设计文件复核管理办法(全文)
- 格式:doc
- 大小:30.50 KB
- 文档页数:5

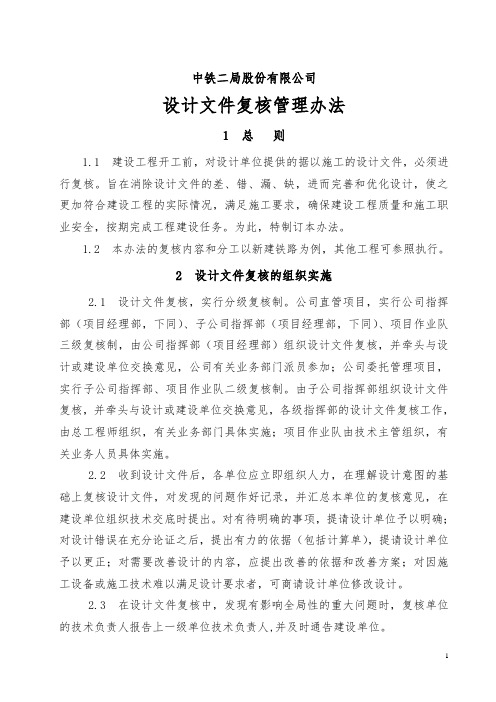

中铁二局股份有限公司设计文件复核管理办法1 总则1.1 建设工程开工前,对设计单位提供的据以施工的设计文件,必须进行复核。
旨在消除设计文件的差、错、漏、缺,进而完善和优化设计,使之更加符合建设工程的实际情况,满足施工要求,确保建设工程质量和施工职业安全,按期完成工程建设任务。
为此,特制订本办法。
1.2 本办法的复核内容和分工以新建铁路为例,其他工程可参照执行。
2 设计文件复核的组织实施2.1 设计文件复核,实行分级复核制。
公司直管项目,实行公司指挥部(项目经理部,下同)、子公司指挥部(项目经理部,下同)、项目作业队三级复核制,由公司指挥部(项目经理部)组织设计文件复核,并牵头与设计或建设单位交换意见,公司有关业务部门派员参加;公司委托管理项目,实行子公司指挥部、项目作业队二级复核制。
由子公司指挥部组织设计文件复核,并牵头与设计或建设单位交换意见,各级指挥部的设计文件复核工作,由总工程师组织,有关业务部门具体实施;项目作业队由技术主管组织,有关业务人员具体实施。
2.2 收到设计文件后,各单位应立即组织人力,在理解设计意图的基础上复核设计文件,对发现的问题作好记录,并汇总本单位的复核意见,在建设单位组织技术交底时提出。
对有待明确的事项,提请设计单位予以明确;对设计错误在充分论证之后,提出有力的依据(包括计算单),提请设计单位予以更正;对需要改善设计的内容,应提出改善的依据和改善方案;对因施工设备或施工技术难以满足设计要求者,可商请设计单位修改设计。
2.3 在设计文件复核中,发现有影响全局性的重大问题时,复核单位的技术负责人报告上一级单位技术负责人,并及时通告建设单位。
3 设计文件复核内容3.1 公司直管项目,公司指挥部(项目经理部)负责复核以下内容:3.1.1 建设工程的技术标准、主要技术条件、设计原则、工程地质和水文地质情况,气象资料。
3.1.2 软基范围和处理方案、新型支挡建筑物施工方案。
3.1.3 长500米及以上、跨度32米以上、墩高50米及以上、水深6米及以上桥梁的基础、墩台和上部建筑和技术复杂的新型桥梁的结构形式和施工方案。
设计文件审核管理办法第一章总则第一条为规范兰新铁路第二双线(新疆段)LXTJ4 标三工区二项目队设计文件审核工作,根据铁道部《建设工程质量管理规定》,依据公司标准化管理文件,结合本工程实际,制定本办法。
第二章设计文件审核的一般规定第二条审核工作应在开工前系统、全面地进行。
施工过程中应根据实际情况对相关文件及时进行补充审核。
第三条审核工作应与施工技术调查、施工复测相结合,通过对书面文件的全面阅读与现场核对,把握其准确性、完整性、可实施性。
有条件的可以邀请设计单位进行设计技术交底。
第四条审核目的:熟悉设计文件、理解设计意图、发现纠正设计文件中的疏漏与错误,为实施性施工组织设计的编制、优化施工方案与设计变更提供依据。
第五条审核方法:分工负责,相互协作。
先总体后局部,先原则后细节,先分专业后沟通衔接。
第六条审核重点:重点工程与项目总体平、纵断面的相对关系,构造物、特殊路基的技术安全要求及其设计图纸与施1 工方案的正确性;工程数量;推广应用新技术、新工艺、新设备、新材料的可行性;大临工程设计等。
第七条设计文件“已审核” 章由各工区根据需要刻制,并由专人统一管理与使用,其它人员不得使用。
具体格式如右,“已审核”为宋体小初红字,“记录编号”为宋体小四红字,具体审核记录编号用手写黑字。
印章尺寸5cm*3cm,其中上部5cm*2cm,下部2cm*1cm+3cm*1cm。
第八条已审核记录编号设计文件审核记录样表格式附后,建设单位有格式要求的按照建设单位规定办理。
第三章组织分工第九条核工作由项目总工程师负责组织实施。
收到设计文件与图纸后,由项目总工程师制定审核计划,组织相关技术人员进行,并明确审核目的、方法、内容与重点、审核任务的分工。
现场项目工程部,负责设计文件与图纸的具体审核工作。
1. 技术人员按照任务分工、审核计划、审核要求进行审核;2. 一名技术人员审核后,填写“设计文件审核记录表” 并签字确认,再由另一名技术人员进行复核,复核后在“设计2 文件审核记录表” 中填写复核记录并签字确认;3. 审核没有问题的,在设计文件上加盖“已审核”章,交由技术负责人在“设计文件审核记录表”上签字认可后将设计文件交付使用。
京沈客运专线辽宁段TJ-9标设计文件(施工图)审核管理办法1、总则1.1为规范和加强项目经理部设计文件(施工图)的审核管理,根据中国水利水电第四工程局有限公司承建的京沈客运专线辽宁段TJ-9标工程建设的需要,结合本工程的实际情况、特点以及现场施工技术的具体要求,制定本办法。
1.2设计文件(施工图)审核工作是项目经理部按照施工图纸、技术标准、工程投资、建设工期组织施工的必须程序,要有组织、有领导地开展。
1.3设计文件(施工图)审核是对建设单位提供的设计图纸和文件进行阅读、分析、研究,熟悉设计内容,理解设计意图,将存在的问题消除在施工之前,并结合现场施工调查提出改善设计、变更设计的建议,为优化施工组织设计创造基础条件。
2、机构、分工及职责2.1 机构项目经理部成立施工图审核领导小组。
组长:总工程师副组长:项目部副总工、工程部长、工区总工、精测队、试验室负责人组员:项目部专业工程师、精测队、工区技术人员、质检人员、测量人员、试验人员2.2 分工2.2.1总工程师:组织、领导设计文件(施工图)审核工作。
2.2.2项目部副总工、工程部长负责进行对设计文件(施工图)审核、指导、监督、检查。
2.2.3专业工程师、精测队、工区总工、技术、质检、测量、试验人员负责具体的图纸核对工作。
2.2.4各工区总工:具体进行各自施工范围内的施工图审核工作。
2.3 职责2.3.1制定设计文件(施工图)审核工作计划。
2.3.2解决设计文件(施工图)审核过程中存在的问题。
2.3.3设计文件(施工图)审核结束后,形成施工图审核记录,并将存在的问题集中提出,上报建设单位及设计院解决。
3、设计文件(施工图)审核内容施工图审核由两部分组成,一是施工图本身审核,另外一部分为施工图与施工现场核对,结合本工程项目的特点,施工图审核内容如下:3.1 施工图本身审核3.1.1 线路及轨道(1)线路及轨道设计文件组成。
设计院下发的线路及轨道施工图由哪些文件组成,是否有遗漏的设计文件。

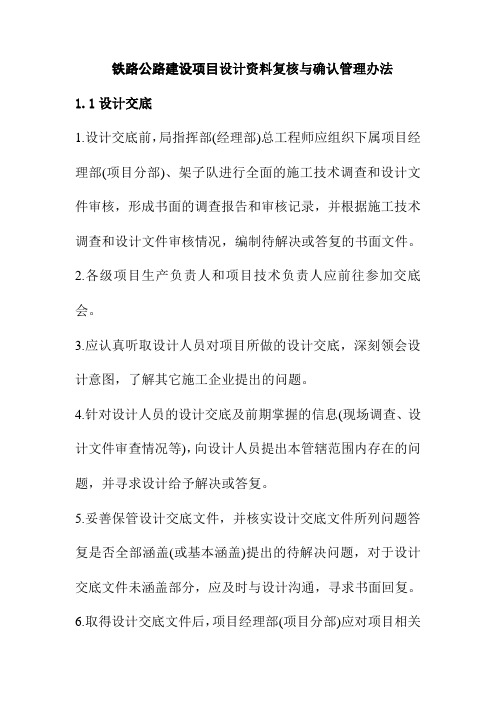

铁路公路建设项目设计资料复核与确认管理办法1.1设计交底1.设计交底前,局指挥部(经理部)总工程师应组织下属项目经理部(项目分部)、架子队进行全面的施工技术调查和设计文件审核,形成书面的调查报告和审核记录,并根据施工技术调查和设计文件审核情况,编制待解决或答复的书面文件。
2.各级项目生产负责人和项目技术负责人应前往参加交底会。
3.应认真听取设计人员对项目所做的设计交底,深刻领会设计意图,了解其它施工企业提出的问题。
4.针对设计人员的设计交底及前期掌握的信息(现场调查、设计文件审查情况等),向设计人员提出本管辖范围内存在的问题,并寻求设计给予解决或答复。
5.妥善保管设计交底文件,并核实设计交底文件所列问题答复是否全部涵盖(或基本涵盖)提出的待解决问题,对于设计交底文件未涵盖部分,应及时与设计沟通,寻求书面回复。
6.取得设计交底文件后,项目经理部(项目分部)应对项目相关人员进行交底,使项目主要人员掌握设计情况及问题处理结果。
1.2施工图核对1.项目总工程师应带领项目经理部(项目分部)技术人员认真、全面地查看施工图,弄清设计人员的设计意图及技术标准的相关规定和要求,核对图纸的工程量与工程量清单是否相符,熟悉工艺流程和结构特点等重要环节。
2.工程管理部门负责组织现场核对,其主要内容是:(1)各项计划的安排、设计图纸和资料是否符合国家有关方针、政策和规定,图纸是否齐全,图纸内容及相互之间有无错误和矛盾。
(2)掌握设计内容的技术条件,弄清工程规模、结构特点和形式。
(3)设计文件所依据的水文、气象、岩土等资料是否准确、可靠、齐全。
(4)核对路线中线、主要控制点、转角点、三角点、基线等是否准确无误。
(5)构造物与电信、管道及其它建筑物的互相干扰情况和解决办法是否恰当,干扰可否避免。
(6)对地质不良地段采取的处理措施,对水土流失、环境影响的处理措施。
(7)施工方法、运输方式、道路条件等是否符合实际情况。
(8)临时房屋、电力、电信设备、临时供水、供电等场地布置是否恰当。

复核工作管理制度一、前言为了更好地规范和管理复核工作,提高工作效率和质量,特制定本复核工作管理制度。
二、目的本制度的目的在于规范和管理复核工作,确保复核工作顺利进行、结果准确可靠,提高整体的工作效率和质量。
三、适用范围本制度适用于所有需要进行复核的工作,包括但不限于财务复核、人事复核、生产复核等。
四、复核工作的内容1. 定义复核的范围,明确复核的对象和目的;2. 设定复核的标准和程序;3. 制定复核报告的格式和内容;4. 确定复核的周期和频次。
五、复核工作的责任1. 各部门负责对本部门工作进行复核,确保工作的准确性和合规性;2. 复核人员必须具备相应的专业知识和技能,并严格遵守工作规程;3. 复核结果必须客观真实,不能夸大或缩小事实。
六、复核工作的程序1. 制定复核计划,明确复核的对象、范围和内容;2. 开展复核工作,核实相关资料和数据;3. 撰写复核报告,提出改善意见和建议;4. 审查并确认复核报告,确定改进措施;5. 实施改进措施,监督改进效果。
七、复核工作的监督1. 监督机构负责对各部门的复核工作进行监督,确保复核工作的公正和准确;2. 密切关注复核过程中的任何异常情况,及时处理和解决;3. 对复核结果进行定期评估,提出改进建议。
八、复核工作的考核1. 单位负责对各部门的复核工作进行考核,评估复核工作的效率和质量;2. 根据考核结果,对复核人员进行奖惩或培训。
九、复核工作的改进1. 定期对复核工作进行评估,发现问题并及时改进;2. 根据复核结果,及时调整和完善复核工作制度。
十、附则本制度自颁布之日起执行,如有需要修改或补充,应经相关部门审批后方可生效。
以上是复核工作管理制度的内容,希望能对相关工作人员有所帮助,遵守规章制度,共同努力,提高工作效率和质量。

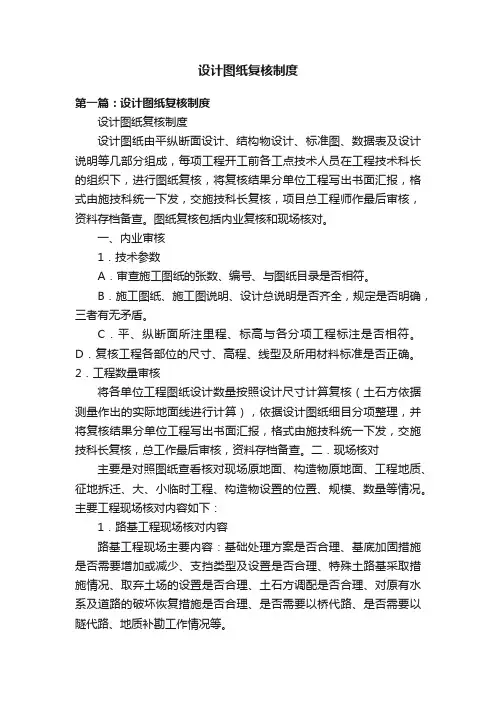

设计图纸复核制度第一篇:设计图纸复核制度设计图纸复核制度设计图纸由平纵断面设计、结构物设计、标准图、数据表及设计说明等几部分组成,每项工程开工前各工点技术人员在工程技术科长的组织下,进行图纸复核,将复核结果分单位工程写出书面汇报,格式由施技科统一下发,交施技科长复核,项目总工程师作最后审核,资料存档备查。
图纸复核包括内业复核和现场核对。
一、内业审核1.技术参数A.审查施工图纸的张数、编号、与图纸目录是否相符。
B.施工图纸、施工图说明、设计总说明是否齐全,规定是否明确,三者有无矛盾。
C.平、纵断面所注里程、标高与各分项工程标注是否相符。
D.复核工程各部位的尺寸、高程、线型及所用材料标准是否正确。
2.工程数量审核将各单位工程图纸设计数量按照设计尺寸计算复核(土石方依据测量作出的实际地面线进行计算),依据设计图纸细目分项整理,并将复核结果分单位工程写出书面汇报,格式由施技科统一下发,交施技科长复核,总工作最后审核,资料存档备查。
二.现场核对主要是对照图纸查看核对现场原地面、构造物原地面、工程地质、征地拆迁、大、小临时工程、构造物设置的位置、规模、数量等情况。
主要工程现场核对内容如下:1.路基工程现场核对内容路基工程现场主要内容:基础处理方案是否合理、基底加固措施是否需要增加或减少、支挡类型及设置是否合理、特殊土路基采取措施情况、取弃土场的设置是否合理、土石方调配是否合理、对原有水系及道路的破坏恢复措施是否合理、是否需要以桥代路、是否需要以隧代路、地质补勘工作情况等。
2.涵洞工程现场核对内容涵洞工程现场核对主要内容:基础类型及基底处理方案情况、是否处于岩堆、滑坡上、弃土是否合理、孔跨布置、与相邻路基排水情况、附近有无增减(合并)的可能、进、出口有无与地方既有道路、水系关系(标高及平面)、地质补勘工作情况等。
3.隧道工程现场核对内容隧道工程现场核对主要内容:进口位置是否合理、出口位置是否合理、进洞条件(含地质、覆盖层厚度)、斜井设置是否合理、平导设置是否合理、边仰坡开挖是否合理,措施是否到位、洞门类型、是否处于岩堆、滑坡上、弃碴场的位置是否合理、排水系统是否完善、地质补勘工作情况等。

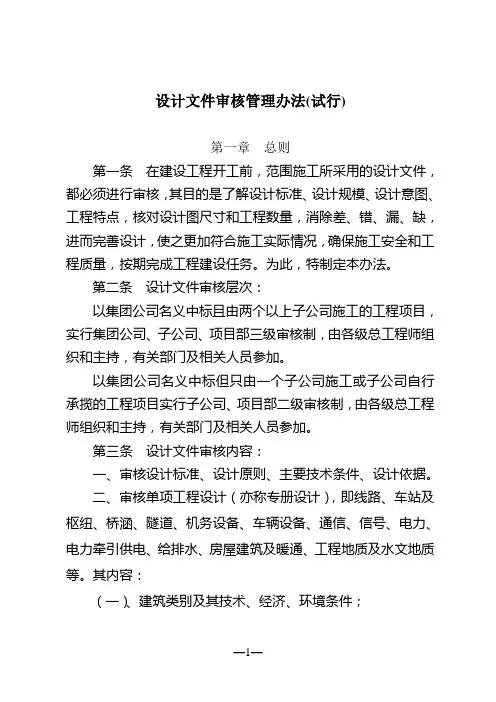

设计文件审核管理办法(试行)第一章总则第一条在建设工程开工前,范围施工所采用的设计文件,都必须进行审核,其目的是了解设计标准、设计规模、设计意图、工程特点,核对设计图尺寸和工程数量,消除差、错、漏、缺,进而完善设计,使之更加符合施工实际情况,确保施工安全和工程质量,按期完成工程建设任务。
为此,特制定本办法。
第二条设计文件审核层次:以集团公司名义中标且由两个以上子公司施工的工程项目,实行集团公司、子公司、项目部三级审核制,由各级总工程师组织和主持,有关部门及相关人员参加。
以集团公司名义中标但只由一个子公司施工或子公司自行承揽的工程项目实行子公司、项目部二级审核制,由各级总工程师组织和主持,有关部门及相关人员参加。
第三条设计文件审核内容:一、审核设计标准、设计原则、主要技术条件、设计依据。
二、审核单项工程设计(亦称专册设计),即线路、车站及枢纽、桥涵、隧道、机务设备、车辆设备、通信、信号、电力、电力牵引供电、给排水、房屋建筑及暖通、工程地质及水文地质等。
其内容:(一)、建筑类别及其技术、经济、环境条件;(二)、结构类型、结构形式;(三)、平面位置、高程、结构尺寸;(四)、使用主材的品名、规格、质量标准;(五)、主要安装设备的品名、规格、质量标准;(六)、工程地质、水文、气象条件;(七)、施工程序、施工方法、施工措施;(八)、工程数量、征地拆迁数量、工程造价。
三、长、大、重工程(系指500米以上的特大桥、3000米以上的长隧道以及结构、技术复杂的构筑物,下同)的个别设计四、新结构、新工艺、新材料。
五、工程地质及特殊、不良地质地段的个别设计。
六、施工临时设施及改建既有线施工过渡设计。
七、气象、水文。
八、测量复核。
九、设计文件组成内容及依据的标准图、通用图、参考图、设计规范、施工规范等。
第二章三级审核制的内容及要求第四条:集团公司重点审核设计依据,其内容、要求:一、审核采用的设计标准、设计原则、主要技术条件、设计依据。

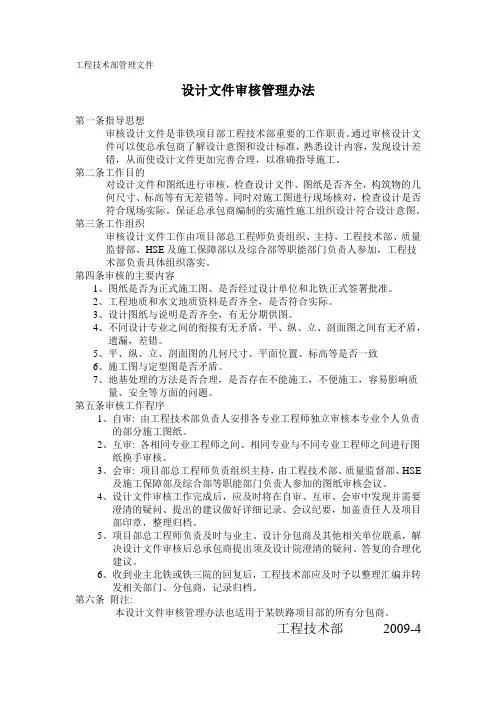

工程技术部管理文件设计文件审核管理办法第一条指导思想审核设计文件是菲铁项目部工程技术部重要的工作职责。
通过审核设计文件可以使总承包商了解设计意图和设计标准,熟悉设计内容,发现设计差错,从而使设计文件更加完善合理,以准确指导施工。
第二条工作目的对设计文件和图纸进行审核,检查设计文件、图纸是否齐全,构筑物的几何尺寸、标高等有无差错等。
同时对施工图进行现场核对,检查设计是否符合现场实际。
保证总承包商编制的实施性施工组织设计符合设计意图。
第三条工作组织审核设计文件工作由项目部总工程师负责组织、主持,工程技术部、质量监督部、HSE及施工保障部以及综合部等职能部门负责人参加,工程技术部负责具体组织落实。
第四条审核的主要内容1、图纸是否为正式施工图、是否经过设计单位和北铁正式签署批准。
2、工程地质和水文地质资料是否齐全,是否符合实际。
3、设计图纸与说明是否齐全,有无分期供图。
4、不同设计专业之间的衔接有无矛盾,平、纵、立、剖面图之间有无矛盾,遗漏,差错。
5、平、纵、立、剖面图的几何尺寸、平面位置、标高等是否一致6、施工图与定型图是否矛盾。
7、地基处理的方法是否合理,是否存在不能施工,不便施工,容易影响质量、安全等方面的问题。
第五条审核工作程序1、自审: 由工程技术部负责人安排各专业工程师独立审核本专业个人负责的部分施工图纸。
2、互审: 各相同专业工程师之间、相同专业与不同专业工程师之间进行图纸换手审核。
3、会审: 项目部总工程师负责组织主持,由工程技术部、质量监督部、HSE及施工保障部及综合部等职能部门负责人参加的图纸审核会议。
4、设计文件审核工作完成后,应及时将在自审、互审、会审中发现并需要澄清的疑问、提出的建议做好详细记录、会议纪要,加盖责任人及项目部印章,整理归档。
5、项目部总工程师负责及时与业主、设计分包商及其他相关单位联系,解决设计文件审核后总承包商提出须及设计院澄清的疑问、答复的合理化建议。
6、收到业主北铁或铁三院的回复后,工程技术部应及时予以整理汇编并转发相关部门、分包商,记录归档。
工程复核管理制度第一章总则第一条为加强对工程项目的质量管理,规范工程复核流程,保障工程项目顺利进行,提高工程建设质量,特制定本制度。
第二条本制度适用于公司内各类工程项目的复核管理,包括但不限于设计文件、施工方案、施工图纸、工程进度等的复核工作。
第三条工程复核是指对已完成的工程设计文件、施工方案、施工图纸等内容进行核查、评审的工作,以确保其符合相关规范和标准要求,具有可实施性和安全性。
第四条工程复核应有独立的复核部门或专业团队进行,确保复核工作的客观性和专业性。
第五条工程复核应按照国家相关法律法规和标准进行,同时结合公司内部管理规定和要求进行。
第二章工程复核管理流程第六条工程复核管理流程包括复核申请、复核规划、复核实施、复核评审和复核报告等环节。
第七条复核申请应由工程项目负责人或相关部门提出,明确复核的具体内容和要求,并提交至复核部门进行办理。
第八条复核规划应由复核部门制定,包括复核的时间计划、人员安排、复核标准和方法等,确保复核工作的有序进行。
第九条复核实施应由复核人员按照复核规划和要求,对工程设计文件、施工方案等内容进行逐项核查和评审,发现问题及时提出修改意见。
第十条复核评审应由复核部门组织相关专家对复核结果进行评审,确保复核工作的准确性和可靠性。
第十一条复核报告应由复核部门及时编制并提交给相关部门,明确复核的结果和建议,供相关部门作出后续处理和决策。
第三章工程复核管理要求第十二条工程复核要求复核人员具有相关专业知识和工作经验,熟悉国家相关标准和规范,具有一定的复核经验和技能。
第十三条工程复核要求复核部门和复核人员应当保持独立性和客观性,不受其他因素的影响,确保复核工作的公正性和准确性。
第十四条工程复核要求复核部门和复核人员应当遵守公司内部管理规定和流程,确保复核工作的有序进行和质量保障。
第十五条工程复核要求复核结果应当真实可信,建议合理有效,确保工程项目的可实施性和安全性。
第十六条工程复核要求复核部门应当不断提升复核工作的质量和效率,加强团队建设和专业技能培训,提高复核人员的整体素质和能力。
中铁二局股份有限公司
设计文件复核管理办法
1 总则
1.1 建设工程开工前,对设计单位提供的据以施工的设计文件,必须进行复核。
旨在消除设计文件的差、错、漏、缺,进而完善和优化设计,使之更加符合建设工程的实际情况,满足施工要求,确保建设工程质量和施工职业安全,按期完成工程建设任务。
为此,特制订本办法。
1.2 本办法的复核内容和分工以新建铁路为例,其他工程可参照执行。
2 设计文件复核的组织实施
2.1 设计文件复核,实行分级复核制。
公司直管项目,实行公司指挥部(项目经理部,下同)、子公司指挥部(项目经理部,下同)、项目作业队三级复核制,由公司指挥部(项目经理部)组织设计文件复核,并牵头与设计或建设单位交换意见,公司有关业务部门派员参加;公司委托管理项目,实行子公司指挥部、项目作业队二级复核制。
由子公司指挥部组织设计文件复核,并牵头与设计或建设单位交换意见,各级指挥部的设计文件复核工作,由总工程师组织,有关业务部门具体实施;项目作业队由技术主管组织,有关业务人员具体实施。
2.2 收到设计文件后,各单位应立即组织人力,在理解设计意图的基础上复核设计文件,对发现的问题作好记录,并汇总本单位的复核意见,在建设单位组织技术交底时提出。
对有待明确的事项,提请设计单位予以明确;对设计错误在充分论证之后,提出有力的依据(包括计算单),提请设计单位予以更正;对需要改善设计的内容,应提出改善的依据和改善方案;对因施工设备或施工技术难以满足设计要求者,可商请设计单位修改设计。
2.3 在设计文件复核中,发现有影响全局性的重大问题时,复核单位的技术负责人报告上一级单位技术负责人,并及时通告建设单位。
3 设计文件复核内容
3.1 公司直管项目,公司指挥部(项目经理部)负责复核以下内容:
3.1.1 建设工程的技术标准、主要技术条件、设计原则、工程地质和水文地质情况,气象资料。
3.1.2 软基范围和处理方案、新型支挡建筑物施工方案。
3.1.3 长500米及以上、跨度32米以上、墩高50米及以上、水深6米及以上桥梁的基础、墩台和上部建筑和技术复杂的新型桥梁的结构形式和施工方案。
3.1.4 长度2000米及以上和不良地质隧道、地下铁路、特殊地下构筑物的设计断面、衬砌类型、曲线加宽值、围护结构类型、防排水措施,辅助导坑布局、断面、衬砌类型,施工通风和隧道施工方案。
3.1.5 复核1000~2000米长的隧道控制测量成果资料。
3.1.6 轨道工程设计标准,铺架方案,公路路面工程施工方案。
3.1.7 四电工程(可在公司指挥部主持下,由施工单位代为复核)的总体布局、设计原则、主要设备的型号、规格及其配套性能。
3.1.8 站场和枢纽平面、纵断面、横断面布置,股道和建筑物的相对位置。
3.1.9 房屋和站场设备总体布局,1000人及以上站房、机车库、列检库、大型货物仓库的结构。
3.1.10 环境保护设施。
3.1.11 大型临时设施和过渡工程总体布局、技术标准、接引点、经路、长度,当地材料产地、供应半径、运输组织。
3.1.12 全线指导性施工组织设计的编制依据、原则、进度指标的合理性和可行性、设备配备、工期安排;重、难点工程和技术复杂工点的施工方案。
3.1.13 设计概算的编制原则、采用定额、各项取费、施工规范和安全操作规程、以及环境保护等法规要求增加的技术措施。
3.1.14 设计文件组成内容及依据的标准图、通用图、参考图、设计规范、
施工及验收技术规范
3.1.15 线路贯通测量(公司指挥部组织,子公司参加)。
3.1.16 重点抽查子公司指挥部复核的成果,并汇总项目设计文件复核成果。
3.2 子公司指挥部负责复核管内工程以下内容:
3.2.1 公司指挥部复核的全部内容。
3.2.2 路基工程个别设计工点的设计方案,高填深挖路基边坡防护和支挡工程结构形式,路基排水系统。
3.2.3 桥梁平面位置,曲线布置,墩、台结构类型,梁部及支座类型、固定端设置,桥面系设计标准,施工水位,施工方法和机械配置;
3.2.4 新型涵洞及其基础处理。
3.2.5 隧道平面位置,曲线加宽,高程,衬砌类型,防排水和通风设计方案,施工方法和机械配置。
3.2.6 轨道工程类型,扣配件规格、型号,铺架方案,钢梁拼装和架设方案、钢筋砼梁运输方案、道碴供应和运输方案。
3.2.7 四电工程管、线(缆)规格、型号和排列,设备和金具的规格、型号,设备基础类型,管、线(缆)埋置位置和深度、防护措施等。
3.2.8 站场和枢纽工程平面布置、及其相对位置的计算资料,纵、横向坡度及其相对高度的计算资料。
3.2.9 房屋和站场设备的平面位置及相对关系,结构和基础类型,基础埋置深度及其对附近建筑物的影响。
3.2.10 主要工程项目的施工方法、施工程序、安全措施。
3.2.11 环境保护工程措施。
3.2.12 新技术、新结构、新工艺、新材料应用在工艺、施工设备、材料采购方面的难易程度。
3.2.13 工程地质及特殊、不良地质地段的个别设计工程的施工方案及不良后果的应对措施。
3.2.14 线路控制桩撅、桥位、隧道控制桩撅、水准点复测。
3.2.15运输便道、临时电力线路和临时通信线路的技术标准、接引点、经路、长度,既有线施工过渡设计与正式工程的施工的衔接。
3.3 项目作业队负责复核管内工程以下内容:
3.3.1 复核工程的平面位置、控制标高、及其与附近建筑物的关系。
3.3.2 结构的类型、各部位的几何尺寸、设计所采用的材料、设备和工艺要求。
3.3.3 路基的原地面线,路基横断面,土石方调配,取、弃土位置和土石方运距,特殊设计工点的支挡结构,软基处理的范围和方法,
3.3.4 涵洞平面位置,类型,孔径,出入口标高及其与沟渠的衔接、基底处理。
3.3.5 桥梁基础施工的辅助设施,施工水位,桥梁曲线布置,桥梁工作线,支承垫石标高,路桥结合部位的工程措施,桥面系设置。
3.3.6 隧道平面位置,标高,洞门山体加固范围和加固方案,开挖和出碴运输方案、运距,弃碴位置和拦碴墙设置,衬砌类型、加宽和施工方案,防、排水施工方案,水沟和电缆槽位置和断面尺寸。
3.3.7 钢轨、道岔、扣配件、轨枕规格型号和铺设标准,轨缝设置,轨道绝缘设置,钢筋砼梁跨度、图号、支座类型、固定端设置、架梁岔线位置和长度。
3.3.8 站场设备与线路的相对位置,施工方法。
3.3.9 给水水源,给、排水管道规格、技术标准、开挖深度和施工防护,与其他工程的干扰。
3.3.10 房屋基础类型,墙体材料,梁、板、柱的配筋及焊接材料和工艺要求,屋面防水材料,室内配管、配线位置和相对关系。
大跨度梁、板的辅助设施。
3.3.11 设计采用的施工及验收技术规范、定型图、通用图、参考图。
3.3.12 建筑废碴、废水排放位置及其防护工程措施,取、弃土场地环境
保护措施。
3.3.13 征地、拆迁的范围。
3.3.14 复核工程项目和工程数量。
3.4 委托子公司管理项目,由子公司指挥部组织设计文件复核。
子公司指挥部负责3.1和3.2的复核内容,项目作业队负责复核3.3的复核内容。
4 附则
4.1本办法,系指工程开工前设计文件复查,施工中变更设计不在此列。
4.2 本办法,自公布之日起执行,在执行中发现的问题可提报公司工程部,以供修正时参考。
二OO三年五月十八日修改一稿
二OO三年六月五日修改二稿。
