断桩处理的原因、预防措施及处理方法
- 格式:doc
- 大小:37.50 KB
- 文档页数:7

钻孔桩断桩常见事故及处理方法1首批混凝土封底失败1.1事故原因和预防措施⑴导管底距离孔底大高或太低。
原因:由于计算错误,使导管下口距离孔底太高或太低。
太高了使首批碎数量不够,埋不了导管下口(1米以上)。
太低了使首批碎下落困难,造成泥浆与混凝土混合。
预防措施:准确测量每节导管的长度,并编号记录,复核孔深及导管总长度。
也可将拼装好的导管直接下到孔底,相互校核长度。
⑵首批碎数量不够。
原因:由于计算错误,造成首批碎数量不够,埋管失败。
预防措施:根据孔径、导管直径认真计算和复核首批碎数量。
⑶首批混凝土品质太差。
原因:首批碎和易性太差,翻浆困难。
或坍落度太大,造成离析。
预防措施:搞好配合比设计,严格控制混凝土和易性。
⑷导管进浆。
导管密封性差,在首批碎灌注后,由于外部泥浆压力太大,渗入导管内,造成碎与泥浆混和。
1.2处理办法首批混凝土封底失败后,应拨出导管,提起钢筋笼,立即清孔。
2供料和设备故障使灌注停工1.1事故原因和预防措施原因:由于设备故障,混凝土材料供应问题造成停工较长时间,使混凝土凝结而断桩。
预防措施:施工前应做好过程能力鉴定,对于部分设备考虑备用;对于发生的事故应有应急预案。
2.2处理方法⑴如断桩距离地面较深,考虑提起钢筋笼后重新成孔。
⑵如断桩距离地面较浅,可采用接桩。
⑶如原孔无法利用,则回填后采取补桩的办法。
3导管拨空、掉管。
2.1事故原因和预防⑴导管拨空原因:由于测量和计算错误,致使灌注碎时导管拨空,对管内充满泥浆;或导管埋深过少,泥浆涌入导管。
预防措施:应认真测量和复核孔深、导管长度;应对导管埋深适当取保守数值。
⑵掉管原因:导管接头连接不符合要求;导管挂住钢筋笼,强拉拉脱等。
预防措施:每次拆管后应仔细重新连接导管接头;导管埋深较大时应及时拆管。
3.2处理办法⑴混凝土面距离地面较深时应重新成孔。
⑵混凝土面距离地面较浅可采取接桩办法。
4灌注过程中混凝土上升困难、不翻浆。
4.1事故原因⑴混凝土供料间隔时间太长,灌注停顿,混凝土流动性变小。
桥梁钻孔灌注桩断桩的原因、防治及处理对策钻孔灌注桩施工技术在桥梁工程中应用时,断桩事故一旦发生,不但会对施工进度造成严重影响,同时还会对资金和资源造成大量的浪费,导致工程施工成本大大增加。
本文对桥梁钻孔灌注桩发生断桩事故的原因进行了分析,并提出了一些防治与处理对策,旨在给同行业工作人员提供一些参考和借鉴。
标签:桥梁工程;钻孔灌注桩;断桩原因;防治措施灌注桩指的是通过机械钻孔、钢管挤土、人力挖掘在地基内生成桩孔。
随后,放置钢筋笼、关注混凝土生成的桩,结合成孔方法特点灌注桩还可以分为沉管灌注桩、钻孔灌注桩、挖孔灌注桩。
本文主要对钻孔灌注桩施工技术展开分析,相对于传统的施工方法,钻孔灌注桩施工噪声低、无污染、适用范围广且不受环境因素影响;而且施工效果影响着工程质量。
伴随着社会经济的进步与科学技术的发展,钻孔灌注桩在桥梁工程施工中得到了广泛应用,发展前景较大。
1 钻孔灌注桩施工技术概述1.1 钻孔灌注桩施工前的准备在进行钻孔灌注桩施工前,需要勘察人员先做好实地勘察工作,保证桥梁项目设计图纸质量,保证项目工程施工开展的顺利,保证项目工程可行性。
相较于前几年的桥梁新建,近几年的桥梁施工项目更多倾向于改建、扩建,钻孔灌注桩的施工需要注意开挖断面面积、钻孔振动幅度等方面的控制,尽可能降低对原建筑的影响。
1.2 钻孔灌注桩施工技术的施工要点钻孔灌注桩施工过程中要注意现场标准点、控制点的测量和标定,确定钻孔位置的准确,确定桩基灌注的深度、垂直度和尺寸,根据地基土壤地质条件确定钻孔的速度,尽可能避免冒浆、塌孔、歪桩等问题的出现。
钻孔灌注桩施工过程中,一旦出现问题就要立即停止作业,避免灌注桩出现施工质量问题。
2 钻孔灌注桩施工中埋管断桩事故原因分析第一,在灌注砼期间,因为施工人员的缘故,未能实时追踪测量砼的实际状况,便将导管进行拆除,导致拔脱提漏问题频繁出现,产生夹层,引发断桩事故。
第二,灌注环节,导管埋深未依据标准规范,首灌混凝土浇筑期间不连贯,严重增加孔内砼压力,以至于已灌砼的流动性持续减弱,全面提升砼和导管壁之间的摩擦性,在扩充期间法兰盘螺栓发生断裂,导管受损,引发断桩。

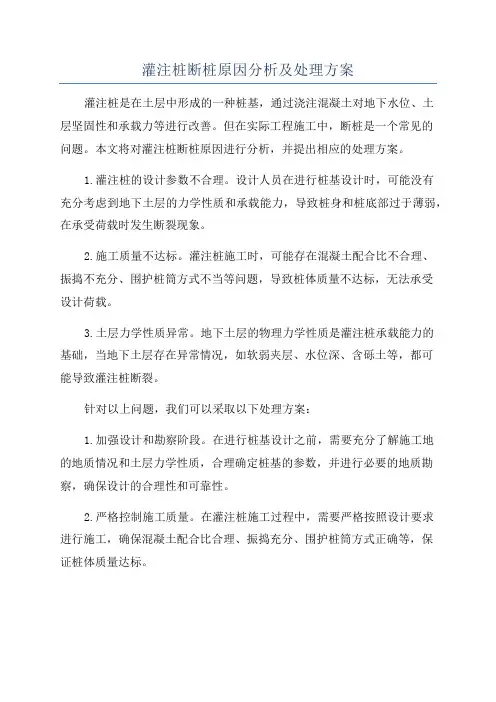

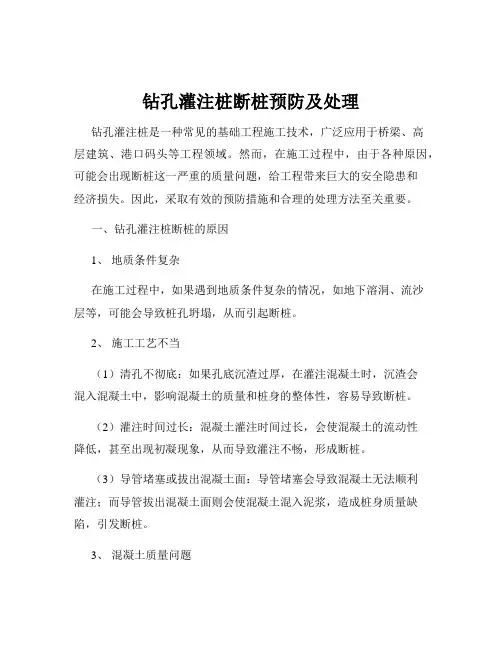

钻孔灌注桩断桩预防及处理钻孔灌注桩是一种常见的基础工程施工技术,广泛应用于桥梁、高层建筑、港口码头等工程领域。
然而,在施工过程中,由于各种原因,可能会出现断桩这一严重的质量问题,给工程带来巨大的安全隐患和经济损失。
因此,采取有效的预防措施和合理的处理方法至关重要。
一、钻孔灌注桩断桩的原因1、地质条件复杂在施工过程中,如果遇到地质条件复杂的情况,如地下溶洞、流沙层等,可能会导致桩孔坍塌,从而引起断桩。
2、施工工艺不当(1)清孔不彻底:如果孔底沉渣过厚,在灌注混凝土时,沉渣会混入混凝土中,影响混凝土的质量和桩身的整体性,容易导致断桩。
(2)灌注时间过长:混凝土灌注时间过长,会使混凝土的流动性降低,甚至出现初凝现象,从而导致灌注不畅,形成断桩。
(3)导管堵塞或拔出混凝土面:导管堵塞会导致混凝土无法顺利灌注;而导管拔出混凝土面则会使混凝土混入泥浆,造成桩身质量缺陷,引发断桩。
3、混凝土质量问题(1)混凝土配合比不合理:如果混凝土的配合比不当,如水泥用量过少、水灰比过大等,会导致混凝土强度不足,容易出现断桩。
(2)混凝土搅拌不均匀:混凝土搅拌不均匀会使混凝土的性能不稳定,影响桩身质量。
4、钢筋笼上浮在灌注混凝土过程中,如果钢筋笼上浮,会使钢筋笼与混凝土的粘结力降低,从而影响桩身的承载能力,严重时可能导致断桩。
二、钻孔灌注桩断桩的预防措施1、做好地质勘察工作在施工前,应详细了解工程所在地的地质情况,制定合理的施工方案。
对于地质条件复杂的区域,应采取必要的预处理措施,如注浆加固、钢护筒跟进等。
2、优化施工工艺(1)严格控制清孔质量:在清孔过程中,应多次测量孔底沉渣厚度,确保沉渣厚度符合设计要求。
(2)合理安排灌注时间:根据混凝土的初凝时间和灌注量,合理安排灌注速度,确保混凝土在初凝前完成灌注。
(3)加强导管的管理:在灌注前,应对导管进行严格的检查和试压,确保导管无堵塞和漏水现象;在灌注过程中,应密切关注导管的埋深,防止导管拔出混凝土面。
CFG桩断桩修补处理方案一、背景介绍CFG桩(cast-in-place bored pile)是一种常用的桩基施工方法,通常用于土木工程中以提供支撑和稳定的地基。
然而,在施工过程中,偶尔会出现断桩的情况,即桩体中段或底部断裂。
断桩会带来很多不利影响,如降低工程结构的稳定性和承载力,增加修复成本,并延长工期。
因此,针对CFG桩断桩的修补处理方案具有重要的实际意义。
二、断桩原因的分析1.施工质量问题:施工过程中没有按照规范要求进行操作,如钢筋的质量不达标、灌注混凝土强度不够等,导致桩体无法承受设计荷载产生断裂。
2.土层特性问题:桩体所处的土层特性可能不符合设计要求,如地下水位过高、土壤稳定性差等,这些因素都会增加桩体的断裂风险。
3.不可预见的外力因素:如地震、暴雨等自然因素可能导致桩体的断裂。
为了修补断桩,保证施工质量和工程的使用性能,下面列出了一些可能的修补处理方案:1.预防措施:在施工过程中,加强质量控制和监督,确保钢筋质量符合标准,混凝土强度达到设计要求。
针对土层特性问题,可以进行充分的地质勘察,以了解地下水位和土壤的性质,从而选择合适的施工方法和桩基类型。
2.桩体切断处理:桩体断裂后,首先需要对断裂部位进行切割处理,以使其断面光滑,便于后续修复操作。
在切割断面上打入螺纹钢筋,形成连接节点。
3.加固处理:针对断桩部位,进行加固处理以提高其承载能力。
可以采用以下几种方式:-补强灌注:利用无收缩性的高强度灌浆剂,将断裂部位进行灌浆加固,增加桩体的强度。
-套筒加固:在断桩部位周围设置长度较短的套筒,将断桩部位和套筒进行连接,形成新的承载体系。
-桩端加盖:对断桩部位进行加盖处理,将断桩部位覆盖,并进行连接加固。
4.桩体重建:对于严重断桩的情况,无法采取加固处理的情况下,需要对断桩部位进行重建。
重建操作一般包括以下几个步骤:-清理断裂部位,确定无残留杂物。
-钻孔:在断桩部位进行钻孔处理,确定桩体形成孔洞以便于进行新桩的灌注。
灌注桩断桩原因分析及处理方案灌注桩是在土层中形成的一种桩基,通过浇注混凝土对地下水位、土层坚固性和承载力等进行改善。
但在实际工程施工中,断桩是一个常见的问题。
本文将对灌注桩断桩原因进行分析,并提出相应的处理方案。
1.灌注桩的设计参数不合理。
设计人员在进行桩基设计时,可能没有充分考虑到地下土层的力学性质和承载能力,导致桩身和桩底部过于薄弱,在承受荷载时发生断裂现象。
2.施工质量不达标。
灌注桩施工时,可能存在混凝土配合比不合理、振捣不充分、围护桩筒方式不当等问题,导致桩体质量不达标,无法承受设计荷载。
3.土层力学性质异常。
地下土层的物理力学性质是灌注桩承载能力的基础,当地下土层存在异常情况,如软弱夹层、水位深、含砾土等,都可能导致灌注桩断裂。
针对以上问题,我们可以采取以下处理方案:1.加强设计和勘察阶段。
在进行桩基设计之前,需要充分了解施工地的地质情况和土层力学性质,合理确定桩基的参数,并进行必要的地质勘察,确保设计的合理性和可靠性。
2.严格控制施工质量。
在灌注桩施工过程中,需要严格按照设计要求进行施工,确保混凝土配合比合理、振捣充分、围护桩筒方式正确等,保证桩体质量达标。
3.增加测试和监控手段。
在施工过程中,可以使用相关的测试和监控手段,如静力荷载试验、应变测试等,及时发现桩基的问题,并采取相应的措施进行处理。
4.合理选择加固措施。
当灌注桩断桩问题出现时,可以根据具体情况选择相应的加固措施,如增加桩的直径、采用钢套管加固等,提高桩的抗断能力。
5.及时处理异常土层。
当地下土层存在异常情况时,需要及时采取相应的处理措施,如灌浆加固、排水降水等,创造良好的施工环境。
综上所述,灌注桩断桩是一个常见但可以预防和治理的问题。
通过加强设计和勘察、严格控制施工质量、增加测试和监控手段、合理选择加固措施以及及时处理异常土层等,可以有效地预防和解决灌注桩断桩问题,保证工程的质量和安全。
服务相关产业链提供了从设计勘察到施工监测等一系列的机会,缓解施工带来的危机感,对相关行业的发展势头也是有一定的促进作用。

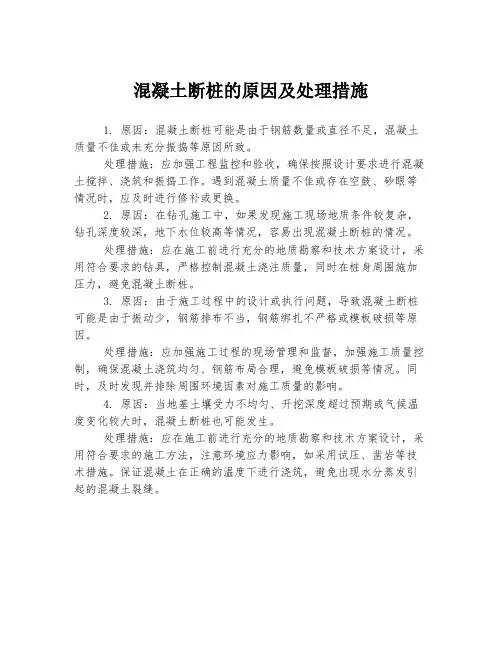

混凝土断桩的原因及处理措施
1. 原因:混凝土断桩可能是由于钢筋数量或直径不足,混凝土质量不佳或未充分振捣等原因所致。
处理措施:应加强工程监控和验收,确保按照设计要求进行混凝土搅拌、浇筑和振捣工作。
遇到混凝土质量不佳或存在空鼓、砂眼等情况时,应及时进行修补或更换。
2. 原因:在钻孔施工中,如果发现施工现场地质条件较复杂,钻孔深度较深,地下水位较高等情况,容易出现混凝土断桩的情况。
处理措施:应在施工前进行充分的地质勘察和技术方案设计,采用符合要求的钻具,严格控制混凝土浇注质量,同时在桩身周围施加压力,避免混凝土断桩。
3. 原因:由于施工过程中的设计或执行问题,导致混凝土断桩可能是由于振动少,钢筋排布不当,钢筋绑扎不严格或模板破损等原因。
处理措施:应加强施工过程的现场管理和监督,加强施工质量控制,确保混凝土浇筑均匀、钢筋布局合理,避免模板破损等情况。
同时,及时发现并排除周围环境因素对施工质量的影响。
4. 原因:当地基土壤受力不均匀、开挖深度超过预期或气候温度变化较大时,混凝土断桩也可能发生。
处理措施:应在施工前进行充分的地质勘察和技术方案设计,采用符合要求的施工方法,注意环境应力影响,如采用试压、凿岩等技术措施。
保证混凝土在正确的温度下进行浇筑,避免出现水分蒸发引起的混凝土裂缝。

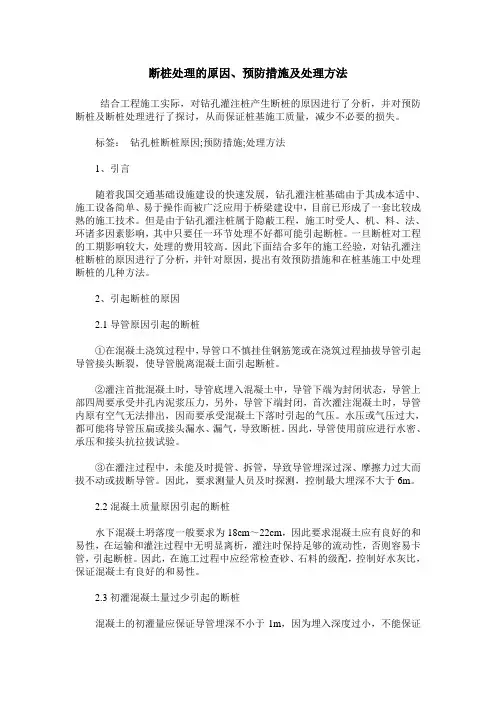

断桩处理的原因、预防措施及处理方法结合工程施工实际,对钻孔灌注桩产生断桩的原因进行了分析,并对预防断桩及断桩处理进行了探讨,从而保证桩基施工质量,减少不必要的损失。
标签:钻孔桩断桩原因;预防措施;处理方法1、引言随着我国交通基础设施建设的快速发展,钻孔灌注桩基础由于其成本适中、施工设备简单、易于操作而被广泛应用于桥梁建设中,目前已形成了一套比较成熟的施工技术。
但是由于钻孔灌注桩属于隐蔽工程,施工时受人、机、料、法、环诸多因素影响,其中只要任一环节处理不好都可能引起断桩。
一旦断桩对工程的工期影响较大,处理的费用较高。
因此下面结合多年的施工经验,对钻孔灌注桩断桩的原因进行了分析,并针对原因,提出有效预防措施和在桩基施工中处理断桩的几种方法。
2、引起断桩的原因2.1导管原因引起的断桩①在混凝土浇筑过程中,导管口不慎挂住钢筋笼或在浇筑过程抽拔导管引起导管接头断裂,使导管脱离混凝土面引起断桩。
②灌注首批混凝土时,导管底埋入混凝土中,导管下端为封闭状态,导管上部四周要承受井孔内泥浆压力,另外,导管下端封闭,首次灌注混凝土时,导管内原有空气无法排出,因而要承受混凝土下落时引起的气压。
水压或气压过大,都可能将导管压扁或接头漏水、漏气,导致断桩。
因此,导管使用前应进行水密、承压和接头抗拉拔试验。
③在灌注过程中,未能及时提管、拆管,导致导管埋深过深、摩擦力过大而拔不动或拔断导管。
因此,要求测量人员及时探测,控制最大埋深不大于6m。
2.2混凝土质量原因引起的断桩水下混凝土坍落度一般要求为18cm~22cm,因此要求混凝土应有良好的和易性,在运输和灌注过程中无明显离析,灌注时保持足够的流动性,否则容易卡管,引起断桩。
因此,在施工过程中应经常检查砂、石料的级配,控制好水灰比,保证混凝土有良好的和易性。
2.3初灌混凝土量过少引起的断桩混凝土的初灌量应保证导管埋深不小于1m,因为埋入深度过小,不能保证混凝土完全埋住导管,可能会使导管进泥或进水,灌注过程将不能继续。

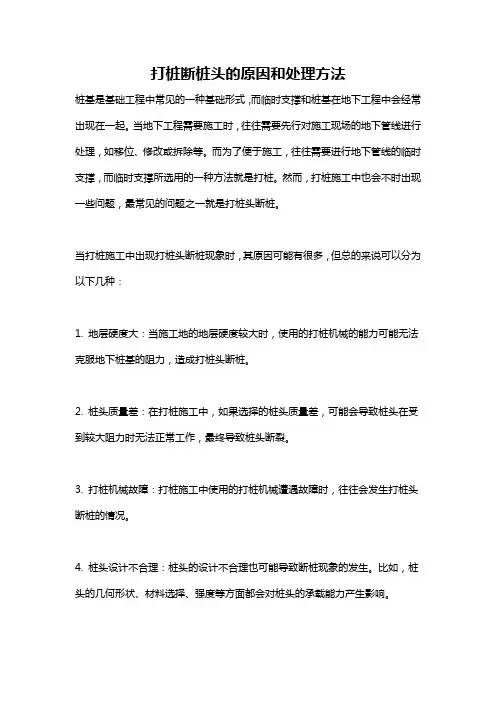

打桩断桩头的原因和处理方法桩基是基础工程中常见的一种基础形式,而临时支撑和桩基在地下工程中会经常出现在一起。
当地下工程需要施工时,往往需要先行对施工现场的地下管线进行处理,如移位、修改或拆除等。
而为了便于施工,往往需要进行地下管线的临时支撑,而临时支撑所选用的一种方法就是打桩。
然而,打桩施工中也会不时出现一些问题,最常见的问题之一就是打桩头断桩。
当打桩施工中出现打桩头断桩现象时,其原因可能有很多,但总的来说可以分为以下几种:1. 地层硬度大:当施工地的地层硬度较大时,使用的打桩机械的能力可能无法克服地下桩基的阻力,造成打桩头断桩。
2. 桩头质量差:在打桩施工中,如果选择的桩头质量差,可能会导致桩头在受到较大阻力时无法正常工作,最终导致桩头断裂。
3. 打桩机械故障:打桩施工中使用的打桩机械遭遇故障时,往往会发生打桩头断桩的情况。
4. 桩头设计不合理:桩头的设计不合理也可能导致断桩现象的发生。
比如,桩头的几何形状、材料选择、强度等方面都会对桩头的承载能力产生影响。
处理打桩头断桩问题的方法有多种,具体选择哪种方法需要根据实际情况来决定。
以下是一些常见的方法:1. 增加施工机械的施工能力:当地下地层较硬,导致桩头断桩时,可以考虑使用更大功率、更高效的打桩机械进行施工,以增加施工能力,解决打桩头断桩的问题。
2. 选择合适的桩头:施工前应仔细选择合适的桩头,确保其质量达到要求,并根据具体情况选择更加适合的桩头类型,比如钢筋混凝土桩、钢管桩等。
如果桩头设计不合理,建议进行优化设计,以提高桩头的承载能力。
3. 检修和维护打桩机械:定期检修和维护打桩机械,确保其良好的工作状态,减少故障发生的概率。
对于出现故障的打桩机械,应及时进行修复或更换。
4. 监控施工过程:在打桩施工过程中,应加强对施工过程的监控,对打桩过程中的冲击力、扭矩等参数进行监测和记录。
一旦发现异常情况,及时采取措施避免桩头断桩。
总之,针对打桩头断桩问题,应充分了解导致该问题发生的原因,并根据具体情况选择合适的解决方法。
大,增强砌体整体性,抵抗部分水平力。
内纵墙的厚度也应从克服变形需要做相应考虑。
端部房间的外纵墙的窗洞口不宜过宽,内纵墙尽量不开窗洞,确需开洞时,洞口面积应尽量减小,并在洞口两侧作构造柱与过梁相连。
2.3.3当采取预制板屋面时,建筑房屋端单元与中单元分界处的屋盖空心板板头的空隙处不灌缝,应填充松散材料,如蛭石、沥青砂浆或麻丝沥青,该部位如遇有挑檐板时需断开,用麻丝沥青嵌缝。
当采取现浇屋面时,应每隔15m左右设置后浇温度缝一道,缝宽约600-800mm,温度缝内混凝土断开,钢筋不断,待需做保温层前(一般控制不少于三周时间)再灌注混凝土,混凝土强度应提高一级并加膨胀剂。
2.3.4采取加强措施以抵抗墙体的开裂。
顶层砌体砂浆强度等级不低于M5。
为增强顶层端部及内外墙交接处砌体强度,在顶层圈梁下0.3m和每隔0.5m增设三道砖砌体水平缝钢筋。
一般370mm墙加冷轧带肋钢筋3¢4;240mm墙加2¢4。
其具体位置如下:①顶层端部从山墙起两间范围内的内外纵墙及承重横墙。
②变形缝两端两间范围内的上述墙体。
③顶层的内横墙靠外墙一边2m范围内(伸入外纵墙每侧500mm)。
鉴于建筑物端部两间是裂缝多发区,因此应重点加强。
外纵墙与内横承重墙交叉处及山墙与内纵墙交叉处均应设构造柱。
内纵墙与内横承重墙交叉处应增设抗裂柱,抗裂柱仅在顶层设置,其上下锚固于相应的上、下圈梁内。
3结束语通过对建筑物常见裂缝的分析研究和实践证实,引起墙体裂缝的原因经常是多种因素交织在一起的结果,在处理裂缝时,应首先判断裂缝产生的主要原因,分析其危害性,注意观察裂缝是否发展,并采取相应的处理措施。
同时应防范于未然,只要设计合理,确保施工质量,材料选用得当,建筑物的裂缝基本上是可以得到控制的。
参考文献:[1]许俊民,严兵.地基不均匀沉降引起墙体裂缝的成因及预防[J].江西科技师范学院学报,2003(05).[2]李慧民,吴敏敏.砖混房屋墙体裂缝的成因与防治[J].价值工程,2010(04).[3]董鹤亮,朱林.砖混结构房屋墙体开裂原因浅析[J].煤炭技术,2002(09).[4]张玉梅.温度应力对顶层墙体的损坏及防治[J].煤炭技术,2008(10).[5]申向东.砖混结构房屋顶层墙体与屋盖板温度应力分析[J].内蒙古农业大学学报,1999(04).[6]陈小川.温度应力对砖混结构的危害及防治措施[J].有色金属设计,1999(02).[7]GB50003-2011.砌体结构设计规范[S].摘要:钻孔灌注桩凭借成本适中、施工简便、适应性强等特点,在公路、桥梁及其它工程领域被广泛地应用。
断桩处理的原因、预防措施及处理方法 期刊门户-中国期刊网2009-11-24来源:《中小企业管理与科技》2009年7月上旬刊供稿文/陈忠王洪涛[导读]结合工程施工实际,对钻孔灌注桩产生断桩的原因进行了分析,并对预防断桩及断桩处理进行了探讨期刊文章分类查询,尽在期刊图书馆陈忠1 王洪涛2 (1.重庆市涪陵区公路勘测设计院;2.中铁十九局第一工程公司) 摘要:结合工程施工实际,对钻孔灌注桩产生断桩的原因进行了分析,并对预防断桩及断桩处理进行了探讨,从而保证桩基施工质量,减少不必要的损失。
关键词:钻孔桩断桩原因预防措施处理方法0 引言随着我国交通基础设施建设的快速发展,钻孔灌注桩基础由于其成本适中、施工设备简单、易于操作而被广泛应用于桥梁建设中,目前已形成了一套比较成熟的施工技术。
但是由于钻孔灌注桩属于隐蔽工程,施工时受人、机、料、法、环诸多因素影响,其中只要任一环节处理不好都可能引起断桩。
一旦断桩对工程的工期影响较大,处理的费用较高。
因此下面结合多年的施工经验,对钻孔灌注桩断桩的原因进行了分析,并针对原因,提出有效预防措施和在桩基施工中处理断桩的几种方法。
1 引起断桩的原因1.1 导管原因引起的断桩①在混凝土浇筑过程中,导管口不慎挂住钢筋笼或在浇筑过程抽拔导管引起导管接头断裂,使导管脱离混凝土面引起断桩。
②灌注首批混凝土时,导管底埋入混凝土中,导管下端为封闭状态,导管上部四周要承受井孔内泥浆压力,另外,导管下端封闭,首次灌注混凝土时,导管内原有空气无法排出,因而要承受混凝土下落时引起的气压。
水压或气压过大,都可能将导管压扁或接头漏水、漏气,导致断桩。
因此,导管使用前应进行水密、承压和接头抗拉拔试验。
③在灌注过程中,未能及时提管、拆管,导致导管埋深过深、摩擦力过大而拔不动或拔断导管。
因此,要求测量人员及时探测,控制最大埋深不大于6m。
1.2混凝土质量原因引起的断桩水下混凝土坍落度一般要求为18cm~22cm,因此要求混凝土应有良好的和易性,在运输和灌注过程中无明显离析,灌注时保持足够的流动性,否则容易卡管,引起断桩。
因此,在施工过程中应经常检查砂、石料的级配,控制好水灰比,保证混凝土有良好的和易性。
1.3初灌混凝土量过少引起的断桩混凝土的初灌量应保证导管埋深不小于1m,因为埋入深度过小,不能保证混凝土完全埋住导管,可能会使导管进泥或进水,灌注过程将不能继续。
因此,混凝土灌注前,应先计算初灌量,使导管埋深不小于1m。
1.4 导管埋深过小引起的断桩①在灌注后期,混凝土表面的泥浆沉淀增厚,有时甚至有少量坍土,若导管埋深太小,特别在灌注过程中,在探测混凝土表面深度不准确的情况下,容易造成导管提漏、进水,造成夹层、断桩。
因此在灌注后期,导管最小埋深不宜小于2m。
②在混凝土浇筑过程中,应经常测定已灌混凝土表面高程,做好详细记录,据此推算导管已埋深多少和是否需要提升导管。
探测应精确,否则易将泥浆坍土层误认为混凝土表面,导致导管埋深过小,出现提漏形成断桩。
探测器一般使用测锤,因此,要求测锤应重一些,一般不小于4kg。
2 可采取的预防措施2.1 材料方面集料的最大粒径应不大于导管内径的1/6~1/8 以及钢筋最小净距的1/4,同时不大于40mm。
拌和前,应检查水泥是否结块;如果在冬季施工,拌和前还应将细集料过筛,以免因细集料冻结成块造成堵管。
控制混凝土的坍落度在18cm~22cm范围内,混凝土拌合物应有良好的和易性。
在运输和灌注过程中,混凝土不应有离析、泌水现象。
2.2 混凝土灌注方面①制作钢筋笼时,为使焊口平顺,最好采用对焊的方法。
若采用搭接焊法,要保证接头不在钢筋笼内形成错台,以防钢筋笼卡住导管。
②根据桩径和石料的最大粒径确定导管的直径,尽量采用大直径导管。
导管的连接式最好采用丝扣式避免使用法兰盘式,如要使用法兰盘式要在法兰盘四周均匀布置斜向钢筋与导管焊接,减少提管后还应该建立复核和检验制度,尤其要记好每节导管的长度。
③若使用传统的运输车从拌合站运送混凝土,为保证首批混凝土灌注后导管的埋置深度,可在施工现场设置两条运输便道,前两辆运输车同时从两条便道运送混凝土,连续灌注。
④混凝土运至灌注地点时,应检查其均匀性和坍落度等,如不符合要求,应进行第二次拌和,二次拌和后仍不符合要求时,不能使用。
⑤下导管时,其底口距孔底的距离应不大于40cm~50cm(导管口不能埋入沉淀的回淤泥渣中)。
首批灌注混凝土的数量应满足导管首次埋置深度(不小于1m) 和填充导管底部的需要。
⑥关键设备(如混凝土拌合设备、发电机、运输车辆等)要有备用,材料要准备充足,以保证混凝土能够连续灌注。
⑦首批混凝土拌合物下落后,应连续灌注混凝土。
在随后的灌注过程中,一般控制导管的埋置深度在2m~6m范围内为宜,要适时提拔导管,不要使其埋置过深。
⑧采用泵送混凝土时,严格控制每一盘料的和易性及坍落度,不合时宜的坚决不用;严格控制外加剂掺量及搅拌时间,以使外加剂充分融合;夏季施工输送管采取必要的翻晒措施来降低温度。
3断桩的常见处理方法3.1二次成孔法灌注过程中,孔内混凝上灌注高度不大时,发生了断桩事故后如果能够提出钢筋笼,可迅速将其提出孔外,然后用冲击钻重新钻孔,清孔后下钢筋笼,再重新灌注混凝土;若孔内混凝上灌注高度很高时,中断时间过长,混凝土已初凝无法拨出钢筋笼时,此时宜对孔口进行加固,在加强后的孔口四周布设钢圈梁,把灌注桩钢筋接长后逐一焊接到钢圈梁上,然后用千斤顶顶压抬高钢圈梁给钢筋施加向上的拉力。
断桩的钢筋笼下部由已灌注的砼锚固,上端由孔口圈梁反向锚固并施加向上的拉力,这样整个钢筋笼形成了一个双向约束的导管。
根据冲击钻机的适应性,可选用一个合适直径的冲击钻锤在钢筋笼的内部穿心钻进,这样避开了剪不断、打不烂的钢筋,将钢混一体的断桩的处理转化为冲击钻在低强度的砼中的钻进施工,将钢筋和已灌注的混凝土完全分离,重新灌注成孔。
采用此法完全可以保证桩的质量,但成本大、周期长,因此应根据实际情况和要求,与其他处理方法作经济对比,慎重选择。
3.2接桩法3.2.1湿接桩法湿接桩主要适用于在灌注过程中因严重堵管造成断桩,且已灌混凝土还未初凝时,在提出并清理导管后可使用测锤测量出已灌混凝土顶面位置,并准确计算漏斗和导管容积,将导管下沉到已灌混凝土顶面以上大约10cm处,加球胆。
继续灌注时观察漏斗内混凝土顶面的位置,当漏斗内混凝土下落填满导管的瞬间(此时漏斗内混凝土顶面位置可以根据漏斗和导管容积事先计算确定) ,将导管压入已灌混凝土顶面以下,即完成接桩。
3.2.2干接桩法干接桩主要适用于在灌注过程中,灌注被迫中断又未继续灌注而造成的半截桩。
使用该法应根据半截桩混凝土面所处地下水位的情况以及桩径的大小等采用不同的方法:①当混凝土面处地下水位以上时,可以采取挖孔的方法,直接挖到混凝土面,凿毛清洗后直接灌注。
应注意开挖时遇到不稳定地层应进行人工护壁。
②当混凝土面处于地下水位以下时,如果断面位置距孔口不太深时,可以采用挖孔与井点降水相结合的方法处理。
③当混凝土面处在地下水位以下且断面位置距孔口较深,桩径较大时,可采取桩芯凿井的方法处理。
3.3注桨法注浆法是处理断桩事故后期处理最常见的方法。
与其他方法相比,该方法经济、快捷,但不能保证每根处理桩都能达到质量要求。
使用注浆法时,先用小型钻机沿桩身钻一探孔,查明断桩的具体位置,应根据断桩的位置,可采用桩内注浆法或者桩外注浆法处理。
3.3.1桩内注浆法①当断桩位置较深,断桩处承受的弯矩不大时:另沿桩身再钻一个小孔,一个用作进浆孔,另一个用作出浆孔,孔深要求达到补强位置1m 以下。
用高压水泵向孔内压入清水,其泵压应大于20MPa。
水流自下而上在缺陷段内进行喷射,喷管提升速度为10cm/min,旋转速度为20转/min,处理长度应为缺陷段上、下各延伸50cm。
高压水将缺陷段内的软弱部分切割成泥浆状,当由一孔进行切割而另一孔有水溢出时,则可认定病害区已被打通,可换另外一孔重复操作直至全部打通;钻孔之间连通后,压入清水利用水循环将废渣排出桩体,当所有孔内水流变为清水,清渣工作结束。
用压浆泵先压入水灰比为0.8的纯水泥浆,进浆口应用麻絮填堵在铁管周围,待孔内原有水从另一孔全部压出来之后,再用水灰比0.5的浓水泥浆(宜用52.5级水泥)压入。
浓浆压入时应使其充分扩散,当浓浆从出浆口冒出时停止压浆,用碎石将出浆口封填,并以麻袋堵实。
最后再用水灰比0.4的水泥浆压入,压力增大到0.7~0.8MPa 时关闭进浆阀,稳压压浆20~25min,压浆补强工作结束。
对于空洞和严重断桩,可在浆液中加入一定量的小粒径碎砾石。
待水泥浆硬化后,应再钻孔取芯检查补强效果。
需要强调一点的是,对于混凝土严重离析,空洞等质量事故,均可采用该方法补强。
②如果桩径较大,采用双孔压浆补强有时不能将断桩处的泥碴和松散混凝土碎碴清除干净,可在桩身中心钻一个注浆孔,在注浆孔的四周可设置3~4个出浆孔。
③当断桩位置不是很深,但也有一定深度,且该处需承受较大弯矩时,为了增加处理后的抗弯性能,则按照上述方法沿桩身钻的孔要大一些,穿过断面处要深一些。
用高压水冲洗后,在钻孔内插入钢筋束或钢轨,然后压浆填满钻孔。
钻孔数量及插筋量应与设计单位协商,征得设计单位的同意后方能实施。
④当断桩的位置处于桩的底部时,采用钻孔注浆的方法处理效果不太理想,一般不采用这种方式处理。
3.3.2 桩外压浆法其处理工艺如下:①钻孔。
先用黄泥将孔内填满夯实,再在离桩外0.5处,沿桩周钻直径为110mm钻孔8~12个孔,深度要求达到已浇注的砼表面以下1m,再清除孔内残碴,下入直径为Φ42mm压浆管到孔底,投入2~4cm石子及砂至孔口。
②压水。
封闭孔口,利用压浆管向孔内注入清水,将孔内泥浆洗净,时间1~2h,泵压不小于0.3MPa。
③注浆。
封闭孔口,向孔内注纯水泥浆,水灰比为0.4~0.5,水泥为525硅酸盐矿碴水泥,注浆压力为0.3~0.5MPa。
泵压超0. 5MPa时,随时提管直到注满并返浆到地面为止。
④钻孔压浆顺序,以不影响相邻孔浆液凝固为原则。
⑤待浆液固结后,采用人工挖孔,将填入黄泥运走。
凿除浮浆,将孔内清洗干净。
⑥浇注水下砼。
处理后,经检验该桩砼达设计要求。
采用此法处理断桩,关键工序是压浆要保证桩外围地层形成一个整体,阻止水在清理孔中杂物时不流入或少流入孔内。
3.4 补桩法若因坍孔、导管无法拔出等造成断桩而无法处理时,可由设计单位结合质量事故报告提出补桩方案,在原桩两侧进行补桩。
补桩法应征得设计和业主的同意,由设计单位出设计变更图纸。
采用此法完全可以保证桩的质量,但成本大、周期长,因此应根据实际情况和要求,与其他处理方法作经济对比,慎重选择。
4 结束语钻孔灌注桩的施工由于受诸多因素的影响,产生断桩有时不可避免,处理起来也并不是十分复杂,关键是要选择经济、合理、有效的处理方法,确保工程质量。
