砌体工程施工技术交底一、施工前准备工作1. 砂浆的配制:(1)按设计要求配制砂浆。
常用的砂浆配比为:1:3水泥砂浆,在施工过程中要根据实际情况适量调整配比,以保证砂浆的粘结力和强度。
(2)在配制砂浆时,要注意控制好添加水量,避免砂浆过于稀薄,影响施工质量。
2. 材料准备:(1)检查砖块和石头是否有破损或开裂,避免在施工过程中使用不合格材料。
(2)准备好砌筑所需的工具和设备,如砌筑刀、尺子、水平仪等。
(3)清理施工现场,确保施工环境整洁。
3. 安全交底:(1)施工员工要遵守工地安全规定,穿着安全帽、安全鞋和安全带。
(2)做好施工现场防护措施,设置警示标识和安全围挡,确保施工过程中不发生安全事故。
二、砌体工程施工技术1. 砌筑工艺:(1)按设计要求在地基上涂抹一层水泥砂浆,以增强基础和砌体之间的粘结力。
(2)选择合适的砖石,将砂浆涂在砖石的四周,并用砌筑刀将砖石平整放置在墙体上。
(3)用水泥砂浆将砖石砌接,将砖石的表面涂抹平整,保持砖石之间的接缝均匀。
2. 砌筑技巧:(1)在砌筑过程中要注意保持墙体的垂直和水平,使用水平仪检查墙体的垂直度和水平度。
(2)在墙体砌筑过程中,要及时清理砂浆,避免砂浆流淌到砖石表面,影响墙体的美观度。
(3)在墙体砌筑过程中,要注意控制砌筑速度,不要一次性砌筑过多砖石,以免砂浆流失和砖石移位。
3. 墙体强度:(1)在砌筑墙体时,要注意砖石之间的砂浆要密实,以保证墙体的承载力和抗震性。
(2)在砌筑过程中,要加强墙体的梁柱连接处和墙体的转角部位,以增强墙体的整体稳定性。
4. 砌筑质量检验:(1)在砌筑完成后,要用水平仪检查墙体的垂直度和水平度,确保墙体的平整度符合设计要求。
(2)对砌筑接缝和墙体表面进行检查,确保研墙体的质量符合设计要求。
(3)对墙体的整体稳定性和承载力进行检验,确保墙体的强度和稳定性达到设计要求。
三、砌体工程完工验收1. 完工验收标准:(1)墙体的垂直度和水平度符合设计要求,视觉效果良好。
砌体工程施工技术交底一、施工前准备工作1.1 砌体工程施工前,应对施工现场进行全面的勘测和测量,确保施工的准确性和稳定性。
1.2 确定施工所需的材料种类、规格和数量,并进行材料的验收和储存,确保质量和供应的可靠性。
1.3 对施工现场进行清理和整理,确保施工环境的安全和整洁。
二、砌体工程施工工艺2.1 砌体工程施工应按照设计图纸和施工方案进行,确保施工的准确性和符合规范要求。
2.2 确定砌体的砌筑方式和工艺,包括砌筑顺序、砌筑方法和砌筑工具的选择。
2.3 确定砌体的砌筑材料和配合比例,包括砌块、砂浆和砌筑过程中所需的其他材料。
2.4 进行基底处理,包括清理基底、涂刷界面剂等,确保砌体与基底的粘结牢固。
2.5 进行砌体的砌筑,包括砌块的摆放、砌筑顺序的控制和砌筑过程中的质量检查。
2.6 进行砌体的砌缝处理,包括砌缝的清理、填充和修整,确保砌缝的牢固和美观。
2.7 进行砌体的防水处理,包括涂刷防水涂料、安装防水层等,确保砌体的防水性能。
2.8 进行砌体的保护和养护,包括遮挡保护、湿润养护等,确保砌体的正常干燥和硬化。
三、砌体工程施工质量控制3.1 施工过程中,应进行严格的质量控制,包括砌块的质量检查、砂浆的配制和砌筑质量的把控。
3.2 对砌体的垂直度、水平度和表面平整度进行检查和评定,确保符合规范要求。
3.3 对砌体的强度进行检测和评定,包括压力试验和抗拉试验等,确保达到设计要求。
3.4 对砌体的防水性能进行检测和评定,包括水压试验和渗透性试验等,确保达到要求。
3.5 对砌体的外观质量进行评定,包括砌体的颜色、纹理和缺陷等,确保符合设计要求。
四、砌体工程施工安全措施4.1 施工过程中,应严格遵守安全操作规程,确保施工人员的人身安全和财产安全。
4.2 对施工现场进行安全检查和隐患排查,及时消除安全隐患,确保施工环境的安全性。
4.3 对施工人员进行安全培训和技术交底,提高施工人员的安全意识和技术水平。
4.4 使用符合标准的施工工具和设备,确保施工过程的安全性和高效性。
砌体工程施工技术交底一、工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
本工程主体结构为钢筋混凝土框架结构,砌体部分主要包括墙体、柱、过梁、门窗框等。
二、砌体材料及设计1.砌体材料:本工程砌体采用B06一等品加气混凝土砌块,规格为600mm×240mm×200mm。
外墙采用M7.5专用砂浆砌筑,内墙采用M5.0专用砂浆砌筑。
楼管道井墙体、卫生间隔墙采用MU15的蒸压粉煤灰砖砌筑,规格为240mm×115mm×53mm。
2.设计要求:根据设计图纸及规范要求,砌体应均匀、整齐、牢固。
墙体应垂直、平整,灰缝厚度应均匀一致。
构造柱与填充墙交接处应设墙体拉筋,拉筋沿墙全长贯通。
墙高超过4米时,应在墙体半高处设置与柱连接且沿全长贯通的钢筋混凝土水平系梁(圈梁),梁截面为墙厚200mm,配纵筋410mm,箍筋6@250,保护层为25mm,混凝土强度等级C20。
三、施工工艺及要求1.砌体施工前,应根据图纸及规范要求进行放线、弹线,确保砌体位置准确。
2.砌体施工时,应先砌墙后浇构造柱。
墙体与构造柱交接处应设置马牙槎,马牙槎应砌筑牢固,灰缝饱满。
3.墙体拉筋应沿柱高每隔不大于500mm配置26mm墙体拉筋,拉筋伸入墙内的长度不应小于墙长的1/5且不小于700mm。
水平系梁遇过梁时,分别按截面、配筋较大者设置。
4.门窗过梁采用预制,过梁两边各伸进墙体宽度不应小于200mm。
过梁与墙体连接处应砌筑牢固,灰缝饱满。
5.墙体灰缝应饱满、厚度均匀一致。
砌体成形后,应及时对墙面进行清理,确保墙面清洁。
6.砌体施工过程中,应定期进行质量检查,确保砌体质量符合规范要求。
四、质量控制及验收1.砌体施工过程中,应严格按照规范要求进行施工,确保砌体质量。
2.砌体施工完成后,应进行验收。
验收内容包括:墙体垂直度、平整度、灰缝厚度、拉筋设置、构造柱与填充墙交接处处理等。
一、交底目的为确保泥水砌砖施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于所有参与泥水砌砖施工的作业人员。
三、施工前的准备工作1. 施工人员应熟悉本交底内容,了解施工过程中的安全注意事项。
2. 作业前应检查施工区域的安全状况,确保施工环境安全。
3. 施工人员必须穿戴符合规定的个人防护用品,如安全帽、工作服、手套、防滑鞋等。
四、施工过程中的安全注意事项1. 挖掘土方时,两人操作间距保持2~3米,由上而下逐层挖掘,禁止采取掏洞的操作方法。
2. 开挖沟槽、基坑等,应根据土质和现场施工员交底放坡,挖出的泥土应堆放在坑槽边1米以外,堆高不得超过1.5米。
3. 砌基础时,应检查和经常注意基坑土质变化情况,有无崩裂现象。
堆放材料应离开坑槽边1米以上。
4. 基坑较深须设护壁支撑时,操作人员应设梯子上下,不得攀跳,运料不得碰撞支撑。
5. 墙身砌体高度超过1.2米时,应搭设脚手架。
在一层以上或高度超过4米时,采用里脚手架必须在墙外张挂安全网,采用外脚手架应绑护身栏杆后方准操作。
6. 用内架砌外墙时,架板要低于外墙20厘米,墙外按规定张挂安全网。
7. 脚手架上堆砖不得超过三皮,架子转角处不得堆砧,除操作层外,上下皮架只允许堆零星材料,不得多层都堆料。
8. 在高处砌墙时,转砧应面向墙面,工作完毕应将脚手板和砖墙上的碎砖、灰浆清扫干净,防止掉落伤人。
9. 不准站在墙砖上做砌砖、挂线、刮缝、检查大角垂直度和清扫墙面等工作。
10. 不准在墙顶或架上修改石料,以免震动墙体影响质量或石片掉下伤人。
11. 不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰撞倒塌或上石时失手掉下造成安全事故。
五、安全防护措施1. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
2. 作业过程中,施工人员应严格遵守操作规程,确保施工安全。
3. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
泥工施工技术交底一、地下室砼部分1、地下室底板砼厚 500mm,浇捣振动时,操作人员需置振动棒于 0.6m 板内,震动直上直下,快插慢拨,插点形式为列式,插点距离600mm 左右,上下层振捣搭接50-100mm,每点振捣时间 20-30s,确保振捣密实。
2、拉水平线控制好底板面的标高和平整度,括尺括平要安排专人负责,初凝前用铁滚筒纵横向来回滚压,再用木抹子打平。
二、剪力墙砼工程1、在浇捣剪力墙砼时,基层必须先浇水并在基层面层用铁锹均匀浇筑高于砼等级5cm厚的粘结层,然后再浇筑砼,砼应分层浇筑振捣,每层浇筑厚度控制在 600mm 左右,不得超出 1m。
2、墙体砼浇筑要持续进行,间隔时间不得超出 1 小时,临时预留施工缝时,接槎处应加强振捣,确保接槎严密,并及时清理落地砼。
三、框架、构造柱砼工程1、框架柱浇筑时,基层必须先浇水并在基层面层用铁锹均匀浇筑 5cm 厚高于砼等级的粘结层,然后再浇筑砼,砼应分层浇筑振捣,每层厚度不得超出600mm,确保上、下层的接槎密实,振动棒应插入下层砼 5cm 左右,并及时清理落地砼。
2、构造柱浇筑时基层必须先浇水并在基层面层用铁锹均匀浇筑 5cm 厚高于砼等级的粘结层,然后再浇筑砼,砼应分层浇筑振捣,每层厚度不得超出600mm,确保上、下层的接槎密实,振动棒应插入下层砼 5cm 左右,振捣时要注意碰撞拉接筋及砖墙,以免松动移位,并及时清理落地砼。
四、梁板部分1、在浇捣梁板时,模板必须要浇水,然后才干开始浇筑砼,浇筑时先梁后板,其临时施工缝应留在板底下2-3cm 处,浇筑与振捣必须紧密配合,振捣时不得触到钢筋和预埋铁件,浇筑板时,先用振动棒振动,用铁插尺检查厚度,然后再用平板振动器纵横向来回振捣,并用刮尺刮平。
初凝前用木抹子打平。
2、楼梯砼浇筑时要先清理基层面层,再浇水,然后浇筑砼,砼浇筑至上而下,先振底板后振踏步,然后将踏步平面抹平。
五、砌体部分1、砂浆拌和必须按提供的施工配合比拌和,砖在砌筑前 24 小时必须浇水,砖的含水量要达成规定(普通砖心 2cm 左右干燥)。
砌体工程施工技术交底一、施工前准备1. 砌体工程概述:砌体工程是指利用砖块、石块等材料进行墙体、柱子等建造构件的搭建工作。
本次施工任务涉及的砌体工程主要包括墙体的砌筑和石材的铺设。
2. 施工人员分工:根据施工计划,确定各工种人员的分工,包括砌筑工、石匠等。
3. 施工材料准备:准备好所需的砖块、石材、水泥、砂浆等材料,并进行质量检查,确保符合规定标准。
二、墙体砌筑技术交底1. 墙体布置:根据建造设计图纸和施工图纸,确定墙体的位置和尺寸,并进行标线。
2. 基础处理:在墙体砌筑前,需对基础进行处理,确保基础平整、坚固。
具体处理方法包括清理基础表面、涂刷防水材料等。
3. 砌筑工艺:根据设计要求,选择合适的砖块和砂浆。
砌筑工艺包括砌砖、抹灰、砌缝等步骤。
要注意砖缝的精确度和垂直度,确保墙体的整体质量。
4. 砌筑中的注意事项:砌筑过程中要注意保持墙体的垂直度和水平度,避免浮现倾斜和变形。
同时,要注意砖缝的保持一致性,避免浮现明显的错缝。
5. 砌筑结束处理:砌筑完成后,对墙体进行检查,确保墙体的质量符合要求。
对于浮现的破损、裂缝等问题,及时进行修补和处理。
三、石材铺设技术交底1. 石材选择:根据设计要求和建造风格,选择合适的石材材料,并进行质量检查。
2. 石材铺设前准备:清理基础表面,确保平整、无尘。
根据设计要求和施工图纸,进行石材的布置和标线。
3. 石材铺设工艺:根据设计要求,选择合适的铺设方式,如干铺、湿铺等。
注意控制石材的厚度和平整度,确保铺设质量。
4. 石材铺设中的注意事项:石材铺设过程中要注意保持石材之间的间隙一致,避免浮现明显的错位和不平整。
同时,要注意石材的表面保护,避免划伤和损坏。
5. 石材铺设结束处理:铺设完成后,对石材进行检查,确保石材的质量符合要求。
对于浮现的破损、裂缝等问题,及时进行修补和处理。
四、施工安全交底1. 安全措施:在施工过程中,要严格遵守安全操作规程,佩戴好安全帽、手套等个人防护用品。
一、交底目的为确保泥工砌筑施工过程中的安全,预防事故发生,提高施工人员的安全意识,现将泥工砌筑施工中的安全技术要求进行交底。
二、交底内容1. 施工前的安全检查- 施工前,应对施工现场进行全面检查,确保施工环境安全,包括脚手架、临时用电、施工通道等。
- 检查施工材料是否合格,砌筑用的砖块、砂浆等应符合国家相关标准。
2. 人员安全教育培训- 施工人员必须经过专业培训,掌握泥工砌筑的基本技能和安全操作规程。
- 新员工上岗前必须进行安全教育和实操培训,经考核合格后方可独立操作。
3. 个人防护用品- 施工人员必须佩戴安全帽、工作服、手套、防滑鞋等个人防护用品。
- 在高空作业时,必须系好安全带,并正确使用安全绳。
4. 施工操作安全- 砌筑过程中,施工人员应保持操作空间开阔,不得在狭窄的空间内作业。
- 砌筑高度超过2米时,应设置安全防护设施,如脚手架、防护网等。
- 砌筑过程中,禁止在楼板上行走,不得在墙体上攀爬。
- 严禁酒后作业,施工人员应保持良好的精神状态。
5. 砂浆搅拌与运输安全- 砂浆应采用机械搅拌,搅拌时间应不少于3分钟,确保砂浆均匀。
- 砂浆运输过程中,应使用专用运输车,防止砂浆洒落。
- 运输车辆应遵守交通规则,确保行车安全。
6. 工具使用安全- 施工工具应定期检查,确保其完好无损。
- 使用电动工具时,应检查电线、插座等,确保安全。
- 严禁使用损坏的工具,以免发生事故。
7. 紧急事故处理- 发生紧急事故时,施工人员应立即停止作业,并迅速撤离现场。
- 确保事故现场安全,防止次生事故发生。
- 及时报警,并积极配合相关部门进行事故调查和处理。
三、交底形式本次安全技术交底将通过以下形式进行:1. 举办专题安全教育培训,对施工人员进行详细讲解。
2. 编制《泥工砌筑安全技术操作规程》,发放给施工人员。
3. 在施工现场设置安全警示标志,提醒施工人员注意安全。
四、交底要求1. 施工人员必须认真听取安全技术交底,掌握施工过程中的安全要求。
砌体工程技术交底一、项目背景砌体工程是建筑施工中非常重要的一项工作,它直接关系到建筑物的结构安全和整体质量。
为了确保砌体工程的施工质量和效果,本文将对砌体工程技术交底进行详细的说明和要求。
二、施工材料1. 砖块:采用规格为240mm×115mm×53mm的红砖,砖的强度等级为MU10。
2. 砂浆:采用水泥、砂子和适量的外加剂配制而成,配合比为1:3,强度等级为M5。
3. 砌筑工具:包括砖斧、刮板、抹子、水平仪、批刀、砂浆桶等。
三、施工要求1. 砌筑基底:砌体工程施工前需要对基底进行清理和处理,确保基底平整、干燥、无杂物和油污。
如发现基底有明显的凹凸不平或裂缝,应及时修复。
2. 砌筑工艺:按照设计图纸要求,采用湿砌法进行砌筑。
先将砂浆均匀涂抹在砖块上,然后将砖块按照规定的位置和方向放置到基底上,用水平仪进行调整,使其水平、垂直。
砖缝应保持一致,不得出现空鼓、漏浆等现象。
3. 砌筑墙体:墙体砌筑应从墙角开始,逐层逐段进行。
每层砌筑高度不得超过1.2m,每段砌筑长度不得超过2.5m。
墙体砌筑过程中,应及时清理砂浆溢出和砖缝内的杂物,保持墙体的整洁。
4. 砌筑门窗洞口:门窗洞口的砌筑应按照设计要求进行,确保洞口的尺寸准确、平整。
在砌筑门窗洞口时,应设置砖柱或加强筋,以增加洞口的稳定性和承重能力。
5. 砌筑梁柱:梁柱的砌筑应按照设计要求进行,确保梁柱的尺寸准确、垂直。
在砌筑梁柱时,应设置钢筋骨架,并按照设计要求进行绑扎和固定。
6. 砌筑墙面:墙面的砌筑应保持墙体的整洁和平整,不得出现明显的凹凸不平或开裂现象。
墙面施工完毕后,应及时进行养护,以确保墙体的强度和表面质量。
四、施工安全1. 施工人员必须经过专业培训,并持有相应的上岗证书。
2. 施工现场应设置明显的安全警示标志,保持通道畅通,防止人员和材料的滑倒和坠落。
3. 施工人员必须佩戴安全帽、工作服和防滑鞋等个人防护装备,严禁在高空作业时穿拖鞋或赤脚。
第1篇一、工程概况本工程为[工程名称],位于[工程地址],工程总建筑面积为[总面积],砌体工程主要包括墙体砌筑、构造柱浇筑、门窗过梁设置等。
为确保砌体工程施工质量,现将有关技术要求交底如下:二、材料及机具准备1. 材料:- 砌块:选用符合设计要求的蒸压加气混凝土砌块,规格为[具体规格]。
- 砂浆:采用M7.5混合砂浆,配合比为水泥:砂:石灰膏=1:2:0.5。
- 水泥:选用32.5号普通硅酸盐水泥。
- 砂:中砂,过筛孔径为5mm。
- 拉结钢筋:直径[具体直径],长度[具体长度]。
- 预埋件:提前做好防腐处理。
2. 机具:- 搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等。
三、施工工艺及要求1. 施工顺序:- 按照轴线、水平线、墙边线、门窗洞口线等弹出控制线。
- 立皮数杆,标明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。
- 砌筑墙体,先砌外墙,后砌内墙。
- 砌筑构造柱,先砌墙,后浇筑构造柱,并设马牙槎。
- 设置门窗过梁,确保搁置长度满足规范要求。
2. 砌体要求:- 砌体应采用一顺一丁砌筑法,灰缝饱满、厚度均匀一致。
- 墙体转角处及长度超过10m的墙体两端应设立皮数杆。
- 砌块与拉结筋连接,拉结筋伸入砌体的长度不应小于墙长的1/5且不小于700mm。
- 墙高超过4m时,应在墙体半高处设置与柱连接且沿全长贯通的钢筋混凝土水平系梁(圈梁)。
- 砌体完成后,进行墙面清理,确保墙面清洁。
3. 施工注意事项:- 施工过程中,注意安全防护,防止高空坠落。
- 施工人员应熟悉施工图纸和施工规范,严格按照操作规程进行施工。
- 施工过程中,加强质量检查,确保砌体工程质量。
四、质量控制1. 砌块尺寸、强度应符合设计要求。
2. 砂浆配合比准确,稠度适中。
3. 砌体灰缝饱满、厚度均匀一致。
4. 墙体垂直度、平整度符合规范要求。
5. 构造柱浇筑密实,拉结筋锚固牢固。
泥工施工技术交底一、前言泥工施工是建筑装饰装修工程中的重要环节,其施工质量直接影响到建筑物的美观、使用功能和耐久性。
为了确保泥工施工的质量和安全,提高施工效率,特进行本次技术交底。
二、施工准备1、材料准备(1)水泥:应选用符合国家标准的普通硅酸盐水泥或矿渣硅酸盐水泥,强度等级不低于325 级。
水泥应有出厂合格证和质量检验报告,并应按规定进行复验。
(2)砂:宜选用中砂或粗砂,含泥量不应大于3%。
使用前应过筛,去除杂质和过大的颗粒。
(3)水:应使用清洁的自来水或符合国家标准的饮用水。
(4)砖块:应选用符合设计要求和国家标准的砖块,其强度等级、规格尺寸应符合要求。
砖块应有出厂合格证和质量检验报告,并应进行外观检查和抽样复验。
(5)其他材料:如界面剂、胶粘剂、防水材料等,应符合设计要求和相关标准,并应有产品合格证和质量检验报告。
2、工具准备(1)砌砖工具:砖刀、大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆等。
(2)抹灰工具:抹子、刮杠、靠尺、阴阳角抹子、托灰板等。
(3)其他工具:铁锹、水桶、扫帚、锤子、錾子等。
3、作业条件准备(1)主体结构已完成,并经验收合格。
(2)弹出墙身轴线、控制线及门窗洞口位置线,并经复核无误。
(3)砌筑部位的灰渣、杂物已清理干净,并浇水湿润。
(4)在墙柱上已按设计要求设置拉结筋,并经验收合格。
(5)抹灰前,应将基层表面的灰尘、污垢、油渍等清除干净,并浇水湿润。
三、砌砖工程1、工艺流程基层处理→放线→摆砖→立皮数杆→盘角→挂线→砌砖→勾缝→清理2、施工要点(1)基层处理:将基层表面的浮浆、松散的混凝土块、杂物等清理干净,并浇水湿润。
(2)放线:根据设计图纸,在基础或楼面上放出墙身轴线、控制线及门窗洞口位置线。
(3)摆砖:在放线的基础上,按照砖块的规格尺寸和灰缝厚度进行摆砖,以确定排砖方案。
(4)立皮数杆:在墙的转角处、交接处及门窗洞口处立皮数杆,皮数杆上应标明砖的皮数、灰缝厚度及门窗洞口的标高。
砌体工程施工技术交底一、项目概述砌体工程施工技术交底是为了确保砌体工程施工质量,提高工程效率,保证工程安全而进行的一项重要工作。
本文将详细介绍砌体工程施工技术交底的内容和要求。
二、施工技术交底的目的和意义1. 目的:确保施工人员了解工程要求、施工程序和技术标准,掌握施工方法和要点,提高施工质量,保证工程安全。
2. 意义:减少施工错误和事故发生的可能性,提高工程进度,降低工程成本,保证工程质量,满足工程设计要求。
三、施工技术交底的内容1. 工程概况:介绍工程的基本情况,包括工程位置、规模、用途等。
2. 施工要求:详细说明施工的技术要求,包括施工标准、施工程序、施工方法等。
3. 施工材料:介绍使用的砌体材料,包括砖块、砂浆等,要求施工人员了解材料的性能和使用方法。
4. 施工工艺:详细描述施工的工艺流程,包括基坑开挖、基础处理、墙体砌筑等,要求施工人员掌握每一个环节的要点和注意事项。
5. 施工质量控制:说明施工质量的检验和控制方法,包括砌体强度、垂直度、水平度等指标的要求和测量方法。
6. 安全注意事项:强调施工过程中的安全注意事项,包括作业区域的防护、施工机械的使用安全等。
7. 环境保护要求:介绍施工过程中的环境保护要求,包括垃圾处理、尘土控制等。
四、施工技术交底的要求1. 交底人员:由施工单位的技术负责人或者专业技术人员进行交底,确保交底的准确性和权威性。
2. 交底形式:可以采用会议、讲解、培训等形式进行,确保施工人员充分理解和掌握交底内容。
3. 交底记录:交底过程中应制作详细的交底记录,包括交底时间、地点、参预人员等,以备查阅和备案。
4. 交底确认:施工人员在接受交底后应进行确认,确保交底内容被理解和接受。
五、施工技术交底的执行和监督1. 执行:施工单位应按照交底要求组织施工人员进行施工,确保施工质量和进度。
2. 监督:施工单位的技术负责人或者专业监理人员应对施工过程进行监督,确保施工符合交底要求。
砌体工程施工技术交底引言概述:砌体工程是建筑施工中常见的一项工作,它涉及到砌筑墙体、柱子等结构的施工,对于保证建筑物的稳固和质量具有重要意义。
在进行砌体工程施工时,需要进行技术交底,确保施工人员理解并正确执行相关工艺要求。
本文将从材料准备、墙体砌筑、砌筑质量控制和安全注意事项四个部分,详细阐述砌体工程施工技术交底的内容。
一、材料准备1.1 砖料选择:根据设计要求和施工环境选择合适的砖料,包括砌块砖、空心砖等,确保其质量符合标准。
1.2 砂浆配制:根据砌筑墙体的要求,合理配制砂浆,包括水泥、砂子、外加剂等,保证砂浆的黏结力和抗渗性。
1.3 辅助材料准备:包括砖墙用的砂子、水泥浆、砌筑工具等,确保施工过程中的顺利进行。
二、墙体砌筑2.1 墙体布置:根据设计图纸和标高要求,进行墙体的布置,包括墙角、开洞、槽口等,确保墙体的准确性和垂直度。
2.2 砌筑工艺:采用湿砌法或干砌法进行墙体的砌筑,根据需要进行墙体分层、填充砂浆、搭设砌筑线等工艺操作,确保墙体的牢固和美观。
2.3 砌筑质量控制:在墙体砌筑过程中,要进行质量检查,包括墙体垂直度、水平度、墙体厚度等,确保墙体质量符合要求。
三、砌筑质量控制3.1 砂浆配合比:根据设计要求和施工环境,合理调整砂浆的配合比,确保砂浆的强度和稳定性。
3.2 砌筑缝隙控制:在砌筑过程中,要控制好砌筑缝隙的大小,确保砌缝的均匀和美观。
3.3 砌筑强度控制:根据墙体的要求,采取适当的措施,确保墙体的强度符合设计要求。
四、安全注意事项4.1 施工现场安全:在砌体工程施工过程中,要严格遵守安全操作规程,保证施工现场的安全,包括穿戴安全装备、设置警示标志等。
4.2 砌筑作业安全:砌筑工作时,要注意操作规范,保护好手部和眼睛,避免发生意外伤害。
4.3 施工质量监督:加强对施工质量的监督和检查,及时发现和解决施工过程中的问题,确保施工质量符合要求。
总结:砌体工程施工技术交底是确保砌体工程施工质量的关键环节。
砌体施工技术交底砌体施工技术是建筑工程中非常重要的一环,在保证建筑质量和安全的同时,也直接关系到建筑物的使用寿命和性能。
本文将针对砌体施工技术进行详细的交底,旨在提供一套完善的操作规范,确保砌体施工过程中的质量和效率。
1. 施工前期准备1.1 工程准备在开始施工之前,必须完成施工准备工作。
首先,确认和核实施工图纸,确保施工符合设计要求。
其次,统一着力于准备施工所需的材料,包括砖、砂浆、水泥等。
材料要求符合相应的国家标准,并在施工现场进行材料质量检测,确保材料的质量稳定。
1.2 施工现场准备在施工现场应排除杂物,保持场地整洁。
施工现场应设置安全警示标志,并制定相应的安全措施和应急预案。
2. 施工操作技术2.1 砌体墙体施工2.1.1 布砖前处理在布砖前,应先对墙体进行预处理,清除墙体表面的浮灰、泥土和杂物,确保墙体表面平整清洁。
2.1.2 砌缝处理砌体墙体施工时,砌缝的处理是十分关键的。
要求砌缝整齐、垂直,且砌缝宽度均匀。
砌缝处理时,可使用专业的砌缝针对墙体砌缝进行清理和整齐。
2.1.3 砌砖技术砌墙砖时要严格按照设计图纸中的要求进行操作。
确保墙体的垂直度、水平度和整体平整度。
在横向和纵向砌筑时,要注意墙体的夯实程度和砖与砖之间的粘结牢度。
2.2 砌体承重墙施工对于承重墙的施工,应特别重视其牢固性和稳定性。
在施工前,要对承重墙的基础进行检查和确认,确保基础的平整和强度满足要求。
同时,确保承重墙的砌体砖符合规范要求。
2.3 砌体拱施工砌体拱是一种常见的结构形式,其施工技术也较为复杂。
在砌体拱施工过程中,要注意准确计算拱心的位置和形状,确保拱的强度和稳定性。
3. 施工质量控制3.1 施工质量检测在施工过程中,要定期对施工质量进行检测和验收。
包括墙体的垂直度、水平度、平整度等指标的检测,确保施工质量符合设计要求。
3.2 砌体强度检测针对砌体的强度,可采用无损检测方法进行检测。
通过超声波、钻孔取样等方式来检测砌体的抗压强度和抗折强度,确保其达到相应的要求。
砌体工程施工方案技术交底
一、工程概述
砌体工程是建筑施工中常见的一项工作,其施工方案的合理性直接关系到建筑
物的质量和安全。
本文将针对砌体工程的施工方案技术进行详细交底,以确保施工过程顺利、质量可控。
二、施工前准备
1. 材料准备
在进行砌体工程施工前,首先需要准备好各种原材料,如砖块、水泥、砂浆等。
确保材料质量符合标准要求,以保证后续施工质量。
2. 施工设备准备
准备好各类施工设备,如砌筑工具、搅拌机械等,保证施工效率和质量。
三、施工工艺
1. 基础处理
在进行砌体工程施工前,需要先对基础进行处理,确保基础平整、坚固。
2. 砌墙工艺
根据设计图纸要求,采用适当的砌墙工艺进行砌筑。
注意砌墙的垂直度、水平
度和间距的控制,确保墙体结构稳固。
3. 砌筑结构处理
在砌筑过程中,要注意处理墙体的结构节点,如柱、梁等部位的嵌筑工艺,确
保结构牢固。
四、验收交底
1. 施工自检
施工完成后,进行自检。
检查墙体垂直度、墙厚是否符合要求,保证墙面平整
度满足设计标准。
2. 现场验收
请有关部门或专业人员进行现场验收,确保砌体工程符合相关标准和规范要求。
五、施工注意事项
1. 安全第一
施工过程中要严格遵守安全操作规程,做好施工现场安全防护工作。
2. 质量控制
要求施工人员具备一定的专业技能,保证砌墙工艺的准确性和质量。
结语
砌体工程施工方案技术交底是确保施工质量和工程安全的重要环节,只有严格
按照规范要求进行施工,才能完成一项高质量的砌体工程。

第1篇一、工程概况本工程为(项目名称),位于(项目地址)。
本次施工内容包括砖砌体、砌块砌体等二次结构砌筑。
为确保施工质量,现将砌筑工程施工技术交底如下:二、施工准备1. 材料要求:- 砖:选用符合设计要求、出厂合格、色泽均匀、边角整齐的砖块。
- 砂:采用中砂,含泥量不超过5%,过筛后使用。
- 水泥:选用325号普通硅酸盐水泥或矿渣硅酸盐水泥。
- 砂浆:M5水泥砂浆,水泥:砂=1:5.66或使用商品砂浆。
- 拉结筋、预埋件等需进行防腐处理。
2. 主要机具:- 大铲、刨锛、瓦刀、托线板、线坠、卷尺、铁水平尺、皮数杆、小水桶、灰槽、笤帚等。
3. 作业条件:- 主体结构施工完毕,并通过四方验收。
- 弹出轴线、墙线、门窗洞口线,经复核无误后办理预检手续。
- 制作皮数杆,并办理预检手续。
- 砌筑前,蒸压加气块、灰砂砖等砌块需浇水润湿,一般将水浸入砖内15mm为宜。
三、操作工艺1. 工艺流程:- 设置构造柱、门套柱、过梁、砼板带拉筋、拉结筋基层处理- 浇水润湿- 基底找平- 测量放线- 排砖撂底- 立皮数杆- 排列砌块- 拉线2. 施工要点:- 砌筑前,先进行样板墙施工,经项目工程、技术、质检及监理验收合格后方可进行大面积施工。
- 砌筑过程中,应保持墙面平整、垂直,灰缝饱满、均匀。
- 砌筑高度超过1.2m时,应搭设脚手架作业;高度超过4m时,采用内脚手架必须支搭安全网,用外脚手架应设防护栏杆和挡脚板方可砌筑。
- 砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。
- 砌筑过程中,严禁在墙顶上行走、作业。
- 向基坑内运送材料、砂浆时,严禁向下猛倒和抛掷物料、工具。
四、质量控制1. 砌筑前,应对砌体材料进行检验,确保符合设计要求。
2. 砌筑过程中,应对砌体厚度、灰缝、垂直度等进行检查,确保质量符合规范要求。
3. 砌筑完成后,应进行强度检验,确保砌体强度达到设计要求。
五、安全措施1. 施工人员必须进行入场安全教育,经考试合格后方可进场。
砌体技术交底砌体施工技术交底1. 砌体砌筑前首先要对楼层清理干净。
构造柱、门口要有定位线。
要保证砌筑工作面干净,便于落地砂浆能回收利用。
2. 填充墙加气块应提前1天浇水湿润,砌筑当天应再浇水一次,砌筑基底应洒水适量保持湿润,铺底应用150mm―200mm蒸压灰砂砖砌筑并找平。
然后再逐层砌筑。
如找平灰缝大于20mm是要用细石砼平铺找平。
3. 砌筑砂浆不得直接倾倒在砼楼面上,要用模板钉成灰槽接砌筑砂浆。
落地砂浆(包括作业面、脚手架上、沿途洒落的砂浆)应及时收起利用,不得浪费。
4. 砌筑加气块前应试排砖。
砌块的错缝搭接长度不应小于砌块长度的三分之一。
每次砌筑高度不得大于1.8米。
砌块水平灰缝不大于15mm,竖向灰缝不大于20mm。
灰缝应饱满,不得有瞎缝、透缝。
5. 砌筑前铺浆长度以一块砖长度为宜,铺浆要均匀,厚薄要适当,浆面平整,铺浆后要立即放置砌块,一次摆正找平,如不能立即放置砌块或需要返工,则砂浆失去塑性,应铲去砂浆重铺。
6. 工人砌筑一个工作时段下墙时,墙面要清扫干净。
要用pvc管及时对灰缝进行喂缝维修,要做到宽窄一致,深浅一致,表面平滑。
7. 加气块应轻拿轻放,严重缺角、掉棱、断裂的加气块不得上墙。
断砖要锯整齐,及时合理使用,减少浪费。
需要切锯加气块时,要用专用的工具锯开,切割整齐,不得用斧子或瓦刀凿开。
8. 构造柱马牙槎应先退后进,上、下口均为退槎。
马牙槎要上下垂直,进槎下口要留坡口,坡口不允许用斧头砍,要在上墙前用锯切割整齐,马牙槎上的余浆要随手清理干净并利用,不得直接甩到地上,造成浪费。
9. T型、丁字型、一字型墙体构造柱处的马牙槎要进退一致,灰缝一致。
马牙槎要严格按规范规定构造柱节点预留进退槎尺寸。
10. 及时、合理使用加气块料头、断砖,减少浪费。
11. 加气块砌筑完毕后,必须干燥至少7天,再用斜砖或细石砼补齐顶部,并应顶紧密实。
12. 转角、丁字角必须同时咬槎砌筑,不能同时要留置斜槎,灰缝要均匀一致。

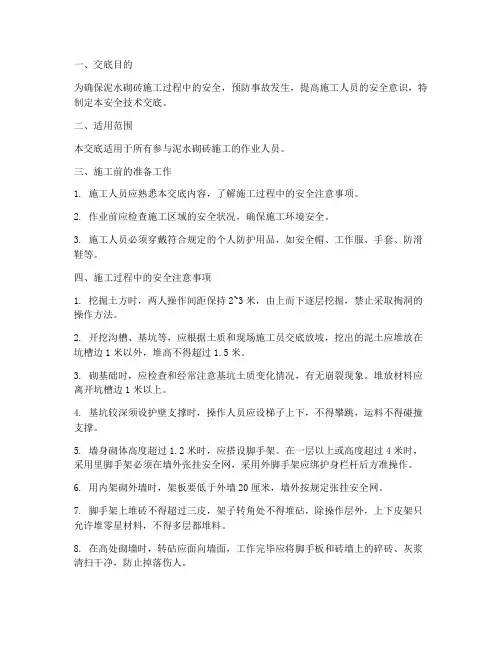

一、交底目的为确保施工现场泥工砌砖作业的安全,预防安全事故的发生,现将泥工砌砖安全技术交底如下:二、交底内容1. 进入施工现场必须遵守以下安全规定:(1)佩戴安全帽,扣好帽带;(2)穿防滑鞋,禁止穿拖鞋、赤脚等进入施工现场;(3)酒后严禁进入施工现场;(4)严禁高空抛物;(5)施工现场严禁游烟,抽烟到指定地点;(6)遵守施工现场临时用电规范;(7)进入楼层走安全通道。
2. 操作规程及安全注意事项:(1)作业人员进入现场必须戴好安全帽,扣好帽带,并正确使用个人劳动保护用品。
(2)操作人员必须身体健康,持有效操作证,方可独立操作。
(3)脚手架、工作平台和斜道应绑扎牢固。
若有探头板应及时绑扎搭好,脚手架上的钉子等障碍物应清除干净。
(4)高处作业或较深的地下作业,必须设有供操作人员上下的走道。
(5)夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。
在深坑和潮湿地点施工必须使用低压安全照明。
(6)所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工自行拆动。
(7)泵送设备放置应离基坑、结构边缘保持一定距离。
在布料杆动作范围内无障碍物,无高压线。
(8)水平泵送的管道敷设线路应接近直线,少弯曲,管道与管道支撑必须紧固可靠,管道接头处应密封可靠。
Y型管道应装接锥形管。
(9)严禁将垂直管道直接装接在泵的输出口上,应在垂直管架设的前端装接长度不小于10m的水平管,水平管应保持一定坡度,以便砂浆顺畅流出。
3. 砌筑过程中的安全注意事项:(1)基础砌筑前,应先检查土壁的稳定和土壁支撑的完好情况,砌筑中应经常检查基坑土壁变化情况,发现异常立即采取加固措施。
(2)堆放砖块、材料应距坑边1m以外,深基坑设有档板支撑时,作业人员由梯子上下,禁止跳、踩踏砌体和支撑上下。
(3)严禁站在墙顶上划线、刮缝、清扫墙面和检查大角垂直等工作。
砍砖时应面向墙面,碎砖应落在脚手架上,以免碎砖下落飞出伤人。
(4)超过1.2m以上的墙面,应搭设脚手架,在一层以上或高度超过3m时,采用里脚手架必须支挂安全网。

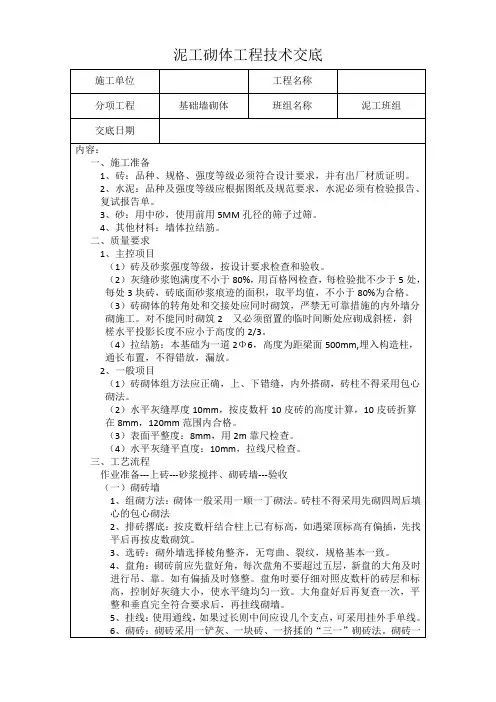

工程质量技术交底记录工程名称:编号:砖01分局部项工程名称砌体工程交底工种泥工班交底时间年月日交底内容一:材料要求1、本工程±线以上采用MU10、MF17非承重空心砖,混合砂浆,用于外墙。
内墙采用加气混凝土砌块,混合砂浆。
2、地下室一层、二层均为 240空心砖,电梯井道采用标准实心砖砌筑。
3、一层、二层外墙贴花岗岩局部墙体采用标准实心砖砌筑。
4、砌筑砂浆配合比〔重量比〕混合砂浆:水泥:砂:外加剂1::每袋水泥用量:50:325:单位〔公斤〕。
砂含水率按3%计算。
二:施工要求(一)标准砖砌筑要求1、砌筑前必须先对工程轴线、标高进行复核,确保尺寸准确无误后,方可砌筑。
2、砌筑前应根据墙体具体高度,计算好砌筑皮数,按照标高和砖块的实际尺寸,进行划分,水平灰缝宜掌握在8-12mm之间,一般以10mm为准。
3、根据皮数杆尺寸对墙身标高进行找平,厚度超过20mm以上的必须采用细石混凝土找平,注意找平工作必须在砌第一皮砖以前进行。
4、开始砌筑后应根据组砌方式和墙身长度,用清砖形式进行试排,以便使每一皮砖的排列均匀,头缝一致,并尽可能减少砍砖。
5、砌筑用砖应提前一天浇水湿润,遇到冰冻时期,砖块不能浇得过湿,应在冲除表面灰尘后即可。
6、砌筑方法要求采用“三一〞砌砖法,要求做到“一刀灰,一块砖,一挤揉,严禁铺灰过长。
7、砌体砂浆灰缝必须密实饱满,特别是外墙头缝必须灌满砂浆,以防漏水,水平灰缝的砂浆饱满度不得小于80%。
8、砌筑时应按照设计要求与结构用拉接钢筋连接,拉结筋不能漏放,长度必须符合设计要求。
9、墙体应同量砌筑不得留搓,每天的砌筑高度应不超过1.8M,砌筑到距离底。
板底时留有300MM空隙停下,待砌体具有一定强度后和粉刷前将空隙斜砌到顶。
〔二〕空心砖砌筑要求1、砌筑前应先根据楼层高度和空心砖的尺寸,计算好砌筑皮数,并将砌筑皮数用皮数杆或者直接划到墙上。
2、根据皮数杆尺寸对墙底标高进行找平,厚度超过20MM以上用细石砼找平。
泥工班组施工技术交底泥工班组长应精通图纸,参与定位放线,对图纸上出现的问题应及时汇报项目部协商处理.一.混凝土浇筑1.框柱浇筑应先把棒伸至柱底待混凝土灌入时,边振边慢慢拔起,无气泡冒出为止2.梁面浇筑振动棒应快插慢拔,与砼面成45。
夹角,振捣时间控制在基本没气泡冒出为止,棒点间距为30~40公分左右3.板面浇筑拖棒间距均匀,不得漏振4.先浇筑柱、后浇梁,再浇板,成梯状浇筑5.板面收头至少不得低于两遍,第一遍振捣后用刮尺刮平,根据预定标高控制;第二遍在初凝前收头,压光并扫细毛6.模板上的混凝土收头时应清理干净7.框柱模板拆除后,框柱应及时包裹覆膜,以防水份丢失,造成表面失水,回弹时碳化不够.二.砌体工程1.当墙体开始砌筑时,应先核对轴线,清理基层,并浇水湿润2.砌砖前先排砖撂地,确保砖模数准确后再开始砌筑3.砌筑用砖必须提前一天浇水湿润4.砌筑砂浆标号必须符合设计要求5.马牙槎砌筑先退后进,一般以30公分为准,并应挂线砌筑6.拉结筋应通常设置,间距为50公分,楼梯间应通长设置钢丝网带7.构造柱砌筑后应将砖跺上的剩余砂浆及柱底的落地砂浆清理干净8.构造柱拆模以后应修整马牙槎部位,保证进出一致9.砌体内不得使用2份砖及混砌墙面10.砖墙砌筑前应先设置皮数杆,水平缝控制在8~10mm,顶缝控制在8~10mm,墙面不得有瞎缝通缝11.垂直度控制在5mm以内,平整度控制在4mm以内12.确保砌体阴阳角归方13.砌筑砂浆不宜铺置过长14.砌体完成后隔天必须浇水保养,至少2至3天15.根据气温拌制砂浆夏天2小时内用完,冬天4小时内用完,当天砂浆当天用完16.顶部斜砖必须在14天后砌筑17.底层和顶层有门窗的墙面在窗台部位必须设置通长腰带,高度120cm,宽度同墙宽,4Ф10钢筋绑扎钢筋笼,中间楼层的窗台设置3Ф8的通长钢筋三.粉刷工程1.粉刷前应先清理墙面,内粉柱墙交接处铺好玻璃网格布,每边不低于15公分.2.粉刷前墙面基层必须湿润3.粉刷前墙面应先做灰饼,并保证室内归方归正4.粉刷时应严格控制墙面垂直度及平整度,确保在规范允许之内5.粉刷厚度应严格控制,超过两公分以上至少两遍粉刷,两遍应隔天粉刷6.粉刷成型后隔天应浇水保养2—3天7.拌制砂浆粉多少拌多少,不得剩余隔夜灰,隔夜砂浆不得粉刷墙面,以防开裂8.严格控制粉刷砂浆标号,严禁使用砂浆王9.先护角,护角高度至梁底,用1:2水泥砂浆粉刷,后粉刷墙面10.粉刷墙面应做到色泽一致11.外墙粉刷应先清理墙面,铺好钢丝网,并浇水湿润墙面12.墙面应竖向及横向拉通线做灰饼,对有保温要求的房间要考虑粉刷厚度13.外粉刷必须做到相当平直,否则阳光照射会出现明显不平14.对有装饰面层砖时,应考虑其模数,墙面弹出水平线、垂直线、窗口线15.外墙檐口及窗顶必须设置滴水槽,宽度在8mm左右,深度在10mm左右16.外墙窗台必须设置凹弧,凹弧宽度不得小于10mm,深度在5mm左右,窗四周沿窗框边压一条半径为5mm的半圆线槽17.外墙镂空梁应设置双滴水18.粉刷表面应密实,做到二次压光,有面砖面层的墙面除外四.楼地面工程1.清理楼面的残浆,可用楼面清理机清理2.清理结束后,楼面必须提前浇水湿润3.楼面应先做灰饼,根据标高统一确定4.浇筑时应严格控制水泥砂浆或混凝土配合比5.浇捣楼面时应基层结浆,并无明显积水,以防产生空鼓现象6.浇捣平整度应控制在3mm之内7.浇捣后应表面压光,有地砖面层的及水磨石面层的除外,但也必须做到二次收头,压实扫毛8.铺设地砖面层时,横缝、竖缝对齐,四角归平,平整度控制在3mm之内9.混凝土面层或水泥砂浆面层为增加表面强度,减少起砂现象,可撒一层干水泥收头压光10.对于混凝土面层或砂浆面层结束24小时候后,根据气温视表面强度而定,浇水保养至少2~3天.。
