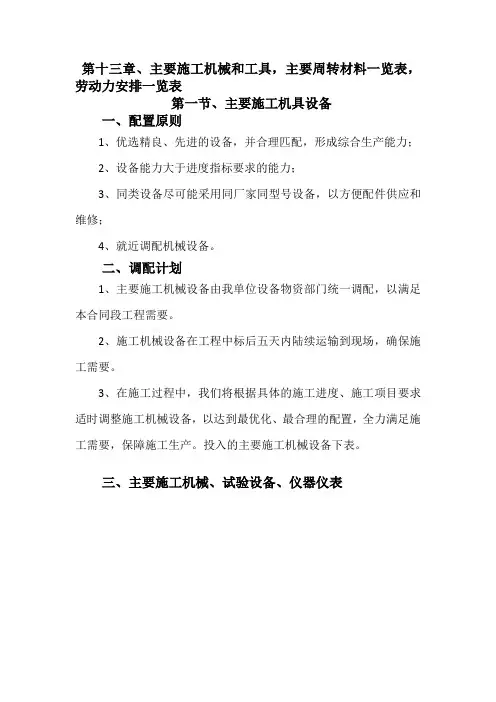

第十三章、主要施工机械和工具,主要周转材料一览表,劳动力安排一览表第一节、主要施工机具设备一、配置原则1、优选精良、先进的设备,并合理匹配,形成综合生产能力;2、设备能力大于进度指标要求的能力;3、同类设备尽可能采用同厂家同型号设备,以方便配件供应和维修;4、就近调配机械设备。

二、调配计划1、主要施工机械设备由我单位设备物资部门统一调配,以满足本合同段工程需要。

2、施工机械设备在工程中标后五天内陆续运输到现场,确保施工需要。

3、在施工过程中,我们将根据具体的施工进度、施工项目要求适时调整施工机械设备,以达到最优化、最合理的配置,全力满足施工需要,保障施工生产。

投入的主要施工机械设备下表。

三、主要施工机械、试验设备、仪器仪表拟投入本标段的主要施工机械表(1)序号设备名称型号规格国别产地额定功率(kw)生产能力小计预计进场时间1 推土机T120 上海120kw 良好 3 2016.62 稳定土拌合机WBY210G 徐州325kw 良好 2 2016.63 光轮压路机3Y12/15 徐工65KW 良好 1 2016.64 光轮压路机3Y18/21 徐工80KW 良好 5 2016.65 平地机PY180 天工134KW 良好 1 2016.66 挖掘机CAT320B 美国206KW 良好 1 2016.67 挖掘机PC-200 日本98KW 良好 2 2016.68 挖掘机EX-200 日本98KW 良好 2 2016.69 装载机ZLM-30 常林162KW 良好 5 2016.610 装载机ZL540F 徐工220KW 良好 4 2016.611 洒水车KS15 温州15KL 良好 4 2016.612 振动压路机SD175D 英国18.1T 良好 2 2016.613 自卸汽车东风徐州158kw 良好20 2016.614 胶轮压路机26T 柳工132KW 良好 2 2016.615 双钢轮振动压路机CC-522 戴纳派克110KW 良好 3 2016.616 水稳碎石厂拌设备WCD600 江苏600t/h 良好 1 2016.717 水稳碎石摊铺机WL9500 徐工135kw 良好 2 2016.718 振动压路机KSM220 徐工178kw 良好 2 2016.7拟投入本标段的主要施工机械表(2)序号设备名称型号规格国别产地额定功率(kw)生产能力小计预计进场时间19 摊铺机SCMC.ABG423 进口126 良好 2 2016.820 沥青砼搅拌成套设备SPECO4000 进口935KW 良好 1 2016.821 振动压路机XS202J-徐工168kw 良好 2 2016.8122 胶轮压路机XP320 徐工85kw 良好 2 2016.823 平板车THT9380TD 一汽30T 良好 1 2016.824 石油沥青撒布车CA1092 开封99KW 良好 2 2016.825 超声波找平梁TOPCON 进口良好 2 2016.826 宽幅轮胎压路机XP260 中国30T 良好 2 2016.827 强力清扫机GYQS-1500 河南良好 3 2016.828 发电机组250GF 南通250kw 良好 5 2016.629 自卸汽车斯太尔重汽250kw 良好25 2016.630 砼搅拌运输车HDJ5250GJBSL华东机建216kw 良好8 2016.631 重型缺口圆盘耙802型洛阳80kw 良好8 2016.632 旋耕机50型靖江50kw 良好8 2016.633 钢筋弯曲机GW40 上海 5.5kw 良好 2 2016.634 轮胎起重机QY16 温州16T 良好 1 2016.635 轮胎起重机QY25A 徐工25T 良好 1 2016.636 空压机S85 美国5m3良好10 2016.6拟投入本标段的a主要施工机械表(3)序号设备名称型号规格国别产地额定功率(kw)生产能力小计预计进场时间37 D1350泥水平衡掘进机中国良好 1 2016.638 双冲程等推力油缸中国良好 1 2016.639 交、直流电焊机WSE500 北京20.4kw 良好 5 2016.640 钢筋调直机GT4/10 建湖6-10mm 良好 3 2016.641 钢筋切断机GQ40B 上海6-40mm 良好 3 2016.642 液压千斤顶良好 2 2016.643同步碎石洒布车GYKT0610瑞典良好 1 2016.644454647484950515253拟配备本项目的主要材料试验、测量、质检仪器设备表(1)序号仪器设备名称型号规格数量国别产地制造年份用途1 全站仪TPS-3012 瑞士2009 测量2 水准仪DS3 5 苏州2008 测量3 泥浆含砂率仪NA-1 2 河北2008 试验4 泥浆比重仪NB-1 2 河北2008 试验5 泥浆粘度仪/ 2 无锡2008 试验6 测绳/ 5 无锡2008 测量7 砂石标准筛标准 2 无锡2008 试验8 压碎值仪标准 2 无锡2007 试验9 针片状含量仪/ 2 无锡2007 试验10 烘箱101-3A 2 无锡2009 试验11 万能试验机NYL-300 2 河北200试验12 压力试验机NYL-2000 1 河北2009 试验13 砂浆试压模7.07cm320 无锡2008 试验14 砼抗压试模15*15*15 30 无锡2008 试验15 磅秤100Kg 2 无锡2007 试验16 张拉试验仪器/ 2 无锡2009 试验17 水泥试验设备/ 2 无锡2008 试验18 坍落度筒/ 5 无锡2009 试验19 重型击实仪LJJ-2A 4 南京2007 试验20 灌砂筒标准 5 南京2007 试验21 无侧限抗压测定仪WY-H 2 南京2009 试验22 养护室标准 2 河北2007 试验23 水泥混凝土标准养护箱HBY-40 2 河北2007 试验24 水泥胶砂搅拌机JL-15 2 无锡2006 试验25 弯沉仪 3.6m.5.4 2 南京200试验拟配备本标段的主要材料试验、测量、质检仪器设备表(2)序号仪器设备名称型号规格数量国别产地制造年份用途26 砼弹性模量试模150*150*55020 河北2007 试验27 回弹弯沉测定仪ZC3-A 2 苏州2008 试验28 砼塌落度筒标准 4 无锡2008 试验29 砼弹性模量测定仪TM-Ⅱ 4 无锡2008 试验30 水泥胶砂振实台ZS-15 2 无锡2007 试验31 凝结时间测定仪标准2 无锡2008 试验32 容积筒1-50L 10 无锡2008 试验33 电动抗折试验机DKZ-50002 浙江2008 试验34 钙镁含量测定仪标准 2 无锡2009 试验35 水泥细度负压筛折仪SF-150 2 无锡2008 试验36 安定性测定仪标准 2 无锡2008 试验37 灰剂量测定仪标准 4 无锡2008 试验38 电子秤MP4000B5 上海2008 试验39 分析天平标准 2 上海2008 试验40 液压式万能试验机WE-1001 无锡2008 试验41 液塑限联合测定仪GYS-3 3 无锡2008 试验42 土壤CBR试验装置CBR-1 2 无锡2009 试验4 3 钢筋位置及保护层测定仪DJGW-2A2 武汉2009 试验44 砼取芯机HZ-15 2 天津2009 试验45 土壤液塑限联合测定仪光电WX-22 无锡2009 试验46 延度仪/ 1 南京2008 试验47 针入度仪/ 1 南京2008 试验48 离心抽提仪/ 1 南京2008 试验49 稠度仪/ 1 南京2008 试验5 0 马歇尔稳定测定仪MWS-11型1 南京2008 试验51 恒温水箱ZMG-55型1 南京2008 试验52 沥青薄膜烘箱标准 1 苏州2008 试验第二节、劳动力计划一、劳动力投入计划1、劳动力组织措施本工程进行流水施工方法。

并调遣专业性强、素质高的管理人员和作业分队、作业班组投入施工。

根据施工规范及工程进度需要,拟安排道路、排水、路面等专业施工分队,项目部将设置现场施工技术组、施工测量组、质量安全组、物资设备供应组、后勤保障组、机电维修组等投入本工程的施工,各作业组除认真配合施工经验丰富的领导干部和专业技术干部外,还要对工人进行定期培训,技术人员在各项施工前认真做好技术交底、现场指导、监督。

2、劳动力计划表劳动力计划表(见下表)二、劳动力投入保证措施1、选择信誉好、实力强的施工作业队伍,根据本施工组织设计制定的劳动力需用计划,针对现场施工情况,编制切合实际的阶段性劳动力需用计划,并及时将劳动力需用计划传递至劳务分包单位。

2、在与各施工班组的合同中明确约定必须按我单位的劳动力计划提供足够的劳动力,并明确阶段性工期和总工期提前完成或延迟完成奖罚措施;同时,合同中特别约定保证足够劳动力的经济奖罚措施。

3、新进场工人必须考核合格后才能上岗,保证工人技术素质和熟练程度,素质差、技术生疏的工人坚决更换。

劳动力安排一览表工种级别按工程施工阶段投入劳动力情况排水路基12%石灰土水泥稳定碎石沥青路面构筑物景观绿化土建瓦工20 10 15 10 木工20 3 8 20 16 5 钢筋工10 20 7 8 杂工30 30 40 20 60 40 15 20 电工 3 2 2 2 2 3 2 材料辅助工5 5 5 5 5 3 5 6混凝土工8 8 10 30 10 5机械操作手5 15 30 30 15 5 40后勤 5 5 8 8 8 8 5 8 管理人员8 8 10 10 10 10 10 10技术人员10 10 10 15 15 10 10 5 第三节、材料计划及主要周转材料表一、施工材料采购计划及进场时间安排进场前已经做好了与相关材料供应厂商的联系工作,进场后将立即进行相关材料的提前采购工作,并随着工程的进展由物资部门负责,随时掌握各种施工材料采购信息,确保施工材料采购按时到位。

只要业主开工令一下达,我公司在组织人员设备进场的同时,计划前期拟投入的主要施工材料也将组织转运至现场,不影响施工计划的正常进行。

本工程为线型工程,施工材料随着工程的进度连续推进而不断地进行采购,主要材料的采购提前一个月保证施工中材料的需求,其它材料也将保证施工前有足够的供应。

二、进场工程材料要求坚持材料进场检验制度,确保符合技术规范的质量要求。

1、严格控制原材料、半成品的质量。

施工中所用的钢材、水泥等除须具有相应的质量证明书外,还须按规范要求进行抽检试验,合格后方可使用,对经试验达不到设计要求的原材料或作降级使用、或作退货处理。

2、分类分规格堆放,并挂上标识牌,以防误用。

3、材料员每周将对不合格半成品、成品或不合格的原材料进行统计分析,并采取预防措施。
