沟槽基坑回填检验批质量检验记录一、工程概述沟槽基坑回填是建筑工程中非常重要的一项施工工序。
为了确保基坑回填工程的质量达到设计要求,需要进行质量检验。
本文档记录了沟槽基坑回填检验批的质量检验记录,旨在全面掌握回填工程的质量状况,保障工程的安全可靠性。
二、质量检验内容1. 沟槽基坑回填材料的合格性检查:通过检查沟槽基坑回填材料的质量合格证明、检测报告等相关文件,确保回填材料符合规定要求,具有良好的质量和使用性能。
2. 回填材料的堆放情况检查:检查回填材料的堆放方式、层数、均匀性以及回填材料与周围环境的间隙情况,确保回填材料的均匀堆放,并保证回填与周围结构之间无明显的缝隙。
3. 回填材料的质地检查:对回填材料进行质地检查,判断是否存在杂质、颗粒分布是否均匀、粒度是否符合要求等。
4. 回填密实度检查:通过密实度试验,测试回填材料的密实度,确保回填材料在回填过程中能够达到设计要求的密实度。
5. 回填层间结合性检查:通过检查各个回填层之间的结合情况,确保各层之间无明显的分离和空隙。
三、质量检验记录日期:xxxx年xx月xx日检验单位:xxxx公司检验人员:xxxxxx1. 沟槽基坑回填材料的合格性检查:- 回填材料:xxxxxx- 质量合格证明编号:xxxxxx- 检测报告编号:xxxxxx- 检验结果:回填材料合格2. 回填材料的堆放情况检查:- 堆放方式:均匀堆放- 堆放层数:xx层- 均匀性检查结果:回填材料堆放均匀- 与周围环境间隙:无显著缝隙3. 回填材料的质地检查:- 存在的杂质:无- 颗粒分布:均匀- 粒度:符合要求4. 回填密实度检查:- 密实度试验方法:xxxxxx- 密实度试验结果:xxxxxx- 密实度是否符合要求:符合要求5. 回填层间结合性检查:- 结合情况:各层之间无明显分离和空隙四、质量检验结论根据以上质量检验结果,沟槽基坑回填工程的质量得到了有效的控制和保证,符合设计要求和施工规范。
沟槽回填柔性管道工程检验批质量验收记录一、工程概述本工程为一项沟槽回填柔性管道工程,包括挖掘沟槽、管道敷设、回填、覆土、打压等工序。
本工程旨在满足城市供水和排水的需求,保障城市正常运行。
二、检验批的设置本工程按照国家标准和相关技术标准进行了划分,每个检验批大小为100米。
每个检验批包括挖掘沟槽、管道敷设、回填、覆土、打压、弱夹层处理、痕迹记录及附带工程等。
三、质量验收的标准1、敷设质量:管道敷设应符合规定的倾斜角度和埋深,管道连接应牢固,防止漏水漏气。
2、回填质量:回填应均匀、密实、无松动,沟槽两侧回填须分层夯实,夯实压实度要求达到90%以上。
3、覆土质量:覆土不能压在边框外,两侧土压实度要求达到90%以上。
4、弱夹层处理:弱夹层应按照规定标准进行处理,有事先的竖向和横向接头的处理,弱夹层应压实。
5、痕迹记录:每个检验批内应有相应的痕迹记录,记录管道铭牌和各种测试、检测的数据。
6、其他附带工程要求符合关于工程事项的规定标准。
四、施工过程中的特别注意事项1、管道敷设过程中应严格控制倾斜度和埋深,管道在土中的过程中应避免损坏管道及其环保措施。
2、在填土和覆土过程中应注意管道偏移、倾斜和损坏的情况,如发现管道偏移或损坏应及时抢救。
3、弱夹层应按照设计要求进行处理,压实度要求达到90%以上。
五、解决措施1、如发现敷设质量不符合要求,应及时停止施工并进行整改和重新施工。
2、如发现回填、覆土质量不符合要求,应及时进行整改,如果已经超过检验批,则进行重做。
3、弱夹层不足以承受荷载时,应进行加强,超过单个管道弱夹层厚度的10%则进行重新设计。
4、在管道铺设或弱夹层处理发现问题时,应立即通知质量监督员并进行整改。
六、质量验收记录按照国家标准和相关技术标准进行质量验收。
管道敷设质量、回填质量、覆土质量、弱夹层处理等均需达到规定标准,以保障工程安全和使用寿命。
在验收过程中,应及时记录并处理发现的问题。
若问题复杂,则可追溯到之前的验收记录。

柔性管道回填施工质量检查与验收
柔性管道回填施工质量检查与验收
柔性管道是指在外荷载作用下变形显著,在结构设计上需考虑管节和管周土体弹性抗力共同承担荷载的管道,在市政公用工程中通常指采用钢管、柔性接口的球墨铸铁管和化学建材管(如聚乙烯管PE、玻璃纤维增强热固性树脂夹砂管RPM)等管材敷设的管道。
柔性管道的沟槽回填质量控制是柔性管道工程施工质量控制的关键,本条介绍这类管道的回填施工质量控制。
一、回填前的准备工作
(一)管道检查
回填前,检查管道有无损伤或变形,有损伤的管道应修复或更换;管内径大于800的柔性管道,回填施工时应在管内设竖向支撑。
中小管道应采取防止管道移动措施。
(二)现场试验段
长度应为一个井段或不少于50m,按设计要求选择回填材料,特别是管道周围回填需用的中粗砂;按照施工方案的回填方式进行现场试验,以便确定压实机具和施工参数;因工程因素变化改变回填方式时,应重新进行现场试验。
二、回填作业
(一)回填
(二)压实
三、变形检测与超标处理
(一)变形检测
柔性管道回填至设计高程时,应在1224h内测量并记录管道变形率。
(二)变形超标的处理
四、质量检验标准
(一)回填材料符合设计要求
(二)沟槽不得带水回填,回填应密实
(三)柔性管道变形要求
(四)回填土压实度应符合设计要求。

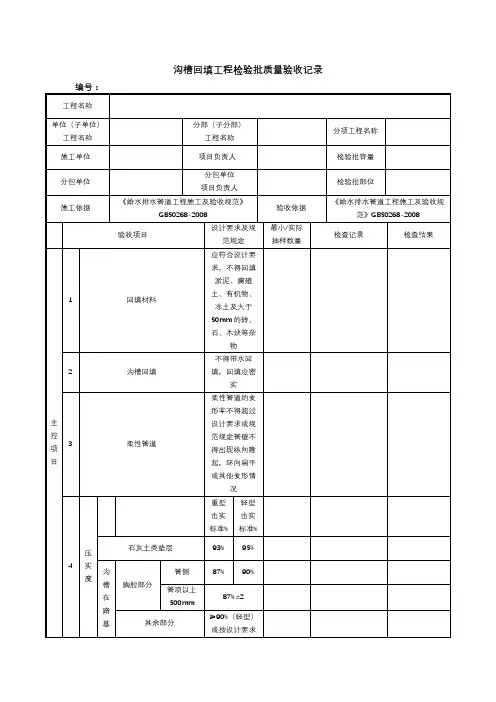

柔性管道沟槽回填工程验收批质量验收记录柔性管道沟槽回填工程验收批质量验收记录一、项目概述柔性管道沟槽回填工程验收批质量验收记录,是一份关于该工程验收批的质量验收记录,记录了该项目的建设过程以及验收的质量状况。
该工程旨在实现柔性管道回填,确保管道的稳定性和安全性。
二、项目介绍1. 项目名称:柔性管道沟槽回填工程。
2. 项目内容:柔性管道沟槽回填。
3. 施工单位:x公司。
4. 质量验收单位:y公司。
三、施工过程1. 地基要求:按照设计要求进行挖掘坑槽,去除松软土壤及石块、根系等杂物,使的回填土料饱满,浓实,不得出现空鼓、松散、夹杂有石头等缺陷。
2. 回填过程:按照设计要求进行回填,分层压实,每层回填厚度不宜大于20cm,激光水平仪检查每层回填界面平整度,确保回填土料饱满、浓实,回填夯实后每层均采用水平仪检查水平度,非工程物可坚持往下回填,回填夯实不得对管道和设备造成冲击,均应按规定浇灌水分。
3. 植被保护:回填完工后按照设计方案及时进行植被覆盖。
四、质量验收1. 现场检查:验收人员对回填工程现场进行检查,对回填土料进行取样实验分析。
2. 验收标准:回填土料符合环保标准,按设计要求回填,板面平整度符合要求,无明显空鼓、裂缝、石块等缺陷。
3. 检查结果:经过实地检查和试验,该工程符合设计要求及环保标准。
五、结论本次的柔性管道沟槽回填工程验收批质量验收记录,从施工过程到质量验收全程记录了该工程的质量情况。
在验收过程中,工程符合设计要求及环保标准。
经验收合格,可正式投入使用。
附:审核人姓名、电话,验收人姓名、电话,编写日期等。

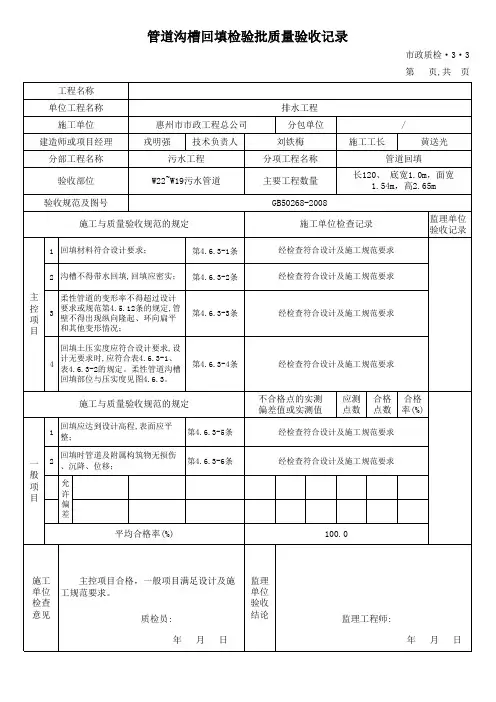

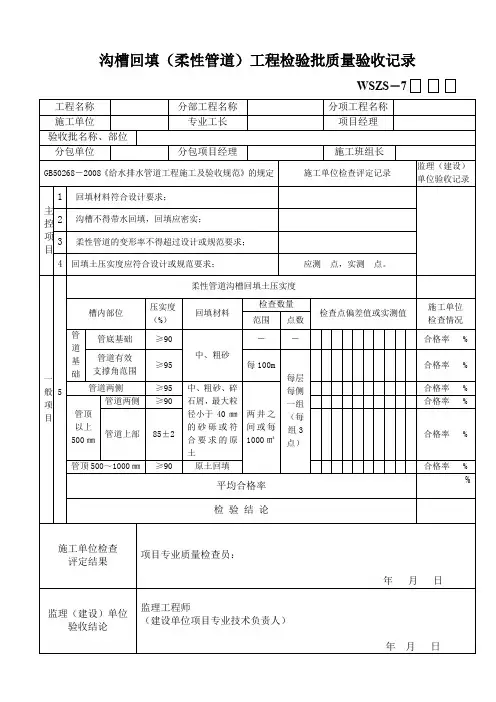

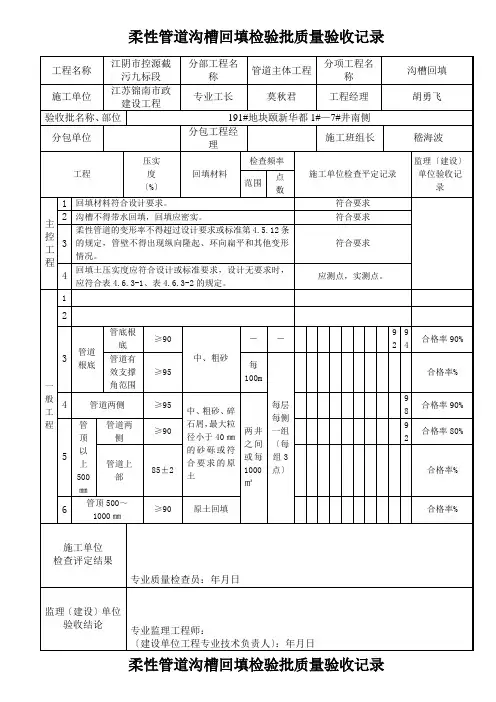

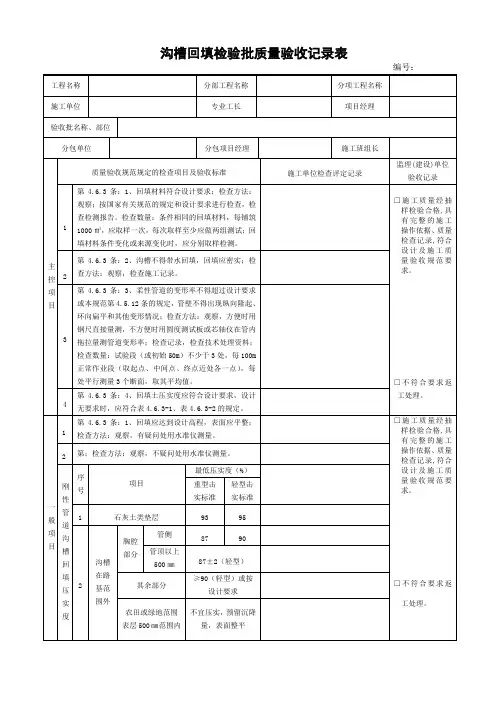

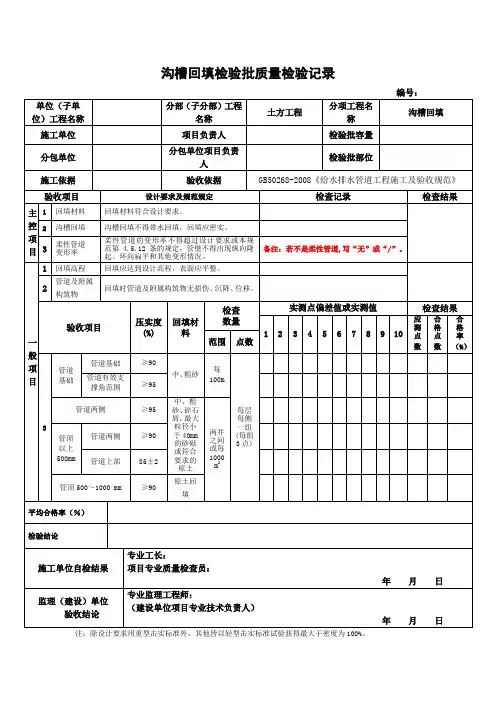

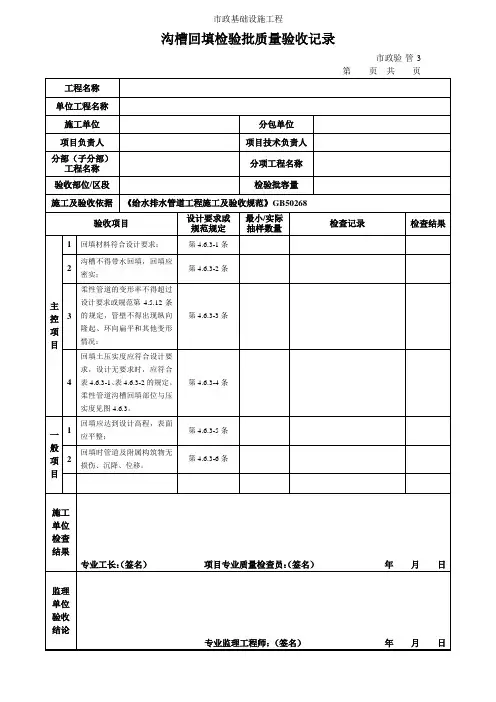

市政基础设施工程沟槽回填检验批质量验收记录市政质检· 3·3第页,页共工程名称花都区赤坭镇垃圾收运体系—场地环境工程单位工程名称给排水工程施工单位广东润铭达建设有限公司分包单位项目经理吴贻水技术负责人谢舜瑞施工工长林兴信分部工程名称土方工程分项工程单位沟槽回填验收部位给水管 DN50主要工程数量40m验收规范及图号GB50268-2008施工与质量验收规范的规定施工单位检查记录监理单位验收记录1回填材料符合设计要求;第4.6.3-1条符合要求2沟槽不得带水回填,回填应密实;第4.6.3-2条符合要求柔性管道的变形率不得超过设计要主3求或规范第 4.5.12 条的规定,管壁第4.6.3-3条符合要求控不得出现纵向隆起、环向扁平和其项他变形情况;目回填土压实度应符合设计要求,设4计无要求时,应符合表 4.6.3-1 、第4.6.3-4条符合要求表4.6.3.-2的规定。
柔性管道沟槽回填部位与压实度见图 4.6.3 。
不合格点的实测应测合格合格施工与质量验收规范的规定率偏差值或实测值点数点数(%5回填应达到设计高程,表面应平第4.6.3-5条符合要求整;6回填时管道及附属构筑物无损伤、第4.6.3-6条符合要求沉降、位移;一般项允目许偏差平均合格率 (%)100主控项目全部符合要求 , 一般项目满足规范要求 , 本施工检验符合要求。
监理单位单位检查质检员:验收监理工程师:意见结论年月日年月日。
【专业知识】柔性管道回填施工质量检查与验收柔性管道是指在结构设计上需考虑管节和管周土体弹性抗力共同承担荷载的管道,在市政公用工程中通常指采用钢管、球墨铸铁管、化工建材(塑料)管等管材敷设的管道。
柔性管道的沟槽回填质量控制是柔性管道工程施工质量控制的关键。
一、回填前的准备工作(一)管道检查回填前,检查管道有无损伤及变形,有损伤管道应修复或更换;管内径大于900mm的柔性管道,回填施工中应在管内设竖向支撑。
中小管道应采取防止管道移动措施。
(二)现场试验段长度应为一个井段或不少于50m.按设计要求选择回填材料,特别是管道周围回填需用的中粗砂}按照施工方案的回填方式进行现场试验,以便确定压实机械和施工参数;因工程因索变化改变回填方式耐,应重新进行现场试验。
二、回填作业(一)回填1.根据每层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料。
2.管道两侧和管顶以上500mm范围内的回填材料,应由沟槽两侧对称运人槽内,不得直接扔在管道上;圆填其他部位时,应均匀运人槽内,不得集中推人。
3.需要拌合的回填材料,应在运人槽内前拌合均匀,不得在槽内拌合。
4.管基有效支承角范围内应采用中粗砂填充密实,与管壁紧密接触,不得用土或其他材料填充。
5.管道半径以下回填时应采取防止管道上浮、位移的措施;回填作业每层的压实遍数,按压实度要求、压实工具、虚铺厚度和含水量,经现场试验确定。
6.管道回填时间宜在一昼夜中气温最低时段,从管道两侧同时回填。
同时夯实。
7.沟槽回填从管底基础部位开始到管顶以上500mm范围内,必须采用人工回填;管顶500mm以上部位,可用机械从管道轴线两侧同时夯实;每层回填高度应不大于200mm。
8.管道位于车行道下,铺设后即修筑路面或管道位于软土地层以及低洼、沼泽、地下水位高地段对,沟槽回填宜先用中、粗砂将管底腋角部位填充密实后,再用中、粗砂分层回填到管顶以上500mm。
(二)压实1.管道两侧和管顶以上500mm范围内胸腔夯实。
