MJS工法桩施工
- 格式:docx
- 大小:36.70 KB
- 文档页数:4
深基坑MJS施工工法桩止水帷幕修复施工工法深基坑MJS施工工法桩止水帷幕修复施工工法一、前言深基坑工程中,止水帷幕的施工对于保证基坑的稳定和施工质量至关重要。
深基坑MJS施工工法桩止水帷幕修复施工工法是一种先进、有效的施工方法,本文将详细介绍该工法的工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施以及经济技术分析。
二、工法特点深基坑MJS施工工法桩止水帷幕修复施工工法具有以下特点:1. 采用了MJS桩和止水帷幕结合的修复方式,能够实现深基坑桩与止水帷幕之间的联动,提高施工效率和质量。
2. 通过合理控制施工参数,能够实现桩周围土体的加固和固结,提高基坑土体的稳定性。
3. 采用了先进的注浆技术和材料,能够实现桩土界面的紧密结合,形成坚固的止水帷幕,确保基坑的安全与可靠。
4. 工法灵活多样,可根据实际工程情况进行调整和优化,适用于不同类型和规模的基坑工程。
三、适应范围深基坑MJS施工工法桩止水帷幕修复施工工法适用于以下范围:1. 基坑深度较大,需要进行桩基础修复的工程。
2. 地下水位较高或工程周围存在渗漏水源的工程。
3. 基坑周围存在粘性土或含水层较多的地区的工程。
4. 基坑周围存在特殊地质条件,需要特殊的止水措施的工程。
四、工艺原理深基坑MJS施工工法桩止水帷幕修复施工工法的原理主要包括以下几个方面:1. 桩与止水帷幕之间的联动:通过在桩基础上设置止水帷幕,使桩与止水帷幕相互协作,形成一个整体的固结体系,提高基坑土体的稳定性和抗渗性能。
2. 桩周围土体的加固和固结:通过注浆技术,在桩周围形成一个注浆体,使土体变得更加稳定和紧密,提高土体的承载力和抗渗性能。
3. 桩土界面的紧密结合:注浆材料通过渗透到桩周围土体中,与土体发生化学反应,并形成坚固的桩土结合体。
同时,注浆也可以填充土体中的孔隙和裂缝,降低土体的渗透性。
五、施工工艺深基坑MJS施工工法桩止水帷幕修复施工工法的施工工艺包括以下几个阶段:1. 桩基础施工:根据设计要求,按照预定布点和布设桩的深度,进行桩基础的施工。
新型钻孔式MJS高分子化学浆液加固施工工法一、前言钻孔式MJS高分子化学浆液加固施工工法是一种新型的地质灾害治理技术,它利用MJS高分子化学浆液的低粘度、高强度防渗特性及钢筋桩的抗挠性能,对地质灾害问题进行了有效的治理。
本文将详细介绍该工法的特点、适应范围、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析及工程实例等方面的内容。
二、工法特点①高效节能:该工法无需破坏地面,对环境污染小,施工过程中不需要进行经常性的挖掘工作,有较好的节能性和环保性能。
②流程简单:施工过程简单、便捷,不需要繁杂的材料及设备,这对于工程的实时性及施工进度提出了较高的要求,同时减轻了人力及物力资源的负担。
③强度高:施工完成之后,钻孔式MJS高分子化学浆液加固施工工法有很好的耐水性及抗酸碱性,具有高强度、高刚度、较好的耐磨、耐老化等特点。
④灵活性强:施工措施灵活多变,有效地减轻施工压力,缩短施工周期,同时达到比常规加固方法更好的效果,适当创新增加方案新功能,推动工程质量的提升。
三、适应范围钻孔式MJS高分子化学浆液加固施工工法能够广泛适用于各种地下管道工程、基础工程以及坡面、岩壁等地质灾害治理工程,以及各种需要防止土层或砂层塌落的场合。
四、工艺原理施工过程中,钻孔式MJS高分子化学浆液加固施工工法主要是通过制定合理的施工方案,采用先进的施工设备,利用高分子MJS浆液的防渗、固结特性和钢筋桩的抗挠性能,对钻孔孔肩与周边地层进行钢管钻孔、钢筋插栓固定连接、高分子化学注浆加固,达到牢固稳定的防护效果。
五、施工工艺(1)施工前准备:包括检查工程图纸、现场勘察、制定施工方案等。
(2)孔拟定与钻孔:在需要加固的洞、眼、坑、旗山等地点钻孔,孔深和孔径按照加固对象的大小和深度进行配置,钻孔后清理孔内杂质,检查孔壁是否平整。
(3)安装钢筋管:在钻完孔后,将钢筋导流管按照一定的距离间隔进行放置和固定。
(4)安装钢筋:将钢筋插入到钢筋导流管中,钢筋长度应足够达到钢筋导流管的底部,同时钢筋的长度应根据需要的强度进行设计。
MJS工法桩施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 材料准备 (5)2.2 机具设备准备 (6)2.3 劳动力组织 (7)三、MJS工法桩施工工艺 (8)3.1 工艺流程 (10)3.2 桩体施工 (11)3.3 护壁施工 (12)3.4 连接施工 (14)四、施工质量控制 (15)4.1 施工要点 (16)4.2 质量检测与验收标准 (17)五、安全及环保措施 (18)5.1 安全控制措施 (19)5.2 环保要求 (21)六、施工进度计划 (22)一、前言随着我国基础设施建设的不断发展,对于桩基础工程的需求也日益增长。
MJS工法作为一种新型的桩基础施工技术,以其独特的优势在工程领域得到了广泛的应用。
本文档旨在详细介绍MJS工法桩施工方案,以便为相关工程提供参考和指导。
它将预制混凝土桩与钻孔灌注桩相结合,通过预制混凝土桩的连接节点与钻孔灌注桩形成整体结构,从而提高桩基的承载力和抗震性能。
MJS工法具有施工速度快、质量稳定、成本低等优点,适用于各种地质条件和工程需求。
1.1 编制依据国家相关法规和标准:我们在编制本方案时,严格遵守国家关于建筑桩基工程的相关法规和标准,包括但不限于《建筑桩基技术规范》、《建筑施工安全检查标准》等。
工程设计文件:我们深入研究了工程的设计文件,包括但不限于建筑蓝图、结构图纸等,明确了工程桩基础的需求和要求。
实地勘察资料:根据实地勘察结果,对地质条件、环境条件等因素进行了全面的分析,作为确定施工方案的重要参考。
企业质量管理体系要求:我们的企业质量管理体系对施工质量、安全、环保等方面有明确的要求,这也是编制本方案的重要依据之一。
同类型工程经验和教训:参考了同类型工程的施工经验和教训,优化了施工流程和技术参数,确保本方案的实用性和可行性。
MJS工法桩施工技术和设备特性:结合MJS工法桩施工技术的特点和设备性能,合理布置施工现场,优化资源配置,确保施工过程的顺利进行。
1.1 工艺简介MJS工法是“全方位高压喷射技术”的简称。
该法可以进行超深度加固,水平地层或倾斜地层加固,整个系统最大的特点是配备有调控和量测地内压力的自动装置。
该工法可以运用于水平、倾斜或垂直注浆加固施工。
传统旋喷工艺的排泥,是使泥浆通过钻杆周边的间隙,在地面上自然排出。
但深处的排泥却很困难,因为超深处的钻杆与高压喷射口四周的地内压力增大,往往会导致喷射效率下降,因此,加固效果及可靠性减小。
另外,在施工过程中,地内压力增大,会导致周围地表隆起,对线缆箱涵的保护不利。
MJS工法设备在钻头部位具有可调节大小的排泥口与能测量地内压力的传感器,使深处排泥和地内压力得到合理控制,使地内压力稳定,也就减少了在施工中出现地表变形的可能性。
和传统旋喷工艺相比,MJS工法减小了施工对周边环境的影响(变形量1cm内),对保护周边环境十分有利。
1.2 施工范围1.3 施工工艺流程MJS工法桩施工工艺流程如下:⑴连接电源,数据线,开启油泵,桩机就位。
⑵钻头和地内压力监测显示器连接,确认在钻头无荷载的情况下清零。
⑶对接钻杆和钻头,对接时,认真检查密封圈情况,看是否缺失或损坏。
地内压力是否显示正常。
⑷动力头180°旋转,将钻头压入土体,在压入过程中,需时常上下提升钻管,以防土块将钻头堵住。
如土质较硬时,可将水龙头接上三号泵,切割土体,然后动力头180°旋转,将钻头压入土体,在压入过程中,需时常上下提升钻管,以防土块将钻头堵住。
⑸重复3步骤和4步骤,直到钻头到达预定深度。
⑹钻头到达预定深度后,先开回流气和回流高压泵,再确认排浆正常时,打开排泥阀门,开启高压水泥泵和主空压机。
在开启高压水泥泵时,压力不可太高,应逐步增压,直到达到指定压力,在达到指定压力并确认地内压力正常后,才可开始提升。
⑺在施工过程中,如遇较硬土质,压力过高,排浆不畅时,可以将钻头向已施工位置下降,一般下降50cm,压力正常后进行提升。
⑻当提升一根钻杆后,对钻杆进行拆卸,注意在拆卸钻杆的过程中,认真检查密封圈和数据线的情况,看是否损坏,地内压力显示是否正常。
MJS桩施工技术及质量控制一、MJS桩技术概述MJS桩,即多功能加压混凝土桩,是一种新型的桩基施工技术,广泛应用于高层建筑、桥梁、地下工程等基础建设中。
MJS桩技术以其独特的施工工艺和优良的承载能力,得到了工程界的广泛认可。
该技术结合了钻孔灌注桩和深层搅拌桩的优点,通过高压注浆和搅拌工艺,在土体中形成强度大、均匀性好的桩身,从而提高基础的稳定性和承载能力。
二、施工准备与要求在施工前,需要对施工现场进行详细的地质勘察和环境评估,了解地质条件、地下水位、土壤类型等信息。
根据勘察结果,制定合理的施工方案,明确施工顺序、技术参数和质量控制标准。
同时,要对施工人员进行技术交底和安全培训,确保施工过程的顺利进行。
三、施工工艺流程MJS桩的施工工艺流程主要包括定位放样、钻孔、注浆、搅拌、拔管等步骤。
在定位放样阶段,要根据设计图纸和测量控制点,准确标定桩位。
钻孔过程中,要控制钻进速度和孔径大小,确保孔壁完整。
注浆和搅拌阶段,要合理控制注浆压力和搅拌速度,保证桩身的均匀性和密实性。
最后,在拔管过程中,要控制拔管速度和拔管深度,避免桩身出现缩颈或断桩等问题。
四、施工质量控制点施工质量控制是MJS桩施工过程中的关键环节。
质量控制点主要包括原材料质量、配合比设计、施工工艺参数、施工过程监控等。
要严格按照设计要求选用原材料,保证混凝土的质量和性能。
同时,要根据施工条件和环境因素,合理设计配合比,确保桩身的强度和耐久性。
在施工过程中,要加强对施工工艺参数的监控和调整,确保施工过程的稳定性和可控性。
五、质量检测与评估施工完成后,要对MJS桩进行质量检测与评估。
检测内容主要包括桩身完整性、承载力、变形等。
可以采用低应力波动法、高应变动力试桩法等方法进行检测。
通过对检测数据的分析和处理,可以评估桩身的施工质量和使用性能,为后续工程提供可靠的依据。
六、常见问题与防治在MJS桩施工过程中,可能会遇到一些问题,如孔壁坍塌、注浆不畅、桩身缩颈等。
MJS桩基工程施工MJS桩基工程是一种新型的桩基施工技术,全称为混合竖向搅拌桩基工程。
该技术将传统的竖向搅拌桩基工程与预制桩、现浇桩等施工方式相结合,具有施工速度快、质量稳定、承载力高等优点。
在目前的建筑工程中,MJS桩基工程已经得到了广泛的应用。
一、MJS桩基工程施工流程MJS桩基工程的施工流程主要包括以下几个步骤:1. 桩位布置:根据设计图纸,进行桩位布置,确定桩的直径、长度、间距等参数。
2. 桩基施工:采用搅拌设备进行竖向搅拌,将水泥、砂等原材料注入桩孔中,同时进行振捣,使桩身形成坚固的混合物。
3. 预制桩施工:在施工现场预制成一定长度的桩,然后将预制桩打入桩孔中,与搅拌桩形成整体。
4. 现浇桩施工:在桩孔中现场浇筑混凝土,形成现浇桩,与搅拌桩和预制桩连接在一起。
5. 质量检测:对施工完成的桩进行质量检测,包括桩长、桩径、承载力等指标。
6. 施工验收:根据检测结果,进行施工验收,确保工程质量符合设计要求。
二、MJS桩基工程施工技术要求1. 桩位布置:根据设计图纸,进行桩位布置,确保桩位准确无误。
2. 桩基施工:搅拌设备的选用应根据桩的直径、深度等参数进行,原材料的配比应符合设计要求。
3. 预制桩施工:预制桩的制作应符合规范要求,桩身应坚固、稳定。
4. 现浇桩施工:混凝土的配比应符合设计要求,浇筑过程中应保证混凝土密实。
5. 质量检测:检测方法应符合规范要求,检测结果应真实可靠。
6. 施工验收:施工验收应按照设计要求和规范进行,确保工程质量符合标准。
三、MJS桩基工程施工注意事项1. 施工前应进行详细的施工方案设计,确保施工过程中的安全和质量。
2. 施工过程中应严格按照施工方案进行,避免出现施工质量问题。
3. 施工过程中应加强监测,及时发现并处理施工中的问题。
4. 施工完成后应进行质量检测和施工验收,确保工程质量符合设计要求。
总之,MJS桩基工程施工是一种复杂的工程活动,需要严格按照施工流程和技术要求进行。
MJS桩的施工质量控制措施一、MJS工法MJS工法桩(Metro Jet System)又称全方位高压喷射工法,最初是为了解决水平旋喷施工过程中的排浆和环境影响问题而开发出来的,目前多用于地基基础处理、基坑围护止水帷幕渗漏与质量问题的处理、地下室结构外墙渗水处理等,由于采用了独特的多孔管和前端强制吸浆装置,实现了孔内强制排浆和地内压力监测,并通过调整强制排浆量来控制地内压力,使深处排泥和地内压力得到合理控制,使地内压力稳定,也就降低了在施工中出现地表变形的可能性,大幅度减少对环境的影响,而地内压力的降低也进一步保证了成桩的直径。
事前控制由于MJS工法桩施工技术相对较为复杂,比其他注浆方法要相对困难些,故在施工过程中必须严格按照设计要求进行施工,做好相应的技术与安全交底工作,并遵守相应的操作规程,以确保施工质量。
钻机就位后应控制好桩位,一般应与设计位置偏差不大于50mm,垂直偏差度不大于1/200。
正式施工前,就高压水、高压注浆泵及空压机的压力、流量,以及喷射过程注浆管的提升速度、注浆量、终孔条件等参数通过试成桩进行确定,正式施工时可利用集中管理控制台进行自动跟踪与控制。
如实做好现场的各项施工记录,包括:钻孔倾斜、钻孔深度、钻孔遇障碍物、坍孔、浆液喷射过程中的工作参数、返浆情况等都要做详细记录,并留下关键的影像资料。
同时对施工记录及时整理,发现问题及时汇报处理。
为保证在拆卸钻杆或因故中断时间较长,而不出现断桩现象,重新正常喷射时上下两段桩的搭接长度一般不小于100mm。
施工前对施工机械进行维护保养,尽量减少施工过程中由于设备故障而造成的质量问题。
对机械操作人员进行施工前培训,组织其熟悉设备性能、操作要点,施工中设备由专人负责操作。
施工前的检查在施工前对原材料、机械设备及喷射工艺等进行检查,主要有以下几方面:1 各种原材料(包括水泥等)的质量合格证及见证试验检测报告,拌和用水应满足相应的规定;2 浆液配合比是否合适工程实际土质条件;3 机械设备是否正常,在施工前应对MJS全方位高压旋喷设备、引孔钻机、高压泥浆泵、搅浆后台、水泵等作试机运行,同时确保钻杆(特别是多重钻杆)、钻头及导流器畅通无阻;4 检查喷射工艺是否适合地质条件,在施工前也应作工艺试喷,试喷在原桩位位置试喷,试喷桩孔数量不得少于2孔,必要时调整喷射工艺参数。
MJS工法施工方案审定日期:XXXX年XX月XX日一、背景介绍MJS工法(以下简称MJS)是一种创新的施工方法,通过优化设计和专业施工团队的配合,能够实现更高效、更安全的建筑施工过程。
本文将介绍MJS工法的施工方案,包括施工方法、工期安排和质量控制等方面的内容。
二、施工方法1. 地基处理MJS工法的施工前提是对地基的处理。
根据实际情况,可以采用桩基加固、土壤加固等方式,确保地基的稳定性和承载能力。
2. 模板搭设根据设计图纸,合理设计模板支撑结构。
采用高强度钢材搭设模板框架,确保施工过程中的结构稳定和安全性。
3. 浇筑混凝土首先进行混凝土配合比的设计,根据设计要求确定各项指标。
然后在模板中浇筑混凝土,确保混凝土浇筑的均匀性和质量稳定性。
4. 施工装饰在混凝土浇筑完成后,根据设计要求进行装饰工程。
这包括墙面装饰、地面铺装、天花板吊顶等,确保整个建筑的美观与实用性。
三、工期安排1. 施工准备阶段在正式施工前,需要进行工地准备工作,包括场地清理、设备调试、材料采购等。
根据实际情况,合理安排时间,确保施工前的准备工作完成。
2. 施工阶段根据项目规模和建筑结构,制定详细的施工计划。
在保证质量的前提下,合理安排人力资源,确保施工进度的紧凑性。
3. 竣工验收施工完成后,需要进行竣工验收工作。
根据相关标准和规范,对建筑物各项指标进行检测和评估。
如果符合规定的要求,即可完成竣工验收手续。
四、质量控制1. 施工监督在整个施工过程中,设立专门的监理人员进行现场监督,确保施工质量符合要求。
当发现问题时,及时进行整改,并记录相关情况。
2. 质量检测对施工过程中,重要节点的质量进行检测,包括地基处理、模板搭设、混凝土浇筑等。
通过专业的检测手段,确保施工的质量合格。
3. 质量记录将施工过程的质量问题、整改情况等进行详细记录,形成施工质量档案。
以备日后查阅和总结经验教训之用。
五、安全保障1. 安全教育在施工前,进行全员的安全培训,确保工作人员了解施工中的安全风险及应急处理方法。
不等深MJS高压旋喷桩在风化岩石层中施工工法一、前言风化岩石层中的地基处理是土木工程中常见的问题。
传统的地基加固方法,如灌注桩、桩基和卡板桩都存在着很多限制,例如施工周期长、造价高、难以适应复杂地貌和地质条件。
不等深MJS高压旋喷桩由于其有效、经济、快捷、适应性好等特点,已经成为一种广泛应用的地基加固方法。
二、工法特点不等深MJS高压旋喷桩是一种应用短支撑原理,采用持续高压循环喷射水泥砂浆与第一次破碎风化层土石并混合、切削后再喷射勾结砂浆的地基加固方法。
该方法不仅加固效果好,而且施工周期短,造价低,适应性好。
三、适应范围该方法适用于不同类型的风化岩石层,如砂岩、泥岩、砾岩等。
其可施工的孔径大小,可根据不同的地质条件和工程要求进行调整。
四、工艺原理实际工程中不等深MJS高压旋喷桩的构造和加固机理都是很复杂的。
该工法采用自行破碎制作支撑点来达到加固目的,与传统桩基系统形成了鲜明的区别。
该工法的具体实施过程是:首先,利用泥浆旋喷装置对钻孔进行旋喷,喷泥浆同时旋转钻杆,侵蚀土层,达到破碎固结风化层土石的目的;然后,取出钻杆,将水泥浆或混合料喷入钻孔,混合土壤达到固结目的。
通过喷射和震动,不等深MJS高压旋喷桩的支撑点在土体中不断扩展,形成了稳定的纵向和横向承载能力,增强了地基承载能力。
五、施工工艺不等深MJS高压旋喷桩施工分为以下几个阶段:1、地探、测量、开挖。
2、清理孔底,检查孔壁是否合格,使用机械挖孔钻孔。
3、利用频率可调输送设备呼叫混凝土或砂浆,持续进行高压喷浆。
4、以振动方式将钢筋撞入钻孔的中心,并填补混凝土与固结材料。
5、养护加固段,实现钢筋钉与砂浆的固化。
六、劳动组织劳动组织对保障工程质量、提高施工效率和保证安全至关重要。
施工前,需要安排人员及物资、确定工期计划、确定现场设备和钻孔从哪里开始、分配人员及物资。
七、机具设备不等深MJS高压旋喷桩的机具设备包括旋喷机、钻孔机和输送设备等。
这些设备的特点、性能和使用方法都必须仔细了解,以确保施工过程的有效性和质量。
目录一、编制依据 (3)二、工程概况 (3)2.1工程概况 (3)2.2工程地质条件 (4)2.3地下水类型和地下水位 (5)2.4地质构造及地震 (5)三、施工组织安排 (5)3.1施工组织机构 (5)3.2施工准备 (6)3.2.1施工技术准备 (6)3.2.2施工现场准备 (7)3.2.3机械设备及计划 (8)3.2.4劳动力配备计划 (10)3.2.5材料准备 (10)3.3施工进度计划 (10)四、工程重难点 (11)4.1施工保护措施 (11)4.2工艺保护措施 (11)五、MJS工法桩主要施工方法 (12)5.1MJS工法施工原理 (12)5.2MJS工法施工方法 (13)5.2.1施工顺序 (13)5.2.2技术参数 (13)5.2.3施工流程 (14)5.2.4施工工序 (15)5.2.5检查验收 (17)六、施工监测 (17)6.1施工监测的主要目的 (18)6.2线路监测 (18)6.3嘉闵高架桥墩监测 (18)七、施工进度保证措施 (19)7.1技术保证措施 (19)7.2管理保证措施 (19)八、质量保证措施 (20)九、安全保证措施 (20)十、邻近既有线施工安全措施 (21)十一、邻近嘉闵高架桥墩施工安全措施 (22)十二、文明施工保证措施 (23)十三、应急预案 (23)13.1应急组织机构及职责权限 (23)13.2应急处理工作流程 (24)13.3应急救援物资和设备 (25)13.4主要应急预案 (26)十四、附图.......................................... 错误!未定义书签。
MJS工法桩施工方案一、编制依据1、中铁上海设计院集团有限公司设计的《道路新建工程施工图》;2、施工合同3、进场后对本合同段工程所在地周围现场勘查、了解获取的水文、地质、气候等相关资料;4、我公司拥有的科技成果、机械设备、施工技术与管理水平、施工能力以及类似工程的施工经验;5、施工期间主要贯彻执行的国家及行业施工标准和规范:《地下工程防水技术规范》(GB50108-2008)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《地下防水工程质量验收规范》(GB50208-2002)《建筑机械使用安全技术规程》(JGJ33-2012)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-2011)《建筑基坑支护技术规程》(JGJ120-2012)《基坑工程技术规范》(DG/TJ08-61-2011)《市政地下工程施工质量验收规范》(DG/TJ08-236-2006)其他有关设计、施工、检验、试验、质量验收等规范、规程、标准及地方有关管理部门的批复文件等。
M J S工法桩施工
内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)

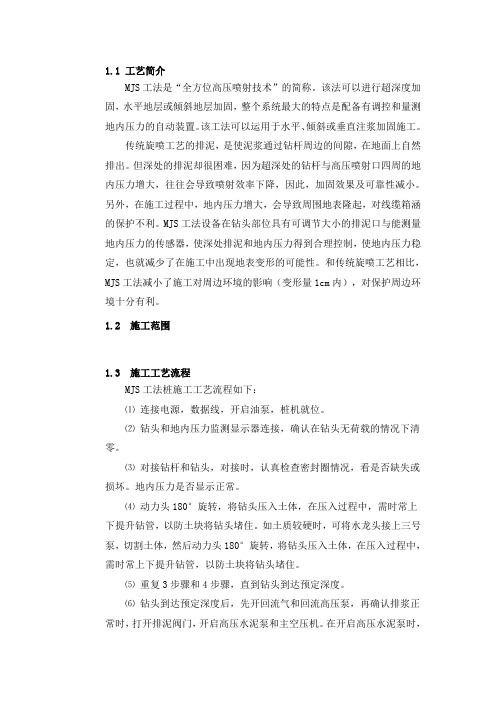

1.1 工艺简介
MJS工法是“全方位高压喷射技术”的简称。
该法可以进行超深度加固,水平地层或倾斜地层加固,整个系统最大的特点是配备有调控和量测地内压力的自动装置。
该工法可以运用于水平、倾斜或垂直注浆加固施工。
传统旋喷工艺的排泥,是使泥浆通过钻杆周边的间隙,在地面上自然排出。
但深处的排泥却很困难,因为超深处的钻杆与高压喷射口四周的地内压力增大,往往会导致喷射效率下降,因此,加固效果及可靠性减小。
另外,在施工过程中,地内压力增大,会导致周围地表隆起,对线缆箱涵的保护不利。
MJS工法设备在钻头部位具有可调节大小的排泥口与能测量地内压力的传感器,使深处排泥和地内压力得到合理控制,使地内压力稳定,也就减少了在施工中出现地表变形的可能性。
和传统旋喷工艺相比,MJS工法减小了施工对周边环境的影响(变形量1cm 内),对保护周边环境十分有利。
1.2 施工范围
1.3 施工工艺流程
MJS工法桩施工工艺流程如下:
⑴连接电源,数据线,开启油泵,桩机就位。
⑵钻头和地内压力监测显示器连接,确认在钻头无荷载的情况下清零。
⑶对接钻杆和钻头,对接时,认真检查密封圈情况,看是否缺失或损坏。
地内压力是否显示正常。
⑷动力头180°旋转,将钻头压入土体,在压入过程中,需时常上下提升钻管,以防土块将钻头堵住。
如土质较硬时,可将水龙头接上三号泵,切割土体,然后动力头180°旋转,将钻头压入土体,在压入过程中,需时常上下提升钻管,以防土块将钻头堵住。
⑸重复3步骤和4步骤,直到钻头到达预定深度。
⑹钻头到达预定深度后,先开回流气和回流高压泵,再确认排浆正常时,打开排泥阀门,开启高压水泥泵和主空压机。
在开启高压水泥泵时,压力不可太高,应逐步增压,直到达到指定压力,在达到指定压力并确认地内压力正常后,才可开始提升。
⑺在施工过程中,如遇较硬土质,压力过高,排浆不畅时,可以将钻头向已施工位置下降,一般下降50cm,压力正常后进行提升。
⑻当提升一根钻杆后,对钻杆进行拆卸,注意在拆卸钻杆的过程中,认真检查密封圈和数据线的情况,看是否损坏,地内压力显示是否正常。
如有问题及时排除。
拆卸钻杆后,需及时对钻杆进行冲洗及保养。
⑼重复8步骤,直到施工结束。
⑽施工结束后,对设备进行冲洗和保养。
1.4 施工参数
⑴浆液配比
浆液配比表
⑵技术参数
孔径:2600mm;水泥用量: 1.65 t/m(半圆);浆压力:≥
38MPa;空气压力:0.7 MPa;浆液流量:90~100L/min;浆液喷射钻杆提升速度:5 cm/min(半圆);地内压力控制: 1.3~1.6的系数(视地质情况适当进行调节和控制);成桩垂直度误差:≤1/100。
1.5 质量保证措施
⑴在施工过程中使用过程质量控制表对整个施工过程、每一道工序实施过程控制,做到每一道工序责任落实到人。
⑵施工过程中控制孔位误差必须小于50mm,把钻杆垂直度误差控制在1%内。
⑶成桩过程中钻杆的旋转和提升时喷浆必须连续不中断,如果因特殊原因导致喷浆中断的,在恢复喷浆时将钻杆下放50cm以避免出现断桩;对于分段提升的搭接长度宜大于10cm。
⑷浆液配比必须严格控制,安排专人负责抽查浆液质量,对不合格的浆液作为废浆处理。
⑸详细做好施工过程记录、各项技术参数和工程以外情况等。
