工程质量通病及控制措施
- 格式:pptx
- 大小:5.29 MB
- 文档页数:30


葛洲坝国际广场5#楼工程
结构部分质量通病防治措施

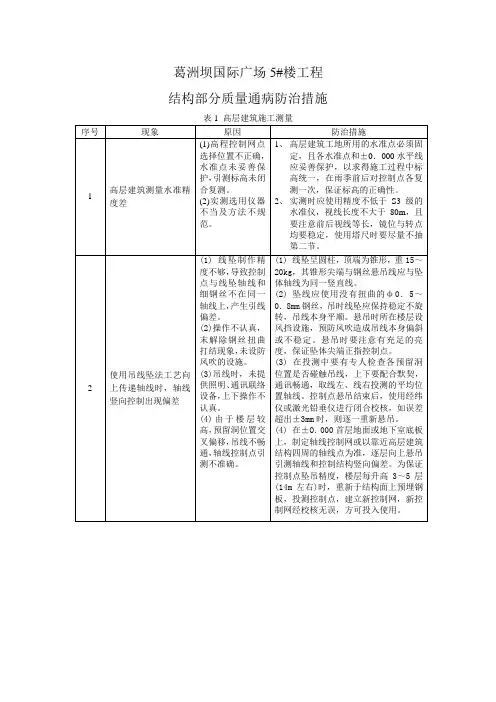

表1 高层建筑施工测量
序号 现象 原因 防治措施
1 高层建筑测量水准精度差 (1)高程控制网点选择位置不正确,水准点未妥善保护,引测标高未闭合复测。
(2)实测选用仪器不当及方法不规范。
1、 高层建筑工地所用的水准点必须固定,且各水准点和±0.000水平线应妥善保护,以求得施工过程中标高统一,在雨季前后对控制点各复测一次,保证标高的正确性。
2、 实测时应使用精度不低于S3级的水准仪,视线长度不大于80m,且要注意前后视线等长,镜位与转点均要稳定,使用塔尺时要尽量不抽第二节。
2 使用吊线坠法工艺向上传递轴线时,轴线竖向控制出现偏差 (1) 线坠制作精度不够,导致控制点与线坠轴线和细钢丝不在同一轴线上,产生引线偏差。
(2)操作不认真,末解除钢丝扭曲打结现象,未设防风吹的设施。
(3)吊线时,未提供照明、通讯联络设备,上下操作不认真。
(4)由于楼层较高,预留洞位置交叉偏移,吊线不畅通,轴线控制点引测不准确。
(1) 线坠呈圆柱,顶端为锥形,重15~20kg,其锥形尖端与钢丝悬吊线应与坠体轴线为同一竖直线。
(2) 坠线应使用没有扭曲的ф0.5~0.8mm钢丝,吊时线坠应保持稳定不旋转,吊线本身平顺。悬吊时所在楼层设风挡设施,预防风吹造成吊线本身偏斜或不稳定。悬吊时要注意有充足的亮度,保证坠体尖端正指控制点。
(3) 在投测中要有专人检查各预留洞位置是否碰触吊线,上下要配合默契,
通讯畅通,取线左、线右投测的平均位置轴线。控制点悬吊结束后,使用经纬仪或激光铅垂仪进行闭合校核,如误差超出±3mm时,则逐一重新悬吊。
(4) 在±O.000首层地面或地下室底板上,制定轴线控制网或以靠近高层建筑结构四周的轴线点为准,逐层向上悬吊引测轴线和控制结构竖向偏差。为保证控制点坠吊精度,楼层每升高3~5层(14m左右)时,重新于结构面上预埋钢板,投测控制点,建立新控制网,新控制网经校核无误,方可投入使用。 3 使用激光铅垂仪投测轴线进行竖向控制,精度不能满足要求。 (1)首层结构平面上轴线控制点精度不能保证。
工程常见的六大质量通病
一、基础工程问题
1.现象:地基沉降不均匀,导致上部结构开裂或破坏。
2.原因:地质勘察不准确,设计不合理,施工不当等。
3.预防措施:加强地质勘察工作,确保勘察数据准确;合理设计基础形式及上部结构;严格控制施工质量和验收标准。
二、墙体质量问题
1.现象:墙体开裂、渗漏、空鼓等。
2.原因:材料质量不合格,施工工艺不规范,温差应力过大等。
3.预防措施:严格控制材料质量,选用符合要求的砌块、砖、砂浆等;规范施工工艺,确保砌筑质量;采取有效的保温隔热措施,减少温差应力。
三、渗漏问题
1.现象:屋面、墙体、卫生间等处渗漏。
2.原因:防水材料质量不合格,防水层施工质量不规范,管道安装不当等。
3.预防措施:选用符合要求的防水材料,确保防水层施工质量;规范管道安装工艺,避免渗漏隐患;加强成品保护,防止后续施工破坏防水层。
四、装饰工程质量问题
1.现象:装饰面层开裂、脱落、空鼓等。
2.原因:材料质量不合格,施工工艺不规范,环境因素影响等。
3.预防措施:严格控制材料质量,选用符合要求的饰面材料;规范施工工艺,确保饰面层施工质量;加强环境控制,避免潮湿、高温等因素对饰面层的影响。
五、机电设备安装问题
1.现象:电气设备线路混乱,安装位置不合理,设备运行不正常等。
2.原因:设计不合理,施工不当,设备选型不符合要求等。
3.预防措施:合理设计电气设备的位置和线路走向;规范施工工艺,确保安装质量;选用符合要求的设备型号和规格,确保设备正常运行。
六、使用功能缺陷
1.现象:建筑物的使用功能不满足设计要求,如通风不畅、采光不足、隔音效果差等。
2.原因:设计不合理,施工质量问题,后期维护不当等。
3.预防措施:合理设计建筑物的使用功能及相应的设施设备;确保施工质量符合要求;加强后期维护管理,定期检查和维修设备设施。

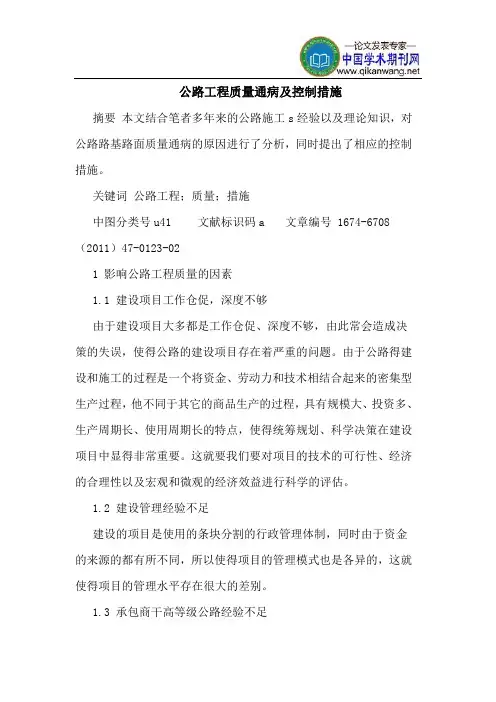

公路工程质量通病及控制措施
摘要 本文结合笔者多年来的公路施工s经验以及理论知识,对公路路基路面质量通病的原因进行了分析,同时提出了相应的控制措施。
关键词 公路工程;质量;措施
中图分类号u41 文献标识码a 文章编号 1674-6708(2011)47-0123-02
1 影响公路工程质量的因素
1.1 建设项目工作仓促,深度不够
由于建设项目大多都是工作仓促、深度不够,由此常会造成决策的失误,使得公路的建设项目存在着严重的问题。由于公路得建设和施工的过程是一个将资金、劳动力和技术相结合起来的密集型生产过程,他不同于其它的商品生产的过程,具有规模大、投资多、生产周期长、使用周期长的特点,使得统筹规划、科学决策在建设项目中显得非常重要。这就要我们要对项目的技术的可行性、经济的合理性以及宏观和微观的经济效益进行科学的评估。
1.2 建设管理经验不足
建设的项目是使用的条块分割的行政管理体制,同时由于资金的来源的都有所不同,所以使得项目的管理模式也是各异的,这就使得项目的管理水平存在很大的差别。
1.3 承包商干高等级公路经验不足
在公路建设的项目中,由于存在部分的承包商,其对公路的施工的经验相对来说较少,甚至有相当一部分中标的承包商从来在之前从来没干过高速公路,即他们没有相应的筑路机械设备,同时也没有足够的管理人员,这样就使得很容易在工程中出现问题。同时,在工程中还存在着这样的现象,有一些工程的承包商对于工程的前期物资、技术、组织、现场的准备工作不足,进而造成在施工的管理工作中出现力不从心的局面,使工程的整个管理工作处于一种十分混乱的状态,造成工程的质量没有办法得到应有的保证。
1.4 材料设备准备不足
原材料保证工程质量的基础,只有好的材料才能有好的质量。由于公路工程的建设中所用的原材料常常不是统购统配的,这就使得工程的材料不能得到很好的保证。
消除质量通病的方法和措施
1、砼工程
(1)质量通病:砼和易性不良。
消除措施:控制水泥标号与砼强度等级之间的合理比值,严格遵守施工规定
的最大水灰比的最小水泥用量;严格按试验确定的配合比施工;配料准确,并保
证足够的搅拌时间;选用正确运输方法,控制运输时间;测定拌制地点和浇筑处
的坍落度,控制后者的数值符合施工规范的规定。
(2)质量通病:砼表面蜂窝麻面。
消除措施:控制砼配合比和搅拌时间;防止运输中漏浆、离析和运输时间过
长;控制浇筑时的坍落度符合要求;采用合适的浇筑顺序和方法,控制自由下落
高度不超过2m,浇筑分层进行,分层厚度根据捣实方法按施工规范要求确定; 采用正确的振捣方法,防止漏振和过度振捣;随时检查模板及支架的变形情况, 尤其防止漏浆。
(3)质量通病:砼表面裂缝。
消除措施:检查水泥出厂合格证,进厂抽检报告单;砂石质量符合有关标准
规定,石子含泥量高时冲洗,不采用细砂;对温度影响的裂缝采用低热水泥,合
理选用骨料和配合比,以降低水泥用量,并加强养生。
2、钢筋工程
(1)质量通病:钢筋严重锈蚀。
消除措施:对颗粒状或片状老锈必须清除;钢筋除锈后仍留有麻点者,严禁
按原规格使用。
(2)质量通病:钢筋弯曲不直。
消除措施:采用调直机冷拉或人工方法调直;对严重曲折钢筋,曲折处圆弧
半径较小的硬弯,调直后检查有无裂纹;对矫正后仍不直的钢筋,不准用作受力
筋。
(3)质量通病:咬边焊缝与钢筋交接处有缺口。
消除措施:选用合适电流,防止电流过大;焊弧不可拉得过大;③控制焊条
角度和运弧方法。 3、砌石工程
(1)质量通病:石材强度等级和规格不符合设计要求,尺寸形状偏差过大。
消除措施:选用符合要求的料场,进料前对料场进行调查;严格按照设计要
求和施工规范规定,加强石料验收和保管工作;外形尺寸不合格的石料重新加工
修整,合格后方准使用。
(2)质量通病:石料未坐实或坐稳,砂浆不饱满。
消除措施:认真清理基底;先铺砂浆后坐浆砌石;砌筑时大面朝下,对于较
