电力建设工程概算定额随着电力行业的快速发展,电力建设工程的需求越来越大。
对于电力建设工程概算定额的编制,是确保电力建设工程顺利进行的重要环节之一。
具体来说,电力建设工程概算定额是指对电力工程建设所需费用进行估算、核算和确定的标准化数据。
在电力建设工程的实际实施过程中,可以有效地减少工程投资,提高工程质量,保障电力供应。
因此,本文将就电力建设工程概算定额的相关内容进行介绍。
一、电力建设工程概算定额的基本概念1、定义在电力工程建设过程中,对工程所需的费用进行估算和核算的标准化数据,即电力建设工程概算定额。
2、分类电力建设工程概算定额分为全国概算定额和地方概算定额两类。
其中,全国概算定额是指适用于全国性工程的概算定额,而地方概算定额则是指适用于特定地区的概算定额。
3、功能电力建设工程概算定额的主要功能有以下几个方面:(1)估算和核算电力工程建设所需费用,对工程投资和预算进行控制和管理。
(2)建立合理和可行的工程预算,防止出现工程成本过高或低于实际需要的情况。
(3)规范工程建设中涉及的材料、劳动力和设备的使用,提高工程质量。
(4)提高电力工程建设的组织和管理水平,保障电力供应。
二、电力建设工程概算定额的编制流程1、确定编制标准首先需要确定编制电力建设工程概算定额的标准,如配置、品质、工程量等。
这些标准一般是根据实际情况和历史数据等多方面考虑而来。
2、进行基础数据调查和分析根据编制标准,需要对电力工程建设中所涉及到的各项费用进行仔细调查和分析。
这些费用包括材料、劳动力、设备、人工费用和材料辅助费用等。
对于费用的具体数据,可以通过参考类似工程项目的历史数据等进行调查。
3、制定估算表在根据所调查的基础数据进行分析后,需要制定概算估算表。
这个表格可以根据概算的基础标准进行制定,一般包括工程量、架设高度、材料的用途、品质等方面。
在表格中,需要将估算的费用按照各个方面分类汇总,从而确定工程总成本。
4、进行费用调整和优化对于制定出来的概算估算表,需要根据实际情况进行费用调整和优化。
电力建设工程概算定额(2018年版第2册热力设备安装工程)随着电力行业的不断发展,电力建设工程的规模和数量也在不断增加。
为了更好地规范电力建设工程概算定额,提高工程建设的管理水平,我国制定了《电力建设工程概算定额(2018年版第2册热力设备安装工程)》标准。
该定额标准适用于电力建设工程中的热力设备安装工程,包括锅炉、汽轮机、水轮机、风机、压缩机等设备的安装。
该定额标准按照设备类型和安装工艺划分章节,共分为六章,分别是锅炉安装、汽轮机安装、水轮机安装、风机安装、压缩机安装和其他设备安装。
在锅炉安装章节中,该定额标准详细规定了锅炉本体、锅炉辅助设备、烟囱等设备的安装工艺和工程量计算方法。
同时,还考虑了锅炉检验和试验的要求,确保锅炉能够安全、稳定地运行。
在汽轮机安装章节中,该定额标准对汽轮机的安装工艺和工程量计算方法进行了详细规定。
其中,对汽轮机本体、汽轮机辅助设备、管道等设备的安装工艺进行了详细说明,并对汽轮机的试验和调试要求进行了规定。
在水轮机安装章节中,该定额标准对水轮机的安装工艺和工程量计算方法进行了详细规定。
其中,对水轮机本体、水轮机辅助设备、管道等设备的安装工艺进行了详细说明,并对水轮机的试验和调试要求进行了规定。
在风机安装章节中,该定额标准对风机的安装工艺和工程量计算方法进行了详细规定。
其中,对风机本体、风机辅助设备、管道等设备的安装工艺进行了详细说明,并对风机的试验和调试要求进行了规定。
在压缩机安装章节中,该定额标准对压缩机的安装工艺和工程量计算方法进行了详细规定。
其中,对压缩机本体、压缩机辅助设备、管道等设备的安装工艺进行了详细说明,并对压缩机的试验和调试要求进行了规定。
在其他设备安装章节中,该定额标准对除锅炉、汽轮机、水轮机、风机和压缩机以外的其他设备的安装工艺和工程量计算方法进行了详细规定。
其中包括管道、阀门、仪表、电气设备等设备的安装工艺和工程量计算方法。
此外,该定额标准还对热力设备安装工程的材料用量、人工用量等进行了规定。

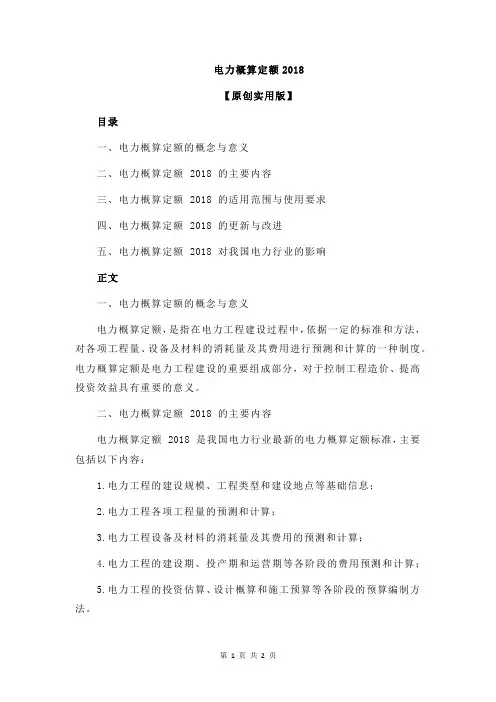

电力概算定额2018【原创实用版】目录一、电力概算定额的概念与意义二、电力概算定额 2018 的主要内容三、电力概算定额 2018 的适用范围与使用要求四、电力概算定额 2018 的更新与改进五、电力概算定额 2018 对我国电力行业的影响正文一、电力概算定额的概念与意义电力概算定额,是指在电力工程建设过程中,依据一定的标准和方法,对各项工程量、设备及材料的消耗量及其费用进行预测和计算的一种制度。
电力概算定额是电力工程建设的重要组成部分,对于控制工程造价、提高投资效益具有重要的意义。
二、电力概算定额 2018 的主要内容电力概算定额 2018 是我国电力行业最新的电力概算定额标准,主要包括以下内容:1.电力工程的建设规模、工程类型和建设地点等基础信息;2.电力工程各项工程量的预测和计算;3.电力工程设备及材料的消耗量及其费用的预测和计算;4.电力工程的建设期、投产期和运营期等各阶段的费用预测和计算;5.电力工程的投资估算、设计概算和施工预算等各阶段的预算编制方法。
三、电力概算定额 2018 的适用范围与使用要求电力概算定额 2018 适用于我国所有电力工程建设项目,包括火力发电、水力发电、核能发电、风能发电和太阳能发电等各类型电力工程。
在使用电力概算定额 2018 时,应注意以下几点:1.根据工程实际情况,选择适用的电力概算定额标准;2.按照电力概算定额的编制要求,完整、准确地填写各项工程量和费用;3.在工程设计和施工过程中,应根据电力概算定额的预测和计算结果,控制工程造价,提高投资效益。
四、电力概算定额 2018 的更新与改进电力概算定额 2018 相较于之前的版本,进行了以下更新和改进:1.增加了新能源电力工程的相关内容,如风能发电、太阳能发电等;2.调整了部分工程量的预测和计算方法,使其更加科学、合理;3.优化了费用预测和计算模型,提高了预算编制的准确性;4.完善了电力概算定额的适用范围和使用要求,提高了其实用性。

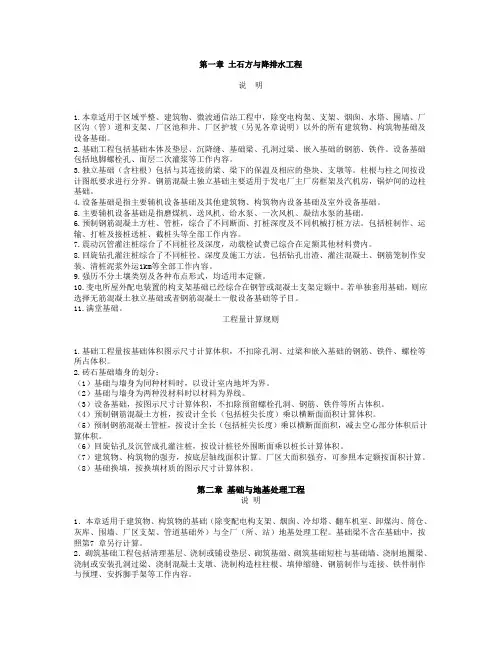

第一章土石方与降排水工程说明1.本章适用于区域平整、建筑物、微波通信站工程中,除变电构架、支架、烟囱、水塔、围墙、厂区沟(管)道和支架、厂区池和井、厂区护坡(另见各章说明)以外的所有建筑物、构筑物基础及设备基础。
2.基础工程包括基础本体及垫层、沉降缝、基础梁、孔洞过梁、嵌入基础的钢筋、铁件。
设备基础包括地脚螺栓孔、面层二次灌浆等工作内容。
3.独立基础(含柱根)包括与其连接的梁、梁下的保温及相应的垫块、支墩等。
柱根与柱之间按设计图纸要求进行分界。
钢筋混凝土独立基础主要适用于发电厂主厂房框架及汽机房,锅炉间的边柱基础。
4.设备基础是指主要辅机设备基础及其他建筑物、构筑物内设备基础及室外设备基础。
5.主要辅机设备基础是指磨煤机、送风机、给水泵、一次风机、凝结水泵的基础。
6.预制钢筋混凝土方柱、管桩,综合了不同断面、打桩深度及不同机械打桩方法。
包括桩制作、运输、打桩及接桩送桩、截桩头等全部工作内容。
7.震动沉管灌注桩综合了不同桩径及深度,动载检试费已综合在定额其他材料费内。
8.回旋钻孔灌注桩综合了不同桩径、深度及施工方法。
包括钻孔出渣、灌注混凝土、钢筋笼制作安装、清桩泥浆外运1km等全部工作内容。
9.强历不分土壤类别及各种布点形式,均适用本定额。
10.变电所屋外配电装置的构支架基础已经综合在钢管或混凝土支架定额中。
若单独套用基础,则应选择无筋混凝土独立基础或者钢筋混凝土一般设备基础等子目。
11.满堂基础。
工程量计算规则1.基础工程量按基础体积图示尺寸计算体积,不扣除孔洞、过梁和嵌入基础的钢筋、铁件、螺栓等所占体积。
2.砖石基础墙身的划分:(1)基础与墙身为同种材料时,以设计室内地坪为界。
(2)基础与墙身为两种没材料时以材料为界线。
(3)设备基础,按图示尺寸计算体积,不扣除预留螺栓孔洞、钢筋、铁件等所占体积。
(4)预制钢筋混凝土方桩,按设计全长(包括桩尖长度)乘以横断面面积计算体积。
(5)预制钢筋混凝土管桩,按设计全长(包括桩尖长度)乘以横断面面积,减去空心部分体积后计算体积。

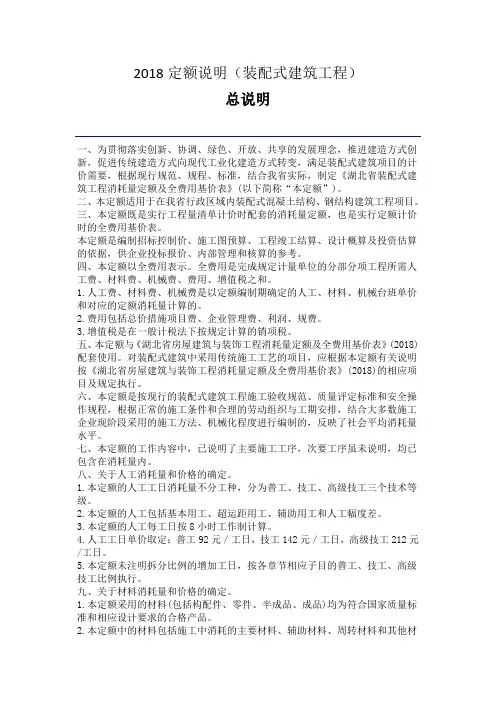

2018定额说明(装配式建筑工程)总说明一、为贯彻落实创新、协调、绿色、开放、共享的发展理念,推进建造方式创新,促进传统建造方式向现代工业化建造方式转变,满足装配式建筑项目的计价需要,根据现行规范、规程、标准,结合我省实际,制定《湖北省装配式建筑工程消耗量定额及全费用基价表》(以下简称“本定额”)。
二、本定额适用于在我省行政区域内装配式混凝土结构、钢结构建筑工程项目。
三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价时的全费用基价表。
本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的依据,供企业投标报价、内部管理和核算的参考。
四、本定额以全费用表示。
全费用是完成规定计量单位的分部分项工程所需人工费、材料费、机械费、费用、增值税之和。
1.人工费、材料费、机械费是以定额编制期确定的人工、材料、机械台班单价和对应的定额消耗量计算的。
2.费用包括总价措施项目费、企业管理费、利润、规费。
3.增值税是在一般计税法下按规定计算的销项税。
五、本定额与《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2018)配套使用。
对装配式建筑中采用传统施工工艺的项目,应根据本定额有关说明按《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2018)的相应项目及规定执行。
六、本定额是按现行的装配式建筑工程施工验收规范、质量评定标准和安全操作规程,根据正常的施工条件和合理的劳动组织与工期安排,结合大多数施工企业现阶段采用的施工方法、机械化程度进行编制的,反映了社会平均消耗量水平。
七、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。
八、关于人工消耗量和价格的确定。
1.本定额的人工工日消耗量不分工种,分为普工、技工、高级技工三个技术等级。
2.本定额的人工包括基本用工、超运距用工、辅助用工和人工幅度差。
3.本定额的人工每工日按8小时工作制计算。
4.人工工日单价取定:普工92元/工日,技工142元/工日,高级技工212元/工日。
电力计算工程概算定额

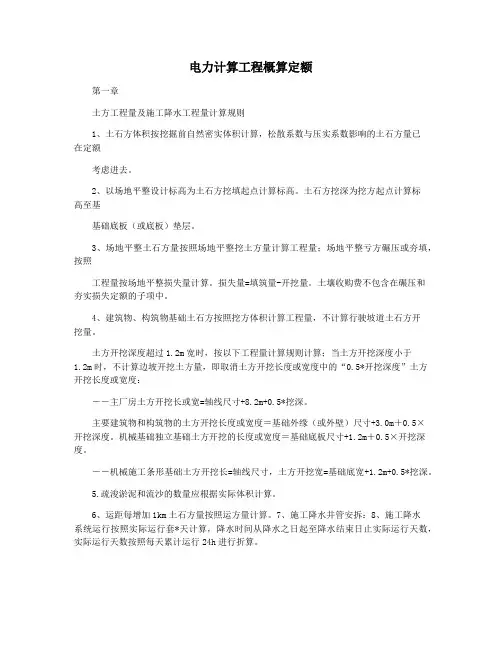

第一章
土方工程量及施工降水工程量计算规则
1、土石方体积按挖掘前自然密实体积计算,松散系数与压实系数影响的土石方量已
在定额
考虑进去。
2、以场地平整设计标高为土石方挖填起点计算标高。
土石方挖深为挖方起点计算标
高至基
基础底板(或底板)垫层。
3、场地平整土石方量按照场地平整挖土方量计算工程量;场地平整亏方碾压或夯填,按照
工程量按场地平整损失量计算。
损失量=填筑量-开挖量。
土壤收购费不包含在碾压和
夯实损失定额的子项中。
4、建筑物、构筑物基础土石方按照挖方体积计算工程量,不计算行驶坡道土石方开
挖量。
土方开挖深度超过1.2m宽时,按以下工程量计算规则计算;当土方开挖深度小于
1.2m时,不计算边坡开挖土方量,即取消土方开挖长度或宽度中的“0.5*开挖深度”土方开挖长度或宽度:
――主厂房土方开挖长或宽=轴线尺寸+8.2m+0.5*挖深。
主要建筑物和构筑物的土方开挖长度或宽度=基础外缘(或外壁)尺寸+3.0m+0.5×
开挖深度。
机械基础独立基础土方开挖的长度或宽度=基础底板尺寸+1.2m+0.5×开挖深度。
――机械施工条形基础土方开挖长=轴线尺寸,土方开挖宽=基础底宽+1.2m+0.5*挖深。
5.疏浚淤泥和流沙的数量应根据实际体积计算。
6、运距每增加1km土石方量按照运方量计算。
7、施工降水井管安拆:
8、施工降水
系统运行按照实际运行套*天计算,降水时间从降水之日起至降水结束日止实际运行天数,实际运行天数按照每天累计运行24h进行折算。
2018电力概算定额计算规则一、概述电力概算定额是指在电力工程施工过程中,根据工程特点和施工要求,对工程造价进行合理估算和控制的一种方法。
2018年电力概算定额计算规则是根据当前电力工程施工的实际情况和经验总结而成,以确保电力工程的施工质量和经济效益。
二、定额计算的基本原则1. 综合考虑:定额计算需要综合考虑电力工程施工的各个方面,包括设备材料的价格、劳动力成本、工期安排等因素,以全面准确地计算工程造价。
2. 适用性原则:定额计算应根据具体的电力工程特点和施工要求,合理选择和运用相关的定额指标,确保计算结果的准确性和可靠性。
3. 灵活性原则:定额计算应具有一定的灵活性,能够根据实际情况进行调整和修订,以适应电力工程施工的变化和发展。
三、定额计算的主要内容1. 施工设备费用:包括施工所需的各类设备和工具的购置费用,如起重机械、施工车辆等。
2. 劳动力费用:包括施工人员的工资、福利和培训费用等。
3. 材料费用:包括电力工程施工所需的各类材料的采购费用,如电线、电缆、开关等。
4. 管理费用:包括施工管理人员的工资、差旅费用和办公费用等。
5. 安全费用:包括施工安全措施的费用,如安全设备的采购和施工人员的培训费用等。
四、定额计算的步骤1. 收集资料:根据电力工程的施工要求,收集相关的资料,包括设计图纸、施工方案、设备清单等。
2. 划分工程量:根据设计图纸和施工方案,将电力工程划分为不同的工程量单元,如线路敷设、电缆敷设等。
3. 选择定额指标:根据划分的工程量单元,选择合适的定额指标,如单位工程量的人工费用、材料费用等。
4. 计算费用:根据所选定额指标,计算每个工程量单元的费用,并进行累加,得到整个电力工程的总造价。
5. 调整修订:根据实际情况,对计算结果进行调整和修订,以确保计算结果的准确性和可靠性。
五、定额计算的注意事项1. 准确估算:定额计算需要准确估算每个工程量单元的费用,应结合实际情况进行合理估算,避免低估或高估造成的经济损失。
2018电力概算定额楼梯工程量计算摘要:1.电力概算定额楼梯工程量计算概述2.楼梯工程量计算方法与步骤3.楼梯工程量计算中的注意事项4.总结正文:一、电力概算定额楼梯工程量计算概述电力概算定额楼梯工程量计算是根据国家相关规定,对楼梯工程项目的各项工程量进行合理预测和计算的过程。
准确的楼梯工程量计算有助于提高工程项目管理的效率,降低成本,确保项目顺利进行。
二、楼梯工程量计算方法与步骤1.了解设计图纸:在进行楼梯工程量计算前,首先要充分了解设计图纸,包括楼梯的形状、尺寸、材质等信息。
2.划分工程量清单:根据设计图纸,将楼梯工程划分为各个分部分项工程,如楼梯主体、楼梯栏杆、楼梯扶手等。
3.查询电力定额:根据国家相关规定,查询各分部分项工程的电力定额,以便进行工程量计算。
4.计算工程量:根据工程量和电力定额,对各分部分项工程进行工程量计算。
5.汇总工程量:将各分部分项工程的工程量汇总,得到总工程量。
三、楼梯工程量计算中的注意事项1.确保设计图纸的准确性:设计图纸是进行工程量计算的基础,准确的图纸信息有助于提高计算的准确性。
2.遵循国家相关规定:在进行工程量计算时,要严格按照国家相关规定,如电力定额等,以确保计算的合理性。
3.考虑施工过程中可能出现的损耗和浪费:在计算工程量时,要充分考虑施工过程中可能出现的材料损耗和人工浪费,以确保项目成本的准确性。
4.加强与施工单位的沟通:在工程量计算过程中,要加强与施工单位的沟通,了解施工实际情况,确保工程量计算的合理性。
四、总结电力概算定额楼梯工程量计算是楼梯工程项目管理的重要环节,准确的工程量计算对项目成本控制和顺利进行具有重要意义。
楼梯工程量计算方法1.结构设计计算:根据建筑所需楼梯的类型(如直梯、曲线梯、螺旋梯等)和规格要求,按照相应的设计规范进行结构计算。
结构计算主要包括楼梯的尺寸、坡度、台阶数、楼梯宽度和梯段等参数的计算。
2.材料计算:根据楼梯的结构设计计算结果,计算所需的材料数量。
常见的楼梯材料包括混凝土、钢筋、木材、石材等。
3.混凝土材料计算:根据楼梯的尺寸和结构设计计算结果,计算混凝土的用量。
混凝土的用量包括水泥、砂、骨料和水等材料的数量。
4.钢筋计算:根据楼梯的结构设计计算结果和混凝土的用量,计算钢筋的用量。
钢筋用量包括直梯和曲线梯的纵向和横向钢筋等。
5.木材计算:如果楼梯采用木质材料,根据楼梯的结构设计计算结果,计算所需的木材用量。
木材用量包括楼梯的踏步、扶手、楼梯架等部分。
6.石材计算:如果楼梯采用石材材料,根据楼梯的结构设计计算结果,计算所需的石材用量。
石材用量包括楼梯的踏步、楼梯面、扶手等部分。
7.施工工艺计算:根据楼梯的结构设计计算结果,计算楼梯施工的工艺和工序,包括楼梯制作、安装、调试等。
8.成本计算:根据楼梯的结构设计计算结果和所需材料、工艺的计算结果,计算楼梯的总成本,包括材料费用、施工费用、人工费用等。
9.安全防护计算:根据楼梯的结构设计计算结果,计算楼梯的安全防护措施,包括扶手、栏杆、防滑垫等。
以上是楼梯工程量计算的一般步骤和方法。
在实际计算中,需要根据具体情况进行调整和补充。
楼梯工程量计算的准确性对于施工进度和质量控制非常重要,因此需要仔细研究设计图纸,并严格按照计算方法进行计算和核对。

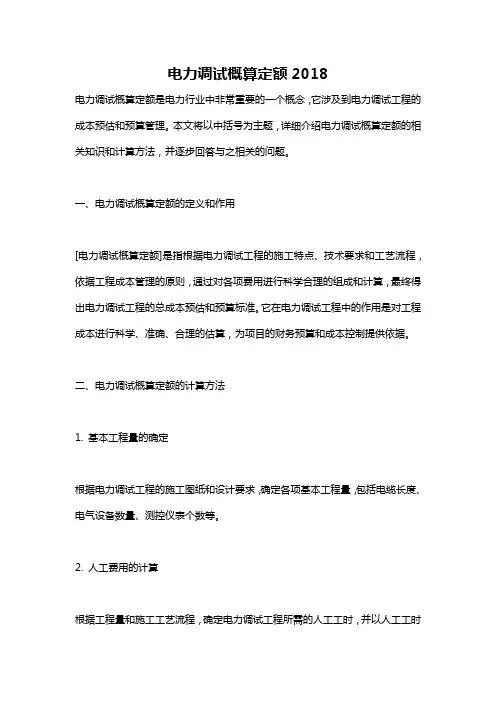

电力调试概算定额2018电力调试概算定额是电力行业中非常重要的一个概念,它涉及到电力调试工程的成本预估和预算管理。
本文将以中括号为主题,详细介绍电力调试概算定额的相关知识和计算方法,并逐步回答与之相关的问题。
一、电力调试概算定额的定义和作用[电力调试概算定额]是指根据电力调试工程的施工特点、技术要求和工艺流程,依据工程成本管理的原则,通过对各项费用进行科学合理的组成和计算,最终得出电力调试工程的总成本预估和预算标准。
它在电力调试工程中的作用是对工程成本进行科学、准确、合理的估算,为项目的财务预算和成本控制提供依据。
二、电力调试概算定额的计算方法1. 基本工程量的确定根据电力调试工程的施工图纸和设计要求,确定各项基本工程量,包括电缆长度、电气设备数量、测控仪表个数等。
2. 人工费用的计算根据工程量和施工工艺流程,确定电力调试工程所需的人工工时,并以人工工时乘以单位工时工资计算出人工费用。
3. 材料费用的计算根据电力调试工程的材料清单和市场价格,计算出所需材料的采购成本,包括电缆、配电柜、测控仪表等。
4. 机械使用费用的计算根据电力调试工程所需的机械设备和使用时间,以机械设备日租金乘以使用天数计算出机械使用费用。
5. 辅助用工费用的计算根据电力调试工程的具体情况,计算出辅助用工费用,包括项目经理、技术员、工程监理等人员的薪酬。
6. 设备租赁费用的计算如果电力调试工程需要租赁设备,根据设备租赁合同和租赁时长,计算出设备租赁费用。
7. 其他费用的计算根据电力调试工程的特点和实际情况,确定其他费用,如安全费用、差旅费用等。
8. 总成本预估和概算定额的编制将上述各项费用相加,得出电力调试工程的总成本预估,并以此作为项目的概算定额。
三、常见问题解答1. 为什么需要进行电力调试概算定额?[答案] 电力调试概算定额可以帮助项目方和施工方更好地掌握电力调试工程的成本,为项目的财务预算、成本控制和经济效益评估提供依据。
电力概算定额2018摘要:一、电力概算定额的概念与作用二、电力概算定额2018 的主要内容三、电力概算定额2018 的适用范围与使用方法四、电力概算定额2018 的更新与意义正文:电力概算定额是指在电力工程建设中,对各项工程量及其费用进行预测、计划和控制的一种经济指标。
电力概算定额2018 是我国电力行业在2018 年发布的一份关于电力工程建设费用的指导性文件,旨在规范电力工程建设的市场秩序,提高投资效益,保证工程质量。
电力概算定额2018 的主要内容包括:建筑工程、安装工程、设备购置、其他费用等多个方面。
其中,建筑工程包括土建工程、建筑工程、装修工程等;安装工程包括电气安装、热力安装、通信安装等;设备购置则涵盖了发电设备、输电设备、配电设备等各种电力设备。
这些内容为电力工程建设提供了详细的费用划分和计算依据。
电力概算定额2018 适用于我国境内的火力发电、水力发电、核能发电、风力发电、太阳能发电等各类电力工程建设项目。
在使用电力概算定额2018 时,应结合项目的具体情况,参照定额标准进行工程量的计算,从而得出各项费用的估算值。
同时,还需要根据项目的实际进展和市场变化,适时调整概算定额,确保项目的投资控制和经济效益。
电力概算定额2018 的更新意味着我国电力行业在工程造价管理方面的不断完善和进步。
新版电力概算定额在延续以往版本的基础上,对部分内容进行了修订和补充,使之更加符合当前电力行业的发展需求。
此外,新版电力概算定额还充分考虑了各类新兴能源发电项目的特点,为这些项目提供了更为合理的费用计算依据。
总之,电力概算定额2018 是我国电力行业在工程造价管理方面的重要文件,对于规范电力工程建设市场、提高投资效益和保证工程质量具有重要意义。
电力概算定额2018一、电力概算定额2018的背景与意义随着我国电力行业的快速发展,电力工程的投资建设规模逐年扩大。
为了规范电力工程投资管理,提高投资效益,国家能源局于2018年颁布了《电力工程概算定额2018》。
本文将对电力概算定额2018进行详细解读,以期为电力工程投资决策提供有益参考。
二、电力概算定额2018的主要内容概述1.概述电力工程概算的分类与编制方法电力工程概算分为初步设计概算和施工图预算两个阶段。
初步设计概算是在工程可行性研究的基础上,根据设计方案、工程量、设备材料价格等编制的;施工图预算则是在初步设计概算基础上,根据施工图纸、工程量清单等编制的。
2.介绍电力工程各项费用构成及计算公式电力工程概算主要包括设备购置费、建筑安装工程费、材料费、施工辅助费、调试费、生产准备费、运营维护费等。
各项费用的计算公式根据国家有关规定和电力工程实际情况制定。
3.分析电力工程投资估算的步骤与技巧电力工程投资估算的步骤主要包括:收集资料、编制工程量清单、编制费用计算表、进行费用分析与调整、编制投资估算报告。
在估算过程中,应注意掌握市场动态,合理选用定额和取费标准,以确保估算结果的准确性。
三、电力概算定额2018在实际应用中的案例分析以某火力发电项目为例,项目总投资10亿元。
通过应用电力概算定额2018,可以对工程各项费用进行详细测算,得出如下结果:设备购置费占总投资的30%,建筑安装工程费占总投资的25%,材料费占总投资的15%,施工辅助费占总投资的10%,调试费占总投资的5%,生产准备费占总投资的5%,运营维护费占总投资的5%。
通过对比实际投资与概算投资,可以发现投资偏差在可控范围内,有效保障了项目投资效益。
四、电力概算定额2018对我国电力行业的影响与意义电力概算定额2018的实施,有助于提高电力工程投资决策的科学性、合理性和准确性。
同时,对于规范电力工程投资管理、降低投资风险、提高投资效益具有重要意义。
2018定额说明(xx和装饰)总说明一、《湖北省房屋建筑与装饰工程消耗量定额及全费用基价表》(2018)(以下简称本定额)是按照国家标准《建设工程工程量清单计价规范》(GB50500-2013)的有关要求,在全国统一《房屋建筑与装饰工程消耗量定额》(2015年)及《湖北省房屋建筑与装饰工程消耗量定额及基价表》(2013年)的基础上,结合本省实际情况进行修编的。
二、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程。
三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价时的全费用基价表。
本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的依据;是企业投标报价、内部管理和核算的重要参考。
四、本定额以全费用表示。
全费用是完成规定计量单位的分部分项工程所需人工费、材料费、机械费、费用、增值税之和。
1.人工费、材料费、机械费是以定额编制期确定的人工、材料、机械台班单价和对应的定额消耗量计算的。
2.费用包括总价措施项目费、企业管理费、利润、规费。
3.增值税是在一般计税法下按规定计算的销项税。
五、本定额以国家和有关部门发布的现行设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,现行工程量清单计价规范、计算规范和有关定额为依据编制。
并参考了有关地区和行业标准、定额,以及典型工程设计、施工和其他资料。
六、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。
是按正常施工条件,省内大多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制的,反映了社会平均消耗量水平。
七、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。
八、关于人工消耗量和价格的确定。
1.本定额的人工工日消耗量不分工种,分为普工、技工、高级技工三个技术等级。
2.本定额的人工包括基本用工、超运距用工、辅助用工和人工幅度差。
01电力概算定额总说明一、电力工程建设概算定额共分3册:《电力工程建设概算定额--建筑工程》《电力工程建设概算定额--热力设备安装工程》《电力工程建设概算定额--电气设备安装工程》二、《电力工程建设概算定额》--热力设备安装工程(以下简称本定额)是以现行有关电力建设的预算定额为基础,对热力设备按系统作合理划分后综合编制而成的,适用于火力发电厂建设工程初步设计概算的编制。
全册共10章。
三、本定额的使用X围:单机容量为50-600MW火力发电厂与小型节能供热电站新建或扩建的热力设备安装工程。
四、本定额所依据的预算定额:(一)《全国统一安装工程预算定额》(1986年);(二)《电力建设行业安装工程补充预算定额》第一分册:保温工程和化学专用设备(1990年)。
除上述预算定额外,还参考了《电力建设行业安装工程补充预算定额》第二分册:引进型600MW机组(1990年)和第三分册:引进型300MW机组(1990年)。
五、本定额编制中对上述预算定额的缺项作了补充,同时根据新颁发的技术规程与规X所提出的新要求,在定额水平上作了相应调整。
六、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。
七、本定额各项目的工程X围和工作内容在各章中作了综合、概括说明,深一层次的说明可参见上述相应的预算定额。
八、本定额编制中对有关预算定额未包括的下列工作内容均已将其综合在有关项目的定额中:(一)非保温设备、非保温金属面与各种金属结构的油漆(除另有说明外);(二)介质温度小于120摄氏度的管道保温前的防锈油漆;(三)脚手架搭拆;(四)超高增加因素。
九、本定额除各章另有说明外,均未包括下列工作内容:(一)设备的联络平台、梯子、栏杆、支架安装;(二)设备、管道保温;(三)分部试运时调试专业人员工作。
十、定额表中所列其他材料费、其他机械费应分别以该项目所计列材料的全部费用或机械的全部费用为计算基础。
总说明一、《建筑工程预算定额》( 以下简称本定额)? 是根据《房屋建筑与装饰工程消耗量定额》(TY 01-31-2015),《建设工程劳动定额》(LD/T 72.1~11-2008),现行工程量清单计价规范和工程量计算规范,国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程和技术规程,在2011 年《山西省建设工程计价依据》的基础上,结合山西省实际情况进行编制的。
二、本定额适用于清单计价和定额计价,是编制国有投资工程投资估算、设计概算、最高投标限价(标底)的依据,对其他工程仅供参考;是编制概算定额、投资估算指标的依据,是编制企业定额的参考。
三、本定额适用于山西省范围内的一般工业和民用建筑的新建、扩建工程。
四、本定额按正常的施工条件,山西省内多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制。
本定额的人工、材料及机械消耗量反映了山西省当前建筑工程施工的技术和组织水平。
除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法和人工、材料、机械消耗等与本定额不同而调整定额。
五、人工工日消耗量及单价的确定如下。
1. 本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、?超运距用工、辅助用工和人工幅度差。
2.人工单价是根据住房城乡建设部、财政部“关于印发《建筑安装工程费用项目组成》的通知” ( 建标〔 2013〕 44 号文件 ) 和住房城乡建设部“关于加强和改善工程造价监管的意见”(建标〔 2017〕 209 号文件)规定的人工费组成,并结合山西省劳动力市场因素确定的。
3.本定额的人工每工日按8 小时工作制计算。
六、材料消耗量及价格的确定如下。
1.本定额采用的材料(包括构配件、零件、半成品、成品)均为综合国家质量标准和相应设计要求的合格产品。
2.本定额的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。
凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,对于用量少、低值易耗的零星材料未一一列出,均包括在其他材料费内。
电力建设工程概算定额计算电力建设工程是指以发电、输电和配电为主要内容的工程项目,其中包含了发电厂、变电站和配电线路等设施的建设。
概算定额计算是对电力建设工程进行成本估算的一种方法,通过对各项工程量、工作内容和材料用量等进行量化,并结合成本指标和市场行情等因素,计算出项目的总体成本。
首先,进行概算定额计算需要确定工程项目的规模、工期和施工方式等基本信息。
规模指项目的容量、用地面积等;工期指项目的建设周期,一般由规模和施工方式等决定;施工方式指项目的具体施工工艺和方法,如土石方开挖、混凝土浇筑等。
这些基本信息将直接影响到概算定额计算的结果。
其次,进行工程量的计算。
工程量是指工程项目中各项工作量的总和,通常包括土石方工程、混凝土工程、钢筋混凝土工程、电气工程等。
计算工程量时需要根据设计图纸和规范要求,确定各项工程的具体数量和规格要求,并按照标准定额或施工单位的历史数据进行计算。
然后,进行工作内容和材料用量的计算。
工作内容是指具体的施工工序和工艺要求,如开挖、浇筑、砌筑等;材料用量是指各种材料在工程中的实际使用量,如水泥、钢筋、沙子等。
计算工作内容和材料用量时,需要根据规范和施工图纸,结合实际施工工艺和要求,确定每个工程步骤所需的工作量和材料用量。
最后,进行成本指标和市场行情的分析和计算。
成本指标包括人工工资、材料价格、机具使用费等,可以通过历史数据和市场行情进行计算;市场行情包括各类材料和设备的市场价格和供求关系等,可以通过市场调查和供应商的报价来获取。
将成本指标和市场行情与前面计算的工程量、工作内容和材料用量等进行综合分析和计算,可以得出项目的总体成本。
总之,电力建设工程概算定额计算是一项复杂的工作,需要根据项目的具体情况,结合工程量、工作内容、材料用量和成本指标等因素进行综合分析和计算。
通过概算定额计算,可以为电力建设工程项目提供科学、合理和可行的成本估算,为项目的顺利进行提供有力的经济支持。
2018电力概算定额楼梯工程量计算
摘要:
1.引言
2.楼梯工程量计算方法
3.楼梯工程量计算示例
4.结论
正文:
2018 电力概算定额楼梯工程量计算
随着城市化进程的加快,建筑行业的发展日益迅速。
在房屋建筑中,楼梯作为楼层间垂直交通的重要设施,其工程量的计算对于建筑工程预算具有重要意义。
本文旨在介绍2018 电力概算定额楼梯工程量计算的方法及示例,以供相关人员参考。
一、引言
建筑工程预算是建筑企业进行工程项目管理的重要手段,它关系到项目的投资效益和工程质量。
在工程预算中,楼梯工程量的计算是一个重要环节。
为了提高计算效率和准确性,2018 电力概算定额对楼梯工程量计算进行了详细的规定。
二、楼梯工程量计算方法
根据2018 电力概算定额,楼梯工程量计算主要包括以下几个方面:
1.楼梯段:楼梯段是指楼梯的两个休息平台之间的距离,计算时按照设计图示尺寸以水平投影面积计算。
2.休息平台:休息平台是指楼梯段两侧供人们休息的平台,计算时按照设计图示尺寸以水平投影面积计算。
3.楼梯梁:楼梯梁是指连接楼梯段和休息平台的梁,计算时按照设计图示尺寸以体积计算。
4.斜梁:斜梁是指连接楼梯段和楼层之间的梁,计算时按照设计图示尺寸以体积计算。
5.楼梯栏杆:楼梯栏杆是指楼梯段两侧的防护栏杆,计算时按照设计图示尺寸以长度计算。
三、楼梯工程量计算示例
假设某建筑工程中,楼梯段长为5 米,宽为1.2 米,高为2 米;休息平台长为5 米,宽为1.2 米;楼梯梁长为5 米,宽为0.2 米,高为2 米;斜梁长为5 米,宽为0.2 米,高为2 米;楼梯栏杆长为5 米。
根据2018 电力概算定额,可以按照以下方法计算楼梯工程量:
1.楼梯段工程量:5 米× 1.2 米= 6 平方米
2.休息平台工程量:5 米× 1.2 米= 6 平方米
3.楼梯梁工程量:5 米× 0.2 米× 2 米= 2 立方米
4.斜梁工程量:5 米× 0.2 米× 2 米= 2 立方米
5.楼梯栏杆工程量:5 米
四、结论
2018 电力概算定额对楼梯工程量计算进行了详细的规定,为建筑工程预算提供了有力的依据。
