水下钻孔灌注桩的质量控制
- 格式:pdf
- 大小:447.78 KB
- 文档页数:3
钻孔灌注桩的施工技术和质量控制钻孔灌注桩的施工大部分是在水下进行的,其施工过程无法观察,成桩后也不能进行开挖验收。
施工中任何一个环节出现问题,都将直接影响到整个工程的质量和进度,甚至给投资者造成巨大的经济损失和不良的社会影响。
因此,要求基础施工队伍在施工技术措施上要落实,并加强施工质量管理,密切注意抓好施工过程中每一个环节的质量,力争将隐患消除在成桩之前。
因此在施工前要认真熟悉设计图纸及有关施工、验收规范,核查地质和有关灌注桩方面的资料,对灌注桩在施工过程中可能会发生的一些问题进行分析后制订出施工质量标准、验收实施方案和每根桩的施工记录,以便有效地对桩基施工质量加以控制。
1成孔质量的控制成孔是混凝土灌注桩施工中的一个重要部分,其质量如控制得不好,则可能会发生塌孔、缩径、桩孔偏斜及桩端达不到设计持力层要求等,还将直接影响桩身质量和造成桩承载力下降。
因此,在成孔的施工技术和施工质量控制方面应着重做好以下几项工作。
1.1采取隔孔施工程序。
钻孔混凝土灌注桩和打入桩不同,打人桩是将周围土体挤开,桩身具有很高的强度,土体对桩产生被动土压力。
钻孔混凝土灌注桩则是先成孔,然后在孔内成桩,周围土移向桩身土体对桩产生动压力。
尤其是在成桩初始,桩身混凝土的强度很低,且混凝土灌注桩的成孔是依靠泥浆来平衡的,故采取较适应的桩距对防止坍孔和缩径是一项稳妥的技术措施。
1.2确保桩身成孔垂直精度这是灌注桩顺利施工的一个重要条件,否则钢筋笼和导管将无法沉放。
为了保证成孔垂直精度满足设计要求,应采取扩大桩机支承面积使桩机稳固,经常校核钻架及钻杆的垂直度等措施,并于成孔后下放钢筋前作井径、井斜超声波测试。
1.3确保桩位、桩顶标高和成孔深度。
在护筒定位后及时复核护筒的位置,严格控制护筒中心与桩位中心线偏差不大于50mm,并认真检查回填土是否密实,以防钻孔过程中发生漏浆的现象。
在施工过程中自然地坪的标高会发生一些变化,为准确地控制钻孔深度,在桩架就位后及时复核底梁的水平和桩具的总长度并作好记录,以便在成孔后根据钻杆在钻机上的留出长度来校验成孔达到深度。
引言概述:钻孔灌注桩是现代建筑工程中常用的一种基坑支护和土木工程中使用的地基处理方法。
为了确保钻孔灌注桩的质量和稳定性,需要采取一系列的质量控制措施。
本文将从桩身质量、混凝土灌注、钻孔施工、钢筋布置和质量检测等五个大点阐述钻孔灌注桩的质量控制措施。
正文内容:一、桩身质量控制1. 桩身材料选择:根据工程的特点和要求,选择适当的桩身材料,如普通混凝土、高性能混凝土等,确保桩身的强度和稳定性。
2. 桩身配筋:根据设计要求,在施工前正确布置桩身的配筋,保证桩身的受力性能和稳定性。
3. 桩身施工过程监控:在桩身施工过程中,严格按照施工方案进行施工,监控施工质量,避免施工不平整、错芯、沉降等问题。
二、混凝土灌注控制1. 混凝土配比设计:根据设计要求和施工环境,合理设计混凝土的配比,保证混凝土的强度和流动性,提高灌注效果。
2. 混凝土搅拌和灌注过程控制:在搅拌和灌注混凝土的过程中,控制搅拌时间、搅拌速度和灌注速度,确保混凝土的均匀性和灌注质量。
3. 混凝土养护:在混凝土灌注后,及时进行养护措施,维护混凝土的湿润和温度,避免开裂和强度不足等问题。
三、钻孔施工质量控制1. 钻孔机选择和使用:选择适合工程要求的钻孔机,保证钻孔的直径、深度和倾斜度等符合设计要求,避免钻孔的偏心和质量不稳定。
2. 钻孔桩底清理:在钻孔完成后,及时清理钻孔底部的杂质和浮土,确保桩身与地层的紧密接触,提高灌注效果。
3. 钻孔墙壁加固:根据地层情况,在钻孔过程中,及时采取加固措施,防止孔壁坍塌或坍塌过度,影响灌注质量和整体稳定性。
四、钢筋布置控制1. 钢筋的选择和质量检测:选择符合国家标准要求的钢筋,进行钢筋的质量检测,保证钢筋的强度和韧性。
2. 钢筋的布置设计:根据设计要求,合理设计钢筋的布置方案,保证钢筋的受力性能和桩身的稳定性。
3. 钢筋的固定和焊接:在钢筋布置过程中,严格按照设计要求进行钢筋的固定和焊接,确保钢筋的位置准确和连接可靠。

钻孔灌注桩施工质量控制要点1.施工前必须试成孔,数量不得少于2个。
核对地质资料,检验所选设备、机具、施工工艺以及技术要求是否适宜。
如孔径、垂直度、孔壁稳定和沉渣等检测不能满足设计要求时,应拟定补救措施或重新选择施工工艺;2.钻孔前,按设计所提供的地质、水文资料针对不同地质层选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重;3.应采用跳打施工,防止窜孔塌方。
桩位偏差不应大于50mm,成桩垂直度不应大于0.5%;4.钻进作业保持连续进行、不中断。
经常检查泥浆的各项指标。
开始钻进时,适当控制进尺,使初期成孔竖直、圆顺,防止孔位偏心、孔口坍塌;成孔完毕至灌注混凝土的时间间隔不应大于5小时;为确保孔壁的稳定应根据地质情况和成孔工艺配置不同的泥浆;5.采用旋挖钻机成孔时,开挖出的土方堆积位置距孔口不小于2m,并随挖随清运;6.当钻孔深度达到设计要求时,立即进行检查,确认满足设计要求后,立即填写终孔检查证,并经驻地监理工程师认可,方可进行水下混凝土的灌注;7.清孔时注意事项:在清孔排渣前必须注意保持孔内水头,防止坍孔;清孔后,孔底提取的泥浆指标符合设计要求。
在灌注水下混凝土前,孔底沉渣厚度保持不大于10cm,沉渣厚度检验合格后及时放入钢筋笼;8.钢筋笼吊装之前,还需检查预埋件的埋设情况,如预埋钢板、预埋测斜管、预埋钢筋应力计等,位置是否正确,数量是否满足,并作好记录;吊装时严防钢筋笼变形;9.钢筋笼主筋接头采用焊接或机械连接,每一截面上接头数量不超过主筋总数50%,相邻接头应上下错开,错开距离不应小于35倍主筋直径。
钢筋骨架的保护层厚度可用焊接钢筋“耳朵”或混凝土垫块。
设置密度按竖向每隔2m设一道,每一道沿圆周布置4~6个;10.导管吊装先试拼,连接牢固、封闭严密、进行垂直吊装,位于井孔中央;11.第十一条钢筋笼置入孔中后应及时进行混凝土灌注。
混凝土必须保证满足设计强度及施工工艺要求,灌注前做好一切准备工作确保浇注连续进行,中途停歇时间不超过30min。
钻孔灌注桩施工质量控制要点钻孔灌注桩是一种常用的地基处理方法,广泛应用于建筑工程中。
在施工过程中,合理的质量控制对于保证工程的安全和稳定起着关键作用。
本文将探讨钻孔灌注桩施工质量控制的要点,包括钻孔施工、灌注浆料和桩身质量的控制。
1. 钻孔施工质量控制要点:1.1 钻孔直径和深度的控制:根据设计要求,合理控制钻孔的直径和深度是确保施工质量的关键。
施工人员应根据现场地质条件,合理选择钻孔直径和深度,并确保钻孔的垂直度和平整度。
1.2 钻孔清洁度控制:在进行灌注桩施工之前,必须保证钻孔的清洁度。
施工人员应采取适当的清洁措施,如使用清洗管道和高压水洗等,确保钻孔内无杂物和水分。
2. 灌注浆料质量控制要点:2.1 浆料组成控制:灌注浆料的组成直接影响到灌注桩的质量。
施工人员应严格按照设计要求调配浆料的配比,确保浆料的粘度、强度和流动性等性能指标符合要求。
2.2 浆料的完整性和稳定性控制:施工人员应对灌注浆料的完整性和稳定性进行严格控制。
在搅拌和输送过程中,应避免浆料中出现明显的分层和沉淀现象。
3. 桩身质量控制要点:3.1 随桩检测控制:在灌注桩施工过程中,应进行随桩检测,及时掌握桩身的质量信息。
常用的随桩检测方法包括超声波检测、钢筋探伤和桩身体积测量等。
3.2 力学性能控制:施工人员应对灌注桩的力学性能进行严格控制。
包括桩身的抗压强度、抗剪强度以及抗折等力学性能指标。
3.3 焊接质量控制:对于采用钢筋加固的钻孔灌注桩,施工人员应对焊接质量进行控制。
包括焊接接头的质量、焊缝的牢固性和焊接尺寸的准确性等。
总结:钻孔灌注桩施工质量控制是保障工程质量的重要环节。
通过合理控制钻孔施工质量,严格控制灌注浆料质量,以及确保桩身质量的控制要点,可以有效提高钻孔灌注桩的施工质量,从而保证工程的安全和稳定。
施工人员应在实际施工中严格按照设计要求进行操作,并及时随桩检测和检验,以确保施工质量的合理控制和提高。
钻孔灌注桩质量控制措施1、钻孔灌注桩施工前,监理工程师应检查承建单位项目经理部是否安排有经验的施工人员主持实施,施工人员有没有掌握钻孔地区地质和水文情况;钻孔设备是否适用完好;各种机械设备是否配套、适用;电源是否有保证;施工记录是否完善、适用。
2、钻孔灌注桩的清孔、吊装钢筋骨架、灌注下水混凝土等各工序应连续快速完成。
3、承建单位在施钻前必须报送造孔报验单,监理工程师审核签字后方可施钻。
4、场地准备:场地为旱地时,应清除杂物,换除软土,整平夯实;场地为浅水时,宜采用筑岛法施工;场地为深水时,可搭设工作平台,平台须牢固稳定,能承受工作时所有静动荷载,并考虑施工机械能安全进出。
5、监理工程师对承建单位报送的测量放样记录进行复核,着重审查跨径、桩位及护筒顶部标高。
6、护筒埋设,护筒应坚实、不漏水,内径应比桩径稍大;护筒顶端高度和底端埋置深度应要据水文地质情况,按规范要求确定。
护筒平面位置的偏差一般不得大于5cm,倾斜度的偏差不得大于10%。
7、护壁泥浆,按钻孔方法和地质情况,钻孔一般须采用泥浆悬钻渣或护壁。
除地层本身全为粘性土,能在钻进中形成合格泥浆者外,开工前应准备数量充足和性能合格的粘土或膨润土。
护壁泥浆性能要求和需要数量可按规范规定取用。
8、为了回收泥浆原料和减少环境污染,施钻时应设置泥浆循环系统。
9、钻机安装就位后,底座和顶端就平稳,在钻进和运行中不产生位移和沉降,否则应找出原因,及时处理。
回旋钻机顶部的起吊滑轮缘、转盘中心和桩孔中心三者应在同一钻垂线上,其偏差不得大于2cm。
10、钻孔作业应分班连续进行,应经常对钻孔泥浆进行试验,不合要求时,随时改正;应经常注意土层变化验室,在地土层变化处均匀应捞取渣样,判明土层,并记入记录中,以便与地质剖面图核对。
11、升降钻维时须平衡,防止碰撞护筒。
12、因故停钻时,孔口应加护盖。
严禁潜水钻机和钻锥留在孔内,以防埋钻。
13、为保证成孔质量,在成孔过程中做到孔径、孔深符合高计要求,孔壁在成型后不坍塌、变形,开始时应慢速钻进,待导向杆全部钻进土层后方可加速钻进,钻进速度还必须根据地层情况作相应调整。
灌注桩施工质量控制要点一、控制要点1.灌注开始后,应连续地进行,准备好导管拆卸机具,缩短拆除导管的时间间隔,防止塌孔。
2、开始灌注时,碎面高度将至钢筋笼底部时要放慢灌注速度,当孔内混凝土顶面距钢筋笼底部Im时,混凝土灌注速度应控制在0.2m/min左右,并仔细量测硅表面高度,以防钢筋笼上浮,当混凝土拌和物上升到钢筋笼底口4m以上时,提升、拆除导管,使混凝土灌注导管底口高于钢筋笼底部2m以上,恢复0.5m∕min左右的正常灌注速度。
3、灌注水下碎时,应及时探测孔内混凝土面至孔口的深度,以控制导管埋深。
如探测不准确,易造成导管提漏,发生断桩,或导管埋深太多,不容易提升导管。
因此,灌注水下混凝土中,测深工作是非常重要的,一定要由责任心强的人来操作。
目前测深多用重锤法,重锤的形状是锥形,底面直径不小于IOcm,重量不小于5kg o用绳系锤吊入孔内,使之通过泥浆沉淀层而停留在已表面(或表面下10-20厘米)根据测绳所示锤的沉入深度作为已灌注深度。
4、桩基施工全过程中,现场施工人员应真实可靠地做好记录,记录结果应经监理工程师认可,如钻孔记录、终孑N佥查记录、砂灌注记录。
二、施工过程中可能出现的情况的处理措施1.钢筋笼上浮预防措施(1)磴顶面接近钢筋骨架时,放慢已浇注速度,浇筑速度控制在0.2m∕min左右;(2)已底面接近钢筋骨架时,导管保持较大埋深,导管底口与钢筋骨架底端尽量保持较大距离;(3)已表面进入钢筋骨架一定深度后,提升导管使导管底口高于钢筋骨架底端一定距离。
(4)在保证钢筋笼中心位置不变的情况下,可以通过四根定位钢筋将钢筋笼固定在钢护筒上。
2、卡钻处理措施事故发生后,应明确卡钻位置,查明该处的地质情况,再根据实际不同情况,采取不同的措施。
宜待钻头有松动后方可用力上提,不可盲动,以免造成越卡越紧。
通常处理方法有以下几种:(1)当为梅花孔卡钻时,若钻头向下有活动余地,可使钻头向下活动并转动至孔径较大方向提起钻头。

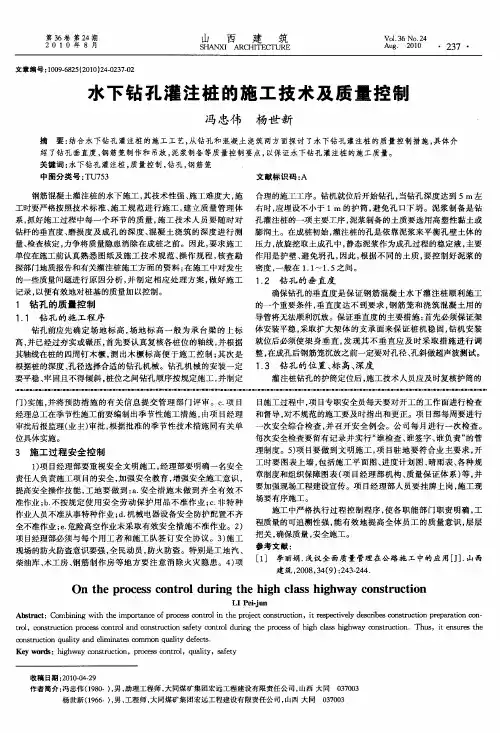

谈水下钻孔灌注桩施工的质量控制姜晓明(七台河市广厦建筑安装工程有限公司,黑龙江七台河154600)£}商要]在水下钻孔灌注桩施L中,进行质量控制的关键是要进行孔底沉渣控制和孔壁坍塌控制、扩径和缩径控制,灌注过程中应做好混凝土坍落控制、导管埋深控制和桩头质量控制。
供键词]水下钻孔;灌注桩;质量控制水下钻孔灌注桩施工过程中,容易出现桩位偏差过大、孑L底沉渣偏多、钢筋笼上浮、桩体混凝土离析、断桩、夹泥等质量问题,使成桩难以满足设计要求,因此,必须加强施工准备、成孑L、清孔、下钢筋笼、灌注水下混凝土等施工全过程中各环节的质量监控,采取各种有效预防措施,保证或提高钻孔灌注桩的成桩质量。
水下钻孔灌注桩施工质量控制必须达到以下目标:成桩过程各项指标包括桩位、桩长、桩径、孔底沉渣、终孔垂直度及车工桩材料质量等能满足设计要求:预留混凝土试块强度满足规范要求:水下灌注桩桩身完整、连续性好,无夹泥、断析等缺陷:水下灌注桩极限承载力满足规范规定的验收指柢1孔底沉渣控制施工规范规定:水下灌注桩桩底沉渣厚度对端承桩不得超过100m m,摩擦桩不得超过300m m。
但在施工过程中,常有不少桩的桩底沉渣超过此要求。
原因主要是由于泥浆性能不符合要求。
影响钻孔灌注桩成桩质量的泥浆的性能指标,主要是比重和粘度,若泥浆过稀,则携渣能力不够;若泥浆过稠,则孔壁会形成一层厚厚的泥皮,无形之中减小了桩径。
泥浆的比重、粘度应根据地下水位高低和地层稳定情况等进行确定。
钻孔结束后,现场技术人员及监理人员要求施工单位再进行一次清孔,同时,必须不断地补充新鲜泥浆,将孔内含砂量大、性能差的泥浆置换出来:钻孔完毕后,监理人员对孔进行严格验收,根据钻杆和钻头或测绳的总长度和上部剩余长度检查终孔深度;严格检测钻杆和钻头或测绳长度的准确性,杜绝以超深来抵消孔f赢淤积。
2孔壁坍塌控制孔壁坍塌一般是因预先未料到的不良地质情况、钢护筒未按规定埋设、泥浆粘度不够、护壁效果不佳、孑L口周围排水不良或下钢筋笼及升降机具时碰撞孔壁等因素造成的,易造成埋、卡钻事故,应高度重视并采取相应措施予以解决。
钻孔灌注桩质量控制措施钻孔灌注桩各关键工序对桩的影响很大,笔者通过多年灌注桩施工经验总结提出一些避免成桩失败的控制措施。
标签:钻孔灌注桩;质量;控制钻孔灌注桩在施工过程中容易出现质量事故,且一旦出现问题施工中较难弥补,造成事故后纠纷正代价往往超过桩本身。
因此避免不合理的施工操作是防止灌注桩事故的主要手段,下面按施工顺序提供一些避免灌注事故的主要措施。
1防止坍孔及坍孔处理在钻孔过程中如发现孔内水位突然下降,孔口冒细密的水泡,钻渣数量显著增加而不见进尺或钻孔进尺进程中负荷明显增加,则表明可能坍孔。
1.1在雨季或水位变化较大时,应采用升高护筒内水位,或用连通管等措施保证水头相对稳定。
1.2在松散砂土或流砂上钻孔时应严格控制进尺速度,并用较大相对密度、粘度、胶体率的泥浆,必要时可掺加片石、石灰缓慢进尺。
1.3清孔过程中控制孔内水头高度,供浆或供水管不应直接插入孔中,应通过泥浆池减速并调成稀浆后流入孔中,避免直接冲刷孔壁。
1.4吊放钢筋骨架时应沿孔中心垂直放入,防止钢筋触碰孔壁1.5如发生坍孔应判明所坍位置应全部回填并使填充物沉积密实后再行钻孔。
2钻孔偏斜为防止钻孔时孔位偏斜可采取如下措施:2.1安装钻机时应使转盘、底座水平,起重滑轮缘,固定钻杆的卡孔和护筒中心三者在一条垂线上,钻孔过程中要经常校验。
2.2如钻孔较深时,为防止钻杆摆动过大造成偏斜,应在钻架上加设导向架,保证钻杆中心与孔中心始终一致。
2.3当孔位内有探头石或倾斜的软硬地层时,应吊着钻杆或提着钢丝绳低速钻进,也可回填片石卵石夯实后再进尺。
当发现孔位偏斜时,如地层为非岩石时,可在偏斜处吊住钻头,上下反复扫孔,如偏斜严重时应回填砂应回填砂粘土、砂砾石等材料,并待沉积密石后继续钻进。
3扩孔或缩孔、梅花孔3.1扩孔在土质较松散地层中或钻头摆动幅度较大时易出现扩孔现象,严重时发生坍孔。
如只是孔内局部坍落钻孔仍能达到设计深度则可考虑不必处理,如扩孔后继续坍塌,影响钻进则应按坍孔事故处理。
钻孔灌注桩工程施工过程中质量控制要点⒈桩孔施工(制孔)①桩位复测验收:轴线与桩位的测量定位必须由专职测量人员测量,平面检查。
桩位允许偏差:直桩,近岸无掩护水域不大于50mm。
②护筒埋设:应准确、稳定。
护筒中心的偏差不得大于5cm,护筒内径应大于钻头直径10cm。
泥浆:泥浆护壁对泥浆性能的指标要严格控制,必须符合规范要求。
清孔过程中应不断置换泥浆,直至浇注混凝土。
浇注混凝土前,泥浆比重应控制在1.15~1.20,废弃的泥浆、渣应按环保的有关规定处理。
③钻机就位必须进行开孔前验收:钻机转盘中心与用于定位的“+”字线点基本重合,误差不得超过5cm,并检查钻机水平,主动钻杆、立轴导管垂直,整体机架周正稳固。
同时要测定机台高度,验测钻具长度,及时记录填表。
④在成孔过程中钻机偏斜,整体塔架晃动,应随时责令施工方矫正垂直度偏差小于1%。
⑤桩径:成孔孔径不得小于设计桩径,要经常检查被磨损的钻头外出刃的大小,防止缩颈。
成桩后的有效桩径不得超差±5cm。
钻头合金遭到破坏应及时更换、修复。
⑥混凝土灌注前监理人员须亲自测定孔底沉渣和泥浆比重。
测定沉渣必须在循环液处于静止状态,在停泵10分钟后进行,否则测量数据无效。
重锤检测时,手感要好,测绳测定计算时孔深要加钻头锥体投影2/3高度,沉渣厚度不得大于10cm。
⑦各施工参数,桩直径、有效桩长、入岩深度(长度)、桩顶标高、混凝土强度等级等严格按设计要求进行质量控制。
端承桩终孔深度以桩端进入持力层的深度及设计桩长双控,摩擦桩终孔深度以设计桩长为主。
2.钢筋笼制作①进场钢筋必须具备质保书或出厂合格证,规格与设计相符并见证取样送检合格方可使用。
焊接长度单面焊为10倍d,双面焊为5倍d,焊点错开距离>35d。
同一截面上焊点不超过50%,钢筋笼规格与设计相符,允许误差为(a)主筋间距:±10mm。
(b)长度:±100mm。
(c)箍筋间距:±20mm。
钻孔灌注桩质量控制要点钻孔灌注桩是一种常用的深基础工程施工方法,具有承载力高、稳定性好、适用范围广等优点。
为了确保钻孔灌注桩的质量和安全,需要进行严格的质量控制。
以下是钻孔灌注桩质量控制的要点。
一、施工前的质量控制1.设计审查:在施工前,对钻孔灌注桩的设计文件进行审查,包括设计方案、施工图纸、计算书等,确保设计的合理性和施工可行性。
2.施工准备:在施工前,要进行充分的施工准备工作,包括场地勘察、土壤试验、材料检查等,确保施工条件符合设计要求,并准备好施工所需的各种设备和工具。
3.施工方案编制:编制详细的施工方案,包括工序、施工方法、施工顺序、控制措施等,以确保施工按照规范进行。
二、钻孔施工的质量控制1.钻孔位置控制:根据设计要求和现场实际情况,进行钻孔位置的控制,确保钻孔的位置准确无误。
2.钻孔直径控制:根据设计要求,对钻孔的直径进行控制,确保钻孔直径符合设计要求,并采取相应的措施防止钻孔的偏差和塌方。
3.钻孔深度控制:根据设计要求和现场实际情况,对钻孔的深度进行控制,确保钻孔的深度符合设计要求,并采取相应的措施防止钻孔的偏差和塌方。
4.钻孔清理:钻孔施工完成后,要对钻孔进行清理,确保钻孔内部没有杂物和泥沙等。
三、灌注施工的质量控制1.灌注混凝土配制:根据设计要求,对灌注混凝土的配制进行控制,确保配制出符合设计要求的混凝土。
2.灌注压力控制:在灌注过程中,要对灌注压力进行控制,以确保灌注混凝土的充实性和致密性。
3.灌注过程中的振捣:在灌注过程中,要进行振捣处理,以确保灌注混凝土的均匀性和一致性。
4.灌注完毕后的保护措施:灌注完毕后,要进行相应的保护措施,包括覆盖、养护等,以保证混凝土的充分强化。
四、灌注桩质量检测与验收1.现场质量检测:对灌注桩的质量进行现场检测,包括检测灌注桩的直径、深度、灌注混凝土的配合比、坍落度、抗压强度等指标。
2.非破坏性检测:采用非破坏性检测技术,对灌注桩的质量进行评估,包括超声波检测、雷达检测、电阻率测定等。
水下灌注桩施工中常见质量问题及控制措施水下灌注桩施工容易在清孔、泥浆护壁、水下砼浇筑过程中出现问题,稍有不慎,常常会造成坍孔、钢筋笼上浮和断桩等质量问题。
清孔的目的是抽、换孔内泥浆,降低孔内水的泥浆相对密度,确保孔内沉淀成厚度满足设计要求。
清孔不当,容易引起清孔后孔底沉淀超厚。
清孔有掏渣法、喷射法、抽浆清孔法几种。
掏渣法清孔不能降低泥浆的相对密度,灌注混凝土时,会有部分泥浆成分沉淀至孔底使桩尖沉淀层加厚。
喷射清孔时,射水的压力过大易引起坍孔;压力过小,又不能有效翻动孔底沉淀物。
同时切忌采用加深孔的深度来代替清孔。
控制措施:1.清孔应根据设计要求、钻孔方法、机具设备条件和土层情况选定适合方法,应达到降低泥浆相对密度、清除钻渣、沉淀层或尽量减少其厚度的目的。
清孔中应注意始终保护孔内流水头,以防坍孔。
2.清孔后,应从孔口、孔中部和孔底部分提取泥浆,测定要求的各项指标,三部分指标的平均值应符合质量标准的要求。
3.清孔后,可将取样盒吊到孔底。
灌注水下混凝土前,取出样盒检查沉淀在盒内的渣土,其厚度应不大于设计规定。
泥浆的制备和处理:除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。
拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。
废弃的泥浆、渣要按环境保护的有关规定处理。
泥浆护壁要符合下列规定1.施工期间护筒内的泥浆面要高出地下水位以上,在受水位涨落影响时,泥浆面要高出最高水位以上。
2.在清孔过程中,要不断置换泥浆,直至浇筑混凝土。
3.浇筑混凝土前,孔底500mm以内的泥浆比重要小于;含砂率≤8%;粘度28s。
4.在易产生泥浆渗漏的土层中要采取维持孔壁稳定的措施。
泥浆指标控制对于施工规范中泥浆的控制指标:粘度测定17—20min;含砂率不大于6%;胶体率不小于90%等在钻孔灌注桩施工过程中必须严格控制,无论对于成孔质量还是最终对桩的承载能力的发挥,泥浆质量都是重要因素。
坍孔的具体原因主要有:1.护壁泥浆密度和浓度不足,起不到可靠的护壁作用;2.护筒埋深位置不合适,埋设在砂或粗砂层中;3.成孔速度太快,在孔壁上来不及形成泥膜;4.孔内水头高度不够或出现承压水,降低了静水压力;5.掏除钻渣或下放钢筋笼时,撞击孔壁;6.排除较大障碍物形成较大空洞而漏水致使孔壁坍塌。
钻孔灌注桩质量控制一、引言钻孔灌注桩是一种在建筑行业中广泛应用的桩基技术。
由于其施工过程涉及地下工程,因此具有复杂性和隐蔽性。
为了确保桩基工程的稳定性和安全性,质量控制变得尤为重要。
本文将探讨钻孔灌注桩施工过程中的质量控制问题,并提出相应的解决方案。
二、钻孔灌注桩施工过程的质量控制1、施工准备阶段在施工准备阶段,质量控制应着重于场地准备、测量放样和钻机选择。
场地应平整,无杂物和障碍物。
测量放样应准确,确定桩基的正确位置。
钻机的选择应根据工程需求和地质条件,确保施工的顺利进行。
2、钻孔施工阶段钻孔是灌注桩施工的关键环节,直接影响到桩基的质量。
在此阶段,质量控制应钻孔的深度、直径和垂直度。
同时,应密切钻机的操作和泥浆的性能,防止出现塌孔、斜孔等问题。
3、钢筋笼制作和安装阶段钢筋笼是桩基的重要组成部分,其制作和安装质量直接影响到桩基的强度和稳定性。
因此,质量控制应对钢筋笼的尺寸、焊接质量和吊装过程进行严格把关。
4、混凝土灌注阶段混凝土灌注是钻孔灌注桩施工的最后环节,也是质量控制的关键环节。
在此阶段,应确保混凝土的配合比、坍落度和初凝时间等符合规范要求。
同时,应防止导管堵塞、漏水等问题,确保混凝土的顺利灌注。
三、钻孔灌注桩质量控制的问题及解决方案1、质量问题及原因分析在钻孔灌注桩施工过程中,可能出现的问题包括塌孔、斜孔、钢筋笼上浮、断桩等。
这些问题主要是由于地质条件、施工工艺、设备性能等因素的影响。
例如,塌孔可能是由于泥浆性能不佳或钻进速度过快;斜孔可能是由于地质条件复杂或钻机操作不当;钢筋笼上浮可能是由于吊装过程出现问题;断桩可能是由于混凝土灌注不连续或导管堵塞等原因。
2、解决方案及质量控制措施针对以上问题,可以采取相应的解决方案和质量控制措施。
例如,针对塌孔问题,可以优化泥浆性能或控制钻进速度;针对斜孔问题,可以调整钻机操作或采取其他补救措施;针对钢筋笼上浮问题,可以检查吊装设备和操作流程;针对断桩问题,可以加强混凝土配合比控制和导管检查。
钻孔灌注桩施工质量控制措施钻孔灌注桩是一种常用的地基处理方法,广泛应用于建筑、桥梁、码头等工程中。
为确保钻孔灌注桩施工的质量,需要采取一系列的控制措施。
本文将从设计、材料、施工、检测等方面介绍钻孔灌注桩施工质量的控制措施。
1. 设计控制措施在钻孔灌注桩施工前,必须进行详细的设计工作。
设计人员应根据工程要求和现场条件,合理确定桩的直径、深度和间距。
设计过程中要考虑桩的承载力、变形性能和抗拔能力,确保钻孔灌注桩满足设计要求。
2. 施工材料控制措施钻孔灌注桩的施工材料主要包括水泥、砂、石料和钢筋等。
为了保证施工质量,需要控制材料的质量。
首先要确保水泥的质量符合国家标准,杜绝使用假冒伪劣产品。
其次,在储存和运输过程中要避免水泥受潮和结块。
对于砂、石料和钢筋,要确保其符合设计要求,并对其进行检验和验收。
3. 施工工艺控制措施钻孔灌注桩的施工工艺包括钻孔、灌注和打钢筋等工序。
在施工过程中,要严格按照规范要求进行操作。
钻孔时要确保钻孔直径和深度满足设计要求,并采取合适的冲洗和清洁措施保证孔壁的干燥和光洁。
灌注时要保证水泥浆的质量和配比,控制灌注速度和压力,避免产生空洞和错层等缺陷。
打钢筋时要严格按照设计要求和施工图纸进行布置和固定,保证钢筋的受力性能。
4. 检测控制措施钻孔灌注桩的质量检测是施工过程中的重要环节。
通过检测可以及时发现并处理施工中出现的问题,确保钻孔灌注桩的质量。
常用的检测方法包括静载试验、超声波检测、钢筋探伤等。
检测人员应严格按照检测要求进行操作,并对检测结果进行准确和合理的分析。
综上所述,钻孔灌注桩施工质量控制是确保工程质量的重要环节。
通过设计控制、材料控制、施工工艺控制和检测控制等措施,可以有效地提高钻孔灌注桩的施工质量,保证工程的安全和可靠。
施工方和监理单位要严格按照规范要求进行操作,确保每个环节都符合设计要求和相关标准,从而最大程度地保障工程的质量和可持续发展。
引言:钻孔灌注桩作为一种常用的地基处理方式,对于工程的稳定性和安全性具有重要的作用。
为了确保钻孔灌注桩的质量,进行有效的质量控制是至关重要的。
本文将从五个方面详细阐述钻孔灌注桩质量控制的要点,包括桩身质量控制、注浆材料质量控制、桩基质量控制、钻孔桩施工过程质量控制以及质量验收要点。
正文:一、桩身质量控制:1.钻孔灌注桩的直径和长度应满足设计要求,应根据土层情况和工程要求进行钻孔灌注桩的设计。
2.钻孔孔径的控制应严格按照设计要求进行,控制在设计直径范围内,避免钻孔过大或过小。
3.钻孔灌注桩的长度应符合设计要求,并且进行必要的测量和控制。
4.检查桩身的直线度和偏差,避免桩身的弯曲和偏移。
5.桩身的钻孔质量应通过必要的检测方法进行控制,确保钻孔的垂直度和平直度。
二、注浆材料质量控制:1.检查注浆材料的供应合格证明和相关质量检测报告,确保注浆材料的质量符合要求。
2.根据设计要求选择合适的注浆材料,包括水泥、砂浆或其他添加剂。
3.对注浆材料进行必要的试验,包括坍落度试验、强度试验等,确保注浆材料的质量稳定。
4.控制注浆材料的用量和注浆速度,避免过量或不足导致灌注桩质量问题。
5.注浆过程中应注意注浆的均匀性和充实度,防止产生空洞或不均匀灌注的问题。
三、桩基质量控制:1.检查桩基的土层情况和承载能力,确保桩基的稳定性和安全性。
2.对桩基进行必要的地质勘察和土壤试验,了解土层特点和承载能力。
3.控制桩基的开挖深度和直径,避免过度开挖或不足开挖导致桩基不稳定。
4.定期检查桩基的沉降和变形情况,及时采取必要的补充措施。
5.对桩基进行必要的检测和试验,包括静载试验、动力触探等,验证桩基的承载能力。
四、钻孔灌注桩施工过程质量控制:1.对施工人员进行必要的培训和技能考核,确保施工人员的素质和能力。
2.按照施工方案进行施工,确保施工过程的顺利进行。
3.控制施工设备的质量和使用情况,确保施工设备的正常运行。
4.对施工现场进行必要的整理和清理,防止施工现场的淤泥、垃圾等对桩身质量造成影响。

水下钻孔灌注桩质量控制要点一、桩位复测验收在施工前,应对桩位进行复测,确保桩位准确无误。
桩位复测应包括平面坐标系统、水准高程系统以及场地工程地质勘察资料等。
二、护筒埋设护筒的埋设是钻孔灌注桩施工的重要环节,直接影响成孔质量和施工安全。
护筒应选用钢材制作,其内径应大于桩径至少20cm,长度应视地质条件和现场环境确定。
护筒埋设应准确、稳定,埋入深度应满足设计要求,以确保成孔过程中泥浆不渗漏,保持孔内泥浆面稳定。
三、泥浆护壁钻孔灌注桩的泥浆护壁是保证成孔质量和成孔安全的重要措施。
泥浆应具有良好的物理性质和化学稳定性,其比重、黏度、含砂量等指标应符合规范要求。
在成孔过程中,应保持泥浆循环,并及时排除泥浆中的沉渣,以保持泥浆护壁的稳定。
四、钻机就位钻机是钻孔灌注桩施工的主要设备,其就位直接影响成孔质量和施工安全。
钻机就位应准确、稳定,与地面接触良好,以确保成孔过程中不发生倾斜和沉陷。
钻机的安装和调试应在施工前进行,以确保其正常运转。
五、成孔过程控制成孔是钻孔灌注桩施工的关键环节之一,成孔质量直接影响到桩的承载力和稳定性。
在成孔过程中,应控制好钻进速度、泥浆循环、排渣量等参数,避免因钻进速度过快或泥浆循环不良等原因导致塌孔或沉渣过厚等问题。
同时,应进行孔径和垂直度监测,及时调整钻进参数,确保成孔质量。
六、钢筋笼制作钢筋笼是钻孔灌注桩的重要组成部分,其制作质量直接影响到桩的承载力和稳定性。
钢筋笼应根据设计要求进行制作,其直径、长度、钢筋规格和焊接质量等应符合设计要求。
钢筋笼制作完成后,应进行验收和标识,确保其质量符合要求。
七、混凝土灌注前孔底沉渣测量混凝土灌注前孔底沉渣测量是保证成桩质量的重要措施。
在混凝土灌注前,应对孔底沉渣进行测量,以确保沉渣厚度符合规范要求。
测量时可以使用测锤或其他测量工具,测量结果应记录并归档。
如果沉渣厚度超标,应及时进行清渣处理,以确保成桩质量。
八、各施工参数质量控制在钻孔灌注桩施工过程中,各施工参数的质量控制也是非常重要的。
水下钻孔灌注桩的质量控制发表时间:2016-08-17T11:33:14.480Z 来源:《低碳地产》2015年第13期作者:张高林[导读] 钻孔桩机的机械设备复杂、操作难,进退场及移机复杂,对场地的要求高,要求场地平坦。
张高林【摘要】回转法钻孔灌注桩的施工是在水中进行的,其施工过程无法观察,成桩后一般也不会进行开挖验收。
施工中任何一个环节出现问题,都将直接影响到整个工程的质量和进度。
这就要求桩基施工单位密切注意抓好施工过程中每一个环节的质量,力争将隐患消除在成桩之前。
同时要求监理也要对施工单位的每一施工环节进行监管和检查检测。
那么如何有效地对水下的钻孔桩施工质量加以控制呢。
【关键词】钻孔灌注桩;回转法;难点;质量控制一、难点分析1、钻孔桩机的机械设备复杂、操作难,进退场及移机复杂,对场地的要求高,要求场地平坦。
2、对现场会造成污染,对文明施工的要求高;并且临时用电量大,对施工用电安全管理的要求高。
3、钻孔桩的钻进效率较低,并且深度增加,钻进效率显著下降,成孔时间长,工期长。
4、钻孔桩的终孔条件的判断和控制较难,易产生误差造成判断失误,要求监理人员具备较扎实的岩土工程的知识和实际经验。
5、钻孔过程中容易出现的质量问题,如偏斜孔、护筒脱落、卡钻、掉钻等。
6、钻孔桩混凝土的浇筑属于水下(泥浆)混凝土的浇筑,砼质量的控制难度较大,易产生断头、断桩、夹渣层等质量缺陷。
二、控制的重点及对策1、加强施工前质量预控⑴、熟悉设计图纸,了解施工场地和周边情况,审查施工组织设计,编制监理实施细则,检查施工机具设备。
⑵、依据《地质勘察报告》,绘制桩端持力层顶、底板地形等高线控制图,绘制桩基岩层深、厚度推算表等监理工作的控制要点及目标值,以便进行工程质量监控和记录。
⑶、原材料监控:钢材、水泥、粗细骨料按规定要求见证取样送检,监理工程师验证其产品合格证和试验报告,对所用原材料严把质量关。
做好混凝土的配合比设计的审核工作,要特别注意配合比的塌落度。
对未经监理工程师验收或验收不合格的材料,监理工程师应拒绝签认,并签发监理工程师通知单要求其退场。
⑷、桩位定点监控;根据设计绘制的平面布置图及钉桩坐标成果通知单进行放线,监理工程师进行复核和检查。
⑸、检查是否危及或影响周围建筑物及地下管线,是否有采取措施。
2、桩位控制(1)、在施工前,根据设计图纸确定建筑物的控制轴线,并将桩的准确位置施放至施工作业面上;桩位现场采有木桩定位,并撒白灰,使点位明显易找且不易被破坏。
(2)、现场监理工程师对所有桩位定位进行测量复核;(3)、严格采取隔孔施工程序。
3、垂直度控制⑴、钻机就位后,用钻机塔身的前后和左右的垂直标杆检查导杆,校正位置,使钻杆垂直对准桩位中心。
⑵、钻孔开孔时,封住钻头阀门,使钻杆向下移动至钻头触及地面时.开动钻机旋转钻头;一般先慢后快,既可以减轻钻杆摇晃幅度.控制孔径,又便于检查钻孔的偏差,及时调整校正。
⑶、在成孔过程中,如发现钻杆摇晃或难钻时,须及时调整转速放慢进尺,,小心通过。
4、桩长控制(1)、钻进过程中,根据不同地层情况及时调整钻进速度。
(2)、根据地质资料和设计要求桩长确定基本钻孔深度,并根据终孔条件确定当最终桩长长度。
5、桩径控制(1)钻机准确定位保证钻杆垂直,开孔时缓慢钻进,以减少钻杆晃动以免扩大孔径。
(2)、桩径取决于钻杆叶片的外径、场地土质和钻杆提拔速度等囚素,由于施工中钻杆存在磨损,特别是在砂砾、卵石层中磨损更严重,因此施工时应考虑钻杆叶片的外径磨损对桩径的影响,须不定时检查出桩叶片磨损程度,如磨损过大须及时调换。
⑵、控制提钻速度,提钻速度太快将会扩大桩径,不可忽略其对桩径的影响。
6、终孔条件判断控制工程桩端支承岩一般为微风化岩,应根据桩机的进尺速度变化、钻进工作情况等现象来最后确定钻机是否进入该岩层内。
认真检查岩样,记录岩面深度,保存好岩样。
在确定了桩孔已进入微风化层后,如果满足以下条件可终孔:①孔深必须满足设计的桩长。
②按以判断的界面进入持入层深度不小于D(桩径)。
③根据桩机进尺速度的要求来判定是否终孔,如果进尺速度过快,还应继续冲孔,直到进尺速度控制在1.2m/h时才可终孔。
④桩净长必须大于7米。
7、严格进行备浆、清孔及沉渣施工⑴、泥浆制备钻孔泥浆由水、粘土(膨润土)和添加剂组成。
具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止坍孔的作用。
调制的钻孔泥浆及经过循环净化的泥浆,应根据钻孔方法和地层情况来确定泥浆稠度,泥浆性能须达到下列指标:⑷、清孔后沉渣厚度不得大于50mm,浇捣砼之前,若孔底允许沉渣厚度大于50时,需再一次进行清渣,直至沉渣厚度达到要求为止。
⑸、测定桩孔垂直度、孔深、沉渣厚度,保存好岩样,做好记录。
总之,在成孔过程中,应把好三关:①桩位、地面标高和孔距。
②进入微风化岩面深度。
③进入强风化层的深度。
8、严格进行成桩过程质量监控由于冲孔灌注桩单桩承载力的瞬间效应,成孔后应及时灌注砼、以避免孔壁不稳定而发生塌孔和孔底岩面被水浸泡而降低单桩承载力,第二次清孔结束后,半小时内灌注砼,否则应重新测定孔底沉渣厚度,沉渣厚度超标要重新清孔,直至符合要求为止。
⑴、钢筋笼的质量要求:钢筋笼的长度、直径、钢筋间距、箍筋的间距应按设计要求由持上岗证的焊工制作,为保证保护层厚度,每道沿笼周布设保护垫块,钢筋笼下孔时要对准孔位,吊直扶稳,缓缓下沉,不得强行冲击下沉,以防碰撞孔壁。
钢筋笼顶面标高符合要求后将钢筋笼固定好,防止受砼上托漂浮或下沉,现场严格检查钢筋规格、焊条规格与品种、焊缝长度、焊缝外观和质量、主筋和箍筋的制作偏差等是否满足设计和规范的要求。
⑵、导管:下导管前要检查导管是否漏水、漏气,密封圈是否安装好,导管使用前应在地面装置成形进行水密承压 试水压力一般为0.6MPa~1.0MPa 。
采用吊机提升,检查接长后垂直度最大偏离中心≤50mm 确保导管口密封性。
导管口离孔底控制在30~50cm范围内,灌注砼开始后,应连续作业,严格控制拆导管的时间,一般不大于15分钟,不得中途停工,当导管内未灌满砼时,后续砼应徐徐潜入,防止在导管内造成高压气囊,将导管节间的胶垫挤出,而使导管漏水。
⑶、砼灌注过程控制:①、每根桩的砼初灌量应控制第一次灌注的砼可将导管埋入的深度不得小于1m,首盘用水泥砂浆潜入导管,以满足桩径的初灌量,灌注砼剪球时,砼隔水栓应下到导管口水面以下,保证导管底端埋入砼中0.8~1.2m。
同时料斗应盛满砼,以便开管时及时补充,砼初灌后,应观察孔口翻浆是否通畅。
②、灌注混凝土必须连续进行,不得中断。
否则先灌入的混凝土达成初凝,将阻止后灌入的混凝土从导管中留出,造成断桩。
③混凝土可以通过导流槽流入漏斗及导管,不能将整个斗倾入管内,以免造成高压气囊,挤爆橡胶垫圈引起进水现象。
④在接近灌注完毕时,上升困难可以利用吊钩上下提震导管,加快混凝土上升速度为防止提升导管时挂住钢筋笼,在导管提升时要旋转导管,边旋转边提升。
⑤在灌注过程中,应经常用百米绳探测孔内砼面位置,及时调整导管埋深,导管埋深控制在2m~6m之间,拆除导管时,控制在每次只拆除一节(2~2.5m)。
⑥严格按桩顶设计标高控制混凝土的灌注量,及时检测砼超灌面,掌握砼面上升情况,使之既保证凿除桩顶浮浆层后混凝土质量,又不至于凿去太多而造成浪费,灌注混凝土完成面标高比桩顶设计标高高出0.8米,桩顶砼欠灌,可能导致上部砼强度不足。
三、泥浆各种性能指标的测定方法1)相对密度ρ采用HB-1型相对密度计测定。
将要量测的泥浆装满泥浆杯加盖,洗净从小孔溢出的泥浆,然后置于支架上,移动游码使杠杆呈水平状态,此时杆中表示水平的气泡处于中央,读出游码左侧所示刻度,即为泥浆的相对密度。
如无以上仪器,可用一口杯先称其质量设为m1,再装清水称其质量设为m2,再倒去清水 装满泥浆并擦去杯周溢出的泥浆,称其质量设为m3,则ρ=(m3-m1)/(m2-m1)。
2)粘度η用标准漏斗粘度计测定。
用两端开口量杯分别量取200ml和500ml泥浆通过滤网滤去大砂粒后,将700ml泥浆注入漏斗,然后使泥浆从漏斗流出,流满500ml量杯所需时间(s)即为所测泥浆的粘度。
3)含砂率(%)采用HA-1型含砂率计测定。
量测时把调制好的泥浆50ml倒进含砂率计,然后再倒450ml清水,将仪器口塞紧,摇动1min使泥浆与水混合均匀,再将仪器竖直静放3min,仪器下端沉淀物的体积,由仪器上刻度读出的数值乘2就是含砂率(%)。
有一种大型的含砂率计,容积是1000ml,从刻度读出的数即为含砂率4)胶体率 (%)亦称稳定率,它是泥浆中土粒保持悬浮状态的性能。
测定方法,可将100mL的泥浆放入干净量杯中,用玻璃板盖上,静置24h后 量杯上部的泥浆可能澄清为透明的水,量杯底部可能有沉淀物。
胶体率(%)=(100-澄清液体积)/100。
5)失水量(ml/30min)和泥皮厚(mm)用一张120mm×120mm的滤纸,置于水平玻璃板上,中央画一直径30mm的圆圈,将2ml的泥浆滴于圆圈中心,30min后量算湿润圆圈的平均半径减去泥浆坍平成为泥饼的平均半径(mm)即失水量 算出的结果(mm)值代表失水量 单位为ml/30min。
在滤纸上量出泥饼厚度(mm)即为泥皮厚。
泥皮愈平坦、愈薄则泥浆质量愈高 也可采用HS-1型失水仪及泥皮厚度测试仪。
四、桩的质量检测(1)在钻孔灌注桩施工过程中,作好各种记录,对每根承重灌注桩安设超声波检测管;(2)、每根桩作混凝土检查试件至少一组。
(3)、根椐超声波检测管对水下混凝土质量做超声波检测。
(4)、对超声波检测管质量有疑问的桩,应钻取桩身混凝土进行抽蕊检测。
做好上述每一步工作,必将大大提高检测的合格率,确保施工质量和进度顺利,从而保证工期顺利如期或提前完工。
