一、工程概况本工程为某住宅小区基坑支护工程,位于城市中心区域,周边环境复杂,地质条件较差。
基坑开挖深度为5.5米,长60米,宽20米。
为确保施工质量和周边环境安全,特制定本专项施工方案。
二、施工准备1. 组织准备:成立基坑支护施工领导小组,明确各成员职责,确保施工顺利进行。
2. 技术准备:根据地质勘察报告,制定合理的支护方案,进行技术交底。
3. 材料准备:提前采购钢筋、混凝土、土工布等施工材料,确保施工需求。
4. 机械设备准备:提前租赁挖掘机、搅拌机、吊车等施工设备,确保施工进度。
三、施工方法及措施1. 基坑支护结构设计:采用排桩支护结构,桩径为0.8米,桩间距为1.2米,桩顶设冠梁,冠梁截面尺寸为1.0×1.0米。
2. 桩基施工:采用旋挖钻机成孔,钢筋笼采用绑扎法制作,混凝土采用C30强度等级。
3. 喷射混凝土:采用湿喷工艺,混凝土强度等级为C20,厚度为0.15米。
4. 土方开挖:采用分层开挖,每层厚度不超过1.5米,确保边坡稳定。
5. 边坡防护:采用土工布覆盖,防止水土流失。
6. 监测与控制:施工过程中,对基坑周边建筑物、地下管线进行监测,确保安全。
四、施工进度安排1. 施工前期:组织人员、设备进场,完成施工准备(5天)。
2. 桩基施工:完成桩基施工(15天)。
3. 喷射混凝土及边坡防护:完成支护结构施工(10天)。
4. 土方开挖:完成土方开挖(15天)。
5. 施工总工期:45天。
五、安全保障措施1. 人员安全:加强安全教育,提高安全意识,严格执行操作规程。
2. 施工安全:确保施工设备完好,加强现场管理,防止事故发生。
3. 质量安全:严格按照施工规范进行施工,确保工程质量。
4. 环境保护:加强施工现场环境管理,减少对周边环境的影响。
六、应急措施1. 人员伤亡:立即启动应急预案,组织人员救援,并报告相关部门。
2. 设备故障:及时维修或更换设备,确保施工进度。
3. 环境污染:加强施工现场环境监测,及时处理污染问题。
某深基坑支护专项施工方案一、工程概况本深基坑支护专项施工方案适用于地区的深基坑支护工程,基坑设计最大深度为XX米,基坑底面积为XX平方米,根据土质情况和工程要求,本工程的基坑支护采用了其中一种支护方式。
二、主要设备和材料1.设备:(1)挖掘机:用于挖掘基坑的土方工程;(2)泥浆循环系统:用于土方开挖和基坑支护过程中的泥浆处理;(3)打桩机:用于基坑支护中的钢筋混凝土桩的施工;(4)水泥搅拌车:用于混凝土的搅拌和输送;(5)封闭式水泥储存仓:用于储存水泥;(6)泵车:用于混凝土的浇筑;(7)支护模板:用于深基坑的支护。
2.材料:(1)水泥:用于混凝土浇筑;(2)矿粉:用于控制混凝土的温度;(3)碎石:用于混凝土的骨料;(4)膨胀剂:用于混凝土的设计强度。
三、施工流程1.基坑挖掘与土方处理:(1)确定开挖范围和深度,按照设计要求开始挖掘;(2)土方处理:通过挖掘机将基坑的土方进行运输和处理,保持周边交通畅通,确保安全。
2.基坑支护:(1)确定支护方式:根据土质情况和工程要求,确定适合的支护方式;(2)搭设支护模板:根据设计要求,在基坑四周搭设支护模板;(3)钢筋混凝土桩的施工:使用打桩机施工钢筋混凝土桩;(4)混凝土的浇筑:根据设计要求,预留好混凝土浇筑口,使用泵车将混凝土浇筑至指定位置;(5)混凝土的处理:保持混凝土的湿润和温度控制,加入适量的膨胀剂和矿粉;(6)水泥储存仓的安装:将封闭式水泥储存仓安装在适当位置。
3.安全措施:(1)施工现场要设立足够的警示标志,设立限高警示线,保证施工现场的安全通行;(2)施工过程中,要加强工人的安全教育,确保操作规范,防止意外事故的发生。
四、质量控制1.监测基坑土壤的承载力、稳定性和变形情况,及时采取支护措施;2.控制混凝土的配比,确保混凝土强度符合设计要求;3.对施工过程中的关键节点进行质量检查,及时纠正不符合要求的问题。
五、环境保护1.施工过程中,减少噪音、粉尘和振动对周边环境的影响;2.管理和处理施工废弃物,保持施工现场整洁。
基坑支护工程安全施工方案一、施工前准备1.施工前必须对基坑的土壤力学及地质条件进行详细调查和分析,明确坑底、坑壁的地质情况,以便选择合适的支护方式,并进行相应的设计。
2.临时支撑、垫层等施工方案必须符合施工技术规范和设计要求,并由专业工程师审核通过后方可操作。
3.在施工现场必须设置明显的施工标志,包括禁止入内标志、禁止吸烟标志等,告知工人和过路人员注意安全。
4.在施工前,要对支撑材料和设备进行检查,并保证其完好无损,确保施工过程中的安全使用。
二、施工过程安全措施1.确定施工现场的作业区域,并进行有效的隔离和围挡,以防止坑壁坍塌事故的发生。
必要时,可使用钢板桩、静力压实等措施增强坑壁的稳定性。
2.在坑底设置有效的排水系统,保证施工过程中坑底的排水良好,减少地下水对周围土体稳定性的影响。
对于需要施工的水下基坑,要采取合适的排水措施,以确保工人的安全。
3.在施工过程中,每层支护完毕后必须进行检查和验收,确保支撑结构的稳定性和整体安全性。
4.必须建立完善的安全管理制度和安全标准,明确相关人员的职责和权限,确保工人在施工现场的安全行为。
5.施工过程中,必须加强对工人的安全教育和培训,告知他们如何正确佩戴个人防护装备,并指导他们在作业过程中注意安全事项。
三、应急处置措施1.安排专人负责施工现场的安全管理,及时发现和处理施工过程中的安全隐患。
2.在施工现场应设置合适的消防器材和急救设备,并提供急救员和消防员,以应对可能发生的火灾、伤害等紧急情况。
3.如发生坍塌事故,应立即切断施工区域的电源,并启动应急预案,保证工人的安全撤离,同时及时报警和求助。
四、施工结束1.施工结束后,必须对施工现场进行彻底清理,并进行验收,保证基坑支护工程完全符合要求和标准。
2.施工过程中产生的废弃物和有害物质必须按照环保要求正确处理。
3.对施工中使用的设备和支撑材料进行清点和整理,并进行维护和保养,以备下一次使用。
通过以上措施和方案的实施,可以最大程度地保证基坑支护工程施工过程中的安全性。
第1篇一、工程概况1. 工程名称:XX项目基坑支护工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积约10000平方米,基坑深度约5米4. 工程类型:住宅、商业综合体5. 施工单位:XX建筑工程有限公司二、施工组织设计1. 施工队伍- 施工项目经理:张三,具有丰富施工经验,担任过类似工程的项目经理。
- 技术负责人:李四,高级工程师,负责技术指导和施工方案的编制。
- 施工班组:包括土方开挖、支护施工、混凝土浇筑、钢筋绑扎等专业的施工队伍。
2. 施工进度计划- 施工准备阶段:1周- 土方开挖阶段:2周- 支护结构施工阶段:3周- 混凝土浇筑阶段:2周- 验收阶段:1周- 总工期:9周3. 施工资源配置- 主要材料:钢筋、水泥、砂石、模板、锚杆等。
- 主要设备:挖掘机、装载机、混凝土搅拌站、泵车、钢筋切割机、焊接机等。
三、施工方案1. 施工流程- 施工准备- 土方开挖- 支护结构施工- 混凝土浇筑- 验收2. 施工准备- 施工现场平整,清除障碍物。
- 设置排水沟,确保基坑内积水及时排出。
- 做好施工材料的进场和堆放。
- 制定安全防护措施,包括人员、设备、材料等。
3. 土方开挖- 开挖顺序:先外后内,先深后浅。
- 开挖方法:采用挖掘机进行开挖,人工配合清底。
- 开挖过程中,注意边坡稳定性,防止坍塌。
4. 支护结构施工- 支护结构类型:采用锚杆喷射混凝土支护。
- 锚杆施工:- 锚杆长度:根据设计要求确定。
- 锚杆直径:根据设计要求确定。
- 锚杆间距:根据设计要求确定。
- 锚杆锚固深度:根据设计要求确定。
- 喷射混凝土:- 混凝土强度:C20。
- 喷射厚度:根据设计要求确定。
- 喷射顺序:先顶板后侧墙。
5. 混凝土浇筑- 模板制作:采用钢模板,保证模板的刚度和稳定性。
- 钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋位置准确。
- 混凝土浇筑:采用泵车浇筑,分层浇筑,每层厚度不超过30cm。
基坑支护施工方案
1、施工前做好基坑围护设计及技术交底。
确定支撑类型、支护材料及配重、支撑分布和中心距、锚杆分布和长度、锁定力大小等。
2、根据设计方案施工,先进行排土作业,同时设置地面水平控制点,对基坑面进行测量及记录。
对基坑四周环境进行清理。
3、开挖基坑前,坡度过于陡峭或较松散土性质的地层应逐层开挖或实行改善后方可开挖。
4、支撑层底面、腰板面以及锚杆部位应先进行清理,并按设计方案及质量要求进行加固及处理。
5、根据支护类型,安装相应的支撑杆,确定每个位置的锚杆长度,进行固定。
6、支撑杆与钢管立柱连结处应设隔离垫和锁紧螺母,锁定力大小以锁定力表或测力架测定。
7、支撑杆在施工过程中,应随用随搭,暂停搭设时,支撑杆应拆除,并对拆除的孔洞进行即时处理。
与钢管立柱相接的部分应及时涂刷防腐剂。
8、当支撑杆埋在砖石墙体内时,需预埋卡环在砌墙时留出的孔洞内,保持铵宽度不变。
并严加控制开挖深度。
9、基坑施工完成后,对周边环境进行清理,检查支撑杆、腰板和锁紧螺母是否牢固。
10、竣工验收时,应查验支撑剩余收缩量和变形,是否
符合设计规范要求。
同时要核对支撑杆杆头、螺母等部件的牢固程度。

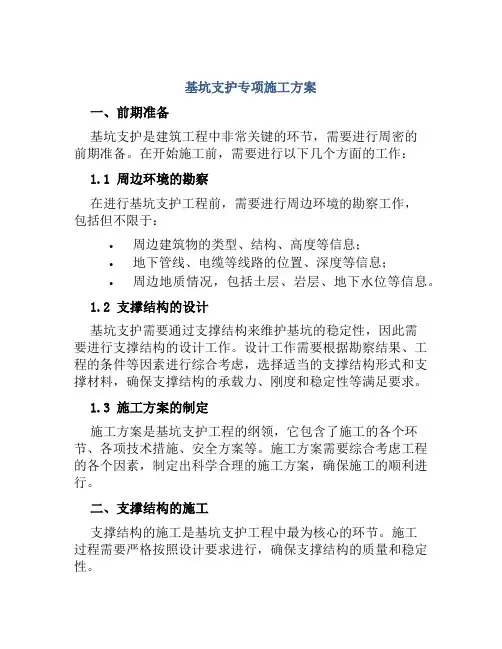

基坑支护专项施工方案一、前期准备基坑支护是建筑工程中非常关键的环节,需要进行周密的前期准备。
在开始施工前,需要进行以下几个方面的工作:1.1 周边环境的勘察在进行基坑支护工程前,需要进行周边环境的勘察工作,包括但不限于:•周边建筑物的类型、结构、高度等信息;•地下管线、电缆等线路的位置、深度等信息;•周边地质情况,包括土层、岩层、地下水位等信息。
1.2 支撑结构的设计基坑支护需要通过支撑结构来维护基坑的稳定性,因此需要进行支撑结构的设计工作。
设计工作需要根据勘察结果、工程的条件等因素进行综合考虑,选择适当的支撑结构形式和支撑材料,确保支撑结构的承载力、刚度和稳定性等满足要求。
1.3 施工方案的制定施工方案是基坑支护工程的纲领,它包含了施工的各个环节、各项技术措施、安全方案等。
施工方案需要综合考虑工程的各个因素,制定出科学合理的施工方案,确保施工的顺利进行。
二、支撑结构的施工支撑结构的施工是基坑支护工程中最为核心的环节。
施工过程需要严格按照设计要求进行,确保支撑结构的质量和稳定性。
2.1 打桩打桩是支撑结构中的重要环节之一,其作用是增加地基的承载力。
打桩前需要对地下管线、电缆等进行清理,并进行相关考察,确保施工的安全性。
打桩时需要使用符合规定的桩机和工具,按照设计要求进行桩的制作和安装。
2.2 操纵管在支撑结构施工过程中,需要对土体进行加固处理,此时需要使用操纵管。
操纵管需要根据设计要求进行制作和安装,保证加固效果。
2.3 喷射混凝土喷射混凝土也是支撑结构中的一种形式,其作用是加固基坑的边缘。
喷射混凝土需要根据相关标准进行配合,选用符合要求的水泥和砂等原材料,保证混凝土的质量和强度。
三、基坑支护工程的安全管理基坑支护工程中存在的安全隐患较多,需要进行全面的安全管理工作。
3.1 施工方案的完善施工方案应全面考虑安全因素,列出详细的安全措施和预案,确保工程的安全性。
3.2 施工环境的控制在施工现场需要设置严格的限制区域,禁止未经许可的人员进入。
基坑支护专项施工方案基坑支护专项施工方案(3篇)为了保障事情或工作顺利、圆满进行,时常需要预先制定方案,方案是阐明行动的时间,地点,目的,预期效果,预算及方法等的书面计划。
优秀的方案都具备一些什么特点呢?以下是小编收集整理的基坑支护专项施工方案,希望对大家有所帮助。
基坑支护专项施工方案1编制人:审核人:审批人:编制单位:xx有限责任公司编制日期:年月日一、工程概况鸿基西路污水泵站井基坑支护工程,基坑开挖深度为16.0m平面净尺寸4.0X4.0m.基坑安全等级为一级,使用期限为12个月。
(介绍周边环境及为啥建设泵站)二、地质情况1、本次勘察查明,在勘测深度20m内,基坑深度范围内揭露的地层由上至下依次为:①素填土:土质不均,含植物根系、砖屑等,局部厚度较大,疏松多孔隙,工程性能差。
层厚0.4~3.2m。
②黄土:黄褐色,可塑状态,土质均匀,针、中孔发育,大孔稀疏分布,含姜结仁、白色钙质条纹、浊灰色钙质条纹稀疏分布,具湿陷性,属中压缩性土。
层厚4.5~7.2m。
③古土壤:综红~红褐色,可~硬塑状态,土质均匀,针、中孔发育,大孔稀疏分布。
含姜结仁,白色钙质呈条纹、网状稀疏分布,粗颗粒状,具棱形结构,具湿陷性,属中压缩性土。
层厚1.2~1.3m。
④、黄土:黄褐色,可~硬塑状态,含姜结仁、块(d)20mm以上浊灰色钙质条纹稀疏分布,针、中孔发育,见少量大孔分布,属中压缩性土,局部具湿陷性,该层顶面均见有20~30cm厚的钙质结核层,呈散块状,局部呈半胶结状。
层厚5.2~5.4m。
⑤、古土壤:棕红色,可~硬塑,粗颗粒状,白色钙质条纹网状稀疏分布,含姜结仁,针、中孔发育,少量大孔,局部具湿陷性,属中压缩性土。
层厚1.3~1.5m。
⑥、黄土:黄褐色,可~硬塑状态,少量浊灰色钙质条纹分布,针中孔发育,含姜结仁,局部具湿陷性,属中压缩性土。
该层未穿透,最大揭示厚度4.5m。
2、地下水勘察20.0m深度内未见地下水,故暂且不考虑地下水因素,个别基坑中出现的上层滞水,可采用坑内明排抽水。

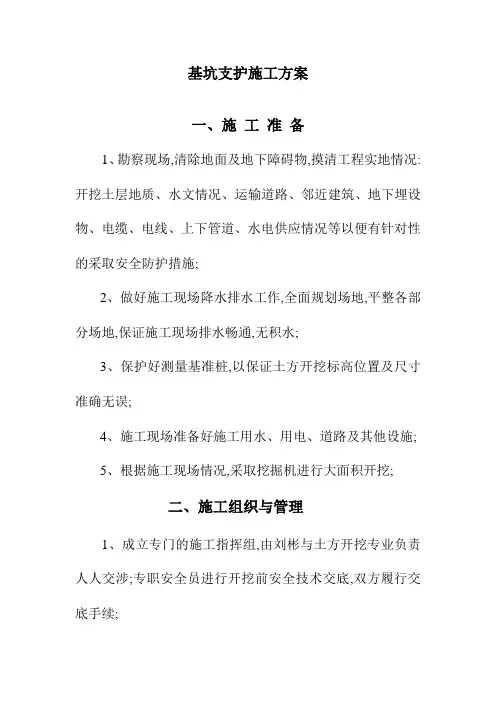

基坑支护施工方案一、施工准备1、勘察现场,清除地面及地下障碍物,摸清工程实地情况:开挖土层地质、水文情况、运输道路、邻近建筑、地下埋设物、电缆、电线、上下管道、水电供应情况等以便有针对性的采取安全防护措施;2、做好施工现场降水排水工作,全面规划场地,平整各部分场地,保证施工现场排水畅通,无积水;3、保护好测量基准桩,以保证土方开挖标高位置及尺寸准确无误;4、施工现场准备好施工用水、用电、道路及其他设施;5、根据施工现场情况,采取挖掘机进行大面积开挖;二、施工组织与管理1、成立专门的施工指挥组,由刘彬与土方开挖专业负责人人交涉;专职安全员进行开挖前安全技术交底,双方履行交底手续;2、开挖施工队在开挖前要提出具体的施工步骤(方案),而且要与总包方进行密切的配合,随时听从现场施工员的安排、指挥,夜间施工时要保证有充足的照明。
三、土方施工支护措施1、组织责任心强,有施工经验的土方开挖队施工;2、组织参与工作人员熟悉图纸设计要求,并进行技术、安全交底工作;3、由专职安全员、施工员组织指挥,严格按设计和给足的施工详图施工;4、施工注意土方塌方,并派专人看管、检查;5、施工中注意土下水对基坑造成跨塌及时采取相应措施;6、在开挖过程中,支护设施产生局部变形,会同设计人员提出方案,并及时采取相应措施进行调整加固。
四、安全技术措施1、基坑临边防护施工措施:在坑臂上四周离坑500-600毫米埋钢管桩,打入土层500-800毫米加以固定,下设水平防护扫地杆用扣件扣牢,高度2米;在四周防护栏杆上挂张闭立网, 用绳子或铁丝绑牢;四周设警示红灯;2、基础施工排水措施:(因打有降水井,仅考虑雨季施工基坑集水)基坑四周设排水沟排水;基坑四周设集水井降水,再用潜水泵抽入甲方指定地下水管;施工现场备用2台潜水泵,抽排集水;3、坑边荷载安全措施:由于施工现场场地狭小,开挖的部分土方将运输到指定地点堆放;禁止超荷载的临边堆放,车辆应停放在安全范围内;机具材料等不得堆放在基坑范围内;4、上下通道安全措施:基坑施工在机械开挖完后,由人工进行检底,有专用通道供作业人员上下;设置的通道钢管脚手架牢固、可靠、数量、位置满足安全防护规定;脚手架板厚≥100毫米,满足强度、刚度;通道两侧应有防护措施,设防护栏杆,并刷红、白相间的油漆;5、作业环境安全措施:基坑内作业人员要有稳定、安全的立足点,操作时相距2米以上;基坑四周及通道口应有警示牌,防止人员疏忽,造成意外伤亡。
基坑支护工程专项施工方案一、工程概况基坑支护工程是指在土方工程中利用支护结构,对边坡或挖土坑或变形严重的既有结构进行支护的工程。
本工程位于城市中心商业区,用地面积约5000平方米,坑深约10米。
为了确保施工安全、保证周边建筑物的稳定性,并满足设计要求,特编制此施工方案。
二、前期准备工作1.设计方案的论证和批准:施工前,应委托具有相应资质的工程设计单位进行设计方案的论证,并提交给相关主管部门审批。
2.现场勘测:对现场进行详细勘测,准确定位地下管线、建筑物及周边环境等情况,并清楚标定坑边的支撑范围。
3.地质勘查:通过地质勘查,确定地层情况,为设计施工方案提供依据。
三、基坑支护结构选择根据地层情况和施工需求,结合原始设计方案,选择合适的基坑支护结构。
该方案选用了钢支撑系统,包括临时钢支撑和永久性钢支撑。
四、施工过程1.施工准备a.施工人员到位:确保队伍齐备,各岗位人员熟悉工作内容和安全规范。
b.施工机械设备到位:准备雷达探测仪、钢支撑材料、施工用电源等。
2.地下管线迁改a.对地下管线进行勘测和定位,并制定迁移方案。
b.迁移地下管线:采取先挖先迁移的原则,确保施工安全和管线完整性。
3.挡土墙施工a.根据设计要求,采用临时钢支撑进行挖土施工,确保基坑墙面垂直度和水平度。
b.采用挖土方式挖掘基坑,将土方及时清运,保持基坑周边区域干燥清洁。
c.在基坑周边挡土墙上设置防水层,确保基坑底部不积水。
4.钢支撑安装a.根据设计方案,按照固定要求将预埋钢梁焊接固定在挡土墙上。
b.安装钢支撑,确保支撑的坚固和水平度。
c.根据钢支撑布置情况设置地下水的排水系统,排水管道的入口位置应在基坑四面墙体上部与下部的交界处。
5.其他工程如有需要,根据实际情况进行补充。
五、施工安全措施1.确保施工人员穿着符合要求的安全防护装备,并对其进行培训。
2.挖掘机和运输车辆应经过安全检查和试运行,确保其正常工作。
3.工地内设置明显的警示标志,指示施工区域和禁止入内的区域。
基坑支护施工专项方案一、适用范围及编制依据(一)适用范围1、开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;2、基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等的工程。
(二)基坑支护工程施工专项方案编制内容基坑支护工程施工专项方案编制内容包括:工程概况、主要编制依据、基坑支护工程危险源识别与监控、基坑支护工程安全技术设计、基坑支护工程施工要求、基坑支付工程质量检测与验收、基坑支护工程安全管理、基坑支护工程预案。
(三)主要编制依据1、《建筑基坑支护技术规程》(JGJ120—99)2、《混凝土结构设计规范》(GB50010—2002)3、《建筑地基基础设计规范》(GB50007—2002)4、《建筑边坡工程技术规范》(GB50330-2002)5、《建筑桩基技术规范》(JGJ94-2008)二、基坑支护工程安全技术设计(一)一般规定1、设计规定(1)按《建筑地基基础设计规范》(GB50007-2001)和《建筑基坑支护技术规程》(JGJ120-99),基坑支护结构应采用分项系数表示的极限状态设计表达式进行设计。
基坑支护结构的极限状态可分为两类:一类是承载能力极限状态,对应于支护结构达到最大承载能力或土体失稳、过大变形导致支护结构或基坑周边环境破坏;二类是正常使用极限状态,对应于支护结构的变形已妨碍地下结构施工或影响基坑周边环境的正常使用功能。
(2)基坑支护结构设计应根据表1—1选用相应的侧壁安全等级及重要性系数。
注:有特殊要求的建筑基坑侧壁安全等级可根据具体情况另行确定表1-1 基坑侧壁安全等级及重要性系数(3)在进行支护结构设计之前,应收集工程地质和水文地质资料、场地周围环境及地下管线状况、地下结构设计资料3方面的资料,为基坑支护结构的设计和施工服务。
(4)支护结构设计应考虑其结构水平变形、地下水的变化对周边环境的水平和竖向变形的影响,对于安全等级为一级和周边环境变形有限定要求的二级建筑基坑侧壁,应根据周边环境的重要性、对变形的适应能力及土的性质等因素确定支护结构的水平变形限值.(5)当场地内有地下水时,应根据场地及周边区域的工程地质条件、水文地质条件、周边环境情况、支护结构和基础形式等因素,确定地下水控制方法。
基坑支护专项方案1、基坑支护技术措施1、基坑周边按照《建筑施工高处作业安全技术规范》的有关规定在基坑周边采钢管搭设护栏,距基坑边口距离不小于50cm。
2、基坑四周1.5m范围内,严禁堆放材料和土方,车辆进出场,设专人指挥,按规定路线行驶。
3、为防止地表水流入基坑,在基坑四周筑设散水护坡。
为排出坑内雨水或施工用水,在基坑底四周设排水沟,排入四周集水井中由潜水泵统一抽排。
4、上下基坑通道(1)上下基坑的马道要由专业脚手架工人搭设,并通过正规的检查验收,马道要平缓,同时要设防滑条。
侧面要设踢脚板和护拦,系挂密目安全网。
马道上不得堆放重物。
(2)作业人员上、下班高峰时,专职安全员须旁站组织指挥人员上下马道,确保作业人员有序上下。
5、基坑内作业的安全防护(1)挖土必须严格按照施工组织设计规定的程序进行,每层挖土前认真检查坑壁和支撑的可靠性,并在整个施工过程中定时进行测试和检查。
(2)应按照规定频率和方法进行基坑变形监测,并在变形异常时加密监测密度,确保施工安全。
(3)基坑夜间连续作业,在坑内照明用36V低压照明,临进线路架设在脚手架上的木横担上。
并夜设红灯警示,专人值班负责安全。
2、基坑支护施工方案本项目基坑支护是本项目的重点、关键。
在确保支护结构的安全、保证基坑、周围道路及地下管线的安全的前提下,做到经济、合理,满足国家建设工程的有关法规和规范要求,施工可行、方便,尽量缩短工期,满足土方开挖、工程桩施工的技术要求。
2.1、施工准备1、主要机具:挖掘机、自卸汽车。
2、一般机具:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。
2.2、作业条件1、土方开挖前,将施工区域内的地下、地上障碍物清除和处理完毕。
2、建筑物的位置,场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预检手续。
3、夜间施工时,有足够的照明设施;在危险地段设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
基坑支护工程专项施工方案基坑支护工程专项施工方案一、项目背景1.项目名称:基坑支护工程2.项目位置:某市某区某路某号3.项目概况:该项目是一座多层高层建筑的地下基坑支护工程,地下室深度约20米。
基坑支护工程是建筑工程中的重要环节,旨在确保基坑的稳定和安全施工。
二、工程要求1.确保基坑支护的稳定性和安全性。
2.合理利用周边土地资源,最大程度减少对周边环境的影响。
三、施工方案1.方案选择:本工程选择采用喷射法支护工程进行基坑支护。
2.施工工艺:施工过程分为以下几个步骤:(1)清理地表:清理基坑周边的杂物和残渣,确保施工场地整洁。
(2)喷浆加固:喷浆加固是喷射法支护的核心工艺,通过将混凝土喷射到地下,形成一个坚固的支护体。
此步骤将在基坑周边进行施工。
(3)安装钢梁:在喷浆加固的基础上,安装钢梁作为支撑,增加基坑支护的稳定性。
(4)安装支撑桩:在基坑四周挖掘孔洞,安装支撑桩,进一步加强基坑的支护效果。
(5)边坡处理:根据实际情况对基坑周边的边坡进行处理,确保边坡的稳定性。
3.安全措施:(1)施工现场应设立围挡,确保施工区域的安全。
(2)施工人员必须佩戴防护设备,如安全帽、安全鞋等。
(3)施工过程中应加强对地下水位、土壤条件等因素的监测,及时调整施工方案。
(4)加强对施工人员的安全培训,提高施工人员的安全意识。
四、质量保证1.施工材料:使用符合相关标准的施工材料,保证施工质量。
2.施工质量:严格按照相关规范和要求进行施工,保证施工质量。
3.质量监测:施工过程中进行质量监测,及时发现并纠正施工中存在的问题。
五、环境保护1.噪音控制:采取隔音措施,减少施工噪音对周边居民的影响。
2.扬尘控制:施工过程中采取降尘措施,减少扬尘的生成和扩散。
3.废水处理:废水经过处理后再排放,确保不对环境造成污染。
六、施工进度1.施工周期:预计施工周期为3个月,具体施工进度将根据工程进展实际情况进行调整。
2.里程碑节点:实施施工前的准备工作、喷浆加固工程、钢梁安装工程、支撑桩安装工程、边坡处理工程等节点。
第1篇一、施工准备1. 施工现场勘察:对施工现场进行详细勘察,了解工程地质、水文地质、周边环境等情况,为基坑支护设计提供依据。
2. 设计审查:对基坑支护设计进行审查,确保设计合理、安全、经济。
3. 材料设备准备:根据施工方案,准备好所需材料、设备,如钢筋、模板、水泥、砂石、土工布、锚杆等。
4. 人员组织:成立施工队伍,明确施工人员职责,进行技术交底和安全教育。
二、施工工艺1. 挖设基坑:根据设计要求,采用挖掘机、人工等设备进行基坑开挖,确保基坑尺寸、标高符合设计要求。
2. 土方支护:根据设计要求,采用以下方法进行土方支护:(1)土钉墙:在基坑侧壁植入土钉,设置土钉锚杆,形成土钉墙。
(2)锚杆支护:在基坑侧壁植入锚杆,锚杆与土体形成整体,提高土体稳定性。
(3)喷锚支护:在基坑侧壁喷射混凝土,形成喷锚支护体系。
3. 地下连续墙施工:采用钻孔灌注桩、地下连续墙等工艺,形成连续的地下墙,起到隔水、挡土作用。
4. 深基坑降水:采用井点降水、管井降水等方法,降低地下水位,保证基坑施工安全。
5. 基坑回填:根据设计要求,回填基坑,确保回填土密实度、标高符合要求。
三、施工质量控制1. 材料检验:对所用材料进行检验,确保材料质量符合设计要求。
2. 施工过程控制:严格按照施工方案进行施工,控制施工质量。
3. 施工监测:对基坑支护、地下连续墙、土方回填等关键工序进行监测,确保施工安全。
4. 质量验收:按照相关规范进行质量验收,确保工程质量。
四、施工安全措施1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识。
2. 安全防护设施:设置安全防护设施,如安全网、防护栏杆、警示标志等。
3. 施工现场管理:加强施工现场管理,确保施工安全。
4. 应急预案:制定应急预案,应对突发事件。
五、施工进度控制1. 施工进度计划:根据工程实际情况,编制施工进度计划。
2. 施工进度跟踪:对施工进度进行跟踪,确保工程按期完成。
3. 施工协调:协调各方资源,确保施工顺利进行。
基坑支护工程施工方案一、项目背景基坑支护工程是建筑工程中重要的一环,用于保护周围建筑结构和地基不受基坑挖掘过程中地面变形的影响。
正确的基坑支护施工方案对于保障工程质量、安全和进度具有重要意义。
二、工程概况本项目位于城市中心,地块边界临近多幢高层建筑,地质条件为中等软弱黏土。
基坑深度约20米,周边建筑结构稳定性需得到保障。
三、支护方案1. 基坑支护结构基坑支护结构采用钢支撑加固结构,根据周边建筑结构情况设计合理的支护间距和支撑方式,确保基坑稳定性和安全性。
2. 施工方法1.基坑开挖:采用机械挖掘方式,配合人工清理,分段逐步挖掘并及时进行支护。
2.支撑安装:钢支撑在开挖边缘应及时设置,采用固定方式保持支撑结构的稳定性。
3.混凝土浇筑:在支护结构位于设计深度时进行混凝土浇筑固定支撑结构。
四、安全措施1.安全防护:工地周边设置明显的围挡,并配备安全警示标识,严格执行安全生产制度。
2.员工培训:所有从业人员需穿戴相应安全装备,并接受相关安全培训,认真执行作业规范。
3.监测监控:实时监测基坑及支撑结构的变形情况,确保施工过程中安全。
五、环保措施1.减少扬尘:定期洒水降尘,控制挖掘震动及扬尘污染的影响。
2.废弃物处理:严格按照环保规定对废弃物进行分类处理,减少对周边环境的影响。
六、验收标准1.支护结构完整:支撑结构稳固可靠,不存在明显损坏和变形。
2.施工过程合规:按照方案要求进行施工,符合相关法规和标准。
基坑支护工程施工方案的制定和实施需要充分考虑周边环境和地质条件,确保工程质量和施工安全。
通过科学的方案设计和严格的施工管理,可以顺利完成基坑支护工程,达到预期的效果。
基坑支护专项施工方案一、项目简介本文档旨在提供基坑支护施工方案的详细说明,包括施工计划、工程组织、施工方法和安全措施等内容。
二、施工计划2.1 工期计划基坑支护施工的工期计划应根据具体工程的情况进行制定,包括以下几个关键节点:•基坑开挖开始日期•基坑支护开始日期•基坑支护完工日期•基坑周边道路恢复完工日期2.2 施工顺序根据基坑支护的特点,施工顺序应按照以下步骤进行:1.基坑边界的标定和挖槽2.基坑边界的支护施工3.基坑内部的挖土和土方处理4.排水系统的安装5.基坑边坡的整治和加固6.基坑周边道路的施工和恢复三、工程组织3.1 项目组织结构基坑支护施工项目的组织结构包括以下几个部分:•项目经理:负责项目的整体管理和决策•工程师:负责技术指导和工程监督•施工队伍:负责具体施工工作•安全人员:负责安全管理和事故预防3.2 人员分工和职责根据项目组织结构,明确各个职责的人员分工如下:•项目经理:负责项目的计划和管理,协调各个部门的工作•工程师:负责技术指导、施工方案制定和工程质量监督•施工队伍:按照施工方案进行具体的施工工作•安全人员:负责安全培训、事故预防和应急措施的执行四、施工方法4.1 基坑边界挖槽方法基坑边界的挖槽是基坑支护的第一步,常用的挖槽方法包括机械挖槽和人工挖槽。
在选择挖槽方法时,需要考虑地质条件、施工环境和工期等因素。
4.2 基坑边界支护方法基坑边界的支护方法多种多样,常用的支护结构包括钢板桩、混凝土墙和预制框架等。
在选择支护方法时,需要考虑地下水位、土层情况和施工条件等因素。
4.3 排水系统安装方法基坑支护施工过程中,排水系统的安装十分重要。
常用的排水系统包括泵站、管道和井等。
在安装排水系统时,需要考虑基坑的水位变化和排水效果等因素。
4.4 基坑边坡整治和加固方法基坑边坡的整治和加固是基坑支护的重要环节,常用的方法包括爆破和加固材料注入等。
在进行边坡整治和加固时,需要注意施工安全和对建筑物的影响。
.寿县鼎邦御苑(商住楼)建设项目1#A- 座、 1#-B 座、 2#-A 座、 2#-B 座楼工程基坑支护专项施工方案安徽中源建设有限公司二零一五年七月目录第一章、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ .. ⋯⋯⋯⋯⋯⋯⋯⋯ . ⋯1 第二章、基坑支工程施工方法⋯⋯⋯⋯⋯⋯ ..⋯⋯⋯⋯⋯⋯⋯⋯ . ⋯⋯⋯ .3 第三章、土方工程施工方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ ⋯ ⋯ ⋯ ⋯⋯⋯⋯5第四章、主要机械划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8第五章、文明施工管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9第六章、防止坍塌事故的基本安全要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11一、工程概况工程名称:寿县鼎邦御苑(商住楼)建设项目工程地址:寿县城南新区建设单位:淮北市金鹏房地产开发有限责任公司寿县分公司监理单位:安徽省科达建设项目管理有限公司六安分公司施工单位:安徽省第一建筑工程公司勘察单位:安徽省六安市建筑勘察设计院设计单位:浙江龙山建筑设计咨询有限公司结构形式:框架结构, 1#A、1#B、 2#A、2#B 楼(地上 11 层地下 1 层)。
开工日期: 2014 年 2 月 17 日竣工日期: 2015 年 2 月 16 日工期要求:365 个日历天本工程为框架商住楼,总建筑面积 39622.17 ㎡,建筑物设计使用年限为 50 年,耐火等级为地上Ⅱ级、地下Ⅰ 级。
抗震设防烈度为 6 度。
屋面防水等级为Ⅱ级,地下防水等级为Ⅰ级。
第二章基坑支护工程施工方法一、施工准备工作:1、基坑支护范围的确定:自然放坡的施工范围,四周距离设计的地下室的外边线,基坑放坡底部为 550mm,上部距为 1850mm(最深处为 2150mm)。
2、设置地面排水沟:随水泥搅拌桩的进度,在水泥搅拌桩坝体的外缘四周设置明排水沟,排水沟的尺寸为500mm×500mm;并每隔 50m 设一个 1000mm×1000mm×1000mm 的沉砂井,排水沟和沉砂井均用砖砌成。
3、做好各种施工机械的调试工作。
4、供水供电:施工期间晚间照明采用3-6 盏 3.0KW 的太阳灯和多盏 1.0KW 的碘钨灯,现场供水主要为生活用水及施工用水。
二、基坑支护的施工方法:(一 ) 基坑支护设计参数:1、地下室底板底标高为-3.900m,原自然地面至基坑开挖底面标高为-2.600m。
3、基坑支护节点剖面图。
4、本工程属于浅基坑,支护方式采用1:0.75 自然放坡,基坑周边3m 范围内不得堆放重物,堆放范围内应按设计图纸《材料堆放处基坑支护剖面图》进行特殊加固。
5、考虑到基坑开挖时可能在雨季期间,为了防止基坑坡壁土方滑坡,坡面采用人工批1:2.5水泥砂浆 15~ 30mm厚。
(二 ) 基坑支护施工要求:1.护坡批荡施工 (非材料堆放处 ):○1 、施工放线:以规划控制点为依据,按设计方案的开挖边线位置放线,并分段引出固定点,以减少施工累计误差。
○2 、清障:清理基坑边坡松动泥土,用手铲或其它工具压平压实,○3 、护坡批荡:基坑护壁按设计要求比例放坡后,采用1:2.5的水泥砂浆人工批15~30mm厚。
每隔 4~5m处留设一个排水孔口,孔口采用 DN50塑料管,塑料管口与泥土交接处采用稻草进行过虑,阻止泥砂从管口流出。
2、土钉施工 ( 材料堆放处 ) :○1 、基坑土方开挖后,坡壁面人工平整压实后,放线定点。
○2 、按放好点的位置,用φ63× 2.5 的钢花管,按基坑坡面成15~22°范围进行人工打入泥土中3~5m,与φ 6@200×200 的钢筋网焊接,开挖时根据现场岩土情况,φ6@200× 200 内另回一道φ4 钢网。
○3 、土钉安装完毕,注意保护,三天内不敲击,不悬挂重物。
○4 、基坑土方开挖后,护壁用1:2.5 水泥砂浆护坡后,为了考虑基坑的安全,基坑外露时间不得超过 6 个月。
第三章土方工程施工方法一、挖土机械和运土汽车的确定:1、由于开挖土方时受到工程桩头的约束,本工程土方开挖计划投入二台PC-280 反铲挖掘机和一台小型的反铲挖掘机。
2、自卸汽车数量,根据弃土地点远近的施工经验,考虑每台汽车一天运土45m3,土的松散系数按 1.3 考虑,选用 20 吨自御汽车 20 台。
三、基坑土方开挖方法:1、根据图纸设计及开挖规定要求:开挖前应定出基坑开挖边线,根据现场情况放置测量标记,开挖时,要最大限度地减少对5应做好技术交底工作,施工过程中(特别是夜间施工)要配备专职人员检查控制开挖标高,防止超挖,剩余± 50~ 100mm厚的泥土由人工整平修理。
土方开挖要配合护坡面水泥砂浆人工批荡施工,应分层分段进行开挖,开挖段长应根据开挖天气情况而定,一般保持在15m 为宜。
在工程桩桩头周边挖土时,防止挖土机械碰撞桩头,挖土时必须采用小型挖土机和人工配合开挖,开挖时必须应由专人旁边指挥,严禁挖土机碰撞基桩桩头。
基坑底四周设置排水沟及集水井,避免基底土层受水浸泡。
2、施工准备:○1 、办理好余泥渣土排放证;○2 、土方挖掘机已进场。
○3 、测量基坑放坡位置边线(详见基坑土方挖剖面图)。
○4 、本工程基地原为东区简易市场,原有所有排水、排污管网,在开挖前先摸清管网走向,再用砂包袋进行堵塞或回填红土。
3、开挖方法:○、开挖方法:采用挖机一次开挖到底,从第Ⅰ施工段的东面8~ 14 轴× A 轴~ H 轴,1在两条后浇带中间 H 轴向 A 轴挖至。
挖完第Ⅰ施工段后,再挖第Ⅱ、Ⅲ施工段。
工程桩间土方采用小型挖土机械开挖人工配合清理。
○、土方开挖顺序:由第Ⅰ施工段第Ⅱ施工段第Ⅲ施工段。
2○3 、机械开挖基坑,在基底土标高上预留100mm 土层用人清理,确保基底土层不被扰动。
○4 、土方挖至设计标高,随即作硬地化垫层处理,严禁基坑底泥土外露时间过长:垫层采用 C10 素砼 80~ 100mm厚。
○5 、承台、地梁、电梯井、暗梁等外地模板采用120~180mm砖模,内模板采用 18mm 厚夹板体系,详见如下大样图。
4.基坑排水措施:根据地质资料分析,理论上基坑外的地下水不会大量渗入坑内,而且基坑施工期间非广州市的雨季期,无须专门设置降水井进行降水,防止地表水流入基坑,在地面沿边坡外设截水沟,将截留水排到市政排水系统,截水沟截面宽350mm,深为 400mm。
基坑底设排水沟和集水井。
排水沟设在垫层底,采用 C20 砼,厚 100,截面为 350×400mm,按 i=0.5%进行找坡,每隔 30~ 50 米设置一个砖砌集水井,截面为 800× 800×x1000mm。
每个集水井配置一台高扬程潜水泵,将水抽排至地面截水沟,抽出的废水经三重沙井过滤后排入市政管道。
5.基坑安全围护沿基坑四周设钢管做栏杆挂网围护。
6.外运弃土,本工程运距在3km 内。
考虑到白天车流量较大,外运时间较长,采用白天及晚上装车外运至业主指定弃土场。
作业时间为晚上7.00— 22.00 时,用 20 台 20 吨自卸翻斗车运土,每台每天可运 6 趟,每日出土量为: 120× 20=2400m3,35000 m3土需 20 天出完 (考虑到其它影响因素 )。
四、监控测量根据本工程的特点,在边坡开挖过程中,在边坡周围每隔15-20m 布置观测点,以观测边坡的位移及地面下降情况,在施工初期可隔天观测一次,开挖到基坑底后必须每天观测 1 次,当发现异常时,应加密观测次数,并采取相应措施,直至边坡稳定后,才可减少监测次数。
观测数据应及时进行归纳整理,编制成表,作为工程竣工资料的使用。
五、基坑四周基础设施分布状况及保护措施:本工程基坑原为黄埔荔联街东区简易农贸市场,原有所有管线已清除,基坑范围内已无市政基础设施。
(详见场地范围内已不存在市政地下管线的社区《证明》)在本基坑支护方案设计前和基坑支护施工方案设计前,对周边相邻建筑物结构底层承载情况调查过程中,因周边建筑物全部是村民5~6 层自建房,没有建设原始资料存档。
根据现距较远,最近处为基坑东北角,基坑与村民建筑物边线还有18m 相距。
所以基坑开挖对周边建筑的影响不大。
第四章主要机械设备计划本工程为工程桩施工,工期短。
因此,为了在优质、安全基础上实现工期目标,必须计划进场足够的施工机械设备、机具。
主要机械设备计划一览表序号机械设备名称规格型号数量机械状况备注1钢井架0.5t 2 台良好2空压机6m3 9m3 各型 2 台良好3潜水泵30m 扬程10 台良好基坑开挖4电焊机11KW 4 台良好5钢筋弯曲机 1 台良好6砂搅拌机200 升 2 台良好7插入式振动器高频低压100 型10 台良好8钢筋切断机 1 台良好9风镐GS-1510 台良好12手推车手推40 台良好13砼泵车 1 台良好主要劳动力计划工种人数工种人数项目负责人1模板工80技术管理人员8钢筋工60施工员5机修工6测量员1现场保卫6砼工25合计242水电工50第五章文明施工管理成立现场文明施工管理组织,定期组织检查评比,制定奖罚制度,切实落实执行文明施工细则及奖罚制度。
二、实行分层包干管理由各施工段责任人负责本段的文明施工管理。
三、建立健全施工计划管理体制制度1、认真编制施工月、周作业计划。
2、做好总平面管理工作,经常检查执行情况。
3、认真填写施工日志,建立单位工程工期考核记录。
4、合理安排施工程序,做好安全生产。
5、加强成品、半成品保护,制定保护措施。
四、建立健全质量安全管理制度1、严格执行岗位责任制度,建立完善的质量安全管理制度。
2、严格执行“三检” (自检、互检、交接检)和挂牌制度。
3、进场必须戴好安全帽,高空作业要配备安全带,安全网要按规定设置。
4、各种机电设备要按规定接地,设置保险装置。
5、脚手架搭设完毕后经检查后方可使用。
6、现场电源必须按施工平面图设置,严禁乱拉乱接电源。
7、加强现场消防工作,现场的消防设备要按规定设置。
严禁在现场生火,电气焊时应有专人看火。
8、特殊工种人员应进行培训,经考试合格后方可使用。
9、塔吊、电梯及其它施工设备必须按有关规章操作。
10.现场临时用电必须严格遵守《建筑工地现场供用电安全检查规范(B50194-93)》。
五、建立健全现场技术管理制度1、施工必须按照设计图纸、施工组织设计和方案进行施工。
2、施工前必须进行技术交底工作。
我公司技术部门对项目交底,项目对作业班组的交底都必须得到认真执行。
3、分项工程严格按照标准工艺施工,每道工序要认真做好过程控制工作。
六、建立健全现场机械管理制度1、现场机械必须按施工平面布置图进行设置与停放。
2、机械设备的设置和使用必须严格遵守《建筑机械使用安全技术规程(JGJ33-86)》。
