加气混凝土砌块及植筋现场施工方法
- 格式:doc
- 大小:49.00 KB
- 文档页数:5

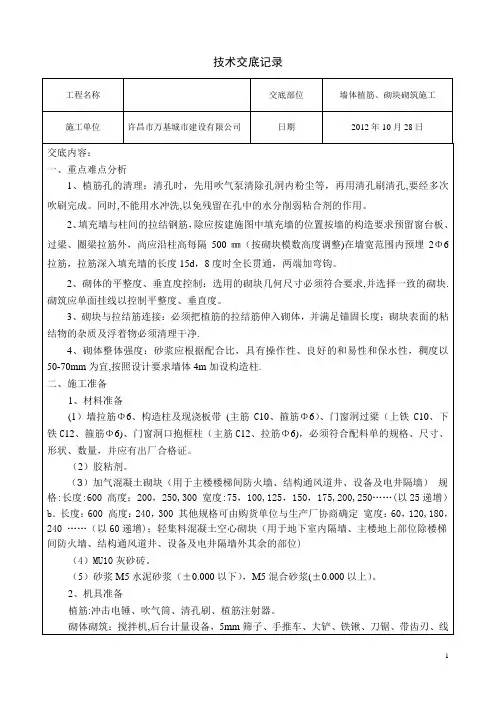

2.1.1作业条件砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净。
弹出楼层轴线及墙身边线,经复核,办理相关手续。
根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。
根据最下面第一匹砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。
严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
构造柱钢筋绑扎,隐检验收完毕。
砌筑砂浆配合比经有资质的试验部门试配确定,有书面配合比试配单。
在施工现场根据砌体方量准备好取样砂浆试模。
做好水电管线的预留预埋工作。
2.1.2工艺流程图2.2操作要点2.2.1技术准备(1)砌筑前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
⑵已审核完建筑施工图纸,并确保填充墙、门窗洞口的位置、轴线尺寸准确无误,确保圈梁、过梁的标高正确。
⑶使用经过校验合格的监测和测量工具。
⑷施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底和作业指导书等技术性文件。
⑸制定该分项工程的质量目标、检查验收制度等保证工程质量的措施。
⑹由具有相应资质的试验室出具完整的砌筑砂浆配合比试验报告。
2.2.2材料要求蒸压加气混凝土砌块一般规格的公称尺寸有两个系列,单位为mm:a.长度:600。
高度:200, 250, 300。
宽度:75, 100, 125, 150, 175, 200, 250……(以25递增)。
b.长度:600。
高度:240, 300。
宽度:60, 120, 180, 240……(以60 递增)。
其他规格可由购货单位与生产厂协商确定。
其规格尺寸比较灵活,根据设计要求,可根据需要选用或加工。
蒸压加气混凝土砌块干密度等级如下表:蒸压加气混凝土砌块的外观质量可分为优等品、一等品、合格品,其外观质量要求如下表所示。
加气块砌筑施工方案
《加气块砌筑施工方案》
一、施工前准备
1. 确认施工图纸,确定墙体结构和尺寸。
2. 准备好所需的加气块、砂浆、水泥等材料。
3. 清理施工现场,确保施工地面平整、无障碍物。
二、基础处理
1. 根据施工图纸要求,进行基础开挖和处理。
2. 确保基础水平、坚实,铺设好防水材料。
三、墙体砌筑
1. 根据施工图纸要求,进行墙体的定位和标高。
2. 使用加气块和砂浆按照设计要求进行砌筑,注意墙体的垂直度和水平度。
3. 在砌筑过程中,保持墙体结构的稳定,及时进行支撑和固定。
四、墙体抹灰
1. 在墙体砌筑完成后,进行墙体抹灰处理,保证墙面平整、光滑。
2. 抹灰需要注意控制厚度和压实度,保证墙面质量。
五、墙体装饰
1. 按照设计要求进行墙体装饰,包括涂料、贴砖等工序。
2. 确保装饰材料的质量和外观效果。
六、验收和保养
1. 施工完成后,进行墙体的验收,确保符合设计要求和施工标准。
2. 对墙体进行保养,保证墙体的稳定和耐久。
以上就是关于加气块砌筑施工方案的介绍,希望能对相关人员有所帮助。
加气混凝土砌块工程施工工艺1、施工准备:(1)材料及主要机具①施工前,应对进场的水泥、砂子、砌块等材料送检测站做检验,并做砂浆配合比报告。
②施工主要机具:应有瓦刀、托线板、线坠、水平尺、皮数杆、存灰槽、筛子、翻斗车、磅秤、木锤、砌块夹具,砂浆搅拌机。
(2)施工现场要求①对进场的块料型号、规格、数量和堆放位置、次序等已进行检查、验收,能满足施工要求。
堆放场应平整,并做好排水。
②所需机具设备已准备就绪,并已安装就位。
③块料基层已清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其他尺寸线。
④立好皮数杆,复核基层标高,根据块料尺寸和灰缝厚度计算皮数和排数,以保证砌体尺寸符合设计要求。
⑤块料表面的污物,泥土及孔洞底部的毛边均清除干净。
(3)其他注意事项:①主要材料的相应技术资料符合资料管理规程的要求。
②通知现场施工人员做好试块预留工作。
③砌筑前一天,将砌块、红砖及结构相接部位,洒水湿润,保证砌体粘结牢固。
④穿墙管线及时甩线预留到位,相关专业提供预留孔洞位置,避免二次剔凿。
⑤设定水平标高控制线,弹出砌块皮数,灰缝厚度预先计算,相应部位已弹出的门窗洞口位置线,要求清晰准确,并经预检合格。
⑥准备好需要预埋的防腐木砖及墙体拉结筋。
4、施工工艺(1)基层处理:砌筑前,应将基层表面清理干净,抹砂浆找平层,拉通线检查平整度。
(2)砌筑:①在墙体转角处设置皮数杆,将皮数划在柱子上并校对标高。
②砌块在砌筑前应适量洒水,砌筑时要用铺灰铲、锯等专用工具。
③砌筑中,应先根据墙体,砌块尺寸进行排砖,设计不合模数可采用整砖锯割,其长度<1/3砌块长度。
④砌筑中,加气混凝土砌块水平灰缝厚度宜为15mm,竖向灰缝宽度不得大于20mm;灰缝应横平竖直,砂浆饱满,竖向灰缝采用加浆的方法,严禁用水冲浆灌缝,确保水平灰缝砂浆饱满度不小于90%,竖向灰缝砂浆饱满度水小于80%。
⑤砌块施工时,应满铺满挤,上下错缝,搭接长度不宜小于90mm。
加气混凝土块砌筑抹灰施工工艺前言:随着中央关于“建立节约型社会”的号召逐渐深入人心,人们对住宅的功能要求逐步提高,新型节能材料在工程中的应用也越来越普遍。
加气砼砌块由于其轻质(干密度为500-750kg/m2,约为粘土空心砖的1/2)保温隔热(导热系数之W0.2W/m2・K,约为粘土空心砖的1/3-1/2)、隔音等性能较好,近年来逐渐替代了旧的墙体材料。
施工中填充墙越来越多的用到了加气混凝土块,本文结合东露天主厂房加气混凝土块砌筑及抹灰施工详细阐述了加气混凝土块在施工中的施工工艺及控制要点。
适用范围:加气混凝土砌块适用于各类建筑地面(±0.00)以上的内外墙和地面以下的内隔墙(有特殊要求的墙体除外),但如不采取有效的防护措施,不得在以下部位使用:建筑物±0.00以下(地下室的非承重内隔墙除外)部位。
长期浸水或经常干湿交替的部位。
受化学侵蚀的环境,如强酸、强碱或高浓度二氧化碳等的环境。
砌块表面经常处于80°C以上的高温环境。
屋面女儿墙特点:良好的隔热保温性能(1R=0.14)、轻质、良好的隔音性能、不可燃、安全、具有良好的加工性,且生产原料丰富,特别是使用粉煤灰为原料,既能综合利用工业废渣、治理环境污染、不破坏耕地,又能创造良好的社会效益和经济效益,是一种替代传统实心粘土砖的理想墙体材料,过年来收到国家墙改政策和环保正财的大力支持,加气混凝土制品已成为新型建筑材料的一个重要组成部分,具有广阔的市场发展前景。
施工工艺:1、加气砼砌块龄期及现场堆放要求加气砼砌块堆放场地必须采用100X50木方立放,上部设置15厚模板并与木方钉牢,堆场周边应有良好的排水措施,以免雨天因排水不畅导致加气砼砌块浸泡。
雨天应采用雨布进行遮盖。
堆场应具备下垫上盖的足够的防雨防潮措施。
加气块进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。
现场堆放的加气砼砌块应做标识牌,注明进场日期以及检验情况。
xxxx项目砌体工程植筋技术方案2022年9月目录第一章工程概况--------------------------------------------------------21.1项目整体概述---------------------------------------------------21.2砌筑工程概况---------------------------------------------------21.3植筋工程特点、难点---------------------------------------------3 第二章编制依据--------------------------------------------------------3 第三章施工工艺--------------------------------------------------------43.1 施工工艺-------------------------------------------------------43.2 材料要求-------------------------------------------------------43.3 施工操作-------------------------------------------------------4粘合剂凝固、使用时间-----------------------------------------------6 第四章施工准备--------------------------------------------------------74.1 技术准备-------------------------------------------------------74.2 人员与机具准备-------------------------------------------------74.3 作业条件准备---------------------------------------------------7 第五章质量控制措施----------------------------------------------------85.1 施工前质量控制-------------------------------------------------85.2 施工中质量控制措施---------------------------------------------85.3 施工后质量检查-------------------------------------------------85.4 施工验收及测试-------------------------------------------------9 第六章安全文明与绿色施工保障措施------------------------------------11第一章工程概况1.1项目整体概述拟建的XX位于成都市金牛区国宾核心片区。
桂鹏世纪城C区—19#、20#、21#、22#、23#楼砌体及植筋施工方案编制人:审核人:审批人:编制单位:广东中信建江工程有限公司编制日期:年月日目录一、工程概况工程基本概况建筑设计概况桂鹏世纪城C区-19#、20#、21#、22#、23#楼工程建筑设计概况二、砌体工程本工程外墙砌体采用页岩烧结多孔砖;内墙采用加气混凝土砌块。
外墙砌体厚度为:200mm;内墙砌体厚度为:100mm。
砌体(空心砖、多孔砖)女儿墙及阳台拦板,砌体强度等级应大于A10(MU10),砂浆强度等级不低于M10;外墙、砌体强度等级应大于(MU5),砂浆强度等级不低于。
有地漏或有防潮要求的房间隔墙,覆土内隔墙、与阳台、露台、屋面及室外地面交接的外墙,当墙体材料采用轻质砌体时,应在离室内地面300范围内用C20混凝土捣制或用1:2水泥砂浆砌筑灰砂砖与墙体同宽的墙基;当墙体材料采用烧结空心(多孔)砖、普通混凝士空心砌块等材料时,应把离室内地面300范围内的砖孔用C20细石混凝土灌实。
支承在悬臂梁和悬臂板上的墙体应按附图所示设置钢筋混凝土构造柱。
宽度大于或等于5m的窗台下砌体、砌体女儿墙及阳台拦板应参照上述做法设置钢筋混凝土构造柱,并设置钢筋混凝土压顶梁200mm宽×100mm高。
在墙体自由端及长度大于5m的墙体(墙端部无转角墙或无钢筋混凝土柱拉结时)的l/2长度附近一般在门窗洞口边)设置与墙厚等宽的构造柱。
按施工手册植埋深为12d~15d,d为钢筋的直径。
三、一般规定砌体工程所用的材料应有产品的合格证书、节能登记证、产品性能检测报告。
块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告。
砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值;施工进料口楼板下,宜采用临时加固措施。
砌筑砂浆应通过试配确定配合比;砂浆拌制用水泥、砂、外加剂应经检验和试配符合要求后,方可使用。
施工时所用的砌块的产品龄期不应小于28d。
底层室内地面以下或防潮层以下的砌体,应采用强度等级不低于C20的混凝土灌实砌块的孔洞。
加气混凝土砌块墙砌筑施工方案加气混凝土砌块墙的施工方案工程概况:本工程为朝阳中贸府邸的子项目,包括9#、8#楼工程。
建筑结构为框剪结构,安全等级为二级,设计使用年限为50年,建筑耐火等级不低于一级。
建筑面积分别为8#、9#楼.7㎡、23#楼㎡、24#楼㎡、25#楼㎡,建筑层高为8#、9#楼总高度99.80m,每层高度均为2.9m,一至三层高度分别为4.2m。
所有单体楼内外墙体砌筑均为加气混凝土砌块砌筑。
材料准备:1.加气混凝土块规格为600mm×240 mm (长×宽),外墙厚度为300厚、内墙厚度为200厚,砂浆用强度等级为M5的加气混凝土砌块专用砂浆,砌块干容重(干密度)小于等于600kg/M3.2.砂浆为加气混凝土专用砌筑砂浆。
3.其它材料包括加气混凝土混凝土砌块和ф6mm钢筋。
施工机具:1.机械设备包括砂浆搅拌机、塔式起重机、门式提升架等。
2.主要工具包括瓦刀、小撬棍、木锤、线坠、灰槽、手推胶轮车以及砌块夹具等。
3.作业条件包括墙基层需经验收合格,砌筑加气混凝土墙部位的楼地面、灰渣杂物及高出部分应清除干净。
在结构墙、柱上樟好500mm标高水平线、加气混凝土墙立边线、门口位置线。
地面垫层需做好,在砌块墙底部,砌好踢脚板高度浇混凝土基础带。
砌筑前1d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。
按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线。
工艺流程:1.砌筑前,按墙段实量尺寸和砌块规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砌块长度的1/3.最下一层台灰缝厚大于20mm时,应用细石混凝土找平铺砌,应用不低于M5.0混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌强,转角处相互咬砌搭接,每隔二皮砌块扒钉一个,梅花形设置。
砌块墙的丁字交接处,应使横墙砌块隔皮露头。
2.灰缝应横平竖直,砂浆饱满。
水平灰缝厚度不得大于15mm。
一、材料要求1.加气混凝土块:采用200mm或100mm厚的加气混凝土块, 强度等级A5.0,干容重(干密度)为≤7.5KN/m。
2.水泥:用32.5级普通硅酸盐水泥或矿渣硅酸盐水泥, 新鲜无结块。
3.砂:用中砂, 含泥量不超过5%, 使用前过5mm孔径的筛。
4.胶粘剂:用聚乙烯醇缩甲醛(即107胶)。
5.其它混凝土块、木砖、Φ6钢筋、锚固铁板(75mm×50mm×2mm), 铁扒钉等。
二、主要机具设备1.机械设备: 砂浆搅拌机、塔式起重机、施工电梯等。
2.主要工具: 瓦刀、小撬棍、木锤、线坠、灰槽、手推胶轮车以及砌块夹具等。
三、作业条件1.砌筑前, 墙基层应经验收合格;砌筑加气混凝土墙部位的楼地面、灰渣杂物及高出部分应清除干净。
2.现场存放场地应夯实、平整、不积水, 码放应整齐, 堆置高度不宜超过1.8m。
装运过程轻拿轻放, 避免损坏。
并尽量减少二次倒运3.在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。
4.做好地面垫层: 在砌块墙底部, 厨房、厕所必需浇筑200mm高C20砼;其他墙体底部用细石砼或砂浆找平。
5. 安装拉结筋(植筋法)6.砌筑前1d, 应将加气混凝土砌块及与原结构相接处, 洒水湿润, 以保证砌体良好粘结。
四、施工操作工艺1 工艺流程:墙体放线→拉结筋制作安装→砼防水反边及找平→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→镶砖→竖缝灌砂浆→勾缝2墙体放线: 砌体施工前, 应将基础面或楼层结构面按标高找平, 依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
3砌筑墙体时, 蒸压加气混凝土砌块的生产龄期应超过15天。
为减少施工中的现场切锯工作量, 避免浪费, 便于备料, 加气混凝土砌块砌筑前均应进行砌块排列设计。
在砌筑位置放出墙身边线, 以砌块每皮高度制作皮数杆, 并竖立于墙的两端, 皮数杆宜立于墙体转角处, 且相距不应大于15m。
构造柱及腰梁应与主体框架同时现浇完成。
1、蒸压加气混凝土砌块施工工艺工艺流程1:清理基层工艺流程2:定位放线施工内容:清理楼面垃圾、浮灰。
施工内容:根据图纸放出墙体边线、控制线、门窗洞口、安装预留洞口、构造柱的位置线控制标准:楼面上的塑料薄膜碎片、浮灰要清理干净控制标准:从控制轴线引测出墙体控制线,要求轴线位置偏差10mm以内;工艺流程3:拉接筋、构造柱钢筋打孔、清孔施工内容:使用风钻或电锤进行钻孔,直径为Φ6钢筋,孔径为10mm;直径为Φ12钢筋,孔径为16mm;钻孔深度为15d,楼板处植筋,根据楼板厚度,深度为100mm。
控制标准:1、钻孔:钻孔直径比所植钢筋直径大4mm,钻孔深度为12d,楼板处植筋,根据楼板厚度,孔深100mm。
3、清孔:使用圆形长条毛刷扫出大部分的粉尘,余下的利用吹风机吹扫处理完毕。
注意在构造柱植筋前再清理一次,清理完毕马上植筋,避免灰尘、杂物落入孔内。
工艺流程4:拉结筋、构造柱钢筋植筋工艺流程5:构造柱钢筋绑扎施工内容:注植筋胶,锚固钢筋施工内容:绑扎构造柱纵向钢筋与箍筋。
控制标准:1、将调配好的植筋胶灌进孔内,将钢筋清理干净后插向孔洞,一边插一边向同一方向缓慢旋转,直至到过孔洞底部为止,此时应有锚固胶从孔洞内溢出。
2、在胶固化前不能扰动钢筋,以免影响锚固效果。
3、植筋的时间要求:结构胶初凝时间很快,从拌胶到植筋完毕整个工序应在30分钟内完成,植筋完成24小时后方可进行下道工序施工。
结构胶初凝结硬后,不可再用于植筋。
控制标准:1、构造柱纵向受力钢筋与所植钢筋进行绑扎连接,搭接长度600mm。
2、第一道箍筋距离结构表面5cm,构造柱上下端箍筋加密,在构造柱上下端400mm范围内,箍筋间距不大于100mm。
箍筋间距允许偏差为±20mm;工艺流程6:墙底坎台施工(蒸压灰砂砖或现浇混凝土)施工内容:卫生间、管井等有防水要求的房间要浇筑高于建筑完成面200mm的C20素混凝土墙基,其他部位可采用灰砂砖砌筑。
蒸压加气混凝土砌块砌体工程施工方案及工艺方法基底清理→放线→植筋→浇水湿润→摆砖→立皮数杆→拉水平线→砂浆搅拌→砌筑墙体→设置门、窗过梁→浇筑构造柱、圈梁→砌筑墙体→浇筑构造柱→墙顶塞缝(14天后)。
注:砌块浇水为砌筑时向砌筑面适量浇水,以侵润砖表面15mm-30mm为宜。
对操作人员进行交底,应派专人验收,确认润水合格后,方可用于施工中。
2、砌筑施工方法1)蒸压加气混凝土砌块进场应有出厂合格证、产品出厂检验报告、有效期内检验报告且要进行进场复检。
2)加气块进场后应堆放整齐,堆置高度不宜超过2M,并要防止雨淋。
3)加气块砌筑前,应向加气块及砌筑面适当浇水,常温施工下不得用干砖上墙,墙底部应用水泥砂浆找平,然后砌筑加气块。
4)弹好墙身控制线,根据现场砖的实际规格尺寸,再弹出门洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。
5)砌筑墙体时,按标高立好皮数杆,根据预先排列的砌块排列图进行。
6)砌块排列应从楼板面排列,排列时以300*600mm同墙厚的加气块为主,需要调整模数时采用200或250mm高的加气块进行调整。
交接处咬槎搭砌,缺边掉角严峻的砌块不得利用。
8)砌体程度灰缝、垂直灰缝不应超过15mm,程度灰缝和竖向灰缝沙浆必须饱满,不得出现瞎缝、透明缝;日砌筑高度不宜大于1.8M。
9)砌块砌筑就位应先远后近,先下后上,先外后内;每层开始时,应从转角处或定位砌块开始砌筑,砌筑一皮,校正一皮,皮皮拉线控制砌体标高和墙面平整度;砌块定位与起吊应避免偏心,使砌块底面水平下落,砌筑时由手扶控制对准位置,缓慢的下落,经小撬棍微撬,拉线控制砌体标高和墙面平整度,用托线板挂直,校正为止。
10)水平灰缝采用铺浆法,在铺浆前下层加气块上表面要洒水湿润,上层加气块的下表面要在放置前浇水湿润,铺一块砌一块,防止砂浆水分流失过快。
水平灰缝采用加气块立起来铺在砌块上,两边略高,用橡皮锤敲击挤实,竖向灰缝两端用挡灰板挡住,用砂浆灌满,用瓦刀捣实,再用橡皮锤在砌块上表面敲击,使竖灰缝密实;随后用Φ16圆钢进行灰缝的原浆勾缝,深度一般为3~5mm勾缝勾到缝边,在构造柱边50mm范围内不应勾缝,便于粘贴双面胶,支模浇混凝土不漏浆。
加气混凝土砌块施工方案加气混凝土砌块施工方案(一)一、工程概况合肥市妇幼保健中心工程,位于合肥市桐城路与健民巷交叉口,总建筑面积26800m2,建筑总高度为74.9m,框剪结构,地下二层,地上十九层,本工程由合肥市妇幼保健院投资兴建,同济高校建筑设计探讨院设计,合肥市南巽建设监理公司监理,中国建筑第四工程局承建。
依据设计要求,本工程主楼墙体采纳加气混凝土砌块。
二、施工打算1.技术打算:(1)砌筑前,应办理完主体结构混凝土各分项工程的隐藏验收和质量评定手续;(2)全部施工人员应仔细熟识图纸和规范,进行砌体等相关部分的图纸会审;(3)作好技术和平安交底;2.人员支配:(1)综合工长1名,负责砌体工程的施工任务划分、人员组织、施工进度;(2)质检员1名,在施工过程中进行质量旁站,监督和验收工程质量;(3)平安员1名,负责现场平安文明施工;(4)工人40人;3.主要机具设备:塔机、人货电梯、龙门架、砂浆搅拌机、手推车、砂筛、磅秤、瓦刀、电动切割机、线锤、靠尺等;4.材料要求:(1)加气混凝土砌块:外墙砌体规格采纳600×300×250(长×高×宽),密度为700㎏/m3;内墙砌体规格采纳600×300×200(长×高×宽),密度为600㎏/m3;砌块龄期应超过28d,有出厂合格证且进场复试合格;(2)烧结粘土砖:规格为240×115×53(长×宽×高),有出厂合格证且进场复试合格;(3)砂:采纳中砂,运用前,经过5mm孔径的砂筛,复试合格;(4)水泥:采纳32.5级水泥,有出厂合格证且复试合格;(5)砌筑砂浆:M5混合砂浆,经有试验资质的试验室试配并出示协作比通知单;(6)其它:钢筋(设计须要的钢筋,有合格证且复试合格)、石灰膏(熟化时间不少于7天,无脱水和干结现象)等。
5.作业条件:(1)楼层清理:将楼地面(基层)和混凝土柱(墙)面的灰渣清扫干净,基层高出的部分应剔除平整,基层稍微凹陷部分用水泥砂浆填补平整,基层应验收合格;(2)在结构墙(柱)上弹好50水平线,基层表面弹出轴线、边线、门窗洞口位置线,自检合格后报监理验收;(3)砌筑前,加气混凝土砌块提前2天洒水潮湿(水进砌块内8~12mm为宜),烧结粘土砖提前1~2天洒水潮湿(水进砖内15~20mm 为宜),砌块与混凝土交接处提前1天洒水潮湿,保证砌体良好粘结;(4)按砌块及楼层高度制作皮数杆,并直立于柱(墙)的两端,并在皮数竿之间拉准线;三、施工工艺(1)砌筑前,按墙段实量尺寸和切块尺寸进行排列摆块,不足整块的可用电动切割机切成所需尺寸,但不得小于切块的1/3,采纳满铺满挤法砌筑,上下皮错缝搭砌,砌块搭接长度为砌块长度的1/3,且不小于150mm,加气混凝土砌块底部砌筑四皮一般粘土砖;(2)灰缝应横平竖直,砂浆饱满,水平灰缝厚度为8~12mm,最大不得超过15mm,竖直灰缝最大不超过20mm,竖直灰缝内外用临时夹板夹住后灌缝,若出现大于30mm的垂直灰缝,应用C20细石混凝土灌实;(3)铺砂浆:将搅拌好的砂浆运至砌筑地点,在砌筑部位前用灰勺进行分块铺灰,铺灰长度不超过150cm;(4)墙体转角和纵横墙体交接处应同时砌筑,相互咬砌搭接,砌体砌至门窗洞口边非整块时,可用同品种的砌块加工切割成须要的规格,不得用其它砌块混砌;(5)砌块的就位与校正:砌块就位应先远后近、先下后上、先外后内,从转角处或定位处起先,吊一皮校正一皮,使砌块底面水平下落,就位时严格限制好下落位置,缓慢下落,拉线限制砌体标高和表面平整度,用托线板挂直校正为止;(6)内外墙体同时砌筑,每天砌筑高度不超过1.8m;(7)砌到接近上层梁、板底部时,待砌体沉实7天后,用烧结粘土砖斜砌挤紧,斜度为75°,砂浆饱满密实;(8)墙体拉结筋设置:本工程墙体拉结筋采纳锚固植筋法,该工程抗震设防烈度为8度,按设计要求,从墙底部四皮粘土砖顶部起先,采纳2φ6.5钢筋沿框架墙柱全高每隔31cm设置,水平方向沿墙全长贯穿,详细做法见附图(1);(9)墙长大于5m时,墙顶与梁底设ф8@1010的拉筋,(见附图2);(10)门窗洞口过梁两端各伸入支座砌体内的长度≥墙厚且≥240,座浆饱满(见附图3)(11)墙长超过层高2倍时,设构造柱;(12)墙超群过4m时,墙体半高度设置与柱(墙)连接且沿墙全长贯穿的钢筋混凝土水平连系梁,(见附图3);(13)砂浆试块的取样和留置:在监理旁站下,每一楼层不超过250m3砌体留置1组标准养护试块;四、成品爱护(1)砌块在装运过程中,要轻装轻放,分类整齐堆放,砌块堆至高度不超过2m,防止雨淋;(2)加气混凝土砌块上下不得留脚手眼,搭拆脚手架和搬运物体不得碰撞以砌墙体和门窗边角;(3)落地砂浆要随砌随收,刚好清理干净,以免与地面粘结,影响地坪施工;(4)在加气混凝土墙上开凿孔洞和开设管槽应用钻机和开槽机进行,保持砌块完整,若有松动或损坏应进行补强处理;(5)门窗框安装后,在门口两侧0~60cm范围内钉胶合板爱护,防止手推车撞坏门框和砌块;五、质量保证措施(1)施工人员具体阅读图纸和规范,坚持施工前的图纸会审和技术交底例会制;(2)基层清理、墙体放线、材料进场、墙体砌筑等每道工序均经过“三检”后报监理验收合格后再进行下道工序的施工;(3)质检员在砌筑过程中跟踪检查,把好每道工序的质量关,且实行质量与项目管理人员和班组经济挂钩;六、平安文明施工(1)施工严格执行现行平安生产的法律法规和文件精神,对工人进行岗前平安教化和平安生产交底;(2)进入施工现场按要求正确佩带平安帽,着装便于施工,凶酒后不得进入施工现场;(3)做好临边及“四口”防护措施,平安员加大平安文明施工的巡查力度;(4)做到工完料尽场地清,材料堆放整齐;(5)夜间施工时,楼层内有足够的照明;七、工期保证措施由于该工程施工工期紧,施工任务量大,为了保证砌筑工程优质高效地进行;实行以下措施:(1)加大劳动力投入,确保时刻有着足够的施工人员;(2)把技术精湛、工作负责的操作人员放到重点和难点部位,既保证施工进度有限制了施工质量;(3)实行生产进度与班组经济挂钩;(4)对供需材料进行早预算、早选购、早进场,确保材料供应刚好;(5)增加生产劳作时间,节假日不放假,阴雨天不停工;(6)采纳塔机、龙门架、人货电梯、手推车等先进运输工具立体联合作业;使材料快速传递;八、施工留意事项:(1)不同品种、干密度和强度的砌块不得混合运用,墙顶与墙底部分采纳的烧结粘土砖,不视为混合砌筑;(2)加气混凝土砌块严禁受雨淋;(3)砌筑过程中,将砌体灰缝内多余的“舌头灰”刮干净;混合砂浆在3小时内用完,不得用隔夜砂浆;(4)切锯加气混凝土砌块应用专用工具(如手持电动切割机),不得用瓦刀随意砍劈;(5)当砌块与墙柱相接处漏放拉接筋时,用粘结砂浆(体积协作比为:水泥:107胶:中砂=1:0.2:2)在砌块端头与立墙接触面各涂抹5mm厚,挤塞严密,将多余砂浆刮平;九、质量标准(1)运用的加气混凝土砌块及原材料的品种、标号等必需符合设计要求,加气混凝土砌块的质量应满意JC-82有关材料技术性能指标,有出厂合格证并复试合格;(2)砂浆的品种、强度符合设计要求,砌体砂浆必需饱满密实,砂浆的平均强度不小于fm,k,其中随意一组试块强度不小于0.75fm,k。
蒸压加气混凝土砌块植筋要求在聊蒸压加气混凝土砌块植筋的时候,咱们得先了解一下这东西到底是什么。
说白了,就是一种轻巧的建筑材料。
你知道的,它比起传统的砖块轻得多,绝对能减轻建筑的负担。
这玩意儿内部有许多小孔,像蜂窝一样,不仅能保温,还能隔音。
可别小看了这点小孔,它们可是让墙壁轻松又有效的“通风口”。
不过,这种材料在用的时候,有个小窍门,得给它植筋。
为什么呢?嘿,这就像给你的家加个“安全带”,确保结构稳固。
植筋听起来复杂,其实就是把钢筋插进砌块里,增加墙体的承载力。
简单点说,这就好比给混凝土“打个强心针”。
让它在面对风吹雨打的时候,依然能挺立不倒。
你可以想象一下,如果没有植筋,这些轻飘飘的砌块就像是没有后盾的勇士,随时可能被“敌人”打垮。
安全第一嘛,咱们不能让自家的房子“心虚”啊。
接下来说说植筋的要求。
得选对钢筋!这就像挑选好搭档一样。
你得保证它们的质量过硬,才能在关键时刻派上用场。
一般来说,使用的钢筋直径得在8毫米到12毫米之间,这个范围的钢筋比较合适。
而且呀,钢筋的表面得粗糙些,这样才能更好地“抓住”混凝土,确保两者紧密结合。
不然,植筋效果就大打折扣,真的是徒劳无功了。
还有个重要的点,就是植筋的深度。
别以为随便扎个洞就行。
植筋的深度需要达到规定的标准,通常在锚固深度上得保证20倍钢筋直径的长度,这样才能确保它牢牢地固定住。
想想看,像是扎进了坚实的“土壤”,深深扎根,才能茁壮成长。
若是浅浅一扎,像是在水面上漂浮,肯定不靠谱。
植筋的工艺也不能马虎,先得把孔打好,再把钢筋插入,接着浇上水泥砂浆。
哎呀,这就像给房子穿衣服一样,要合身又得体,才能展现出最好的效果。
浇筑的时候要确保没有气泡,气泡就像是隐患,隐藏在你看不见的地方,迟早会爆发出来,得不偿失呀。
施工的时候安全措施也得到位。
毕竟,万一有什么意外,那可就麻烦了。
施工队员得佩戴好安全装备,确保每个人都能平安无事。
就像开车系好安全带,永远不要觉得“我这次没事”,小心驶得万年船嘛。
加气混凝土砌块及植筋施工方案
本工程加气混凝土砌体约1460m3,砌体厚度为200,砌体转角处设置构造柱,截面尺寸为200×墙厚,配筋为4Φ12,φ6@200。
本工程砌块规格采用600×200×300的加气混凝土砌块砌筑,砂浆强度为M5.0混合砂浆。
1
2
1
2、砌块进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。
3、加气混凝土砌块在运输、装卸过程中,严禁抛弃和倾倒。
运输和堆放时应有
防雨措施,使用前应将砌块保护好,以防撞坏或污染。
4、不得使用龄期不足或强度不够的砌块砌筑。
三、施工准备
(一)、材料及机具
1、材料:加气混凝土砌块;水泥采用标号32.5#的普通硅酸盐水泥;砂宜采用中砂,含泥量不应超过5%,使用前过5mm孔径的筛。
也可使用当地细沙,经试验能满足要求时,含泥量可适当放宽;石灰膏宜采用块状生石灰熟化,熟化时,应采用空洞不大于3m m×3mm网过滤,熟化时间不得少于7d,对于磨细生石灰粉,其熟化
1
2
3
底→砌筑→按质量标准验收评定。
五、施工要点
1、砌筑前应进行实地排列摆放,不足整块的可以锯砖,但不宜小于150mm。
2、墙底部应砌高度为240mm的免烧水泥砖。
3、加气混凝土砌块采用M5.0混合砂浆砌筑,满铺满挤砌筑,砌筑时上下层十字
错缝。
4、砌筑时应向砌筑面适量洒水,灰缝应横平竖直,砂浆饱满,垂直灰缝宜用内外临时夹板灌缝,水平灰缝不得大于15mm,垂直灰缝不得大于20mm。
灰缝宜随砌
随原浆勾缝,并使灰缝光滑密实。
5、砌块与墙柱、砌块与构造柱的相接处,竖向间距每两皮砌块,压埋2φ6钢筋,
67d后7
8
9
1、砌筑加气混凝土砌块时必须控制含水率不小于15%,不得大于20%。
2、砌体工程质量应符合GB50300-2001《建筑工程质量验收统一标准》和
GB50203-2002《砌体工程施工及验收规范》的有关规定。
3、砌体工程质量评定必须符合保证项目和基本项目的规定和要求,尺寸和位置
的允许偏差应符合下表的规定。
砌体尺寸和位置的允许偏差
9、遇有恶劣气候(如风力在六级以上)影响施工安全时,禁止进行露天高空、
起重等作业。
10、梯子不得缺档,不得垫高使用。
梯子横档间距以30厘米为宜。
使用时上端要扎牢,下端应采取防滑措施。
单面梯与地面夹角以60-70度为宜,禁止二人同时在梯上作业。
如需接长使用,应绑扎牢固。
禁止人字梯底脚要拉牢。
在通道处使用
梯子,应有人监护或设置围栏。
11、高空作业与地面联系,应设通讯装置,并专人负责。
八、环境保护措施
1、尽量选择噪声低、振动小、公害小的施工机械和施工方法,减小对现场周围
居民的干扰。
