住宅楼样板间施工方案一、施工概述样板间施工需要按照施工图纸、设计方案和标准规范要求,进行空间划分、墙体砌筑、电气安装、水暖管道布置、地面铺设、天花板安装、门窗安装、涂料涂装等一系列工程建设,并且配合装饰工程进行室内装修,以便达到样板间的展示效果。
二、施工步骤(一)空间划分根据设计图纸和要求,对样板间进行空间划分。
包括确定房间数量、大小、位置等,并进行适当的隔断、墙体砌筑。
(二)墙体砌筑根据设计方案,选择合适的砌筑材料,按照标准规范要求进行墙体砌筑。
墙体需要达到一定的强度和平整度要求,并且考虑到防潮、隔音等特殊需求。
(三)电气安装根据电气布线图,进行电气线路的施工和安装。
包括开关、插座、灯具等设备的安装和线路的敷设,确保电气系统的安全和正常使用。
(四)水暖管道布置根据给水、排水图纸,进行水暖管道的安装和布置。
包括水龙头、洗手盆、马桶等设备的安装,以及水管的敷设和连接,确保给排水系统的正常运行。
(五)地面铺设根据设计方案,选择合适的地面材料,进行地面的铺设。
包括地板、石材、瓷砖等材料的安装,以及地面的防潮处理和水平调整,确保地面的美观和使用寿命。
(六)天花板安装根据设计图纸,选择合适的天花板材料,进行天花板的安装。
包括吊顶、射灯、石膏板等材料的安装,以及天花板的防潮处理和水平调整,确保天花板的美观和使用寿命。
(七)门窗安装根据设计方案,选择合适的门窗材料,进行门窗的安装。
包括门框、门扇、窗框、窗扇等设备的安装,确保门窗的开闭灵活、密封性好。
(八)涂料涂装根据设计方案,选择合适的涂料材料,进行墙面和天花板的涂料涂装。
包括底漆、面漆等涂料的刷涂,以及涂料的干燥和修饰,确保涂料的质量和装饰效果。
三、质量控制(一)施工图纸严格按照设计图纸进行施工,确保施工过程和施工成果与设计一致。
(二)标准规范严格按照相关的标准规范进行施工,确保施工过程和施工成果达到规范要求。
(三)质量检查组织专业人员进行施工质量的检查和验收,发现问题及时整改,确保施工质量达到标准要求。
样板间装修施工方案一、前期准备工作1.确定装修设计风格:根据样板间的用途和定位,确定装修设计风格。
常见的装修风格有现代简约、北欧风、欧式风等,根据不同需求选择适合的风格。
2.编制施工方案:根据样板间的平面布局和装修要求,编制详细的施工方案,包括施工工序、材料选购、造价预算等。
3.采购材料:根据施工方案确定所需的材料种类和数量,进行材料采购,并确保材料的质量和价格符合要求。
4.准备施工工具:准备好所需的施工工具和设备,包括扳手、螺丝刀、电钻、切割机等,以便顺利进行施工。
二、施工步骤1.拆除原有装饰物:根据施工方案,对样板间内的旧装饰物进行拆除,如墙面壁纸、地面瓷砖、天花板等,确保空间干净整洁。
2.修补、砂光墙面:对墙面进行修补和砂光处理,填补墙面裂缝和凹凸不平的部分,使墙面平整光滑。
3.进行水电改造:根据装修方案,对水电管线进行改造,包括水管、电线等。
确保水电系统的安全可靠。
4.防水处理:根据需要对厨房、卫生间等湿区进行防水处理,采用专业的防水材料,确保湿区的防水效果。
5.安装门窗:根据设计需求,安装合适的门窗,包括室内门、阳台门、窗户等。
确保门窗的安装质量和密封性能。
6.石膏板吊顶安装:根据设计方案,安装石膏板吊顶,确保吊顶的平整度和美观度。
7.墙面装饰:根据设计风格,选择合适的墙面装饰材料进行施工,如壁纸、贴砖、刷漆等。
8.地面铺装:根据设计要求,选择合适的地面铺装材料进行铺装,如地板、瓷砖、地毯等。
确保地面的平整度和舒适度。
9.安装各类灯具和开关插座:根据设计方案,安装合适的灯具和开关插座,确保光线和电力的正常使用。
10.安装卫浴设备和厨房设备:根据设计需求,安装合适的卫浴设备和厨房设备,如马桶、浴缸、水槽等。
确保设备的正常使用和耐久性。
11.进行后期清洁:施工完毕后,对样板间进行全面清洁,包括墙面、地面、家具和设备等。
确保样板间达到干净整洁的效果。
三、注意事项1.安全施工:严格按照国家施工安全标准操作,佩戴防护用品,确保施工过程中的安全性。
目录第一章:编制依据 (2)第二章:工程概况 (2)第三章户型选择 (3)第四章:展示区线路规划 (4)第五章:施工准备 (4)第六章样板工程施工人员及进度安排 (4)第七章:样板工程主要施工方法 (5)一、第15层样板房主要项目 (5)二、第16层主要项目 (5)三、施工机具 (15)四、质量检验 (16)第八章保证措施 (16)一、成品保护 (16)二、质量保证 (17)三、安全保证 (17)第九章:文明施工 (18)第十章样板间的验收程序---------------------------------- 18第一章:编制依据1)深圳筑博设计院、结构及安装施工图纸2)《建筑施工手册第四版》3)《建筑装饰装修工程质量验收规范》 GB50210-2001 4)《建筑地面工程施工质量验收规范》(GB50209-2002)5)《建筑工程施工质量验收统一标准》(GB50300-2011)6)《建筑施工安全检查评分标准》(JGJ59-2011)第二章:工程概况1、工程概况2、平面功能3、装修工程概况3.1地面:本工程卧室、书房室内地面20mm厚水泥砂浆找平,20mm挤塑聚苯板,50mm厚C15细石混凝土随打随抹平。
上刷素水泥浆一道;20mm厚1:2水泥砂浆压实、感光。
厨房、餐厅地面在细石砼面层上外加30mm厚1:3干硬性水泥砂浆结合层,8-10mm厚地面砖,干水泥擦缝。
3.2门窗:本工程外窗采用断热铝合金内开下悬中空玻璃窗,形式参铝合金门窗L03J602,尺寸以设计为准,建筑外门窗抗风压性能为≥2.0KPa, 气密性能为≤1.5㎡/m.h,水密性能为≥250Pa,保温性能分级为≤3.0(W/m.K)、隔声性能等级分级为≥30(dB(A))。
窗玻璃为中空玻璃,面积大于1.5的窗玻璃、玻璃雨棚、玻璃幕墙、门连窗系列面积大于0.5的门玻璃均需要安全玻璃。
3.3顶棚:顶棚刮白水泥腻子两遍。
3.4内墙:200mm、100mm蒸压加气混凝土砌块墙体,2cm厚混合砂浆抹面。
样板间施工方案 (1)在进行样板间的施工过程中,为确保工程质量,提高施工效率,必须制定详细的施工方案。
本文将针对样板间的施工过程进行规划和说明,以确保施工质量和进度的达到预期目标。
一、施工前准备1. 项目概况•样板间施工的位置、面积和设计要求•工程周期和预算•施工人员配备及安全防护措施2. 材料准备•根据设计要求准备好所需材料•采购符合质量标准的材料•做好材料的储存和管理工作二、施工流程1. 土建工程•开始进行土建工程,包括地面平整、墙体砌筑、门窗安装等•严格按照设计图纸进行施工,保证工程质量2. 水电工程•完成土建工程后,进行水电工程的施工,包括水暖管道的安装、电线的走线布设等•确保水电工程符合相关安全标准,保证后期使用安全3. 装饰工程•进行墙面涂料、地板铺设、天花板安装等装饰工程•注意施工过程中的细节,确保装饰效果符合设计要求三、施工验收1. 施工质量检查•完工后对样板间的各项工程进行质量检查,确保施工质量合格•对存在质量问题的地方及时整改2. 环境清理•施工完成后,对施工现场进行彻底清理,保持样板间环境整洁•确保施工过程中产生的垃圾及时清运3. 客户验收•邀请客户对样板间进行验收,确保客户满意度达到预期目标•处理客户提出的反馈意见,最终完成整个样板间项目的交付四、总结与展望通过以上施工方案的执行,样板间的施工工作得以顺利进行,并取得了预期的效果。
未来,我们将继续优化施工流程,提高施工效率和质量,以更好地满足客户的需求,实现施工的可持续发展。
以上是针对样板间施工的施工方案,希望对相关人员在该领域的工作有所帮助。

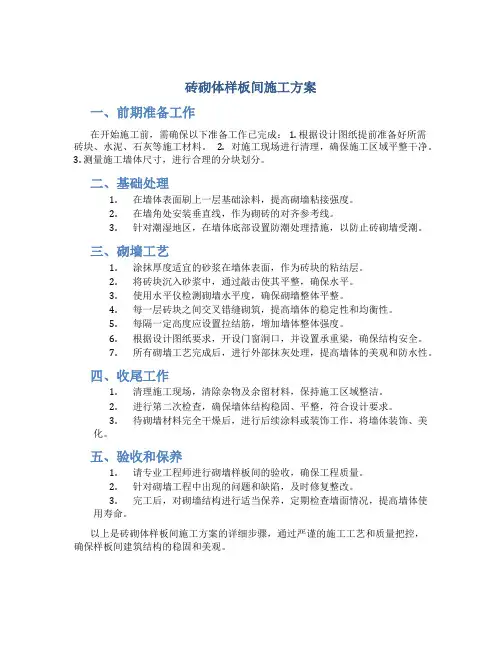

砖砌体样板间施工方案一、前期准备工作在开始施工前,需确保以下准备工作已完成: 1. 根据设计图纸提前准备好所需砖块、水泥、石灰等施工材料。
2. 对施工现场进行清理,确保施工区域平整干净。
3. 测量施工墙体尺寸,进行合理的分块划分。
二、基础处理1.在墙体表面刷上一层基础涂料,提高砌墙粘接强度。
2.在墙角处安装垂直线,作为砌砖的对齐参考线。
3.针对潮湿地区,在墙体底部设置防潮处理措施,以防止砖砌墙受潮。
三、砌墙工艺1.涂抹厚度适宜的砂浆在墙体表面,作为砖块的粘结层。
2.将砖块沉入砂浆中,通过敲击使其平整,确保水平。
3.使用水平仪检测砌墙水平度,确保砌墙整体平整。
4.每一层砖块之间交叉错缝砌筑,提高墙体的稳定性和均衡性。
5.每隔一定高度应设置拉结筋,增加墙体整体强度。
6.根据设计图纸要求,开设门窗洞口,并设置承重梁,确保结构安全。
7.所有砌墙工艺完成后,进行外部抹灰处理,提高墙体的美观和防水性。
四、收尾工作1.清理施工现场,清除杂物及余留材料,保持施工区域整洁。
2.进行第二次检查,确保墙体结构稳固、平整,符合设计要求。
3.待砌墙材料完全干燥后,进行后续涂料或装饰工作,将墙体装饰、美化。
五、验收和保养1.请专业工程师进行砌墙样板间的验收,确保工程质量。
2.针对砌墙工程中出现的问题和缺陷,及时修复整改。
3.完工后,对砌墙结构进行适当保养,定期检查墙面情况,提高墙体使用寿命。
以上是砖砌体样板间施工方案的详细步骤,通过严谨的施工工艺和质量把控,确保样板间建筑结构的稳固和美观。
一、项目背景随着城市化进程的加快,地下室工程在各类建筑中的应用越来越广泛。
为了确保地下室工程的质量和进度,本方案旨在制定一套地下室安装样板间的施工方案,以供参考和实施。
二、施工内容1. 地下室结构施工(1)基础垫层:采用C15混凝土,厚度为100mm,平整度要求为±5mm。
(2)地下室底板:采用C25混凝土,厚度为200mm,双层双向钢筋,间距为150mm。
(3)地下室墙体:采用C25混凝土,厚度为300mm,双层双向钢筋,间距为150mm,梅花状拉筋,间距为450mm。
2. 地下室机电安装(1)给排水系统:包括给水管、排水管、阀门、水泵等设备的安装。
(2)消防系统:包括消防喷淋、消防栓、报警系统等设备的安装。
(3)通风系统:包括风机、风管、风口等设备的安装。
(4)照明系统:包括灯具、配电箱、电缆等设备的安装。
3. 地下室装饰装修(1)墙面:采用乳胶漆,颜色为白色,平整度要求为±5mm。
(2)地面:采用地砖,颜色为白色,平整度要求为±5mm。
(3)吊顶:采用铝扣板,颜色为白色,平整度要求为±5mm。
三、施工工艺1. 施工准备(1)对施工人员进行技术交底,确保施工人员了解施工方案和施工工艺。
(2)准备好施工所需的材料、设备、工具等。
2. 施工步骤(1)地下室结构施工:按照设计图纸进行施工,确保结构质量。
(2)地下室机电安装:按照设计图纸和施工规范进行施工,确保设备安装质量和系统运行效果。
(3)地下室装饰装修:按照设计图纸和施工规范进行施工,确保装饰装修质量和美观度。
3. 施工质量控制(1)严格控制材料质量,确保材料符合设计要求。
(2)加强施工过程中的质量控制,严格执行施工规范。
(3)加强施工过程中的安全文明施工,确保施工安全。
四、施工进度安排1. 施工前期准备:5天2. 地下室结构施工:15天3. 地下室机电安装:20天4. 地下室装饰装修:15天5. 施工验收:5天总计:60天五、施工安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
建筑装饰样板间施工方案一、概述本文档为建筑装饰样板间施工方案,旨在确保样板间的施工质量和进度的控制,同时满足设计要求和顾客需求。
二、施工前准备2.1 确定施工计划在施工前,需要制定详细的施工计划,包括工期安排、人员安排、资源准备等。
在施工计划中应尽量考虑因素合理性和风险控制。
2.2 确定材料清单根据设计要求,确定样板间所需的建筑材料清单,包括地板、墙面、天花板等。
要选择质量可靠、符合设计要求的材料,确保施工质量。
2.3 确定施工队伍根据施工计划,确定参与施工的人员,包括项目经理、施工队长、施工工人等。
要确保施工队伍具备丰富的经验和技术能力。
2.4 准备施工设备和工具根据施工需求,准备必要的施工设备和工具,如刷子、刮刀、施工机具等。
要确保设备和工具的正常运作,以保证施工质量和进度。
三、施工步骤3.1 地面施工1.进行地面平整处理,填补不平整部分,确保地面平整度符合设计要求。
2.进行地面防潮处理,采用防潮材料铺设或地面防潮涂料进行处理。
3.选择合适的地板材料进行铺装,根据设计要求进行铺设和固定。
3.2 墙面施工1.进行墙面抹灰处理,包括打磨和刮平处理,确保墙面平整度满足要求。
2.进行墙面贴瓷砖或墙纸等装饰材料的施工,注意施工质量和拼接的密实度。
3.3 天花板施工1.进行天花板的基层处理,包括清理和打磨,确保基层平整无瑕疵。
2.进行天花板的吊灯、照明设备等安装,确保设备的稳固和正常使用。
3.根据设计要求,选择合适的天花板材料进行安装,注意施工质量和细节处理。
3.4 门窗施工1.进行门窗洞口的处理,包括墙面刮平和边角处理,确保洞口平整。
2.安装门窗框架,确保框架的垂直和水平度。
3.安装门窗扇,注意调整合适的尺寸和工作顺序,确保门窗的开启和关闭顺畅。
3.5 环境处理1.进行室内装饰,包括墙面涂料处理和墙面装饰图案等,确保装饰效果和色彩搭配的协调。
2.进行室内空气处理,包括通风和甲醛治理等,确保室内空气质量符合标准要求。
住宅工程样板间施工方案一、施工准备工作1. 土地平整及基础施工在进行住宅工程样板间的施工前,首先需要对土地进行平整,并进行基础施工。
这包括清理土地上的垃圾和杂物,平整土地表面,进行地基开挖、浇筑地基及地下室结构等工作。
在进行地基浇筑的过程中,需要根据设计图纸确定地基的深度和宽度,确保地基结构的稳固和可靠。
2. 土建结构施工在基础施工完成后,接下来是进行土建结构的施工。
这包括进行地下室、主体结构及外墙、内墙等的施工工作。
在进行土建结构的施工时,需要根据设计方案进行浇筑混凝土、砌筑墙体、搭建临时支撑等工作,确保施工过程中的安全和稳固。
3. 设备材料的进场在进行住宅工程样板间的施工前,需要提前准备好所需的设备和材料。
这包括施工所需的机械设备、建筑材料以及人工等。
在设备和材料进场时,需要进行验收、登记和存放,确保施工使用的设备和材料完好无损,并在施工现场进行有效管理。
二、建筑装饰工程1. 室内装修施工在住宅工程样板间的施工中,室内装修是一个非常重要的环节。
这包括进行地面、墙面、天花板、门窗等的装修工作。
在进行室内装修的施工时,需要根据设计方案选择合适的装修材料和工艺,确保装修的美观、实用和安全。
2. 电气设备安装施工电气设备的安装是住宅工程样板间施工中的重要环节之一。
这包括进行照明、插座、开关等电气设备的安装工作。
在进行电气设备安装的施工时,需要遵守相关的安全规范和标准,确保电气设备安装的质量和安全性。
3. 水暖设备安装施工水暖设备的安装是住宅工程样板间施工中不可或缺的一部分。
这包括进行水管、水龙头、马桶等水暖设备的安装工作。
在进行水暖设备安装的施工时,需要严格遵守相关的安装标准和要求,确保水暖设备安装的质量和安全性。
4. 室外装饰施工室外装饰是住宅工程样板间施工中的重要环节。
这包括进行墙体保温、外墙涂料、楼梯、阳台栏杆等室外装饰工程。
在进行室外装饰的施工时,需要选择合适的材料和工艺,确保室外装饰的美观、耐久和安全。
样板间的施工方案样板间的施工方案一、前期准备工作:1.准备好所需的工程施工图纸和设计方案。
2.核实好工程所需的材料清单和细目清单。
3.组织好相应的工人和技术人员,进行分工和安排。
二、基础工程:1.清理好施工现场,并进行必要的防护措施。
2.按照施工图纸要求进行基础的测量和布线工作。
3.进行地面的站点标注和基坑开挖。
4.进行地下管道的敷设和固定。
三、主体工程:1.进行墙面的构筑和砌筑,保证墙体的垂直度和稳定性。
2.进行天花板的施工,保证天花板的平整度和牢固性。
3.进行地面的铺装工作,选择合适的材料进行铺贴,并保证地面的平整度和防水性。
4.进行门窗的安装,选择合适的门窗材料,保证其使用功能和安全性。
5.安装水电设备,包括水管、电线、开关插座等,保证其正常使用和安全使用。
6.安装室内装饰材料,如地板、壁纸、油漆等,保证室内的美观和整洁。
四、细节工程:1.进行室内照明设备的安装和布置,保证室内的光线明亮和舒适。
2.进行室内门锁的安装,保证室内的安全和私密性。
3.进行室内墙面和天花板的涂料施工,保证室内的整洁和美观。
4.进行室内地面的打腻子和上蜡工作,保证地面的平整和光滑。
5.进行室内电器设备的布线和安装,保证其正常使用和安全性。
6.进行室内家具和饰品的布置,调整室内的摆放和装修风格。
五、验收和保养:1.完成施工后,进行室内的清洁和光线调试。
2.按照设计方案要求进行室内的摆放和装饰。
3.进行室内设备的调试和检验,保证其正常工作。
4.组织相关部门进行综合验收,确认施工品质和符合设计要求。
5.提供样板间使用和维护的手册,向用户进行相关指导和建议。
综上所述,样板间的施工方案需要从前期准备、基础工程、主体工程、细节工程和验收保养等方面进行全面考虑和安排。
只有做好每一个细节工作,才能保证样板间的施工质量和用户的满意度。
同时,要严格按照施工图纸和设计方案进行施工,确保施工过程的安全和效率。
样板间施工方案样板间施工方案一、工程概述:样板间作为展示房间,是开发商向客户展示房屋装修效果和格局设计的重要环节。
本次施工旨在将样板间打造成现代、时尚、舒适的居住环境,以吸引潜在购房者。
二、施工内容:1. 墙面:a. 墙面选择高品质瓷砖进行贴面,颜色为浅灰色,增加室内光亮感,并且易于清洁。
b. 将墙面分成不同区域进行装饰,以突出不同功能区域的特点。
2. 地面:a. 选择耐磨、易清洁的环保地板材料,颜色与墙面瓷砖相协调。
b. 根据不同区域的需求安装不同类型的地板,例如客厅选用木质地板,卧室选用地毯等。
3. 屋顶:a. 选择适合样板间风格的吊顶材料,提高空间层次感。
b. 配备合适的灯具,如吊灯、射灯,营造舒适的光线环境。
4. 窗户:a. 选择高品质的窗框材料,确保窗户的使用寿命。
b. 配备合适的窗帘,根据房间功能和设计风格选择合适的颜色和样式。
5. 门:a. 选择高品质的门材料,确保门的使用寿命和安全性。
b. 配备合适的门把手,根据整体风格进行搭配。
6. 家具和配饰:a. 根据样板间实际定位,配置合适的家具和配饰,以展示居住空间的功能和舒适度。
b. 家具和配饰的样式、材质和颜色要与整体风格相协调。
7. 配套设施:a. 安装合适的空调系统,提供舒适的室内温度。
b. 配置合适的电器设备,如电视、音响等,增加生活品质。
三、施工流程:1. 确定设计方案和施工图纸。
2. 开展拆除工作,清理原有装修。
3. 进行墙面、地面、屋顶和窗户的安装。
4. 安装家具和配饰。
5. 进行配套设施的安装和调试。
6. 进行最后的清洁和验收。
四、质量控制:1. 施工人员需具备相应的资质和经验,严格按照施工图纸和设计方案进行施工。
2. 定期进行施工进展检查和质量把控,确保施工质量。
3. 施工材料要选择有质量保证的产品,杜绝使用劣质产品。
4. 施工过程中要注意环境保护,确保施工现场整洁有序。
以上是样板间施工方案的概要内容,通过合理的设计和施工,可以打造出精致、舒适、符合市场需求的样板间,以展示房屋的价值和购买的潜力。
房建样板间工程实施方案一、工程概况1.1 项目概述样板间是房地产开发商展示产品的重要窗口,直接影响购房者对项目的认知和预期。
因此,样板间工程的设计施工工作非常重要。
本方案旨在对样板间工程的具体实施进行详细规划和安排,以确保工程按时、合格地完成。
1.2 项目地址本次样板间工程设在XX市XX区XX街道XX小区。
1.3 工程内容本次样板间工程包括室内装修、家具及软装布置、灯光布局、空调、电气、水暖及智能化设备安装等内容。
1.4 工程施工单位本项目样板间工程由XX装饰施工有限公司负责施工。
1.5 工程时间样板间工程预计工期为45天。
1.6 工程费用本次样板间工程总投资为200万元。
二、工程施工方案2.1 施工人员施工人员包括设计师、木工、油漆工、水电工、安装工等,共计30人。
2.2 分包施工样板间工程中部分工序如水暖、电气等将进行分包施工,由具备相应资质和施工能力的单位进行。
2.3 安全保障施工现场应设置明显的安全警示标志,严格按照《建筑工地安全生产管理规定》进行安全管理。
2.4 进度保障安排专业的工程管理人员进行进度把控和协调,确保工程按时完成。
三、工程具体实施方案3.1 室内装修3.1.1 地面铺设采用木地板进行铺设,按照设计图纸要求进行处理。
3.1.2 墙面装饰采用环保乳胶漆进行施工,要求平整、无色差。
3.1.3 天花板装修采用集成吊顶进行装饰,要求色泽一致、安装牢固。
3.1.4 室内门窗安装采用实木门进行安装,玻璃窗采用双层中空设计。
3.2 家具及软装3.2.1 家具选购根据设计要求选购样板间内的家具,并进行合理布置。
3.2.2 软装布置选择适合的布艺、窗帘、饰品等软装进行布置。
3.3 灯光布局根据设计要求,进行灯具的选择、布局与安装。
3.4 空调、电气、水暖及智能化设备安装根据设计图纸要求,进行相关设备的安装与调试。
3.5 完善验收完成样板间工程后,进行全面的验收,确保工程质量达标,符合规范要求。
工法样板间施工方案一、项目概述本项目是为了展示工法样板间的建造过程和效果而进行的施工工程。
工法样板间是指采用特定的施工工法和材料,在一定时间内完成的一个具备完整功能和美观效果的建筑单元。
本文将详细介绍施工方案的准备、施工步骤和注意事项。
二、施工准备1. 确定施工计划:根据工法样板间的设计要求和施工时间安排,制定详细的施工计划,包括施工时间、人员配备、施工顺序等。
2. 材料采购:根据施工图纸和设计要求,采购所需的建筑材料,确保材料的质量和数量满足施工需要。
3. 设备准备:准备好所需的施工设备和工具,包括搅拌机、砌筑工具、测量仪器等,以保证施工的高效进行。
4. 环境整理:清理施工现场,确保施工区域的平整和清洁,为后续的施工工作做好准备。
三、施工步骤1. 基础施工:根据设计图纸和相关规范,进行地基开挖、基础浇筑等工作,确保工法样板间的稳固和牢固。
2. 结构施工:按照施工图纸进行结构搭建,包括墙体砌筑、屋面施工等,确保结构的强度和稳定性。
3. 安装工艺:采用各种工艺和方法进行室内装修,包括门窗安装、瓷砖贴附、壁纸施工等,使工法样板间具备实用性和美观性。
4. 安装设备:根据设计要求,安装室内设备和设施,如灯具、插座、空调等,确保工法样板间的功能完善。
5. 精装修饰:进行室内的精装修饰,如地板铺设、壁画装饰、家具摆放等,增强工法样板间的舒适度和整体效果。
6. 清理整理:清理施工现场,整理工具和设备,确保工法样板间的整洁和安全。
四、注意事项1. 施工安全:施工过程中,严格遵守施工安全规范,确保工人安全无事故。
2. 质量控制:严格按照设计图纸和规范要求进行施工,确保工法样板间的质量合格。
3. 进度控制:根据施工计划,严格控制工期,确保按时完成施工任务。
4. 环保施工:采取环保材料和施工工艺,减少对环境的污染。
5. 施工监督:配备专业的监督人员,对施工过程进行监督检查,及时发现和解决问题。
综上所述,本文介绍了工法样板间施工方案,包括施工准备、施工步骤和注意事项。
一、工程概况本样板间位于某住宅小区,总面积约为100平方米,包含客厅、卧室、厨房、卫生间等生活空间。
样板间旨在展示安装工程的质量、工艺和美观度,为后续批量施工提供标准参考。
本方案依据国家现行施工规范、验收标准及现场实际情况制定。
二、施工组织设计1. 施工单位:XX安装工程有限公司2. 施工负责人:XXX3. 施工班组:XX班组4. 施工工期:预计30天三、施工内容1. 电气工程(1)插座、开关、照明灯具的安装(2)配电箱、电缆桥架的安装(3)弱电线路的敷设与布线2. 水暖工程(1)给排水管道的安装(2)热水器的安装(3)卫生洁具的安装3. 空调工程(1)空调外机的安装(2)室内机的安装(3)空调管道的安装4. 防水工程(1)卫生间、厨房的防水处理(2)防水层的施工5. 装饰工程(1)墙面、地面的找平、刷漆(2)壁纸、瓷砖的铺贴四、施工工艺及质量控制1. 电气工程(1)插座、开关安装位置合理,间距符合规范要求(2)配电箱、电缆桥架安装牢固,线路敷设整齐(3)弱电线路敷设时,遵循“横平竖直”原则,避免交叉、重叠2. 水暖工程(1)给排水管道安装牢固,接口严密,无渗漏(2)热水器安装牢固,接口连接紧密(3)卫生洁具安装平稳,无倾斜、松动现象3. 空调工程(1)空调外机安装牢固,与墙面保持一定距离(2)室内机安装平稳,与墙面、顶面平行(3)空调管道安装牢固,连接紧密,无泄漏4. 防水工程(1)卫生间、厨房防水层施工均匀,厚度符合规范要求(2)防水层施工完成后,进行闭水试验,确保无渗漏5. 装饰工程(1)墙面、地面找平、刷漆平整,无明显瑕疵(2)壁纸、瓷砖铺贴平整,接缝严密,无明显色差五、施工进度计划1. 第1-5天:完成电气工程基础施工2. 第6-10天:完成水暖工程基础施工3. 第11-15天:完成空调工程基础施工4. 第16-20天:完成防水工程施工5. 第21-25天:完成装饰工程施工6. 第26-30天:完成样板间验收、整改六、施工安全及环保措施1. 施工现场设置安全警示标志,确保施工人员安全2. 严格遵守环保法规,减少施工过程中的噪音、粉尘污染3. 做好施工垃圾的收集、处理工作,确保施工现场整洁通过以上施工方案的实施,确保安装工程样板间施工质量,为后续批量施工提供有力保障。
样板间施工方案范文一、施工前准备工作1.1.确定施工范围和要求:根据设计图纸和业主的要求,确定样板间的施工范围和装修要求。
1.2.测量定位:根据设计图纸,进行样板间的测量定位,确定墙体、门窗、电线等位置。
1.3.施工材料准备:根据设计要求和施工计划,准备好需要使用的材料,包括砖块、水泥、木材等。
1.4.施工人员准备:组织好施工队伍,分工明确,确保施工进度和质量。
二、施工工序及要求2.1.地面处理:根据设计要求,将样板间的地面进行平整处理,并涂上防水涂料。
2.2.墙体施工:根据设计图纸,进行墙体的施工。
先根据定位标示挖坑,然后进行砌墙。
墙体使用砖块砌筑,砖缝应均匀,墙体垂直度和水平度要符合要求。
2.3.门窗安装:根据设计要求,进行门窗的安装。
先进行门洞的处理,然后安装门窗框。
门窗框要与墙体嵌缝牢固,并检查门窗是否能够正常开闭。
2.4.天花板施工:根据设计要求,进行天花板的施工。
先进行天花板的嵌缝,然后安装隔墙或吊顶,最后进行装饰面层的安装。
2.5.水电线路铺设:根据设计要求,进行水电线路的铺设。
先进行布线,然后进行开槽和埋线,最后进行验收。
2.6.涂料刷漆:根据设计要求,进行墙面和天花板的刷漆。
先进行底漆的刷涂,然后进行面漆的刷涂,最后进行修整。
2.7.地砖贴面:根据设计要求,进行地面的瓷砖贴面。
先进行地砖的切割和粘贴,然后进行接缝处理和砂浆填充,最后进行打磨和清理。
2.8.装饰装修:根据设计要求,进行装饰装修工作。
包括墙面的贴纸和壁纸、窗帘的安装、灯具的安装等。
三、施工安全与保证3.1.安全措施:施工过程中,必须要做好安全措施的落实。
施工人员必须佩戴安全帽、工地鞋等防护用具。
施工现场应设置警示标志,保证施工安全。
3.2.施工质量监督:施工队伍应加强对施工质量的监督和检查。
确保施工过程中不出现质量问题。
3.3.施工期限保证:施工队伍应根据施工计划安排工作进度,在保证质量的前提下,按时完成施工任务。
样板间装修施工方案样板间装修是一项重要的工作,需要精心设计和施工。
本文将介绍一套完整的样板间装修施工方案,包括材料选择、施工流程和注意事项。
一、材料选择1. 地板选择质地坚实、易清洁的地板材料,如木地板或复合地板,避免选择容易磨损、易脱色的地板材料。
2. 墙面墙面可以选择耐磨、易清洁的涂料,也可以考虑使用壁纸进行装饰,注重色彩搭配,营造舒适的室内环境。
3. 天花板天花板可选择吊顶或石膏板进行装修,注意考虑采光和隔音效果,确保装修效果符合设计要求。
4. 灯具选择高品质的灯具,确保照明效果良好,提升整体装修效果。
二、施工流程1. 准备工作清理样板间内的杂物,保持环境整洁,存放好施工所需的材料和工具。
2. 地面施工先进行地面的铺设工作,确保地板平整,无空鼓和开裂现象,保证地面的质量。
3. 墙面装修接着进行墙面的处理工作,如刷涂料、贴壁纸等,注意施工质量和效果,使墙面看起来整洁美观。
4. 天花板施工最后进行天花板的吊顶或石膏板装修,注意施工过程中的细节处理,确保天花板的平整和美观。
5. 灯具安装最后进行灯具的安装工作,调试灯具的位置和亮度,使整个样板间的照明效果达到最佳状态。
三、注意事项1.施工期间注意安全,避免发生意外事故。
2.施工过程中保持与业主的沟通,确保施工效果符合设计要求。
3.完工后对样板间进行清洁,保持整洁和卫生。
4.注意施工材料的质量,确保装修效果持久耐用。
5.在施工过程中严格按照设计图纸和方案进行操作,确保装修质量。
通过以上施工方案的实施,可以为样板间的装修工作提供一套完整的指导方针,确保装修效果符合设计要求,提升整体装修质量。
样板间施工方案(全)一、前期准备工作在进行样板间的施工之前,首先需要进行充分的前期准备工作。
具体包括以下几个方面:1.设计方案确认:确认好样板间的设计方案,包括布局设计、装修风格、材料选用等,以确保施工过程顺利进行。
2.材料准备:根据设计方案确定所需的各类建材和装饰材料,并提前采购、储备好,以保证施工进度不受影响。
3.施工人员安排:组织好施工人员团队,保证人员数量和专业对应,确保施工质量。
4.施工设备准备:准备好所需的各类施工设备和工具,以保证施工效率和质量。
5.施工方案制定:根据设计方案和实际情况,编制详细的施工方案,包括施工流程、工期计划、质量控制措施等。
二、施工过程1. 拆除与清理在施工开始前,首先需要进行原有空间的拆除和清理工作。
具体包括拆除墙体、地板、天花板等原有构件,清理工地并进行垃圾处理。
2. 基础处理对原有基础进行处理,包括地面找平、墙面处理、石膏线设定等,为后续施工工作提供良好的基础。
3. 场地布线根据设计方案进行电路和管线的布置,确保电路布线合理、管线畅通,以满足样板间的各项功能需求。
4. 吊顶、墙体装修安装吊顶、进行墙体装修,包括石膏板、涂料、壁纸等装饰材料的施工,确保装修效果符合设计要求。
5. 地面铺装铺设地板、踢脚线等地面装饰材料,保证地面平整、美观,并提高整体装修质感。
6. 灯具、配饰安装安装各类灯具、配饰,包括吸顶灯、壁灯、家具等,为样板间增添氛围和实用性。
三、施工质量控制在施工过程中,需要严格控制施工质量,确保样板间的装修质量达到设计标准。
具体控制措施包括:•工艺要求:严格按照设计要求和规范执行各项工艺,保证各项施工工序的质量。
•材料检验:对施工所用材料进行检验,保证材料质量符合要求,避免施工中出现质量问题。
•工程验收:在施工完成后,组织专业人员进行工程验收,确保施工质量符合验收标准。
四、施工总结完成样板间施工后,需要对整个施工过程进行总结和评估。
主要包括以下几个方面:1.成本管理:对施工过程中的成本进行核算和分析,找出成本控制中的不足并提出改进意见。
样板间施工方案(全)(1)
一、施工准备
在进行样板间施工前,需要对施工场地进行充分的准备工作,包括清理现场、
搬运材料等。
确保施工场地的整洁和安全是施工的首要任务。
二、施工材料准备
1.采购所需的施工材料,包括地板、墙纸、灯具等,确保材料质量符合
要求;
2.对施工材料进行检查,确保无瑕疵。
三、施工流程
1.布置样板间空间,确保施工过程中不受外界干扰;
2.进行地面铺设,注意地面平整、美观;
3.进行墙面装饰,确保墙面平整、无裂缝;
4.安装灯具和家具,注重细节;
5.进行最后的清理工作,确保样板间整洁。
四、施工注意事项
1.施工过程中,务必使用安全防护装备,确保施工人员安全;
2.严格按照设计图纸进行施工,保证施工质量;
3.注意施工材料的使用和保养,确保施工效果。
五、施工总结
样板间的施工是一个复杂而精细的过程,需要施工人员的精心准备和细致操作。
通过本文介绍的施工方案,可以有效指导施工人员进行样板间的施工,并获取较好的施工效果。
希望能够对您有所帮助!。
目录第一章:编制依据 (3)第二章:工程概况 (3)第三章户型选择 (4)第四章:展示区线路规划 (5)第五章:施工准备 (5)第六章样板工程施工人员及进度安排 (5)第七章:样板工程主要施工方法 (6)一、第15层样板房主要项目 (6)二、第16层主要项目 (6)三、施工机具 (16)四、质量检验 (16)第八章保证措施 (17)一、成品保护 (17)二、质量保证 (17)三、安全保证 (18)第九章:文明施工 (18)第十章样板间的验收程序---------------------------------- 19第一章:编制依据1)深圳筑博设计院、结构及安装施工图纸2)《建筑施工手册第四版》3)《建筑装饰装修工程质量验收规范》GB50210-2001 4)《建筑地面工程施工质量验收规范》(GB50209-2002)5)《建筑工程施工质量验收统一标准》(GB50300-2011)6)《建筑施工安全检查评分标准》(JGJ59-2011)第二章:工程概况1、工程概况2、平面功能3、装修工程概况3.1地面:本工程卧室、书房室内地面20mm厚水泥砂浆找平,20mm挤塑聚苯板,50mm厚C15细石混凝土随打随抹平。
上刷素水泥浆一道;20mm厚1:2水泥砂浆压实、感光。
厨房、餐厅地面在细石砼面层上外加30mm厚1:3干硬性水泥砂浆结合层,8-10mm厚地面砖,干水泥擦缝。
3.2门窗:本工程外窗采用断热铝合金内开下悬中空玻璃窗,形式参铝合金门窗L03J602,尺寸以设计为准,建筑外门窗抗风压性能为≥2.0KPa, 气密性能为≤1.5㎡/m.h,水密性能为≥250Pa,保温性能分级为≤3.0(W/m.K)、隔声性能等级分级为≥30(dB(A))。
窗玻璃为中空玻璃,面积大于1.5的窗玻璃、玻璃雨棚、玻璃幕墙、门连窗系列面积大于0.5的门玻璃均需要安全玻璃。
3.3顶棚:顶棚刮白水泥腻子两遍。
3.4内墙:200mm、100mm蒸压加气混凝土砌块墙体,2cm厚混合砂浆抹面。
刮白水泥腻子两遍。
3.5外墙:外墙聚氨酯复合板材料保温,上部刷乳胶漆,储藏室层刷真石漆。
第三章户型选择根据现场实际情况及建设单位要求,选择3#住宅楼第十五层A-5a、A-2二户作为这次样板施工户型。
具体见附图。
第四章:展示区线路规划从5#、6#商业间通道进入6#、7#商业间通道,再经3#住宅楼底层通道乘电梯进入第15层样板房。
第五章:施工准备1、本方案包括的分部分项工程为:砌筑工程、楼面地工程、门窗工程、抹灰工程、涂料工程、水电工程、弱电工程以及消防工程。
样板户型施工过程中,必须按工序步骤及施工面层流程体现工艺,如:墙面抹灰体现出灰饼制作、不同墙体材料网格布设置、粉涮砂浆底层刮糙、面层压光等。
这些工序施工必须在同一面墙上体现出来,其他工序按此流程施工。
2、装修工程工艺流程砌筑工程→内墙抹灰→顶棚、墙面→楼地面施工→门窗框安装3、每道工序完成后,必须经质检人员按验收标准严格检查后,方可转入下一道工序施工。
4、在施工中每个房间都要提供土建装饰和安装工程共同使用的统一标高线;因此,在装饰工程开始时,在每个房间的墙上都要弹上与结构阶段相一致的建筑+1.00m标高线。
第五章样板工程施工人员及进度安排5.1劳动力需求计划如下:劳动力计划表5.2样板工程创建管理人员分工表:5.3进度安排样板工程施工起始施工日期:2016年8月15日-2016年9月30日第六章:样板工程主要施工方法一、主要项目1、砌块墙体砌筑1.1砌体砌筑要求1)砌体横竖灰缝应饱满,灰缝厚度应按施工规范(规程)执行,墙面粉刷前应检查并用砂浆修补所有缝隙。
2) 构造柱按设计院及建设单位提供的图纸进行施工。
按照日照市质量通病防治措施,在每层墙体中部设置120mm厚同墙宽的C20细石混凝土腰梁。
砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,具体见附图,其它层在窗台标高处应设置通长钢筋混凝土板带,见附图。
女儿墙构造柱间距不大于4m,构造柱伸至女儿墙顶部,并与现浇混凝土压顶连接。
构造柱及抱框柱及墙体均按照建设单位提供的变更图纸施工。
1.2 各层门窗洞顶除已有钢筋混凝土梁或另有说明外,其余门窗洞顶按下列规定处理:1)过梁截面及配筋详下面过梁表,两端伸入墙中不少于250,混凝土强度等级C20。
2)当洞顶与结构梁(或板)底的距离小于上述各类过梁高度时,过梁与结构梁(或板)须浇成整体,两端入墙各200。
3)室内墙、柱、门窗洞等阳角均做20厚1:2水泥砂浆护角线,高度不低于2m,每侧宽度不小于50mm。
过梁表1.3墙体面不得打凿水平沟槽,对设计规定的洞口、管道、沟槽及各种预埋件,应在砌筑墙体时预留和预埋。
1.4 其它厨房、卫生间与相邻房间的隔墙下做200高C20素砼,墙体在不同材料交接处,应采用钢丝网抹灰或耐碱玻璃网格布聚合物砂浆加强带进行处理,加强带与各基体的搭接宽度不应小于150mm,顶层粉刷砂浆中宜掺入抗裂纤维。
2、楼面做法2.1、厨房间、卫生间做法:水泥基防水涂料,涂刷厚度1.5mm。
厨房地面上翻涂刷高度300mm;卫生间地面上翻涂刷高度1800mm。
2.2细石砼楼地面:除厨卫间及公共部位外的地面以卧室、书房为例做法:(1)20mm厚1:3水泥砂浆找平,(2)20mm厚挤塑聚苯板。
(3)50mm厚C15细石混凝土填充层随打随抹光。
2.3.楼地面主要施工方法a、材料要求1)水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,标号不应低于325#, 严禁混用不同品种和不同标号的水泥。
2)砂:砂应采用中砂或粗砂,含泥量不应大于3%。
b、施工要点1)基层表面应粗糙,并清理干净,施工前用水冲冼,但基层表面不得有积水。
2)刷一道水灰比为0.4—0.5的水泥浆结合层,随即进行面层铺抹。
待水泥砂浆终凝前,试抹不显抹纹时,抹压用力加大,使表面压平、压实、压光。
2.4有防水要求的楼地面(厨、卫间)1、施工要点1)设计结构标高必须满足排水坡度的要求。
2)地面抹灰前,应先在四周墙面弹出水平基准线,作为确定水泥砂浆面层标高的依据。
水平基准线是以地坪面±0.00 及楼层砌墙前的抄平点为依据,一般可根据现场情况弹在标高1000mm 的墙上。
3)防水层要全部设防,防水要坡向地漏。
4)基层处理(1)防水基层表面要坚实,不应有起砂、掉灰现象。
抹找平层时,凡遇有管道根部的周围,在200mm范围内的原标高基础上提高10mm坡向地漏,避免管道根部积水。
在地漏的周围,应做成略低地面的洼坑,一般在5mm。
(2)凡遇到阴阳角处,要抹成半径小于10mm的小圆弧;(3)穿过楼面或墙面的管道。
套管、地漏等以及卫生洁具等,必须安装牢固,收头圆滑,下水管转角墙的坡度及其与立墙之间的距离,应按设计要求施工。
(4)基层应基本干燥,一般在基层表面均匀泛白无明显水印时,方可进行防水层的施工。
施工时要把基层表面的尘土杂物清扫干净。
(5)当房间地面存在外露于找平层的管线时,在管线的两边亦必须抹灰导角,以防止防水在此部位形成薄弱环节。
3、顶棚3.1顶棚刮腻子户内顶棚均、墙面采用刮腻子两遍,材料为水泥:双飞粉:108建筑胶=1:2:1.5,可适当加入水,搅拌好的腻子应在1-2h内用完。
3.2主要施工方法3.2.1、基层验收:基层验收时表面要保持平整洁净,无浮砂、油污,表面凹凸太大的部位要先剔平砂浆补齐,水暖、通风管道通过顶棚的管道、开关箱、等部位必须用砂浆堵严修平整并清理干净。
3.2.2、基层清理;首先在批灰前要把顶棚上的钉子、铁丝凿除,混凝土的接槎修凿打磨平整,外露的铁钉、铁件用防锈漆进行封闭处理。
3.2.3、顶棚批灰前必须在顶棚阴角的墙面上弹好平直控制线,保证四周阴角通顺平直,每个房间必须有五个点控制标高。
眼观不得有高差和水波浪现状。
墙面上弹出贴脚线的控制线并贴好美纹纸。
3.2.4、顶棚批灰首先按照弹好的控制线对四周阴角和板面高低处用500mm大抹子找平直,所有梁柱阴阳角都用黑水泥整角。
3.2.5、顶棚批灰必须用50mm以上的大板施工,顶棚第一遍批灰厚度控制在2~3mm,平行于房间的长边方向依次进行施工。
第二遍面层腻子施工必须等底层腻子完全干燥并打磨平整后进行施工,面层厚度控制在1~2mm,平行于房间的短边方向用大板进行满批,同时待腻子6~7成干时必须用橡胶刮板进行压光修面,来保证面层平整光洁,纹路顺直、颜色均匀一致。
4、内墙做法:均采用15mm厚1:3水泥砂浆抹灰4.1、墙面清理:熟悉图纸和进行基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
当为混凝土表面时,先将其表面清扫干净,然后用10%火碱水除去混凝土表面的油污垢,再用喷浆机在表面喷上一层1:1水泥细砂浆(用砼界面剂调制),使其凝固在混凝土表面,手扮不动为好。
4.2、墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数根据房间的宽度和高度决定,筋宽为3cm。
4.3摸底灰:冲筋结束2h后抹底灰,分层装档,找平,用大杠垂直水平刮找一遍,用木抹子搓毛,然后全面检查底子灰是否平整,保证阴阳角方正,管道处灰抹齐,墙与顶板交接处光滑平整,并用托线板检查墙面的垂直与平整情况,抹灰后及时清理散落在地上的砂浆。
4.4修补预留孔洞、电气箱柄、盒:当底灰抹平后,专人将预留孔洞、电气箱槽、盒周边5cm石灰砂浆刮掉,改用水泥混合砂浆把该处抹光滑、平整。
4.5摸罩面灰:根据水平线,定出地面找平层厚度,拉十字控制线,铺找平层水泥砂浆(找平层一般采用1∶3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜)。
砂浆从里往门口处摊铺,铺好后用大杠刮平,再用抹子拍实找平。
找平层厚度宜高出花岗石底面标高水平线3~4mm。
4.6水泥护角:水泥护角在打底灰前做。
室内墙面和门洞口阳角用1:3水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,再用108胶素水泥膏抹成小圆角,每侧宽度为不小于5cm,门洞口护角做完后,及时清理门框上的水泥浆。
5、门窗(根据后期进度由分包单位报专项施工方案)6、成品烟道安装主要施工方法及技术措施1、工艺流程烟道尺寸位置校正→首层砂浆找平→安装烟道→自检烟道垂直度→监理验收签字→两次C20砼填实预留孔→满挂钢丝网→抹灰→养护2、施工要点2.1安装前通线校正预留孔洞位置是否准确,洞口大小留设是否满足设计需要,若预留洞口有所偏移,将洞口剔打至满足烟道安装需要为止。
2.2首层安装时,先用1:3的水泥浆找平地面。
2.3烟道逐层由下而上安装。
2.4进气口高度为H+2.5m,在排气道的进气口处设置不锈钢防火止回阀。
2.5烟道在楼层处连接采用2根Ф14钢筋作支撑。
3、质量控制措施3.1、烟道口四周应对称、分两次浇筑混凝土。
3.2、排水通气管不得与烟道相连。
3.3、烟道抹灰前必须满挂钢丝网,每边与墙搭接不小于150mm。
