扣件进场验收记录
- 格式:xls
- 大小:23.00 KB
- 文档页数:19
LJA-C9-3
脚手架验收记录
施工单位:
工程名称:
日期:
专职安全生产管理人员(章):
LJA-C9—3-1扣件式钢管落地脚手架搭设验收表
注:脚手架及其地基基础应在下列阶段进行检查与验收:①基础完工后及脚手架搭设前;②作业层施加荷载前;③每搭设完6~8m高度后;④达到设计高度后;⑤遇有六级强风及以上风或大雨后,冻结地区解冻后;⑥停用超过一个月.
LJA—C9-3-2悬挑式钢管脚手架搭设验收表
注:脚手架及其地基基础应在下列阶段进行检查与验收:①悬挑钢梁完工后及脚手架搭设前;
②作业层施加荷载前;③每搭设完6~8m高度后;④达到设计高度后;⑤遇有六级强风及以上风或大雨后,冻结地区解冻后;⑥停用超过一个月.
LJA—C9—3-3满堂钢管脚手架搭设验收表
注:本表格适用于门式、碗扣式、直插盘销式、承插盘扣式脚手架搭设验收。
LJA-C9—3-4承插型盘扣式脚手架检查验收表
注:
LJA-C9—3—5扣件式满堂钢管脚手架搭设验收表
LJA—C9-3-6-1附着式升降脚手架首次安装完毕及使用前验收表
;③提升、下降到位,投入使用前。
LJA-C9—3—6—2附着式升降脚手架提升、下降作业前检查验收表
下降到位,投入使用前。
LJA—C9—3—7高处作业吊篮使用验收表
注:高处作业吊篮在施工现场初次安装或安装位置变动时使用前应进行验收。

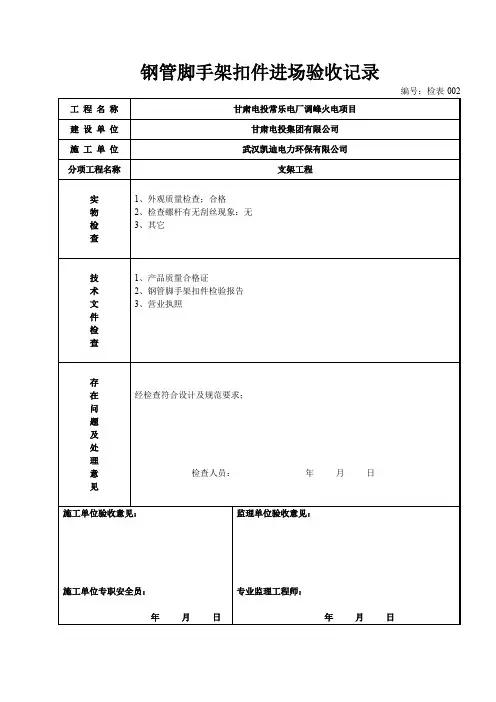

钢管扣件进场验收记录为确保工程施工质量,保证工程进展顺利进行,对于钢管扣件的进场验收是必不可少的环节之一、下面是本次钢管扣件进场验收的记录,具体内容如下:一、验收时间:2024年6月1日二、验收人员:项目经理、钢筋班组长、质检员等三、验收内容:1.钢管扣件的品种规格、数目、表面质量、重量以及相关凭证的检查;2.钢管扣件的生产厂家、质量证明文件、产品合格证、名牌等的验收;3.钢管扣件的外观质量、尺寸精度、机械性能、连接力学性能等的检测。
四、验收结果:1.钢管扣件的品种规格、数目与购买合同一致;2.钢管扣件的表面质量良好,无明显的缺陷和损伤;3.钢管扣件的重量与厂家提供的重量证明一致;4.钢管扣件的生产厂家符合相关行业标准,质量证明文件、产品合格证、名牌等完整;5.钢管扣件的外观质量符合规定标准,尺寸精度满足设计要求;6.钢管扣件的机械性能和连接力学性能测试结果良好,达到相关标准。
五、验收结论:本次钢管扣件的进场验收结果良好,符合设计要求和相关行业标准,可以放心使用。
六、验收意见:1.钢管扣件的生产厂家应按照质量管理体系要求进行生产,并提供相关证明文件;2.钢管扣件的入库数量、存放位置及保管措施应由仓库管理员负责,并保持清晰的标识;3.钢管扣件的使用过程中,应根据使用说明书正确操作,避免人为损坏。
七、其他注意事项:1.钢管扣件的发放与使用应按照合同要求进行,并做好相应的记录;2.钢管扣件出现异常情况需要及时上报,维修或更换损坏的扣件;3.钢管扣件使用后应检查,并做好维护保养工作,确保其工作性能。
以上是钢管扣件进场验收的记录,验收结果良好,符合设计要求和相关标准,可以放心使用。
在后续工程施工中,我们将严格按照使用说明书进行操作,做好扣件的维护工作,确保工程质量和进展顺利进行。
盘扣式脚手架搭设验收记录表(可以直接使用,可编辑实用优秀文档,欢迎下载)
盘扣式脚手架搭设验收记录表
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
盘扣式模板支架验收记录表。

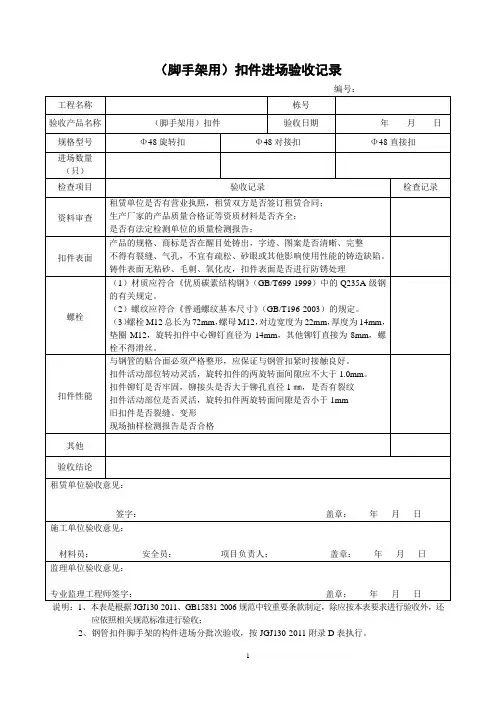

扣件式钢管脚手架验收记录工程名称涟源大江口水库管理处机关新址及公租房工程施工单位涟源市城南建筑安装公司搭设高度搭设日期年月日序号验收项目验收内容验收记录1 施工方案有专项安全施工组织设计、设计计算书并经上级审批,针对性强,能指导施工□符合□基本符合□不符合封闭(半封闭)脚手架必须有设计计算书,高度超过50m的脚手架应采用分段卸荷等有效措施,并专门设计□符合□基本符合□不符合有专项安全技术交底□符合□基本符合□不符合搭设单位及人员具有相应的资质□符合□基本符合□不符合2 立杆基础基础应平整夯实,符合设计要求□符合□基本符合□不符合立杆底部应设置底座、铺设500mm厚、长度不小于2跨的木垫板或槽钢□符合□基本符合□不符合脚手架必须设置纵、横向扫地杆,设置位置应距底上皮不大于200mm处的立杆上□符合□基本符合□不符合立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m □符合□基本符合□不符合有良好的排水措施且无积水□符合□基本符合□不符合3 材质钢管脚手架应采用外径48-51mm,壁厚为3-3.5mm的3号普通钢管,且有产品合格证或质量保证书。
严重锈蚀、压扁、弯曲、裂纹、打孔的钢管不得使用□符合□基本符合□不符合扣件应采用可锻铸铁制作的扣件,无裂纹、变形、滑丝,拧紧扭力矩宜为50-60N.m,并不得小于40N.m,且不得大于65N.m□符合□基本符合□不符合底座:铸铁底座符合国家规定,焊接底座外径尺寸为150×150mm,厚度不低于8mm□符合□基本符合□不符合脚手板可采用钢、木、竹的材料制作,每块重量应不大于30kg □符合□基本符合□不符合木脚手板厚度应大于50mm,宽度应大于200mm,两端用钢丝箍牢,有腐朽的不得使用;钢脚手板有裂纹、开焊、硬弯的不得使用;竹脚手板应是质地坚实、无腐烂、虫蛀、断裂的手竹片制作的竹榀,松脆、破损散边的竹榀不得使用□符合□基本符合□不符合序号验收项目验收内容验收记录4 架体与建筑物拉结脚架立杆必须用连墙件与建筑物可靠连接。
脚手架工程验收资料记录脚手架验收记录施工单位:工程名称:日期:专职安全生产管理人员(章):扣件式钢管落地脚手架搭设验收表施工单位:工程名称:已搭设高度:资料检查:检查脚手架搭设是否与专项施工方案编制内容及要求相符。
验算专项方案结果。
审核方案是否经施工总承包单位技术负责人、XXX。
H>50m时,需有专家论证意见。
安全技术交底符合要求。
特种作业人员持证上岗情况。
现场检查:基础平整、夯实、有排水措施。
立杆基础应设置底座、垫板。
有纵、横向扫地杆,按纵上、横下设置在立杆上,纵向扫地杆距立杆底端不大于200mm处连续设置。
立杆除顶层顶部外不得采用搭接。
杆件连接:剪刀撑搭接长度不小于1m,不少于3个扣件固定,各杆件伸出扣件大于100mm,对接扣件交错布置,拧紧扭力矩40~65N·m。
刚性连接,H≥24m二步三跨,H<24m 三步三跨。
连墙件应从架体底层第一步纵向水平杆处开始设置或采取其他可靠措施固定。
作业层满铺脚手板。
作业层脚手板下应采用安全平网兜底,以下每隔10m应用安全平网封闭。
架体封闭作业层1.2m处设上栏杆,中栏杆居中设置,挡脚板≥180mm。
作业层里排架体与建筑物楼板之间>15cm应采用脚手板或安全平网封闭。
架体稳定:H≤24m,剪刀撑两端设置且净间距≤15m;H >24m,剪刀撑全高全长连续设置,剪刀撑拐角及中间每隔6跨距设置之字型横向斜撑,剪刀撑宽度不小于4跨且不应小于6米,斜杆与地面倾角应在45º~60º之间,架体高宽比不易大于2.模板支架、缆风绳、泵送混凝土的输送管等,不得固定在脚手架上。
卸料平台自成受力系统,不得与脚手架连接。
横向水平杆在立杆与纵向水平杆交点处必须设置,并且无缺漏。
作业层按铺设脚手板需要增加设置横向水平杆。
扣件有复试检测报告,应采用外径48.3±0.5 mm,壁厚3.6±0.36mm的钢管,无弯曲、裂纹、压扁、锈蚀,扣件不脆裂,扭力矩40~65N·m。
扣件式钢管脚手架检查记录工程名称:检查日期:序号检查项目检查内容检查情况1施工方案架体搭设高度超过24m是否编制专项施工方案架体搭设高度超过24m,是否进行设计计算架体搭设高度超过50m,专项施工方案是否按规定组织专家论证且按专家论证意见组织实施是□否□是□否□是□否□2立杆基础立杆基础是否平实、符合专项方案设计要求立杆底部是否设置底座、垫板且垫板的规格是否符合规范要求是否按规范要求设置纵、横向扫地杆扫地杆的设置和固定是否符合规范要求是否设置排水措施是□否□是□否□是□否□是□否□是□否□3架体与建筑结构拉结架体与建筑结构拉结方式和间距是否符合规范要求(每处)连墙件距主节点距离是否符合规范要求(每处)架体底层第一步纵向水平杆处是否按规定设置连墙件或采用其他可靠措施固定(每处)搭设高度超过24m的双排脚手架,是否采用刚性连墙件与建筑结构可靠连接是□否□是□否□是□否□是□否□4杆件间距与剪刀撑立杆、纵向水平杆、横向水平杆间距是否满足规范及设计要求是否按规定设置纵向剪刀撑与横向斜撑(每处)剪刀撑是否沿脚手架高度连续设置且角度是否符合要求剪刀撑斜杆的接长且剪刀撑斜杆与架体杆件固定是否符合要求(每处)是□否□是□否□是□否□是□否□5脚手板与防护栏杆脚手板是否满铺且铺设牢、稳脚手板规格、材质是否符合规范要求架体外侧是否设置密目式安全网封闭且连接严密作业层在高度1.2m和0.6m处是否设置上、中两道防护栏杆作业层是否设置高度不小于180㎜的挡脚板是□否□是□否□是□否□是□否□是□否□6交底与验收架体搭设前是否进行交底且交底留有记录架体分段搭设、分段使用是否办理分段验收架体搭设完毕是否办理验收手续是□否□是□否□是□否□7横向水平杆设置是否在立杆与纵向水平杆交点处设置横向水平杆(每处)是否按脚手板铺设的需要增加设置横向水平杆(每处)双排脚手架横向水平杆是否按规定进行固定(不得只固定一端)单排脚手架横向水平杆插入墙内是否不小于于18㎝(每处)是□否□是□否□是□否□是□否□8杆件搭接纵向水平杆搭接长度是否不小于1m且固定是否符合要求(每处)立杆除顶层顶步外是否存在搭接现象(不得采用搭接)是□否□是□否□9层间防护作业层脚手板下是否用安全平网双层兜底,且以下每隔10m是否用安全平网封闭作业层与建筑物之间是否进行封闭是□否□是□否□10脚手架材质钢管直径、壁厚、材质是否符合要求钢管外观是否良好(不得存在弯曲、变形、锈蚀严重)扣件是否进行复试、技术性能是否符合标准是□否□是□否□是□否□11通道是否设置人员上下专用通道通道设置是否符合要求是□否□是□否□检查人员:建设单位:监理:施工单位:表02-03。
