规范标准一、城市绿化植树工程施工规范第一章总则1.0.1 植树工程是城市绿化工程的重要组成部分。
为了统一标准,提高施工质量,使植树工程纳入科学化、规范化、法制化管理轨道,特制定本规范。
1.0.2 本规范适用于本市新建、改建和扩建的公共绿地、居住区绿地、单位附属绿地、城市风景林地、防护林带和道桥绿化等植树工程。
1.0.3 本规范适用于种植干径15cm以下的乔木,高4m或土球直径1.3m以下常绿乔木,高度2.5m以下的灌木和藤本植物的质量技术标准。
1.0.4 本规范是根据中华人民共和国国务院颁布的《城市绿化条例》以及本市多年来施工经验和技术总结制定的。
1.0.5 为植树工程配套的构筑物、市政设施和绿化工程中草坪、地被、花卉的施工,应符合本市现行有关标准和规范的规定。
第二章术语2.0.1 植树工程:即园林树木种植工程,包括种植乔木、灌木、藤本树木。
2.0.2公共绿地:指各类公园、动物园、植物园、陵园以及小游园、街道广场绿地。
2.0.3居住区绿地:指居住区的小游园、宅旁绿地、公共建筑附属绿地。
2.0.4单位附属绿地:指工厂、机关、学校、医院、部队等单位内部自建的绿地。
2.0.5防护林带:指为城市改善环境,用于隔离、卫生、安全等防护目的而营建的林带和片林。
2.0.6城市风景林地:自然环境优美,风景名胜集中,具有一定规模、范围的绿地地域。
2.0.7道桥绿化:指道路两侧行道树、绿化带和立交桥区范围内的绿化。
2.0.8绿化工程:即园林植物种植工程,包括种植树木、种植花卉、种植草坪和地被植物。
2.0.9乔木:主干明显而直立,植株高大的木本植物。
2.0.10灌木:无明显主干或主干甚短,植株低矮的木本植物。
2.0.11常绿树:终年具有绿叶的树木,包括常绿乔木和常绿灌木。
2.0.11藤本植物:茎干细长,不能直立,攀附在大树或它物上生活的植物。
2.0.12种植土:宜于植物生长的土壤,土壤理化性能好,结构疏松,通气、保水、保肥能力强。
1、实生苗——又称直生苗、播种苗,系用种子播种繁殖直接培育而成的苗木。
2、移植苗——指经过移栽(到异地)后培育而成的苗木。
3、苗木高度——指苗木苗木露出地表的根茎部至树冠顶部之间的垂直距离,常以“H”表示(计量单位为cm,下同)。
4、冠径——又称蓬径,指苗木冠丛最大幅度之间的直径,常以“P”表示。
5、胸径——指离地面1.2m处的树杆直径,常以“Φ”表示。
6、地径——指离地面0.3m处的树杆直径,常以“d”表示。
7、土球直径——又称泥球径,指苗木移植时根部所带泥球的直径,常以“D”表示。
乔木的土球直径按胸径的8倍计算,当按胸径计有困难时按地径的7倍计算;灌木或亚乔木(如丛生状的桂花等)的土球直径按其冠径的1/3计算。
8、苗木长度——指部分植物(如铺地柏、常青藤等)在自然状态下根茎部至枝梢的实际长度,常以“L”表示。
9、全冠苗——指达到三级分枝且冠径达到其胸径的15倍及以上的乔木(特殊乔木除外)。
10、非全冠苗——指达不到三级分枝或冠径达不到其胸径的15倍的乔木(特殊乔木除外)。
11、苗龄——指苗木繁殖、培育的年数,通常以“一年生”、“二年生”表示。
12、大树——指胸径在15cm以上的常绿乔木和胸径在20cm以上的落叶乔木。
13、行道树——沿道路旁种植的乔木,具有遮荫、防尘、护路、减弱噪声和美化环境等作用。
行道树的枝下高应达到2.8m及以上。
14、反季节种植——根据苗木的种类、品种在不适宜其种植的季节里种植,视作反季节种植。
苗木起掘、种植时间应该在适宜种植季节里进行,若因工程特殊原因要求在反季节种植的,工程计价时应考虑反季节种植的人工、材料、机械及养护等技术措施费用。

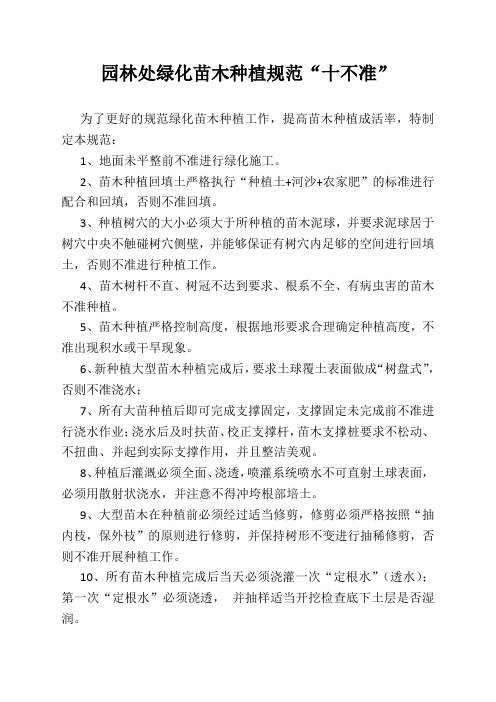

园林处绿化苗木种植规范“十不准”
为了更好的规范绿化苗木种植工作,提高苗木种植成活率,特制定本规范:
1、地面未平整前不准进行绿化施工。
2、苗木种植回填土严格执行“种植土+河沙+农家肥”的标准进行配合和回填,否则不准回填。
3、种植树穴的大小必须大于所种植的苗木泥球,并要求泥球居于树穴中央不触碰树穴侧壁,并能够保证有树穴内足够的空间进行回填土,否则不准进行种植工作。
4、苗木树杆不直、树冠不达到要求、根系不全、有病虫害的苗木不准种植。
5、苗木种植严格控制高度,根据地形要求合理确定种植高度,不准出现积水或干旱现象。
6、新种植大型苗木种植完成后,要求土球覆土表面做成“树盘式”,否则不准浇水;
7、所有大苗种植后即可完成支撑固定,支撑固定未完成前不准进行浇水作业;浇水后及时扶苗、校正支撑杆,苗木支撑桩要求不松动、不扭曲、并起到实际支撑作用,并且整洁美观。
8、种植后灌溉必须全面、浇透,喷灌系统喷水不可直射土球表面,必须用散射状浇水,并注意不得冲垮根部培土。
9、大型苗木在种植前必须经过适当修剪,修剪必须严格按照“抽内枝,保外枝”的原则进行修剪,并保持树形不变进行抽稀修剪,否则不准开展种植工作。
10、所有苗木种植完成后当天必须浇灌一次“定根水”(透水);第一次“定根水”必须浇透,并抽样适当开挖检查底下土层是否湿润。
园林绿化苗木种植工程技术要求规范一、苗木选种要求1.选择适应当地气候和土壤条件的苗木品种,确保其生长状况良好;2.苗木的生长速度、枝干的坚韧性和抗病虫害能力应达到相应的标准;3.苗木的成活率应较高,具有较好的抗逆能力。
二、苗木栽植要求1.栽植前,对土壤进行必要的改良,确保土壤疏松肥沃,保证苗木的生长环境;2.根据苗木的大小和树种特性确定适当的栽植孔深度和直径,并保证苗木立正栽植;3.栽植苗木时要注意保持苗木种植垂直,确保根系的均匀生长;4.在栽植完成后进行必要的固定,包括使用树桩、扎紧固定绳等;5.栽植后对苗木进行灌水,浇水量应充足,但不能造成积水。
三、苗木养护要求1.合理施肥,根据不同树种的营养需求和土壤情况进行施肥,保证苗木的生长健康;2.定期除草,保持苗木周围的地面清洁,并及时清除杂草;3.密切观察苗木的生长情况,及时发现并处理苗木的病虫害问题;4.根据苗木的需要适时浇水,避免干旱或过度浇水;5.根据苗木的生长情况进行必要的修剪和整形,保证苗木的形态美观。
四、苗木保护要求1.加强苗木的保护,防止苗木遭受人为破坏或盗窃;2.维护苗木周围的环境整洁,避免垃圾等对苗木造成污染;3.定期检查苗木的安全情况,如发现苗木松动、枯死等情况需要及时处理;4.加强苗木的抗逆性训练,提高苗木的抗病虫害能力和抗逆能力;5.根据苗木的需要设置保护网、护栏等设施,确保苗木的安全。
五、苗木验收要求1.对苗木的形态、生长状态进行全面细致的检查,确保苗木的健康和品质;2.对苗木的种植工艺和技术要求进行检查,确保苗木栽种符合规范要求;3.对苗木的数量和规格进行核对,确保与合同约定一致;4.对苗木的成活率和根系生长情况进行检查,确保苗木能够顺利生长。
总结:园林绿化苗木种植工程技术要求规范是保障园林绿化工程质量的关键之一、本文通过对苗木选种、栽植、养护和保护等方面的要求进行了详细介绍,希望能够对园林绿化苗木种植工程的实施提供参考。
庐江县冶父山镇张宫志家庭农场绿化苗木种植工程技术规范一、园林绿化工程定点放线1、工具配置石灰、锄头、铲、线、竹子、木桩、皮尺等;2、工作内容2.1 由施工室负责人到已平整好的工程场地,对照施工图纸,用锄头、铲、石灰、竹子、皮尺等工具,采用方格法对乔灌木、花坛、绿篱、园路、小品布置等进行定点放线;2.1.1 乔灌木定点放线行道树一般按设计断面定行位,具体以路侧石或道路中心线为基准线,用皮尺量出行位,再按设计株距定出单株穴位;定点后,宜采用白灰打点或打桩;2.1.2 花坛定点放线图案规则的花坛,可根据设计图纸,应用几何原理,直接用皮尺量好尺寸,并用石灰线作出明显标记;图案复杂的模纹花坛,要求图案线条准确无误,必须用方格法放线;必要时用粗铅线弯出图案轮廓模型,检查无误后,压于花坛边线,种植时按线到位,种完后小心取出铅线;2.1.3 绿篱、垂直绿化的定点放线绿篱的定点应以路牙或道路中心线为参照线,垂直绿化的定点可以攀缘物等为参照线,用皮尺、测绳等按设计的株距定出单株种植位置,绿篱和垂直绿化宜开沟种植,沟槽的大小按设计要求和土球规格而定;2.2 对不能按设计要求放线的情况,由施工室负责人填写设计变更表,按设计更改控制程序进行更改,然后再根据设计变更通知进行二次放线;3、检查项目3.1 施工图定点放线准确度;3.2 按照施工项目检查评分标准进行检查;4、注意事项设计变更与修改,根据具体情况提出合理建议;二、种植穴挖掘1.0 工具配置锄头、铲、铁锹等;2.0 工作内容2.1 由施工室项目负责人安排施工人员用锄头、铲、铁锹等工具到已定点放线位置挖穴;2.2 树穴的形状以正方体或圆柱体为主,图形的几何中心即为定点放线位置;树穴的规格应根据树木土球的大小来确定,一般树穴的直径比规定的土球直径要大20~30cm;2.3 对于花坛、绿篱、植穴,按设计要求确定放线范围,或植穴形状:绿篱以带状为主,花坛以几何图形为主;在花坛、绿篱周边须留3~5cm宽、3~5cm深的保水沟,在放线范围内进行翻挖、松土,一般深度为15~30cm;2.4 对于不能挖掘的植穴,应通知设计人员,结合现场具体情况进行移位挖掘;2.5 挖掘的土一般置于植穴周围,对挖掘到的石块、杂物及不适合种植的土壤进行清理;3.0 检查项目3.1 树穴规格质量3.2 变更植穴质量;3.3 花坛、绿篱植穴质量;3.4 杂物、石块清理度;3.5 按照施工项目检查评分标准进行检查;4.0 注意事项注意设计施工图与现场具体情况结合,对不能按设计要求施工的地方,提出合理的建议;三、施基肥1.0 工具配置倒车、锄头、铲等;2.0 工作内容2.1 基肥种类:以沤熟的蘑菇肥为主,对有特殊要求的植物可使用其他基肥;2.2 施肥量2.2.1 乔灌木基肥用量见下表2.2.2 草坪、花坛的基肥用量宜控制在10kg/m2左右;2.3 施肥方法:2.3.1 乔灌木:用铲将基肥与挖掘出来的泥土混匀,再根据土球高度,回填树穴底部植土,直至穴深与土球高度相符;2.3.2 花坛、草地:撒施后,进行一次30cm深的耕翻,使肥与土充分混匀;3.0 检查项目3.1 是否与泥土混匀,防止烧根;3.2 回填土高度是否符合要求,以免来回搬动树苗;3.3 按照施工项目检查评分标准进行检查;4.0 注意事项基肥应沤熟,且必须与泥土混匀,以防止烧根;四、苗木种植1.0 工具配置锄头、铲、护树桩、木拍、吊车等;2.0 工作内容2.1 苗木修剪在种植前,为减少树木体内水分蒸发,保持水分代谢平衡,使新种树木迅速成活和恢复,必须及时剪去部分枝叶,修剪时应遵循各种树木自然形态的特点,在保持树冠基本形态下剪去荫枝、病弱枝、徒长枝、重叠或过密的枝条,适当剪摘去部分叶片;2.2 种植土的有关要求2.2.1 种植土的数量a 乔灌木类:根据各类苗木土球和树穴直径的大小,并在此基础上,加填土20~30cm来确定种植土的数量;见附表1:各类土球及树穴规格b 花坛及草地类:填土深度要求40~60cm;2.2.2 种植土的土质要求a 土壤杂物及废弃物污染程度不致影响植物的正常生长;b 酸碱度适宜;c 种植土建议采用无大面积不透水层的黄壤土;d 土壤物理性质符合附表2的规定;2.3 乔木种植2.3.1 护树桩、支架新种树木,由于回填的种植土疏松,容易歪斜、倒伏,因此行道树必须设立护树桩保护;护树桩一般以露出地面1.5~1.7m为宜,护树板统一靠非机动车道方向绑扎;其他护树支架有竹子、木桩等,一般采用三角支撑方法;2.3.2 种植要求先将树苗放入树穴内,把生长姿势好的一面朝外,竖直看齐后,垫少量土固定土球,随即填入肥泥混合土至树穴的一半,用锄头将土球四周的松土插实,然后再继续用土填满树穴并插实,最后开窝淋定根水;2.3.3 非适宜季节种树需要在非适宜季节直接种植时,必须做好准备,合理安排程序,务求做到随起挖、随运、随栽植,环环紧扣,尽可能缩短施工时间;栽植后及时淋水,并经常进行叶面喷水;在低温和高温季节还要加强防寒防日灼伤措施,才能提高成活率;2.3.4 大树种植需要用吊车等机械种植,并要求有专门负责人统一指挥,且注意施工安全;种植完成后须用毛竹支撑起树冠上粗大枝条,以稳定树木原有姿态;2.3.5 保水圈乔灌木种植完毕后,均需在树苗周围浅挖一圆形保水圈,以直径60~80cm为宜,灌木保水圈以40~60cm为宜,深度以3~5cm为宜;2.4 花坛、绿篱种植2.4.1花坛种植顺序:a 独立花坛,应按“中心向外”的顺序种植;b 斜坡上的花坛,按由上至下的顺序种植;c 高低不同品种的花坛苗混种时,先种高的品种,后种矮的品种;d 模纹式花坛,先种好图案的各条轮廓,然后再内部填充;2.4.2 种植方式按设计要求,花坛、绿篱采用“品”字形或“一”字形种植,疏密适宜;2.5 草坪栽植2.5.1本公司多采用铺设法栽植草坪,即将成块带土的草皮铺满地面;2.5.2 铺草前,应施放底肥,杀除杂草及害虫;2.5.3 铺草时,草块要互相紧靠,间隙不得超过0.3cm,并随时用木拍拍实,要求草块与草块、草块与地面紧密连接;铺草时,发现草块上带有少量杂草时,应及时清除,如杂草太多,则应淘汰;2.5.4 完工后每天喷水养护;3.0 检查项目3.1 护树桩整齐度;3.2 种植是否歪斜、是否扶正;3.3 种植方向是否美观、统一;3.4 草皮是否密实;3.5 花坛、绿篱种植密度是否符合要求;3.6 施工项目检查评分标准进行检查;4.0 注意事项大树移种,注意施工安全;五、浇定根水1.0工具配置水车、胶管等;2.0 工作内容2.1 由施工室项目负责人、巡查队指导监督,水车司机和洒水员对刚种好的植物淋定根水,要求将水管插入植穴中,慢灌,至植穴踏陷,保水圈积水为止;2.2 由于淋定根水导致土壤下陷,苗木、护树桩可能歪斜,要求边淋定根水边扶正苗木和护树桩;2.3 淋水的量度参考园林建筑绿化工程预算定额P174~177标准进行;具体见下表乔灌木淋水量吨计算单位:乔灌木100株2.4 对新种的植物,应每天淋透水一次,直至植物成活时方可减少淋水次数;3.0 检查项目3.1 淋定根水的数量与苗木扶正;3.2 按照施工项目检查评分标准进行检查;4.0 注意事项4.1 淋定根水须淋够、淋透;4.2 下雨时种植的植物,亦应淋透定根水;六、场地清理1.0 工具配置机动车、铲、扫把等;2.0 工作内容2.1 整个工程完成后,要求对场地进行清理,将包装绳、营养袋、塑料纸、袋、植物修剪枝叶、剩余泥土等运走;2.2 对水泥路面的泥土进行打扫,并用水车冲干净;3.0 检查项目3.1 场地清洁度;3.2 按照施工项目检查评分标准进行检查;4.0 注意事项清洁场地,以免投诉;七、施工组织方案1.0 编制施工组织方案的总体说明1.1 编制说明在认真阅读施工图、领会设计意图的基础上,根据施工项目的特点,结合全公司的施工技术、机具配套能力等多方面的因素,编制施工组织方案;目的是为了保证按时按量保质完成任务,并充分体现设计者的思想,满足客户要求,创造经济效益;1.2 编制依据1.2.1 设计单位提供的施工图及说明等;1.2.2 有关的园林绿化施工技术规范、施工作业指导书;1.2.3 公司积累的工程施工经验;2.0 工程概况及施工条件2.1 工程概况工程名称、性质和内容含绿化及园林小品部分;2.2 施工条件2.2.1 现场施工条件会同相关部门及设计人员、客户代表等进行技术交底,对现场进行调查,了解“三通一平”及地下管线等情况;2.2.2 现有施工条件包括在苗木供应、园林小品的施工技术、人力资源、设备配置及施工经验等方面的优势;3.0 人员组织3.1 总负责人:负责整个工程的统筹,包括合同的执行、监督及安排,设计的变更指导、施工的总指挥;3.2 技术负责:负责工程施工中技术业务,监督施工质量及图纸的解释、变更、竣工图的制作;3.3 工程负责:负责整个工程的施工计划,工程事务的处理,人员及施工材料的调配等;3.4 工地负责:负责工地的指挥,处理现场一切事务;3.5 后勤事务:负责所有施工材料及施工机械的供给,后勤的各种协调工作;3.6 安全监督:负责整个工地的施工安全的检查、督导及与工地市政、通讯、供电供水等有关部门的联系,了解有关情况,保证施工安全;3.7 施工队队长:负责施工队的管理及施工人员的调配;4.0 工程施工进度计划4.1 准备期4.1.1 绿化苗木、有机肥料的选择及准备工作;4.1.2 园林机械、车辆及护树设施等的准备;4.2 施工期根据施工图纸及现场情况,将施工期分为几个阶段,每个阶段的施工起止日期按园林绿化工程进度计划表进行;4.3 养护期施工完成后,进入三个的保养期,按绿化养护作业指导书进行养护,以保证植物成活;5.0 绿化施工程序及技术要求5.1 清理场地对施工区域内所有建筑物垃圾及杂物、杂草、石子、石块等进行全面清理;5.2 场地平整严格按设计标准和景观要求,土方回填平整至设计标高;对场地进行翻挖,草皮种植土层厚牙不低于30cm,花坛种植土层厚度不低于40cm,且将泥块打碎,将表面整理成符合要求的平面或优美曲面;而填土部分则要求平整及造坡;特殊情况者,与客户共同商定处理;5.3 放线定点根据设计图比例,将设计图纸中各种树木的位置布局,反映到工程实际场地相应位置的过程;它是保证苗木布局符合设计要求的主要措施;放线定位应忠实于设计图纸,考虑到场地的一些具体情况与原立地条件等有冲突时,在征得现场监理师同意的前提下,作适当的调整;为提高定点放线的准确性,减少误差,应根据施工图纸中标明的各种硬质设施,就近确定树木的位置;对于图纸无硬质设施可供参考及造型复杂的图案灌丛,应采用方格网法定位;5.4 挖种植穴位及施基肥5.4.1 乔木种植穴形以方形或圆形为主,花灌木采用条形穴;绿篱种植按条形开沟种植;一般树穴的直径比植株土球直径大20~30cm;5.4.2 挖穴完毕后,将有机肥撒于穴边及种植绿地上,施肥量作业指导书W/M-05规定进行;5.5 苗木规格在选择苗木时,苗木规格与设计规格误差不得超过5%,且按苗木出圃作业指导书W/M-07的要求选择合格苗木;5.5.2 苗木运输灌木及花草应分层放置,以防止断枝、烂叶而影响景观;乔木及灌木球在起苗后立即用草绳、蒲包或编织袋进行上球包装,并适当修剪苗木的枝叶,以防止水分的过分蒸发和节省运力;在运输时应保护好土球,以防止土球散开而影响植物成活;5.6 苗木种植按苗木种植作业指导书W/G-06要求进行;注意:行道村乔木须坚立护树桩,绿化带种植的大树也常用竹子或其他护树设施固定;5.7 种植浇水无论何种天气,任何植物均应在栽植完成后即灌一次足量定根水;灌定根水时,水压不宜过大,避免直接冲刷土球造成根系外露;可采用多次浇水少量水,直至土球及土壤吸足水分,并适量喷洒树干及枝叶,一般每天浇一次水;5.8 植后清理派巡查队员对整个作业区进行巡视,对作业过程中形成的垃圾及时清理外运,保持绿地及附近地面清洁;6.0 工期保证措施6.1 苗木的供给随时可以供应所需工程苗木,苗源的解决是保证按期完工的关健;6.2 制定科学、高质、高效的施工管理计划和编制工程进度表,用于指导工程的实施,并在实施中检查计划和进度完成情况,及时作出纠正和改善;6.3 各部门紧密配合6.3.1 工程部安排好工地的工作,至少提前一天上报下一段施工所需苗木清单;6.3.2 采购按苗木清单及时购苗或由苗木生产部直接供苗;6.3.3 施工队根据工程量及进度及时调整人数;6.3.4 车队及时供应洒水车及园林机械设备;6.3.5 巡查队协助设计室作好施工质量的检查与监督,需对设计作出修改和调整时,及时修改通知单并同监理、建设单位和设计部门达成一致意见;6.3.6 后勤部门做好施工队员的伙食、饮水及夏季防暑工作;6.3.7 如非台风或暴雨而危及工人安全的情况下,我单位可全天候施工;6.3.8 非季节性种植,当施工时气候条件不适宜某种植物生存时,可能会要求更换树种或推迟种植时间,从而影响工期,出现该类情况需与客户联系协商解决;7.0 质量管理措施7.1 苗木质量所有苗木先由我方设计要求选好,以客户甲方及施工监理认可方可种植;7.2 起苗包装按设计要求及植物生长特性挖出符合规格的泥头,并用包装绳和编织袋按要求包好,尽量保留原叶,灌木要求用10cm以上的容器苗;经客户及施工监理确认后方可进行下一工序;7.3 苗木运输为防止大树嫩干部分在运输时因上下晃动而受伤和折断,必须用一根竹杆将干绑紧;车速不宜过快,长途运输时必须用帆布覆盖;灌木在装车时禁止苗上搭苗,应用木板或钢板将车厢分成上下几格,每格内允许放一层苗,避免断枝和烂叶;7.4 苗木种植必须按要求下足基肥,肥泥充分混合;覆土时必须深度比泥头约高3~5cm;灌木种植时必须先将营养袋取出,双手捧泥头送至种植穴,覆土压实时只能压泥头四周土壤,以免压坏泥头,覆土深度比泥头高出约1cm;7.5 养护管理苗木种完须立即灌足定根水,以灌透为原则,浇时不能太大太猛,以免造成伤根及泥头外露;种后一个月内,每天均需灌一次足水,以后可隔天浇水一次;种后一个月开始追肥,每月一次,数量为乔木0.25kg/次.株,灌木0.5kg/次;m2;修剪以增进景观和有利开花为原则,及时拔除杂草、清除杂物和防治病虫害;在养护中还须加强巡查,防止人为破坏,台风来临前做好乔木支撑防护工作,将损害减至最低;8.0 安全管理措施8.1 建立各项安全生产制度,并结合园林施工项目的特点,明确各级各类人员安全生产责任制,要求全体员工必须认真遵守;8.2 每项工程均设立施工安全领导责任人,负责施工现场的安全工作,对施工安全行监督检查职能,并对安全事故负领导责任;8.3 安全负责人应经常对施工人员进行安全教育,做好岗前培训,指导作业人员遵守机械安全操作规程、安全技术规程,定期检查机械安全性能或安全装置,检查特种作业人员带证上岗的落实情况,要使全体人员经常保持高度的安全意识,牢固树立“安全第一”思想;8.4 安全责任人应加强对施工现场及工地宿舍的环境卫生、饮食卫生、治安防火等方面的管理,防止各种意外事故的发生;8.5 施工人员应穿反光衣,在行人稠密或已通车的道路施工时,应设置施工安全标志,绿化苗木应尽量放在绿化带附近、减少占用道路,以免影响行车安全和损坏苗木,并教育施工人员注意道路交通安全;9.0 移交验收工程按合同要求养护期满后,工程部组织客户、设计单位和接受单位或部门共同进行工程移交验收,并填写园林绿化工程验收单,交上述各方签字,绘制竣工图,结算工程款等;10.0 其他工程部负责有关投诉和合理化建议的采纳和实施;支持性文件和记录;庐江县冶父山镇张宫志家庭农场2014-1-13。
绿化苗木种植规范二十条为了更好的规范绿化苗木种植工作,提高苗木种植成活率,特制定本规范:1、严格按照李总颁布的“绿化十不准”标准进行规范种植施工;2、苗木种植回填土严格执行“菜土60%+沙30%+泥炭土10%”的标准进行配合和回填;3、种植树穴的大小必须大于所种植的苗木泥球,并要求泥球居于树穴中央不触碰树穴侧壁,并能够保证有树穴内足够的空间进行回填土。
4、苗木种植严格控制高度,根据地形要求合理确定种植高度,严防积水现象发生;大型苗木种植原则上在地表就地起种培土,不挖坑。
采用杉木进行根部围合处理形成树圈。
5、新种植大型苗木种植完成后,要求土球覆土表面做成“酒酿坛”,以确保浇水能够灌透;6、所有大苗种植过程中,必须使用“生根粉”浇(撒)于泥球边缘;7、苗木种植回填土必须使用棍棒进行捣实,确保无空隙;8、所有大苗种植后即可完成支撑固定,待制成固定完成后方可进行浇水作业;9、苗木支撑桩要求不松动、不扭曲、并起到实际支撑作用,并且整洁美观。
10、大型苗木种植完成后根部必须进行树圈围合,树圈内培土要求达到馒头状,并且边缘要求低于杉木树圈3cm以上;11、杉木树圈要求杉木杆直立,围合圆整,无明显空隙,并采用铁丝在外圈进行2道以上加固;12、杉木树圈制作时,必须使用木板垫衬后方可使用大锤敲打,防止杉木杆顶部“开花”和破损;13、小型苗木、色带等种植时要求种植密度合适,不成堆、不稀拉;14、色块、色带、球类、绿篱等种植完成后及时作表层修剪,促其成型;15、大型苗木在种植前必须进行树干草绳缠绕,从泥球上部直至枝干分叉处止,但不少于2米的高度。
视不同树种的要求可适当作高度调整直至缠绕至分枝;16、大型苗木在种植前必须经过适当修剪,修剪必须严格按照“抽内枝,保外枝”的原则进行修剪,并保持树形不变进行抽稀修剪;17、浇水时注意水枪采用散射枪头进行浇水,不可使用直喷枪头;18、喷水不可直射土球表面,必须用散射状浇水,并注意不得冲垮根部培土。
苗木栽植规范要求苗木种植规范要求(1)根据苗木种植要求做好土方回填工作。
选择符合苗木生长的优质客土,落实好土源。
种植土土色为自然的土黄色或棕褐色,无白色盐酸,疏松不板结,透气性好,富有营养。
种植有效土层,乔木100CM以上,灌木60CM以上,地被30CM以上。
不采用砂质壤土。
盐碱土其含盐量必须小于10%,方可种植植物。
种植喜酸性植物,土壤PH 必须在5-7之间,石灰含量小于1%。
(2)清理建筑垃圾,尤其是有害垃圾,并及时外运。
(3)雨季施工时要备好抽水设备及时排除积水,保证苗木、草皮正常生长。
苗木种植时,应拆除不易腐烂的包装物;树干应采取保湿措施;种植土应分层踏实,深浅与原种植线一致;根系必须舒展;随填土随踏实,使根部与土紧密结合。
绿化种植应尽量避免在大雨天进行,雨天种植时,由于施工人员的踩踏,土空隙郁闭,透气性大为降低,不利于苗木根的呼吸,容易死亡。
如遇大风应加固支撑物,特别是乔木。
(4)为减少土建施工时产生的灰尘对苗木生长产生的影响,应随时进行洒水或其它抑尘措施,使之不出现明显的降尘。
冲洗集料或含有沉积物的操作用水,应采取过滤、沉淀池处理或其它措施做到达标排放,避免排入苗木种植土中。
采取有效预防措施,防止施工场所占用的土地或临时使用的土地受到冲刷。
施工中的临时排水系统,应能最大限度地减少水土流失及对水文状态的改变。
施工区域、砂石料场,在施工期间和完工以后应妥善处理,以减少对苗木生长环境的影响。
(5)靠近公用设施的开挖作业,应通知有关部门,并邀请有关部门代表在施工时到场。
并将上述通知与邀请书的副本提交监理工程师备查。
6/ 1苗木栽植规范要求(6)创造与苗木(尤其是大乔木)原生长地相似的环境,以防止苗木因突然改变生长环境而造成生长不良甚至死亡。
(7)尽量选用乡土树种。
(8)使用农药必须采用无残留不破坏生态环境的农药。
(9)建立保养人员例行检查制度。
每天上、下午各巡检一次,做好保养日志记录,如浇水、施肥、除虫治病、修剪等内容,做好疫情预防工作,对大乔大木进行编号登记,建立植物档案,随时记录有关内容。
植物种植设计说明及规范种植设计总评说明一、种植要点1、严格按苗木表规格购苗,应选择根系发达枝干健壮,树形优美无病虫害的苗木,大苗移植尽量减少截枝量,严禁出现没枝的单干树木,乔木分枝点不少于4个。
树型特殊的树种,分枝必须有4层以上。
1.1、所有常绿乔木需全冠种植,施工种植后,须带三级以上分枝,切忌“杀头”处理,树型保持其原有形状,并且无明显阴面、阳面之分。
1.2、所有落叶乔木需全冠移植,施工种植后,根据不同树种,须带二至三级或更多的分叉枝,树型保持完整,姿态优美。
2、规则式种植的乔灌木,同一树种规格大小应统一。
丛植和群植乔灌木应高低错落,灵活布置。
3、分层种植的花带,植物带边缘轮廓种植密度应大于规定密度,平面线型应流畅,边缘成弧形。
高低层次分明,且与周边点缀植物高差不少于30cm.4、孤植树应树形姿态优美、奇特、耐看。
5、整形装饰篱苗木规格大小应一致,修剪整形的观赏面应为圆滑曲线弧形,起伏有致。
6、植后应每天浇水至少二次,集中养护管理。
7、大苗严格按土球设计要求移植。
大规格乔木移植时,须掌握移植时间。
选用运迁苗移植;移植时应对树木进行修剪,带泥球移植;大树种植后必须设扁担桩或三角撑加以支撑。
为确保大树移植成活及生长良好,可于种植穴内放置营养土,并于种植时拌施有机肥。
8、草皮移植平整度误差≤1cm。
9、苗木表说明:9.1、苗木表中所规定的冠幅,是指乔木修剪小枝后,大枝的分枝最低幅度或灌木的灌木的叶冠幅。
而灌木的冠幅尺寸是指叶子丰满部分。
只伸出外面的两、三个单枝不在冠幅所指之内,乔木也应尽量多留些枝叶。
9.2、苗木表中同一植物同一档规格有较大变化幅度,施工备苗木时,应采用大、中、小的搭配的方式,而不应单取量小值;选苗时,如无特殊说明的,应注意植物的均衡美观,不能选用比例失调的苗木(如只是高度达标,冠幅不符合要求;或只满足冠幅大小而忽略高度的适当比例)。
10、规格表上并未规定乔木高度,但要求乔木不能去掉主树梢。
北方树木栽植技术规范引言树木是城市绿化的重要组成部分,对于改善环境、提高空气质量、增加景观价值等方面有着不可忽视的作用。
为了确保树木在北方地区的栽植效果和生长情况,制定一套适用于北方地区的树木栽植技术规范是非常必要的。
本文将介绍北方树木栽植技术规范,包括栽植前的准备工作、树木的选购和处理、栽植过程中的注意事项以及栽植后的养护工作等内容。
1. 栽植前的准备工作在进行树木栽植之前,需要进行一系列准备工作,以确保树木的栽植效果。
主要包括以下几个方面:•土壤准备:选择土壤肥沃、排水良好的地点,松软的土壤有利于树木根系的生长。
在栽植前,应对土壤进行松软、除草、施肥等处理。
•规划设计:根据栽植区域的条件和需要,作出合理的规划设计。
包括树木的数量、位置、种类以及栽植的布局等。
•技术培训:对于栽植人员进行相关技术培训,确保其具备树木栽植所需的基础知识和操作技能。
2. 树木的选购和处理选择适合北方地区生长条件的树木品种非常重要。
以下是一些选购和处理树木时需要注意的事项:•品种选择:根据北方地区的气候条件和栽植区域的需求,选择适合的树木品种。
考虑树木的高度、树冠形状、叶子和花朵等特征。
•树苗选择:选择生长良好、根系发达、无病虫害的树苗。
检查树苗是否有枯萎、裂解、破损等情况。
•根系处理:在栽植之前,对树苗的根系进行处理,包括修剪、修整和浸泡等。
切割破损的根部,修剪过长的根系。
3. 栽植过程中的注意事项在进行树木栽植过程中,需要注意以下几个方面:•推土和挖坑:在栽植之前,必须进行土壤挖掘和推土等工作。
挖坑的大小要根据树木的根系大小来确定,确保根系能够完全放入坑中。
•群植密度:根据树木的大小和层次,合理确定群植的密度。
不同品种的树木之间要保持一定的距离,以免互相竞争养分。
•光照和浇水:栽植完成后,要根据树木的需求提供适当的光照和浇水。
在树木生长的初期,浇水要适量,注意避免积水。
4. 栽植后的养护工作栽植后的养护工作非常重要,它直接影响树木的生长和成活情况。
苗木种植技术要求和技术规程可能会根据具体的植物种类和栽培环境有所不同。
以下是一般性的苗木种植技术要求和技术规程的主要内容:
1. 土壤准备:选择适合苗木生长的土壤,并进行适当的土壤处理,如松土、施肥等。
确保土壤排水良好、富含养分,并消除土壤中的杂草、病虫害等。
2. 种子或扦插材料选择:选择健康、品质良好的种子或扦插材料,确保其无病虫害,具有良好的萌发和生长能力。
3. 播种和栽植:根据植物的生长习性和栽培要求,进行适时的播种或栽植。
控制适当的种植深度和间距,确保苗木能够顺利生根并生长。
4. 灌溉管理:根据植物的需水量,进行适量的灌溉,保持土壤湿润,避免干旱和水浸情况。
注意合理安排灌溉频次和水量,尽量避免积水。
5. 营养管理:根据植物的养分需要,进行合理的施肥管理。
选择适当的肥料类型和施肥量,确保苗木的养分供应充足。
6. 病虫害防治:定期巡查苗木,及时发现并处理病虫害问题。
可采取生物防治、化学防治或物理防治等方法,确保苗木的健康生长。
7. 剪伐和整形:根据植物的生长特点,进行适当的剪伐和整形,塑造苗木的良好形态,促进分枝和生长。
8. 环境管理:根据苗木的生长喜好,合理管理环境条件,如温度、光照、通风等。
确保苗木处于适宜的生长环境中。
以上是一般苗木种植技术要求和技术规程的主要内容。
具体的规程可能会根据不同植物的特性和种植环境有所差异,因此在具体种植时需参考相关种植手册或专业人士的指导。
1、树穴的规格,应视土质情况和树木根系大小而定。
一般规定:树穴直径和深度,应较根系和土球直径加大15-20cm,深度加10-15cm。
树槽:宽度应在土球外两侧各加10cm,深度加10-15cm,如遇土质不好,需进行客土或采取施肥措施的应适当加大穴槽规格。
2、2、土壤是园林植物生长的基础,含有害物质及杂物必须清除,达到植物生长的条件。
因此,在绿化工程施工前必须进行土壤化验,为改善土壤理化性质,提高土壤肥力。
种植土回填完毕后混合山皮砂、有机肥等用旋耕机搅拌均匀,土块儿直径不能大于3cm。
并且将种植土中含有的石块、垃圾及芦苇根等清理干净,以满足栽植条件。
3、装、运、卸和假植苗木的各环节均应保护好苗木,轻拿、轻放,必须保证根系和土球的完好,严禁摔坨。
4、4、使用吊车装卸苗木时,必须保证土球完好,拴绳必须拴土球,严禁捆树干吊树干。
5、5、树木移植时为平衡树势,提高植树成活率,应进行适度的强修剪。
修剪时应在保证树木成活的前提下,尽量照顾不同品种树木自然生长规律和树形。
修剪的剪口必须平滑,不得劈裂并注意留芽的方位。
超过2cm以上的剪口,应用刀削平,涂抹防腐剂。
修剪的方法,一般采取疏枝和短截。
6、6、树木的根部和高大落叶乔木树冠的修剪,均应在散苗后种植前进行,一般剪去劈、裂、断根、断枝、过长根、徒长枝和病虫根、枝。
7、7、灌木、绿篱、花篱或需造型修剪的树木,除根部修剪在种植前进行,树冠部分应在种植二遍水扶直后进行。
8、8、种植的质量标准:
9、a)、种植的苗木品种、规格、位置、树种搭配应严格按设计施工。
10、b)、种植苗木的本身应保持与地面垂直,不得倾斜。
11、c)、种植时应注意苗木的丰满一面或主要观赏面应朝主要视线方面。
d)、种植规则式要横平竖直,树木应在一条直线上,不得相差半树干,遇有树弯时方向应一致,行道树一般顺路与路平行。
树木高矮,相邻两株不得相差超过30cm。
e)、种植苗木深浅应适合。
一般乔灌木应与原土痕持平。
个别快长、易成活的树种可较原土痕栽深5-10cm,常绿树栽时土球应与地面平或略高于地面5cm。
f)、种植带包装的土球树木时,必须保持土球完好,包装物应取出。
9、支撑:乔木需要杉木干三角支撑,支撑应牢固,一般支柱立于土堰以外,深埋30cm以上,将土夯实,支柱的方向一般均迎风。
树木绑扎处应垫软物,严禁支柱与树干直接接触,以免磨坏树皮。
支柱立好后树木必须保持直立。
10、浇水:新植树木栽后24小时内浇第一遍水,此次水量不宜过大、过急,三日内浇第二遍水,十日内浇上第三遍水,此两次水量要大,应浇透,以后转入后期养护。
每次浇水后均应整堰、堵漏、培土、扶直树干,第三遍水后可封堰。
11、非种植季节种植,应采取以下措施:
1)、苗木应提前采取修枝、断根或用容器假植处理。
2)、对移植的落叶树必须采取强修剪和摘叶措施。
3)、选择当日气温较低时或小阴雨天进行移植,一般可在下午五点以后移植。
4)、应采取带土球移植。
5)、各工序必须紧凑,尽量缩短暴露时间,随掘、随运、随栽、随浇水。
6)、夏季移植后可采取搭荫棚、喷雾、降温等措施。
12、后期养护:按规定时间为一年,即新植三遍水后转入后期养护,应固定专人负责。
主要项目包括:浇水、中耕、修剪、去蘖、防治病虫、施肥、防寒和看管维护。
