掘进工作面停工及复工技术安全措施随着煤炭开采加速,掘进工作面一直是整个采煤过程中的重要步骤。
然而,在掘进工作面运行期间,可能会遇到一些不可预测的问题,导致停工。
为了确保掘进工作面的安全和高效率的发展,必须有制定一套针对停工及复工的技术和安全措施。
一、停工技术安全措施1、排放可燃性气体。
在掘进工作面停工时,应立即排放可燃气体,防止气体积聚引发火灾和爆炸事故。
在排放过程中,可采用完全排放法和间歇排放法,确保地下气体浓度降到安全水平。
排放完毕后应及时更换新风管道,彻底清除废气,防止气体反弹。
2、设置警示标志。
在掘进工作面停工期间,在主风机、通风机、煤切机等重要部位设置醒目的警示标志,以提醒工人避免靠近或触碰设备,防止误操作。
3、煤壁支护。
停工期间,掘进工作面煤壁支护是很关键的。
在煤层较软或煤的自支性差的情况下,可能会发生煤壁塌方,导致严重事故。
因此,必须加强煤壁的支护和固结,以确保在停工期间防止塌方。
4、施工现场封闭。
在掘进工作面停工期间,应尽量将施工现场封闭,以防止原人员进入危险区域。
可以使用板材、棚布等围合掘进工作面,同时设置专人巡查,确保每个掘进工作面都得到有效保护。
二、复工技术安全措施1、气体检测。
在掘进工作面复工前,必须对气体进行检测和清除,确保气体浓度在安全范围内。
可以使用气体检测器和通风设备对气体进行连续监测,同时及时清理废气。
2、设备检查。
在掘进工作面复工前,需要对设备进行仔细的检查,检查设备有无损坏、零部件是否齐全、电缆是否完好等,并在发现问题时及时修理或更换。
3、启动通风系统。
在复工前,应启动通风系统,确保新风入口与废气出口流量平衡,并进行人员逃生救援方案演练。
4、煤壁支护。
复工时,需要对煤壁进行支护和固结,确保工作面顺利进行,避免发生煤壁塌方。
在掘进工作面停工和复工期间,必须严格执行相关的技术和安全措施,确保工作面的高效安全发展。

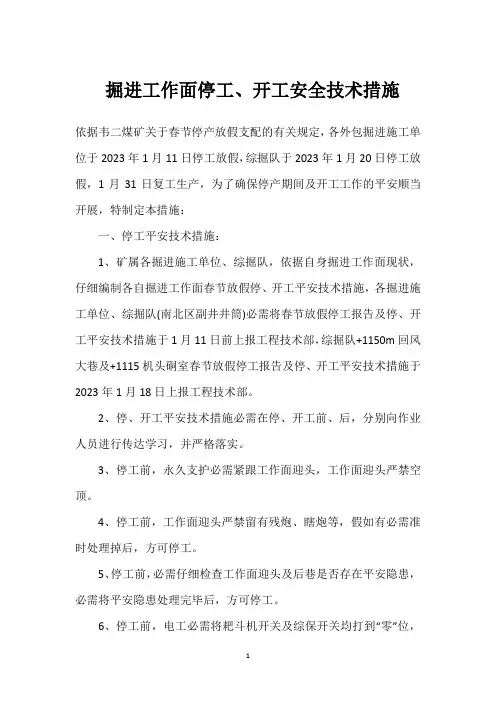

掘进工作面停工、开工安全技术措施依据韦二煤矿关于春节停产放假支配的有关规定,各外包掘进施工单位于2023年1月11日停工放假,综掘队于2023年1月20日停工放假,1月31日复工生产,为了确保停产期间及开工工作的平安顺当开展,特制定本措施:一、停工平安技术措施:1、矿属各掘进施工单位、综掘队,依据自身掘进工作面现状,仔细编制各自掘进工作面春节放假停、开工平安技术措施,各掘进施工单位、综掘队(南北区副井井筒)必需将春节放假停工报告及停、开工平安技术措施于1月11日前上报工程技术部,综掘队+1150m回风大巷及+1115机头硐室春节放假停工报告及停、开工平安技术措施于2023年1月18日上报工程技术部。
2、停、开工平安技术措施必需在停、开工前、后,分别向作业人员进行传达学习,并严格落实。
3、停工前,永久支护必需紧跟工作面迎头,工作面迎头严禁空顶。
4、停工前,工作面迎头严禁留有残炮、瞎炮等,假如有必需准时处理掉后,方可停工。
5、停工前,必需仔细检查工作面迎头及后巷是否存在平安隐患,必需将平安隐患处理完毕后,方可停工。
6、停工前,电工必需将耙斗机开关及综保开关均打到“零”位,并闭锁。
7、停工期间,必需保证工作面正常供风,并确保正常瓦斯进行检查。
8、停工前各施工单位必需将各自的水仓清理洁净,确保储水容积,并将水泵排水管路认真检查一遍,确保完好,每天必需支配专职人员进行排水,确保开工后平安生产。
9、掘进工作面停工前必需将矿车提升到地面,并将矿车提离轨道放置在地面,并将一坡三挡处于关闭状态。
10、停工期间,全部入井人员必需向调度室汇报,由调度室同意方可入井,入井人员必需有两人同行,不许单独行动。
升井后必需准时向调度室汇报,调度室负责做好记录。
11、1月11日经工程技术部、调度安监部、动力部、监理共同检查验收,同意停工后,工程技术部下发停工通知单后方可停工。
二、开工时平安技术措施:1、1月30日14时在矿会议室召开由筹建处技术员以上人员、综掘队队长及技术人员、各施工单位项目经理和技术负责人参与复工前的会议。
2024年春节期间,人们普遍会返乡团聚,享受属于自己的一段休闲时光。
同时,春节期间也是各类工程停工止产、停车收费、停运业务的黄金时段。
然而,在停工停产期间,各类工程场所仍然需要采取一系列安全技术措施,以确保工程场所的安全。
下面将从四个方面来探讨2024年春节放假停复工安全技术措施。
首先,关于场所内部的安全措施。
在停工期间,必须对场所内部进行周全的巡查,清理和整顿。
所有危险品和易燃易爆物品必须妥善安放,以免发生火灾等安全事故。
并且,在电源和设备方面,必须进行全面的断电和断气,以避免电器设备漏电引起的火灾。
此外,还应定期清理通风系统,确保空气流通,以防止积存的有毒有害物质对员工及工作场所造成危害。
其次,关于场所外部的安全措施。
对于一些建筑工程、交通设施等需要停工的项目,应设置围挡,阻止人员及外界对象进入工地,以避免人员伤亡和财产损失。
围挡必须符合相关的安全规定,并进行定期检查和维护,确保其稳固可靠。
此外,还应明确在工地附近的周边道路交通规则,并设立警示标志和指示牌,提醒行人和车辆遵守交通规则,确保交通秩序。
第三,关于防火和安全管理。
因为大多数单位将长时间放假,保安和消防力量可能会相应减少,因此必须对消防设备进行全面检查和维护。
建筑内消防设施的合格率要达到百分之百,火灾防护门、防火墙等设施必须完好并得到有效的使用。
在主要区域和通道设置灭火器和灭火器壶,并正确标识出来,以方便工作人员使用。
另外,还应明确消防疏散路线和逃生方向,配备合格的疏散指示牌和应急照明设备。
最后,关于设备的安全措施。
对于一些需要持续运行的设备,可以采取采购保养设备、设立设备值班或监控等方式进行监管。
例如,监控设备可以通过摄像头等方式进行远程监控,及时发现和解决可能出现的安全问题。
确保设备的正常运行和维护,防止设备老化或设备故障引发的问题。
总之,2024年春节放假停复工期间,应加强对场所内外的安全管理工作。
从场所内部到外部,从火灾防护到设备安全,各方面都需要做出相应的安全技术措施,以确保人们在工作场所和道路上的安全。
PMJT—JSK—ZCD平煤集团景昇煤业有限公司综采工作面春节放假停工复工安全技术措施采面编号: 六2-11090采面编制单位综采队编制人:施工队长:编制日期: 2020年1月10日六2-11090综采工作面春节放假停工复工安全技术措施六2-11090综采工作面停工复工安全技术措施六2—11090综采工作面停工复工安全技术措施根据矿里统一安排,春节放假期间(2020年1月13日二班——2020年1月31日),六2——11090综采工作面将停止回采作业,为保证在停产期间六2——11090综采工作面工程质量合格和安全隐患的排除工作,特制定本安全技术措施。
一、工作面停采前安全技术措施1、停产前,最后一个循环,必须完成整刀开采,煤壁采直、采齐,工作面处于最小控顶距状态下,工作面质量标准化达标。
2、停产前,工作面支架全部符合初撑力要求,支架无漏液、窜液现象。
3、清净工作面架前,将工作面刮板输送机开空。
4、工作面下端头两台水泵及运输顺槽所有水泵,排水管路畅通,设备完好,防止工作面在停产期间出现积水现象,下端头备用两台排水泵。
5、停产前,必须将工作面使用的管线、电缆盘挂好,放在无淋水地点,各台开关进行重新吊挂,高度达到1米且捆绑牢固。
6、两巷超前支护不得出现缺梁少柱现象,超前支护长度不小于20m,支柱初撑力不小于90KN。
7、乳化泵站乳化液配比浓度必须达到3%—5%。
8、停产前,必须将放假期间所用的备用材料准备齐全,分类码放整齐,单体液压支柱、铰接梁备用数量不少于在用数量的10%。
9、机电设备的停机必须有专职机电工作业,严格按停机程序作业。
10、所有开关隔离手柄在闭锁之前必须先记住其正常运行时的位置,防止试车时出现电机反转现象。
12、停产前组织队干及班长对工作面及两条顺槽进行全面隐患排查,发现问题及时处理。
二、机电设备停机程序停产期间:工作面运输顺槽两台移动变电站正常运行,保证工作面排水泵正常用电。
监测监控设备正常运行。
一、交底目的为确保停工和复工过程中的安全生产,降低事故发生风险,提高全体员工的安全意识,特制定本安全技术交底。
二、交底对象全体参与停工和复工工作的员工及管理人员。
三、交底内容一、停工前的安全技术措施1. 人员培训:组织全体员工进行停工前的安全教育培训,确保每位员工了解停工期间的安全注意事项。
2. 工作面处理:将工作面煤壁割直,顶、底板割平,确保停工当班工作面达到三直两平。
3. 顶板控制:严格控制工作面顶板,将支架移至最小控顶距,并确保顶梁、侧护板全部打出,护实顶板、煤帮。
4. 采高控制:工作面采高控制在1.9m以内,严禁留有伞檐。
5. 设备管理:停机时,煤机必须完成进刀工序,并停在顶板完好处。
将采煤机滚筒全部落下,放至底板上,不得悬空。
6. 清理工作:清理工作面及两巷的杂物,码放整齐物料,处理废旧棉纱、废油脂。
7. 支护检查:超前支护严格按规定支设,对顶板破碎或有淋水的地方,必须用戴帽点柱加强支护。
8. 电气设备:将所有电气设备全部停电闭锁。
二、复工前的安全技术措施1. 安全检查:复工前进行全面的安全检查,确保所有设备、设施完好,无安全隐患。
2. 安全教育:对全体员工进行复工前的安全教育,重申安全操作规程和注意事项。
3. 人员配备:确保专(兼)职安全员持证上岗,负责现场安全监督和管理。
4. 防护用品:确保员工正确穿戴个人劳动防护用品,如安全帽、安全带、工作鞋等。
5. 施工材料:施工材料堆放有序,不侵入运输通道施工界限。
6. 交叉作业:交叉作业时注意与土建的配合,确保双方安全。
7. 安全防护设施:施工现场的安全防护设施、安全标志等未经批准不得随意拆除和挪动。
8. 高处作业:高处作业、临边作业必须系好安全带,作业点下方设警戒区,有专人看守。
三、注意事项1. 遵守规章制度:全体员工必须遵守文明施工安全劳动卫生规章制度。
2. 操作规范:严格执行安全操作规程,严禁违规操作、违章指挥。
3. 精神集中:工作时间应精神集中,听从指挥,不准饮酒。
停工复工安全技术措施随着疫情形势逐渐稳定,国家政策逐步放开,各行各业已经开始或即将开始复工复产。
在这个时期,企业需要加强安全场所管理,做好应急措施,迎接复工的挑战。
本文将介绍停工复工安全技术措施,以帮助企业稳步复工。
一、停工前的准备工作1. 准备清单:制定清单,统计所需备品备件数量,包括红外线温度计、口罩、消毒液、清洁工具、消毒工具等。
备好必需品,预先储备,为复工做好充分准备。
2. 保养设备:安排专业人员对设备进行全面检查和维护,保证设备状态良好,复工后顺利开展。
3. 建议进行保洁、消毒工作:通过消毒、清洁、通风等方式确保生产车间、办公区域等环境安全无害。
二、复工后的安全规范1. 温度检测:复工前,要对员工进行严格的体温检测,确保员工安全素质,发现有病情特征者即时隔离治疗。
2. 健康谘询:开展健康测评、健康咨询、健康指导,提升员工健康意识,减少疫情传染。
3. 工作区划分:对工作区域进行细分,将员工分配到不同的工作区域,避免人员聚集。
4. 交通安排:充分利用交通线路,对员工的交通安排进行细分,减少车上人数,减少疫情传播风险。
5. 办公区设置:办公区设置高桌、柜子,实现桌子之间的隔离,避免员工之间的直接接触,降低疫情感染风险。
6. 音视频会议:采用音视频技术,减少员工面对面开会,降低交叉感染风险。
三、加强员工安全教育1. 安全知识培训:开展安全常识培训,提高员工安全意识,从而保证员工互相安全,避免疫情大规模传播。
2. 健康安全教育:通过刊物、海报等方式,定期进行健康安全教育,提高员工健康意识。
3. 应急预案:制定详细的应急预案,定期组织应急演练,做到应急随时准备。
四、落实安全管理责任制1. 部门负责制:明确部门责任,采取有针对性的方式,提高部门间协作效率,增强团队安全素养。
2. 安全工作纪律:制定安全工作纪律和相关规章制度,严格执行,不得有半点偏差。
3. 安全考核体系:建立科学的考核体系,对各部门、员工安全工作情况进行监督、考核,实行绩效评价,确保安全管理科学、合规。
矿业复工复产安全技术措施随着全球疫情得到有效控制,矿业行业逐渐恢复了生产和运营。
然而,在保证矿业复工复产的同时,保障安全成为了一项关键任务。
本文将就矿业复工复产安全技术措施进行探讨,以确保生产过程中的安全。
1. 人员管理矿业企业应建立健全人员管理制度,确保复工人员的身体健康。
首先,严格进行体温检测,要求复工人员每天定期测量体温,并对有异常情况的人员进行隔离。
其次,要求所有进入矿业企业的人员佩戴口罩,保持社交距离,并加强员工培训,提高其安全意识和防护意识。
2. 设备维护与消毒在矿山生产过程中,设备的正常运转是确保安全的关键。
矿业企业应制定设备维护和消毒计划,确保关键设备的正常运转。
对于频繁接触的设备,如操作台、按钮、把手等,应定期进行消毒,保持清洁卫生,有效减少病毒传播的风险。
3. 工作场所布局调整为了保持员工之间的安全距离,矿业企业应进行工作场所布局调整。
合理划分工作区域,确保员工之间的间距符合安全要求。
同时,矿业企业还应设置足够的消毒站点,并配备洗手液等必要的卫生用品,方便员工随时进行手部卫生。
4. 安全培训与演练在矿山生产过程中,事故防范和应急处置能力是确保安全的关键。
矿业企业应定期进行安全培训和演练,提高员工的安全意识和应急处理能力。
培训内容包括事故预防、火灾防护、紧急疏散等,通过实践演练,提高员工在应急情况下的应变能力。
5. 安全监测与管理矿业企业应建立安全监测与管理体系,实时掌握生产过程中的安全情况。
通过安全监测系统,及时发现潜在风险,采取相应的措施进行处理。
此外,矿业企业还应加强对承包商和供应商的管理,确保其遵守安全规定和标准。
6. 心理援助与关怀复工后,员工可能会面临一定的心理压力和焦虑。
矿业企业应关注员工的心理健康,提供必要的心理援助和关怀。
建立健全的心理支持体系,为员工提供咨询和帮助,帮助他们应对疫情带来的心理压力。
总结矿业复工复产安全技术措施是确保生产过程中的安全的关键。
通过健全的人员管理、设备维护与消毒、工作场所布局调整、安全培训与演练、安全监测与管理、心理援助与关怀等措施,矿业企业能够有效降低疫情风险,确保员工的安全和健康。
停工5年的金属矿复工安全技术措施一、各个生产系统方面:1、由矿领导带队(采掘、机电、一通三防、技术、调度等所有管理人员)对井下各个系统(采、掘工作面、通风系统、运输系统、井下供电、监测监控、供水系统、排水系统、通讯系统、压风系统等)、地面供电系统、安全消防系统、供暖系统等安全隐患全面排查一遍,对查出的影响矿井安全的隐患必须在复工前处理后,确认在复工后对矿井各个系统安全不构成威胁,方可进行复工。
2、对提高运输系统展开全面检查,对揭发的问题处置后,确保矿井提高运输系统正常运转,方可开工。
3、矿井主扇必须保持正常运行。
4、对矿井检测系统必须全面检查,对揭发的问题处置后,确保检测系统正常运转,方可开工。
5、对矿井地面供电系统进行全面检查,对查出的问题处理后,保证双回路供电可靠,方可复工。
6、对井下通讯展开全面检查,对揭发的问题处置后,确保井上下通讯正常可信,方可开工。
7、对井下排水进行全面检查,对查出的问题处理后,保证排水系统正常可靠,方可复工。
8、对井下运输系统(并无归属于胶轮车、皮带输送机、刮板输送机)及其各种维护展开全面检查、保护,对揭发的问题处置后,并试运营正常后,方可开工。
9、对井下机电设备必须进行逐台检查,对查出的问题处理后,杜绝失爆现象,并试运转,试运转正常后,方可复工。
10、所有井下人员及地面岗位人员,必须经由存有资质的安全培训机构展开全员培训,培训考试合格后方可以上岗工作。
二、采掘工程方面:1、由矿非政府展开对《综采工作面作业规程》再次贯彻落实自学,经考试合格后方可以上岗工作。
属特定工种岗位的人员必须二百一十三资质的培训机构培训合格并上岗上岗。
2、对综采工作面的两条顺槽及采煤工作面全断面冲尘,清洁所辖区间的机电运输设备及电缆、电线。
3、检查各电气设备、机械设备有没有失爆、与否较完整,电机、电缆绝缘,各中剧极电阻值。
逐一检查电气设备T5800定值在合理范围内,维护齐全。
4、检查各通讯、监控设备运行状态,逐一调试、试验,如有通话不畅通或数据不准确,及时处理。
**************复产复工安全技术措施(一)复产复工安全技术措施总则1、我司复产复工前,所有作业人员要接受安环部组织旳安全教育培训,再到车间所在区域学习安全措施,并且统一服从车间安全监督管理。
2、高空作业时,要办理工作票,拉警戒线要有专人进行监护,戴好安全带、安全帽,并严禁高空抛物。
3、检修设备时,要办理停送电手续,挂停电牌,谁办理停电手续,谁办理送电。
4、使用氧气乙炔时,两瓶应相距5m以上旳安全距离,必须带防倒装置及防振圈,距离火源10m以上。
5、进入收尘器等密闭设备设施内部一定要注意通风,有专人监护,并办理安全操作危险作业票。
6、进入收尘器、磨机等铁件壳体内,必须使用36v如下安全照明灯。
7、检修期间交叉作业时,要互相沟通,协调作业,杜绝各类安全隐患,以及违章作业,违章指挥等现象旳浮现。
8、岗位工在设备内部积料时,一方面要联系中控确认系统有无人员进行作业,另一方面人要站在上风口,清理,注意保护眼睛。
9、检修完毕后,统一由领导小组进行单机试车验收,单机试车完毕无问题后,统一由中控进行联合空载试车。
单机运营前必须确认现场无人无杂物。
10、检修期间任何人不得酒后上岗,更不得班中饮酒。
(二)电工安全技术措施一、上岗资格: 1.电工必须持资格证书上岗。
2.不准酒后上班,更不可班中饮酒。
3.上岗前必须穿戴好劳动保护用品。
二、对旳使用电工工具,所有绝缘工具,应妥善保管,严禁它用,并应定期检查、校验。
三、检修电气设备时,除执行本规程外还须参照其他有关技术规程,在不理解该设备规范注意事项前,不容易操作。
四、电气检修、维修作业及危险工作严禁一种人单独作业。
五、高压电严禁带电作业。
六、高空作业时,必须系好安全带。
七、检修前要与有关人员进行沟通,安排好工作顺序;重大或复杂电气设备检修前,必须由检修项目负责人召开安全会议,拟定安全检修方案。
八、电气检修中要注意如下安全事项:⑴在检修工作时,必须先停电验电,留人看守或挂警告牌,在有也许触及旳带电部分加装临时遮拦或防护罩,然后验电、放电;维修线路也要采用必要旳措施,在开关手把上或线路上悬挂“有人工作严禁合闸”旳警告牌。
仅供参考[整理] 安全管理文书
停工复工安全技术措施
日期:__________________
单位:__________________
第1 页共6 页
停工复工安全技术措施
由于我矿2010年1月26日至2011年2月8日春节放假进行停工停产检修。
为保证停工停产期间S308综采工作面的安全及复工后的顺利生产,特制定本安全技术措施:
一、项目负责人:
安全负责人:
技术负责人:
二、停工前的安全技术措施
1、必须组织职工学习停工措施。
2、停工前,必须将工作面煤壁割直,将顶、底板割平,确保停工当班工作面达到三直两平。
3、停工前,要严格控制好工作面顶板,将支架移至最小控顶距,并将伸缩梁打出,距煤壁小于100mm,护实顶板、煤帮。
工作面采高控制在2.3m以内,工作面严禁留有伞檐。
4、停机时,煤机必须进入煤壁直道。
将采煤机滚筒全部落下,放至底板上,不得悬空。
将采煤机机身处伸缩梁打出,距煤壁小于100mm。
5、停机时,将工作面刮板机、转载机、机巷皮带内的煤全部拉空,将架间、上、下端头及机巷浮煤清理干净。
6、停工前,必须将工作面及两巷的杂物清理干净,并将物料码放整齐。
7、工作面进回、风两巷的超前支护严格按规定支设,工作面煤壁如有松动,必须加打临时贴帮单体支柱,并用川杆将松动煤体背紧背实。
8、停工前,由当班跟班矿长对工作面及两巷超前支护质量进行全面检查,如有卸压、失效支柱必须全部更换。
卸压的支架必须二次补液,
第 2 页共 6 页
保证支柱、支架达到规定初撑力24MP。
9、停工前必须保证工作面下口的排水泵、排水管路完好,并能正常使用,准备好备用抽水泵和备用排水管路。
10、停工前,如上、下巷采空区内的顶板没有垮落,必须采取强制放顶的方法将悬顶放下,并按要求挂号风障。
11、必须经矿相关部门组织检查,符合停工条件后方可停工。
三、停工期间安全技术措施
1、必须将所有电气设备全部停电闭锁。
卸压的支架必须进行二次补液。
2、停工后,队上必须每班安排3人维护工作面,维护工作面人员要求一名电工,一名支架工,一名乳化泵司机,其中两人兼作抽水工,一人兼作班长。
看工作面人员必须坚守岗位,同上同下,并严格执行班中三汇报制度和现场交接班制度。
3、维护人员中,班长、电工必须携带便携式瓦斯报警仪。
4、两巷如有卸压、失效支柱必须及时更换、重新进行架设,卸压的支架必须二次补液,保证支柱、支架初撑力达到规定。
5、维护工作面人员每天必须仔细检查进风巷、机巷的顶帮变化,发现片帮、漏顶等情况必须及时汇报处理。
(1)如有片帮煤,使用2.5米长杆,人员站在侧面进行处理。
处理时班长必须亲自指挥。
(2)不能处理时,必须及时汇报队值班人员制定方案进行处理并报矿调度室。
6、工作面维护人员与安监员、瓦检员同行,严禁单人、单岗行走或作业。
第 3 页共 6 页
7、严格执行停送电制度。
停送电必须专人联系,不得打电话或由他人传达。
8、如发生临时停电,维护人员在班长带领下迅速撤至进风巷进风流中。
恢复供电后,必须由当班瓦检员检查瓦斯及CO浓度是否超限,如果有害气体超限,必须采取措施处理并汇报调度室,正常后方可进入。
9、矿井发生无计划停风时,工作面维护人员,必须立即停止工作,切断电源,撤到进风巷,沿着避灾路线升井。
10、通风科安排瓦检员每班检查工作面及回风流中瓦斯浓度,如果有害气体超限,必须采取措施处理并汇报调度室,正常后方可进入。
11、维护工作面人员发现工作面支架卸压的,必须及时进行补液。
12、各队必须安排管理人员24小时值班。
四、复工安全技术措施
1、必须组织全队所有人员学习《S308综采工作面作业规程》及复工安全技术措施并签字。
2、必须由安监科组织人员进行复工检查,确认工作面无安全隐患,并保证符合复工条件后方可复工。
3、人员进入工作面前必须由瓦检员对工作面有害气体进行检查,如果有害气体超限,必须采取措施处理并汇报调度室,正常后方可进入。
4、复工当班,作业人员从上、下两巷进入工作面时必须随时观察巷道顶板及两帮状况,对顶板脱层或两帮有片帮迹象的地段必须及时进行处理。
5、复工前,检修班必须在班长带领下对工作面所有设备进行试运转,发现问题及时处理,确保复工时设备能正常运转。
6、复工当班,采煤机司机、皮带司机、泵站司机要检查各自设备
第 4 页共 6 页
的完好情况,油位是否符合要求;电工检查用电设备,电缆的完好情况,杜绝失爆现象。
7、支架工将工作面液压管路及支架全部检查一遍,发现液压系统漏液现象必须及时处理。
8、端头工全面检查上、下端头及两巷的支护状况,发现失效支柱立即更换。
9、全面检查工作面煤壁及顶板状况,片帮严重处必须及时打出伸缩梁或超前移架。
10、跟班矿长现场严格把关,发现问题及时处理。
五、其它严格执行《S308综采工作面作业规程》的规定。
注:
1、停工复工期间必须严格现场交接班制度。
2、认真搞好安全确认工作,及时进行敲帮问顶工作。
3、S3081#巷各抽水点专职开水泵司机,水泵出现故障,立即处理。
第 5 页共 6 页
仅供参考[整理] 安全管理文书
整理范文,仅供参考!
