检查井改造方案最新1. 引言本文档旨在提供一个改造现有检查井的最新方案。
改造目的是增强检查井的可用性和功能性,以满足当前的需求。
2. 问题描述目前的检查井存在以下问题:- 结构老化,有损耗和破损现象;- 井盖存在安全隐患;- 设备配置不完善,无法满足现有需求。
3. 改造方案3.1 结构改造对检查井的结构进行彻底检修,修复损坏部位并更换老化的材料。
具体措施包括:- 清理井内杂物并进行彻底檢修;- 更换破损的井体材料;- 加固井底和井壁以提高结构强度。
3.2 井盖改造为了确保安全,并方便日常使用和维护,需要对现有的井盖进行改造。
具体改进措施包括:- 替换老化和破损的井盖;- 安装防滑设施,以防止滑倒事故;- 设计锁定机制,以防止盗窃和破坏。
3.3 设备配置升级为了满足现有需求,需要根据实际情况对设备进行升级。
具体做法包括:- 安装合适的仪表和传感器,以实现监测和控制功能;- 配备必要的电力和信号线路;- 考虑网络接入,以便实现远程监控和管理。
4. 实施计划本改造方案的实施计划如下:- 第一阶段:进行现场检查和测量,确定改造范围和工作量;- 第二阶段:制定详细改造方案,并获取相关法律和审批文件;- 第三阶段:招标选取合适的承包商,并进行施工监管;- 第四阶段:按照计划进行改造工作,并进行严格的质量控制;- 第五阶段:整理和提交改造报告,验收工程并进行后续维护。
5. 预算和资源改造工程所需的预算和资源需根据实际情况进行评估和确定。
需考虑以下方面:- 人力资源和技术支持;- 施工材料和设备采购;- 相关法律和审批文件;- 工程管理和监督费用。
6. 风险和安全改造工作中存在一定的风险和安全隐患,需要特别注意并采取相应措施进行管理和预防。
具体措施包括:- 制定并执行相应的施工安全计划;- 指定专人负责施工期间的安全监督;- 提供必要的安全设施和个人防护装备。
7. 结论本文档提供了一份改造现有检查井的最新方案,旨在增强其可用性和功能性。
检查井井圈改进加强施工方案1. 背景为了确保城市排水系统的正常运行,检查井的施工和维护至关重要。
然而,在实践中我们发现,目前的检查井井圈存在一些问题,例如易破损、密封性差等。
为了加强和改进检查井井圈的施工,提出了以下方案。
2. 方案设计2.1 使用高强度材料为了解决易破损的问题,我们建议采用高强度材料来制造检查井井圈。
例如,可以使用钢筋混凝土材料,其强度和耐用性都能够满足实际需求。
2.2 改进井圈结构为了提高井圈的密封性,我们建议对井圈的结构进行改进。
可以在井圈与井筒之间增加一层橡胶密封条,以增强其密封效果。
同时,井圈的连接方式可以采用更牢固的螺栓连接,以确保井圈的稳固性。
2.3 规范施工流程为了保证施工质量,我们建议制定一套规范的施工流程。
这包括井圈的浇筑、固定和密封等步骤的具体要求。
施工人员应按照这些要求进行操作,以确保井圈的质量和使用寿命。
3. 实施计划3.1 培训施工人员在实施方案之前,我们建议对施工人员进行培训,使他们熟悉新的施工流程和要求。
这将提高施工人员的技术水平和施工质量,从而确保方案的有效实施。
3.2 逐步推行由于方案的实施可能需要一定的时间和资源,我们建议逐步推行。
可以先在一些重要的区域进行试点,评估方案的效果并进行改进。
然后再逐步推广到其他区域,最终实现全面改进。
4. 风险控制在实施方案时,我们也需要注意一些潜在的风险,并采取相应的措施加以控制。
例如,我们需要确保选用的材料符合质量标准,施工人员必须严格按照规范操作,以防止施工质量不达标。
5. 结论通过使用高强度材料、改进井圈结构和规范施工流程,我们相信这份检查井井圈改进加强施工方案能够有效地解决目前存在的问题。
同时,逐步推行方案和风险控制措施的采取将确保方案的顺利实施和最终效果的达到。
检查井改进方案目标本文档旨在提出对检查井的改进方案,以解决目前存在的问题并提高其功能和效益。
问题当前的检查井存在一些问题,包括但不限于:- 设计不合理,导致安装困难和维护成本增加。
- 检查井盖存在易被破坏和盗窃的问题。
- 检查井抗压能力不足,容易被外力损坏。
- 检查井无法满足现代网络通信需求。
改进方案为解决以上问题,我们提出以下改进方案:设计优化重新设计检查井结构,使其具备以下特点:- 安装简便,减少维护成本。
- 提高检查井盖的安全性和防护功能,防止破坏和盗窃。
- 增强检查井的抗压能力,以防止受到外力损坏。
技术升级引入先进的通信技术,使检查井具备以下能力:- 实现远程监控和管理,减少人工巡检工作。
- 支持多种通信协议,如4G/5G、LoRa等,以满足不同需求。
- 配备智能传感器,实时感知井内状况和环境信息。
安全措施加强对检查井的安全保护措施,包括但不限于:- 加装防盗报警装置,及时预警并记录异常情况。
- 设置访问权限管理,防止未授权人员进入井内。
- 定期进行巡检和维护,确保井体完好。
实施计划以下是我们的实施计划:1. 进行检查井改进方案的详细设计,包括结构设计、通信技术选型等。
2. 制定改进方案的实施计划和时间表。
3. 开展试点项目,验证方案的可行性和效果。
4. 根据试点结果进行调整和改进,完善方案细节。
5. 扩大推广,逐步替换现有的检查井设施。
结论通过以上改进方案的实施,我们相信可以有效解决当前检查井存在的问题,并提升其功能和效益。
这将对我们的业务运作和社会发展产生积极的影响。
我们期待能够在近期开始改进方案的实施,并取得显著的成果。
如需了解更多详细信息,请与我们联系。
谢谢!*注意:文档内容仅供参考和讨论,最终方案与实施细节需要根据实际情况进行调整和决策。
*。
检查井整改方案1. 简述背景检查井是城市排水系统中的重要组成部分,它是排水管道的连接点,可减少排水管道的长度和深度,方便维护和清洁。
然而,由于地面建设、道路施工等原因,一些检查井遭到破坏、损坏或埋没,严重影响了城市排水系统的正常运行。
为此,为确保城市排水系统的正常运行,对城市排水系统中的检查井进行整改刻不容缓。
2. 问题分析在城市排水系统中,检查井具有非常重要的作用。
如果发现检查井存在问题,必须及时解决。
以下是一些可能出现的问题:(1)检查井被破坏:检查井被车辆等交通工具碾压、过重物品压坏、路面冲刷时,会出现破裂、变形等情况。
(2)检查井口被堵:由于缺乏维护和管理,检查井口通道被堵塞,导致排水系统出现问题及泛滥。
(3)井底淤泥:检查井内积累的泥沙、垃圾等物质,会严重影响排水效果。
3. 整改方案在整改检查井问题时,应该坚持“预防优先、治理并举”的原则,及时发现问题并加以解决。
整改方案应遵循以下几点:(1)维护保养:加强对检查井的维护管理,调整排水井盖并进行定期检修,确保检查井的安全及运行。
(2)整治污水:对于底部淤泥,应定期进行排泥清理,防止淤泥堵塞污水的流动,并实行污水监管,防止增加环境污染。
(3)加强监测:对城市排水系统中的检查井进行定期巡查和监测,发现问题及时解决。
(4)安装报警系统:检查井设置卫星定位、视频监控、漏水报警和全球卫星导航系统等工程技术手段,确保排水系统的安全可靠。
(5)理顺治理体系:加强辖区内部门间的沟通协调,明确责任分工,健全联合治理机制。
4. 实施细节为了确保整改方案的顺利实施,需要针对不同问题进行分别解决:(1)破坏的检查井应及时更换或修补。
(2)堵塞的检查井可使用清淤设备进行清理。
(3)井底淤泥可使用吸泥车进行清理。
(4)加强检查井的巡查管理,防止井盖失窃、井口隐蔽、底部淤泥等问题的出现。
(5)加强宣传教育,调整群众工作态度,形成群防群治的氛围。
5. 结论检查井是城市排水系统中最为重要的组成部分,其正常运行对于城市的基础设施建设及环境保护具有至关重要的作用。
检查井改进方案(最新)背景在城市的下水道系统中,检查井是一个至关重要的设施,它们用于检查和维修管道。
然而,目前我们所使用的检查井存在一些问题,需要进行改进。
目标我们的目标是设计一个更加高效和可靠的检查井系统,以提高下水道系统的维护和管理效率。
改进方案1. 检查井材料和建造方式的改进目前的检查井主要使用混凝土材料建造,但这种材料在使用过程中容易受到腐蚀和破损。
因此,我们建议改用更耐腐蚀和耐磨损的材料,如玻璃纤维增强塑料(FRP)等。
此外,采用预制模块化的建造方式,能够提高施工效率和检查井的质量。
2. 检查井液位监测系统的引入为了更好地监测下水道系统的运行情况,我们建议在检查井中引入液位监测系统。
该系统通过传感器实时监测液位,并将数据传输到数据中心进行分析和处理。
这样,我们可以及时发现管道堵塞、泄漏等问题,以便迅速采取修复措施。
3. 检查井定期维护计划的制定为了确保检查井系统的长期有效运行,我们建议制定定期维护计划。
该计划包括定期巡检、清理和维修工作,以确保检查井的畅通和功能正常。
同时,应建立相关的维护记录和数据库,记录每次维护的内容和结果,以便于后续分析和决策。
实施计划在实施改进方案之前,我们需要进行详细的可行性研究和成本效益分析。
一旦确定方案可行,并获得相关部门的支持和资金支持,我们可以开始以下步骤:1. 研发和采购改进材料和设备;2. 设计并施工新型检查井的样品;3. 在特定区域进行试点推广;4. 根据试点结果进行调整和优化;5. 扩大推广和应用范围。
结论通过引入新的材料、液位监测系统和定期维护计划,我们相信这个改进方案将为下水道系统的运营和维护带来显著的提升。
我们建议在实施改进方案之前进行充分的可行性研究,并根据研究结果进行调整和优化。
只有通过有效的实施才能最大程度地发挥改进方案的效益。
检查井整修方案1. 背景近期,我们公司发现许多检查井存在老化、损坏等问题,需要进行整修以确保设施的正常运行和安全性。
2. 目的本方案旨在制定一套检查井整修方案,确保整个整修过程高效、安全,并达到预期的修复效果。
3. 范围本方案适用于公司内所有检查井的整修工作。
4. 方案步骤4.1 检查首先,对每个检查井进行全面检查,包括外观、结构、电气设备、阀门等方面。
记录并分类问题,为后续修复工作提供依据。
4.2 制定修复计划根据检查结果,制定针对每个检查井的修复计划。
计划应包括所需材料、工作时间、修复方法和所需人员等。
4.3 采购材料与设备根据修复计划,及时采购所需材料和设备。
确保材料的质量和数量满足修复工作的需求。
4.4 施工过程在施工过程中,确保所有操作符合相关安全规定和规范。
严格按照修复计划进行工作,确保修复工作的质量和进度。
4.5 完工验收修复工作完成后,对每个检查井进行验收,确保修复效果和质量达到要求。
5. 风险管理为减少风险和事故发生,需要制定详细的安全管理措施,包括工作人员的培训、安全防护设备的使用等。
6. 资源需求本方案所需的主要资源包括:- 修复材料和设备- 人力资源(包括专业技术人员和工人)7. 时间计划根据修复计划,制定详细的时间表,确保整修工作按时完成。
8. 预算制定详细的修复预算,包括材料费用、设备费用、运输费用、人工费用等。
控制成本,确保修复工作的经济合理性。
9. 进度跟踪与汇报在整修过程中,及时追踪修复工作的进度,定期向相关方汇报工作进展情况。
10. 问题解决与变更管理在整修过程中,可能会遇到一些问题和变更需求。
我们需要建立一个问题解决机制和变更管理流程,确保问题及时解决,并控制变更对整体工作的影响。
以上为本次检查井整修方案的主要内容,希望能顺利实施,达到预期的修复效果。
检查井整改方案第一篇:检查井整改方案设备修造厂20#楼下水检查井处理方案设备修造厂20#楼原检查井中心距主楼为6.6米,设检查井13个,因原铸铁排水管管已锈、老化,根据厂基建科的安排,要求重新建制砼检查井壁和UPVC加厚管,经现场查看,我公司研究采取以下方案:一、方案:1、在不影响职工生活污水排放的前提下,在原检查井与主楼垂直距离间,重新制作砼检查井,把原铸铁排水管同时包裹在检查井内,待井成型,新敷设UPVC污水管畅通后,把原铸造管截断,使生活污水流入新制作砼检查井,保证新建检查井与主楼间距在3.5米以外,而后拆除原污水井,并回填至正负零。
2、为了保护施工地点两侧草坪及绿篱,土方开挖时,两侧铺设彩条布防止污染草坪。
挖至绿篱处时,应在绿篱下部掏挖土方,挖出土方堆放至指定地点,回填时用木柱斜夯,分层夯实到所掏空的部位为止。
二、不扰民措施,1、施工现场设立警示牌,夜间设立警示灯,以免发生不必要的事故。
2、施工现场禁止乱扔废弃物,施工垃圾应按照城市人民政府环境卫生主管部门规定的运输方法运输到指定的地点倾倒覆盖,施工场地每天保持工完场清,保证文明施工。
3、本工程地处住宅区内,施工中向四周围生活环境排放的噪声,应当符合国家规定的建筑施工场界环境噪声排放标准。
4、为净化空气,防止污染,在施工中需用白灰时,选购净灰,防止粉尘污染环境。
三、安全用电措施1、各种电气要符合建设部JGJ46—88《施工现场临时用电安全技术规范》的要求。
闸箱须安装漏电保护器,闸箱要上锁,由专人管理,做到三级配电、二级保护,并经常检查完好程度,发现隐患及时处理。
2、工地用电专职电工负责,采用三相五线制,设置电杆,不得随意拉线、接线、接用电气设备。
3、电工上岗必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好,严禁设施带病工作。
4、停用的设备必须拉闸断电,锁好开关箱。
四、雨季施工措施1、雨季施工砼,要注意根据砂石含水量及时调整水量,浇灌后要适当覆盖。
检查井整改方案随着城市建设的不断推进,城市下水道的建设与管养也越来越成为重要的事情。
在城市下水道的建设中,检查井是非常重要的一个建设项目。
它不仅对整个下水道的设计与建设起到关键的作用,也是城市环境卫生的重要组成部分。
但是,由于检查井的检查与维护工作经常被忽略,导致了许多检查井存在数量不足、位置分布不合理、井盖不平整等问题。
这不仅影响了城市环境面貌,也可能会对城市交通和民众生产生活带来影响,因此,检查井整改方案应运而生。
一、检查井整改的必要性1、提高城市管理水平。
检查井是城市排水系统和市政道路的重要设施,也是城市道路权属单位责任范围内必须维护的基础设施。
随着城市的不断发展,城市化程度的加强和社会发展结构的变化,城市排水系统和市政道路中的的检查井数量也将会不断增加。
加强检查井的管理与疏通,对于解决城市排水系统中的各种问题,提高城市管理水平具有重要意义。
2、改善城市环境。
如建筑垃圾、园林绿化垃圾和废弃物等都是可能影响检查井的使用的因素。
在城市化进程中,这些垃圾的制止不仅会影响到城市环境卫生,也会损害城市下水道的使用、排污和维护能力。
因此,加强城市环境卫生的管理是检查井整改的必要性。
3、提升城市道路安全水平。
由于交通摩擦、意外事故等原因,很多检查井的井盖破损不堪。
这不仅会导致道路交通流量减小,还可能引起交通事故。
因此,对城市道路安全隐患的及时整改是提升城市安全水平的必要性。
4、保证城市下水道正常运转。
在城市排水系统和市政道路中,检查井是一个重要的环节。
随着城市化程度的提高,城市排水系统和市政道路中的检查井数量将会大量增加,管理疏通工作也将面临着更严峻的挑战。
因此,对城市下水道的正常运行保障意义非常重要。
二、制定检查井整改方案的关键1、定位检查井整改的重点。
城市排水系统和市政道路中有数量繁多的检查井。
定位检查井整改的重点需要根据各种因素进行分析衡量。
如检查井的型号、位置、设施、有状态与使用状况、使用重要性与检查频率、相关人员及单位的责任等因素。
检查井整修方案(最新)检查井整修方案背景为确保城市下水道系统的正常运行和维护,定期检修和整修检查井是非常重要的。
本方案旨在提供一种最新的检查井整修方案,确保检查井的完好,并减少任何潜在的问题。
目标此整修方案的主要目标如下:1. 提高检查井的结构完整性和可靠性。
2. 清理和修复检查井内的堵塞和污垢。
3. 保障检查井的通风和排水功能。
4. 提高检查井的耐久性,减少维护频率。
方案概述整修检查井的过程包括以下步骤:1. 检查井清理:- 通过清除井内的杂物和污垢,确保井内通道畅通。
- 清理井盖和周围的废物,以便能够顺畅打开和关闭井盖。
2. 结构检查和修复:- 检查井筒和井底的结构,确保没有破裂、渗漏或其他损坏。
- 如有需要,进行结构修复,包括补充和加固井壁、更换损坏的井盖等。
- 检查并修复井底的排水设备,确保通水畅通。
3. 防腐涂层处理:- 在检查井内壁和井盖上涂覆防腐材料,以延长其使用寿命和防止腐蚀。
4. 测量和记录:- 对整修后的检查井进行测量,记录修复前后的尺寸和存储相关数据。
- 为日后的维护和跟踪提供准确的参考。
时间安排根据整修工作的复杂性和检查井的数量,一个典型的整修周期可能为2-4周。
具体的时间安排将根据工程师的评估和协调进行安排。
质量控制为确保整修工作的质量和效果,将实施以下质量控制措施:1. 由专业工程师负责检查井的结构检查和修复,确保符合相关标准和要求。
2. 使用高质量的材料和工具进行整修,以确保修复的耐久性和可靠性。
3. 进行严格的清理和检测,以确保检查井内部的通道畅通和污垢的彻底清除。
4. 进行质量检查和测量记录,以验证修复效果的满意度。
预算整修检查井的预算将根据以下因素进行评估:1. 检查井的数量和规模。
2. 结构修复的复杂性和范围。
3. 所使用的材料和工具的成本。
结论本整修方案旨在通过清理、修复和维护检查井,确保其功能正常,并提高其可靠性和耐久性。
在执行整修工作时应严格遵守相关安全规范,并根据城市地下管道管理总体规划进行协调。
检查井的井盖出现破损、变形或丢失,可能影响行人、车辆的通行安全。
井盖损坏检查井内存在积水,可能对周边环境造成污染,同时增加检查井的维护难度。
井内积水检查井的井体出现裂缝、破损或坍塌,可能影响其使用功能和结构安全。
井体破损检查井的配套设施不齐全,如排水管道、通风管道等,可能影响其使用效果和维护效率。
配套设施不完善常见问题类型01施工质量控制不当施工过程中未严格按照规范要求进行质量控制,导致检查井出现质量问题。
02外部环境影响外部环境因素可能对检查井产生不利影响,如车辆碾压、自然灾害等。
03维护管理不到位检查井的维护管理不到位,如定期清理、检修等,也可能导致问题的产生。
问题产生的原因分析010203检查井出现的问题可能影响其使用功能,如积水、破损等,需要及时进行维修处理。
影响使用功能检查井的问题可能带来安全隐患,如井盖损坏、井体破损等,需要及时进行处理以保障安全。
安全隐患检查井的问题如果不及时处理,将增加后期的维护成本和难度。
增加后期维护成本问题对工程的影响确保检查井设施完好,满足安全、环保和生产要求。
遵循“安全第一,预防为主”的原则,消除检查井潜在的安全隐患。
建立检查井维护管理制度,加强人员培训,提高管理水平。
整改目标与原则对检查井进行全面排查,发现损坏、老化等问题及时修复或更换。
针对典型问题制定预防性维护措施,降低事故发生概率。
加强对检查井周边环境的监测,确保不影响其他设施的正常运行。
建立检查井档案,记录设备信息和维护情况,方便查询和管理。
整改措施与实施计划组建专业维修团队,负责检查井的日常维护和检修。
人力物力预算采购必要的维修工具和材料,如潜水泵、滤网、密封圈等。
根据整改措施和实施计划,合理分配预算,确保整改工作的顺利进行。
030201资源与预算安排实施前的准备与动员制定检查井整改方案对检查井存在的问题进行全面梳理和分析,制定相应的整改方案,明确整改目标、措施和时间表。
确定整改责任人明确整改工作的具体负责人,并制定相应的考核和奖惩机制。
检查井改修工程计划背景由于市政管网的老化和损坏,我们计划进行一项检查井改修工程。
该工程旨在修复和更新现有的检查井系统,以确保其正常运行并提高其可靠性。
本文档将概述我们的改修计划。
目标- 修复已损坏的检查井,包括破裂、渗漏或错位的井盖。
- 更新老化的井盖和井筒,确保其符合相关标准。
- 清理和疏通堵塞的检查井,以保持管道的畅通。
- 检查并修复井内的设备和仪表,以确保其准确性和可靠性。
- 优化检查井的布局和位置,以提高维护和操作的便利性。
工程计划1. 项目准备阶段项目准备阶段- 确定改修范围和目标。
- 进行现场勘察和测量。
- 收集并分析现有井盖和井筒的状态。
- 撰写改修工程计划。
2. 材料采购和准备材料采购和准备- 根据计划,采购所需的井盖、井筒和其他材料。
- 检查材料的质量和规格是否符合要求。
- 准备所需的工具和设备。
3. 改修工程实施改修工程实施- 按照计划,逐一进行检查井的改修。
- 修复破裂、渗漏或错位的井盖,并确保其稳固性。
- 更新老化的井盖和井筒,符合相关标准。
- 清理和疏通堵塞的检查井,确保管道流通畅顺。
- 检查并修复井内的设备和仪表。
- 对检查井进行优化布局和位置调整。
4. 验收和测试验收和测试- 对改修后的检查井进行全面检查和测试。
- 确保井盖、井筒和设备的功能正常。
- 检查改修后的井盖和井筒是否符合标准。
- 检查改修后的检查井是否满足操作和维护要求。
5. 工程总结和报告工程总结和报告- 撰写改修工程的总结报告。
- 记录改修过程中遇到的问题和解决方案。
- 提出改进意见和建议,以便今后的维护和管理。
时间安排- 项目准备阶段:2周- 材料采购和准备:1周- 改修工程实施:4周- 验收和测试:1周- 工程总结和报告:1周预算估算根据工程范围和计划,初步预算估算为XX万元。
具体的费用将根据实际实施情况进行调整。
以上为检查井改修工程计划的概要内容。
详细的实施步骤和要求将在后续的具体工程计划中进行详述。
检查井整改方案1. 背景和现状分析检查井是排水系统中的重要部分,负责接管、分流和监测污水的流向和压力。
然而,在城市建设中,由于各种原因(如设计不合理、施工质量差、后期维护不力等),许多检查井出现了问题,影响了排水系统的正常运转。
这些问题包括检查井井盖损坏、破碎、移位,井体沉降、碎裂、渗漏等。
在城市运营中,这些问题给市民带来了许多不便,如行人和车辆易遭受事故,污水泄漏会对环境和健康产生负面影响等。
因此,对检查井的整治工作显得尤为重要。
2. 整治目标和原则整治目标:(1)保障市民的安全,避免事故的发生;(2)保障环境的健康,避免污染的发生;(3)提高排水系统的运行效率和稳定性。
整治原则:(1)以保障市民安全和环境健康为第一原则;(2)优先处理存在安全隐患的检查井;(3)优先处理位于人员密集区域、交通要道和环境敏感区域的检查井;(4)采取科学合理的技术手段进行整治,保证整治的质量和效果。
3. 整治措施(1)部分更换井盖和井筒对于已经严重损坏、无法修复的检查井,应当采取更换井盖和井筒的措施。
同时,在更换新的井盖和井筒时,要保证其与原来的井体连接处的密封性,以免发生渗漏。
(2)修补井体对于已经出现沉降、裂缝、渗漏等问题的检查井,应当进行修补。
修补时要根据具体情况采取相应的方法,如喷浆、灌浆等。
(3)加固井底对于底部已经被破坏、不稳定的检查井,应当进行加固处理。
加固可以采用钢筋混凝土、砌块等材料结构,以增强井底强度。
(4)清理污物和杂物对于检查井中的污物和杂物,应当及时清理。
污物和杂物的堆积不仅会影响井盖的稳定性,而且还会影响排水系统的运行效率。
(5)加强管理和维护加强检查井的管理和维护,定期巡视检查井的使用情况,及时清理污物和杂物。
针对经常出现问题的检查井,可以采取加固措施,以增强其稳定性。
4. 组织实施为确保整治工作的顺利进行,应当组建整治工作小组,负责工作计划的制定、实施、监督和验收。
同时,要加强与相关部门的协调配合,如城管、交通、绿化等。
检查井维修施工方案1. 背景检查井是城市下水道系统中的重要设施,用于检查和维修管道。
由于使用频繁和长时间的暴露在外,检查井可能会出现磨损、破损或堵塞等问题。
为了确保下水道系统的正常运行,我们需要制定一份检查井维修施工方案。
2. 目标本方案的目标是有效地维修检查井,恢复其正常功能,并确保下水道系统的顺畅运行。
我们将采用简单、无法律复杂性的策略,以确保方案的可行性和实施效果。
3. 方案内容3.1 检查井巡视首先,我们将进行全面的检查井巡视,以确定存在的问题和维修需求。
巡视过程中,我们将记录检查井的位置、尺寸、外观状况以及任何可见的损坏或破损。
3.2 清理和疏通针对检查井中的堵塞问题,我们将采取清理和疏通措施。
根据堵塞的具体情况,我们可以使用高压水枪、机械设备或化学溶液来清除堵塞物。
3.3 维修和更换损坏部件对于磨损或破损的检查井部件,我们将进行维修或更换。
根据具体情况,我们可以采用修补、焊接或更换新的部件来修复检查井。
3.4 检查井测试在维修完成后,我们将进行检查井的测试,以确保其功能正常。
测试内容包括检查井的密封性、稳定性和水流畅通性等方面。
3.5 维护和监测完成维修后,我们将建立维护和监测机制,以定期检查检查井的状况,并进行必要的维护工作。
通过定期巡视和维护,我们可以及时发现并解决潜在问题,确保下水道系统的可靠性和运行效果。
4. 项目计划我们将制定详细的项目计划,包括巡视时间、施工时间、材料采购和人力资源安排等方面。
项目计划将确保施工进度的合理安排,以最大程度地减少对周围环境和交通的影响。
5. 健康与安全在施工过程中,我们将严格遵守健康与安全规定,确保工作人员的安全。
我们将提供必要的个人防护装备,并对施工现场进行适当的标识和警示。
6. 结论本检查井维修施工方案旨在通过简单、无法律复杂性的策略,实现检查井的维修和恢复正常功能。
我们将按照项目计划,严格遵守健康与安全规定,确保方案的顺利实施。
通过定期维护和监测,我们可以保持下水道系统的可靠性和运行效果。
检查井改造方案1. 背景为了提高城市污水管网的运行效率和管理水平,以及确保市民的舒适生活环境,市政部门计划对现有的检查井进行改造和升级。
2. 目标本改造方案的目标是改善检查井的功能和可用性,确保其在城市污水管网中的作用和效果。
3. 方案3.1 设计和安装新的井盖采用新的井盖材料,如复合材料或金属材料,以提高井盖的耐用性和防滑性能。
设计井盖时考虑其与周围环境的协调性,确保美观。
3.2 检查井体结构改造对现有的检查井体进行必要的维修和改造,确保其结构的稳定性和完整性。
加固井体的材料应符合相关标准和规范。
在改造过程中,需要注意不干扰周围管网的正常运行。
3.3 更新检查井设备更新并升级检查井内的设备,如泵站、测量仪器等。
选择先进且符合规范要求的设备,以提高检查井的监测和管理能力。
设备的更新和升级应考虑其与现有管网的兼容性。
3.4 完善检查井的维护管理体系建立完善的检查井维护管理体系,确保对检查井进行定期巡检、清理和维修。
制定相关管理制度和标准,建立检查井的档案和维护记录,以便及时追踪和处理井内问题。
4. 预期效果通过对检查井的改造和升级,预期能够达到以下效果:- 提高检查井的稳定性和耐用性,减少维修频率和成本。
- 提升检查井的管理能力,实现对城市污水管网的有效监测和控制。
- 改善井盖的防滑性能,确保行人和车辆的安全。
- 加强对污水管网的维护管理,减少泄漏和环境污染风险。
5. 实施计划本改造方案的实施计划如下:- 分阶段进行改造工作,每个阶段涉及的区域和井数根据实际情况确定。
- 在改造前,对待改造区域进行详细的调研和规划,确保改造工作能够顺利进行。
- 在改造过程中,加强对施工质量的监督和管理,确保改造工程符合相关标准和规范。
- 完成改造后,进行验收和整体评估,以验证改造效果和解决遗留问题。
6. 预算和资源改造方案的预算和资源需根据具体情况进行评估和安排。
需考虑工程材料、设备采购、人力资源等方面的成本。
7. 风险管理在改造过程中,需注意以下风险并采取相应的管理措施:- 土质条件复杂导致施工困难。
一、背景为确保城市排水设施安全运行,提高城市排水系统抗风险能力,保障人民群众生命财产安全,根据《城市排水设施管理办法》等相关法律法规,结合我市实际情况,特制定本专项治理方案。
二、治理目标1. 全面排查检查井安全隐患,确保检查井设施完好、运行正常。
2. 提升检查井的防涝、防污、防冻能力,提高城市排水系统抗风险能力。
3. 加强检查井管理,建立健全检查井维护保养制度。
三、治理范围1. 市区内所有公共、住宅、商业等区域的检查井。
2. 城市排水主管网及支管网上的检查井。

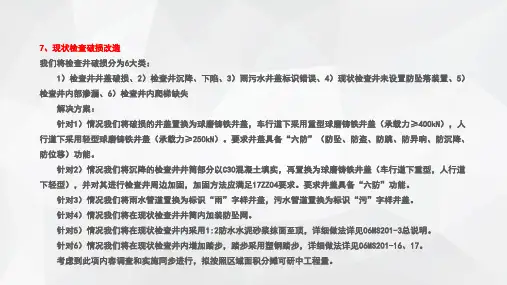

四、治理措施1. 全面排查(1)对检查井进行全面排查,重点检查井盖、井身、井座、井壁等部位。
(2)检查井内是否存在淤泥、杂物,井盖是否完好、密封。
2. 防涝措施(1)对检查井进行防涝改造,提高井盖、井座、井壁等部位的承重能力。
(2)对检查井进行防涝设施安装,如排水管、溢流口等。
3. 防污措施(1)对检查井进行防污处理,如增设防污网、过滤网等。
(2)定期对检查井进行清淤、保洁,确保排水畅通。
4. 防冻措施(1)对检查井进行防冻处理,如安装保温层、设置防冻设施等。
(2)在冬季低温期间,加强检查井的巡查和维护。
5. 管理措施(1)建立健全检查井管理制度,明确各级责任。
(2)定期对检查井进行巡查、维护、保养,确保设施完好。
(3)加强宣传,提高公众对检查井安全重要性的认识。
五、实施步骤1. 组织实施阶段(2023年1月-3月)(1)制定专项治理方案,明确治理目标、范围、措施等。
(2)成立专项治理工作领导小组,负责组织协调、监督实施。
2. 全面排查阶段(2023年4月-5月)(1)对检查井进行全面排查,发现问题及时整改。
(2)对排查情况进行汇总,形成问题清单。
3. 改造提升阶段(2023年6月-8月)(1)针对排查出的问题,制定整改措施,组织实施。
(2)对检查井进行防涝、防污、防冻改造。
4. 管理提升阶段(2023年9月-12月)(1)建立健全检查井管理制度,明确各级责任。
检查井改造方案(最新)
介绍
本文档旨在提供最新的检查井改造方案,以便进行相关工程的
规划和实施。
该方案包括改造的目的、步骤和所需材料等详细信息。
改造目的
- 提高检查井的使用寿命和可靠性;
- 优化井盖和井筒的结构,以适应道路和地下设施的变化;
- 提高检查井的排水和防水性能;
- 遵守相关的安全和质量标准。
改造步骤
1. 清理:先对检查井进行全面清理,清除堆积的杂物和污物;
2. 检测:对井筒进行检测,确保结构完整和无裂缝;
3. 修复:如果井筒发现损坏或有裂缝,应进行修复工作;
4. 更换井盖:根据现有道路和地下设施的情况,选择合适的新
井盖进行更换;
5. 导流设计:设计合理的导流系统,以确保井内水流顺畅且能
有效排除;
6. 防水处理:采取相应的防水措施,保证井内不受地下水渗入;
7. 收尾工作:进行最后的清理和整理,确保改造完毕的检查井
符合要求。
所需材料
- 清理工具:包括清扫车辆、清理工具等;
- 修复材料:根据井筒的具体情况选择合适的修复材料;
- 井盖:根据道路要求选择适合的井盖;
- 导流系统材料:包括导水板、排水管等;
- 防水材料:如防水涂料、防水胶带等。
结论
本检查井改造方案提供了一套详细的改造步骤和所需材料,以
帮助规划和实施相关工程。
通过按照该方案的指导进行改造,可以
提高检查井的使用寿命和可靠性,同时满足相关的安全和质量标准。
检查井维修施工方案1. 施工目标本施工方案的目标是对检查井进行维修,确保其完好并有效地发挥作用。
通过细致的检查和修复,我们希望恢复检查井的正常功能,延长其使用寿命,并提高其可靠性。
2. 施工步骤为了实现上述目标,我们将按照以下步骤进行施工:2.1 检查井清理首先,我们将对检查井进行彻底的清理。
清理过程包括清除井内的杂物、泥沙和其他堵塞物,并确保井内干净无污染。
2.2 检查井检测在清理完成后,我们将进行检查井的全面检测。
检测过程包括检查井的结构完整性、材质状况以及各个部件的工作状况。
我们将使用专业设备和工具进行检测,确保对井内问题进行准确诊断。
2.3 维修和更换根据检测结果,我们将对检查井进行适当的维修和更换。
这可能涉及到修复损坏的结构或部件,更换老化或故障的设备,以及加固井的结构以提高其稳定性。
2.4 测试和调试在维修和更换完成后,我们将进行测试和调试。
测试和调试过程包括检查井的工作状况,确保其正常运行并达到预期的效果。
我们将确保井内的排水、通风和其他系统正常运行,并进行必要的调整和修正。
2.5 清理和恢复最后,在施工完成后,我们将对施工现场进行清理和恢复。
我们将清除施工过程中产生的废料和杂物,并确保施工现场的正常使用。
如果需要,我们还将进行相应的围挡和标识,以提醒人们注意施工区域。
3. 安全措施为了确保施工过程的安全性,我们将采取以下措施:- 按照相关安全规定使用个人防护装备;- 对施工现场进行临时围挡和警示标识,以防止他人意外进入;- 清理现场时注意防滑和防护,防止施工人员受伤;- 在操作和使用工具设备时,严格按照操作规程和安全指南进行;- 预防火灾和电气事故,合理布置电源和使用电气设备。
以上是我们的检查井维修施工方案,我们将严格按照上述步骤和安全措施进行施工。
我们有信心通过这个方案有效地维护检查井的运行和功能。
如有任何问题,请随时与我们联系。
检查井改造方案范文井是一种用于水源、石油、天然气等资源开发与利用的重要设施,具有储存、输送和检修等多种功能。
然而,随着城市化进程的加快,现有的井设施逐渐老化,对于城市发展和社会经济的需求已经不能满足,因此井的改造变得迫在眉睫。
井的改造方案需要从多个角度考虑,包括设备更新、技术升级以及安全保障等方面。
首先,设备更新是井改造的重点。
现有的井设备大多已经使用多年,存在老化、损坏等问题。
因此,井的设备更新是井改造的首要任务。
可以采用更先进、更高效的井设备代替现有的设备,提高井的使用效果。
同时,井的设备更新也可以考虑使用更环保、节能的设备,以减少对环境的负面影响。
其次,技术升级是井改造的另一个重要方面。
现代化的井设施需要融入先进的技术,以提高井的生产效率和质量。
比如,可以利用远程监控技术来实时监测井的工作情况,及时发现问题并进行处理。
此外,还可以利用无人机等先进技术进行井口检查,以提高检修的安全性和效率。
技术升级还包括对井设备的自动化控制,以减少人工干预,降低操作风险。
再次,井的改造方案还需要考虑安全保障。
井作为城市基础设施的一部分,其安全性十分重要。
因此,在井的改造方案中,需要加强对井设施的安全监控和保护。
可以在井口设置安全防护设施,如栅栏、报警器等,以防止未经授权的人员进入井区域。
同时,还可以加强对井设备的定期维护和检修,以确保井的设备运行正常,避免安全事故的发生。
最后,井的改造方案还需要根据具体情况来灵活设计。
不同地区的井设施存在差异,因此需要根据地区实际情况来制定改造方案。
可以通过市场调研、专家评估等手段了解井设施的状况和需求,进而确定改造方案的具体内容和实施步骤。
在改造过程中,还需要充分考虑井设施的周边环境和生态保护,以减少对生态环境的影响。
综上所述,井的改造方案需要从设备更新、技术升级和安全保障等多个方面考虑。
通过使用先进的井设备、融入先进的技术和加强安全监控等方式,可以提高井的利用效率,确保井设施的安全稳定运行。
《检查井整改方案》第一篇:检查井整改方案设备修造厂20#楼下水检查井处理方案设备修造厂20#楼原检查井中心距主楼为6.6米,设检查井13个,因原铸铁排水管管已锈、老化,根据厂基建科的安排,要求重新建制砼检查井壁和upvc加厚管,经现场查看,我公司研究采取以下方案:一、方案:1、在不影响职工生活污水排放的前提下,在原检查井与主楼垂直距离间,重新制作砼检查井,把原铸铁排水管同时包裹在检查井内,待井成型,新敷设upvc污水管畅通后,把原铸造管截断,使生活污水流入新制作砼检查井,保证新建检查井与主楼间距在3.5米以外,而后拆除原污水井,并回填至正负零。
2、为了保护施工地点两侧草坪及绿篱,土方开挖时,两侧铺设彩条布防止污染草坪。
挖至绿篱处时,应在绿篱下部掏挖土方,挖出土方堆放至指定地点,回填时用木柱斜夯,分层夯实到所掏空的部位为止。
二、不扰民措施,1、施工现场设立警示牌,夜间设立警示灯,以免发生不必要的事故。
2、施工现场禁止乱扔废弃物,施工垃圾应按照城市人民政府环境卫生主管部门规定的运输方法运输到指定的地点倾倒覆盖,施工场地每天保持工完场清,保证文明施工。
3、本工程地处住宅区内,施工中向四周围生活环境排放的噪声,应当符合国家规定的建筑施工场界环境噪声排放标准。
4、为净化空气,防止污染,在施工中需用白灰时,选购净灰,防止粉尘污染环境。
三、安全用电措施1、各种电气要符合建设部jgj46—88《施工现场临时用电安全技术规范》的要求。
闸箱须安装漏电保护器,闸箱要上锁,由专人管理,做到三级配电、二级保护,并经常检查完好程度,发现隐患及时处理。
2、工地用电专职电工负责,采用三相五线制,设置电杆,不得随意拉线、接线、接用电气设备。
3、电工上岗必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好,严禁设施带病工作。
4、停用的设备必须拉闸断电,锁好开关箱。
四、雨季施工措施1、雨季施工砼,要注意根据砂石含水量及时调整水量,浇灌后要适当覆盖。
2、雨季施工要做好防雨、防风、防雷、防电、防汛等工作。
五、安全措施1、首先进行施工前的安全技术交底,进行职工安全生产教育,确保施工安全生产。
2、施工中要按施工规范要求施工,发现特殊问题要向施工员及时反映,把问题处理在萌芽状态。
3、施工中严格遵守厂及基建科的各种规定和要求,严格按施工安全生产要求施工。
六、工程完工后,组织有关人员协同建设单位认真检查,经检查验收合格后,办理相关手续。
未尽之处参照设备修造厂安全作业规程执行。
山西汾西工程建设有限责任公司介休分公司xx年3月20日第二篇:检查井方案检查井方案目前城市道路上的检查井大多存在:井周围出现下沉、破损;检查井顶面不是高出就是沉在路面,或者和路面的横纵坡不一致。
这些问题的出现既影响道路的整体美观,又影响行车的舒适度,为此迎泽大街项改造工程了尽可能的解决上述问题的出现,制定如下升井方案进行施工作业,具体方法见升井方案附图,以下对本方案做具体说明:1.在井筒升到距路床顶76厘米后,井筒周围0.5米范围内,采用级配砂石回填,每填土层厚度控制在20厘米,压实度按95%要求,逐层夯实到此次井筒的高度;2.在井筒覆盖钢板后用土填到路床顶,路床整体碾压合格后,取出钢板将升筒升到路床顶面,同时用级配砂石夯填井周围至路床顶,加盖钢板后进行水泥稳定碎石层的施工作业;3.水稳碎石施工完成后,应及时挖掉钢板上的碎石和水稳碎石料,取出钢板。
开挖宽度从井外壁向外应不小于50厘米,挖到坚硬部位。
4.将井筒升的水稳碎石层顶,挖出碎石的部位用c10混凝土回填至井筒顶;5.将钢板将井口覆盖后,进行一、二层沥青混凝土的铺筑。
6.沥青碾压合格后,及时挖掉钢板上的沥青料,取出钢板,进行检查井座的安装,再用细粒沥青混凝土将下面填塞至第二道路检查井施工操作规程道路检查井周围路面沉降、裂缝和破损历来是城市道路建设中的顽症,也是我市长期以来存在的一项通病,其不仅严重影响交通行驶安全,也极大地影响城市环境质量。
病害产生的原因是多方面的,主要有。
①井、管基础的施工违反施工程序;②基础施工带水作业;③砌筑砂浆不饱满;④井内壁粉刷不到底,⑤框盖安放座浆不实;⑥井周回填土压实不良;⑦井周砼圈强度不足等七个环节。
解决上列病害的根本办法是在车行道上不设管道,但由于各种条件的限制,目前还不能达到这一要求。
因此当务之急是尽快克服施工管理薄弱环节,杜绝不良施工行为,提升施工管理水平。
为此,根据《给排水管道施工及验收规范》(gb50268-97),给合我市市政工程施工、管理的实际,特制订如下操作规程。
一、施工排水1、在检查井施工过程中,必须做到不间断排水,严禁带水操作。
2、沟槽开挖采用明沟排水施工时,应在开挖的沟槽范围以外布置排水井,排水井规格:φ600×h(h-有效深度>40cm),其间距不宜大于150m。
3、检查井施工时,应在检查井基础10cm以外布置排水井。
二、基础施工1、井地基应符合下列规定:①采用天然地基时,地基不得受扰动。
②井底地基土质必须满足设计要求,遇有松软地基、流砂等特殊地质变化时,应与设计单位商定处理措施。
2、井的砼基础之强度和厚度的规定:井基础的砼强度和厚度等尺寸,必须符合设计要求。
最低砼强度等级不得低于c15,素砼井基础的最小厚度不得小于15cm。
3、检查井基础施工:①不落底的检查井。
井基础应与管道基础同时浇筑。
②有落底的检查井。
应先施工井基础,然后砌井壁达管道基础底标高,再浇筑管道基础。
③应按施工规范进行砼浇筑。
浇筑完后,要给砼一定时间的养护期。
只有当砼基础强度达1.2mpa时,方能进行下道工序——安装管道或砌井壁——的施工。
④严禁留出井位、先施工管道,再施工检查井或先砌井壁后浇筑砼底板的错误作业法。
4、凡出现下列情况之一的,必须采用预制砼底板(设计单位提供图纸)。
①因赶工期,不能按上列规程进行现浇砼底板施工及养护的。
②因基底土质及排水条件不良,从而造成砼的浇灌和养护不能确保工程质量的。
5、凡施工作业面能允许吊装机具进场操作的施工段,要推广和采用预制砼底板。
三、井体砌筑1、施工前,应将砖或原砌体浇水湿润。
2、每层砖砌体的砌筑水泥砂浆必须填充饱满,水泥砂浆标号不得低于m7.5号。
3、井壁的砌筑一般一次性砌到二灰碎石基层的底部标高为宜,井壁的二次接高要根据施工组织设计中编制的程序进行。
4、检查井内的流槽应与井壁同时进行砌筑。
5、检查井接入圆管的管口与井壁间空隙应封堵严密,当接入管径大于300mm时,应砌砖圈加固。
6、井内外壁粉刷必须严格按设计要求进行,内外壁粉刷必须在回填土之前进行,且在排干井筒内积水后一次粉刷到底。
四、检查井周的回填土。
1、现浇砼或砌体水泥砂浆的强度应达到设计规定的强度后方允许回填。
严禁与砌井体同步回填。
2、井周40cm宽范围内的回填材料,均应采用6%石灰土。
对于雨水口砌体外的回填,因其回填空间实际上无法达到40cm宽(一般只有5~15cm宽)致使施工机械无法入内操作的,要采用合理级配砂石料回填充实。
3、压实机具:①按规范配置的压路机具。
②特别要配置小型机械如蛙式打夯机和立式冲击夯等。
③在施工中,优先采用立式冲击夯。
4、压实工艺:①井室周围的回填,应与管道沟槽的回填同时进行,当井室周围的回填与管道沟槽的回填不便同时进行时,应留台阶形接茬。
②当沟槽内每一层回填土压实成型后,用人工将井室周围40cm 范围内的松土挖去,换填预先拌制好的6%石灰土,并在保持最佳含水量的状态下用冲击夯夯实直至成型。
要使石灰土压实后与井壁紧贴③井室周围回填压实时应沿井室中心对称进行,且不得漏夯。
④在进入道路结构层施工时,除采用压路机碾压外,还应采用蛙式打夯机或立式冲击夯逐层对井周60公分范围内进行补夯,以清除碾压死角。
五、井框(盖)安装施工1、对井周进行加固:在路基结构层二灰碎石施工完成后,要对井周进行加固。
具体做法是:①沿井周将二灰碎石挖除(挖至12%灰土顶面),放加固钢筋箍;②放置预制钢筋砼井圈,注意要将预制砼井圈平面位置及标高调整好(井圈顶至设计路面标高之间的厚度为路面厚,井圈与砖砌井室平面位置一致);③井周浇筑c30砼进行加固(浇筑砼时必需严格采用机械振捣);④用临时盖板将井口盖好。
2、对检查井井盖标高的调整井盖标高的调整是在粗粒式沥青摊铺后进行的,具体做法是:①将井周沥青砼挖除,露出预制钢筋砼井圈;②根据相邻平石上的标高以及摊铺机实际摊铺横坡放线,确定检查井的井盖标高;③将检查井盖放置在预制钢筋砼井圈上,井盖底沿井周用4—6个铁制楔型塞,将井盖顶面调至放线标高位置;④井盖底与预制钢筋砼井圈间用高标号砂浆进行填充;⑤每调好一座井后,用围护进行隔离,直至砂浆达到强度后方可撤去围护;⑥井周用细石沥青砼进行补填,并用冲击夯具进行夯实,标高控制比粗粒式沥青砼高5—10mm。
六、检查井施工的质量监控1、检查井施工质量应作为道路施工重点质量监控对象,检查井的砼底板浇筑及井周回填土,应作为监理旁站监督的一项重要内容。
2、当检查井基坑挖好后,基底土质和状态要作为一项必检的隐蔽工程项目经监理工程师验收签证。
3、检查井底板砼浇筑后在砌井壁前应经监理工程师验收签证。
4、井周每一层回填土压实成型后,要经监理工程师验收签证方可进行上一层回填土。
5、井盖框的安装底用4—6个铁制楔型塞来调整井盖标高这一工序,也要作为一项必检的隐蔽工程项目经监理工程师验收签证,井盖框的标高应由监理工程师逐一复核。
6、其他未尽的施工要求,按有关规范和规定执行。
第三篇:井道整改施工方案井道整改施工方案1.井道道架处需做圈梁,来固定轨道,门口需做过梁来固定门头。
采用混凝土预埋透墙螺栓或钢梁.如钢梁需要刨掉3面井道壁费用有所增加。
地坑深度不符合国家标准,需加深地坑,重做防水层。
3.机房内预留孔需按新电梯尺寸重做。
第四篇:检查整改方案工程安全检查整改措施根据铜川市城市投资改造有限公司下发的铜城投函【xx】13号文件精神,在10月27日下午由监理公司总监、建设单位代表以及我施工单位项目经理组成检查小组,共同对我们施工的承建的铜川锦绣园住宅小区安置房2标段工程进行了安全大检查,排查各项安全隐患。
对检查中提出的问题,项目部安全员逐条落实检查整改。
结合目前工程施工特点及工地检查存在的问题,我项目部结合实际情况编制以下施工整改措施:一、施工现场的所有使用机具进行检查和维修1、对进场的所有机具、设备(包含塔吊、钢筋加工设备、木工设备、打桩机、夯锤等)完成登记备案,安排专业机修人员对设备全面进行检查,不得是机械设备带病作业。
2、落实施工设备机具的备案保养维修制度。
安排专人对机械、设备定期保养。
所有设备每周一次保养,每天上班前由司机或维修工进行检查。
同时做好检查记录。
特别是桩基工程的夯机、打桩机的钢丝绳等检查工作。
