盾构隧道断面测量技术浅述
- 格式:pdf
- 大小:138.01 KB
- 文档页数:4
地铁盾构法隧道施工测量技术一、背景近年来,城市建设高速发展,地铁的运营也日益普及。
地铁作为城市公共交通的重要组成部分,对于城市的发展和居民的出行都具有重要意义。
而隧道施工是地铁建设的重要环节之一。
盾构法隧道施工具有施工周期短、对周边环境影响小等优点,已成为地铁隧道施工的主要方法之一。
在盾构法隧道施工过程中,施工测量技术的应用是确保施工质量的关键手段之一。
二、盾构法隧道施工测量技术盾构法隧道施工是通过在隧道两端或两侧设置起点和终点控制点来进行控制,盾构机按照预设的轨迹进行推进,同时进行测量,保证盾构隧道的质量。
盾构法隧道施工测量技术的主要内容包括:1. 隧道轨迹测量在盾构法隧道施工过程中,通过测量盾构机推进的路径和轨迹,对于盾构机的推进和控制都具有十分重要的意义。
常用的测量方法有:•外推法•内推法•三角测量法•中心线测量法•激光投影测量法2. 盾构机姿态测量盾构机姿态的测量是保证盾构隧道质量的一个重要方面。
通过常规测量以及精密仪器测量盾构机的姿态角,包括横倾、纵倾和翻滚等状态,保证盾构机按照设计要求推进,并在施工过程中不发生异常。
3. 其他测量隧道建设中还需要进行其他类型的测量,如地质构造测量、交通流量监测、气象、地下水位等测量。
三、盾构法隧道施工测量技术的意义盾构法隧道施工测量技术的应用,不仅能够保证施工质量,还能够有效降低盾构施工的风险和成本,保证施工进度的顺利进行。
同时,在施工完成后,通过对整个隧道进行测量,能够对隧道的使用情况进行监测,提高隧道的安全性和使用效益。
四、盾构法隧道施工测量技术的应用,在地铁建设中具有十分重要的意义。
通过不断提高测量技术的水平与能力,能够提高隧道施工的效率和质量,为城市的建设和居民的出行带来更多的便利。
盾构隧道断面测量技术浅述摘要:结合广州地铁三号线[天~华]两个区间段隧道施工测量工作的实践,介绍如何用水准仪和全站仪,进行地铁盾构隧道断面测量。
关键词:盾构隧道;断面测量;高程放样;三维坐标;偏差中图分类号: u45文献标识码:a 文章编号:1 概述盾构法隧道断面测量不同于一般的矿山法隧道断面测量,它是在隧道全面贯通后才进行的,是盾构隧道施工测量的最后工作,用以检测已成型的隧道是否有侵入限界。
它已无法改变既有的形状,对隧道的开挖没有实际的控制作用。
但业主设和计单位要根据断面测量的成果,确定是否要对原设计的线路进行调整,以满足行车及其他设备安装的需要。
2 测量要求盾构法隧道一般为圆形隧道,由多块预制管片拼装而成型,断面测量要求是:在指定的位置进行测量,每个断面测量10个点,如图形1。
顶部和底部测量其高程,计算两点间的高差,其他各点则是测量其到设计中线的横距(即水平距离)。
测量精度要求是里程误差<±50mm,点位高程误差<±10mm、横距误差<±10mm。
点位精度要求是比较高的。
盾构隧道断面测量要求是,曲线段4.5米,直线段9米测量一个断面。
每个断面测量10个点,这样的工作量是比较大。
因此要满足精度要求,又有较高的工作效率,选择适合的仪器和测量方法是比较重要的。
购买昂贵的隧道断面仪,仅能用于隧道断面测量,投资太大不合适。
为节省投资,在广州地铁三号线[天河客运站~华师站]盾构区间中,我们采用了水准仪配合全站仪,测量断面点三维坐标的方法进行断面测量,取得了很高的效率。
3 测量步骤3.1待测断面高程放样高程放样是指按断面测量的要求,在待测断面相应里程处的隧道管片,放样出具体的位置,一般是与轨面高相隔一定高度的位置,如上图1中左右两边上、中1、中2、下8个点。
盾构隧道施工过程中,要进行环片姿态测量的,因此每环的前端里程实际都已经知道,依据线路设计的轨面竖曲线要素,可求出各环对应里程处的轨面高程,则其他各点的高程也可以由相关尺寸求得。
铁路工程测量中的隧道断面测量方法隧道是铁路建设中不可或缺的部分,而测量则是保证隧道工程质量与安全的重要环节。
隧道断面测量方法作为隧道工程测量中的关键技术之一,对于确保隧道施工的准确性和有效性具有重要意义。
本文将介绍隧道断面测量方法的原理、应用以及相关技术的发展趋势。
一、隧道断面测量方法的原理隧道断面测量是指对隧道断面进行准确测量和记录的过程。
在隧道施工中,准确的断面测量可以为后续的爆破、支护、道床平整等工作提供可靠的依据。
常见的断面测量方法包括传统的平面测量方法和激光测量方法。
传统的平面测量方法通过使用光学仪器进行测量,包括全站仪、经纬仪、水平仪等。
这些仪器能够提供较高的测量精度,但需要较长的测量时间和复杂的数据处理,同时受到天气条件和人为因素的限制。
激光测量方法是近年来隧道工程中广泛应用的一种断面测量技术。
它利用激光束对隧道断面进行扫描,并通过接收器接收反射回来的激光信号,从而得到隧道断面的精确数据。
激光测量方法具有测量速度快、精度高、无人化操作等优势,极大地提高了测量效率和施工安全性。
二、隧道断面测量方法的应用隧道断面测量方法在隧道工程中有着广泛的应用。
首先,隧道断面测量能够为隧道施工的爆破作业提供准确的断面数据,从而有效控制爆破范围和保证爆破效果。
其次,隧道断面测量也对隧道支护具有重要意义。
测量结果可以为支护结构的设计和施工提供可靠的参数,确保支护结构的稳定性和安全性。
此外,隧道断面测量还可为隧道道床平整提供依据,确保列车运行的舒适性和安全性。
三、隧道断面测量方法的发展趋势随着科技的不断进步,隧道断面测量方法也在不断发展和优化中。
一方面,传统的平面测量方法正在向数字化、自动化发展。
通过使用高精度的全站仪和数据处理软件,可以提高测量的准确性和效率。
另一方面,激光测量方法也在不断改进。
近年来,无人机搭载激光测量仪器的应用越来越普遍。
无人机能够高效地对隧道断面进行测量,并通过远程控制和自动化算法进行数据处理,使得测量工作更加简便和快速。
浅谈地铁盾构施工测量技术的控制重点及方法序言随着城市的快速发展,地铁成为越来越多城市居民出行的重要交通工具之一。
截止2015年,全国有39个城市正在建设地铁。
盾构法施工作为区间隧道施工的首要选择,具有对周围环境影响小、自动化程度高、施工快速、优质高效、安全环保等优点,同时盾构施工及贯通精度控制要求也极高,测量工作作为盾构施工的眼睛,显得尤为重要。
现就地铁施工中遇到的实际情况,阐述一下盾构施工测量技术的控制重点及方法。
盾构施工测量控制重点一、地面控制测量在测区内,按测量任务所要求的精度,测定一系列控制点的平面位置和高程,建立起测量控制网,作为各种测量的基础,这种测量工作称为控制测量。
控制网具有控制全局,限制测量误差累积的作用,是各项测量工作的依据。
在工程开工之后,控制网复测是测量的首要任务,在施工过程当中,应定期对控制网进行复核,一般为半年一次,在关键工序施工前,必须加密复核次数,比如盾构机始发与接收等。
平面控制网宜分为2个等级,一等控制网宜采用GPS网,二等控制网宜采用导线网。
高程控制网可采用水准测量方法一次布网。
测量技术要求如下1.1、1.2、1.3表:表1.1 一等平面控制网(GPS)测量技术要求表1.2 二等平面控制网(导线)测量技术要求表1.3 高程控制网(水准)测量技术要求在盾构始发和接收工作井间必须建立统一的施工控制测量系统,每个井口应布设不少于3个控制点。
二、联系测量在地下工程中,为使地面与地下建立统一的坐标系统和高程基准,应通过平洞、斜井及竖井将地面的坐标系统及高程基准传递到地下,该项地下起始数据的传递工作称为联系测量。
地铁施工中的联系测量一般通过盾构工作井把地面控制点坐标和高程引测至车站底板之上,从而建立起,地面与地下统一的坐标高程系统。
坐标传递常采用的方法有联系三角形法(一井定向)、两井定向联系测量法、陀螺经纬仪和铅垂仪组合法、导线直接传递法、铅垂仪联系测量法等。
高程传递常采用悬挂钢尺法、光电测距三角高程传递法进行传递。
隧道断面仪测量原理隧道断面仪是一种用于测量隧道断面形状和尺寸的仪器。
它通过测量隧道内部的各个点的坐标,然后根据这些坐标计算出隧道的断面形状和尺寸。
隧道断面仪的测量原理主要包括测量原理和计算原理两个方面。
一、测量原理隧道断面仪的测量原理是基于三角测量原理和激光测距原理。
具体步骤如下:1. 安装:首先,将隧道断面仪安装在隧道内部的一个固定位置上,通常是在隧道的顶部或者底部。
安装时需要确保仪器的水平度和稳定性。
2. 激光测距:隧道断面仪通过发射激光束,然后接收激光束的反射信号来测量隧道内部各个点的距离。
激光测距原理是利用激光束的光速和反射信号的时间差来计算距离。
3. 角度测量:隧道断面仪还需要测量隧道内部各个点的水平角度和垂直角度。
这可以通过仪器内部的陀螺仪和加速度计来实现。
4. 坐标测量:通过激光测距和角度测量,隧道断面仪可以得到隧道内部各个点的坐标。
这些坐标可以表示为三维坐标系中的点,也可以表示为二维坐标系中的点。
二、计算原理隧道断面仪的计算原理是基于三角计算和数学模型。
具体步骤如下:1. 数据处理:首先,将测得的各个点的坐标数据进行处理,包括数据的滤波、平滑和校正等。
这些处理可以提高数据的精度和准确性。
2. 坐标计算:通过测得的各个点的坐标数据,可以计算出隧道的断面形状和尺寸。
这可以通过三角计算和插值计算来实现。
三角计算可以计算出隧道的各个点之间的距离和角度,插值计算可以计算出隧道的断面形状。
3. 数据输出:最后,将计算得到的隧道断面形状和尺寸数据输出到计算机或者显示屏上。
这样,用户就可以直观地了解到隧道的断面形状和尺寸。
总结起来,隧道断面仪的测量原理主要包括测量原理和计算原理两个方面。
测量原理是基于三角测量原理和激光测距原理,通过测量隧道内部各个点的坐标来计算隧道的断面形状和尺寸。
计算原理是基于三角计算和数学模型,通过处理测得的坐标数据和进行计算,最终得到隧道的断面形状和尺寸数据。
隧道断面仪的测量原理和计算原理的应用可以提高隧道工程的设计和施工的精度和效率。
浅谈地铁盾构隧道施工测量技术摘要:近年来,随着我国经济的快速发展以及城镇化进程的加快,城市人口不断增加,城市交通拥堵问题越来越突出,因此发展城市轨道交通、缓解紧张的交通运输压力也日益成为各大城市迫切需要解决的问题。
与其他交通形式相比,地铁以运量大、快速、准时、节能环保及安全舒适等特点受到了各大中型城市的青睐,也逐渐成为城市展示经济实力、城市化建设程度以及高新技术应用的重要标志。
关键词:地铁盾构;隧道施工;测量技术盾构法施工是一种先进的隧道施工技术,与其他施工技术相比较,盾构施工引起的地表沉降较小,对施工现场周围环境的影响小,是目前地铁隧道施工中最安全有效也是应用最广泛的施工方法。
本文结合某市地铁隧道盾构施工测量工作的具体问题和实际做法,总结出了某市地铁盾构施工建设各个阶段测量工作的要点,提出了一种适用于某市地铁盾构施工的的测量流程,以便为某市后续线路的建设提供测量依据,并且也能为其他地区和单位的地铁盾构施工测量管理提供一个有价值的参考。
一、盾构施工测量简介盾构隧道施工测量是指为盾构掘进施工和管片拼装符合设计要求而进行的测量工作。
盾构施工测量工作主要内容包括地面控制测量、联系测量、地下控制测量、和贯通测量等。
二、盾构施工测量1、设计数据的复核工程准备开工时,应进行图纸会审。
图纸会审时,测量人员应根据图纸线路参数对盾构掘进轴线(隧道中线)三维坐标进行计算,计算资料必须做到两人独立计算复核,必要时经过第三者计算复核或用不同的方法进行计算复核,对比检查,自检合格后报监理单位及第三方控制测量单位复核,经多方确认的盾构轴线坐标数据由相关方各执一份,作为以后施工过程轴线偏位检查的重要依据。
2、盾构设计数据的导入验收盾构施工隧道中线坐标进行计算完成之后,土建施工单位要将计算得到的数据导入到盾构机导向系统,这个过程要求业主、土建施工单位、监理单位和第三方控制测量单位共同参与,验收无误后要求各方签字确认,并且拍照留存。
doi:10.3969/j .issn .1001-358X .2009.03.024浅谈盾构施工测量技术李 新,杨天亮,刘世龙(中煤三建天津公司,天津 300400)摘要:文中通过沈阳地铁二号线(会展中心~世纪广场站盾构区间)隧道的盾构施工,主要介绍盾构施工过程中的控制测量、联系测量、自动测量系统、盾构姿态人工检测、管环检测的技术和经验。
关键词:平面;高程;测量;盾构;检测中图分类号:TB22 文献标识码:B 文章编号:1001-358X (2009)02-0062-041 控制测量111 平面控制测量11111 平面控制测量概述地铁施工领域里平面控制网分两级布设,首级为GPS 控制网,二级为精密导线网。
施工前依据业主提供的GPS 控制起算点,施工单位加密地面精密导线。
为了向端头井内投点和定向测量,保证隧道盾构的高精度掘进,在井下布设施工精密控制导线。
为了方便施工在始发井附近,一定要保证有不少于3个控制点。
11112 洞内平面控制测量洞内施工控制导线一般采用支导线的形式向里传递。
但是支导线没有检核条件,很容易出错,在施工中我们采用了双支导线的形式向前传递,然后将双支导线连接起来,构成附合导线的形式,以便平定测量精度。
洞内施工控制导线一般采用在管片最大跨度附近安装强制对中托架,测量起来非常方便,且可以提高对中精度,还不影响洞内运输。
强制对中托架尺寸形状要控制好,以便可以直接安装在管片的螺栓上面。
112 高程控制测量高程控制测量主要包括地面精密水准测量和高程传递测量及洞内精密水准测量,本工程的精密水准测量采用城市二等水准测量。
其技术要求按《地下铁道、轻轨交通工程测量规范》执行。
113 联系测量11311 定向测量地铁规程规定,在任何盾构贯通面上,地下测量贯通中误差,横向不超过±50mm ,竖向不超过±25mm 。
本次联系测量采用了导线直接定向的方法。
通过和陀螺定向边对比,精度完全满足精度要求,本方法实测不但能保证精度而且方便快捷。

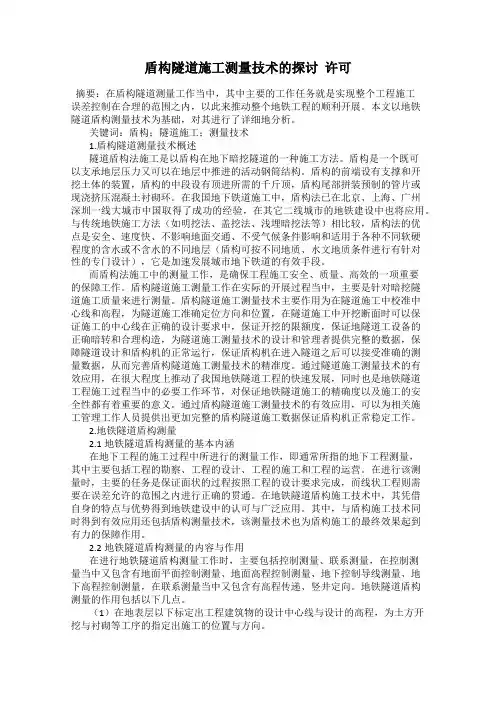

盾构隧道施工测量技术的探讨许可摘要:在盾构隧道测量工作当中,其中主要的工作任务就是实现整个工程施工误差控制在合理的范围之内,以此来推动整个地铁工程的顺利开展。
本文以地铁隧道盾构测量技术为基础,对其进行了详细地分析。
关键词:盾构;隧道施工;测量技术1.盾构隧道测量技术概述隧道盾构法施工是以盾构在地下暗挖隧道的一种施工方法。
盾构是一个既可以支承地层压力又可以在地层中推进的活动钢筒结构。
盾构的前端设有支撑和开挖土体的装置,盾构的中段设有顶进所需的千斤顶,盾构尾部拼装预制的管片或现浇挤压混凝土衬砌环。
在我国地下铁道施工中,盾构法已在北京、上海、广州深圳一线大城市中国取得了成功的经验,在其它二线城市的地铁建设中也将应用。
与传统地铁施工方法(如明挖法、盖挖法、浅埋暗挖法等)相比较,盾构法的优点是安全、速度快、不影响地面交通、不受气候条件影响和适用于各种不同软硬程度的含水或不含水的不同地层(盾构可按不同地质、水文地质条件进行有针对性的专门设计),它是加速发展城市地下铁道的有效手段。
而盾构法施工中的测量工作,是确保工程施工安全、质量、高效的一项重要的保障工作。
盾构隧道施工测量工作在实际的开展过程当中,主要是针对暗挖隧道施工质量来进行测量。
盾构隧道施工测量技术主要作用为在隧道施工中校准中心线和高程,为隧道施工准确定位方向和位置,在隧道施工中开挖断面时可以保证施工的中心线在正确的设计要求中,保证开挖的限额度,保证地隧道工设备的正确暗转和合理构造,为隧道施工测量技术的设计和管理者提供完整的数据,保障隧道设计和盾构机的正常运行,保证盾构机在进入隧道之后可以接受准确的测量数据,从而完善盾构隧道施工测量技术的精准度。
通过隧道施工测量技术的有效应用,在很大程度上推动了我国地铁隧道工程的快速发展,同时也是地铁隧道工程施工过程当中的必要工作环节,对保证地铁隧道施工的精确度以及施工的安全性都有着重要的意义。
通过盾构隧道施工测量技术的有效应用,可以为相关施工管理工作人员提供出更加完整的盾构隧道施工数据保证盾构机正常稳定工作。
隧道施工断面快速测量方法第一种方法是使用激光扫描仪进行断面测量。
激光扫描仪是一种高精度的测量设备,可以快速准确地获取隧道断面的三维坐标数据。
操作人员只需将激光扫描仪放置在施工断面的适当位置,并进行扫描,就可以获取到断面的真实形态和尺寸。
激光扫描仪具有测量速度快、测量精度高、操作简单等优点,广泛应用于隧道工程中。
第二种方法是使用全站仪进行断面测量。
全站仪是一种集光学、机械、电子技术于一体的高精度测量仪器,可以实现水平、垂直测量以及角度测量等功能。
在隧道施工中,可以使用全站仪进行断面的平面测量。
操作人员先将全站仪设置在适当位置,并对准隧道断面,然后通过测量仪器进行观测和记录,即可获取断面的尺寸和形态信息。
第三种方法是使用无人机进行断面测量。
无人机具有飞行稳定性好、操作简单等特点,可以利用其航拍功能进行隧道施工断面的测量。
操作人员只需将无人机携带相机装置,将其悬挂在适当高度,并进行飞行遥控,即可获取隧道断面的影像信息。
然后,通过影像处理的方式,可以获得断面的尺寸和形态数据。
第四种方法是使用测距仪进行断面测量。
测距仪可以通过发射激光束测量目标与仪器之间的距离,从而获取反射点的三维坐标数据。
在隧道施工中,可以使用测距仪进行断面的快速测量。
操作人员只需将测距仪对准施工断面,进行测距扫描,即可获取断面的尺寸和形态信息。
综上所述,隧道施工断面快速测量方法可以采用激光扫描仪、全站仪、无人机和测距仪等测量设备进行。
这些方法具有测量速度快、测量精度高、操作简单等特点,可以满足隧道施工中对断面测量的要求。
随着科技的不断进步,将来还会出现更多更先进的断面测量方法,为隧道施工提供更加便捷和高效的手段。
盾构隧道施工测量技术的探讨地铁工程的测量师建设和地下表面工程建筑的测量工作,主要是地下施工运营、地下勘察设计等各个阶段的测量工作。
盾构隧道施工测量技术的任务就是在规定的时间之内和误差之内保证工程的正常进行,保证工程可以按照施工设计完成。
本文主要根据地铁施工中盾构施工测量技术的特点,对盾构隧道施工测量技术做出一些简要的分析。
标签:盾构;隧道施工;测量技术1 概述盾构隧道测量技术盾构隧道施工测量技术的实施就是为了保证地铁施工在规定的时间之内完成任务。
盾构法在隧道工程的施工中,需要测量的工作内容很多,主要包括地面控制测量、联系测量、地下控制测量、隧道施工测量等等,地面控制测量就是在地面上建立平面网;联系测量是将地面上的坐标和方向传到施工地下,从而建立统一的坐标;地下控制测量与地面控制测量类似,就是在地下建立平面网;隧道施工测量主要是根据隧道施工设计图知道开挖的中线和高程测量。
盾构隧道施工测量法是在地下暗挖隧道的一种施工方法,盾构就是一种支持地层压力和在地层中活动的钢管结构,盾构隧道施工测量方法在我国的一线城市应用比较广泛,在北京、上海这种隧道施工技术得到很好的应用,盾构隧道施工测量技术与传统的地铁施工方法相比较最主要的优点就是安全、快速可以在不影响周边环境和建筑、交通的情况下开展施工,不被地面的气候影响,但是受到地下的水文地质条件的影响,需要根据不同的地层和硬度采取有针对性的测量设计方法,盾构隧道施工测量技术是加快我国地下铁路发展的有效方式,确保地铁施工安全高效进行。
盾构测量技术施工测量在地铁施工技术的主要作用可以在地铁施工中校准中心线和高程,为地铁施工准确定位方向和位置,地铁施工中开挖断面可以保证施工的中心线在正确的设计要求中保证开挖的限额度,保证地铁施工设备的正确暗转和合理构造,为地铁施工测量技术的设计和管理提供完整的数据,保障隧道设计和盾构机的正常运行,保证盾构机在进入隧道之后可以接受准确的测量数据,从而完善盾构隧道施工测量技术的精准度。
浅谈地铁盾构施工测量控制地铁是现代城市交通建设的重要组成部分,而地铁盾构也称为隧道盾构机,是地铁建设中的一种重要施工方法。
在地铁盾构施工过程中,测量控制是必不可少的,它对确保隧道实现设计要求具有重要意义。
本文将从地铁盾构测量控制的基本概念、测量方法、控制措施等方面进行浅谈。
一、基本概念地铁盾构施工测量控制是指在地铁盾构施工过程中,通过对隧道横断面、纵断面、倾斜量、渐变半径、曲线半径等参数进行准确测量,然后进行有效的控制,保证隧道施工质量与设计要求相一致的一系列操作。
二、测量方法水准测量法可以用于测量盾构作业过程中的横断面,在测量时需要选择一端点作为基准点,另一侧作为测量点,利用水准仪测量两点的高度差,从而计算出横截面的高度和位置,这种方法测量简单,但需要建立起长达数百米的基准线,具有一定的局限性。
2、内窥镜测量法内窥镜测量法通常用于测量盾构刀盘的前后移动量,这种方法需在盾构机的刀盘处安装上内窥镜,然后通过监测图像和刀盘刻度的变化,测算出前后移动量。
3、卫星定位测量法卫星定位测量法适用于测量盾构施工过程中的纵断面、曲线半径、渐变半径等参数,通过全球卫星定位系统定位盾构的具体位置,然后通过采集数据进行拟合计算,从而得出所需的各项参数数据,该方法可在隧道施工中进行实时测量,有一定的优势。
三、控制措施1、在盾构施工前需要制定严密的测量计划,确定好测量线路、时间、间隔等参数。
2、盾构施工过程中,需要进行连续测量和监测,及时监测施工情况,并对数据进行实时分析和处理。
3、在隧道施工过程中,需要进行测量标志的设置,将施工过程中的测量值和序列记录下来,确保测量精度和准确性。
4、对于测量结构物的中间点或焦点时,需要进行多次测量与平均值计算。
5、在隧道施工结束后,需要对所有数据进行处理与分析,并制定出详细的隧道图纸,以便于施工的下一阶段。
综上所述,地铁盾构施工测量控制的优秀实现,在地铁工程施工中起到了重要的作用,它可以确保地铁施工的质量和进度,提高隧道施工的准确性,保障了地铁建设的安全和稳定运营。
兰州交通大学继续教育学院毕业设计论文浅谈盾构隧道工程测量专业:工程造价班级:2011级工程造价3班姓名:王家霖学号:112214517指导老师:王华强毕业设计(论文)任务书班级:11级工程造价3班学生姓名:王家霖学号:112214517题目:盾构隧道工程测量1、本论文的目的、意义:近几年来,我国许多大城市,伴随着城市交通流量的激增和地表空间的减小,地下空间不断开发,城市隧道施工工程中,作为不影响城市商业、交通功能的盾构法以其施工对周围环境影响小、快速的机械化施工等优点而被广泛应用于城市地下空间开发工程,尤其在地铁隧道工程中,逐渐代替传统的明挖法、暗挖法,成为一种较为普及的隧道成型工法。
盾构隧道对周围环境要求较低及造价合理等优势而得到广泛的应用,并且在国内外的隧道工程中应用规模不断扩大。
然而盾构测量工作是盾构隧道的重要组成部分,为工程施工提供准确的定位信息、实时监控量测施工进程地面、隧道相关变化量及周围构筑物、管线等的影响变化,为工程施工提供必要的测量数据,根据测量数据适当调整作业进度和措施方法,确保施工安全。
2.学生应完成的任务:盾构机姿态实时正确测定,是隧道顺利推进和确保工程质量的前提,其重要性不言而喻。
在盾构机自动化程度越来越高的今天,甚至日掘进量超过二十米,可想而知,测量工作的压力是相当大的。
这不仅要求精度高,不出错;还必须速度快,对工作面交叉影响尽可能小。
能够在隧道施工过程中及时准确给出方向偏差,并予以指导纠偏,确保工程顺利进行。
3、论文各部分内容及时间分配:(共8周)第一部分:封面,任务书,检查表(1周)第二部分:内容,目录,正文,参考文献(4周)第三部分:整体修改(3周)指导老师:2013年月日审批人:2013年月日兰州交通大学继续教育学院专科毕业论文检查表班级:11级工程造价3班学生姓名:王家霖指导教师:王华强内容摘要为了在盾构机掘进过程中能直观、快速地反映和评价监测结果,实现自动化定位导向、控制和监测数据的信息化管理,开发了盾构测量自动导向程序,可以动态地以图表的形式直观地显示盾构行进的姿态信息。
隧道断面的测量方法一、传统测量方法1.铅垂法测量:通过使用铅垂测量仪器或设备,将铅丝悬挂在隧道各部位,然后通过读取铅丝位置的变化来确定各点的高程,从而得到隧道断面的高程信息。
2.全站仪测量:使用全站仪对隧道内的各个点进行测量,测量员在每个点上安装全站仪,通过测量终端读取各点的水平和垂直角度,从而得到隧道断面的形状和尺寸信息。
3.单线测量法:使用经纬仪或经纬仪和测斜仪等测量仪器,在隧道上悬挂一根拉线,通过对拉线两端的坐标和拉力的测量,可以确定隧道各点的坐标和高程信息。
二、激光扫描法激光扫描法是一种高精度的测量方法,通过使用激光扫描仪将激光束投射到隧道内部,然后接收和记录反射回来的激光信号,从而实现隧道断面的三维测量。
激光扫描法具有测量速度快、操作简便、精度高等优点,因此在隧道工程中得到广泛应用。
三、无人机测量法随着无人机技术的不断发展,无人机测量法也被应用于隧道断面测量。
无人机配备了激光扫描仪或相机等测量设备,通过飞行收集隧道内部的图像或点云数据,并利用后期处理软件对数据进行分析和处理,从而得到隧道断面的测量结果。
无人机测量法具有高效、便捷、灵活等特点,适用于较大规模、精度要求较高的隧道测量。
四、地面雷达测量法地面雷达测量法是一种利用地面雷达仪器进行测量的方法。
地面雷达通过向地下发送雷达波束,并接收和记录反射回来的波束,从而得到地下物体的位置和形状信息。
在隧道工程中,可以利用地面雷达仪器对隧道内部进行测量,得到隧道断面的形状和尺寸。
以上是几种常用的隧道断面测量方法,每种方法都有其优点和适用范围。
在实际工程中,可以根据具体情况选择合适的方法进行测量,以确保测量结果的准确性和可靠性。
盾构法隧道测量
盾构法是修建地铁、隧道等地下项目中的一种常见方法。
在盾构法隧道施工过程中,测量工作是非常重要的环节之一,以确保施工的精度和安全。
下面是关于盾构法隧道测量的一些基本知识。
一、测量方法
1.定位测量
定位测量是确定盾构机前进位置和建筑物结构的位置。
包括定位测量的设备有钢筋探测仪、测量仪器、万能仪器、激光测距仪等。
2.导向测量
导向测量是确定盾构机推进方向和隧道的姿态和位置。
这种测量方法包括角度测量、方位测量和测高测量。
导向测量设备包括导向测量仪、方位仪、全站仪等。
二、测量标准
在盾构法隧道测量中,需要遵循国家和地方相应的标准规定。
比如,在测量高程时,需要使用校准合格的高程仪和三角测量法。
同时,在测量过程中需要考虑因素包括土层的不均匀性,地下水位的影响,以及隧道的变形等。
三、测量工作流程
盾构法隧道测量的流程包括准备工作、测量前期、进尺测量和数据处理等环节。
测量前期需要根据设计图纸和实际的地形情况确定测量基准点和控制点。
在进尺测量的过程中,需要记录盾构机的前进位置、姿态、深度以及地质情况
等数据。
数据处理需要使用专业软件进行,以得出相应的测量结果。
综上所述,盾构法隧道测量是非常重要的一环,需要进行严格的操作和技术保障。
在测量过程中需要注意安全,预防各种意外情况的发生。
同时,需要结合实际情况变化,及时调整工作方案,确保最终测量结果的准确性。
概述地铁盾构隧道工程测量技术相关内容1. 盾构隧道测量概述地下工程测量是指建设和运营地表下面工程建筑物需要进行的测量工作,包括地下工程勘察设计、施工和运营各个阶段的测量工作。
地下工程测量的任务是保证线状工程在规定误差范围内正确贯通,保证面状工程按设计要求竣工。
盾构方法以其独特的施工工艺特点和较高的技术经济优越性,在隧道施工中得到广泛应用,从18世纪末盾构机问世以来,与盾构施工相伴而生的盾构施工测量,一直在为盾构施工起着保驾护航的作用。
盾构法隧道工程施工,需要进行的测量工作主要包括以下几点。
(1)地面控制测量:在地面上建立平面和高程控制网;(2)联系测量:将地面上的坐标、方向和高程传到地下,建立地面地下统一坐标系统;(3)地下控制测量:包括地下平面和高程控制;(4)隧道施工测量:根据隧道设计进行放样,指导开挖及衬砌的中线和高程测量。
2. 隧道贯通误差介绍地下工程测量与地面工程测量相比,尽管测设方法有很多共同之处,但地下工程测量仍有其特殊性。
线状地下工程逐步开挖、施工面狭窄、不同工段之间不能通视,因此,测量工作不能互相照应,不便组织检核,出了差错很难及时发现,整个测量工作的正确性只有到开挖工段间贯通后才能得以证明。
可见侧量工作在地下工程建设中具有十分重要的作用,稍有疏忽必将造成无可挽回的损失。
盾构法隧道施工中,地面控制测量、联系测量、地下控制测量和细部放样的误差积累,将使开挖工作面的施工中线不能理想衔接,产生的错开现象称为贯通误差。
贯通误差在线路中线方向的投影长度称为纵向贯通误差(简称纵向误差),在垂直于中线方向的投影长度称为横向贯通误差(简称横向误差),在高程方向的投影长度称为高程贯通误差(简称高程误差)。
纵向误差只影响隧道中线的长度,与工程质量关系不大,对隧道贯通没有多大影响;高程误差仅影响接轨点的平顺(边掘进边铺轨的隧道尤为突出)或隧道的坡度,要求较高,实践表明,应用一定的测量方法,容易达到所需的精度要求。
浅谈地铁盾构法隧道施工测量技术近年来我国经济高速发展,公共交通领域发展更加迅猛。
地铁作为一种地下轨道交通,很大程度上方便了人们的出行。
然而在地铁施工的过程中,区间隧道施工一直是一个难点。
本文简要分析在地铁隧道施工方法中盾构法的优势和适用环境,以四个工程阶段测量为例着重介绍了盾构测量的方法和所需要的仪器以及操作要领,从而印证盾构法测量技术的安全性、可靠性和优越性。
标签:地铁区间;隧道;盾构法;测量技术前言:由于具有施工安全、速度快且不影响地面交通、不受气候条件影响和适用地层范围广等优点,盾构法近几年来在地铁区间隧道施工中得到了广泛的应用。
但盾构区间隧道距离长、前方设备多,造成隧道内通视条件差,给测量工作带来了一定的困难。
因此采用合理有效的测量手段是盾构施工安全、优质、高效的重要保障为确保地铁区间隧道盾构法施工的准确性,在施工期间需按照实际情况采取相应的测量方法进行平面及高程联系测量,将地面的平面坐标、方位及高程传至隧道。
联系测量拟采用联系三角形法、激光垂准仪法和陀螺定向法。
1盾构法应用于地铁施工的优势盾构法具有高安全、高工效、影响小、更环保、施工快、质量高、省资金的特点,在施工中普遍受到施工单位的欢迎,特别是一些有资质和技术的施工单位,对这种方法研究的相当透彻,也熟练的掌握这项技术并加以创新。
1.1安全性较高盾构法一般在地下施工,不受地面情况干扰,更不会受季节的影响,开工随时随地。
地面交通、河道、航运、季节性潮汐等外部条件根本影响不到地铁施工,能够有效保证施工进度。
在这种方法的作用下,可以进行挖掘、衬砌等基础施工操作。
1.2工作效率较高盾构法施工应用先进的设备,从设计完成就可以进入具体施工操作,在基础工作中开挖、支护、出土、衬砌,可以一次性全部完成,大大提高工程进度,特别是机械的使用,能够很好的改善施工条件,把人从劳动中解放出来,这种施工方式,完全是应用了现代最先进的技术,保证了施工质量。
1.3产生危害较小盾构法施工都在地下,离地面有很大的高度距离,在地下进行施工时,对地面影响可以说几乎没有,施工时振动小、噪声低,只是占用一部分道路,其他的施工过程是人们看的。
盾构隧道断面测量技术浅述
朱洪明
(广西第六地质队 广西 537100)
摘要:结合广州地铁三号线[天~华]两个区间段隧道施工测量工作的实践,介绍如何用水准仪和全站仪,进行地铁盾构隧道断面测量。
关键词:盾构隧道;断面测量;高程放样;三维坐标;偏差
1 概述
盾构法隧道断面测量不同于一般的矿山法隧道断面测量,它是在隧道全面贯通后才进行的,是盾构隧道施工测量的最后工作,用以检测已成型的隧道是否有侵入限界。
它已无法改变既有的形状,对隧道的开挖没有实际的控制作用。
但业主设和计单位要根据断面测量的成
离)
线段9
适。
为节省投资,在广州地铁三号线[天河客运站~华师站]盾构区间中,我们采用了水准仪配合全站仪,测量断面点三维坐标的方法进行断面测量,取得了很高的效率。
3 测量步骤
3.1 待测断面高程放样
的方法,在隧道两侧管片上,放样出待测断面里程对应的轨面高+450 mm(即左下和右下)的高程点位,并用红油漆标记。
其他各点,因位置比较高不好放置塔尺,不能直接用水准仪进行高程放样。
因此我们依据相关尺寸,制作了一个铝合金卡尺,如图2。
将卡尺上距轨面450mm的横尺放置于已经标记好的右下或左下处,保持整个卡尺处于垂直状态(可在卡尺上安置水平尺),因卡尺上各横向尺是固定在竖尺上的,则其他各点位(中2、中1、上)即
用下式表示:
点O的里程LO
LO=LA
式中:D
是A点的里程。
根据以上(1)式和(2)式,用可编程计算器或计算机VB程序编程计算,则计算工作变得非常简便快速。
在广州市地铁三号线[天~华盾构]区间断面测量工作中,采用本人编写的“断面测量计算程序”,只要将外业测量数据按一定的格式编辑好(记事本即可编辑),全部计算工作几秒钟即可完成,结果如下图4。
图4
4 结束语
用水准仪和全站仪结合,用坐标测量法进行断面测量,一次置站可以进行大量的断面点测量,外业操作非常简单,照明及视线良好的情况下,三个人的工作组,一天可以测量100多个断面(约500米),内业计算仅需几秒钟。
对不同的隧道,测量位置要求可能不一样,但操作方法是一样的,只需将卡尺作相应的修改就能适用。
该方法操作简单,在本工程中全部采用了此方法,作业效率非常高,测量精度也能满足相关的技术要求,为盾构隧道断面测量提供很好的借鉴。
