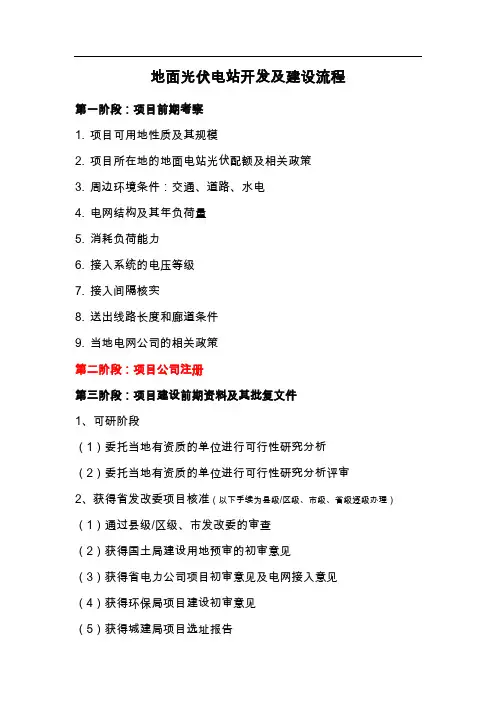

地面光伏电站开发及建设流程第一阶段:项目前期考察1.项目可用地性质及其规模2.项目所在地的地面电站光伏配额及相关政策3.周边环境条件:交通、道路、水电4.电网结构及其年负荷量5.消耗负荷能力6.接入系统的电压等级7.接入间隔核实8.送出线路长度和廊道条件9.当地电网公司的相关政策第二阶段:项目公司注册第三阶段:项目建设前期资料及其批复文件1、可研阶段(1)委托当地有资质的单位进行可行性研究分析(2)委托当地有资质的单位进行可行性研究分析评审2、获得省发改委项目核准(以下手续为县级/区级、市级、省级逐级办理)(1)通过县级/区级、市发改委的审查(2)获得国土局建设用地预审的初审意见(3)获得省电力公司项目初审意见及电网接入意见(4)获得环保局项目建设初审意见(5)获得城建局项目选址报告(6)获得安监局安全评价报告(7)获得水利局项目水土保持方案审查(8)获得文物局考古调查和文物影响评估报告(9)获得林业局项目占用林地审批意见(10)获得省级发改委项目核准(各地因要求不同,所需提交批复文件有差异)第四阶段:项目建设1、项目施工图设计(1)现场测绘、地勘、勘界、提资设计要求(2)接入系统报告编制并上会评审(3)出施工总图蓝图(4)各专业进行图纸绘制(结构、土建、电气等)(5)各产品技术规范书(作为设备采购依据)(6)与各厂家签订技术协议(7)现场技术交底、图纸会审(8)送出线路初设可研评审上会,出电网意见2、现场实施建设(1)设备采购(2)发电场区建设工作(基础浇筑、支架安装、组件安装;汇流箱安装、逆变器箱变基础建设;箱变、逆变器、直流柜、通讯柜设备安装调试试验;电气连接及电缆敷设;全场接地制作焊接;发电场区道路建设)(3)生活区建设工作(SVG小室、高压室、中控室、综合用房、水泵房及设备安装;生活区道路围栏、设备间电缆沟开挖砌筑接地等)(4)所有设备安装、调试、试验、保护调试、电气连接、监控安装、消防设备安装、安全监控摄像等(5)外围线路建设、对侧站设备安装及对侧站对点对调、省调地调的调度调试等(6)所有设备的电缆敷设连接并试验第五阶段:项目验收1、并网验收流程(1)并网验收流程3、项目竣工验收(1)竣工验收流程。
地面光伏电站开发及建设流程第一阶段:项目前期考察1.项目可用地性质及其规模2.项目所在地的地面电站光伏配额及相关政策3.周边环境条件:交通、道路、水电4.电网结构及其年负荷量5.消耗负荷能力6.接入系统的电压等级7.接入间隔核实8.送出线路长度和廊道条件9.当地电网公司的相关政策第二阶段:项目公司注册第三阶段:项目建设前期资料及其批复文件1、可研阶段(1)委托当地有资质的单位进行可行性研究分析(2)委托当地有资质的单位进行可行性研究分析评审2、获得省发改委项目核准(以下手续为县级/区级、市级、省级逐级办理)(1)通过县级/区级、市发改委的审查(2)获得国土局建设用地预审的初审意见(3)获得省电力公司项目初审意见及电网接入意见(4)获得环保局项目建设初审意见(5)获得城建局项目选址报告(6)获得安监局安全评价报告(7)获得水利局项目水土保持方案审查(8)获得文物局考古调查和文物影响评估报告(9)获得林业局项目占用林地审批意见(10)获得省级发改委项目核准(各地因要求不同,所需提交批复文件有差异)第四阶段:项目建设1、项目施工图设计(1)现场测绘、地勘、勘界、提资设计要求(2)接入系统报告编制并上会评审(3)出施工总图蓝图(4)各专业进行图纸绘制(结构、土建、电气等)(5)各产品技术规范书(作为设备采购依据)(6)与各厂家签订技术协议(7)现场技术交底、图纸会审(8)送出线路初设可研评审上会,出电网意见2、现场实施建设(1)设备采购(2)发电场区建设工作(基础浇筑、支架安装、组件安装;汇流箱安装、逆变器箱变基础建设;箱变、逆变器、直流柜、通讯柜设备安装调试试验;电气连接及电缆敷设;全场接地制作焊接;发电场区道路建设)(3)生活区建设工作(SVG小室、高压室、中控室、综合用房、水泵房及设备安装;生活区道路围栏、设备间电缆沟开挖砌筑接地等)(4)所有设备安装、调试、试验、保护调试、电气连接、监控安装、消防设备安装、安全监控摄像等(5)外围线路建设、对侧站设备安装及对侧站对点对调、省调地调的调度调试等(6)所有设备的电缆敷设连接并试验第五阶段:项目验收1、并网验收流程(1)并网验收流程(2)并网所需资料3、项目竣工验收(1)竣工验收流程(2)竣工验收资料项目竣工备案竣工验收完成审核通过竣工验收材料光伏系统竣工验收质量监督检查报告 建设达标评估报告 环境保护验收意见 消防验收合格意见书 安全卫生验收意见 工程规划核实 工程档案验收 工程竣工决算审计报告 工程竣工验收报告……省电力基本建设工程质量建设单位编写 项目所在地环保局 项目所在地消防局 项目所在地安全生产监督项目所在地规划局 项目所在地城建档案馆 项目所在地审计局建设建设单位组织编写。
地面光伏电站项目前期申报审批流程及开发建设流程一、前期申报审批流程:1.项目立项申报:申请单位向相关部门提交项目立项申请,包括项目概述、预期收益分析、环境影响评价等材料。
2.土地调查及征用手续:申请单位进行土地调查,确定项目用地情况,并与当地政府进行协商,办理土地使用权证手续。
3.环境影响评价报告:申请单位委托专业机构进行环境影响评价,并编制环境影响评价报告。
5.审批批复:经过审核和评审后,相关部门会对项目进行审批,并下发审批批复文件。
申请单位收到审批文件后可正式进入项目开发阶段。
二、开发建设流程:1.设计方案:申请单位委托设计院进行项目设计,包括土地利用规划、工程设计等。
2.资金筹措:申请单位根据项目规模和投资额度,向银行、投资机构等渠道申请借款、吸引投资等方式筹措项目建设资金。
3.合同签订:申请单位与施工单位、设备供应商等签订项目建设相关合同,明确工程范围、付款方式等。
4.建设准备:申请单位组织人员进行项目建设前的准备工作,包括设备采购、人员配备、工地搭建等。
5.施工与安装:施工单位按照设计方案开始进行光伏电站的施工与安装工作,包括土建施工、光伏组件安装、电气布线等。
6.网络接入:项目开发单位依法与电力公司签订并履行购电协议,并完成项目并网审批手续。
7.并网调试:光伏电站完成施工后,进行并网调试,确保光伏电站的并网运行正常。
8.运营与维护:项目竣工后,申请单位组织人员进行光伏电站的日常运营与维护工作,包括设备巡检、故障处理、清洁维护等。
以上是地面光伏电站项目前期申报审批流程及开发建设流程的概述。
具体流程会因地区和实际情况有所不同,申请单位需要根据当地相关法律法规和政策要求进行操作。

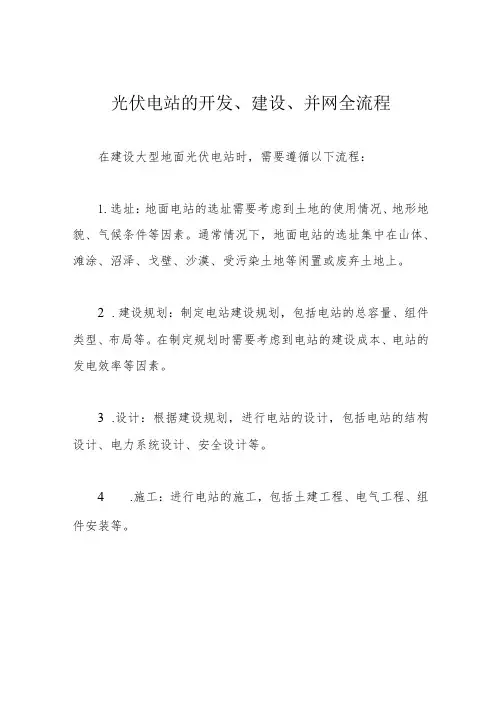

光伏电站的开发、建设、并网全流程
在建设大型地面光伏电站时,需要遵循以下流程:
1.选址:地面电站的选址需要考虑到土地的使用情况、地形地貌、气候条件等因素。
通常情况下,地面电站的选址集中在山体、滩涂、沼泽、戈壁、沙漠、受污染土地等闲置或废弃土地上。
2.建设规划:制定电站建设规划,包括电站的总容量、组件类型、布局等。
在制定规划时需要考虑到电站的建设成本、电站的发电效率等因素。
3.设计:根据建设规划,进行电站的设计,包括电站的结构设计、电力系统设计、安全设计等。
4.施工:进行电站的施工,包括土建工程、电气工程、组件安装等。
5.联调:进行电站的联调,包括电站的组件调试、电力系统调试等。
6.并网:进行电站的并网,将电站的发电能力接入到电网中。
7.运营维护:对电站进行运营维护,包括电站的日常运营、设备维护、安全管理等。
大型地面光伏电站的建设需要投入大量的资金和人力资源,但是一旦建设完成,可以持续享受国家标杆电价补贴,因此收益稳定。
在未来的新能源体系中,光伏电站将扮演着重要的角色。
我们需要不断地探索和完善光伏电站的开发、建设、并网全流程,以推动新能源的发展和应用。
大型地面光伏项目开发建设流程大型地面光伏项目具有规模大、占地面积大、用地模式多等特点。
项目选址有山地、滩涂、戈壁、沙漠、受污染土地、废弃矿山等类型,近年又出现了一些新模式,为“地面式”选址提供了丰富的选项,比如渔光互补、农光互补、林光互补、牧光互补模式等。
第一部分开发流程一、项目开发建设流程大型地面光伏项目开发建设流程主要可分为:前期踏勘阶段、前期手续办理阶段、开工准备阶段、建设实施阶段、工程投产移交生产阶段。
主要流程见下图。
第二部分各阶段主要工作一、项目前期踏勘阶段项目前期踏勘阶段要对项目土地(水域及其周边)资源、电网情况、电量消纳情况、当地政策等进行摸底考察,主要工作包括:踏勘前的准备工作、现场踏勘时的考察工作、踏勘后的测算工作。
(一)踏勘前的准备工作1.了解场址基本情况。
与土地所在的村县沟通,了解场址地点、经纬度、大概面积、光伏大概布置规模、土地类型和产权、地貌特征、附近变电站等情况。
通常,多数场址都有承包合同,可通过查阅承包合同等所有权证明文件进行地点、面积、承包剩余年限等信息进行确认。
了解有无军事设施、文物等敏感因素。
2.初步确定规模。
通过大概面积,估算可以布置的光伏组件规模。
通过土地类型、产权归属、地表附着物,估计征地难度和费用。
3.初步确定施工方案。
通过地貌特征,平地、山地或水面,估计施工难度,拟定施工方案。
4.初步确定接入送出方案。
通过附近变电站,估计接入系统距离和费用。
5.了解光伏开发相关政策。
必须事前了解国家及地方政府光伏开发相关政策,还需要深入了解当地光伏补贴政策、允许建设的容量、是否有在建项目、已建成项目的收益等情况。
(二)现场踏勘时的考察工作踏勘条件允许时,可利用无人机航拍,有效提高踏勘及评估质量和效率,针对不同的地形地貌,目测地面的土层厚度,裸露部分能否看到岩层,以便下一阶段选用合适的支架基础型式。
观察林木覆盖情况,尽量避开牲口棚、坟地及农民村舍,减少征租地费用。
踏勘时要注意以下情况。
地面光伏电站项目前期申报审批流程与开发建设流程
一、前期申报审批流程:
1.项目可行性研究报告编制及审批:项目可研报告是项目前期审批的
重要文件之一、项目申报方需编制包含工程规模、技术方案、经济效益等
内容的可研报告,并提交给相关部门进行审批。
2.土地审批:申请项目用地并进行土地审批,需与土地管理部门商议
项目建设需求,并达成共识,并最终取得相关土地使用权。
3.环境影响评价:项目建设涉及环境保护问题,需要进行环境影响评价。
项目申报方需提交环境影响评价报告,并根据相关要求进行审批。
4.项目立项审批:项目立项审批是项目前期申报的核心步骤。
申请方
需填写项目立项申请报告,说明项目的背景、建设内容、投资规模等,并
经审批部门审批通过后方可进入后续的开发建设阶段。
二、开发建设流程:
1.基础设施建设:申请方需开展电站基础设施的建设,包括道路改造、电网接入设施、用地平整等工作,并根据相关规范和技术要求进行施工。
2.设备选型及采购:根据项目规划和需求,申请方需选择适合项目的
光伏设备,并与供应商进行谈判、签订合同,并完成设备采购。
3.电站工程施工:根据项目计划和技术要求,申请方需组织电站工程
的施工,包括光伏组件的安装、电网的接入、逆变器的安装等工作,在施
工过程中需保证工程质量和安全。
4.并网接入及调试:电站建设完成后,申请方需与电网运营商进行并
网接入,将电站产生的电能与电网进行连接,并进行调试和运行测试。
5.竣工验收与运行:电站建设完成后,需向相关部门进行竣工验收,同时申请方需进行电站的运行管理和维护,确保电站的正常运行和发电效益。

地⾯光伏电站项⽬前期申报审批流程及开发建设流程⼀览!⼀、项⽬前期部分:█项⽬核准所需⽀持性⽂件都有哪些?微信编辑器构思编辑器微信编辑器构思编辑器可⾏性研究报告批复意见、开展项⽬前期⼯作的通知、⼟地初审⽂件、⼟地预审⽂件、环境评价批复⽂件、⽔⼟保持批复⽂件、项⽬贷款⽂件、系统接⼊⽂件。
█以上⽀持性⽂件由哪些单位发⽂?可⾏性研究报告和开展前期⼯作通知由省发改委发放,⼟地初审⽂件由项⽬所属当地国⼟部门发放,预审⽂件由省国⼟资源厅发放,环境评价批复⽂件由省环保厅发放,⽔⼟保持批复⽂件由省⽔利厅发放,项⽬贷款⽂件由项⽬所申请贷款的银⾏发放,系统接⼊⽂件由电⽹公司发放。
█在申请⼟地预审时需要哪些⽂件?⼟地初审⽂件、⼟地现状图、⼟地规划图、⼟地预审申请表、⼟地预审请⽰⽂件、⼟地影响规划报告。
█申请⼟地预审时都有国⼟厅哪些处室参与?规划处、耕保处、利⽤处、地籍处、执法⼤队。
█当确定在⼀地区建设项⽬时,⾸先应注意哪些问题?应注意项⽬所在地占有⼟地的性质,是否与当地⼟地规划部门所规划的建设项⽬⽤地冲突。
应注意项⽬所在地附近是否有可靠电⽹接⼊点。
█在申报项⽬建设⽤地时需提供哪些⽂件?项⽬所在地压覆矿产评估报告、地质灾害评价书、项⽬所在地勘测定截图、⼟地复垦报告书。
█怎样保证项⽬前期⼯作⾼效快速的进⾏?可同时进⾏多项批复⽂件的基础编制⼯作,如:同时委托多家单位做项⽬⽔⼟保持报告书、环境评价报告书、⼟地影响规划报告书、接⼊系统可⾏性报告等。
在选择报告编制单位时应按照相关批⽂单位制定单位委托。
⼆、报表统计部分:█发电⼚⽤电量、发电⼚⽤电率、综合⼚⽤电率的计算公式:发电⼚⽤电量=发电量-上⽹电量发电⼚⽤电率=(发电量-上⽹电量)/发电量综合⼚⽤电率=(⼚⽤电量+外购电+设备⾃耗电)/发电量█发电量、利⽤⼩时、平均设备容量之间的关系:发电量=平均设备容量×利⽤⼩时数█发电量、上⽹电量、线损率之间的关系:上⽹电量=发电量×(1-线损率)█构成项⽬总概算投资由哪⼏⼤部分?设备费、建筑费、安装费、其他费⽤。
分布式光伏项目开发流程中,往往会出现很多问题,因此根据国家能源局印发的《光伏电站项目管理暂行办法》及天津市的《光伏电站涉网操作细则》,结合光伏企业及行业专家公开发布的资料,为大家进行了整理汇总,有需求的朋友可以收藏一下。
一、地面光伏电站的开发流程根据国家能源局印发《光伏电站项目管理暂行办法》,国家对大型地面并网光伏电站项目均实行备案管理。
二、地面光伏电站并网前的手续文件光伏电站的工作流程可分为四个阶段,如下图所示:一、前期阶段工作及成果前期阶段,主要工作包含以下几项:前期阶段,需要准备以下报告、材料:1、编制项目申请报告2、与土地所有者(当地政府或集体)签订土地租赁协议3、当地市级电网出具接入和消纳初步意见4、向当地能源主管部门提交申请材料1)国土、电网、林业等部门的初步意见2)其他已取得的进展(如拐点坐标、地勘等资料)3)项目概况以及项目公司营业执照5、取得备案证,向省级能源主管部门提交资料1)项目可行性研究报告2)基础信息登记表、节能登记表、招投标方案等3)申请备案的请示4)公司营业执照注:根据各地情况,提供资料略有差异。
前期工作结束后,将获得以下批复文件,即可办理开工证。
二、准备阶段工作准备阶段的主要工作如下:1)现场测绘、地勘、勘界,提出设计要求2)编制初步设计方案3)编写各设备技术规范书,作为采购招标的依据4)进行设备招投标工作,与中标厂家签订技术协议5)各专业分别绘制图纸(结构、土建、电气等)6)绘制施工总图,打印蓝图7)现场技术交底、施工图纸会审三、施工阶段工作及手续施工阶段的主要工作如下:施工验收阶段需要办理的手续如下表所示:三、并网验收阶段主要工作地面光伏电站项目并网时,电网要求提供的审核资料会有所差异。
本文介绍了某省电网公司要求的《地面光伏电站调试并网阶段报资清单》。
第一阶段:调度命名阶段对接部门:系统处第二阶段:调度标识及账号配置阶段对接部门:计划处材料:光伏项目场站新并网光伏发电单元的调度标识及基础信息采集表。
地面光伏电站项目前期申报审批流程一、项目前期部分:1、项目核准所需支持性文件都有哪些?可行性研究报告批复意见、开展项目前期工作的通知、土地初审文件、土地预审文件、环境评价批复文件、水土保持批复文件、项目贷款文件、系统接入文件。
2、以上支持性文件由哪些单位发文?可行性研究报告和开展前期工作通知由省发改委发放,土地初审文件由项目所属当地国土部门发放,预审文件由省国土资源厅发放,环境评价批复文件由省环保厅发放,水土保持批复文件由省水利厅发放,项目贷款文件由项目所申请贷款的银行发放,系统接入文件由电网公司发放。
3、在申请土地预审时需要哪些文件?土地初审文件、土地现状图、土地规划图、土地预审申请表、土地预审请示文件、土地影响规划报告。
4、申请土地预审时都有国土厅哪些处室参与?规划处、耕保处、利用处、地籍处、执法大队。
5、当确定在一地区建设项目时,首先应注意哪些问题?应注意项目所在地占有土地的性质,是否与当地土地规划部门所规划的建设项目用地冲突。
应注意项目所在地附近是否有可靠电网接入点。
6、在申报项目建设用地时需提供哪些文件?项目所在地压覆矿产评估报告、地质灾害评价书、项目所在地勘测定截图、土地复垦报告书。
7、怎样保证项目前期工作高效快速的进行?可同时进行多项批复文件的基础编制工作,如:同时委托多家单位做项目水土保持报告书、环境评价报告书、土地影响规划报告书、接入系统可行性报告等。
在选择报告编制单位时应按照相关批文单位制定单位委托。
二、报表统计部分:1、发电厂用电量、发电厂用电率、综合厂用电率的计算公式:发电厂用电量=发电量-上网电量发电厂用电率=(发电量-上网电量)/发电量综合厂用电率=(厂用电量+外购电+设备自耗电)/发电量2、发电量、利用小时、平均设备容量之间的关系:发电量=平均设备容量×利用小时数3、发电量、上网电量、线损率之间的关系:上网电量=发电量×(1-线损率)4、构成项目总概算投资由哪几大部分?设备费、建筑费、安装费、其他费用。
大型地面光伏电站开发建设流程根据国家能源局《光伏电站管理暂行办法》(国能新能[2013]329)、《分布式光伏发电项目管理暂行办法》(国能新能[2013]133),国家对光伏电站及分布式光伏发电项目均实行备案管理,下面就介绍下如何进行大型光伏电站的开下面详细解释一下1、去现场前需要做的准备工作光伏电站场址一般都在相对偏远的地方,去趟现场往往要耗费比较大的时间成本、人力成本。
因此,去之前一定要把准备工作做好。
首先要跟业主进行简单沟通,了解他之前做了哪些工作,他的要求和想法。
常问的几个问题:1)项目场址的地点,有经纬度最好了。
2)场址面积大概多大,计划做多大规模;(一般业主都有场址的承包合同,可通过查阅承包合同等所有权证明文件进行地点、面积承包剩余年限等信息进行确认。
)3)场址大概是什么地貌,地表附着物情况,有无坟头,是否涉及赔偿;有无军事设施、文物等敏感物。
场址附近是否有可接入的变电站,距离多少,多大电压等级,容量是多少,有无间隔;(一般接入110KV变电站的低压侧或者35KV高压侧为宜,距离最好不要超过10公里否则会增加成本,大部分地区只能接入容量的30%-50%。
)沟通之后,第一个要准备的,就是了解当地相关的光伏政策。
比如,国家给该省的规模指标是多少?该省对光伏项目有没有单独的补贴政策?诸如此类的政策,尽量多了解一些。
如果能了解到项目所在地是否有建成项目,收益如何?是否有在建的项目,进展到什么程度,就更好了。
最后,一套耐磨耐刮的衣服和舒适的运动鞋也是必不可少的。
2、现场踏勘工作平坦的场址相对简单,就用山地场址说几个需要注意的问题。
1)观察山体的山势走向,是南北走向还是东西走向?山体应是东西走向,必须有向南的坡度。
另外,周围有其他山体遮挡的不考虑。
2)山体坡度大于25°的一般不考虑。
山体坡度太大,后续的施工难度会很大,施工机械很难上山作业,土建工作难度也大,项目造价会大大提高。
另外,未来的维护(清洗、检修)难度也会大大增加。
太阳能光伏电站项目建设流程1项目筹备2项目立项3项目建设4并网验收一、项目筹备预可研、洽谈、路条项目启动、手续办理•可利用地面或屋顶•较好的日照条件•良好的政策环境•资金实力•项目实施能力•良好的电网条件•投资收益保障•业带动能力预可研报告内容包括:日照情况、地理环境、电网接入条件、投资收益要求。
请具备电力设计资质的单位根据项目所在地情况进行概设计和计算主要输出包括电站规模总平面布置设备选择等方面的整体设计方案。
有待于进一步深化设计,是下一步项目建议书、取得路条、项目规划选址等审批的主要依据。
项目筹备项目路条审批流程首先工程咨询单位从宏观上论述项目设立的必要性和可能性,把项目投资的设想变为概略的投资建议,编制出项目建议书。
将项目建议书逐级上报至项目所在地发改委和省发改委能源局,省发改委能源局能源局根据当地实际情况进行审批项目所在地发改委发给可开展项目前期工作的联系函手续办理项目所在地规划局项目规划选址意见项目所在地国土局项目用地预审意见环境影响评价报告电网接入设计方案项目所在地环保局项目所在地安监局安全预评价报告二、项目立项项目可行性研究报告项目规划选址意见项目用地预审意见电网接入审批意见安全预评价审批意见环境评估报告审批意见施工图审查合格证书编写项目核准申请报告报送至地方和省发改委能源局,省发改委能源局给予核准批复。
三、项目建设现场勘测:地形地貌勘测水源、电力接入及运输能力考查熟悉周边用户电力使用情况协调电力入网:与属地电力公司协调,确保电力顺利入网初步设计系统整体方案设计(规模、排布、设备选择)深化设计根据招标确定的设备类型、型号等进行设计项目施工:1、土建施工组:场地平整围护建设光伏电站平衡基础施工场内道路、照明及其他基础设施施工2、机电安装组:系统支架安装固定电池组件固定汇流箱、配电柜及逆变器的安装电缆排布及接线数据采集及监控设备的安装四、并网验收电站主要设备选型及建设要点电池组件选型目前硅基材料的太阳电池板占据市场的主流,单晶硅太阳电池、多晶硅太阳电池及非晶硅薄膜太阳电池占整个光伏发电市场的90%以上,而非晶硅薄膜太阳电池近年来的发展非常快。
地⾯光伏电站项⽬前期申报审批流程及开发建设流程⼀览!⼀、项⽬前期部分:█项⽬核准所需⽀持性⽂件都有哪些?微信编辑器构思编辑器微信编辑器构思编辑器可⾏性研究报告批复意见、开展项⽬前期⼯作的通知、⼟地初审⽂件、⼟地预审⽂件、环境评价批复⽂件、⽔⼟保持批复⽂件、项⽬贷款⽂件、系统接⼊⽂件。
█以上⽀持性⽂件由哪些单位发⽂?可⾏性研究报告和开展前期⼯作通知由省发改委发放,⼟地初审⽂件由项⽬所属当地国⼟部门发放,预审⽂件由省国⼟资源厅发放,环境评价批复⽂件由省环保厅发放,⽔⼟保持批复⽂件由省⽔利厅发放,项⽬贷款⽂件由项⽬所申请贷款的银⾏发放,系统接⼊⽂件由电⽹公司发放。
█在申请⼟地预审时需要哪些⽂件?⼟地初审⽂件、⼟地现状图、⼟地规划图、⼟地预审申请表、⼟地预审请⽰⽂件、⼟地影响规划报告。
█申请⼟地预审时都有国⼟厅哪些处室参与?规划处、耕保处、利⽤处、地籍处、执法⼤队。
█当确定在⼀地区建设项⽬时,⾸先应注意哪些问题?应注意项⽬所在地占有⼟地的性质,是否与当地⼟地规划部门所规划的建设项⽬⽤地冲突。
应注意项⽬所在地附近是否有可靠电⽹接⼊点。
█在申报项⽬建设⽤地时需提供哪些⽂件?项⽬所在地压覆矿产评估报告、地质灾害评价书、项⽬所在地勘测定截图、⼟地复垦报告书。
█怎样保证项⽬前期⼯作⾼效快速的进⾏?可同时进⾏多项批复⽂件的基础编制⼯作,如:同时委托多家单位做项⽬⽔⼟保持报告书、环境评价报告书、⼟地影响规划报告书、接⼊系统可⾏性报告等。
在选择报告编制单位时应按照相关批⽂单位制定单位委托。
⼆、报表统计部分:█发电⼚⽤电量、发电⼚⽤电率、综合⼚⽤电率的计算公式:发电⼚⽤电量=发电量-上⽹电量发电⼚⽤电率=(发电量-上⽹电量)/发电量综合⼚⽤电率=(⼚⽤电量+外购电+设备⾃耗电)/发电量█发电量、利⽤⼩时、平均设备容量之间的关系:发电量=平均设备容量×利⽤⼩时数█发电量、上⽹电量、线损率之间的关系:上⽹电量=发电量×(1-线损率)█构成项⽬总概算投资由哪⼏⼤部分?设备费、建筑费、安装费、其他费⽤。
大型地面光伏电站开发建设流程
根据国家能源局《光伏电站管理暂行办法》(国能新能[2013]329)、《分布式光伏发电项目管理暂行办法》(国能新能[2013]133),国家对光伏电站及分布式光伏发电项目均实行备案管理,下面就介绍下如何进行大型光伏电站的开
下面详细解释一下
1、去现场前需要做的准备工作
光伏电站场址一般都在相对偏远的地方,去趟现场往往要耗费比较大的时间成本、人力成本。
因此,去之前一定要把准备工作做好。
首先要跟业主进行简单沟通,了解他之前做了哪些工作,他的要求和想法。
常问的几个问题:1)项目场址的地点,有经纬度最好了。
2)场址面积大概多大,计划做多大规模;(一般业主都有场址的承包合同,可通过查阅承包合同等所有权证明文件进行地点、面积承包剩余年限等信息进行确认。
)
3)场址大概是什么地貌,地表附着物情况,有无坟头,是否涉及赔偿;有无军事设施、文物等敏感物。
场址附近是否有可接入的变电站,距离多少,多大电压等级,容量是多少,有无间隔;(一般接入110KV变电站的低压侧或者35KV高压侧为宜,距离最好不要超过10公里否则会增加成本,大部分地区只能接入容量的30%-50%。
)沟通之后,第一个要准备的,就是了解当地相关的光伏政策。
比如,国家给该省的规模指标是多少?该省对光伏项目有没有单独的补贴政策?诸如此类的政策,尽量多了解一些。
如果能了解到项目所在地是否有建成项目,收益如何?是否有在建的项目,进展到什么程度,就更好了。
最后,一套耐磨耐刮的衣服和舒适的运动鞋也是必不可少的。
2、现场踏勘工作
平坦的场址相对简单,就用山地场址说几个需要注意的问题。
1)观察山体的山势走向,是南北走向还是东西走向?山体应是东西走向,必须有向南的坡度。
另外,周围有其他山体遮挡的不考虑。
2)山体坡度大于25°的一般不考虑。
山体坡度太大,后续的施工难度会很大,施工机械很难上山作业,土建工作难度也大,项目造价会大大提高。
另外,未来的维护(清洗、检修)难度也会大大增加。
同时,在这样坡度的山体上开展大面积的土方开发(电缆沟),水土保持审批可能也过不了。
3)基本地质条件。
虽然准确的地质条件要做地勘,但可以大概目测一下,最好目测有一定厚度的土层。
也可以从一些断层或被开挖的断面,看一下土层到底有多厚,土层下面是什么情况。
如果是目测半米一下是坚硬的大石头,那将来基础的工作量就会特别大。
上述几个问题解决后,用GPS围着现场几个边界点打几个点,基本圈定场址围。
同时,要从各角度看一下场址的地质情况。
因为光伏场址面积太大了,你从一个边界点根本看不了全貌,很可能会忽略很多重要因素。
这些重要因素包括:
1)冲积沟。
我某次选址,看场址西南边是特别平坦在附近看了看,觉得基本都一样,就没往东北角走。
后来发现,东南角是个非常大的冲积沟。
2)敏感物。
比如说坟头。
经常能在备选的光伏场址看见坟头,如果圈进来可能会非常麻烦,甚至造成工期延误。
另外,还有农民自己开荒的地,一两个快倒塌的小房子,羊圈和牛圈……这块地没用也就没有管,一旦有人用,就会有人来要赔偿,最后,场址不能有防空洞等军事设施,军事设施相关管理规定的避让围是安全半径围外扩300米。
3、踏勘后续工作
1)确定场址面积。
将现场打的点在Google地球上大致落一下,看一下这个围场址及其周围的卫星照片,同时测一下面积,大概估计一下可以做的容量。
一般50~100MWp是一个比较好的规模,也就是1~3km2。
2)确定场址地类。
去国土局在二调图上查一下场址的地类。
现在二调图用的一般都是80坐标系三度带坐标。
所以,要先将GPS打的经纬度坐标转换成80三度带坐标,带到国土局和林业局查一下。
去国土和林业查一下是非常必要的。
往往一块场址那里都好,就是地类是不能用的。
如果盲目开展后续工作,会造成很多浪费。
另外,很多时候,看着是荒地,在地类图里面是农田;看着没有树,在地类图里面其实是公益林。
土地规划用途分类及含义
表A.1(续1)土地规划用途分类及含义
国土部门土地利用总体规划体系
3)确定接入的变电站。
根据场址面积大致估计出规模以后,就要想用多大的电压等级送出。
要调查一下,距离项目场址最近的升压变电站电压等级、容量、是否有间隔,最好能拿到该变电站的电气一次图,确定一下是否有剩余容量可以接我们的项目。
如果可以间隔接入距离又相对合适,则视为理想接入方案,如果距离太远,输送线路成本过高,可考虑T接,方案的可行性要与地/市级电网公司进行咨询
二、项目建设前期手续办理
备案阶段变电站间隔及其附属设备
1)委托有资质单位做大型地面光伏电站项目进行可行性研究报告。
2)争取所在省份当年配额。
须向当地发改部门申请并提交相关材料如下:
1.2.1申报建设(已完工或即将完工的申请补贴计划)计划的请示;
1.2.2相关部门的审核意见(国土、电网公司、林业等部门);
1.2.3其他已取得的项目进展(如:测绘、地勘等资料);
三、项目施工图设计
开工证办理流程
1、现场测绘(前期已完成)、地勘、勘界、提资设计要求;
2、接入系统报告编制并上会评审;
3、出施工总图蓝图;
4、各专业进行图纸绘制(结构、土建、电气等);
5、出各产品技术规书(做为设备采购招标依据);
6、和各厂家签订技术协议;
7、现场技术交底、图纸会审;
8、送出线路初设评审上会出电网意见;
四、项目实施建设
1、物资招标采购
2、发电区建设工作:
1)基础浇筑
2)支架安装、光伏组件安装、汇流箱安装;
3)逆变室、箱变基础建设;
4)箱变、逆变器、直流柜、通讯柜设备安装调试试验
5)电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设;
3、生活区工作:
所有房建建设(SVG室、高压室、中控室、综合用房、水泵房及设备安装、生活区道路围栏、所有房建装饰装修、设备间电缆沟开挖砌筑接地)等;
五、带电前的必备条件
(一)接入系统带电前要需具备的条件
1、发改委备案文件、上网电价文件、可研报告
2、接入系统审查批复文件(国家电网公司、省电力公司接入系统文件)
3、公司营业执照复印件(正本、副本)
4、公司税务登记证(国税、地税)
5、公司组织机构代码证
6、系统主接线图
(二)升压站返送电流程和具备的条件
1、给省电力公司申请返送电文件。
(风电机组及光伏电站机组合并上报)
2、给交易中心上报接网技术条件。
(按照公司接入系统要求及反措要求上报)
3、并网原则协议签订。
(与公司营销部签订、地区并网电厂可由营销部授权签订、并上报交易中心)
4、省调下达的调度设备命名及编号。
5、省调下达的调管设备围划分。
6、与省调、各地调分别签订《并网调度协议》。
7、与发电企业所在的地区电力公司签订《供用电合同》。
(确定发电企业施工用电如何处理,电厂全停期间用电电价及结算方式)(原则上执行当地大宗工业用电电价)
8、线路属自建的应签订《线路运维协议》。
(必须有线路运营资质、且必须在相应机构备案、具备线路带电作业、申请线路巡线、停用重合闸、线路消缺等)。
9、具有资质的质监站出具的《工程质检报告》,并形成闭环的报告(报告原件)。
(风电机组及光伏电站机组合并上报)
10、省电力科学研究院出具的《并网安全性评价报告》,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。
(风电机组及光伏电站机组合并上报)
11、省电力科学研究院出具的《技术监督报告》,同时上报针对报告中提出的影响送电的缺陷应整改完毕,对不影响送电的应列出整改计划。
(风电机组及光伏电站机组合并上报)。
12、应出具消防部门验收意见。
(风电机组及光伏电站机组合并上报)。
13、省电力公司交易中心将委托地区电力公司现场验收涉网设备及是否按照接入系统文件要求建设和完善设备、装置、满足并网条件,并落实“安评、技术
监督”等报告提出问题的整改。
并向电力公司交易中心上报具备返送电的验收报告。
(风电机组及光伏电站机组合并上报)。
14、交易中心根据上述工作完成情况,及时组织返送电协调会,并组织各相关部门会签后,下达同意返送电文件。
(三)并网流程或具备的条件
1、工程质检报告
2、安评报告
3、技术监督报告
4、消防验收意见
5、电力公司验收报告
6、针对各检查报告提出问题的整改报告
7、《供用电合同》(是否有新的变化,若有变化须重新签订)
8、针对上述“四个协议(或合同)、四个报告”,协商确定年度《购售电合同》后。
9、并组织各相关部门会签后,及时协商确定召开启委会,根据启委会决议,发电企业应上报决议中提出问题的整改。
10、下达同意机组并网文件,安排机组并网工作。
11、给省电力公司申请确认满足电网要求的文件。
(风电机组及光伏电站机组首次并网时间及240小时结束时间)
12、生产验收交接书(施工单位与业主签订)
13、涉网试验完成并满足电网要求
14、电价批复文件
15、消防验收合格。
