路缘石平石安装施工技术交底
- 格式:doc
- 大小:22.50 KB
- 文档页数:2
欢迎阅读施工技术交底工程项目南北大道建设项目二标段工程部位路缘石安装交底日期2016年7月6日交底人技术交底内容:一、施工准备成品路缘石砼强度等级应切合设计要求,其强度不低于C30,规格为44*15*100cm 。
二、施工工艺1、路缘石基础放线:、直线段控制点为10m~15m, 曲线段控制点为5m~10m 。
、做好路缘石基础的定位控制点,依据现场精平路面标高测出路缘石基础高度的控制标高并做出控制标高点。
、现场需依据交底的平面控制标高点,采纳带线砌筑,保证路缘石顶面平顺。
2、路缘石基础:、路沿石基础表面应保证洁净无杂物、在路缘石基础控制标高点处,路缘石基础同一侧顶面相隔10m拉根线,以控制整体顶面标高。
、为方便路缘石安装,建议基础砌筑时,整体向行车道一侧偏移3-5cm。
3、路缘石安装:、消除基础表面的碎石、砂、土等杂物后方可进行路缘石安装。
、路缘石施工应依据施工图放线来确立平面地点和顶面标高逐个安装,相邻路缘石接缝一定平齐。
欢迎阅读、路缘石垫层为1:3水泥沙浆垫层,厚20mm,沙浆强度等级应切合设计要求,沙浆应饱满、厚度平均。
两块路缘石之间的间距应为1cm,路缘石安装为分段安装,要在距离下段接口15m左右处开始调整路缘石的间距,防止局部空隙过大;安装时要注意路缘石的整体垂直度。
、路缘石背后应用碎石沙浆砌筑三角护角,以防备挤压致使路缘石倾斜。
、路缘石安装好后应实时进行勾缝,使路缘石更好的连结,形成一个整体。
勾缝时,先把空隙中的土及杂物剔除洁净,并用水湿润,而后用M10水泥沙浆勾缝,水泥砂浆灌缝一定饱满嵌实。
灌缝后常温期保养不小于3d。
、路缘石砌筑应牢固、直线段顺直、曲线段圆顺、空隙平均;路缘石灌缝应密实,顶面平坦,切合设计标高要求。
、其余未明确的依据图纸及有关规范进行施工。
三、检测标准同意偏序号项目差查验方法(mm)1直顺度10拉20m线量取最大值2相邻块3用尺量高差3缝宽±3用尺量4侧石顶±10用水平仪具测面高程量四、安全与文明施工1、特别要增强对民工的安全教育,提升自我保护意识。
路缘石安装施工技术交底1。

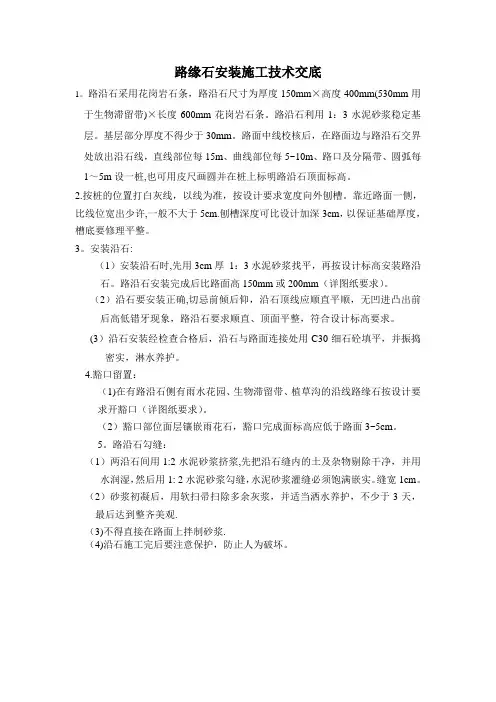

路沿石采用花岗岩石条,路沿石尺寸为厚度150mm×高度400mm(530mm用于生物滞留带)×长度600mm花岗岩石条。
路沿石利用1:3水泥砂浆稳定基层。
基层部分厚度不得少于30mm。
路面中线校核后,在路面边与路沿石交界处放出沿石线,直线部位每15m、曲线部位每5~10m、路口及分隔带、圆弧每1~5m设一桩,也可用皮尺画圆并在桩上标明路沿石顶面标高。
2.按桩的位置打白灰线,以线为准,按设计要求宽度向外刨槽。
靠近路面一侧,比线位宽出少许,一般不大于5cm.刨槽深度可比设计加深3cm,以保证基础厚度,槽底要修理平整。
3。
安装沿石:(1)安装沿石时,先用3cm厚1:3水泥砂浆找平,再按设计标高安装路沿石。
路沿石安装完成后比路面高150mm或200mm(详图纸要求)。
(2)沿石要安装正确,切忌前倾后仰,沿石顶线应顺直平顺,无凹进凸出前后高低错牙现象,路沿石要求顺直、顶面平整,符合设计标高要求。
(3)沿石安装经检查合格后,沿石与路面连接处用C30细石砼填平,并振捣密实,淋水养护。
4.豁口留置:(1)在有路沿石侧有雨水花园、生物滞留带、植草沟的沿线路缘石按设计要求开豁口(详图纸要求)。
(2)豁口部位面层镶嵌雨花石,豁口完成面标高应低于路面3~5cm。
5。
路沿石勾缝:(1)两沿石间用1:2水泥砂浆挤浆,先把沿石缝内的土及杂物剔除干净,并用水润湿,然后用1: 2水泥砂浆勾缝,水泥砂浆灌缝必须饱满嵌实。
缝宽1cm。
(2)砂浆初凝后,用软扫帚扫除多余灰浆,并适当洒水养护,不少于3天,最后达到整齐美观.(3)不得直接在路面上拌制砂浆.(4)沿石施工完后要注意保护,防止人为破坏。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工部位:____________________4. 施工日期:____________________二、施工准备1. 人员准备:施工人员应具备相关资质,熟悉路缘石安装工艺和安全操作规程。
2. 材料准备:确保路缘石、水泥、砂、石子等原材料符合设计要求,并做好进场验收。
3. 施工机械准备:确保切割机、振动棒、运输车、吊车等施工机械完好,并做好保养和调试。
三、安全技术交底1. 施工现场安全管理:(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工区域应设置安全警示标志,禁止无关人员进入。
(3)施工现场应保持整洁,及时清理施工垃圾,防止滑倒、摔伤事故发生。
2. 施工工艺及操作要点:(1)路缘石安装前,应对基层进行清理,确保基层平整、无杂物。
(2)路缘石安装时,应确保标高、线位准确,避免因误差导致路缘石倾斜、错位。
(3)切割机操作时,应注意刀片锋利,防止切割过程中发生事故。
(4)振动棒操作时,应保持均匀振动,防止因振动过猛导致路缘石损坏。
(5)吊车操作时,应确保吊装设备牢固,吊装过程中注意平衡,防止吊装事故发生。
3. 应急预案:(1)如遇施工人员受伤,立即停止施工,及时拨打急救电话,并采取紧急救治措施。
(2)如遇设备故障,立即停止使用,确保设备维修人员安全,防止事故扩大。
(3)如遇自然灾害等突发事件,立即组织人员撤离现场,确保人员安全。
四、质量要求1. 路缘石安装应满足设计要求,确保标高、线位准确,外观整洁。
2. 混凝土路缘石强度应符合设计要求,保证路缘石稳定性。
3. 路缘石安装后,应进行外观检查,确保无破损、裂缝等质量问题。
五、总结1. 施工单位应严格按照安全技术交底执行,确保施工安全。
2. 施工过程中,加强现场安全管理,提高施工人员安全意识。
3. 定期对施工人员进行安全技术培训,提高施工技能。
高速公路路缘石施工技术交底
高速公路路缘石施工是建设高质量道路的重要环节之一。
本文档旨在介绍高速公路路缘石施工的技术要点和注意事项。
技术要点
1. 路缘石的选择:在选择路缘石时,要考虑到其强度、抗压能力和耐久性。
通常采用混凝土路缘石,其强度和耐久性较好。
2. 基础处理:在施工之前,需要对路面进行基础处理。
确保路面平整、结实,以便路缘石的固定和稳固。
3. 路缘石的安装:路缘石应按照设计要求进行安装。
确保路缘石与路面平行,并保持一定的倾斜度,以便排水。
4. 路缘石的固定:路缘石固定需采用专用的固定剂或混凝土,确保路缘石的稳固性和耐久性。
注意事项
1. 施工过程中要保证施工现场的安全。
采取必要的安全措施,如设置警示标志、保护栏等,以防止意外伤害。
2. 控制施工温度。
在施工过程中,要注意施工温度,避免温度过高或过低对施工质量产生不良影响。
3. 定期检查路缘石的固定情况。
路缘石固定后应进行定期检查,及时修复松动或破损的路缘石,以保证道路的安全性和完整性。
以上是高速公路路缘石施工技术交底的要点和注意事项。
在施
工过程中,严格按照规范和设计要求进行操作,确保施工质量和道
路安全。
路缘石安装安全技术交底
路缘石安装安全交底
一、路缘石安装作业应遵循“安全第一”的原则,做到安全生产,消除或减少事故发
生的危险。
二、在安装路缘石时,搬运人员必须佩戴安全帽,穿戴反光安全服,带上安全鞋,并
使用安全绳或其他保护设备。
三、路缘石安装作业应由成年人进行,并辅以注意力集中,态度认真的专业技术操作。
四、施工人员必须妥善使用施工工具,避免在施工过程中发生施工人员受伤,设备损
坏等事故。
五、路缘石安装应当在完成后做好清理工作,确保路面表面整洁平整,不存在明显凹
槽或破损。
六、每条路缘石的安装都应仔细检查,检查其是否已牢固安装,避免因安装不够牢固
而发生内挤、外拔、空鼓等现象。
七、突发情况,应立即停止作业,引发紧急报警,协助抢险救灾,保护被害人及财产。
八、应严格执行安全法规,妥善处理废弃物,并定期检查施工设备和用具,严防安全
事故发生。
路缘石施工技术交底一、引言路缘石是一种常见的道路设施,其主要功能是引导车辆行驶在正确的车道上,同时也能提供道路边缘的保护。
为了保证路缘石的质量和施工效率,本文将详细介绍路缘石的施工技术交底。
二、施工前的准备1、施工图纸的审查:在施工前,需要对施工图纸进行详细的审查,确保路缘石的设计符合规范和标准。
2、施工现场的调查:了解施工现场的环境,包括地形、气候、交通等情况,以便确定合理的施工方案。
3、施工设备的准备:确保施工设备(如挖掘机、压路机、搅拌机等)处于良好状态,并准备好必要的施工材料。
三、施工技术交底1、施工工艺:在施工过程中,需要明确路缘石的施工工艺,包括测量放样、基础开挖、基础夯实、安装路缘石等步骤。
2、施工方法:在每个施工步骤中,需要详细说明施工方法,包括使用的工具、材料的选取、操作步骤等。
3、安全措施:在施工过程中,需要强调安全意识,包括施工现场的安全警示、安全操作规程等。
四、施工过程中的质量控制1、基础开挖的质量控制:基础开挖的深度和宽度需要符合设计要求,不能出现超挖或欠挖的情况。
2、基础夯实的质量控制:基础夯实是保证路缘石稳定性的重要步骤,需要按照要求进行夯实操作。
3、安装路缘石的质量控制:在安装路缘石时,需要保证路缘石的平整度和稳定性,同时也要注意路缘石之间的缝隙大小。
五、施工验收及维护1、施工验收:在施工完成后,需要对路缘石进行验收,确保其质量和稳定性符合要求。
2、维护保养:在使用过程中,需要对路缘石进行定期的维护保养,以保证其使用寿命和质量。
六、总结路缘石施工技术交底是保证路缘石施工质量的重要步骤。
在施工过程中,需要明确施工工艺和操作方法,同时也要注意安全操作规程和质量控制。
在验收和使用过程中,需要按照标准进行验收和维护保养,以保证路缘石的质量和稳定性。
路缘石现浇施工工艺一年级道德与法治试卷一、选择题(共10分)1、在学校里,我们应该()同学。
A.帮助B.欺负C.嘲笑2、下课后,我们应该()教室。

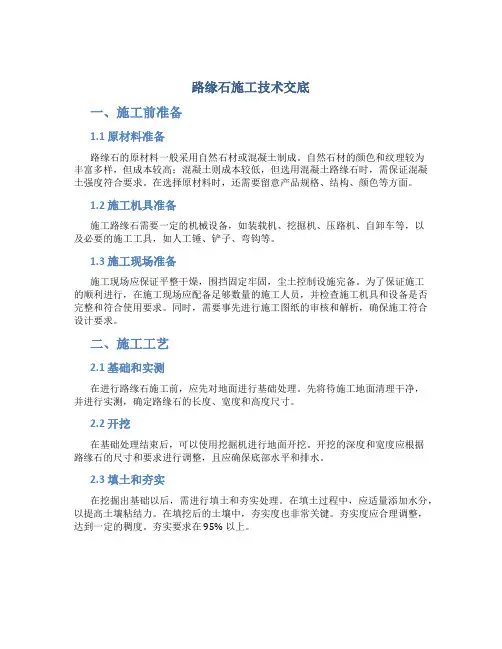

路缘石施工技术交底一、施工前准备1.1 原材料准备路缘石的原材料一般采用自然石材或混凝土制成。
自然石材的颜色和纹理较为丰富多样,但成本较高;混凝土则成本较低,但选用混凝土路缘石时,需保证混凝土强度符合要求。
在选择原材料时,还需要留意产品规格、结构、颜色等方面。
1.2 施工机具准备施工路缘石需要一定的机械设备,如装载机、挖掘机、压路机、自卸车等,以及必要的施工工具,如人工锤、铲子、弯钩等。
1.3 施工现场准备施工现场应保证平整干燥,围挡固定牢固,尘土控制设施完备。
为了保证施工的顺利进行,在施工现场应配备足够数量的施工人员,并检查施工机具和设备是否完整和符合使用要求。
同时,需要事先进行施工图纸的审核和解析,确保施工符合设计要求。
二、施工工艺2.1 基础和实测在进行路缘石施工前,应先对地面进行基础处理。
先将待施工地面清理干净,并进行实测,确定路缘石的长度、宽度和高度尺寸。
2.2 开挖在基础处理结束后,可以使用挖掘机进行地面开挖。
开挖的深度和宽度应根据路缘石的尺寸和要求进行调整,且应确保底部水平和排水。
2.3 填土和夯实在挖掘出基础以后,需进行填土和夯实处理。
在填土过程中,应适量添加水分,以提高土壤粘结力。
在填挖后的土壤中,夯实度也非常关键。
夯实度应合理调整,达到一定的稠度。
夯实要求在 95% 以上。
2.4 路缘石铺设路缘石的铺设需要按照设计要求,根据实测宽度和高度尺寸,逐段铺设。
在铺设过程中,需保证路缘石的水平和垂直度,并保证相邻路缘石之间的接缝严密。
高度误差应不大于2mm,垂直度误差应小于5%。
2.5 轨道板铺设如果需要使用轨道板进行补助装饰,则需在路缘石铺设完成后,进行轨道板铺设。
在铺设轨道板时,需留意不可露出路缘石底端,应平整牢固,并保证隔声和阻水效果。
2.6 填缝路缘石铺设完成后,需要进行填缝处理。
一般采用聚氨酯密封材料进行填缝,确保路缘石的阻水和隔声效果。
填缝后应保持一定的时间,确保填缝材料的牢固性。

道路路缘石施工技术交底一、技术交底目的本次技术交底旨在明确道路路缘石施工的技术要求、施工步骤和质量控制标准,确保施工过程中的安全、质量和进度。
通过本次交底,使施工人员充分理解设计意图,熟悉施工要点,确保工程顺利推进,并达到预期的使用效果。
二、施工前准备1、现场勘查:对施工现场进行详细勘查,了解地形、地貌、地下管线等情况,确保施工环境符合设计要求。
2、制定施工方案:根据现场勘查结果和设计图纸,编制详细的施工方案,明确施工步骤、技术要求和人员配置。
3、施工机械与设备:检查施工所需的机械和设备,确保设备性能良好,满足施工需求。
4、人员培训:对施工人员进行技术交底和安全培训,确保施工人员熟悉施工要点和安全操作规程。
三、材料选择与检验1、材料选择:路缘石应选用符合国家标准的硬质石材,确保石材质量、规格和色泽符合要求。
2、材料检验:对进场的路缘石进行质量检验,包括尺寸、强度、吸水率等指标,确保材料质量符合设计要求。
四、路缘石安装步骤1、基础处理:清理路缘石基础,确保基础平整、无杂物。
2、砂浆制备:按照设计要求制备砂浆,确保砂浆质量符合要求。
3、路缘石铺设:按照设计图纸要求,将路缘石铺设在指定位置,确保路缘石平整、稳固。
4、砂浆填充:在路缘石与基础之间填充砂浆,确保砂浆饱满、无空隙。
5、养护处理:对安装完成的路缘石进行养护处理,确保路缘石与砂浆充分结合。
五、施工质量控制1、施工过程中,应严格按照施工方案和技术要求进行施工,确保施工质量符合设计要求。
2、对施工过程中的关键部位和隐蔽工程进行质量检查,确保施工质量符合要求。
3、对施工完成的路缘石进行质量验收,确保路缘石平整、稳固、无损坏。
六、安全措施与注意事项1、施工现场应设置明显的安全警示标志,确保施工人员和过往行人的安全。
2、施工人员应佩戴安全帽、手套等防护用品,确保个人安全。
3、施工机械和设备应定期检查和维护,确保设备安全可靠。
4、施工现场应保持整洁有序,防止杂物堆放影响施工安全。
路缘石施工技术交底随着城市建设的不断推进,道路建设作为城市基础设施的重要组成部分,得到了越来越多的关注。
路缘石作为道路建设中的关键环节,对提升道路的安全性和美观度起着重要的作用。
本文将对路缘石施工技术进行详细的交底,以便工程人员能够准确理解和掌握施工过程中的关键要点。
一、施工前准备在进行路缘石施工之前,工程人员需要做好充分的准备工作。
首先,需要对施工现场进行详细的勘测和测量,确定路缘石的尺寸和摆放位置。
其次,需要清理施工区域,确保施工过程中没有杂物和障碍物。
此外,还需要准备好施工所需的工具和材料,包括挖掘机、钢筋、水泥、砂浆等。
二、施工要点1. 挖槽:根据勘测结果,使用挖掘机进行挖槽工作。
挖槽的深度和宽度应符合设计要求,槽底应平整、夯实,并且要保持与道路路面的水平。
2. 铺垫层:在槽底上铺设一层砂浆材料,用来填平不平整的槽底,并起到支撑路缘石的作用。
铺垫层的厚度应符合设计要求,且压实均匀。
3. 安装路缘石:在铺垫层上安装路缘石,必须保证路缘石的位置准确、紧密,并且立面与道路垂直。
在安装过程中,需要使用胶水或砂浆将相邻路缘石固定在一起,以增强稳定性。
4. 砂浆填缝:在路缘石安装完成后,使用砂浆对路缘石与道路路面之间的缝隙进行填充。
填缝时要保证砂浆填平、充实,并使用批刀进行顶平,以使填缝效果更加美观。
5. 抹灰和刷涂:路缘石安装和填缝完成后,需要进行抹灰和刷涂工作。
抹灰可以填补砂浆表面的小坑和凹陷,刷涂可以增加路缘石的耐候性和美观度。
三、施工注意事项在进行路缘石施工时,需要特别注意以下事项:1. 施工现场应设置警示标识,提醒行人和车辆注意安全。
2. 在施工过程中,要做好尘土和噪音的控制工作,减少对周边环境的影响。
3. 工程人员需要穿戴好安全装备,如安全帽、护目镜、工作服等,以保障施工人员的安全。
4. 在施工过程中,严禁随意丢弃垃圾和废料,要做好环境保护工作。
5. 施工完成后,及时清理施工现场,保持道路整洁。
工程名称施工单位分项工程名称立缘石、平缘石安砌交底日期交底内容:1、测量放样:按图纸要求,放出道路设计边线和高程桩。
按道路设计边线,测量放线钉桩,直线部分桩距10m,弯道部分桩距5m,平交口处桩距1~5m。
2、缘石安装:(1)准备工作:路缘石在砌筑前,必须进行外观检查,要求不得有掉角、裂纹、崩边、表面蜂窝麻面、颜色不一致等现象。
(2)路缘石安装安装路缘石应本着“平、顺、齐、美、牢”为原则。
路缘石应以干硬性砂浆铺砌,砂浆强度等级应符合设计要求(采用M10砂浆),砌筑基座时先铺底浆再进行砌筑,砂浆应饱满、厚度均匀。
控制缘石外露高度:把缘石顶面标高线标线绷紧,按线码砌,路缘石要安正,切忌前倾后仰,路缘石顶线应顺直圆滑平顺,无凹进凸出前后高低错牙现象,缝宽8mm,缝隙要均匀。
3、路缘石勾缝、灌缝路缘石采用M10水泥砂浆灌缝,灌缝必须饱满嵌实,侧石勾缝为凹缝,深度为5mm,平石勾缝以平缝为宜;勾缝应确保密实,不充许存有空洞和空隙、空鼓现象。
4、路缘石养生对路缘石灌缝、勾缝的砂浆及时养生,养生方法为洒水养生,养生时间3d以上以保证勾缝、灌缝的强度。
项目专业技术负责人:交底人:接受人:山东省建设工程质量监督总站监制工程名称淄川区文峰北路、公孙路及实验小学南校区雨污分流改造工程施工单位山东金城建设市政分公司第二项目部分项工程名称立缘石、平缘石安砌交底日期交底内容:5、质量要求立缘石、平缘石安砌允许偏差项目允许偏差(mm)检验频率检验方法范围(m)点数直顺度≤10 100 1 用20m线和钢尺量①相邻块高差≤3 20 1 用钢板尺和塞尺量①缝宽±3 20 1 用钢尺量①顶面高程±10 20 1 用水准仪测量注:1、①示随机抽样,量3点取最大值;2、曲线段缘石安装的圆顺度允许偏差应结合工程具体制定。
项目专业技术负责人:交底人:接受人:山东省建设工程质量监督总站监制。
路沿石、平石安装技术交底
1、沿石材质:同前期样品要求;按设计要求;尺寸统一,
符合要求;材质坚硬;色泽一致,无石纹、石线及石斑
现象,无刀痕现象;表面光亮度符合要求;弧度符合要
求,并打磨出要求亮度。
2、沿石安装:沿石底部座浆饱满;缝口控制在2mm左右,
缝口均匀,上下宽度一致,严禁缺角少棱及胶补现象;
严禁沿石安装后出现宽窄不一现象。
3、平石:尺寸统一,符合要求;安装时同大理石板材安装
工艺一样,底部抹水泥膏,铺装坡度同路面坡度一致,雨水篦两侧须用整块平石同井框顺接;严禁出现宽窄不
一、厚度不一及缺角少棱现象。
4、砼扶背:要求砼扶背顶面高度比沿石顶面低12cm,宽
度不小于15cm(统一),且须支模浇筑,矩形。
5、平交道口处沿石、平石安装严格执行公司《城镇道路平
交路口处界石、平石安装施工工法》。
6、路口处坡道沿石安装严格按图纸要求施工。
7、严格控制人行道、自行车道等分隔界石的尺寸及安装质
量,严禁出现安装后胶补及宽窄不一现象。
路缘石安装施工技术交底一、工程概况本工程为乌鲁木齐市****新建工程第*标段,起点接**前路交叉口,终点至*外环路地面辅道。
工程范围为 K3+***~K4+***,道路全长1002.36米,其中K4+***--K4+***为***桥,长度300米,其余为地面道路机动车道32m,人非共行道5m×2,绿化带5m×2。
二、施工机具准备水车一辆、ATK一台、自动安平水准仪两套、手推车5把、60厘米Ø18-20的钢筋60根、铁锹15把、铁锤1把、施工标志警示牌假设干、3米直尺、橡皮锤10把、50米钢卷尺1把、5米钢卷尺5把三、工艺流程1、机动车道路缘石安装施工准备----测量放线----挖除路缘石基槽----铺设1:2水泥砂浆3厘米〔实际砂浆要厚至5厘米左右,挤浆〕----安装路缘石----浇筑混凝土靠背----成品保护2、人行道路界石安装施工准备----测量放线----清平路界石基底----铺设C15细石混凝土6厘米----安装路界石----浇筑混凝土靠背----成品保护3、绿化带路界石安装施工准备----测量放线----挖除路缘石基槽----浇筑路界石C15混凝土垫层8厘米---铺设1:2水泥砂浆2厘米〔实际砂浆要厚至3-4厘米左右,挤浆〕----安装路界石----浇筑路界石两侧C15混凝土靠背----成品保护4、BRT站台花岗岩立岩石安装施工准备----测量放线----挖除路缘石基底的水稳料----浇筑立岩石C15混凝土垫层---铺设1:2水泥砂浆3厘米〔实际砂浆要厚至4-5厘米左右,挤浆〕----安装路界石----浇筑立岩石两侧C15混凝土靠背----养护—施工其他工序四、施工技术要求1、机动车道水稳料施工完成,在覆盖时将路沿石施工处预留上,进行施工放线,开挖,安装路缘石。
2、人非共行道路界石安装前,在级配砂砾垫层20厘米完成后,报验合格后,进行施工放线,安装路界石。
