板梁吊装施工方案梁板吊装是指将混凝土板梁从地面吊装至指定位置的施工方法。
下面是一个关于板梁吊装的施工方案,详细阐述了施工过程中的准备工作、安全措施、具体步骤和注意事项。
一、准备工作1.确定吊装计划:根据施工图纸和现场实际条件,确定板梁的吊装位置、吊装高度和吊装方式。
2.制定吊装方案:根据板梁的尺寸、重量和吊装条件,制定合理的吊装方案,包括吊装机械的选择和搭建、吊装绳索和吊具的设计和安装等。
3.准备吊装材料和设备:根据吊装方案,准备好吊装所需的绳索、吊具、吊车、起重机等设备和材料。
二、安全措施1.重点检查吊装设备:在吊装前,对吊车、起重机等吊装设备进行安全检查,确保设备正常运行、制动系统可靠等。
2.培训操作人员:对具有吊装工作经验的操作人员进行吊装安全操作的培训,提高他们的安全意识和操作技能。
3.设置安全警戒区:在吊装现场周围设置明显的安全警戒区,阻止无关人员进入工作区域。
三、具体步骤1.安装起重设备:根据吊装方案,安装起重机械,确保其牢固稳定,并根据现场实际情况确定吊装点的位置。
2.搭建起重架:根据板梁的长度和重量,搭建起重架,并加固固定,确保能够承受预计的吊装载荷。
3.安装吊具:根据吊装方案,安装好吊具,包括吊索、吊钩、吊具等,确保其可靠性和安全性。
4.检查吊装设备:在启动吊装前,对吊装设备进行全面检查,确保其正常运行,如制动系统是否可靠、行走机构是否灵活等。
5.进行试吊:在正式吊装前,进行试吊,验证吊装方案和设备的可行性和安全性。
如发现问题,需要及时进行调整和改进。
6.进行正式吊装:在确认试吊结果无异常后,进行正式吊装。
吊装操作人员应根据吊装计划和指令,精确控制吊装设备,保证吊装过程平稳、安全。
7.返修和调整:如果在吊装过程中发现问题,如偏斜、不平衡等,需要及时停止吊装,返修和调整板梁,确保吊装质量和安全。
四、注意事项1.严禁超载吊装:严禁超过起重设备的额定载荷进行吊装,以免造成设备过载和意外事故。
一、吊装方案本工程为全幅吊装。
板梁的安装采用2辆200t的汽车式吊车,板梁最大重量为90.197t,每辆吊车在倾角45度、旋转半径11m的情况下起重能力符合要求。
根据现场的情况,采用2辆200t的吊车能满足吊装的要求。
将预制厂的预制钢箱梁达到吊装要求的梁按照安装顺序一一拖至吊装现场。
吊装顺序:钢箱梁吊装自西向东依次安装,安装完毕后向两侧进行。
吊车和板梁运输车停稳至指定位置后,两辆吊车同时将吊绳固定板梁两端的吊环上,在专人负责指挥的调配下慢慢升起,在起吊前先进行试吊,钢丝绳及吊具等没有异常情况后进行正式起吊,移至就位位置,慢慢安放。
河道上部的板梁由于不能一次就位,须进行多次倒运才能就位,在盖梁上倒运时,两吊车要密切配合。
汽吊吊装时应有专人指挥,起吊及下降时要做到平稳及听从指挥,板梁安装时,应用6㎝木板控制好伸缩缝宽度,板梁与板梁间缝隙安装时应控制均匀,板梁安装后应无松动,与支座间应无空隙,否则应用铁片垫平。
垫平后支座无松动、无位移,否则板梁应重新安装。
二、钢箱梁架设施工技术措施1、垫石顶面精确画出支座的位置、边线,画出各片梁端线位置、边线位置。
2、预制梁板就位时要按画出的位置线准确就位,支座要按设计图纸位置线摆放,精测高程无误,且不得因碰撞发生位移,否则需吊起重新安装。
3、吊装预制梁板时设专人负责指挥,统一协调步骤,遇有下雨刮大风天气,严禁架梁施工。
4、预制梁板架设完后,及时与相邻梁上的预埋钢筋焊接,并采取临时加固措施。
三、安全、文明施工(一)、起重吊装规定:1、凡从事起重、吊车、装卸、指挥作业人员必须经过有关部门的培训,具备操作起重、吊车的技能和熟知安全技术操作规程,并经考试合格后取得上岗证,且必须持证上岗,非本工种人员,不得操作。
2、凡从事起重、吊车作业的司机、司吊、司索工、信号指挥班前一律不准饮酒。
作业前班组长应交任务、交安全,并做好出车前的准备工作。
3、出车前,司索工必须认真检查非车作业的钢丝绳、扣、卡环、钩子、撬棍和木墩等,是否齐全。
一、编制依据1. 《建筑起重机械安全技术规程》2. 《建筑工程施工安全规范》3. 《建筑工程施工质量验收规范》4. 《建筑工程施工组织设计规范》5. 本工程相关设计文件和施工图纸二、工程概况1. 工程名称:XX项目梁板吊装工程2. 工程地点:XX市XX区XX项目现场3. 工程规模:总建筑面积XX万平方米,梁板吊装工程量XX立方米4. 施工单位:XX建筑有限公司三、施工工艺及方法1. 施工工艺:采用汽车吊进行梁板吊装,采用人工配合机械进行安装。
2. 施工方法:(1)吊装准备:检查吊装设备、梁板及安装位置,确保设备完好、梁板质量合格、安装位置准确。
(2)吊装过程:a. 吊装前,对汽车吊进行试吊,确保吊装设备性能良好。
b. 吊装时,吊装人员应密切配合,确保梁板平稳吊装。
c. 梁板吊装到位后,进行临时固定,防止梁板滑动。
(3)安装过程:a. 安装前,检查梁板尺寸、位置是否符合设计要求。
b. 安装时,使用扳手、撬棍等工具进行安装,确保梁板安装牢固。
c. 安装完成后,进行验收,确保安装质量符合要求。
四、安全措施1. 人员安全:(1)吊装人员必须经过专业培训,取得相关操作资格证书。
(2)吊装过程中,严禁酒后操作、疲劳作业。
2. 设备安全:(1)汽车吊、吊装设备等必须符合国家标准,并定期进行检测、保养。
(2)吊装过程中,确保吊装设备与梁板连接牢固。
3. 环境安全:(1)吊装过程中,确保施工现场安全通道畅通。
(2)吊装过程中,防止梁板掉落伤人。
4. 防火安全:(1)施工现场设置消防设施,并定期检查、保养。
(2)吊装过程中,严禁烟火。
五、进度安排1. 施工准备:5天2. 梁板吊装:10天3. 梁板安装:5天4. 验收:2天总计:22天六、质量保证措施1. 严格按照设计文件和施工图纸进行施工。
2. 对梁板、吊装设备、安装位置等进行严格检查,确保质量合格。
3. 施工过程中,对关键工序进行控制,确保施工质量。
4. 施工完成后,进行验收,确保工程质量符合要求。
梁板吊装施工方案梁板吊装施工方案一、项目概述:本次施工项目是对梁板进行吊装安装,涉及工作范围包括吊装设备搭建、梁板吊装、梁板定位等工作。
二、施工准备:1. 确定吊装计划和梁板安装位置;2. 准备好所需的吊装设备,包括起重机、吊具和吊具配件;3. 检查吊装设备的完好性和可用性,确保设备能够满足吊装需求;4. 安排专业的吊装人员,并确保其具备相关的技能和证书;5. 确保吊装现场的安全性,包括设置标志牌和警戒线,并配备必要的防护设备。
三、施工步骤:1. 搭建吊装设备:根据梁板的具体情况和吊装计划,在指定位置搭建起重机,并确保其平稳、牢固;2. 安装吊具:根据梁板的尺寸和重量,选择合适的吊具,并正确安装在梁板上;3. 定位梁板:根据设计要求和吊装计划,将梁板准确地定位在吊具下方,确保其与支承点的对应关系准确无误;4. 吊装梁板:在吊装人员的指挥下,利用起重机将梁板吊离地面,并缓慢、平稳地提升到指定的高度;5. 放置梁板:根据设计要求和施工计划,将梁板放置在正确的位置上,并进行必要的调整和校正,以确保其水平度和垂直度满足要求;6. 安装固定:将梁板固定在支承点上,确保其稳定性和安全性,防止出现位移、倾斜等情况;7. 检查验收:对吊装和安装的梁板进行检查和验收,确保其质量和安全达到设计要求。
四、注意事项:1. 吊装前要进行全面的施工准备和检查,确保吊装设备和吊具的良好状态和安全可靠性;2. 吊装过程中,必须由专业的吊装人员进行指挥和操作,严禁非专业人员进入吊装区域;3. 吊装过程中,要注意与施工人员的沟通协调,确保吊装过程的顺利进行;4. 吊装结束后,要进行全面的检查和验收,确保梁板的质量和安全达到设计要求。
以上是梁板吊装的施工方案,希望能对您的工作有所帮助。
如有需要请及时与我们联系。
板梁吊装施工方案一、工程概况板梁吊装工程是指将钢筋混凝土板梁从地面或吊点位置吊装到具体位置的施工工序。
本次工程的具体情况如下:吊装对象:板梁板梁尺寸:长10米、宽2米、厚0.3米吊装高度:3米吊装距离:5米吊点数量:4个吊装设备:吊车二、施工准备1.确定施工组织方案和责任分工:由施工单位制定施工组织方案,并确定各人员的职责和工作内容,确保施工过程中安全、顺利进行。
2.准备吊装设备和工具:确认吊装设备的吨位和起重高度符合要求;检查吊车、钢丝绳、吊具等设备的完好性和工作状态;准备必要的辅助工具,如测量工具、橡胶垫等。
3.制定施工方案:根据实际情况制定合理的施工方案,明确吊装顺序、工艺要求和安全措施,确保吊装作业的安全性和高效性。
三、安全措施1.施工现场要进行严格的封闭,设置警示标志与围挡,防止非施工人员进入作业区域。
2.吊装前,要对吊装设备进行全面检查,确保吊装设备的安全可靠性,特别是钢丝绳、钢丝绳夹等关键部位要进行详细检查。
3.施工过程中,要保持工地整洁,避免障碍物对吊装作业的干扰。
4.吊装施工人员必须佩戴安全帽,并采取必要的防护措施,如系好安全带等。
5.吊装前,要对吊装固定点进行强度检查,确保吊装固定点的稳定性。
四、施工程序1.确定吊装点位置:根据板梁的尺寸和吊装高度,确定4个吊点的位置,并用钻孔机进行固定。
2.吊装设备摆放:将吊车驶入施工现场,按照施工方案的要求摆放吊车,保证吊车的安全和稳定。
3.安装吊具:根据板梁的尺寸和重量,选择合适的吊具,并将其安装到吊车的钢丝绳上。
4.吊装板梁:吊装前,施工人员要进行通风报信,确认操作无误后,由有吊装经验的操作人员操作吊车,将板梁吊装到指定位置。
5.固定板梁:板梁吊装到指定位置后,立即进行固定,采用临时支撑或者钢丝绳固定方法,保证板梁的稳定。
6.满足后续作业:根据施工方案,施工人员要将吊装工作区域清理干净,确保后续作业的顺利进行。
五、施工注意事项1.在吊装施工前,要核对钢筋混凝土板梁的尺寸,确保吊装设备和吊具的选择合理。
大桥梁板吊装施工方案大桥梁板吊装施工方案一、前期准备1.确定吊装设备和工具:选择适用于该桥梁板吊装的吊车、吊装车辆、吊装绳索、吊装带等设备和工具。
2.编制吊装方案:根据桥梁板的重量、尺寸、吊装高度等要素,制定合理的吊装方案。
3.准备施工人员:组织吊装人员,并确保他们具备必要的吊装作业操作证书和相关经验。
二、安全措施1.确保场地安全:在吊装区域设立临时封闭围栏,限制无关人员和车辆进入施工区域。
2.进行现场勘察:对吊装现场进行勘察,清除可能影响吊装安全的障碍物,确保在吊装过程中没有冲击、碰撞和倾斜的危险。
3.安全防护措施:吊车和吊装绳索必须经过检查合格,且在吊装过程中,要配备安全帽、安全带等个人防护装备。
三、吊装过程1.吊装布点:根据吊装方案,确定好吊装点位,确保吊装点位均能承受板材的重量。
2.板材吊装:将吊具安装在吊车上,并确保吊装绳索牢固可靠。
根据吊装方案,慢慢提升桥梁板,过程中要保持平稳,避免晃动。
3.传输和放置:将板材缓慢地移动到目标地点,避免冲击和碰撞。
小心地将板材放置在预先确定的位置上,确保板材与支撑点接触并稳定。
四、质量控制1.吊装前检查:在吊装前对桥梁板进行全面的检查,确保板材无损坏、变形、裂纹等缺陷。
2.吊装过程监控:在吊装过程中,经常检查和监控板材的悬挂状态,确保板材平稳和吊装绳索无松动。
3.吊装后验证:吊装完成后,对吊装后的桥梁板进行验证,确保吊装位置准确、稳定,不会因吊装而导致损坏或倾斜。
五、施工后清理1.清理作业场地:在吊装施工完成后,及时清理作业场地和吊装设备,确保场地整洁。
2.吊具检查:对吊具进行清洁和检查,及时修复或更换损坏的吊具。
六、风险评估1.在吊装前进行风险评估,确定吊装时可能面临的潜在风险并制定相应的应对措施。
2.加强现场安全监控,确保吊装过程中的安全。
3.按照预先制定好的紧急预案行动,应对突发事件。
以上是大桥梁板吊装施工方案,通过合理的准备、安全措施、吊装过程的规范操作以及质量控制,可以确保吊装作业安全、稳定和高效进行。
梁板吊装专项安全施工方案(1)
一、概述
梁板吊装是建筑施工中常见的作业方式,为确保工程施工安全,特制定本专项安全施工方案。
本方案适用于梁板吊装施工过程中的安全管理。
二、施工前准备
1.制定详细的吊装方案,包括梁板吊装方案、吊具选用、吊装方案测算
等内容。
2.检查吊装设备和工具的完好情况,确保各项设备无损坏。
3.安排专业、经验丰富的操作人员进行梁板吊装作业。
4.澄清现场指挥人员责任和各自任务分工。
三、吊装作业
1.在吊装过程中,操作人员要认真执行吊装方案,不得擅自更改。
2.对梁板进行检查,确保梁板无裂纹、损坏等缺陷。
3.使用合适的吊具,确认吊具符合安全要求。
4.通报吊装信号,确保各操作环节协调配合。
5.定期检查吊车、吊索等设备,确保设备运行正常。
四、危险分析与应对措施
1.危险因素:梁板吊装过程中,因吊装设备故障、吊装人员操作不当等
原因可能发生吊装意外。
2.应对措施:加强对吊装设备的检查维护,加强操作人员的培训教育,
提高操作人员安全意识。
五、施工后清理
1.完成吊装任务后,及时清理吊装现场,清除所有吊装设备、工具等。
2.对吊装设备进行归档保管,定期进行检查和维护。
六、总结
本专项安全施工方案主要围绕梁板吊装作业的安全管理,通过施工前的准备、吊装作业、危险分析与应对措施、施工后的清理等环节,全面提升梁板吊装作业的安全水平。
希望所有参与梁板吊装作业的人员都能严格按照该方案执行,确保施工的安全进行。
目录一、工程概况二、编制依据三、吊装准备工作及吊装施工方向四、吊装工序程序五、吊装校核数据计算与校核六、吊装注意事项七、劳动力计划八、吊装施工机具及手段用料计划九、质量目标及保证措施十、安全与环境保护施工技术措施十一、文明施工措施十二、附表附图《吊车站位布置示意图》《DBQ300T/m工作范围示意图》《DBQ 3000T/M塔式起重机轨道铺设方案》《3000T/m塔式起重机起吊120t大板梁工作示意图》《3000T/m吊车与250t协作120t大板梁起吊点示意图》《3000T/m塔式起重机起吊90t大板梁工作示意图》《3000T/m吊车与250t协作90t大板梁起吊点示意图》大唐鸡西B厂 2 #锅炉板梁/钢架吊装施工技术方案一、工程概况大唐鸡西B厂2×300MW煤矸石热电联产新建工程厂址位于鸡西市滴道区东部的化工二厂处,位于东经130°51′20″,北纬45°20′45″。
距鸡西市市中心直线距离约7km,距滴道火车站约3km、新发矿5km,距拟选的二道沟灰场约5km,距本期主要供水水源地团山子水库约7.5 km。
厂址南侧和西侧分别有穆棱河和滴道河通过。
林密(林口到密山)铁路线与方虎(方正到虎林)公路在主厂区南侧经过,此段公路和铁路将厂区分为南北两个区域。
南区为穆棱河和滴道河的河漫滩地,丰水期此漫滩被水淹没,枯水期农民在此开荒种地。
铁路接轨方案的要求,本工程拟将此处填高后布置贮煤场。
北区为滴道区东山西侧的坡地,自然地面坡度约为8%,采用阶梯布置方式,布置主厂房区域与循环水冷却塔区域等,两个区之间采用输煤栈桥进行连接。
大板梁吊装参数表表格说明:(1)经多次与设计院联系得知,大板梁的截面尺寸及长度尚未明确,重量及安装高度由设计院给出,如上表。
二、编制依据2.1 《大型设备吊装工程施工工艺标准》……………………….SH/T3515—2003 2.2 《工程建设安装工程起重施工规范》………………………..HG20201—2000 2.3 《起重机械安全规程》……………………………………………...GB6067-85 2.4 《设备吊耳》…………………………………………….. ……..HG/T21574-94 2.5 常用钢丝绳品种《GB/T8918-1996》2.6 碳素结构钢《GB700-88》2.7 《DBQ3000(100t)塔式起重机性能》2.8 《M250(250t)履带起重机性能》三、吊装准备工作及吊装施工方向3.1 施工场地的准备:设备吊装的临时通道无障碍物,吊装方案已报有关部门审批,并向施工班组全面安全技术交底。
为确保板梁吊装作业的安全进行,根据《建筑施工起重吊装工程安全技术规范》(JGJ276-2012)等相关规定,结合工程实际情况,特编制本板梁吊装安全专项方案。
二、工程概况本工程为某市政公路桥梁工程,桥梁全长XX米,采用预应力混凝土板梁作为上部结构。
板梁采用预制,单跨长度为XX米,宽度为XX米,厚度为XX厘米,最大重量为XX吨。
三、吊装方案1. 吊装设备:选用XX吨级履带式起重机作为主要吊装设备,配备相应的吊索具、滑轮组等辅助设备。
2. 吊装方法:采用双机抬吊的方式进行板梁吊装。
3. 吊装顺序:先吊装中间板梁,再依次吊装两侧板梁。
四、安全措施1. 吊装前的准备工作:(1)检查吊装设备是否完好,吊索具、滑轮组等辅助设备是否齐全,并符合安全要求。
(2)对吊装人员进行安全教育和培训,确保其掌握吊装操作规程和安全注意事项。
(3)对施工现场进行清理,确保吊装过程中无障碍物。
2. 吊装过程中的安全措施:(1)吊装前,检查板梁是否牢固固定,吊索具是否正确连接,确保吊装过程中板梁不会发生脱落。
(2)吊装过程中,吊车应保持平稳,严禁超载吊装。
(3)吊装过程中,严禁人员进入吊装区域,确保人员安全。
(4)吊装过程中,应密切注意吊装设备、吊索具等的安全性,发现异常情况立即停止吊装。
(5)吊装完成后,对板梁进行临时固定,确保其稳定。
3. 应急措施:(1)如发生吊索具断裂、吊车倾覆等紧急情况,应立即停止吊装,迅速撤离人员,采取相应的应急措施。
(2)如发生人员受伤,应立即进行现场急救,并立即拨打急救电话。
五、文明施工措施1. 施工现场应保持整洁,不得乱堆乱放材料、工具等。
2. 施工人员应穿戴统一的工作服,佩戴安全帽、安全带等防护用品。
3. 施工过程中,应严格按照施工方案进行操作,不得擅自更改。
4. 施工结束后,对施工现场进行清理,确保无污染。
六、验收1. 吊装完成后,对吊装设备、吊索具等进行检查,确保其符合安全要求。
2. 对吊装的板梁进行检查,确保其位置、角度等符合设计要求。

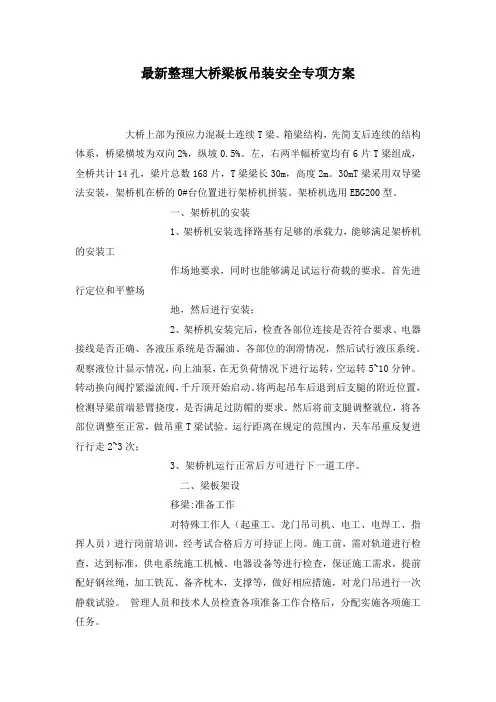

最新整理大桥梁板吊装安全专项方案大桥上部为预应力混凝土连续T梁、箱梁结构,先简支后连续的结构体系,桥梁横坡为双向2%,纵坡0.5%。
左,右两半幅桥宽均有6片T梁组成,全桥共计14孔,梁片总数168片,T梁梁长30m,高度2m。
30mT梁采用双导梁法安装,架桥机在桥的0#台位置进行架桥机拼装。
架桥机选用EBG200型。
一、架桥机的安装1、架桥机安装选择路基有足够的承载力,能够满足架桥机的安装工作场地要求,同时也能够满足试运行荷载的要求。
首先进行定位和平整场地,然后进行安装;2、架桥机安装完后,检查各部位连接是否符合要求、电器接线是否正确、各液压系统是否漏油、各部位的润滑情况,然后试行液压系统。
观察液位计显示情况,向上油泵,在无负荷情况下进行运转,空运转5~10分钟。
转动换向阀拧紧溢流阀,千斤顶开始启动。
将两起吊车后退到后支腿的附近位置,检测导梁前端悬臂挠度,是否满足过防帽的要求。
然后将前支腿调整就位,将各部位调整至正常,做吊重T梁试验。
运行距离在规定的范围内,天车吊重反复进行行走2~3次;3、架桥机运行正常后方可进行下一道工序。
二、梁板架设移梁:准备工作对特殊工作人(起重工、龙门吊司机、电工、电焊工、指挥人员)进行岗前培训,经考试合格后方可持证上岗。
施工前,需对轨道进行检查,达到标准,供电系统施工机械、电器设备等进行检查,保证施工需求,提前配好钢丝绳,加工铁瓦、备齐枕木,支撑等,做好相应措施,对龙门吊进行一次静载试验。
管理人员和技术人员检查各项准备工作合格后,分配实施各项施工任务。
2、施工工艺1)起吊在梁的压浆强度达到设计规定要求或达到设计强度的70%时才能进行吊,穿绳时注意钢丝绳的顺直,排列整齐,不得出现挤压,死弯现象,以免各绳受力不均而挤绳,在梁底接触处,设专用铁丝、铁丝要放牢实,以免挤碎砼及割断绳,其它接触处亦应用有防止割断绳的措施,如垫木板、橡胶皮、角钢等,起吊绳的保险系数(大构件)应达到10倍,在起吊时,吊起20~30mm后,要检查各位有无不良变化,确认情况良好,其无障碍物,挂拌物后,方可继续提升一般起吊高度不能超过50cm,确保安全,特殊情况另决定前后高差一般不得超过2%(梁体)2)行走指挥人员口令,统一、正确、司机头脑保持清醒,熟练操作规程龙门吊四个角要有看护人员、除备有口哨、红黄旗外,并每侧至少备有两个铁鞋和三角板(三角板应多备,容易损坏)并且注意轨道两侧内的杂物,随时检查轨道两侧的距离,保证行车行进要求,走行轨道的轨距误差及左右高差,尽量控制在10mm之内,接头处,左右及高低等应不超过2mm,最多也不得大于3mm,轨缝下不得大于5~7mm。
由此可知,此时的吊重量为35000Kg,故能满足吊装要求。
(2)DV2板梁:设计理论重量30187.5Kg,吊钩及吊装绳索约3000Kg,实际吊装重量约33187.5Kg。
吊装工况如下图所示,汽车吊主臂长57.7m,副臂长35m,配重135t,主臂角度83°,主臂与副臂夹角56.4°,吊装辐度28m。
吊装高度65.5m。
此时的吊重量为38t。
由此可知,此时的吊重量为38000Kg,故能满足吊装要求。
(3)DV3板梁:设计理论重量28242.7Kg,吊钩及吊装绳索约3000Kg,实际吊装重量约31242.7Kg。
吊装工况如下图所示,汽车吊主臂长57.7m,副臂长35m,配重135t,主臂角度83°,主臂与副臂夹角58.4°,吊装辐度26.85m。
吊装高度65.5m。
此时的吊重量为39t。
由此可知,此时的吊重量为39000Kg,故能满足吊装要求。
(4)DV4板梁:设计理论重量27299.2Kg,吊钩及吊装绳索约3000Kg,实际吊装重量约30299.2Kg。
吊装工况如下图所示,汽车吊主臂长57.7m,副臂长35m,配重135t,主臂角度83°,主臂与副臂夹角51.6°,吊装辐度27.65m。
吊装高度65.5m。
此时的吊重量为38t。
(5)
由此可知,此时的吊重量为38000Kg,故能满足吊装要求。
4.3.吊装绳索受力计算
板梁吊装绳索采用两根Φ36.5mm(6*37+1), L=30m的钢丝绳捆绑,其型式如下图所示:。
