钢板桩施工方法
- 格式:doc
- 大小:22.00 KB
- 文档页数:4

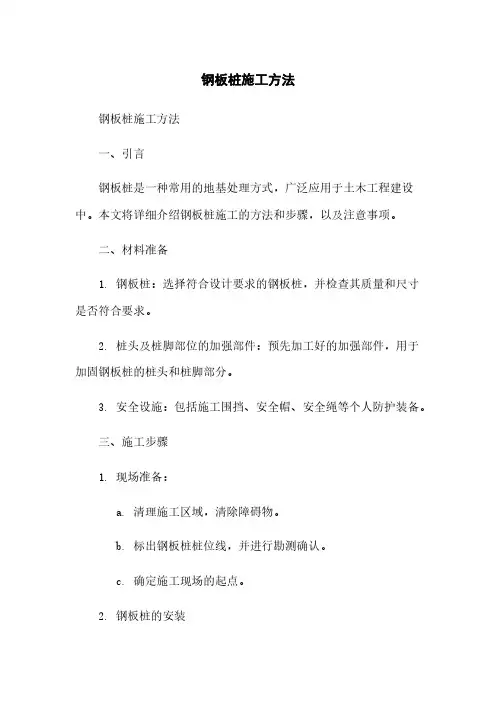

钢板桩施工方法钢板桩施工方法一、引言钢板桩是一种常用的地基处理方式,广泛应用于土木工程建设中。
本文将详细介绍钢板桩施工的方法和步骤,以及注意事项。
二、材料准备1. 钢板桩:选择符合设计要求的钢板桩,并检查其质量和尺寸是否符合要求。
2. 桩头及桩脚部位的加强部件:预先加工好的加强部件,用于加固钢板桩的桩头和桩脚部分。
3. 安全设施:包括施工围挡、安全帽、安全绳等个人防护装备。
三、施工步骤1. 现场准备:a. 清理施工区域,清除障碍物。
b. 标出钢板桩桩位线,并进行勘测确认。
c. 确定施工现场的起点。
2. 钢板桩的安装a. 根据设计要求,制定合理的施工方案。
b. 选择合适的安装设备,如振动锤、液压锤等。
c. 按照施工方案的要求,进行钢板桩的安装。
d. 安装过程中要注意保证桩的直线度和垂直度,避免出现偏斜或倾斜。
3. 加固钢板桩a. 根据设计要求,在桩头和桩脚部分加固钢板桩,以增加其整体稳定性。
b. 使用预先加工的加强部件,将其固定在桩头和桩脚的位置上。
4. 桩与桩之间的连接a. 根据设计要求,选择适合的连接方式,如焊接、螺栓连接等。
b. 钢板桩与桩之间的连接应牢固可靠,以确保整个桩墙的强度和稳定性。
5. 后续施工a. 完成钢板桩的安装和加固后,可以进行后续的土方开挖或混凝土浇筑等工作。
b. 在进行后续施工时,要注意避免对钢板桩造成损害或影响。
四、施工注意事项1. 在施工过程中,要严格按照设计要求进行施工,不得任意更改施工方案。
2. 施工现场应设置围挡,并配备必要的安全设施。
3. 检查钢板桩的质量和尺寸是否符合要求,如发现问题及时修复或更换。
4. 施工人员应接受相应的培训,掌握正确的操作方法和安全注意事项。
附件:1. 钢板桩施工方案示意图2. 钢板桩质量合格证明文件法律名词及注释:1. 土木工程:指以土为基础材料,运用土与其他材料进行相互作用,从事建筑物和其他工程建设的学科。
2. 施工方案:指针对具体施工项目制定的详细方案,包括施工流程、施工工艺、安全措施等内容。
钢板桩施工技术标准1工艺流程⑴单独打人法: 测量放线、定桩位一桩机就位一(从一角开始)插桩一逐块(或两块一组)打设一最后封闭合拢(2)双层围凛法:测量放线、定桩位一打设围擦桩一安装围擦梁一在围擦上划桩线一在围擦内逐块插桩直至封闭合拢一按阶梯形逐根打桩(3)屏风法:测量放线、定桩位一打设围擦桩一安装围擦梁一在围擦上划桩线一分组(10〜20块)插人钢板桩f打人两端定位桩一按阶梯打人中间各根桩2施工要点(1)钢板桩分无锚板桩和有锚板桩两类。
无锚板桩用于较浅的基坑,依靠人土部分的土压力维持桩的稳定;有锚板桩是在上部用拉锚或支撑加以固定。
相邻钢板桩的结合形式,分互握式和握裹式两种锁图7. 2. 4. 2-1固定钢板桩的腰梁L拉杆;2-钢板出3-腰梁口。
互握式锁口间隙较大,其转角可达24° ,可构成曲线的钢板排桩墙;握裹式锁口较紧密,转角只允许10°〜15°。
(2)封闭式的钢板桩墙,要求做到封面平直,便于安装腰梁和钢拉杆。
腰梁一般用槽钢制作,见图7. 2. 4.2T;拉杆用圆钢制作,见图7. 2. 4. 2-2o图7.2.422钢拉杆1一螺母:2—环形节点板:3一拉杆:4一垫圈其打设方法有以下几种:1)单独打入法。
这种方式是从板桩墙的一角开始,逐块(或两块为一组)打设,直至工程结束。
其优点是:打人方式简便、迅速,不需要其他辅助支架。
缺点是:这种打人方式易使板桩向一侧倾斜,且误差积累后不易纠正。
因此,这种方式只适用于板桩墙要求不高、且板桩长度较小(如小于10m)的情况。
2)双层围椽法。
这种打人方式,是先在地面上沿板桩墙的两侧每隔一定距离打人围楝桩(工字钢),并于其上、下安装两层钢围楝(工字钢),然后根据钢围椽上的画线将钢板桩逐块全部插好,树起高大的板桩墙,待轴线准确无误且四角封闭合拢后,再按阶梯形将钢板桩一块块打入土中。
采用这种方式打设钢板桩的优点是:桩墙的平面尺寸准确,墙面的平直度和桩的垂直度都易保证,封闭合拢较好,工程质量能保证。
钢板桩施工方案拉森钢板桩是一种带锁口或钳口的热轧型钢,其用于基坑支护是依靠锁口或钳口相互连接咬合,形成连续钢板桩墙体来挡土挡水。
拉森钢板桩相对于槽钢钢板桩挡护强度高,止水效果好。
本工程拉森(槽钢)钢板桩施工拟采用振动法打、拔桩法。

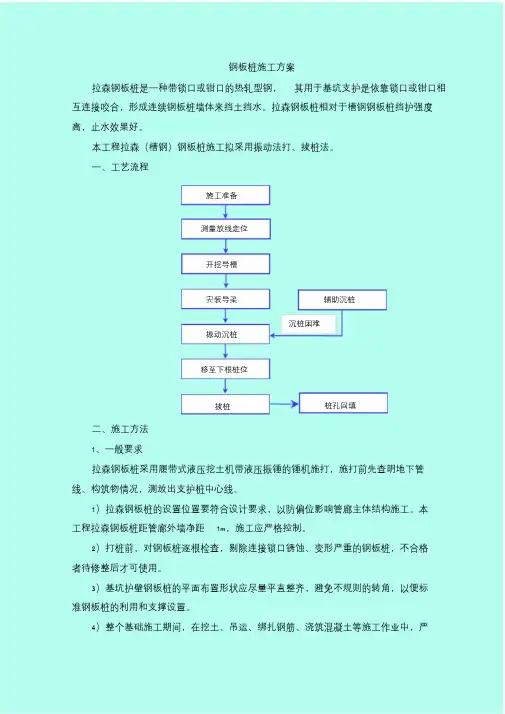

一、工艺流程施工准备测量放线定位开挖导槽安装导梁辅助沉桩沉桩困难振动沉桩移至下根桩位桩孔回填拔桩二、施工方法1、一般要求拉森钢板桩采用履带式液压挖土机带液压振锤的锤机施打,施打前先查明地下管线、构筑物情况,测放出支护桩中心线。
1)拉森钢板桩的设置位置要符合设计要求,以防偏位影响管廊主体结构施工。
本工程拉森钢板桩距管廊外墙净距1m,施工应严格控制。
2)打桩前,对钢板桩逐根检查,剔除连接锁口锈蚀、变形严重的钢板桩,不合格者待修整后才可使用。
3)基坑护壁钢板桩的平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置。
4)整个基础施工期间,在挖土、吊运、绑扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。
5)在打桩及打桩机开行范围内清除地面及地下障碍、平整场地、做好排水沟、修筑临时道路6)施打前板桩咬口处宜涂抹黄油以保证施打的顺利和提高防水效果。
2、钢板桩的检验、矫正、吊装及堆放1)钢板桩的检验(1)钢板桩运到工地后,需进行整理。
清除锁口内杂物(如电焊瘤渣、废填充物等),对缺陷部位加以整修。
(2)用于基坑临时支护的钢板桩,主要进行外观检验,包括表面缺陷、长度、宽度、厚度、高度、端头矩形比、平直度和锁口形状等,新钢板桩必须符合了同厂质量标准,重复使用的钢板桩应符合下表的检验标准要求,否则在打设前应予以矫正。
表钢板桩检验标准参考表允许偏差序号检查项目检查方法单位数值1 桩垂直度<1 尺量%2 桩身弯曲度<2%L L 为桩长,尺量3 齿槽平直度及光滑度无电焊渣或毛刺用1m长的桩段做通过试验4 桩长度不小于设计长度尺量(3)锁口检查的方法:用一块长约2m 的同类型、同规格的钢板桩作标准,将所有同型号的钢板桩做锁口通过检查。
钢板桩施工工法引言概述钢板桩是一种常用于临时或永久性地基支护工程的材料。
它们由高强度的钢板制成,具有良好的承载能力和较高的刚度。
钢板桩施工工法是指使用钢板桩来支撑和固定土壤,在其周围形成一个临时或永久性结构。
正文内容1. 钢板桩的选择和设计1.1 土壤条件评估:在选择钢板桩和设计施工工法之前,需要对土壤的性质和条件进行评估,包括土壤类型、强度、含水量等。
1.2 桩长和截面尺寸:根据土壤条件和设计要求确定钢板桩的长度和截面尺寸,以确保其能够承受预期的荷载。
1.3 桩间距和桩排布:根据工程要求和土壤条件确定钢板桩的间距和排布方式,以确保整体结构的稳定性。
2. 钢板桩的施工步骤2.1 桩位的测量和标定:在施工前需要精确测量和标定桩位,以确保钢板桩的位置和间距符合设计要求。
2.2 土壤钻探和清理:在桩位确定后,在每个桩位上进行土壤钻探,清理任何障碍物,以便为钢板桩的安装提供良好的基础。
2.3 钢板桩的安装:将钢板桩逐节推入土壤中,直到达到设计深度。
使用振动或液压推桩机可加快安装速度并提高效率。
2.4 确保桩的垂直度和对齐:在安装过程中,需要使用水平仪等工具来确保钢板桩的垂直度和对齐性,以确保安装后的桩能够承受预期的荷载。
2.5 连桩件的连接:需要使用连接件将相邻的钢板桩连接起来,以形成一个稳定的连续结构。
3. 钢板桩施工的监测和控制3.1 桩身竖直度的监测:在钢板桩安装过程中和施工完成后,需要对桩身的竖直度进行监测,以确保其符合设计要求和稳定性。
3.2 相邻桩体之间的连接检查:确保连接件的紧固度和稳定性,以避免桩体之间的位移或变形,从而保证整体结构的稳定。
3.3 桩身的负荷监测:通过安装荷载传感器等设备,监测桩身的负荷情况,以确保钢板桩能够承受预期的荷载并保持结构的稳定。
4. 钢板桩的施工注意事项4.1 钢板桩安装深度的控制:根据设计要求和土壤条件,控制钢板桩的安装深度,防止桩身过度进入松散土层或强度不足的层。
钢板桩施工方法(五篇)本文给大家提供了五篇钢板桩施工方法的文章,大家可根据自身项目情况进行参考。
第一篇一、材料选择。
采用拉森式(SP-Ⅳ)钢板桩。
二、钢板桩检验。
外观检验包括表面缺陷、长度、宽度、厚度、端头矩形比、平直度和锁口形状等内容。
检查中要注意:①、对打入钢板桩有影响的焊接件应予以割除;②、有割孔、断面缺损的应予以补强;③、若钢板桩有严重锈蚀,应测量其实际断面厚度,以便决定在计算中是否需要折减。
原则上要对全部钢板桩进行外观检查,对不符合要求的钢板桩需进行矫正。
三、钢板桩吊运及堆放装卸钢板桩宜采用两点吊。
吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口免受损伤。
吊运方式有成捆起吊和单捆起吊、钢筋捆扎、专人指挥。
钢板桩堆放的顺序、位置、方向和平面布置应考虑到以后的施工方便,并按型号、规格、长度施工部位分别堆放,堆放的高度不宜超过2M。
四、施工工艺流程五、操做方法⑴、基线确定:施工员的在基坑边龙门架上定出轴线,留出以后施工需要的工作面,确定钢板桩施工位置。
⑵、定桩位。
按顺序标明钢板桩的具体桩位,洒灰线标明。
⑶、钢板桩施打。
采用单独打入法,即吊升第一支钢板桩,准确对准桩位,振动打入土中,使桩端透过砂层进入不透水的强(中)风化岩层。
吊第二支钢板桩,卡好企口,振动打入土中,如此重复操作,直至基坑钢板桩帷幕完成。
钢板桩施打时,由于钢板桩制作本身的误差、打桩时的偏差、施工条件的限制,使帷幕的实际长度无法保证按钢板桩标准宽度的整数倍,故此钢板桩帷幕最终封闭合拢有相当难度。
调整的办法,一般有采用异形钢板桩来闭合或通过调整帷幕轴线用标准桩实现闭合。
由于本工程钢板桩墙精度要求不高,故采用后一方法来实现转角的闭合,即在转角处两侧各以10根钢板桩的宽度来调整轴线实现闭合。
如出现部分钢板桩长度不足,可采用焊接接长,一般用鱼尾板焊接法。
接长时避免相邻两桩接头在同一深度,接头位置应错开1M以上,且宜间隔放置打桩。
⑷、围檩、拉杆、角撑为加强钢板桩墙的整体刚度,沿钢板桩墙全长设置围檩,围檩用槽钢或角钢组成,通过拉杆固定于原已打好的钢管锚杆上,拉杆由两根Φ25钢筋组成,焊接于钢管锚杆上。
钢板桩施工方案引言钢板桩是一种常见的施工材料,广泛用于桥梁、码头、基坑和河道的护岸工程等领域。
钢板桩具有结构牢固、施工便捷、经济实用等优点,已成为现代建筑工程中不可或缺的一部分。
本文将以钢板桩施工为主题,探讨钢板桩施工的方案和步骤以及注意事项。
一、施工前准备在进行钢板桩施工之前,需要进行详细的施工前准备工作。
包括:1.1 方案设计:根据工程的实际要求,制定适合工程的施工方案,确定桩的直径、深度和布置方式等。
1.2 材料采购:根据设计方案,采购所需的钢板桩材料,并进行质量检测和验收。
1.3 土壤调查:进行必要的土壤调查和勘察,了解施工区域的土质情况和地下水位等参数,以便确定合理的施工方法。
1.4 施工队伍组建:组建专业的施工队伍,包括施工人员、监理人员和安全管理人员等,确保施工人员具备相关的经验和技术能力。
二、施工步骤2.1 准备工作:在实际施工开始之前,需要对施工现场进行平整和清理。
同时,还需要进行测量、标定和布桩等工作,以确保施工的准确性和安全性。
2.2 施工方法选择:钢板桩的施工方法有多种,包括振动沉桩法、顶管法和压入法等。
根据具体的项目要求和施工现场的情况选择合适的施工方法。
2.3 桩眼施工:根据设计方案,在施工现场进行桩眼的布置和开挖工作。
桩眼的布置应符合要求,并确保桩眼的强度和稳定性。
2.4 钢板桩安装:根据设计要求和施工方法,将钢板桩逐个安装到桩眼中。
在安装过程中,需要掌握好施工的力度和速度,以防止桩身变形或损坏。
2.5 桩头处理:桩头是钢板桩的重要组成部分,需要进行专门的处理。
一般情况下,桩头可以进行打磨、切割和焊接等工艺处理,以确保桩头的质量和强度。
2.6 桩身加固:根据施工方案的要求,对钢板桩进行加固处理。
一般采用填土、混凝土灌注或钢筋混凝土封闭等方法,以提高桩身的承载能力和稳定性。
2.7 施工记录:在施工过程中,需要及时记录施工情况和问题,以便后续的质量检查和验收。
三、施工注意事项3.1 安全第一:钢板桩施工是一项高风险的工程,施工人员应严格遵守安全操作规程,佩戴必要的个人防护装备,确保人身安全。
钢板桩施工工艺及方法钢板桩施工工艺及方法一、施工工艺钢板桩施工顺序:钢板桩打设→压密注浆→开挖基坑→集水井降水→圆木支撑→底板施工1、密打咬口钢板桩(1)钢板桩选用槽钢,用履带振动打桩机打桩。
(2)据现场的条件,选择一块平整、坚实的场地,按堆放的顺序、位置、与平面布置施工方便、便于吊运。
(3)施工定位为使钢板桩打设位置准确,在地平上根据控制轴线定出位置,放线标出插入位置、间距,打桩前必须设置有一定刚度施工围檩。
打桩时必须根据水准点控制标高。
(4)钢板桩施工方法1)根据定位安装导梁,导梁安装必须位置正确,固定牢固施工时不能走动和沉陷。
2)钢板装施工时采用单独打入法。
3)沉桩时,钢板桩不能倾斜、扭曲、凹凸不平,施工时要确保精度,垂直度应控制在1%;桩顶标高必须控制在±10mm;板桩轴线偏差控制在±10mm。
2、压密注浆根据地质报告揭示的地质和结合施工实际情况,在井四周沿井边布置二排压密注浆孔,呈梅花状布置,间距为1米,深度按设计文件。
同时为保证基底不下沉及发生涌土现象,在井底对土体进行压密注浆加固,压密注浆布置每米一个孔,呈梅花形布置,孔埋深离井底设计标高3米。
边压浆边上提,压浆压到离井底20cm。
3、开挖基坑根据管位轴线,定出钢板桩工作井位置,用石灰粉划出工作井位置,用1m3履带液压挖机装车,4t自卸车运到存土场地。
4、集水井降水基坑开挖应设置集水井,收集基坑内地下水,根据出水量设置抽水机设专人抽水。
5、围檩及支撑(1)钢板桩圆木支撑选用Φ25的圆木作为支撑间距2M。
(2)钢板桩支撑围檩做一道,采用30#C型槽钢沿基坑四周布置,设置于距基坑底2M处,焊接成一个整体。
(3)基坑边开挖,边支撑,做到随挖随撑。
(4)支撑施工必须根据挖土施工工序流程进行支撑施工。
(5)支撑拆除应根据结构施工顺序进行。
模板拆除,回填完毕后,才能拆除支撑。
6、铺设垫层及混凝土底板在铺筑垫层时,应确保井底内无积水、无流砂、无翻浆等现象。

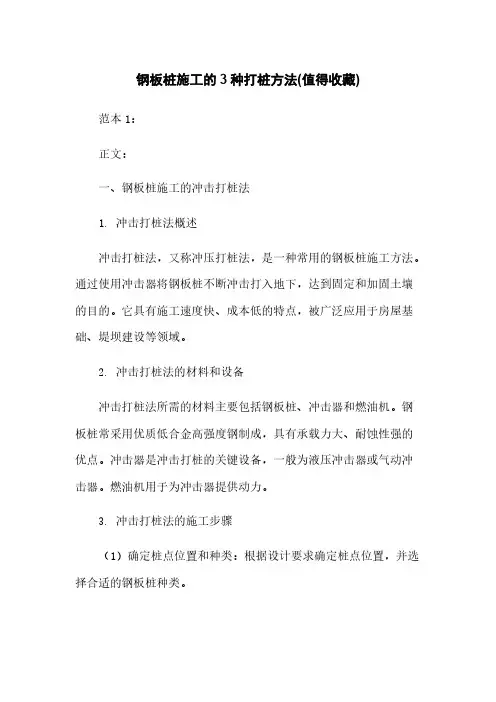

钢板桩施工的3种打桩方法(值得收藏)范本1:正文:一、钢板桩施工的冲击打桩法1. 冲击打桩法概述冲击打桩法,又称冲压打桩法,是一种常用的钢板桩施工方法。
通过使用冲击器将钢板桩不断冲击打入地下,达到固定和加固土壤的目的。
它具有施工速度快、成本低的特点,被广泛应用于房屋基础、堤坝建设等领域。
2. 冲击打桩法的材料和设备冲击打桩法所需的材料主要包括钢板桩、冲击器和燃油机。
钢板桩常采用优质低合金高强度钢制成,具有承载力大、耐蚀性强的优点。
冲击器是冲击打桩的关键设备,一般为液压冲击器或气动冲击器。
燃油机用于为冲击器提供动力。
3. 冲击打桩法的施工步骤(1)确定桩点位置和种类:根据设计要求确定桩点位置,并选择合适的钢板桩种类。
(2)准备工作:清理施工现场,确保周围环境安全,摆放好所需设备和材料。
(3)预打孔:使用预打孔机为钢板桩预先打孔,提高冲击打桩的效率。
(4)安装钢板桩:将钢板桩放入预打孔中,确保桩身立正。
(5)冲击打桩:使用冲击器将钢板桩冲击打入地下,直至达到预定的设计标高。
(6)验收和完善:对打桩结果进行验收,如有问题及时进行调整和完善。
4. 冲击打桩法的注意事项(1)冲击打桩应避免过度振动,以免对周围建筑物、管线等造成损坏。
(2)冲击桩与周围土壤的摩擦力要求适当,过大或过小都会影响桩的承载力。
(3)冲击打桩时,操作人员必须戴好安全帽、安全鞋等个人防护装备。
附件:本文档没有涉及具体附件。
法律名词及注释:1. 承载力:指土壤或岩石等材料能够承受的最大荷载。
2. 预打孔机:一种用于在土壤中预先打孔的机械设备。
3. 设计标高:指工程设计中规定的桩顶或桩身应达到的高度。
范本2:正文:一、钢板桩施工的震动打桩法1. 震动打桩法概述震动打桩法即通过使用振动器将钢板桩进行震动,使其逐渐进入地下,并达到固定和加固土壤的目的。
该施工方法具有低噪音、低振动、施工效率高的特点,适用于噪音敏感区域和软土层。
2. 震动打桩法的材料和设备震动打桩法所需的材料主要包括钢板桩、振动器和控制器。

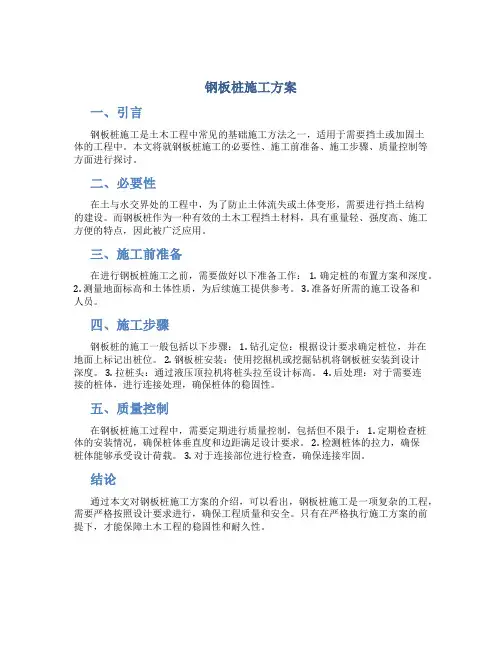

钢板桩施工方案
一、引言
钢板桩施工是土木工程中常见的基础施工方法之一,适用于需要挡土或加固土
体的工程中。
本文将就钢板桩施工的必要性、施工前准备、施工步骤、质量控制等方面进行探讨。
二、必要性
在土与水交界处的工程中,为了防止土体流失或土体变形,需要进行挡土结构
的建设。
而钢板桩作为一种有效的土木工程挡土材料,具有重量轻、强度高、施工方便的特点,因此被广泛应用。
三、施工前准备
在进行钢板桩施工之前,需要做好以下准备工作: 1. 确定桩的布置方案和深度。
2. 测量地面标高和土体性质,为后续施工提供参考。
3. 准备好所需的施工设备和
人员。
四、施工步骤
钢板桩的施工一般包括以下步骤: 1. 钻孔定位:根据设计要求确定桩位,并在
地面上标记出桩位。
2. 钢板桩安装:使用挖掘机或挖掘钻机将钢板桩安装到设计
深度。
3. 拉桩头:通过液压顶拉机将桩头拉至设计标高。
4. 后处理:对于需要连
接的桩体,进行连接处理,确保桩体的稳固性。
五、质量控制
在钢板桩施工过程中,需要定期进行质量控制,包括但不限于: 1. 定期检查桩
体的安装情况,确保桩体垂直度和边距满足设计要求。
2. 检测桩体的拉力,确保
桩体能够承受设计荷载。
3. 对于连接部位进行检查,确保连接牢固。
结论
通过本文对钢板桩施工方案的介绍,可以看出,钢板桩施工是一项复杂的工程,需要严格按照设计要求进行,确保工程质量和安全。
只有在严格执行施工方案的前提下,才能保障土木工程的稳固性和耐久性。

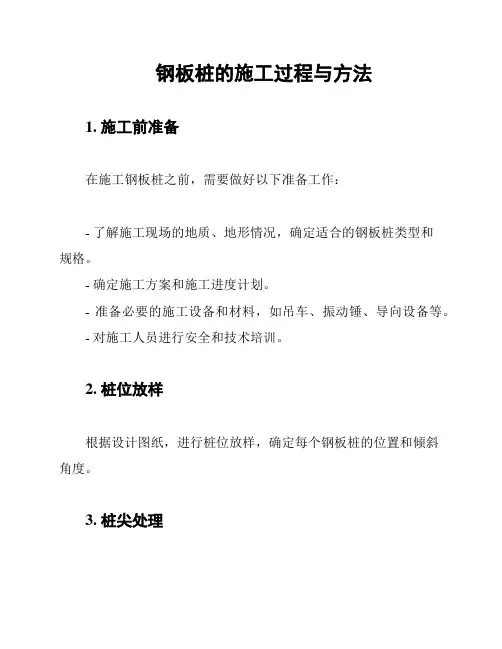

钢板桩的施工过程与方法
1. 施工前准备
在施工钢板桩之前,需要做好以下准备工作:
- 了解施工现场的地质、地形情况,确定适合的钢板桩类型和
规格。
- 确定施工方案和施工进度计划。
- 准备必要的施工设备和材料,如吊车、振动锤、导向设备等。
- 对施工人员进行安全和技术培训。
2. 桩位放样
根据设计图纸,进行桩位放样,确定每个钢板桩的位置和倾斜
角度。
3. 桩尖处理
为了增加钢板桩的承载力和稳定性,需要在桩尖处进行处理,如开孔、加筋等。
4. 钢板桩的预制
根据设计要求,预制相应的钢板桩,并在表面涂刷防锈漆以延长其使用寿命。
5. 插入钢板桩
使用吊车将钢板桩插入土中,插入深度应符合设计要求。
6. 连接钢板桩
采用焊接或螺栓连接的方式,将相邻的钢板桩连接在一起,形成连续的板桩墙。
7. 支撑设置
根据地质条件和施工要求,设置合适的支撑系统,以增加钢板桩墙的稳定性和承载力。
8. 施工监测
在施工过程中,对桩位、桩长、垂直度等参数进行监测,确保施工质量符合要求。
9. 施工安全
严格遵守施工安全规定,对施工现场进行围挡、警示标识,确保施工人员的人身安全。
10. 施工后处理
施工完成后,对施工现场进行清理,拆除临时设施,对受影响的土地进行修复和植被恢复。
11. 质量验收
对施工完成的钢板桩进行质量验收,确保其满足设计和使用要求。
以上是钢板桩的施工过程与方法,希望对您有所帮助。
如有任何疑问,请随时提问。
钢板桩施工方法
1)钢板桩的检验与矫正
用于基坑临时支护的钢板桩,进行外观表面缺陷、长度、宽度、厚度、高度、端头矩形比、平直度和锁口形状等检验、对桩上影响核打设的焊接件割除(有割孔、断面缺损应补强)。
有严重锈蚀,量测断面实际厚度,予以折减。
矫正方法有:
(1)表面缺陷矫正
先清洗缺陷附近表面的锈蚀和油污,然后用焊接修补方法补平,再用砂轮磨平。
(2)端部矩形比矫正
用氧乙炔切割桩端,使其与轴线保持垂直,然后再用砂轮对切割面进行磨平修复。
当修整量不大时,直接用砂轮进行修理。
(3)桩体挠曲矫正
腹向弯曲矫正,是将钢板桩弯曲段的两端固定在支承点上,用设在龙门式顶梁架上的千斤顶在钢板桩凸处进行冷弯矫正;侧向弯曲矫正在专门的矫正平台上,将钢板桩弯曲段两端固定在矫正平台支座上,在钢板桩弯曲段侧面矫正平台上间隔一定距离设置千斤顶,用千斤顶顶压钢板桩凸处进行冷弯矫正。
(4)桩体扭曲矫正
视扭曲情况,可采用(3)中的方法矫正。
(5)桩体截面局部变形矫正
局部变形处用千斤顶顶压、大锤敲击与氧乙炔焰热烘结合方法进行矫正。
(6)锁口变形矫正
用标准钢板桩作为锁口整形胎具,采用慢速卷扬机牵拉调整处理或用氧乙炔焰热烘和大锤敲击胎具推进方法进行调直处理。
2)导架安装
导架由导梁和围檩桩等组成,在平面上分单面和双面;高度上公单层和双层。
本工程采用单层双面导架。
围檩桩间距2.5~3.5m,双面围檩之间间距比板桩墙厚度大8~15㎜。
导架位置不能与钢板桩相碰。
围檩桩不能随钢板桩打设而下沉或变形。
导梁的高度适宜,要有利于控制钢板桩的施工高度和提高工效,用经纬仪和水平仪控制导梁位置和高度。
3)沉桩机械的选择
用振动锤打设钢板桩。
在桩锤和钢板桩之间设桩帽,以使冲击均匀分布,保证桩顶免遭损坏。
4)钢板桩打设
为保证钢板桩打设精度采用屏风式打入法。
先用吊车将钢板桩吊至插桩点处进行插桩,插桩时锁口要对准,每插入一块即套上桩帽轻轻锤击。
在打桩过程中,为保证垂直度,用两台经纬仪在两个方向加以控制。
为防止锁口中心平面位移,在打桩进行方向的钢板桩锁口处设卡板,阻止板桩位移。
同时在围檩上预先算出每块板块的位置,以便随时检查校正。
钢板桩分几次打入,第一次由20m高打至15m,第二次打至10m,第三次打至导梁高度,待导架拆除后第四次才打至设计标高。
打桩时,开始打设第一、二块钢板的打入位置和方向要确保精度,每打入1m测量一次。
(1)要求
①钢板桩适用于埋深较浅的支护结构。
②钢板桩沉桩适用粘性土、砂土、淤泥等软弱地层。
③钢板桩沉桩施工先试桩,试桩数量不小于10根。
④钢板桩放线施工,桩头就位必须正确、垂直、沉桩过程中,随时检测,发现问题,及时处理。
沉桩容许偏差:平面位置纵向100㎜,横向为-50㎜~0㎜;垂直度为5。
⑤沉桩施前必须平整清除地下、地面及高空障碍物,需保留的地下管线应挖露出来,加以保护。
⑥基坑开挖后钢板桩垂直平顺,无严重扭曲、倾斜和劈裂现象,锁口连接严密。
⑦基坑土方和结构施工期间,对基坑围岩和支护系统进行动态观测。
发现问题,及时处理。
2)冲击沉桩
①冲击沉桩根据沉桩数量和施工条件选用沉桩机械,按技术性能要求操作和施工。
②钢桩使用前先检查,不符合要求的应修整。
钢桩上端补强板后钻设吊板装孔。
钢板桩锁口内涂油,下端用易拆物塞紧,并用2m标准进行通过试验。
③工字钢桩单根沉没,钢板桩采用围檩法沉没,以保证墙面的垂直、平顺。
④钢板桩围檩支架的围檩桩必须垂直、围檩水平,设置位置正确、牢固可靠。
围檩支架高度在地面以上不小于5m;最下层围檩距地面不大于50㎝;围檩间净距比2根钢板桩组合宽度大8-15㎜。
⑤钢板桩以10-20根为一段。
逐根插围檩后,先打入两端的定位桩,再以2-4根为一组,
采取阶梯跃式打入各组的桩。
⑥钢板桩围檩在转角处两桩墙各10根桩位轴线内调整后合拢,不能闭合时,该处两桩可搭接,背后要进行防水处理。
⑦沉桩前先将钢桩立直并固定在桩锤的桩帽卡口内,然后拉起桩锤击打工字钢桩垂直就位或钢板桩锁口插入相邻桩锁口内,先打2-3次空锤,再轻轻锤击使桩稳定,检查桩位和垂直度无误后,方可沉桩。
⑧沉桩过程中,随时检测桩的垂直度并校正。
钢桩沉设贯入度每击20次不小于10㎜,否则停机检查,采取措施。
⑨沉桩过程中,发现打桩机导向架的中心线偏斜时必须及时调整。
(3)振动沉桩
①振动锤振动频率大于钢桩的自振频率。
振桩前,振动锤的桩夹应夹紧钢桩上端,并使振动锤与钢桩重心在同一直线上。
②振动锤夹紧钢桩吊起,使工字钢桩垂直就位或钢板桩锁口插入相邻桩锁口内,待桩稳定、位置正确并垂直后,再振动下沉。
钢桩每下沉1~2㎜左右,停振检测桩的垂直度,发现偏差,及时纠正。
③振动沉没钢板桩试桩数量不小于10根。
④沉桩中钢桩下沉速度突然减小,应停止沉桩,并钢桩向上拔起0.6~1.0m,然后重新快速下沉,如仍不能下沉,采取其他措施。
(4)静力压桩
①压桩机压桩时,桩帽与桩身的中心线必须重合。
②压桩过程中随时检查桩身的垂直度,初压过程中,发现桩身位移、倾斜和压入过程中桩身突然倾斜及设备达到额定压力而持续20min,仍不能下沉时,及时采取措施。
(5)钢板桩的拔除
基坑回填土时,拔出钢板桩,修整后重复使用。
拔除前要注意钢板桩的拔除顺序、时间及桩孔处理方法。
拔桩时会产生一定振动,如拔桩再带土过多引起土体位移、地面沉降,给已施工的地下结构带来危害,影响邻近建筑物、道路和地下管线的正常使用。
拔除钢板桩采用振动锤与起重机共同排除。
后者用于振动锤拔不出的钢板桩,在钢板桩上设吊架,起重机在振动锤振拔的同时向上引拔。
振动锤产生强迫振动,破坏板桩与周围土体间的粘结力,依靠附加的起吊力克服拔桩阻
力将桩拔出。
拔桩时,先用振动锤将锁口振活以减小与土的粘结,然后边振边拔。
较难拔的桩,可选用柴油锤先振打,然后再与振动锤交替进行振打和振拔。
为及时回填桩孔,当将桩拔至比基础底板略高时,暂停引拔,用振动锤振动几分钟让土孔填实。
拔桩产生产的桩孔,可用振动法、挤实法和填入法,及时回填以减少对邻近建筑物等的影响。
(1)拔桩施工具备:沉桩平面布置竣工图;沉桩记录;地下管线恢复竣工图及桩位附近原有管线分布图。
(2)拔桩前拆除、改移高空障碍物,平整夯实作业场地。
修筑临时运输道路,架设动力及照明线路,清除桩头附近堆土,检修机械设备,拟定施工方案。
(3)拔桩选用振动拔桩机、吊车配合,并符合下列规定:
①拔桩前用拔桩机卡头卡紧桩头,使起拔线与桩中心线重合;
②拔桩开始略松吊钩,当振动机振1-1.5min后,随振幅加大拉紧吊钩,并缓慢提升;
③钢板桩起到可用吊车直接吊起时,停振。
钢板桩同时振起几根时,用落锤打散;
④振出的钢桩及时吊出,起吊点必须在桩长1/3以上部位;
⑤拔桩过程中,随时观察吊机尾部翘起情况,防止倾覆;
⑥钢板桩逐根试拔,易拔桩先拔出。
起拔时用落锤向下振动少许,待锁口松动后再起拔;
⑦钢板拔出后桩孔及时用砂填实。
(4)拔桩中,操作方法正确、拔桩机振幅达到最大负荷、振动30min时仍不能拔起时,停止振动,采取其他措施。
(5)在地下管线附近拔桩时,必须地管线进行保护,机械不得在上面作业。
(6)拔出的钢桩进行修整,并用冷弯法调直后待用。
