干砌块石施工方案
- 格式:doc
- 大小:69.50 KB
- 文档页数:9
干砌石护坡施工方案1、干砌石护坡施工工艺流程2、干砌石护坡施工方法(1)原材料控制石料材质坚实新鲜,无风化剥落层或裂纹,石料表面无污垢、水锈等杂物,用于表面的石料必须具有一个用作砌体表面的平整面且色泽均匀,物理力学指标符合施工图纸的要求。
砌石体可采用毛石砌体和卵石砌体,各种石料外形规格如下:毛石砌体:毛石应呈块状,中部厚度不应小于15cm。
规格小于要求的毛石(又称片石),可以用于塞缝,但其用量不得超过该处砌体重量的10%。
卵石砌体:卵石厚度不大于30cm,长度与厚度之比不得大于1.5。
(2)干砌石体砌筑的一般要求干砌石使用材料按施工图纸要求和监理人批示采用料石或毛石砌筑料。
石料使用前表面洗除泥土和水锈杂质。
干砌石砌体铺砌前,先铺设一层厚为100~200mm的砂砾垫层。
铺设垫层前,将地基平整夯实,砂砾垫层厚度度均匀,其密实度大于90%。
坡面上的干砌石砌筑,在夯实的砂砾石垫层上,以一层与一层错缝锁结方式铺砌,砂砾垫层料的粒径不大于50mm,含泥量小于5%,垫层与干砌石铺砌层配合砌筑,随铺随砌。
护坡表面砌缝的宽度不大于25mm,砌石边缘顺直、整齐牢固。
砌体外露面的坡顶和侧边,选用较整齐的石块砌筑平整。
为使沿石块的全长有坚实支承,所有前后的明缝均应小片石料填塞紧密。
(3)干砌石护坡施工方法1)施工准备干砌石护坡施工准备即挑选、运输原材料,采用人工配合20t自卸车运至工作面。
2)测量放样安排测量队进行测量放样,严格控制坡面平整度。
3)削坡整平对已填筑到一定高程的坡面进行平整夯实,将坡面修整平顺。
4)块石干砌将选好并已运至工作面的块石人工运送到填料部位,人工砌筑,超出3m范围,每1m站一人,转运至填料部位。
块石砌筑应满足平整、稳定、密实、错缝等基本要求,此外还应符合下列几点要求:①坡面应有均匀的颜色和外观。
②坡面上的干砌石砌筑,以一层与一层错缝锁结方式铺砌。
护坡表面砌缝的宽度不应大于25mm,砌石边缘应顺直、整齐牢固,严禁出现通缝、叠砌和浮塞。
干砌块石施工方案
干砌块石挡墙施工方案
干砌块石挡墙施工方案
一、干砌块石施工
(1)、砌体要分层进行,层间竖缝要错开,每层以大石块为骨干,大面朝下(2)、不平稳部位应用小石块垫稳,不得有松动石块。
(3)、层面应经常用厚薄不同的石块调整高度,以便始终保持各层呈基本水平上升。
(4)、砌体应表里一致,不得以大块石砌外缘而内填碎石或河卵石;外砌石块要互压1/2以上,并用大块石封顶。
(5)、干砌石砌筑施工护底砌筑时人工将中粗砂和碎石摊平并均匀平整密实。
砌筑时块石大面向下,一层与一层错缝锁结方式铺砌,垫层铺设与干砌石砌筑配合进行,随铺随砌,护底表面砌缝的宽度不大于25mm,砌石边缘顺直、整齐、牢固,砌体外露面的顶面和侧边,选用较为整齐的块石砌筑平整,所有明缝
均用小片石料填塞紧密。
护坡砌筑时人工拍实碎石垫层铺设之后,进行干砌石砌筑,施工时,块石层面垂直于坡面,一层与一层错缝锁结方式铺砌,垫层与干砌石铺砌层配合砌筑,随铺随砌。
护坡表面和边缘应顺直、整齐、牢固,砌缝的宽度不大于25mm,所有明缝用小片石料填缝紧密。
(6)、干砌石施工应符合以下要求:石块要用手锤加工,打击口面。
不得使用裂石和风化石。
长度在30cm以下的石块,连续使用不得超过4块,且两端须加丁字石。
一般长条形丁向砌筑,不得顺长使用。
(7)、面石用料应大小匀称、质地坚硬,不得使用风化石料,单块重量不小于。
干砌石施工技术方案一、施工准备工作1.确定施工地点:根据设计要求和施工图纸,确定砌石的具体位置和范围。
2.准备工具和材料:包括砖块、砂浆、水泥、砌筑工具等,确保施工所需的工具和材料充足。
3.清理施工区域:将施工区域内的杂物清理干净,保证施工安全和施工质量。
二、基础处理1.清理基础:清理基础表面的灰尘、泥土等杂物,并进行初步处理。
2.打击基准线:根据设计要求,确定基准线位置,并使用水平仪进行标注。
3.按设计要求进行土方开挖:根据设计要求和基础施工图纸,进行土方开挖工作,确保基础符合设计要求。
三、砌石材料和砌筑工具准备1.砌石材料准备:根据设计要求和砌石图纸,确定所需的石材规格和数量,并进行采购和整理。
2.砌筑工具准备:准备好各种砌筑工具,如刷子、铲子、锤子、水平仪等。
四、施工步骤1.根据设计要求进行石材的选择和分类。
2.清理石材表面的污垢和杂物。
3.使用水浸法对石材进行湿润处理。
4.在基础上进行开始铺砌石材的工作,先从基准线开始进行砌筑,逐渐向上铺砌,确保水平度和垂直度。
5.采用干振或湿振相结合的方式,用铁锤适度敲打石材,保持均匀振动力度,使砌筑后的石材更加紧密和稳固。
6.每次砌筑好一层后,用锤子对其表面进行修整,确保每层砌石的表面平整。
7.在石材的背面和砌缝中间填充砂浆,用刮刀将其压实,填满缝隙。
8.对于需要装饰的石材,根据设计要求进行加工和安装。
9.完成砌石工作后,及时清理施工现场,确保施工质量和安全。
五、验收和保养1.施工完成后,进行验收工作,对砌石的质量和施工工艺进行检查和评定。
2.砌石完成后,及时进行保养,对石材表面进行清洗和保护,延长其使用寿命。
3.定期检查和维护,及时处理有破损或松动现象,保证砌石的稳固性和美观性。
六、安全措施1.使用正确的工具和设备,并严格按照操作规程进行操作。
2.确保施工现场的安全,设置警示标志和警戒线,避免其他人员进入施工区域。
3.进行必要的职业防护,如戴安全帽、防护眼镜等。
干砌块石施工方案1. 简介干砌块石施工是一种不使用任何水泥或其他粘结材料的石材施工方法。
它利用石块本身的形状和重量来形成稳定的结构,广泛应用于园林景观、石土工程和建筑装饰等领域。
本文将介绍干砌块石施工的基本原理、施工步骤和注意事项。
2. 施工原理干砌块石施工的基本原理是利用石块之间的摩擦力和重力来形成稳定的结构。
在施工过程中,石块之间的缝隙填充物一般使用扁平的石板或者石砾,以增加摩擦力和稳定性。
3. 施工步骤3.1 环境准备在开始施工之前,需要对施工现场进行准备工作。
清理施工区域,确保没有杂物和障碍物。
根据设计要求确定施工边界,并标出砌体轮廓线。
3.2 石料选择和分类根据设计要求,选择合适的石料进行施工。
通常选择质地坚硬、形状规则的石块作为主体石材,填充石料可以选择形状较小的石板或者石砾。
将石料分类,便于后续施工。
3.3 清洁和湿润清洁石块表面的灰尘和杂物,并用水湿润石块。
湿润后的石块表面有助于提高石块之间的摩擦力。
3.4 底座构建在施工现场铺设坚硬的底座,以提供施工的基础支撑。
底座可以使用混凝土或者坚硬的石料铺设。
3.5 砌体组织根据设计要求,按照规划好的轮廓线开始砌体组织。
将石块按照预先设计的方式依次摆放在底座上,注意控制缝隙的大小和均匀性。
3.6 填充和夯实将石板或者石砾填入石块之间的缝隙中,以增加结构的稳定性。
使用锤子或者夯实器将填充物夯实,使之紧密贴合。
3.7 砌体重叠和转角处理在砌体组织中,通常需要进行重叠和转角处理。
重叠处理是指将两块石块的边缘重叠在一起,以增加结构的稳定性。
转角处理是指在砌体转角处对石块进行特殊的处理,使之更加平稳和美观。
3.8 砌体调整和修整完成砌体组织后,对整体结构进行调整和修整。
检查是否有不平整和缺陷,针对问题部位进行调整和修补。
3.9 维护和保养完成干砌块石施工后,及时对施工现场进行清理。
对于施工完成的砌体结构,定期检查并进行维护和保养,以确保其稳定性和美观度。

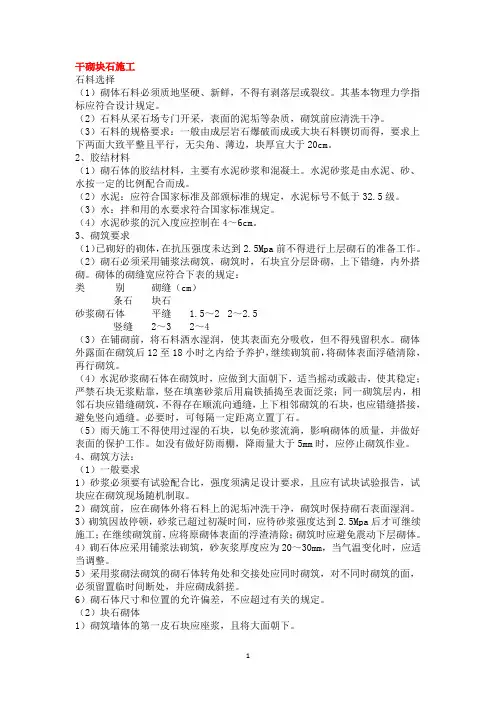

干砌块石施工石料选择(1)砌体石料必须质地坚硬、新鲜,不得有剥落层或裂纹。
其基本物理力学指标应符合设计规定。
(2)石料从采石场专门开采,表面的泥垢等杂质,砌筑前应清洗干净。
(3)石料的规格要求:一般由成层岩石爆破而成或大块石料锲切而得,要求上下两面大致平整且平行,无尖角、薄边,块厚宜大于20cm。
2、胶结材料(1)砌石体的胶结材料,主要有水泥砂浆和混凝土。
水泥砂浆是由水泥、砂、水按一定的比例配合而成。
(2)水泥:应符合国家标准及部颁标准的规定,水泥标号不低于32.5级。
(3)水:拌和用的水要求符合国家标准规定。
(4)水泥砂浆的沉入度应控制在4~6cm。
3、砌筑要求(1)已砌好的砌体,在抗压强度未达到2.5Mpa前不得进行上层砌石的准备工作。
(2)砌石必须采用铺浆法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。
砌体的砌缝宽应符合下表的规定:类别砌缝(cm)条石块石砂浆砌石体平缝 1.5~2 2~2.5竖缝2~3 2~4(3)在铺砌前,将石料洒水湿润,使其表面充分吸收,但不得残留积水。
砌体外露面在砌筑后12至18小时之内给予养护,继续砌筑前,将砌体表面浮碴清除,再行砌筑。
(4)水泥砂浆砌石体在砌筑时,应做到大面朝下,适当摇动或敲击,使其稳定;严禁石块无浆贴靠,竖在填塞砂浆后用扁铁插捣至表面泛浆;同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝。
必要时,可每隔一定距离立置丁石。
(5)雨天施工不得使用过湿的石块,以免砂浆流淌,影响砌体的质量,并做好表面的保护工作。
如没有做好防雨棚,降雨量大于5mm时,应停止砌筑作业。
4、砌筑方法:(1)一般要求1)砂浆必须要有试验配合比,强度须满足设计要求,且应有试块试验报告,试块应在砌筑现场随机制取。
2)砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润。
3)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2.5Mpa后才可继续施工;在继续砌筑前,应将原砌体表面的浮渣清除;砌筑时应避免震动下层砌体。
第1篇一、工程概况本工程位于XX地区,主要施工内容为干砌石护坡、挡墙、排水沟等。
工程总面积约为XXX平方米,预计工期为XX个月。
干砌石施工质量直接关系到工程的安全和使用寿命,因此,制定详细的施工方案至关重要。
二、施工准备1. 人员准备- 组建专业的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
- 对施工人员进行技术培训和安全教育,确保施工人员具备相应的专业技能和安全意识。
2. 材料准备- 干砌石材料:选择质地坚硬、耐风化、无裂缝、无夹层的石料,石料尺寸应符合设计要求。
- 砂浆材料:选用水泥、砂子按一定比例配制的砂浆,确保砂浆的强度和稳定性。
- 其他材料:铁丝、水泥、砂子、水泥搅拌机、水平尺、钢钎、锤子、线锤、模板等。
3. 机械设备准备- 搅拌机:用于砂浆的搅拌。
- 水泥砂浆泵:用于砂浆的输送。
- 砂浆搅拌车:用于砂浆的运输。
- 水泵:用于施工过程中的排水。
三、施工工艺1. 施工放样- 根据设计图纸,确定干砌石的位置、尺寸和形状。
- 使用全站仪进行测量,放出施工控制线,确保施工尺寸准确。
2. 基础处理- 清除施工区域的杂草、杂物和松散土层。
- 基底平整后,进行夯实处理,确保基底坚实。
3. 干砌石施工- 按照设计图纸,从一端开始,逐层砌筑。
- 石料摆放应平稳,相互搭接紧密,确保整体稳定性。
- 搭接处应留有适当的缝隙,以便于排水。
- 砌筑过程中,使用水平尺、钢钎等工具进行校准,确保干砌石表面平整、垂直。
4. 砂浆施工- 搅拌砂浆时,按水泥:砂子=1:2的比例进行配制。
- 使用砂浆泵将砂浆均匀地输送到砌筑面上。
- 砌筑完成后,及时清理砂浆残留物。
5. 排水沟施工- 按照设计图纸,开挖排水沟槽。
- 使用干砌石砌筑排水沟,确保排水沟的坡度和尺寸符合要求。
- 排水沟顶部设置盖板,防止杂物进入。
四、质量控制1. 材料质量- 严格控制石料的质量,确保石料符合设计要求。
- 检查砂浆的配比和强度,确保砂浆的质量。
干砌块石施工方案干砌块石(Dry stack stone)是一种常用于景观、修建围墙、花坛和地面铺装等建筑工程的施工技术。
相对于传统的砌筑方法,干砌块石不需要使用水泥或其他黏合剂,依靠石块自身的重力和摩擦力进行固定。
下面是一个关于干砌块石施工方案的700字说明:一、施工前准备1.确定施工区域:根据设计图纸和实际需求,确定施工的具体区域,确保施工的准确性和一致性。
2.清理施工区域:将施工区域内的杂物、沉积物和尘土等清理干净,保持施工区域的整洁和干燥。
3.处理地基:对于需要修建墙体或铺设地坪的区域,需要进行地基的处理,包括清理、夯实和施工基础水泥层等。
二、施工工具和材料准备1.工具:方便操作的施工工具,如放线器、水平仪、锤子、凿子、锤子等。
2.石材:干砌块石的选择很重要,需要根据施工区域、设计要求和预算来选择合适的石材。
3.石块支撑物:用于支撑石块的间隙填充物,如碎石、细沙、木材等。
4.防水材料:施工区域需要防水处理,可使用防水膜或防水涂料等材料。
三、施工方法1.铺设底层:首先要从施工区域的底部开始,铺设第一层石块,确保其稳定和平整。
石块之间可以使用石块支撑物填充,以保持平衡和稳定。
2.依次堆叠:根据设计图纸和个人喜好,将石块依次堆叠在底层石块上,保持每一层石块之间的平衡和稳定。
3.修整:在堆叠过程中,可以使用凿子、锤子等工具修整石块的大小、形状和表面,以确保每块石块的外观和尺寸一致。
4.间隙填充:当石块堆叠完毕后,使用石块支撑物将石块之间的间隙填满,以增加整体的稳定性和坚固性。
5.防水处理:在施工完成后,对地面、墙体或其他需要防水的区域进行防水处理,以保护构筑物不受水侵蚀和石块松动等问题。
四、施工注意事项1.选择合适的石材:根据设计要求和预算选择合适的石材,左右施工的质量和成本。
2.保持水平和垂直:在施工过程中,要确保石块的底部平整和堆叠的垂直度,以确保整体结构的稳定性和美观性。
3.间隙填充物的使用:间隙填充物应当均匀填充,以保证石块堆叠后的稳定性。
目录1编制依据 (1)2工程概况 (1)3施工计划 (2)3.1 拟投入本工程的材料及施工机械 (2)3.2 劳动力安排 (3)3.3工程进度计划安排 (3)4施工方案 (4)4.1施工准备 (4)4.1.1砂浆 (4)4.1.2石材 (4)4.1.3 材料运输 (5)4.2工艺流程及施工顺序 (5)4.2.1、工艺流程 (5)4.2.2、定测道路中线和施工放样 (5)4.2.3、沟槽开挖 (6)4.2.4、砌筑 (7)4.2.5、干砌石工艺流程如下 (10)4.3.质量验收标准 (12)5施工安全保证措施 (14)5.1组织保证 (14)5.2技术保证 (15)6质量保证措施 (15)6安全、环保、文明施工要求 (16)6.1安全施工要求 (16)6.2环保施工要求 (16)6.3文明施工要求 (17)1编制依据1、工程设计文件:深圳市小型水库除险加固工程(第二批宝安、龙岗部分)一石龙肚等5座小型水库除险加固工程施工图设计;2、工程合同文件:深圳市建设工程施工合同;3、《水利工程建设标准强制性条文》2010年版4、《水利水电工程施工质量评定规程》SL176-20075、《水利水电建设工程验收堆积》SL223-2008;6、《水利水电工程施工组织设计规范》SL303-2004;7、《建设施工安全检查标准》(JGJ59-2011);8、《水利水电工程施工质量检查与评定规程》(SL176-2007);9、《防洪标准》(GB50201-94) ;2工程概况本工程规模为坝顶路、防汛道路及排水沟、防浪墙加高。
更换启闭设备、修补面板、新建管养房、重建排洪渠、坝脚贴坡排水、新建排水管。
围网、巡库路等。
本工程合同工期为270同造价(中标价)568.890836万元与本工程相关的主要单位:建设单位:深圳市龙岗区建筑工务局质监单位:深圳市水务工程质量监督站设计单位:深圳市广汇源水利勘测设计有限公司监理单位:深圳市深水水务咨询有限公司施工单位:山东黄河工程集团有限公司为了保证工程施工质量,做到事事有章可循,特编制本施工方案,以明确设计技术要求、施工工艺技术要求,便于施工质量管理和安全生产管理的有序进行。
堤坝护坡干砌块石施工方案及方法1. 概述1.1 目的本文档旨在提供一份堤坝护坡干砌块石施工方案及方法,以确保施工过程中的安全性和有效性。
1.2 背景在堤坝护坡工程中,干砌块石是一种常用的材料。
合理的施工方案和方法能够确保护坡的稳定性和持久性。
2. 施工方案2.1 材料准备在施工开始前,需要准备以下材料:- 干砌块石- 砂浆- 沙子- 水泥2.2 坡面清理在施工前,需要对护坡的坡面进行清理,确保表面无杂物和污垢。
2.3 坡面处理在坡面处理时,需要先涂刷一层粘结剂,以增强干砌块石与坡面的附着力。
2.4 干砌块石安装在安装干砌块石时,需要按照以下步骤进行:1. 将砂浆涂抹在坡面上。
2. 将干砌块石按照设计要求一层一层地安装。
3. 每层砌块与砌块之间需要留出适当的缝隙,以便于砂浆填充。
4. 干砌块石需要用橡皮锤轻轻敲击,确保其与砂浆紧密贴合。
2.5 砂浆填充在干砌块石安装完成后,需要对缝隙进行砂浆填充,以增强结构的稳定性和坡面的平整度。
2.6 坡面保护在施工结束后,需要对坡面进行保护,以防止外力破坏和侵蚀。
可采用覆盖护坡网或喷涂保护层等方式进行保护。
3. 安全注意事项在堤坝护坡干砌块石施工过程中,需要注意以下安全事项:- 施工人员应穿戴好安全防护用具,包括头盔、手套和防滑鞋等。
- 施工现场应设置明显的警示标识,以提醒周围人员注意危险区域。
- 在施工过程中,遵守相关的安全操作规程和操作流程,确保施工的安全性和质量。
4. 总结本文档提供了一份堤坝护坡干砌块石施工方案及方法,包括材料准备、坡面处理、干砌块石安装、砂浆填充和坡面保护等步骤。
施工过程中需要严格遵守安全注意事项,以确保施工的安全性和有效性。
干砌石工程施工方案和施工技术措施一、施工方案1.工艺准备:对施工现场进行清理,清除杂物和垃圾,确保施工区域整洁干净。
2.施工设备:根据工程的规模和施工的需要,配备相应的施工设备,如起重设备、搬运设备等。
3.材料准备:按照设计要求,采购符合规格要求的石材,并对石材进行分类和统计。
4.组织管理:制定详细的施工方案,明确工作任务和责任分工,合理安排施工进度。
1.基础处理:在石砌体开始施工前,应清理基础表面的杂物和尘土,然后进行整平处理,确保基础表面平整。
2.基准线设置:根据设计要求,确定砌体的垂直和水平基准线,使用水平仪和测量工具进行精确测量和设置。
3.砌筑工艺:按照设计要求,采用逐层砌筑的方式进行。
先在基础上堆放一层石块,然后用水平仪进行调整,确保水平度,再逐层加高。
4.石块选择:选择形状规则、质地坚硬、表面平整的石块进行砌筑。
尽量避免使用易破碎或形状不规则的石块。
5.填缝材料选择:选择符合设计要求的填缝材料,如水泥砂浆、透明胶等,填充石块间的缝隙,增加砌体的牢固性。
6.石块定位:将石块放置到预定的位置上后,用锤子小心敲击,调整和定位石块。
确保每块石块的贴合度和平整度。
7.石块保护:在砌筑过程中,要注意保护已砌好的石块,防止其受到损坏。
可以使用支撑架和临时围挡来加固和保护。
8.施工质量控制:施工过程中,定期进行施工质量检查,检查砌体的垂直度、水平度、牢固性等,及时发现并修正问题。
以上是干砌石工程的施工方案和施工技术措施。
在施工中,需要严格按照设计要求进行,保证施工的质量和效果。
同时,还要注意安全施工,合理分配人力物力资源,确保施工进展顺利。
干砌块石施工方案
目录
1、编制依据......................................................... 错误!未定义书签。
1.1、合同文件及有关资料 ............................... 错误!未定义书签。
1.2、规范及标准 ............................................... 错误!未定义书签。
2、工程概况......................................................... 错误!未定义书签。
3、施工进度计划 ................................................. 错误!未定义书签。
3.1、工程量....................................................... 错误!未定义书签。
3.2、进度计划 ................................................... 错误!未定义书签。
4、干砌块石施工 ................................................. 错误!未定义书签。
4.1、施工概述 ................................................... 错误!未定义书签。
4.2、施工工艺流程 ........................................... 错误!未定义书签。
4.3、施工总体安排 ........................................... 错误!未定义书签。
4.4、测量放样 ................................................... 错误!未定义书签。
4.5、施工工艺 ................................................... 错误!未定义书签。
4.6、施工技术质量控制 ................................... 错误!未定义书签。
5、安全保证措施 ................................................. 错误!未定义书签。
1、编制依据
1.1、合同文件及有关资料
1.1.1 《乐清湾港区北区沿海堤坝工程施工图设计图集》( 10月)。
1.1.2 《乐清湾港区北区沿海堤坝工程施工图设计说明及施工技术要
求》( 10月)。
1.2、规范及标准
1.2.1《港囗及航道护岸工程设计与施工规范》 (JTJ300— )
1.2.2《防波堤设计与施工规范》 (JTJ298—98)
1.2.3《海港水文规范》 (JTJ213—98)
1.2.4《水运工程测量规范》 (JTJ203— )
1.2.5《水运工程混凝土施工规范》 (JTJ268—96)
1.2.6《水运工程土工合成材料应用技术规范》 (JTJ239— )
1.2.7《堤防工程施工质量评定与验收规程(试行)》 (SL239—1999)
1.2.8《水运工程质量检验标准》 (JTS257— )
1.2.9其它交通部现行港口工程技术规范
2、工程概况
本工程堤线总长为4163.9m,其中正堤长3257.3m,1#隔堤长709.8m,2#隔堤长196.8m。
干砌块石厚度30cm,位于正堤和2#隔堤的一级平台至堤顶外侧的坡面上,干砌块石正堤部分为13630m3、2#隔堤482m3。
3、施工进度计划
3.1、工程量
工程量汇总表表(一)
3.2、进度计划
干砌块石计划分A围区、B围区两个施工作业面,计划施工时间为 3月20日~ 6月30日。
4、干砌块石施工
4.1、施工概述
干砌块石在镇脚砼施工完成后进行施工,并应与铺设无纺布、袋装碎石配合施工,随铺随砌,在施工时必须结合验收标高、现在到验收时的时间间隔、堤身当前的沉降速率以及对后期的沉降量预判,在施工干砌块石时预留沉降,根据当前的堤身沉降情况,考虑堤顶预留沉降量为1m。
根据确定的预留沉降量,用GPS放样,放样断面间隔10m,放出坡脚和坡顶的特征点,在特征点上树立木桩,在木桩上用塑料绳拉出砂棱体、袋装碎石、干砌块石的外轮廓线。
根据设计要求,袋装砂棱体外轮廓线与干砌块石的外轮廓控制线之间的间距为60cm。
对于砂棱体与干砌块石的外轮廓控制线之间的间距大于60cm的部位,先铺设无纺布、袋装碎石,再用二片石找平后
施工干砌块石;对于砂棱体外轮廓线与干砌块石的外轮廓控制线之间的间距小于60cm的部位,本着尽量少破砂棱体袋体的原则,在局部
干砌块石与砂棱体外轮廓线之间的厚度大于55cm但不足60cm的情况下,砂棱体不破袋挖砂,在保证袋装碎石30cm厚度的情况下,适当调整干砌块石的厚度(块石厚度≥25cm);对于间距不足55cm的部
分则割开袋体挖除多余部分的砂后再把袋体缝制起来,再施工袋装碎石和干砌块石,施工完成后砂棱体与干砌块石的外轮廓控制线之间的
间距为60cm。
干砌块石的主要工序包括以下几个步骤:确定预留沉降为1m 砂棱体斜坡面找坡铺设无纺布施工袋装碎石反滤层施工干砌块石施工
4.2、施工工艺流程。
