建筑电气节能分部工程施工技术交底卡
- 格式:doc
- 大小:37.00 KB
- 文档页数:8

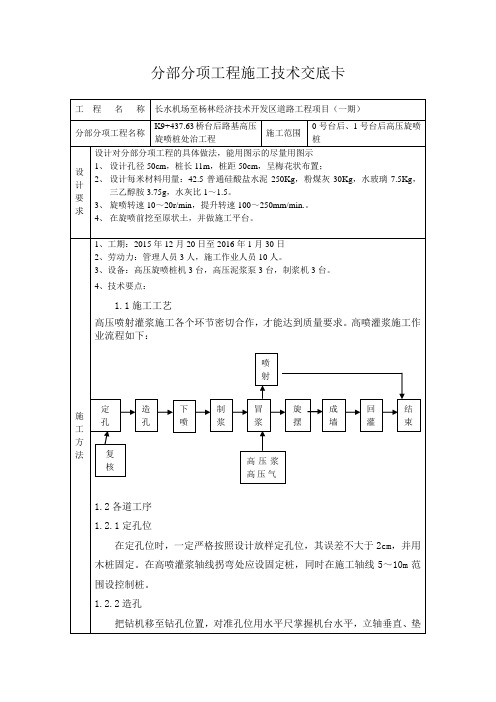

分部分项工程施工技术交底卡工程名称长水机场至杨林经济技术开发区道路工程项目(一期)分部分项工程名称K9+437.63桥台后路基高压旋喷桩处治工程施工范围0号台后、1号台后高压旋喷桩设计要求设计对分部分项工程的具体做法,能用图示的尽量用图示1、设计孔径50cm,桩长11m,桩距50cm,呈梅花状布置;2、设计每米材料用量:42.5普通硅酸盐水泥250Kg,粉煤灰30Kg,水玻璃7.5Kg,三乙醇胺3.75g,水灰比1~1.5。
3、旋喷转速10~20r/min,提升转速100~250mm/min.。
4、在旋喷前挖至原状土,并做施工平台。
施工方法1、工期:2015年12月20日至2016年1月30日2、劳动力:管理人员3人,施工作业人员10人。
3、设备:高压旋喷桩机3台,高压泥浆泵3台,制浆机3台。
4、技术要点:1.1施工工艺高压喷射灌浆施工各个环节密切合作,才能达到质量要求。
高喷灌浆施工作业流程如下:制浆1.2各道工序1.2.1定孔位在定孔位时,一定严格按照设计放样定孔位,其误差不大于2cm,并用木桩固定。
在高喷灌浆轴线拐弯处应设固定桩,同时在施工轴线5~10m范围设控制桩。
1.2.2造孔把钻机移至钻孔位置,对准孔位用水平尺掌握机台水平,立轴垂直、垫定孔造孔制浆喷射旋摆成墙回灌结束冒浆高压浆高压气复核下喷牢机架、钻机的垂直度满足精度要求,经技术人员验测合格后方可开钻。
如发现钻机倾斜,则停机找平后再开钻。
采用合金钻头钻进施工,钻孔直径Φ130。
钻进过程中,遇到异常情况及时查明原因,采取相应措施,对地层变化、颗粒大小、硬度等要详细记录,钻孔结束后,由技术人员进行质量检查,合格后方可移位进行下一个孔的钻进。
为保证施工现场干燥,在钻孔施工前,根据旋喷桩的轴线,开挖一条深0.2m,宽约1m的泥浆槽,防止泥浆或废浆液到处溢流。
1.2.3下喷射管将喷射台车移至成孔处,先在地面进行浆、气试喷,检查各项工艺参数符合设计要求后将喷射管下至设计深度,经现场质检人员检查认可后方可进行高喷灌浆施工,喷射过程中如遇特殊情况,如浆压过高或喷嘴堵塞等,应将喷射管提出地面进行处理,处理好后再进行施工。
工程技术交底卡片一、项目概况本项目是一坐位于某某地区的大型综合性建造工程,总建造面积约为xxxx平方米,共分为地上xx层、地下x层。
本项目的主要功能包括xxxxx。
项目的施工周期估计为xx个月,总投资额约为xxxx万元。
二、项目背景本项目的建设目的是xxxxx。
该建造将成为xxxxx,为当地的经济发展和城市形象提供重要支持。
本项目的施工将遵循相关法律法规和技术标准,确保施工过程的安全、高效和质量。
三、工程技术交底内容1. 建造结构交底1.1 建造结构类型:本项目采用xxxxx结构。
1.2 结构设计标准:按照xxxxx标准进行设计,满足xxxxx要求。
1.3 结构施工工艺:xxxxx。
2. 建造装饰交底2.1 装饰材料选用:xxxxx。
2.2 装饰施工工艺:xxxxx。
2.3 装饰质量要求:xxxxx。
3. 电气工程交底3.1 电气系统设计:根据xxxxx标准进行设计,满足xxxxx要求。
3.2 电气设备选型:xxxxx。
3.3 电气施工工艺:xxxxx。
3.4 安全用电要求:xxxxx。
4. 暖通工程交底4.1 暖通系统设计:根据xxxxx标准进行设计,满足xxxxx要求。
4.2 暖通设备选型:xxxxx。
4.3 暖通施工工艺:xxxxx。
4.4 室内温湿度要求:xxxxx。
5. 给排水工程交底5.1 给排水系统设计:根据xxxxx标准进行设计,满足xxxxx要求。
5.2 给排水设备选型:xxxxx。
5.3 给排水施工工艺:xxxxx。
5.4 排水管道材料要求:xxxxx。
6. 火灾自动报警系统交底6.1 系统设计:根据xxxxx标准进行设计,满足xxxxx要求。
6.2 设备选型:xxxxx。
6.3 施工工艺:xxxxx。
6.4 报警控制要求:xxxxx。
7. 安全防护设施交底7.1 安全防护设计:根据xxxxx标准进行设计,满足xxxxx要求。
7.2 设备选型:xxxxx。
7.3 施工工艺:xxxxx。

建筑电气节能分部工程施工技术交底(3)本工程冷冻机组电源和照明主干线采用三相五线密集型铜制导体母线(4+1型),在竖井内明敷,母线与母线或母线与电器及电缆接线端子,采用螺栓搭接连接,采用力矩扳手拧紧,制作应符合《建筑电气工程施工质量验收规范》GB50303标准中有关规定。
验收时,按母线检验批抽查10%使用力矩扳手对压接螺母进行力矩检测。
(4)三相照明配电干线的各相负荷宜分配平衡,其最大相负荷不宜超过三相负荷平均值的115%,最小相负荷不宜小于三相负荷平均值的85%。
在本工程照明通电试运行时开启全部照明负荷,使用三相功率计检测各相负载电流、电压和功率。
3、消防系统本工程在地一层设置消防控制室,对全楼的消防进行探测监视和控制,消防控制室的报警控制设备由火灾报警控制盘, CRT图形显示屏、打印机、事故广播设备、消防直通对讲电话、电梯运行监视控制盘、UPS不间断电源及备用电源等组成。
火灾自动报警系统:本工程采用集中报警系统、本工程除了厕所等不易发生火灾的场所以外、其余场所根据规范要求均设置感烟、感温探测器及手动报警器,在变电所夹层设置线性探测器。
消防联动控制系统:在地下一层消防控制室设置联动控制台,控制方式分为自动控制和手动控制两种。
通过联动控制台,可以实现对消火栓、自动喷洒灭火系统、防烟、排烟、正压送风系统,以及切断一般照明及动力电源的监视和控制。
4、楼宇自控系统楼宇自控系统通过对,空调通风系统的监控;电力系统的监视或监控;给排水系统的监控;集水坑排水系统;各主管道的温、湿度监测等实现能源的节约与控制。
本工程系统设计采用最先进的技术和以实现系统最高性能价格比为原则,采用优化的设备配置、运行方案及管理方式,为本工程提供高效率的系统管理,为大楼的机电设备提供良好的运行环境,为大楼提供舒适工作环境。
1、节电节能楼宇自控系统通过电脑控制程序对全楼的设备进行监视和控制,统一调配所有设备用电量,可以实现用电负荷的最优控制,有效节省电能,减少不必要的浪费。
鲁DQ-004.1□□□鲁DQ-004。
1□□□鲁DQ-004.1□□□鲁DQ-004.1□□□技术交底记录(公司级)鲁DQ-004□□□技术交底记录(公司级)鲁DQ-004.1□□□鲁DQ-004.1□□□鲁DQ-004.1□□□鲁DQ-004□□□鲁DQ-004□□□鲁DQ-004.1□□□鲁DQ-004.1□□□鲁DQ-004□□□单位工程名称日照市城市规划展览馆施工单位山东锦华建设集团有限公司分部工程建筑电气子分部工程供电干线分项工程桥架安装和桥架内电缆敷设日期年月日交底内容:1.电缆桥架安装工艺流程:2.根据施工图确定始端到终端位置,沿图纸标定走向,找好水平、垂直、弯通,用粉线袋或画线沿桥架走向在墙壁、顶棚、地面、梁、板、柱等处弹线或画线,并均匀档距画出支、吊、托架位置。
3.预埋铁件或膨胀螺栓(1) 预埋铁件的自制加工不应小于120mm×80mm×6mm,做法如本标准6.3.7.2图6.3.7.2。
其锚固圆钢的直径不小于10mm。
(2) 紧密配合土建结构的施工,将预埋铁件平面紧贴模板,将锚固圆钢用绑扎或焊接的方法固定在结构内的钢筋上;待混凝土模板拆除后,预埋铁件平面外露,将支架、吊架或托架焊接在上面进行固定(3) 根据支架承受的荷重,选择相应的膨胀螺栓及钻头;埋好螺栓后,可用螺母配上相应的垫圈将支架或吊架直接固定在金属膨胀螺栓上,可参见本标准6.3.7.7图表。
4.支、吊架安装(1) 支架与吊架所用钢材应平直,无显著扭曲。
下料后长短偏差应在3mm范围内,切口处应无卷边、毛刺。
(2) 钢支架与吊架应焊接牢固,无显著变形,焊接前厚度超过4mm的支架、铁件应打坡口,焊缝均匀平整,焊缝长度应符合要求,不得出现裂纹、咬边、气孔、凹陷、漏焊等缺陷。
(3)支架与吊架应安装牢固,保证横平竖直,在有坡度的建筑物上安装支架与吊架应与建筑物的坡度、角度一致。
(4)支架与吊架的规格一般不应小于扁钢30mm×3mm;角钢25mm×25mm×3mm。
表5.2.4 分部(分项)工程安全技术交底表单位名称:编号:交底日期:
注:交底人应为项目技术负责人。
表5.2.4 分部(分项)工程安全技术交底表
单位名称:编号:
交底日期:年月日
注:交底人应为项目技术负责人。
表5.2.4 分部(分项)工程安全技术交底表
单位名称:中国核工业二三建设有限公司编号:交底日期:年月日
表5.2.4 分部(分项)工程安全技术交底表
单位名称:中国核工业二三建设有限公司编号:交底日期:2017年月日
注:交底人应为项目技术负责人。
表5.2.4 分部(分项)工程安全技术交底表
单位名称:中国核工业二三建设有限公司编号:交底日期:年月日
注:交底人应为项目技术负责人。
表5.2.4 分部(分项)工程安全技术交底表
单位名称:编号:交底日期:2017年月日
注:交底人应为项目技术负责人。
表5.2.4 分部(分项)工程安全技术交底表
单位名称:中国核工业二三建设有限公司编号:交底日期:年月日
注:交底人应为项目技术负责人。
表5.2.4 分部(分项)工程安全技术交底表
单位名称:编号:交底日期:2017年月日
注:交底人应为项目技术负责人。
表5.2.4 分部(分项)工程安全技术交底表
单位名称:编号:交底日期:2017年月日
注:交底人应为项目技术负责人。
建筑电气节能分项工程质量技术交底交底内容:一、建筑节能材料的检验为完成好本工程的建筑节能工程,根据本工程的特点,我项目将选取有资质的实验室做材料检验1、建筑节能材料进场验收时应对下列技术性能进行检查,并做见证取样检测合格后,经监理工程师(建设单位代表)检查认可,形成相应的验收、核查记录。
质量证明文件和相关技术资料应齐全,并应符合国家现行有关标准和规定。
2、材料使用前必须经复试合格后方能使用。
二、建筑节能措施1、照明系统本工程照明灯具选用节能型灯管,配电子式镇流器,使单灯功率因数达0.9以上,照明光源、灯具及其附属装置的选择必须符合《建筑照明设计标准》的要求。
(1)光源的选择应根据使用场所的不同,合理选择光源的光效、显色性、寿命、启动点燃和再启动时间等光电特性指标。
一般房间优先选用荧光灯。
在显色性要求较高的场所宜选用三基色荧光灯、稀土节能荧光灯、小功率高显色型钠灯等高效光源。
高大房间和室外场所的一般照明宜采用金属卤化物灯、高压钠灯等高效长寿命气体放电光源。
(2 )灯具镇流器的选择主要选用:自镇流荧光灯应配电子镇流器;直管形荧光灯应配电子镇流器或节能型电感镇流器;高压钠灯、金属卤化物灯应配节能型电感镇流器;在电压偏差较大的场所,宜配恒功率镇流器;功率较小者可配电子镇流器。
(3)照明控制方式照明控制方式应遵循以下几条原则:(1)灯具控制开关控制的光源数量不宜少于2 个(单灯具除外)。
(2)每个灯具开关控制的光源数量不宜太多。
灯具按与侧窗平行分别控制。
对部分光源实施声、光控制,或全夜、半夜控制。
公共区域、展厅、停车库(场)、建筑泛光照明等宜采用建筑设备监控系统控制。
(3)观众厅、会议室等宜采用智能照明控制系统控制。
本工程照明灯具设计要求除开关频繁的场所、酒店房间及公共走道选用白炽灯外,其余的场所或房间选用节能灯或高效荧光灯具,荧光灯选用节能型灯管,配电子式镇流器,并且荧光灯采用就地单管补偿,要求补偿后的功率因数等于或大于0.95,照明光源、灯具及其附属装置的选择必须符合《建筑照明设计标准》的要求,进场验收时对全数进场物资就荧光灯灯具和高强度气体放电灯灯具的效率允许值、整流器能效限定值和照明设备谐波含量的限值等技术性能进行观察检查,技术资料和性能检测报告等质量文件与实物核对,并经监理工程师(建设单位代表)检查认可,形成相应的验收、检查记录。

电气施工技术交底记录日期:XXXX年XX月XX日地点:XXXX工地参与人员:项目经理、电气工程师、技术员、工人等一、施工范围及目标1.1施工范围:本次施工主要涉及建筑内电气系统的安装和调试工作,包括:-低压电气装置的安装和布线;-照明系统、插座和电器设备的安装和接线;-配电柜、变压器以及主要设备的安装和接线;-灭火系统、安全报警系统和紧急电源系统的安装和接线;-智能化电气控制系统的安装和调试。
1.2施工目标:-确保电气系统的正常使用,并符合相关国家标准和规范;-确保施工质量,避免施工过程中出现事故和故障;-完成施工任务,并按时交付。
二、施工工艺要求2.1施工方案:-确定每个电气设备的位置和布置;-编制安装图纸和接线图;-按照图纸进行布线和管道敷设。
2.2施工基础要求:-确保施工区域无水、无尘,地面平整且无障碍物;-施工人员必须佩戴防护用品,如安全帽、防护眼镜等。
2.3施工过程要求:-施工前必须对所有施工材料和设备进行检查和验收;-配电箱、插座和电器设备的安装应符合国家标准和规范,保证安全可靠;-施工现场应保持整洁,杂物需要及时清理,并采取防护措施避免损坏设备;-各项电气设备的接线必须正确、牢固,并进行漏电保护;-施工过程中需要进行绝缘测试和接地测试,确保施工质量;-完成施工后,进行设备的调试和测试,确保设备正常运行。
三、施工安全措施3.1人员安全:-施工人员需佩戴个人防护装备,如安全帽、防护眼镜、防护手套等;-严禁未经培训和授权的人员进行电气设备的操作;-电气设备保护装置必须正常工作,确保使用时的安全性;-在高空作业时,必须严格按照相关规定使用防护措施。
3.2设备安全:-确保施工材料和设备符合相关规范和标准;-施工现场应设置警示标识,提醒人员注意安全;-施工前需对设备进行电器安全检查,确保设备正常工作;-确保电气设备的线路接地良好,防止触电事故的发生;-施工过程中,严禁在工作中的设备上进行非法操作。
建筑电气节能分项工程质量技术交底
GD2301003□□
谐波次数及谐波电流允许值(A)
1 4
1
5
1
6
1
7
1
8
1
9
2
2
1
2
2
2
3
2
4
2
5
1 1
1
2
9
.7
1
8
8
.6
1
6
7
.8
8
.9
7
.1
1
4
6
.5
1
2
④、三相电压不平衡度允许值为2%,断时不得超过4%。
⑤、在通电试运行中,在无外界光源的情况下,检测被检区域内平均照度和功率密度,每个功能区不得少于2处,并形成记录。
(3)本工程冷冻机组电源和照明主干线采用三相五线密集型铜制导体母线(4+1型),在竖井内明敷,母线与母线或母线与电器及电缆接线端子,采用螺栓搭接连接,采用力矩扳手拧紧,制作应符合《建筑电气工程施工质量验收规范》GB50303标准中有关规定。
验收时,按母线检验批抽查10%使用力矩扳手对压接螺母进行力矩检测。
(4)三相照明配电干线的各相负荷宜分配平衡,其最大相负荷不宜超过三相负荷平均值的115%,最小相负荷不宜小于三相负荷平均值的85%。
在本工程照明通电试运行时开启全部照明负荷,使用三相功率计检测各相负载电流、电压和功率。
3、消防系统
本工程在地一层设置消防控制室,对全楼的消防进行探测监视和控制,消防控制室的报警控制设备由火灾报警控制盘,CRT图形显示屏、打印机、事故广播设备、消防直通对讲
处的传感器所检测的数据,计算出整个建筑实际的冷负荷,与机组的制冷能力进行比较,如果能力富裕很多,说明设备组全部开动是没必要的,就按程序中事先指定的顺序关闭其中的一台;如果此时能力仍然富裕很多,就顺序关闭第二台。
反之,当冷负荷增加时就顺序开启设备。
通过调节设备开启,既保证正常需要,又降低能源消耗。
2、节省人力
由于楼宇自控系统采用集中电脑控制,在投入使用后可以大量减少运行操作人员和设备维护维修人员,并能及时处理设备出现的问题。
在没有楼宇自控系统的建筑物中,设备的开关、维护及保养都需要人去操作,这样不可避免地要求建筑配置庞大的人员队伍,而采用了自动控制系统之后,上述工作均由楼宇自控系统根据预先设计好的程序自动完成,大批的人力将被减少下来,首先节约了管理上的开支,同时也减少了由于管理众多人员所引起的一系列问题。
根据我们的经验,在建筑内配置楼宇自控系统之后,在今后可以减少三分之二的设备运行、维护人员。
3、设备的使用
在建筑内配置楼宇自控系统之后,设备的运行状态始终处于系统的监视之下,楼宇自控系统可提供设备运行的完整记录,同时可以定期打印出维护、保养的通知单,这样可以保证维护人员不超前、不误时地进行设备保养,因此可以使设备的运行寿命加长,也就是降低了建筑的运行费用。
专业技术负责人: 交底人:接收人:。
