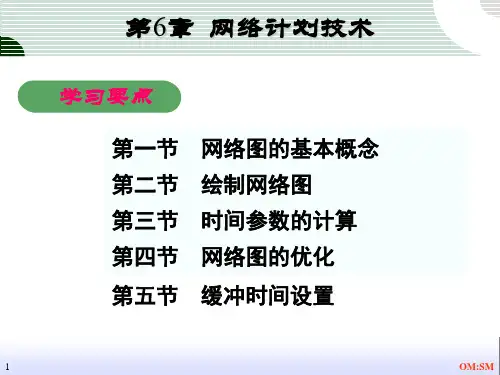

网络计划技术第6章时限
- 格式:ppt
- 大小:462.50 KB
- 文档页数:12


第一节概论网络计划技术(或称统筹法)的基本原理,首先是把所要做的工作,哪项工作先做,哪项工作后做,各占用多少时间,以及各项工作之间的相互关系等运用网络图的形式表达出来。
其次是通过简单的计算,找出哪些工作是关键的,哪些工作不是关键的,并在原来计划方案的基础上,进行计划的优化,例如,在劳动力或其它资源有限制的条件下,寻求工期最短;或者在工期规定的条件下,寻求工程的成本最低,等等。
最后是组织计划的实施,并且根据变化了的情况,搜集有关资料,对计划及时进行调整,重新计算和优化,以保证计划执行过程中自始至终能够最合理地使用人力、物力,保证多块好省地完成任务。
实践证明,网络计划有以下主要优点:1.它能充分反映工作之间的相互联系和相互制约关系,也就是说,工作之间的逻辑关系非常严格。
2.它能告诉我们各项工作的最早可能开始、最早可能结束、最迟必须开始、最迟必须结束、总时差、局部时差等时间参数,它所提供的是动态的计划概念;而横道图只能表示出工作的开始时间和结束时间,只提供一种静态的计划概念3.应用网络计划技术,可以区分关键工作和非关键工作。
在通常的情况下,当计划内有10项工作时,关键工作只有3~4项,占30~40%;有100项工作时,关键工作只有12~15项,占12~15%;有1000项工作时,关键工作只有70~80项,占7~8%;有5000项工作时,关键工作也只不过150~160项,占3~4%;据说世界上曾经有过10,000项工作的计划,其中关键工作只占1~2%。
因此,工程负责人和领导同志只要集中精力抓住关键工作,就能对计划的实施进行有效的控制和监督。
4.应用网络计划技术可以对计划方案进行优化,即根据我们所要追求的目标,得到最优的计划方案。
5.网络计划技术是控制工期的有效工具。
工程施工条件是千变万化的。
网络计划技术能适应这种变化。
采用网络计划,在不改变工作之间的逻辑关系,也不必重新绘图的情况下,只要收集有关变化的情报,修改原有的数据,经过重新计算和优化,就可以得到变化以后的新计划方案。
