浅析EPC项目仓储管理
- 格式:doc
- 大小:25.50 KB
- 文档页数:3

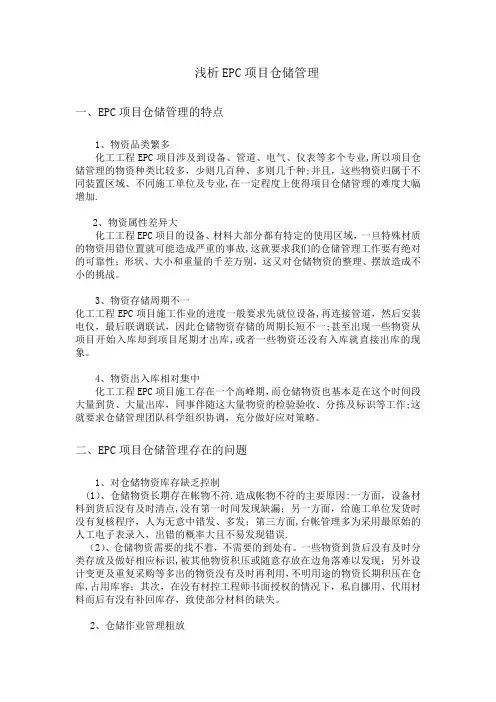

浅析EPC项目仓储管理一、EPC项目仓储管理的特点1、物资品类繁多化工工程EPC项目涉及到设备、管道、电气、仪表等多个专业,所以项目仓储管理的物资种类比较多,少则几百种、多则几千种;并且,这些物资归属于不同装置区域、不同施工单位及专业,在一定程度上使得项目仓储管理的难度大幅增加.2、物资属性差异大化工工程EPC项目的设备、材料大部分都有特定的使用区域,一旦特殊材质的物资用错位置就可能造成严重的事故,这就要求我们的仓储管理工作要有绝对的可靠性;形状、大小和重量的千差万别,这又对仓储物资的整理、摆放造成不小的挑战。
3、物资存储周期不一化工工程EPC项目施工作业的进度一般要求先就位设备,再连接管道,然后安装电仪,最后联调联试,因此仓储物资存储的周期长短不一;甚至出现一些物资从项目开始入库却到项目尾期才出库,或者一些物资还没有入库就直接出库的现象。
4、物资出入库相对集中化工工程EPC项目施工存在一个高峰期,而仓储物资也基本是在这个时间段大量到货、大量出库,同事伴随这大量物资的检验验收、分拣及标识等工作;这就要求仓储管理团队科学组织协调,充分做好应对策略。
二、EPC项目仓储管理存在的问题1、对仓储物资库存缺乏控制(1)、仓储物资长期存在帐物不符.造成帐物不符的主要原因:一方面,设备材料到货后没有及时清点,没有第一时间发现缺漏;另一方面,给施工单位发货时没有复核程序,人为无意中错发、多发;第三方面,台帐管理多为采用最原始的人工电子表录入,出错的概率大且不易发现错误.(2)、仓储物资需要的找不着,不需要的到处有。
一些物资到货后没有及时分类存放及做好相应标识,被其他物资积压或随意存放在边角落难以发现;另外设计变更及重复采购等多出的物资没有及时再利用,不明用途的物资长期积压在仓库,占用库容;其次,在没有材控工程师书面授权的情况下,私自挪用、代用材料而后有没有补回库存,致使部分材料的缺失。
2、仓储作业管理粗放(1)、没有明晰的项目仓储规划。

EPC在物流中的应用分析随着物流行业的不断发展,越来越多的企业开始关注和应用电子产品代码(EPC)技术,以提高物流效率和业务管理水平。
本文将从不同角度分析EPC在物流中的应用。
首先,EPC可以用于物流中的货物追踪和管理。
通过在物流包装中嵌入EPC芯片,可以实时获取货物的位置和状态等信息。
这样一来,物流企业可以实时监控货物的运输情况,并能够追踪货物在供应链中的流动,提高运输效率和准确性。
此外,EPC技术还可以用于实现货物在不同环节的自动化管理,减少人工操作的错误和成本。
其次,EPC还可以应用于库存管理和配送过程中。
在物流仓储管理中,通过与EPC系统的连接,可以实时掌握库存信息,包括存货量、存放位置和过期时间等,从而帮助企业合理规划库存和减少损耗。
在配送过程中,物流企业可以利用EPC技术对货物进行标识和追踪,提高货物的配送速度和准确性,减少丢失和破损的情况。
另外,EPC还可以应用于物流供应链的可视化管理。
通过将物流环节中的各个节点与EPC系统相连接,可以实时获得供应链中的数据和信息。
这样一来,物流企业可以更好地了解整个供应链的运作情况,包括销售、采购、生产和物流等环节,从而更好地协调各个环节之间的关系,提高供应链的运作效率和降低成本。
此外,EPC还可以应用于物流的安全管理和风险控制。
通过在物流包装中嵌入EPC芯片,可以实现对货物的防盗和防伪。
物流企业可以通过EPC系统监控货物的出入库过程,并对货物进行关键信息的身份验证,防止货物的盗窃和替换。
此外,EPC技术还可以用于对货物进行违禁品和质量问题的检测和追踪,帮助企业降低风险和保障消费者的权益。
最后,EPC还可以用于物流中的数据分析和决策支持。
通过对EPC系统中的大量数据进行分析,可以发现物流环节中的瓶颈和问题,并对物流进行优化和改进。
此外,EPC系统还可以为物流企业提供实时的数据和报表,帮助管理层进行决策和规划。
总之,EPC在物流中的应用是多方面的,可以帮助企业提高物流效率、优化供应链、提升安全管理和风险控制,并为企业提供决策支持和数据分析。

EPC在物流中的应用分析EPC(Electronic Product Code)是一种用于物流管理的技术,它利用无线射频识别(RFID)技术对商品做标记,实现了对商品在全球范围内的追踪和管理。
EPC技术的应用,可以大大提高物流管理的效率和准确性。
本文将分别从物流管理、仓储管理和供应链管理三个方面,分析EPC技术在物流中的应用。
一、物流管理在物流管理方面,EPC技术能够为企业提供更精细化、高效化的管理手段。
利用EPC技术,仓储管理系统可以实时获取商品的位置、数量等信息,企业可以更快地做出对仓储管理的决策。
如通过EPC技术,企业可以实现对仓库中存储的货物进行自动管理,提高仓储效率,在保证货物质量的基础上,最大程度地降低库存成本。
二、仓储管理在仓储管理方面,EPC技术可以使企业实现全自动化的仓储管理,提高仓储效率。
通过EPC技术,可以实时查询货物信息、交付情况、存放位置等,方便企业制定出更加科学、合理的货物管理策略。
同时,EPC技术可以实现对货物进行追踪管理,当货物遗失或者损坏时,企业可以第一时间获得相关的货物信息,及时采取适当的措施。
EPC技术还可以对货物进行定位追踪,使企业能够对货物的实时状态和位置进行监控和管理,从而提高物流的安全性和可靠性。
三、供应链管理在供应链管理方面,EPC技术可以实现供应链的全程可视化管理。
通过EPC技术,企业可以随时随地获取相关货物的信息,从而全面了解供应链的运转状况。
EPC技术能够实现真正的供应链透明化,帮助管理者了解物流环节的每一个细节,从而及时采取措施,调整和优化供应链各个环节,提高供应链整体效率。
通过EPC技术的应用,可以实现物流从“盲目化管理”向“信息化管理”转变。
EPC技术能够通过提高物流管理的效率、提高精确性和透明度,进而提高企业的物流绩效和市场竞争力。
然而,EPC技术也存在着一定的技术风险,如信息泄露、技术错误等问题,需要企业合理应用,提高信息安全保障水平,及时进行技术维护和升级,保证应用效果的稳定性和可靠性。

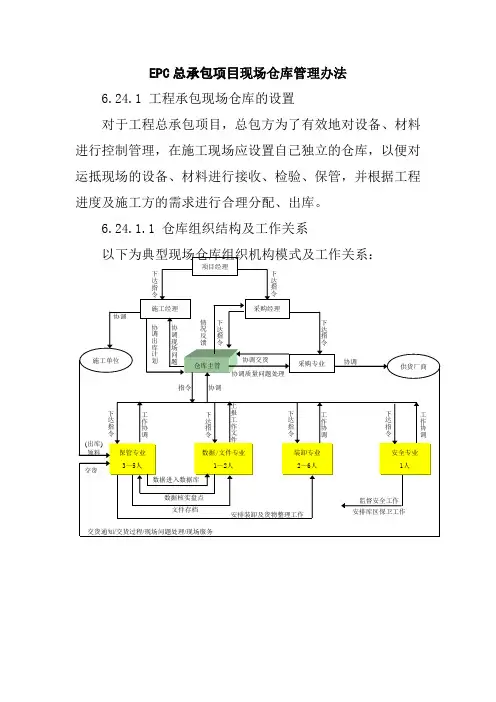

EPC总承包项目现场仓库管理办法6.24.1 工程承包现场仓库的设置对于工程总承包项目,总包方为了有效地对设备、材料进行控制管理,在施工现场应设置自己独立的仓库,以便对运抵现场的设备、材料进行接收、检验、保管,并根据工程进度及施工方的需求进行合理分配、出库。
6.24.1.1 仓库组织结构及工作关系以下为典型现场仓库组织机构模式及工作关系:项目经理采购经理施工经理采购专业供货厂商施工单位保管专业3~5人数据/文件专业1~2人装卸专业2~6人安全专业1人下达指令下达指令情况反馈协调现场问题协调出库计划协调协调交货协调质量问题处理协调(出库) 领料工作协调工作协调工作协调上报工作文件数据进入数据库数据核实盘点安排装卸及货物整理工作监督安全工作安排库区保卫工作仓库主管文件存档交货下达指令下达指令协调指令下达指令下达指令下达指令下达指令交货通知/交货过程/现场问题处理/现场服务6.24.1.2 仓库管理对外工作接口仓库作为一个完整的、封闭的管理系统,除内部有一定的工作协调关系外,该系统与外部环境必然要发生一定的工作关系,这些仓库与外部环境发生工作关系的接触点(即“接口”)必须明确,并应规定每一个点的外部接口对象、仓库对口人、工作内容、传递文件等。
仓库对外主要工作接口见表6.24.1.2。
表6.24.1.2 仓库对外主要工作接口外部仓库目的/工作内容仓库接收文件仓库提交文件项目经理仓库主管执行采购经理下达指令;向采购经理汇报仓库工作情况;上报出库及库存情况;请采购经理协调相关工作环节。
《会议纪要》《备忘录》《备忘录》仓库工作文件仓库报表文件采购仓库接收出库计划,协《施工用料《备忘录》经理主管商出库方案;提供仓库到货及库存情况;请施工经理协调现场工作问题。
计划》仓库报表文件采购专业保管员索取、接收详细的交货相关文件;协调开箱检验;协调供货商处理现场问题。
PO/交货通知/装箱单《检验报告》《不吻合报告》《备忘录》采购计划员数据/文件专业正常的数据文件交接。

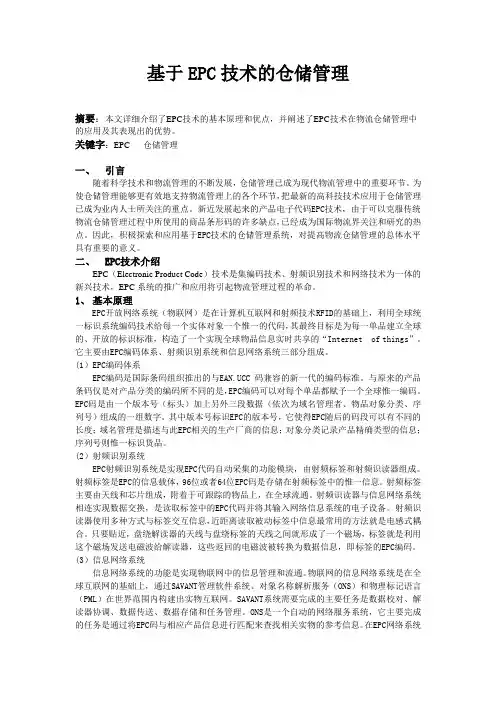

基于EPC技术的仓储管理摘要:本文详细介绍了EPC技术的基本原理和优点,并阐述了EPC技术在物流仓储管理中的应用及其表现出的优势。
关键字:EPC 仓储管理一、引言随着科学技术和物流管理的不断发展,仓储管理已成为现代物流管理中的重要环节。
为使仓储管理能够更有效地支持物流管理上的各个环节,把最新的高科技技术应用于仓储管理已成为业内人士所关注的重点。
新近发展起来的产品电子代码EPC技术,由于可以克服传统物流仓储管理过程中所使用的商品条形码的许多缺点,已经成为国际物流界关注和研究的热点。
因此,积极探索和应用基于EPC技术的仓储管理系统,对提高物流仓储管理的总体水平具有重要的意义。
二、EPC技术介绍EPC(Electronic Product Code)技术是集编码技术、射频识别技术和网络技术为一体的新兴技术,EPC系统的推广和应用将引起物流管理过程的革命。
1、基本原理EPC开放网络系统(物联网)是在计算机互联网和射频技术RFID的基础上,利用全球统一标识系统编码技术给每一个实体对象一个惟一的代码,其最终目标是为每一单品建立全球的、开放的标识标准,构造了一个实现全球物品信息实时共享的“Internet of things”。
它主要由EPC编码体系、射频识别系统和信息网络系统三部分组成。
(1)EPC编码体系EPC编码是国际条码组织推出的与EAN.UCC 码兼容的新一代的编码标准。
与原来的产品条码仅是对产品分类的编码所不同的是,EPC编码可以对每个单品都赋予一个全球惟一编码。
EPC码是由一个版本号(标头)加上另外三段数据(依次为域名管理者、物品对象分类、序列号)组成的一组数字。
其中版本号标识EPC的版本号,它使得EPC随后的码段可以有不同的长度;域名管理是描述与此EPC相关的生产厂商的信息;对象分类记录产品精确类型的信息;序列号则惟一标识货品。
(2)射频识别系统EPC射频识别系统是实现EPC代码自动采集的功能模块,由射频标签和射频识读器组成。
EPC在物流中的应用分析EPC是指电子产品码,是一种用于在电子设备上存储物品信息的技术标准。
它是基于无线射频识别(RFID)技术实现的,使用射频信号对物品进行远程识别和管理。
具体来说,EPC由三部分组成:公司前缀、物品标识符和校验位。
公司前缀用于唯一确定一个企业,物品标识符用于唯一确定一个物品,校验位用于校验整个EPC的正确性。
通过这样的标识方式,物流企业可以实现对物流环节中的物品进行全程跟踪和管理。
1.仓储管理:物流企业可以将仓库中的每个货物都附着EPC,通过RFID设备实时记录货物的进出情况。
这样,物流企业可以随时了解每个货物的位置、数量等信息,提高货物的溯源能力,并及时发现仓库管理中的问题。
2.供应链管理:物流企业可以对整个供应链上的产品进行EPC标识和管理。
通过扫描EPC,物流企业可以了解每个产品的生产信息、运输信息等,实现对整个供应链的可视化管理,提高供应链的透明度和敏捷性。
3.配送管理:物流企业可以将每个配送车辆和包裹附着EPC,并通过RFID设备实时追踪配送过程中的车辆和包裹的位置。
通过EPC,物流企业可以实时调度配送车辆,提高配送效率;通过EPC还可以随时了解包裹的状态,及时解决配送中的问题。
EPC在物流中的应用可以帮助物流企业实现全程跟踪和实时管理,提高物流效率和降低成本。
EPC还可以提高物流业务的安全性和可靠性,减少货品丢失和损坏的风险。
EPC被越来越多的物流企业所采用。
EPC在物流中的应用也面临一些挑战。
EPC的成本较高,尤其是在大规模应用时,需要投入大量的资金。
EPC的技术标准和设备之间的兼容性问题也有待解决。
EPC在隐私保护方面还存在一定的问题,需要加强相关法律法规的制定和实施。
未来,随着物联网和大数据技术的不断发展,EPC在物流中的应用将进一步深化。
物流企业可以通过集成EPC数据和其他相关数据,实现更加智能化的物流管理和决策支持。
EPC还有望与人工智能、区块链等新兴技术相结合,进一步提升物流的效率和可信度。

核电厂建设工程EPC模式下的集中仓储管理随着社会经济的发展,我国对于电力的需求也在不断地增长。
因此,核能发电作为一种高效、清洁的能源,在国家大力提倡发展清洁能源的战略部署下,我国核电事业取得了长足的发展。
本文对核电厂建设工程EPC模式下的集中仓储管理进行探讨。
标签:核电厂;EPC总承包;工程物资;集中仓储管理引言:核电项目现场物资管理通常采取的是物资分散性管理模式,即甲供物资到达现场后由各专业安装承包商(NI、CI、BOP)分别接收保管,而本文所讲述的集中仓储管理是ECP总承包方自主管理甲供物资,并通过服务外包形式委托一家专业仓储承包商提供人力、物力支持。
一、EPC总承包模式下集中仓储管理的实施背景及优势1、集中仓储管理的实施背景在核电厂建设工程ECP总承包项目的传统模式下,现场甲供物资管理采取的是物资分散式仓储管理方式,即NI、CI、BOP专业承包商将甲供物资仓储管理工作打包到安装合同中,分别由各安装承包商自行建设仓库,配置机械、人员,依据总承包方物资管理要求进行管理。
①仓库设施无法满足货物物资的实际存储要求。
由于各安装合同中的仓储管理条款多样化,对仓库临建及设施缺乏统一标准,仅核岛、常规岛两家安装承包商的物资管理合同条款较为明确,其他承包商合同不规范,未做详细地规定,导致仓库面积不足、设施不完善等,无法完全满足核电物资的实际存储要求。
②机械、人力配置不足。
承包商不重视物资的管理工作,压缩人力成本,物资管理关键岗位人员到岗不及时、培训不到位、人力资源动员不足,仓储策划滞后等。
在工程前期,会有大批甲供物资进场,常常由于人力不足,导致大量开箱、检验工作滞后,并往往会持续整个工期,继而导致部分物项质量问题不能及时被发现,直到安装现场才发现问题,严重影响了现场安装进度。
而在工程后期,物资管理人员过早分流退场,特别是关键岗位的提前退场,基本的物资管理工作受到影响。
事实上,物资管理工作贯彻整个核电建设周期,国有资产的监管、剩余物资的清理都需要大量人力完成,传统的物资管理模式已无法满足总承包方的各项要求。

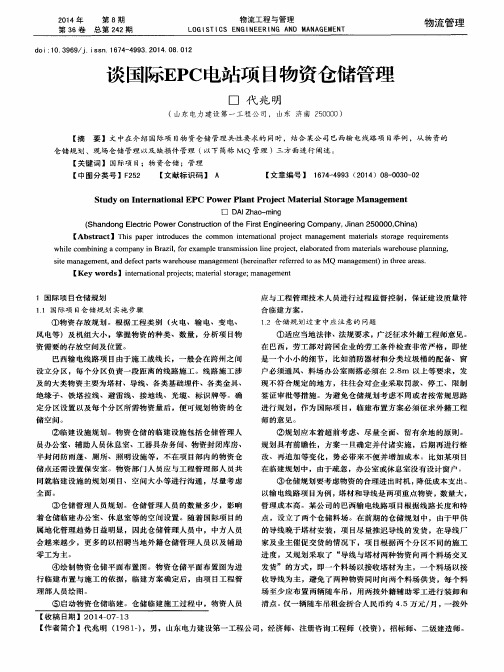

谈国际EPC电站项目物资仓储管理代兆明摘要:在介绍国际项目物资仓储管理共性要求的同时,结合公司巴西输电线路项目举例,从物资的仓储规划、现场仓储管理以及缺损件管理(以下简称MQ管理)三方面进行阐述。
关键词:国际EPC 物资仓储管理1 引言仓储管理是物资供应链管理中的重要环节。
在国际EPC电站项目中,仓储管理既要满足物资存储的一般要求,同时要适应项目所在国的法律法规。
加强对物资的仓储管理,不仅能提高物资供应水平,也能节约物资的管理成本。
1 国际项目仓储规划1.1 国际项目仓储规划实施步骤1.1.1 物资存放规划根据工程类别(火电、输电、变电、风电等)及机组大小,掌握物资的种类、数量,分析项目物资需要的存放空间及位置。
巴西输电线路项目由于施工战线长,一般会在跨州之间设立分区,每个分区负责一段距离的线路施工。
线路施工涉及的大类物资主要为塔材、导线、各类基础埋件、各类金具、绝缘子、铁塔拉线、避雷线、接地线、光缆、标识牌等。
确定分区设置以及每个分区所需物资量后,便可规划物资的仓储空间。
1.1.2 临建设施规划物资仓储的临建设施包括仓储管理人员办公室、辅助人员休息室、工器具杂务间、物资封闭库房、半封闭防雨蓬、厕所、照明设施等,不在项目部内的物资仓储点还需设置保安室。
物资部门人员应与工程管理部人员共同就临建设施的规划项目、空间大小等进行沟通,尽量考虑全面。
1.1.3 仓储管理人员规划仓储管理人员的数量多少,影响着仓储临建办公室、休息室等的空间设置。
随着国际项目的属地化管理趋势日益明显,因此仓储管理人员中,中方人员会越来越少,更多的以招聘当地外籍仓储管理人员以及辅助零工为主。
1.1.4 绘制物资仓储平面布置图物资仓储平面布置图为进行临建布置与施工的依据,临建方案确定后,由项目工程管理部人员绘图。
1.1.5 启动物资仓储临建仓储临建施工过程中,物资人员应与工程管理技术人员进行过程监督控制,保证建设质量符合临建方案。
epc项目物资管理的总结EPC项目物资管理的总结一、引言EPC项目(Engineering, Procurement, and Construction)是一种常见的工程项目管理模式,它涵盖工程设计、采购和建设等多个阶段。
在EPC项目中,物资管理是至关重要的环节,它涉及到物资的采购、存储、使用和结算等方面。
本文将对EPC项目物资管理进行总结,以帮助项目参与方更好地理解和应用物资管理的要点。
二、物资采购物资采购是EPC项目物资管理的首要环节。
在进行物资采购时,应根据项目的具体需求制定采购计划和清单,并进行供应商的评估和选择。
重点考虑供应商的信誉度、交货能力、价格合理性等因素,以确保所采购物资的质量和交货时间的可靠性。
三、物资存储物资存储是保证项目正常进行的重要环节。
在EPC项目中,常见的物资存储方式有集中存储和分散存储两种。
集中存储适用于规模较大的项目,可以降低存储成本和管理成本;而分散存储则适用于规模较小的项目,可以更快地获取物资。
无论采用何种存储方式,都应确保物资的安全性和防潮防尘措施,以避免物资损坏或丢失。
四、物资使用物资使用是EPC项目物资管理的核心环节。
在物资使用过程中,应按照项目计划进行物资供应和消耗的跟踪记录,及时调整物资使用计划,以确保项目进度的顺利进行。
同时,还应加强对物资的维护和保养,延长物资的使用寿命,以提高物资利用率和降低项目成本。
五、物资结算物资结算是EPC项目物资管理的最终环节。
在项目结束或某个阶段完成时,应进行物资结算,包括对已使用物资的统计和核算,并与供应商进行结算。
在物资结算过程中,应注意核实物资数量和质量是否符合合同要求,以避免因物资问题引发的纠纷。
六、物资管理的挑战与对策在EPC项目物资管理中,可能面临一些挑战,如供应商交货延迟、物资质量不符合要求等问题。
为应对这些挑战,可以采取以下对策:1.建立健全的供应商管理制度,加强对供应商的监管和评估;2.加强与供应商的沟通和协调,及时解决物资交付问题;3.严格执行物资验收标准,确保物资质量符合要求;4.加强对物资的跟踪和记录,及时掌握物资使用情况,以便进行调整和补充;5.建立完善的物资管理信息系统,提高物资管理的效率和准确性。
EPC在物流中的应用分析EPC技术可以实现物流信息的实时追踪。
物流企业可以通过给货物或运输工具添加EPC 标签,实时获取物流节点的位置信息、时间信息、运输路径等重要数据。
这样一来,物流运输的全程可以通过云端的平台进行监控与管理,提高物流运输的效率和可视性。
物流企业也可以及时处理异常情况,减少货损和延误等问题的发生。
EPC技术可以优化物流仓储管理。
物流企业可以通过EPC标签实现对货物的实时盘点和库存管理,大大提高仓储管理的准确性和效率。
在物流配送过程中,也可以通过EPC技术对商品进行快速识别和分拣,减少人工操作,提高分拣的准确性和速度。
这对于物流企业来说,既可以节省人力成本,又可以提高物流配送的效率。
EPC技术可以增强物流运输的安全性。
物流企业可以利用EPC技术对运输工具进行实时监控和管理,防止盗窃和失窃的发生。
通过EPC标签对货物的全程追踪,可以及时发现货物的异常情况,如温度过高、湿度过大等,及时采取措施进行处理,保障货物的安全和品质。
EPC技术还可以实现物流信息的共享和互联互通。
通过EPC标签和云端平台,不同物流企业之间可以共享和传递物流信息,形成物流行业的横向合作和联盟。
通过共享信息,不仅可以提高物流运输的效率和可靠性,还可以优化物流行业的资源配置和整体运营。
EPC技术在物流中的应用正发挥着越来越重要的作用。
通过EPC技术的应用,物流企业可以实现物流信息的实时追踪、仓储管理的优化、运输安全的增强以及信息共享与互联互通。
这些应用不仅可以提高物流运输的效率和可视性,还可以降低物流成本和风险,促进物流行业的发展与进步。
物流企业应积极推广和应用EPC技术,实现物流行业的升级与转型。
1引言随着社会经济的发展,我国对于电力的需求也在不断地增长。
因此,核能发电作为一种高效、清洁的能源,在国家大力提倡发展清洁能源的战略部署下,我国核电事业取得了长足的发展。
第三代EPR、AP1000机组已陆续建成投产,我国自主研发的华龙机组也在紧锣密鼓地建设当中,不久之后必将走出国门。
目前,国内在建的核电项目多采用EPC总承包模式,工程物资约占总投资的55%,绝大多数高价值物资属于甲供范围,甲供物资到达现场后,在投入安装前的物资仓储管理是核电建设的重要内容,也是不可或缺的一环。
核电项目现场物资管理通常采取的是物资分散性管理模式,即甲供物资到达现场后由各专业安装承包商(NI、CI、BOP)分别接收保管,而本文所讲述的集中仓储管理是ECP总承包方自主管理甲供物资,并通过服务外包形式委托一家专业仓储承包商提供人力、物力支持。
2EPC总承包模式下集中仓储管理的实施背景及优势2.1集中仓储管理的实施背景在核电厂建设工程ECP总承包项目的传统模式下,现场甲供物资管理采取的是物资分散式仓储管理方式,即NI、CI、BOP专业承包商将甲供物资仓储管理工作打包到安装合同中,分别由各安装承包商自行建设仓库,配置机械、人员,依据总承包方物资管理要求进行管理。
①仓库设施无法满足货物物资的实际存储要求。
由于各安装合同中的仓储管理条款多样化,对仓库临建及设施缺乏统一标准,仅核岛、常规岛两家安装承包商的物资管理合同条款较为明确,其他承包商合同不规范,未做详细地规定,导致仓库面积不足、设施不完善等,无法完全满足核电物资的实际存储要求。
②机械、人力配置不足。
承包商不重视物资的管理工作,压缩人力成本,物资管理关键岗位人员到岗不及时、培训不到位、人力资源动员不足,仓储策划滞后等。
在工程前期,会有大批甲供物资进场,常常由于人力不足,导致大量开箱、检验工作滞后,并往往会持续整个工期,继而导致部分物项质量问题不能及时被发现,直到安装现场才发现问题,严重影响了现场安装进度。
《装备维修技术》2021年第17期核电厂建设工程EPC模式下的集中仓储管理李天祥(中国核工业二三建设有限公司红沿河项目部,辽宁 大连 116300)摘 要:本篇文章将以核电厂建设工程为研究对象,简单分析EPC模式下集中仓储管理,本篇文章将从集中仓储管理为背景,其中仓储管理优势,承包方和分包方这组织形式和其各自对应的职责入手,来对核电厂建设工程EPC模式下的集中仓储管理进行简单介绍。
除此之外,还会对该模式对于我国核电事业所做出的贡献进行介绍,来增进人们对其了解。
另外,其对推动我国发展清洁能源的战略部署也发挥了极其重要的作用。
关键词:核电厂建设工程;EPC总承包集中仓储管理;仓储管理效率1. 前言我国对于电力的需求正在随经济社会发展而不断增长。
在此背景下,作为高效清洁的能源,核电的出现为我国发展清洁能源的战略部署作出其独有的贡献,我国的核电事业也取得了长足的发展。
当前我国大多数核电厂建设工程都采用EPC总承包方式来进行集中仓储管理。
这便需要负责提供物料的甲方与负责承包的乙方来共同协商,双方谈妥一切条件后,通过拟定合同方式来进行签约合作。
2. EPC模式实施背景受传统EPC总承包项目实施方式影响,承包方乙方对于甲方运来的物料往往采用分散式仓储管理方式,那便对核电厂建设工程带来一系列影响。
针对这些影响,将对EPC实施背景进行简单分析。
2.1承包方与外包方衔接不当首先,由于承包方将不同的安装工作又外包给其他安装承包商,使得安装公司对于仓储管理实施的管理条款各有不同[1]。
现在临时仓库的修建上由于缺乏统一化标准;对于物料使用没有详细规定,从而导致物料管理工作缺乏科学性。
2.2物资管理工作缺乏合理性由于承包方对于物资管理工作不够重视,极力压缩人力成本,使得物资管理这一岗位人员到岗不及时,仓储策划方案未能得到及时实施,对于物资管理工作的忽略,表现在工程前期和后期两个方面,工程前期人力不足将会导致大量的物料未能及时得到检查,直到后期施工过程中才因前期质检不过关而引发核电厂建设工程既进度滞后,工程后期由于物资管理人员早退,使得物资交接工作难度加大,从而使剩余物资为了得到及时的清理,耽误工期。
EPC在物流中的应用分析EPC是电子产品代码(Electronic Product Code)的缩写,是一种被广泛应用于物流领域的技术标准。
它通过使用无线射频识别(RFID)技术,为产品和物流运输提供了追踪和管理的能力。
下面将对EPC在物流中的应用进行分析。
EPC可以用于提高供应链的可见性和透明度。
通过使用EPC标签,在物流过程中,可以实时地获取到物品的位置、数量以及其他相关信息。
这使得供应链管理者能够准确把握物流环节中的各个节点,从而更好地进行调度和决策。
通过实时监控和分析,可以更好地掌握物流过程中的问题和瓶颈,并及时采取措施解决,提高整个供应链的效率和响应能力。
EPC还可以用于优化库存管理。
传统的库存管理往往需要依靠人工盘点和记录,容易出现误差和耗时。
而有了EPC,可以实现实时的库存管理和自动化的库存追踪。
通过与信息系统的集成,可以实现库存数据的自动采集和更新,减少了人工操作的错误风险,提高了库存的准确性和可靠性。
也能更加高效地进行补货和调拨的规划,以满足市场的需求。
EPC还可以用于提高物流运输的效率和安全性。
物流运输涉及到货物的运输、装卸和存储等多个环节,往往存在信息不对称和管理不到位的问题。
而通过在货物上贴上EPC标签,可以实现对货物进行全程追踪和监控,确保货物在物流过程中的安全和完整。
也能够提供实时的运输信息,使得物流运输的过程更加可控和可预测,减少了运输时间和成本。
EPC还可以通过与其他数据系统的集成,实现更多的应用功能。
可以与企业的订单管理系统进行整合,实现订单的跟踪和配送的自动化;可以与客户关系管理系统结合,提供更好的服务和售后支持等等。
一、EPC项目仓储业务外包概述EPC项目仓储业务外包是指EPC工程项目为节省管理费用,集中资源增强核心竞争力,将其项目现场的仓储业务部分或全部以合同的方式委托给专业的第三方公司运作,它是工程项目业务外包的一种主要形式,也是EPC工程项目材料供应链管理环境下,资源配置的一种新形式,目的是通过合理的资源配置,提升EPC项目的物料管理水平,节约项目成本、提高工作效率。
二、EPC项目仓储管理的现状从功能性上来看,EPC工程项目的仓库多为临时性仓库,普遍采用项目自建自营的形式;从仓储管理的规范性上来看,仓库管理制度与业务流程普遍不完善;从仓储管理人员的技能上看,仓储管理人员多为项目临时聘用人员,缺乏专业的管理技能,且团队配合能力不高;从仓储设施配置上看,机具投入有限,随着项目完工临时仓储及货架等设施多舍弃,属于一次性投入;从管理效果上看,项目现场物资丢失或找不到的情况时有发生,账目管理不清晰,造成了一定的经济损失。
从长远来看,EPC 工程项目的资源配置不可能只局限于项目范围之内,仅仅依靠自身力量是不经济的,综上所述,仓储业务外包作为一种长期互惠、相互渗透的业务委托方式,是提升工程企业核心竞争能力的必要手段。
三、EPC项目仓储业务外包的优劣势分析1.EPC项目仓储业务外包的优势(1)能解决工程项目资源有限的问题。
通过仓储业务外包,可充分利用外包企业的硬件设施和专业管理团队,来提升项目的仓储管理水平,从而节省项目配置设施及聘用管理人员的成本,对于项目有限资源的合理利用非常重要。
(2)能得到更加专业化的服务。
项目仓储服务自营作为一种临时性、辅助性的服务,在专业性和系统性上与专业化的第三方服务企业存在较大差距,通过仓储外包能使工程项目得到更加专业化的服务。
(3)可减少监督成本,提高工作效率。
仓储业务外包可缩减项目机构,减轻组织反应迟钝、缺乏创新精神等问题,同时利用合同条款对外包企业进行约束,能使项目的管理与执行更及时高效。
摘要:随着我国工程项目的快速发展,仓储管理作为工程项目的重要组成部分,其重要性日益凸显。
本文从工程项目的仓储管理现状入手,分析了工程项目仓储管理中存在的问题,并提出了相应的改进措施,旨在提高工程项目仓储管理的效率和质量。
一、引言工程项目仓储管理是指对工程项目所需的各类物资、设备、材料等进行储存、保管、分发和回收等一系列活动。
在工程项目中,仓储管理发挥着至关重要的作用,它关系到工程项目的进度、质量和成本。
因此,加强工程项目仓储管理,提高仓储效率,降低工程成本,是工程项目成功的关键。
二、工程项目仓储管理现状1. 仓储设施落后目前,我国工程项目仓储设施普遍存在老化、落后的问题。
许多仓储设施缺乏现代化的管理手段和设备,导致仓储环境恶劣,物资储存条件不达标。
2. 仓储管理制度不完善工程项目仓储管理制度不健全,缺乏统一的标准和规范,导致仓储管理混乱,物资丢失、损坏等问题时有发生。
3. 仓储人员素质不高工程项目仓储人员普遍存在素质不高、责任心不强的问题,导致仓储工作效率低下,物资管理不到位。
4. 信息化程度低工程项目仓储管理信息化程度低,缺乏有效的信息化手段,导致仓储信息不准确、不及时,难以实现实时监控和管理。
三、工程项目仓储管理存在的问题1. 物资采购不合理工程项目在物资采购过程中,往往存在采购计划不合理、采购流程不规范、采购价格不合理等问题,导致物资浪费、库存积压。
2. 物资储存不规范工程项目在物资储存过程中,存在储存环境不达标、储存方式不当、储存期限过长等问题,导致物资损坏、过期。
3. 物资发放不及时工程项目在物资发放过程中,存在发放不及时、发放不准确、发放手续不完善等问题,影响工程进度和质量。
4. 仓储成本高工程项目仓储成本高,主要体现在仓储设施建设、物资采购、仓储人员工资、仓储设备维护等方面。
四、改进措施1. 完善仓储设施加大对工程项目仓储设施的投资力度,提高仓储设施的现代化水平,确保物资储存环境达标。
1、背景介绍随着物流行业的发展,仓储运营成为了物流产业中不可或缺的重要环节。
现代化的仓储运营管理系统成为了各大物流企业迫切需要解决的问题。
EPCM项目,即工程采购施工管理项目(Engineering, Procurement and Construction Management)是一种在建设项目中被广泛采用的管理方式,其使得建设项目从设计、采购、施工到管理都能够在一个非常紧密的系统化框架下进行,实现项目日常管理和运营的高度自动化、信息化和集约化。
2、项目背景EPCM项目从其名称即可知道它的核心内容包括工程、采购、施工、运营和管理等多方面的工作。
而本文主要关注EPCM项目中关于仓储运营方的LD详细条款,即限制性条款(Liquidated Damages)。
限制性条款是合同双方为确保合同权利主体能够按时履行其约定义务而在合同中约定的,即某一方当未按期履约时,另一方有权依约要求违约方支付一定金额的违约金。
3、关于仓储运营方的LD详细条款作为EPCM项目的重要一环,仓储运营方需在合同中承担一定的责任和义务。
对于仓储运营方的LD详细条款,主要包括以下几个方面的内容:3.1、履约期限仓储运营方需明确自己的履约期限,即在什么时间内完成相关的仓储运营工作。
这是LD详细条款中非常重要的一部分,因为它直接关系到是否需要按时履约及违约后需要支付的违约金数额。
3.2、违约责任在LD详细条款中,需要明确规定仓储运营方违约时需要承担的违约责任。
明确规定每次违约需要支付的违约金数额,以及连续违约时的处理方式等。
3.3、合同履行期限合同履行期限是指仓储运营方需要在什么时间内完成相应的工作内容。
在LD详细条款中,需要清晰地规定合同履行的期限,以便在违约情况下能够明确责任。
3.4、违约金数额LD详细条款中需要约定仓储运营方在违约时需要支付的违约金数额。
这个数额需要根据实际情况进行合理的确定,以保证对违约方的惩罚力度不至于过轻或过重。
EPC总承包项目现场仓库管理办法6.24.1 工程承包现场仓库的设置对于工程总承包项目,总包方为了有效地对设备、材料进行控制管理,在施工现场应设置自己独立的仓库,以便对运抵现场的设备、材料进行接收、检验、保管,并根据工程进度及施工方的需求进行合理分配、出库。
6.24.1.1 仓库组织结构及工作关系以下为典型现场仓库组织机构模式及工作关系:项目经理采购经理施工经理采购专业供货厂商施工单位保管专业3~5人数据/文件专业1~2人装卸专业2~6人安全专业1人下达指令下达指令情况反馈协调现场问题协调出库计划协调协调交货协调质量问题处理协调(出库) 领料工作协调工作协调工作协调上报工作文件数据进入数据库数据核实盘点安排装卸及货物整理工作监督安全工作安排库区保卫工作仓库主管文件存档交货下达指令下达指令协调指令下达指令下达指令下达指令下达指令交货通知/交货过程/现场问题处理/现场服务6.24.1.2 仓库管理对外工作接口仓库作为一个完整的、封闭的管理系统,除内部有一定的工作协调关系外,该系统与外部环境必然要发生一定的工作关系,这些仓库与外部环境发生工作关系的接触点(即“接口”)必须明确,并应规定每一个点的外部接口对象、仓库对口人、工作内容、传递文件等。
仓库对外主要工作接口见表6.24.1.2。
表6.24.1.2 仓库对外主要工作接口外部仓库目的/工作内容仓库接收文件仓库提交文件项目经理仓库主管执行采购经理下达指令;向采购经理汇报仓库工作情况;上报出库及库存情况;请采购经理协调相关工作环节。
《会议纪要》《备忘录》《备忘录》仓库工作文件仓库报表文件采购仓库接收出库计划,协《施工用料《备忘录》经理主管商出库方案;提供仓库到货及库存情况;请施工经理协调现场工作问题。
计划》仓库报表文件采购专业保管员索取、接收详细的交货相关文件;协调开箱检验;协调供货商处理现场问题。
PO/交货通知/装箱单《检验报告》《不吻合报告》《备忘录》采购计划员数据/文件专业正常的数据文件交接。
EPC项目物流港仓储工程方案1. 项目背景物流港仓储工程是EPC(Engineering, Procurement, and Construction)项目中的重要组成部分,其目标是提供高效、可靠的仓储管理系统,以满足物流港业务发展需求。
本文档将介绍EPC项目物流港仓储工程方案,包括项目背景、目标与要求、工程规划、工程设计、工程实施以及项目成果等内容。
2. 目标与要求物流港仓储工程的主要目标是建立一个科学、智能的仓储管理系统,以实现以下要求:•提高仓储操作效率•降低运营成本•提升物流港业务处理能力•增强仓储安全性和可靠性•改善客户体验为了实现这些目标,我们将采用先进的技术手段和管理方法,结合物流港的实际情况,进行全面周密的工程规划和设计。
3. 工程规划3.1 建设规模与布局根据物流港的规模和预计业务量,我们将建设一个总面积约为XX万平方米的现代化仓储设施。
仓储设施将分为多个功能区域,包括入库区、出库区、存储区、分拣区等。
每个区域将根据不同的功能需求进行布局设计,以提高仓储操作效率和物流处理能力。
3.2 建设时间与预算根据项目的紧急程度和预算限制,我们拟定了具体的建设时间和预算计划。
预计该物流港仓储工程将在XX年内完工,总投资约为XX万元。
详细的工程计划和预算表将在后续的工程实施阶段进行制定和调整。
3.3 环境保护与安全管理在工程规划中,我们将充分考虑环境保护和安全管理的要求。
通过合理的布局设计和选用环保材料,以减少对周边环境的影响。
同时,我们还将建立健全的安全管理制度,包括防火设施、监控系统、保安人员等,以确保仓储操作的安全性和可靠性。
4. 工程设计4.1 仓储设备与系统我们将选用先进的仓储设备和物流管理系统,以提高仓储操作效率和物流处理能力。
其中,核心设备包括货架系统、叉车、托盘等。
物流管理系统将实现仓储管理的自动化和智能化,包括入库出库管理、库存管理、订单管理等功能。
4.2 数据中心与网络为了实现对仓储管理系统的监控和控制,我们将建设一个先进的数据中心和网络基础设施。
浅析EPC项目仓储管理
一、EPC项目仓储管理的特点
1、物资品类繁多
化工工程EPC项目涉及到设备、管道、电气、仪表等多个专业,所以项目仓储管理的物资种类比较多,少则几百种、多则几千种;并且,这些物资归属于不同装置区域、不同施工单位及专业,在一定程度上使得项目仓储管理的难度大幅增加。
2、物资属性差异大
化工工程EPC项目的设备、材料大部分都有特定的使用区域,一旦特殊材质的物资用错位置就可能造成严重的事故,这就要求我们的仓储管理工作要有绝对的可靠性;形状、大小和重量的千差万别,这又对仓储物资的整理、摆放造成不小的挑战。
3、物资存储周期不一
化工工程EPC项目施工作业的进度一般要求先就位设备,再连接管道,然后安装电仪,最后联调联试,因此仓储物资存储的周期长短不一;甚至出现一些物资从项目开始入库却到项目尾期才出库,或者一些物资还没有入库就直接出库的现象。
4、物资出入库相对集中
化工工程EPC项目施工存在一个高峰期,而仓储物资也基本是在这个时间段大量到货、大量出库,同事伴随这大量物资的检验验收、分拣及标识等工作;这就要求仓储管理团队科学组织协调,充分做好应对策略。
二、EPC项目仓储管理存在的问题
1、对仓储物资库存缺乏控制
(1)、仓储物资长期存在帐物不符。
造成帐物不符的主要原因:一方面,设备材料到货后没有及时清点,没有第一时间发现缺漏;另一方面,给施工单位发货时没有复核程序,人为无意中错发、多发;第三方面,台帐管理多为采用最原始的人工电子表录入,出错的概率大且不易发现错误。
(2)、仓储物资需要的找不着,不需要的到处有。
一些物资到货后没有及时分类存放及做好相应标识,被其他物资积压或随意存放在边角落难以发现;另外设计变更及重复采购等多出的物资没有及时再利用,不明用途的物资长期积压在仓库,占用库容;其次,在没有材控工程师书面授权的情况下,私自挪用、代用材料而后有没有补回库存,致使部分材料的缺失。
2、仓储作业管理粗放
(1)、没有明晰的项目仓储规划。
按照程控文件要求,应根据项目规模、特点以及采购实施计划,对现场仓库进行具体规划,然后很多项目仓储前期都没有做详细的规划;仓储物资的摆放、货位的安排趋于随意性,且容易造成明知有货却总是找不到,影响后续物资出入库作业的效率。
(2)、作业管理制度相对陈旧。
公司发布的《项目现场仓库管理规定》已多年没有增版或修订,其中部分作业流程及管理规定已不符合或是满足不了项目现场的实际工作情况。
(3)、责权划分不够明晰。
由于仓储管理工作涉及到的部门及单位众多,有公司内部部门、供应商、业主、监理及施工单位,需要协调、处理的关系比较多,权责不明就会导致部门之间为规避责任相互推诿、与公司外部单位为各自利益相互牵制;同时使得一些工作不能顺利开展,大大影响仓储管理水平的提高。
3、仓储信息管理滞后及沟通不足
(1)、采买合同信息的滞后。
主要表现在部分物资已经到达项目现场,但现场仓储管理人员却不知道相关物资的用途及所属的合同信息,需先向相关采买人员核实并获得相关合同信息后,再安排物资开箱、清点及分拣等工作,这就会让仓储管理工作比较被动;仓储管理人员如果不能及时向采买人员反馈相关合同到货、验收等信息,又会影响合同款项的支付。
(2)、催交计划的沟通不足。
催交人员应及时将供应商备料、生产及发货计划提供给仓储管理人员,以便现场仓储提前做好卸车及存储准备;另外仓储人员也应及时将项目现场优先需求的物资反馈给催交人员,便于有针对性的调整催交计划。
4、仓储管理人员配置不足
尤其体现在项目施工高峰期,项目仓储管理人员经常一个人管理多块工作。
以安阳保险粉项目为例:项目仓储总共配置4个人,1人负责接收货物、卸车及清点,1人负责发放3个分包单位的物资,1人负责整理报验资料及台帐,1人负责全面协调及开箱验收。
经常多个供应商的物资集中到货,一天卸货都卸不完根本没有时间清点到货物资的数量;而发货人同事发放3家施工单位的物资,同时还要满足项目进度对物资的需求,在不知道到货物资是否已经清点无误的情况下将物资发放出库;这些工作又会留下重重隐患,甚至给项目进度造成严重影响。
另外,人员配置不足就会是一个萝卜一个坑,一旦一个人休息或者休假,其负责的工作小则会前后难以衔接,大则会造成帐物不符而责任也难以界定。
三、EPC项目仓储管理的建议
1、建议公司领导及同事都能够更加重视仓储管理的作用及重要性,更多的从项目开始便去关注仓储管理工作,而不是等到仓储工作出现问题后的指责及亡羊补牢的补救措施。
2、建议公司加快信息化建设的脚步,尽快统一物料编码方法及建立物料编码数据库。
据我的了解,设计工程师不同,对物料的描述也不尽相同,这会造成物料信息的冗杂。
如需要查找“90度长半径弯头,φ57*3.50mm,BW,GB/T1
2459-II,20#”,至少需要5个条件,但如果用编码数据库只需一个代码(PE0002904)就包含了这个弯头的所有信息,同时也避免了人工错误的录入并极大提高仓储管理工作的效率。
3、建议公司能够成立一个仓储顾问委员会,由经验丰富的项目经理、采购经理、专业工程师等组成,并在项目仓库规划时提出合理的意见建议及后续管理中的注意事项。
保证仓储规划的科学性、合理性,同时也可以尽量避免其他项目出现的问题在本项目再次出现。
4、建议部门能尽快优化《项目现场仓库管理规定》,进一步明确岗位分工,规定岗位职责,制定绩效考核奖惩制度,并规范仓储作业流程。
把仓储内主要的作业项目和先后顺序以制度形式固定下来,形成科学合理的作业流程,让仓储管理人员按流程办事,提高仓储管理人员作业的目的性,降低工作难度,提高效率。
四、结语
随着现代物流技术的不断创新、物流管理理念的不断提高、物流人才的不断引入,在公司各级领导及广大同事的关心和支持以及我们专业仓储管理人员的共同努力下,EPC项目仓储管理水平一定会更大的提高。
