工程项目WBS分解实例
- 格式:doc
- 大小:45.50 KB
- 文档页数:9

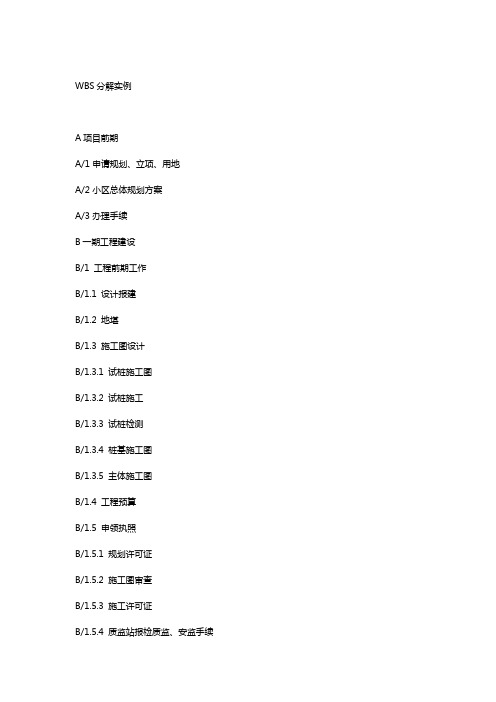

WBS分解实例A项目前期A/1申请规划、立项、用地A/2小区总体规划方案A/3办理手续B一期工程建设B/1 工程前期工作B/1.1 设计报建B/1.2 地堪B/1.3 施工图设计B/1.3.1 试桩施工图B/1.3.2 试桩施工B/1.3.3 试桩检测B/1.3.4 桩基施工图B/1.3.5 主体施工图B/1.4 工程预算B/1.5 申领执照B/1.5.1 规划许可证B/1.5.2 施工图审查B/1.5.3 施工许可证B/1.5.4 质监站报检质监、安监手续B/1.6 工程招投标B/2 建安工程B/2.1 基础工程B/2.1.1 桩基础工程B/2.1.2 地基基础B/2.2 主体工程B/2.2.1 主体一层B/2.2.2 主体二层B/2.2.3 。
B/2.3 屋面工程B/2.4 砌筑工程B/2.4.1 地下一层墙体工程B/2.4.2 一层墙体工程B/2.4.3 二层墙体工程B/2.4.4 。
B/2.5 装饰工程B/2.5.1 内墙粉刷B/2.5.2 外墙粉刷B/2.5.3 外墙涂料、贴面砖B/2.6 门窗工程B/2.6.1 铝合金门窗门窗框安装B/2.6.2 门窗扇及玻璃安装B/2.6.3 栏杆安装B/2.6.4 入户门安装B/2.7 外架拆除B/2.8 电梯工程B/2.9 高压变配电工程B/2.10 消防工程B/2.11 弱电工程B/3市政工程B/3.1供电工程B/3.2排水系统B/3.3电信工程B/3.4有线电视工程B/3.5燃气工程B/3.6园林绿化工程B/3.7室外照明工程B/3.8雨污水及道路工程B/3.9保安监视系统B/3.10智能化系统B/3.11停车场管理系统B/3.12宽带网络系统B/4办理各项验收手续B/5入伙交房C 二期工程。
项目管理wbs分解案例项目管理WBS分解案例。
在项目管理中,WBS(Work Breakdown Structure)是一个非常重要的工具,它可以帮助项目团队将整个项目分解为可管理的工作包,从而更好地进行项目规划和控制。
下面我们通过一个实际案例来介绍WBS的分解过程。
案例背景:某公司决定开展一个新产品的研发项目,该产品是一款智能家居设备。
项目团队由产品经理、研发工程师、市场营销人员和质量控制专家组成。
项目目标是在6个月内完成产品研发,并进行市场推广。
WBS分解过程:1. 项目启动。
项目立项。
制定项目章程。
确定项目目标和范围。
2. 项目规划。
进行市场调研。
制定项目计划。
确定项目资源需求。
3. 产品设计。
进行市场需求分析。
制定产品设计方案。
编制产品设计文档。
4. 研发阶段。
进行软硬件开发。
进行产品测试。
修正和优化产品。
5. 市场推广。
制定市场推广方案。
进行产品宣传。
进行市场反馈调研。
6. 项目收尾。
进行项目总结。
形成项目报告。
交付产品并进行验收。
WBS分解的好处:通过WBS的分解,项目团队可以清晰地了解到项目的每个阶段和每个工作包,从而更好地进行资源分配、进度控制和风险管理。
此外,WBS还可以帮助项目团队更好地与相关方沟通,确保项目目标的实现。
总结:WBS是项目管理中的重要工具,通过对项目进行逐层分解,可以帮助项目团队更好地进行项目规划和控制。
在实际项目中,WBS的应用可以帮助项目团队高效地完成项目目标,提高项目的成功率和交付质量。
希望以上案例能够帮助大家更好地理解WBS的应用和价值。
wbs分解简单案例WBS分解是项目管理中的一项重要工具,用于将项目目标分解为更小、更可管理的任务和活动。
在这个案例中,我们将使用一个简单的建造房屋项目来说明WBS分解的过程和优势。
1. 项目背景我们的案例是一个建造房屋的项目。
客户要求建造一座三层别墅,包括地基、结构、装修和设备等各个方面。
为了完成这个项目,我们需要制定一个详细的WBS,并将其分解为更小的任务和活动。
2. 项目目标我们的目标是按照客户要求,在预定时间内完成别墅建设,并交付给客户。
为了实现这个目标,我们需要明确每个阶段和每个任务的具体要求和时间限制。
3. WBS分解3.1 阶段一:前期准备在这个阶段,我们需要进行前期准备工作,包括选址、规划、设计等。
3.1.1 地址选定- 研究市场需求- 寻找适合的地块- 进行土地评估3.1.2 规划设计- 雇佣建筑设计师- 制定房屋布局图纸- 确定装修风格3.2 阶段二:地基施工在这个阶段,我们将进行地基的施工工作。
3.2.1 地基准备- 清理地面- 进行土方工程3.2.2 地基建设- 浇筑地基混凝土- 安装地下排水系统3.3 阶段三:结构施工在这个阶段,我们将进行房屋的结构施工。
3.3.1 基础建设- 浇筑楼板混凝土- 安装钢筋和梁柱3.3.2 楼层建设- 砌墙和安装门窗- 安装楼梯和扶手3.4 阶段四:装修与设备安装在这个阶段,我们将进行房屋的装修和设备安装。
3.4.1 内部装修- 进行墙面、天花板和地板的铺设- 进行油漆和涂料的施工3.4.2 设备安装- 安装电气系统和照明设备- 安装卫生间和厨房设备4. WBS优势及应用场景分析WBS分解有以下优势:4.1 明确任务细节:通过WBS分解,可以清晰地了解每个任务的具体细节和要求。
4.2 任务分配和管理:WBS可以帮助项目经理将任务分配给不同的团队成员,并进行有效的任务管理。
4.3 时间和成本控制:通过WBS,可以更好地控制项目的时间进度和成本预算。
项目wbs分解结构图案例项目WBS分解结构图案例。
WBS(Work Breakdown Structure)即工作分解结构,是项目管理中非常重要的一部分。
它将项目分解为可管理的组成部分,帮助项目团队理解项目的范围和工作内容。
在本文中,我们将以一个简单的建筑项目为例,展示WBS分解结构图的制作过程。
1. 项目背景介绍。
我们选取了一个简单的建筑项目作为案例,该项目是一座小型商业建筑的施工项目。
项目涉及到土地准备、设计、施工、装修等多个阶段,需要对项目进行全面的分解和管理。
2. WBS分解结构图制作。
首先,我们需要确定项目的最高层级,通常是项目的阶段或阶段集合。
在这个案例中,我们将项目分解为土地准备、设计、施工和装修四个阶段。
接下来,我们将每个阶段进一步分解为更小的工作包,直到每个工作包都可以被指派、管理和监控。
2.1 土地准备阶段。
土地准备阶段是项目的第一阶段,它包括了土地勘测、地基处理、场地平整等工作。
在WBS分解结构图中,我们可以将土地准备阶段分解为以下工作包:土地勘测。
地基处理。
场地平整。
2.2 设计阶段。
设计阶段是项目的第二阶段,它包括了建筑设计、结构设计、给排水设计等工作。
在WBS分解结构图中,我们可以将设计阶段分解为以下工作包:建筑设计。
结构设计。
给排水设计。
2.3 施工阶段。
施工阶段是项目的第三阶段,它包括了土建施工、设备安装、装修等工作。
在WBS分解结构图中,我们可以将施工阶段分解为以下工作包:土建施工。
设备安装。
装修。
2.4 装修阶段。
装修阶段是项目的最后阶段,它包括了室内装修、外部装饰、设备调试等工作。
在WBS分解结构图中,我们可以将装修阶段分解为以下工作包:室内装修。
外部装饰。
设备调试。
3. WBS分解结构图的应用。
WBS分解结构图不仅可以帮助项目团队理解项目的范围和工作内容,还可以作为项目计划、资源分配和进度控制的重要工具。
在项目执行过程中,团队成员可以根据WBS分解结构图中的工作包进行任务分配和执行,同时可以通过WBS分解结构图来监控项目进度和成本。
2013项目管理案例分析:工作分解结构(WBS)(精选五篇)第一篇:2013项目管理案例分析:工作分解结构(WBS)2013项目管理案例分析:工作分解结构(WBS)关于WBS 的描述1、WBS 是面向可交付物的层次型结构,是对完成项目目标、创造可交付物所需执行的项目工作的分解。
2、它组织并定义了整个项目范围,WBS 把项目工作细分为更小、更易管理的工作单元。
3、随着WBS 层次的降低,意味着项目工作也越来越详细。
4、WBS 代表了当前已批准的项目范围说明书中所有工作,WBS 的各个工作单元有助于项目干系人了解项目可交付物。
工作结构分解原则1、在各层次上保持项目的完整性,避免遗漏必要的组成部分。
2、一个工作单元只能从属于某个上层单元,避免交叉从属。
3、相同层次的工作单元应用相同性质。
4、工作单元应能分开不同的责任者和不同工作内容。
5、便于项目管理计划、控制的管理需要。
6、最底层工作应该具有可比性,是可管理的,可定量检查的。
7、应包含项目管理工作,包括分包出去的工作。
案例范例阅读以下说明,请回答问题1至问题3,将解答或相应的编号填入答题纸的对应栏内【说明】M公司承担了某大学图书馆存储及管理系统的开发任务,项目周期4个月。
小陈是M公司的员工,半年前入职。
在校期间,小陈跟随导师做过俩年的软件开发,具有良好的软件开发基础。
领导对小陈很信任,任命小陈担任该项目的项目经理。
项目立项前,小陈参加了用户前期沟通会议,并承担了需求分析工作。
会议后,相关部门按照要求整理会议所形成的决议和共识,并发给客户等待确认。
为了节约时间,小陈根据自己在沟通会议上记录的结果,当晚组织相关人员撰写了软件需求规格说明。
次日便要求设计人员开始进行系统设计,并指出项目组成员必须严格按照进度计划执行,以不辜负领导的期望与嘱托。
项目进行了2个月后,校方主管此业务的新领导到任,并提出了新的信息化管理要求。
小陈进行变更代价分析,认为成本超支严重,于是小陈准备不进行范围变更,并将结果通知客户,引起客户不满。
工程项目WBS分解实例A 签订项目管理委托合同B 项目管理部进场C 工程图设计C/01 方案设计C/02 初步设计C/03 初步设计报批C/04 施工图设计C/04.01 施工图设计C/04.02 施工图审核C/04.03 交付图纸D 办理项目规划手续D/01 申请规划设计方案审查通知书D/02 专项审批(人防、消防、交通、园林)D/03 年度开工计划转正式计划D/04 申领建设工程规划许可证E 办理工程开工证E/01 领取开工审批表E/02 市政配套签署意见E/03 招标办领取申请表E/04 招标办办理审批手续E/05 施工总承包合同运作E/05.01 资格预审文件、招标文件的编制与送审E/05.02 投标预备会E/05.03 发招标文件E/05.04 勘查现场E/05.05 招标文件编制与提交E/05.06 开标E/05.07 组织投标单位答辩,编制评标报告E/05.08 定标、发中标通知书E/05.09 商定总承包合同并签署E/05.10 总承包合同备案E/06 监理合同运作E/06.01 投标资格审查E/06.02 发招标文件E/06.03 勘查现场E/06.04 招标文件编制与提交E/06.05 发标E/06.06 组织投标单位答辩、编制评标报告E/06.07 定标、发中标通知书E/06.08 监理合同签署E/06.09 监理合同备案E/07 执行监理合同E/07.01 项目监理大纲审查E/07.02 项目实施过程的监理业绩评价E/07.02.01 工程进度控制E/07.02.02 工程质量控制E/07.02.03 工程成本控制E/07.02.04 工程变更、费用索赔与价格调整管理E/07.02.05 工程施工风险防范与管理E/07.02.06 工程计量与支付的管理E/08 办理委托质量监督手续E/08.01 办理市监督总站登记E/08.02 政府质量监督部门批准手续E/08.03 交纳监督费E/09 施工单位和其上级主管部门的有关签章E/10 粘土砖限制使用费交付E/11 交纳北京市散装水泥专项基金E/12 市统计局办理手续E/13 向市建委申领开工许可证F 施工准备F/01 拆除F/01.01 市场调研、编制招标文件F/01.02 商务谈判F/01.03 确定拆迁单位、签订合同F/01.04 申办拆除许可证F/01.05 拆除施工F/01.06 探察封堵地下管道F/02 筹组施工项目部F/03 砌筑现场围墙、场地平整F/04 施工用电和给排水敷设F/05 临设搭建F/06 规划钉桩F/07 完成施工准备G 建安工程G/01 降水、土方、护坡工程G/01.01 分包工程合同运作G/01.01.01 文件编制G/01.01.02 工程招标、评标、决标G/01.01.03 签订合同G/01.02 执行合同G/01.02.01 审定土方工程施工方案G/01.02.02 放线、验线G/01.02.03 土方施工G/01.02.04 土方工程验收G/02 地下结构G/02.01 验槽G/02.02 垫层、防水、底板施工G/02.03 -2层施工G/02.04 -1层施工G/03 主体结构G/03.01 首层结构施工G/03.02 2层结构施工G/03.03 3层结构施工G/03.04 4层结构施工G/03.05 5层结构施工G/03.06 6层结构施工G/03.07 7层结构施工G/03.08 结构工程验收G/04 屋面工程及屋面设备安装G/04.01 女儿墙、出屋面管口、设备基础G/04.02 防水及面层施工G/04.03 屋面机房、设备安装G/04.04 屋面工程验收G/05 电梯工程G/05.01 电梯工程合同运作G/05.01.01 施工单位资格预审G/05.01.02 电梯工程招标文件编制G/05.01.03 报业主审批G/05.01.04 确定投标单位G/05.01.05 工程发标G/05.01.06 回标G/05.01.07 评标G/05.01.08 编制评标报告G/05.01.09 业主确定中标单位G/05.01.10 签订施工及供货合同G/05.02 执行电梯工程合同G/05.02.01 设备加工G/05.02.02 设备到货验收G/05.02.03 电梯井道设备安装G/05.02.04 机房设备安装G/05.02.05 其他成组设备安装G/05.02.06 运行调试G/05.02.07 电梯预验收G/06 高压变配电工程G/06.01 高压变配电工程合同运作G/06.01.01 施工单位资格预审G/06.01.02 变配电招标文件编制G/06.01.03 报业主审批G/06.01.04 修改、定稿G/06.01.05 确定投标单位G/06.01.06 工程发标G/06.01.07 回标G/06.01.08 评标G/06.01.09 编制评标报告G/06.01.10 业主确定中标单位G/06.01.11 签订施工及供货合同G/06.02 执行高压变配电工程合同G/06.02.01 设备加工G/06.02.02 设备到货与验收G/06.02.03 设备安装G/06.02.04 试运行G/06.02.05 变配电设备验收G/07 空调工程G/07.01 空调工程合同运作G/07.01.01 施工单位资格预审G/07.01.02 空调招标文件编制G/07.01.03 报业主审批G/07.01.04 修改、定稿G/07.01.05 确定投标单位G/07.01.06 工程发标G/07.01.07 回标G/07.01.08 评标G/07.01.09 编制评标报告G/07.01.10 业主确定中标单位G/07.01.11 签订施工及供货合同G/07.02 执行空调工程合同G/07.02.01 设备加工G/07.02.02 设备到货与核查G/07.02.03 风机盘管安装G/07.02.04 自燃冷热源机组安装G/07.02.05 系统试运行G/07.02.06 空调系统验收G/08 通风排烟工程G/08.01 通风排烟工程合同运作G/08.01.01 施工单位资格预审G/08.01.02 空调招标文件编制G/08.01.03 报业主审批G/08.01.04 修改、定稿G/08.01.05 确定投标单位G/08.01.06 工程发标G/08.01.07 回标G/08.01.08 评标G/08.01.09 编制评标报告G/08.01.10 业主确定中标单位G/08.01.11 签订施工及供货合同G/08.02 执行通风排烟工程合同G/08.02.01 设备加工G/08.02.02 设备到货G/08.02.03 设备安装G/08.02.04 试运行G/08.02.05 通风排烟系统验收G/09 变配电防雷接地G/09.01 设备安装G/09.02 防雷接地验收G/10 热水自引水工程G/10.01 热水自引水工程合同运作G/10.01.01 施工单位资格预审G/10.01.02 空调招标文件编制G/10.01.03 报业主审批G/10.01.04 修改、定稿G/10.01.05 确定投标单位G/10.01.06 工程发标G/10.01.07 回标G/10.01.08 评标G/10.01.09 编制评标报告G/10.01.10 业主确定中标单位G/10.01.11 签订施工及供货合同G/10.02 执行热水自引水工程合同G/10.02.01 设备加工G/10.02.02 设备到货G/10.02.03 设备安装G/10.02.04 试运行G/10.02.05 热水自引水系统验收G/11 初装修G/11.01 隔墙、维护墙砌筑G/11.02 墙地面抹灰、修补G/11.03 初装修验收G/12 精装修G/12.01 委托精装修设计G/12.01.01 设计单位资格预审、评价G/12.01.02 签订精装修合同G/12.01.03 精装修设计方案G/12.01.04 业主审定方案G/12.01.05 施工图设计G/12.02 精装修施工合同运作G/12.02.01 编制施工招标文件G/12.02.02 招标文件讨论G/12.02.03 招标文件报业主审批G/12.02.04 精装修发标G/12.02.05 精装修回标G/12.02.06 精装修评标G/12.02.07 编制评标报告G/12.02.08 确定中标单位G/12.02.09 签订施工合同G/12.03 执行精装修施工合同G/12.03.01 二次设计G/12.03.02 二次设计确认G/12.03.03 样板间施工G/12.03.04 执行精装修施工计划G/12.03.05 精装修成果验收G/13 外装修G/13.01 外装修施工合同运作G/13.01.01 编制外装修招标文件G/13.01.02 招标文件讨论G/13.01.03 招标文件报业主审批G/13.01.04 外装修发标G/13.01.05 外装修回标G/13.01.06 施工队伍考察G/13.01.07 外装修评标G/13.01.08 编制评标报告G/13.01.09 确定中标单位G/13.01.10 签订外装修施工合同G/13.02 执行外装修施工合同G/13.02.01 二次设计G/13.02.02 二次设计确认G/13.02.03 预留预埋施工图G/13.02.04 材料订货、加工G/13.02.05 外窗安装G/13.02.06 玻璃幕墙施工G/13.02.07 干挂石材施工G/13.02.08 外装修验收G/14 消防工程G/14.01 消防工程合同运作G/14.01.01 编制招标文件G/14.01.02 招标文件讨论G/14.01.03 招标文件报业主审批G/14.01.04 发标G/14.01.05 回标G/14.01.06 评标G/14.01.07 编制评标报告G/14.01.08 确定中标单位G/14.01.09 签订施工合同G/14.02 执行消防工程合同G/14.02.01 二次设计G/14.02.02 二次设计确认G/14.02.03 设备订货、加工G/14.02.04 消防系统安装G/14.02.05 安装结束G/15 弱电工程G/15.01 弱电工程合同运作G/15.01.01 系统功能确定G/15.01.01.01 楼宇自控系统G/15.01.01.02 有线及卫星电视系统G/15.01.01.03 综合布线系统G/15.01.01.04 保安监控及广播系统G/15.01.01.05 红机电话手机直放系统G/15.01.01.06 车库管理系统G/15.01.01.07 业主确定系统功能G/15.01.02 编制招标文件G/15.01.03 招标文件讨论G/15.01.04 招标文件报业主审批G/15.01.05 确定投标单位G/15.01.06 发标G/15.01.07 回标G/15.01.08 评标G/15.01.09 编制评标报告G/15.01.10 确定中标单位G/15.01.11 签订施工合同G/15.02 执行弱电工程合同G/15.02.01 二次设计G/15.02.02 二次设计确认G/15.02.03 设备订货、加工G/15.02.04 弱电系统集成G/15.02.04.01 楼宇自控系统安装调试G/15.02.04.02 有线及卫星电视系统安装调试G/15.02.04.03 综合布线系统安装调试G/15.02.04.04 保安监控及广播系统安装调试G/15.02.04.05 红机电话手机直放系统安装调试G/15.02.04.06 车库管理系统安装调试G/15.02.05 弱电系统验收H 市政工程H/01 图纸及报装H/01.01 施工总平面图H/01.02 完善其它报装H/01.03 确定各管口位置H/01.04 竖向平面图H/01.05 市政管线综合图H/01.06 各专业设计单位问题协调H/01.07 完成市政工程设计H/02 市政施工H/02.01 供电工程H/02.01.01 报装H/02.01.02 施工图设计H/02.01.03 施工H/02.01.04 竣工验收H/02.02 排水系统H/02.02.01 报装H/02.02.02 施工图设计H/02.02.03 施工H/02.02.04 竣工验收H/02.03 电信工程H/02.03.01 报装H/02.03.02 施工图设计H/02.03.03 施工H/02.03.04 竣工验收H/02.04 有线电视工程H/02.04.01 报装H/02.04.02 施工图设计H/02.04.03 施工H/02.04.04 竣工验收H/02.05 供水开通H/02.06 热水开通H/02.07 燃气工程H/02.07.01 报装H/02.07.02 工程设计H/02.07.03 燃气内管线施工H/02.07.04 燃气外管线施工H/02.07.05 燃气内外管线连接H/02.07.06 燃气内外管线验收H/02.08 园林绿化工程H/02.08.01 报装H/02.08.02 施工图设计H/02.08.03 施工H/02.08.04 竣工验收H/02.09 室外照明工程H/02.09.01 报装H/02.09.02 施工图设计H/02.09.03 施工H/02.09.04 竣工验收H/02.10 雨污水及道路工程H/02.10.01 报装H/02.10.02 施工图设计H/02.10.03 施工H/02.10.04 竣工验收H/02.11 其它市政工程I 验收、移交I/01 电梯验收I/02 人防工程验收I/03 消防工程验收I/04 项目竣工验收I/05 项目竣工备案I/06 办理结算手续。
