大理石干挂技术交底
- 格式:doc
- 大小:15.00 KB
- 文档页数:4
大理石干挂作业安全技术交底工程名称交底日期年月日施工单位分项工程名称大理石干挂作业交底提要交底内容:石材干挂法又名空挂法,是当代饰面饰材装修中一种施工工艺。
该方法以金属挂件将饰面石材直接吊挂于墙面或空挂于钢架之上,不需再灌浆粘贴。
1.作业人员入场前必须经入场教育考试合格后方可上岗作业;对施工人员做好及时性、针对性的安全技术,双方签字生效2.作业人员进入施工现场必须戴合格的安全帽,系好下额带,锁好带口;严禁赤背,穿拖鞋;3.作业人员严禁酒后作业,严禁吸烟,禁止在施工现场追逐打闹;使用梯子必须坚实,不得缺层。
人字梯要有拉接稳固绳,搭在坚固的支持物上,地端有防滑措施。
4因为大理石的规格比较大,首先要根据设计图上的尺寸,在施工现场对其进行切割,板材切割好后,最好用手提式磨光机将边角处打磨一遍,在施工中注意保持板块的挺直。
5.登高(2米以上)作业时必须系合格的安全带,系挂牢固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内;高空作业人员衣着灵便、禁止穿硬底和带钉易滑的鞋。
6.施工中使用的电动工具及电气设备,均应符合国家现行标准《施工现场临时用电安全技术规范》JGJ46--2005的规定;7相邻的大理石可采用不锈钢销钉连接固定,孔径5毫米,深度12毫米,再用电钻打孔,钻孔位置一定要准确,因为它关系到板材的安装精度。
8.在进行开槽之前,必须要将石材置放平稳,要用相关的工器具进行槽口的切割工作,槽口剀切之后必须要将石材自身的净厚度控制在一定的范围内,这样才能配合不锈钢干挂件的安装工作,在进行开槽的过程中,必须要尽可能的避免用水及你想那个清理,但是必须要将槽内的粉尘清扫干净。
开好槽后抹上大量云石胶。
在开槽面上,加以打磨,让毛糙的表面增加胶水黏贴牢度。
9.施工中使用的各种工具(高梯、条凳等)、机具应符合相关规定要求,利于操作,确保安全,较大的石块在搬运时注意安全,防止夹手,重量超过20Kg以上的必须由2人操作;为了防止因材料性能等造成日后渗漏,在大理石背面涂刷防水涂料,以增强饰面的防水效果。

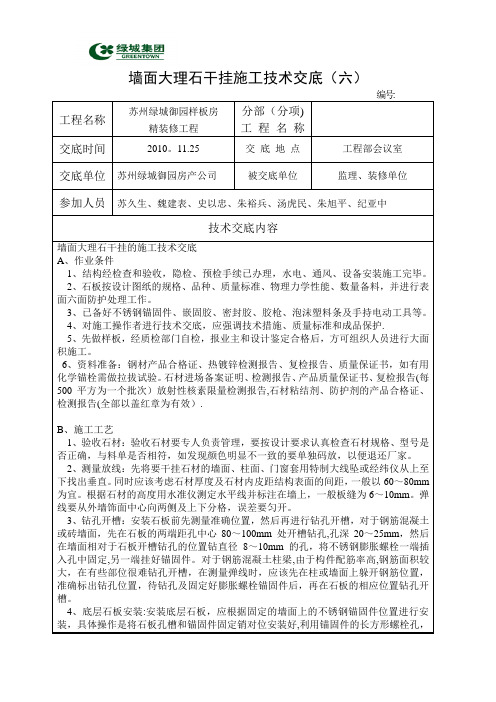

墙面大理石干挂施工技术交底(六)编号:工程名称苏州绿城御园样板房精装修工程分部(分项)工程名称交底时间2010。
11.25 交底地点工程部会议室交底单位苏州绿城御园房产公司被交底单位监理、装修单位参加人员苏久生、魏建表、史以忠、朱裕兵、汤虎民、朱旭平、纪亚中技术交底内容墙面大理石干挂的施工技术交底A、作业条件1、结构经检查和验收,隐检、预检手续已办理,水电、通风、设备安装施工完毕。
2、石板按设计图纸的规格、品种、质量标准、物理力学性能、数量备料,并进行表面六面防护处理工作。
3、已备好不锈钢锚固件、嵌固胶、密封胶、胶枪、泡沫塑料条及手持电动工具等。
4、对施工操作者进行技术交底,应强调技术措施、质量标准和成品保护.5、先做样板,经质检部门自检,报业主和设计鉴定合格后,方可组织人员进行大面积施工。
6、资料准备:钢材产品合格证、热镀锌检测报告、复检报告、质量保证书,如有用化学锚栓需做拉拔试验。
石材进场备案证明、检测报告、产品质量保证书、复检报告(每500平方为一个批次)放射性核素限量检测报告,石材粘结剂、防护剂的产品合格证、检测报告(全部以盖红章为有效).B、施工工艺1、验收石材:验收石材要专人负责管理,要按设计要求认真检查石材规格、型号是否正确,与料单是否相符,如发现颜色明显不一致的要单独码放,以便退还厂家。
2、测量放线:先将要干挂石材的墙面、柱面、门窗套用特制大线坠或经纬仪从上至下找出垂直。
同时应该考虑石材厚度及石材内皮距结构表面的间距,一般以60~80mm 为宜。
根据石材的高度用水准仪测定水平线并标注在墙上,一般板缝为6~10mm。
弹线要从外墙饰面中心向两侧及上下分格,误差要匀开。
3、钻孔开槽:安装石板前先测量准确位置,然后再进行钻孔开槽,对于钢筋混凝土或砖墙面,先在石板的两端距孔中心80~100mm 处开槽钻孔,孔深20~25mm,然后在墙面相对于石板开槽钻孔的位置钻直径8~10mm 的孔,将不锈钢膨胀螺栓一端插入孔中固定,另一端挂好锚固件。
干挂大理石技术交底咱今天来好好唠唠干挂大理石这档子事儿,这可是个技术活,要是没整明白,那可容易出岔子。
我记得之前有个项目,刚开始干挂大理石的时候,那场面叫一个混乱。
为啥呢?就是因为没把技术交底做好。
工人们各干各的,完全不在一个节奏上。
有的急急忙忙地打孔,结果位置不对;有的在安装挂件的时候,用力过猛,差点把挂件给弄坏了。
这就好比一场没有指挥的音乐会,乱成了一锅粥。
所以啊,咱们得先把这基础的准备工作做好。
首先,您得把大理石板选好咯,别弄些有裂缝、瑕疵的板子,不然挂上去可不好看。
而且尺寸啥的也得量准了,不然到时候对不上号,那可就麻烦大了。
再来说说测量放线这一步。
这就好比给房子画画框框,得画得准准的。
您得用高精度的测量工具,把水平、垂直的位置都标清楚。
要是这线放歪了,那后面的大理石挂上去也得歪歪斜斜,多难看呀!接着是预埋件的安装。
这预埋件就像是房子的根基,一定要牢固可靠。
安装的时候,要确保位置精确,深度合适。
我曾经见过一个工地,预埋件安装得太浅,结果大理石板挂上去没几天就松动了,那叫一个心惊胆战。
然后是龙骨安装。
这龙骨就像是人的骨架,得结实耐用。
选用的材料质量得过关,安装的时候要保证垂直度和平整度。
每个连接点都要拧紧,不能有丝毫马虎。
挂件安装也有讲究。
这挂件就像是连接大理石板和龙骨的小手,得有力又温柔。
安装的时候要注意调整好角度和位置,让大理石板能够稳稳地挂在上面。
说到大理石板的安装,那更是关键。
得从下往上,依次安装。
每一块板子都要对齐,缝隙要均匀。
安装的时候,要轻轻放上去,然后再慢慢调整,可不能粗鲁对待。
在打胶密封这一步,可得细心再细心。
胶要打得饱满,不能有缝隙,不然雨水渗进去,可就麻烦了。
而且胶的颜色也要和大理石板搭配好,不然看起来会很突兀。
最后,安装完成后,一定要好好检查一遍。
看看有没有松动的地方,有没有不平整的地方。
发现问题及时整改,可别等到交付的时候才发现,那就来不及啦!总之,干挂大理石这活儿,每一步都得精心操作,严格按照技术要求来。
工程名称:交底日期:年月日(10)操作时遇下列情况必须切断电源:a.改变电焊机接头时。
b.更换焊件需要改接二次回路时。
c.转移工作地点搬动焊机时。
d.焊机发生故障需进行检修时。
e.更换保险装置时。
f.工作完毕或临时离操作现场时。
(11)焊钳发热,严禁采用浸入冷水的办法冷却后投入使用。
(12)作业时应注意不得与其他班组进行垂直交叉作业,防止相互伤害,同时应注意过路行人,防止物体掉落伤人。
(13)严禁将工具或其他重物放在电焊机上;(14)不得用拖拉电缆的方式移动电焊机;(15)接电必须由专业电工完成。
3、施焊后:工作结束或需要转移场地,应先切断焊机电源,将地线和把线分开,并检查作业地点,确认无起火危险后,方可离开。
下班前检查每日下班前,清扫场地,切断相关电源,消除不安全状态,方可离开。
补充要求1、施工中产生的碎片、废料等垃圾,严禁从窗口等高处抛掷;2、使用电梯运料时,要均匀放置,严禁超载、偏载,服从司机的正确指挥;同时,严禁擅自操作施工电梯;3、瓷砖、大理石等搬运过程中,轻拿轻放,避免块材夹手、砸脚等;4、树立成品保护意识、文明施工意识,坚持工完料清,产生的建筑垃圾(碎片、包装纸、包装条等)及时清理到指定地点。
5、严格按照施工工艺施工,谨防材料脱落伤人。
挂好的石材,螺栓必须拧紧;确定上排石材挂稳挂牢后方可进行下一排施工。
6、以正确的姿势及手法使用手持工具,使用时姿势因以用力平稳最为安全,切勿过分用力。
保持工具清洁,特别是是手柄,以免工作时脱落。
不要将手持工具误作其他用途。
三、应急措施。
干挂大理石技术交底在建筑装饰领域,干挂大理石可是一项相当重要的工艺。
今天,咱们就来好好唠唠这干挂大理石的技术交底,让您对这门手艺有个清清楚楚、明明白白的了解。
前段时间,我去了一个正在装修的商场工地,那场面,真是热火朝天。
我看到工人们正在进行干挂大理石的施工,那专注的神情和熟练的动作,让我印象深刻。
咱们先来说说干挂大理石的准备工作。
这就好比你要出门旅行,得先把行李收拾好一样。
首先,得把大理石板准备好,要挑那些颜色均匀、没有裂缝、尺寸规整的板子。
还有那些不锈钢挂件、膨胀螺栓、云石胶啥的,都得准备齐全,而且质量得过关,可不能在这上面省钱。
对了,施工现场也得收拾干净,墙面要平整,要是有凸出的地方,就像脸上长了痘痘,得赶紧抹平咯。
接下来,讲讲测量放线。
这可是个精细活儿,就像裁缝量体裁衣一样,得丝毫不差。
工人师傅拿着尺子和水准仪,在墙面上标出控制线和基准线,那认真的样子,仿佛在绘制一幅精美的画卷。
线放好了,才能保证大理石板安装得整齐美观。
然后是预埋件的安装。
这预埋件就像是房子的根基,一定要牢固可靠。
师傅们用电钻在墙面上打孔,把预埋件放进去,再用螺栓拧紧,每一个动作都透着专业和细心。
再说说龙骨安装。
龙骨就像是人的骨架,支撑着整个大理石墙面。
安装龙骨的时候,要保证垂直度和平整度,偏差不能太大,不然挂上去的大理石板就会歪歪扭扭的。
我看到有个小师傅安装的时候不小心偏了一点,被老师傅狠狠地批评了一顿,小师傅红着脸赶紧调整过来。
不锈钢挂件的安装也很关键。
这些挂件就像连接大理石板和龙骨的桥梁,一定要安装牢固。
师傅们用扳手把挂件拧紧,还不忘检查一下有没有松动的地方。
终于到了大理石板的安装环节。
这可是最激动人心的时刻,就像给房子穿上漂亮的外衣。
师傅们小心翼翼地把大理石板抬起来,对准挂件,轻轻放上去,然后用云石胶固定。
一块接一块,慢慢地,一面漂亮的大理石墙面就呈现在眼前。
在安装过程中,还得注意留缝。
这缝留得好不好,直接影响美观。
干挂大理石技术交底一、工程概述本工程涉及的干挂大理石施工区域主要包括_____等。
为确保施工质量和安全,特进行本次技术交底。
二、材料准备1、大理石板材:选用质地坚硬、色泽均匀、无裂缝、无明显色差的大理石板材,其规格、尺寸、厚度应符合设计要求。
2、金属挂件:一般采用不锈钢挂件,其质量应符合国家标准,具有足够的强度和耐腐蚀性。
3、龙骨材料:通常使用热镀锌角钢或槽钢,规格和型号应根据设计计算确定。
4、密封胶:选用中性硅酮密封胶,具有良好的耐候性和粘结性。
5、其他材料:如膨胀螺栓、化学锚栓、电焊条、防锈漆等,均应符合相关标准和设计要求。
三、施工准备1、技术准备熟悉施工图纸,明确设计要求和施工工艺。
进行技术交底,确保施工人员了解施工流程和质量标准。
2、现场准备清理施工现场,确保施工区域干净、平整、无障碍物。
测量放线,确定石材安装的基准线和控制线。
按照设计要求安装好预埋件,如无预埋件,则需进行化学锚栓或膨胀螺栓的安装。
四、施工工艺流程1、测量放线根据设计图纸和现场实际情况,在墙面上弹出水平和垂直控制线,确定石材安装的位置和尺寸。
2、龙骨安装按照设计要求,将热镀锌角钢或槽钢通过焊接或螺栓连接的方式固定在墙面上,形成龙骨框架。
龙骨的间距和布置应符合设计要求,确保石材安装的牢固性和稳定性。
3、挂件安装在龙骨上安装不锈钢挂件,挂件的数量和位置应根据石材的尺寸和重量进行合理布置。
挂件应安装牢固,不得松动。
4、石材安装将大理石板材背面开槽,槽的深度和宽度应符合挂件的要求。
将石材挂在挂件上,调整石材的水平度和垂直度,确保石材安装平整、顺直。
相邻石材之间的缝隙应均匀一致,一般控制在 6 8mm 之间。
5、密封处理石材安装完成后,在石材缝隙处填充泡沫条,然后用中性硅酮密封胶进行密封。
密封胶应饱满、平整、光滑,不得有气泡和裂缝。
6、清理验收施工完成后,清理石材表面的灰尘和杂物。
对施工质量进行验收,检查石材的安装牢固度、平整度、垂直度、缝隙宽度、密封胶质量等,发现问题及时整改。

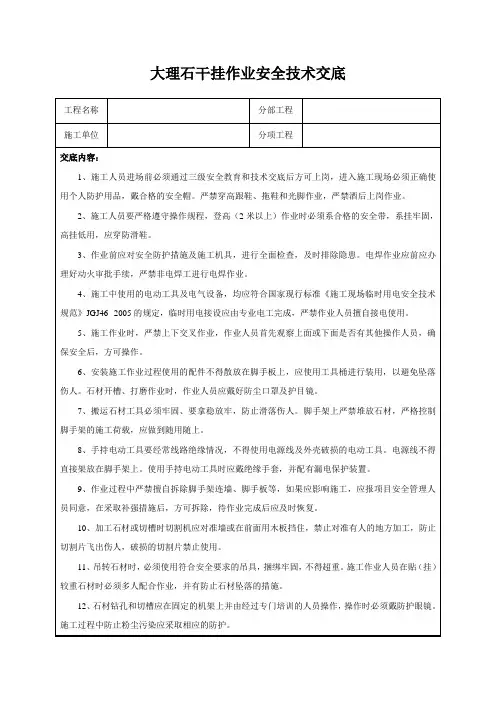

大理石干挂作业安全技术交底为了确保大理石干挂作业的安全性,防止发生意外事故,特对大理石干挂作业的安全技术进行详细交底。
请所有参与干挂作业的工作人员认真学习并遵守以下安全规定和操作指南。
一、施工前准备工作在进行大理石干挂作业之前,必须进行必要的准备工作,包括但不限于以下几个方面的内容:1. 质量检查:对所使用的大理石板材进行质量检查,确保其无裂纹、破损等质量问题。
2. 设备检查:检查所使用的吊装设备、安全带、脚手架等施工所需的设备,确保其安全可靠。
3. 工作区域清理:清理施工区域内的杂物、垃圾等,保持施工现场的整洁有序。
4. 环境保护:根据环境保护要求,采取相应的措施,避免施工过程中对周围环境的损害。
二、安全防护措施1. 佩戴个人防护装备:所有参与干挂作业的人员必须佩戴好安全帽、防护眼镜、防尘口罩、耐穿刺手套等个人防护装备。
2. 支撑和固定结构:在进行大理石干挂作业前,必须将结构进行支撑和固定,保证施工过程中不会出现倒塌的危险。
3. 使用安全工具:使用符合标准的操作工具,并确保其安全可靠,定期对工具进行检查和维护。
4. 避免高空作业:尽量避免进行高空作业,如无法避免,必须使用安全可靠的脚手架和安全带,并设置防护网。
5. 疏散通道设置:保持施工现场的疏散通道畅通无阻,确保在紧急情况下能够快速撤离。
三、干挂作业步骤及注意事项1. 大理石布置:将大理石板材按照规划的尺寸、位置进行布置,确保布置准确无误。
2. 定位标高:根据设计要求和测量数据,确定大理石板材的安装标高,确保板材安装平整。
3. 钻孔定位:根据所安装的大理石板材尺寸和位置,在墙体上钻孔定位,确保定位准确且孔位平行。
4. 安装固定件:将干挂系统的固定件(如安装钢板、龙骨)按照设计要求和规范进行安装,确保其可靠牢固。
5. 进行干挂作业:将大理石板材放置在固定件上,确保其水平平整且位置正确,使用合适的工具进行固定。
6. 定期检查:定期检查已安装的大理石板材和固定件,如发现有松动、裂纹等问题,及时进行修复或更换。

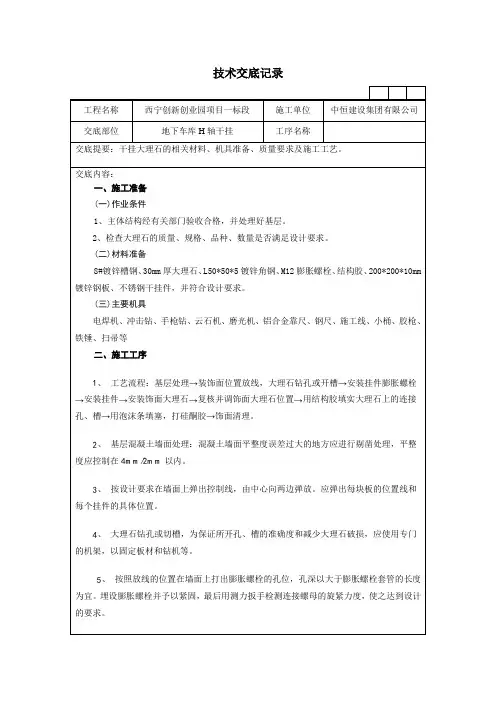

技术交底记录工程名称西宁创新创业园项目一标段施工单位中恒建设集团有限公司交底部位地下车库H轴干挂工序名称交底提要:干挂大理石的相关材料、机具准备、质量要求及施工工艺。
交底内容:一、施工准备(一)作业条件1、主体结构经有关部门验收合格,并处理好基层。
2、检查大理石的质量、规格、品种、数量是否满足设计要求。
(二)材料准备8#镀锌槽钢、30mm厚大理石、L50*50*5镀锌角钢、M12膨胀螺栓、结构胶、200*200*10mm 镀锌钢板、不锈钢干挂件,并符合设计要求。
(三)主要机具电焊机、冲击钻、手枪钻、云石机、磨光机、铝合金靠尺、钢尺、施工线、小桶、胶枪、铁锤、扫帚等二、施工工序1、工艺流程:基层处理→装饰面位置放线,大理石钻孔或开槽→安装挂件膨胀螺栓→安装挂件→安装饰面大理石→复核并调饰面大理石位置→用结构胶填实大理石上的连接孔、槽→用泡沫条填塞,打硅酮胶→饰面清理。
2、基层混凝土墙面处理:混凝土墙面平整度误差过大的地方应进行剔凿处理,平整度应控制在4mm/2mm以内。
3、按设计要求在墙面上弹出控制线,由中心向两边弹放。
应弹出每块板的位置线和每个挂件的具体位置。
4、大理石钻孔或切槽,为保证所开孔、槽的准确度和减少大理石破损,应使用专门的机架,以固定板材和钻机等。
5、按照放线的位置在墙面上打出膨胀螺栓的孔位,孔深以大于膨胀螺栓套管的长度为宜。
埋设膨胀螺栓并予以紧固,最后用测力扳手检测连接螺母的旋紧力度,使之达到设计的要求。
工程名称西宁创新创业园项目一标段施工单位中恒建设集团有限公司交底部位地下车库H轴干挂工序名称交底提要:干挂大理石的相关材料、机具准备、质量要求及施工工艺。
6、安装连接件:干挂大理石采用不锈钢连接件。
注意调节挂件一定要安装牢固。
7、大理石开槽:安装大理石前用匀石机在石材的侧面开槽,开槽深度依照挂件的尺寸进行,一般要求不小于1cm并且在板材后侧边中心,为了保证开槽不崩边,开槽距边缘距离为1/4边长且不小于50mm,并将槽内的石灰清理干净以保证灌胶粘结牢固。
大理石干挂技术交底
交底内容:
一、材料要求
1、石板的品种、规格、数量、颜色应符合设计要求,其色差应符合施工验收规范的要求。
花岗石还应见证取样,其放射性指标应符合有关规定;
2、板材不得有裂缝、掉角、翘曲和表面缺陷;
3、其他材料:M12胀栓、40×40×4mm镀锌角铁、云石胶、不锈钢挂件、泡沫棒、嵌缝膏等。
二、作业条件
1、板材进场后应侧立堆放在室内,底下加垫木方子。
详细核对品种、规格、数量、质量等是否符合设计要求。
有裂纹、缺棱掉角的不得使用,颜色不匀时应进行挑选;
2、挂石材板墙体上的专业设备管线安装、湿挂石材的钢筋网等应完成隐蔽工作,地面垫层已完成,地面垫层强度不得小于1.2Mpa;
3、室内四周墙上弹好
+500mm水平控制线;
4、施工操作前画出安装石材的施工大样图。
三、操作工艺
1、工艺流程:准备工作?弹线?龙骨固定和连接?板块开槽?挂件安装?安装石材板块?擦缝
2、准备工作:熟悉图纸,以施工大样图和加工单为依据,熟悉了解各部位尺寸和做法,弄清洞口、边角等部位之间的关系。
3、弹线:首先在地面上弹出石材外廓线(距结构外皮100mm为宜),
用线坠将此线引至墙上弹线。
根据安装石材的施工大样图在墙上弹出龙骨位置线。
4、龙骨固定和连接:根据墙上弹出的龙骨位置线用胀栓和转接件将纵横龙骨固定于结构墙上。
转接件与龙骨之间的焊缝高度长度应符合设计要求,横龙骨在焊接前应根据石材宽度和挂件位置提前打孔,孔径一般应大于挂件螺栓的1~2mm。
将焊渣敲干净并刷防锈漆进行防锈处理,要求涂刷均匀不得漏刷。
5、板块开槽:将石板临时固定,按挂件位置用云石机在石板的上下两边各开两个短平槽,根据挂件规格短平槽深度宜为25mm,宽度以为6~7mm,长度宜为
80mm,两挂件之间的距离不宜大于600mm,两短槽边距离石板两端部的距离不应小于85mm也不应大于180mm。
石板开槽后不得有损坏或崩边现象,开槽后应将槽内的石屑清理干净。
6、挂件安装:将挂件用螺栓临时固定在横龙骨的打眼处,安装时螺栓的螺帽朝上。
7、安装石材板块: 先将首层板下的槽内抹满云石胶,然后将石板插入挂件内,调整板的左右位置找完水平、垂直、方正后将石板上部槽内也抹满云石胶,将上部挂件插入槽内并拧紧螺帽,再用靠尺检查有无变形。
等云石胶凝固后用同样方法依次安装首层其他板块。
首层板安装完毕后,检查首层板的垂直、平整、板缝是否符合要求,如不符合要求应进行修正。
用上述方法依次进行各层石板的安装。
8、擦缝:石板安装完毕后,用麻布擦干净石板表面,并按石板颜色
调制色浆嵌缝,边嵌边擦干净,使缝隙密实均匀、颜色一致、接头处光滑。
四、质量标准
1、主控项目
1.1干挂石材墙面所用材料的品种、规格、性能和等级应符合设计要求及国家
产品标准和工程技术规范的规定。
石材的弯曲强度不应小于8.0MPa;吸水率应小于
0.8%。
干挂石材墙面的不锈钢挂件厚度不应小于3.0mm;
1.2干挂石材墙面的造型、立面分格、颜色光泽、花纹和图案应符合设计要求;
1.3石材槽的数量、深度、位置、尺寸应符合设计要求; 1.4干挂石材墙面上
的胀栓的位置、数量及拉拔力必须符合设计要求; 1.5胀栓与龙骨、龙骨与挂件、挂件与板块的连接必须符合设计要求,安装必须牢固;
1.6连接件与龙骨之间的焊缝处理应符合规范要求;
1.7板缝的宽度、板缝的处理应符合设计要求和规范规定。
2、一般项目
2.1干挂石材墙面的表面应平整、洁净,无污染、缺损和裂痕,颜色和花纹协
调一致,无明显色差和明显修痕;
2.2石材接缝应横平竖直、宽窄均匀;阴阳角石块压向正确,板边合缝应顺直;
凸凹线出墙厚度应一致,上下口应平直;石材面板上洞口、槽边应套割吻合,边缘
应整齐;
3、墙面干挂石材的允许偏差和检验方法应符合下表之规定。
项次项目允许
偏差(mm) 检查方法
1 立面垂直
2 用2m托线板和尺量检查
2 表面平整 2 用2m靠尺和塞尺检查
3 阴阳角方正 2 用20cm方尺和塞尺检查
4 接缝平直 2 拉5m线和尺量检查
5 勒角上口直线度 2 拉5m线和尺量检查
6 接缝高低 0.5 用钢尺和塞尺检查
7 接缝宽度偏差 1 拉5m线和尺量检查五、成品保护
1、安装好的石板应有切实可靠的防止污染措施,要及时清理粘在
在门框上的污物,特别是打胶时在胶缝的两侧贴保护膜以防污染;
2、合理安排施工顺序,专业工种的施工应提前做好,经隐检合格
方可进行面板施工,防治污染、损坏石材面板;
3、施工中云石胶没达到一定强度不得进行上一层板的施工。
; 六、应注意的问题
1、饰面板面层颜色不均:其主要原因是施工前没有进行试拼和认真的筛选。
2、线角不直、缝格不均、墙面不平整:主要是施工前没有认真按照图纸核对实际结构尺寸,进行龙骨焊接时位置不准确,未认真按加工图纸尺寸核对来料尺寸,加工尺寸不正确,施工中操作不当等原因造成。
线角不直、缝格不均问题应对进场材料严格进行检查,不合格
的材料不得使用;墙面不平应通过施工过程控制来进行纠正。
3、墙面破损、污染:主要原因是打胶勾缝时未贴胶带或胶带脱落,打胶污染后未及时进行清理,造成墙面污染,可用小刀或开刀进行刮净。
竣工前要进行全面的擦洗。
