工程项目资金支付审批表
- 格式:doc
- 大小:18.50 KB
- 文档页数:2

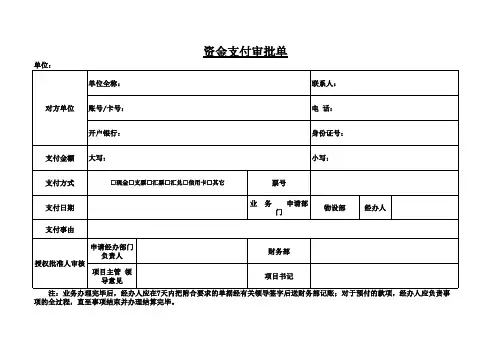

公司项目资金支付审批表
备注:1.支付劳务费和借备用金填写此表
2.填写说明(1):支付劳务费时,工程名称填写项目全称;申请付款单位名称填写劳务公司全称;申请人名称填写劳务负责人姓名;付款方式由公司办公室填写。
资金用途说明填写某个时间段劳务费;累计(进货、完成工作量)填写由公司商务审核过的累计产值;合同付款率填写劳务签订合同的付款比率;按合同应付款(含本次)填写累计产值(含本次)×合同付款率;累计已付款(含本次)填写实际累计已付款。
(2)借备用金时:工程名称填写同上,申请付款名称填写项目部名称;申请人填写借款人名称;付款方式公司办公室填写;资金用途填写资金使用说明,如购买材料或其他。
累计(进货、完成工作量)金额、合同付款率、按合同应付款(含本次)不填写;累计已付款(含本次)填借备用金累计数。
3.公司审批要表明态度,填写同意支付或其他说明、意见,手写签名并填写审批时间。
4.申请人姓名必须手写,申请人与接收款项的人为同一人,若为审批支付劳务费,劳务负责人接收款项时,应提供劳务收据。
若为公司项目部借款购买材料,报销还款时还要付材料购买效益分析。
5.填写此表要求字迹工整,扫描件发回办公室,作为资金支付审批、借款的依据。
公司项目资金支付审批表
备注:1.支付劳务费和借备用金填写此表
2.填写说明(1):支付劳务费时,工程名称填写项目全称;申请付款单位名称填写劳务公司全称;申请人名称填写劳务负责人姓名;付款方式由公司办公室填写。
资金用途说明填写某个时间段劳务费;累计(进货、完成工作量)填写由公司商务审核过的累计产值;合同付款率填写劳务签订合同的付款比率;按合同应付款(含本次)填写累计产值(含本次)×合同付款率;累计已付款(含本次)填写实际累计已付款。
(2)借备用金时:工程名称填写同上,申请付款名称填写项目部名称;申请人填写借款人名称;付款方式公司办公室填写;资金用途填写资金使用说明,如购买材料或其他。
累计(进货、完成工作量)金额、合同付款率、按合同应付款(含本次)不填写;累计已付款(含本次)填借备用金累计数。
3.公司审批要表明态度,填写同意支付或其他说明、意见,手写签名并填写审批时间。
4.申请人姓名必须手写,申请人与接收款项的人为同一人,若为审批支付劳务费,劳务负责人接收款项时,应提供劳务收据。
若为公司项目部借款购买材料,报销还款时还要付材料购买效益分析。
5.填写此表要求字迹工整,扫描件发回办公室,作为资金支付审批、借款的依据。
置业有限公司

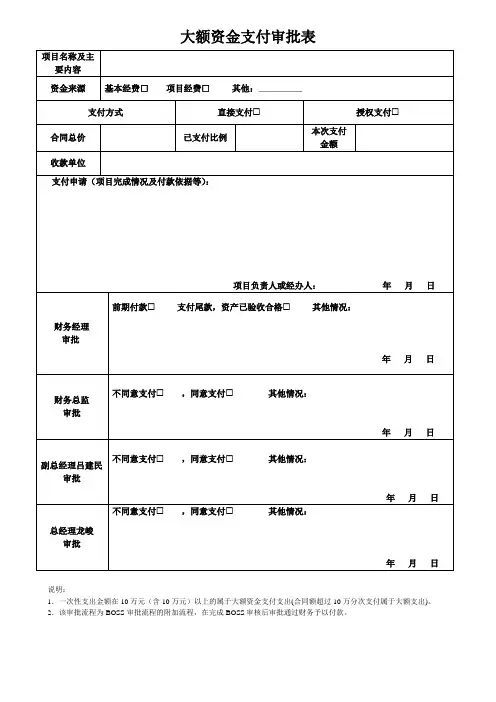

资金支付审批单
2、申请支付金额在5000元(工程合同20万元)以内的报至常务副总经理审批;财务总监、总经理、董事长审批汇总表。
3、此表金额或文字若有涂改,需分别退回重新填报或修订单位加盖公章、修订人签字确认。
4、关于帐号、监管帐户的单位由财务部确定。
请款报告
致:置业有限公司
由我公司承建(整改)的工程项目的工程,我单位截止目前已按合同(或协议)约定完成全部工程工作,根据合同第条第款的规定,我公司特申请支付本次进度款共计(小写)元,占合同总价的%,工程量完成情况详见附件资料(附后)。
□本合同暂定总价为:元;已累计(不含本次)支付:元,占合同总价的%。
□本工程审定价:元,审减额为:元,后附审计结果函。
合同约定开户行:
合同约定帐号:
联系人及电话:
请款单位:(盖章)建筑工程有限公司
日期:年月日
填报说明:1、合同帐户若有变更,请款单位必须提交变更委托证明,并加盖鲜章;
2、合同约定帐户若无变更,只需提供一次。
3、涉及所留质保金的项目,在工程结算审计后,与应付工程款一并开具发票。
工程款审批制度、流程、表格制定目的:为规范工程款支付流程,加快流转速度,提高工作效率,特制定本工程款审批流程。
适用范围:工程款的审核审批(进度款、竣工结算款)。
流程:一、承包单位依据合同约定的付款节点结算进度款需上报:工程款拨付申请表(详见附件1)、工程进度产值报告[包括:施工产值汇总表(详见附件2.1)、工程形象进度确认单(详见附件2.2)、进场材料月报(详见附件2.3)、材料进场验收单(详见附件2.4)、材料计价表(详见附件2.5)、劳务计价表(详见附件2.6)、工程量明细表(详见附件2.7)]、工程量确认单(详见附件3)、工程款支付审批表(详见附件4)、劳务工人名单及计价表及已完工程过程验收资料;竣工结算款需附加上报:工程竣工结算审查表(详见附件5.1-5.4)、工程竣工结算审批单(详见附件6)、竣工结算书(详见附件7)、工程款结清说明(详见附件8)。
二、项目经理收到承包单位提交的付款申请表及附件资料后,对该承包单位上报工程量的施工进度、质量及扣款金额等进行审核,审核完成后,在付款申请表上提出审核意见并签字,此项流程完成期限为:12天。
三、项目经理审核完成后,移交公司工程部、合约部、预算部,工程部审核施工进度及施工质量,合约部审核扣款金额,预算部审核其上报的工程量及产值,在付款申请表上提出审核意见并签字后交予项目经理复核,复核完成后由承包单位填写《工程量确认单》并签章(详见附件3),后附相应款项的增值税专用发票及增值税发票查验平台第1次查询结果打印并加盖公司公章。
此项流程完成期限为:12 天。
四、项目经理将申请表、确认单及附件资料交予合约负责人,由合约负责人填写《工程款支付审批表》(详见附件4),交予总经理助理审核,总助审核并组织公司相关人员进行会签。
此会签期限为:4天。
五、我司在完成项目付款审批后的14个日历天(如遇节假日相应顺延)内支付承包单位当期应得工程款项,上述人员对自己所审核签字文件的真实性、完整性承担全部责任。
