消防移交流程2018.1.7
- 格式:docx
- 大小:15.35 KB
- 文档页数:2
消防设施物业转交文件介绍本文档旨在规范消防设施物业转交的流程和要求,以确保物业安全和消防设施的有效运行。
本文档适用于所有涉及物业转交的情况。
转交程序1. 物业转交的前期准备工作包括清理和检查消防设施,确保其正常运行和符合相关安全标准。
2. 物业转交需由物业管理方和接收方共同参与。
双方应进行协商和签署书面协议,明确转交的时间、责任和义务。
3. 在转交时,物业管理方应向接收方提供完整的消防设施使用手册和相关文件,并进行详细的说明和培训。
4. 接收方应对所接收的消防设施进行验收,并检查其完整性和功能性。
如有问题或疑虑,应及时与物业管理方沟通并解决。
5. 物业管理方应在转交后的一段时间内进行回访,确保消防设施的正常运行,并提供必要的支持和维护。
转交文件内容1. 消防设施清单:包括所有涉及的消防设施、设备和器材的清单,以及其位置和功能说明。
2. 使用手册:详细说明每种消防设施的使用方法、注意事项和维护保养要求。
3. 安全标准和法规:列出适用的安全标准和法规,并提供相关法规的摘要和解释。
4. 转交协议:双方签署的书面协议,包括转交的时间、责任和义务等内容。
5. 验收记录:接收方对所接收的消防设施进行验收的记录,包括验收日期、验收人员和验收结果。
注意事项1. 物业管理方在转交过程中应保证所提供的文件和信息真实、准确、完整。
2. 接收方在接收消防设施时应仔细核对清单和文件,并进行充分的验收和测试。
3. 如发现转交文件中的任何问题或疑虑,应及时与物业管理方联系并解决。
4. 接收方应妥善保管转交文件,并定期进行检查和更新。
以上是关于消防设施物业转交文件的规范要求和流程。
希望本文档能够为相关人员提供指导,确保物业转交的顺利进行以及消防设施的安全运行。
如有任何疑问或需要进一步的信息,请随时与物业管理方联系。
消防移交方案 Prepared on 24 November 2020消防移交方案工程名称:成都青山利康药业有限公司年产4000万袋大容量注射剂等项目建设单位:成都青山利康药业有限公司施工单位:四川省第六建筑有限公司时间: 2015年12月30日消防移交方案一、工程概述本工程位于双流县西南航空港经济开发区,使用性质为工业厂房。
该项目包括大容量输液车间、原料库、办公质检研发楼、培训及生活楼、中试平台、动力车间、危险品库、立体高架库、门卫,主要消防设施包括:火灾自动报警系统,消防供水系统,消火栓系统,自动喷水灭火系统,防烟排烟系统,防火门系统,消防电话系统,防火分隔设施。
二、消防移交本工程已通过双流县公安消防大队验收合格,并于2014年4月24日签发《建设工程竣工验收消防备案表》。
由于建设单位后期在建设中试平台、质检研发楼过程中,需要对正常工作中的喷淋管道、消火栓管道撤除并对消火栓箱进行局部调整。
为配合建设单位厂房建设,我施工单位对建设单位指定的喷淋管道、消火栓管道进行泄压撤除,并配合其他施工单位对撤除的消防设施进行安装。
现中试平台、质检研发楼建设已完成,我施工单位已将撤安后的消防设施进行调试,系统运行正常。
故我施工单位现将所有消防设施移交给建设单位,请建设单位安排相关人员与我施工单位进行交接。
1、消防设施移交1. 1、移交前准备检查各项消防设施是否正常运行:将火灾报警控制器(联动型)工作状态转换为自动状态并进行复位,自动状态下复位后检查主机显示屏上是否有消防设备故障,如无故障可进行下一项工作。
建设单位应安装一名专业电工配合,并及时启闭厂区内配电系统;消防系统联动时,需对厂区内电梯、门禁、动力电源、防排烟、应急照明进行强起强停,为不影响建设单位生产计划,故建议消防系统联动时最好为停产状态。
、移交大容量输液车间、原料库主要使用功能为生产车间及库房,消防设施包括火灾自动报警系统、消火栓系统、防排烟系统、防火门系统、应急照明系统。
物业消防交接验收流程及要点学习物业消防交接验收流程及要点这么久,今天来说说关键要点。
我理解这物业消防交接验收流程,首先得有个前期的准备工作。
就像我们出门旅游得先收拾行李一样,交接双方要先把各种资料备好。
比如说建筑的消防设计审核意见书、消防验收意见书这些重要的文件,这些都是消防设施合法合规的重要证明文件呀。
这一步很关键,如果资料不全,那后面的验收就像是盖大楼没打好地基一样,让人心慌慌。
接着就该正式检查设施设备了。
消火栓得看看有没有水吧,我之前就闹过笑话,有一次我以为消火栓有水就没仔细看,结果后来真要用时,发现根本没水。
这在交接验收里可不行。
消火栓不但要有水,水压还得够,接口也要正常能连接消防水带。
说到消防水带,卷得规不规范呀,有没有破损这些都要瞧仔细了。
还有那灭火器呢?要检查压力够不够,指针在绿区才合格。
我总结了个小技巧来记这个,你就想象那绿色是安全通道,指针在那里面就安全。
灭火器的保质期也要看,可不能放过期的在那放着。
对了还有个要点,疏散指示标志和应急照明,这可是在紧急时刻给人指引方向的。
疏散指示标志要安装得牢固且方向正确,应急照明能不能正常亮起来也很重要。
对于自动喷水灭火系统,喷头有没有被遮挡这是个关键。
我记得有个厂房,堆放东西就把喷头挡住了,这种情况在交接验收时必须要指出来改正。
还有报警系统,测试一下看能不能正常报警。
哦,差点忘了,消防通道也得检查。
不能被占用,就像我们小区有时候车乱停,把消防通道堵了,这在申报物业消防交接验收时是过不去的。
因为一旦发生火灾,消防车进不来那可就完了。
不过我觉得在学习物业消防交接验收流程中,很困惑的一点就是有一些具体的数据要求,像不同建筑类型的防火分区面积之类的。
这就需要反复地去查阅相关的规范资料,像《建筑设计防火规范》这种。
这规范很是繁杂,有时候理解起来很吃力。
我就自己做一些小笔记,把一些重要的数据记下来,方便随时查看。
总之,物业消防交接验收流程及要点很多,要一点一滴仔细去把控,容不得一点马虎。
消防工程工序交接制度第一章总则第一条为规范和加强消防工程工序的交接管理,确保消防工程施工过程中的工序顺利进行,特制定本制度。
第二条本制度适用于所有进行消防工程施工的单位,在消防工程的工序交接过程中必须严格执行。
第三条消防工程施工单位应当根据本制度制定相应的管理办法,明确各个工序之间的交接标准、要求和程序。
第四条每个消防工程项目应当指定专人负责工序交接管理,确保工序交接的及时性和准确性。
第五条对于消防工程施工中的特殊工序,如消防设备的安装和调试、消防系统的接驳等,必须严格按照相关规定和要求进行交接管理。
第二章工序交接标准第六条消防工程施工单位在进行工序交接前,必须对当前工序的施工情况进行全面检查和评估,确保工序达到相关标准和要求。
第七条工序交接标准包括但不限于以下内容:(一)工程材料和设备的完整性和合格性;(二)施工质量和进度是否符合要求;(三)安全和环保措施的执行情况;(四)相关文件和资料的齐全性和准确性。
第八条工序交接时,应当指定专人进行现场验收,对交接内容进行全面核查,确保交接过程的准确性和可靠性。
第九条工序交接标准应当根据具体项目的特点和要求进行具体制定,交接内容必须清晰明确,不得存在模糊和歧义。
第十条工序交接的标准和要求必须在相关文件和资料中明确表达,确保各方都清楚理解,并能够按照标准执行。
第三章工序交接程序第十一条消防工程施工单位在进行工序交接时,应当按照以下程序进行:(一)确定交接责任人和交接时间;(二)准备相关文件和资料,确保交接内容的完整性和准确性;(三)双方进行现场确认,核实工序交接的具体内容和要求;(四)填写交接记录,签字确认。
第十二条工序交接的程序必须严格按照相关要求和流程进行,不得擅自变更或省略,确保交接过程的规范和有序。
第十三条工序交接过程中,如发现问题或存在不符合要求的情况,应当及时协商和处理,确保问题得到及时解决,不得影响下一工序的进行。
第十四条工序交接的结果必须以书面形式记录,并留存相关部门或单位备查,确保交接内容的可追溯性和证据性。

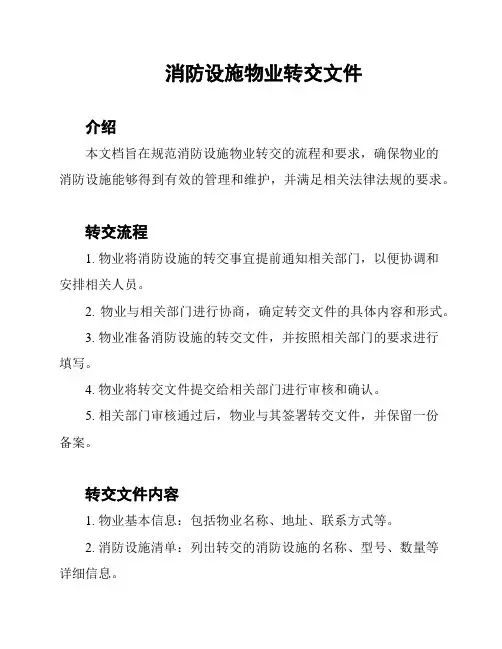

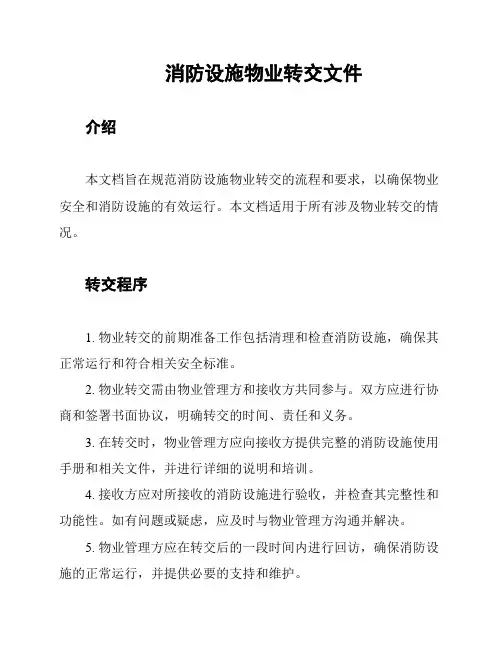

消防设施物业转交文件
介绍
本文档旨在规范消防设施物业转交的流程和要求,确保物业的
消防设施能够得到有效的管理和维护,并满足相关法律法规的要求。
转交流程
1. 物业将消防设施的转交事宜提前通知相关部门,以便协调和
安排相关人员。
2. 物业与相关部门进行协商,确定转交文件的具体内容和形式。
3. 物业准备消防设施的转交文件,并按照相关部门的要求进行
填写。
4. 物业将转交文件提交给相关部门进行审核和确认。
5. 相关部门审核通过后,物业与其签署转交文件,并保留一份
备案。
转交文件内容
1. 物业基本信息:包括物业名称、地址、联系方式等。
2. 消防设施清单:列出转交的消防设施的名称、型号、数量等
详细信息。
3. 设施状态和维护记录:描述转交设施的当前状态,并提供维护和维修的记录。
4. 转交责任声明:明确转交后的责任归属,确保后续管理和维护的连续性。
5. 相关证件和文件复印件:如设备合格证、维护合同等的复印件,以便后续管理和维护的依据。
转交要求
1. 转交文件须真实、准确、完整地记录相关信息,不得有虚假陈述或遗漏。
2. 转交文件应采用标准的格式和语言,易于阅读和理解。
3. 物业应妥善保管转交文件,并按要求提供给相关部门进行查阅。
4. 物业应确保转交的消防设施在交接过程中不受损坏,并做好交接记录。
请根据实际情况和法律法规的要求,制定并执行相应的消防设施物业转交文件,以确保消防设施的安全和有效管理。

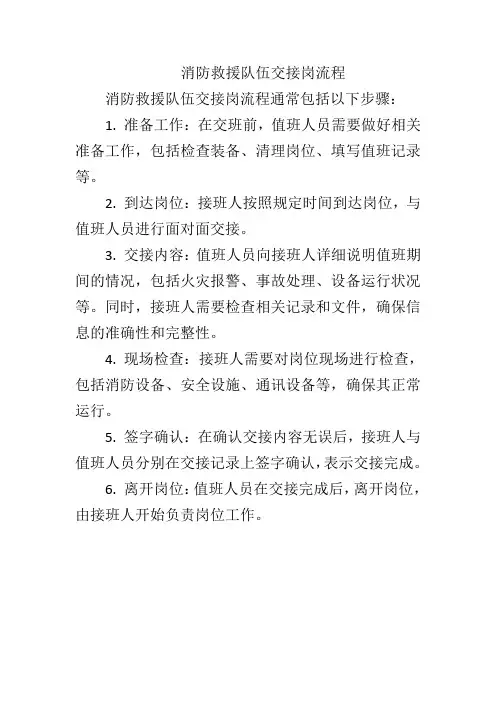

消防救援队伍交接岗流程
消防救援队伍交接岗流程通常包括以下步骤:
1. 准备工作:在交班前,值班人员需要做好相关准备工作,包括检查装备、清理岗位、填写值班记录等。
2. 到达岗位:接班人按照规定时间到达岗位,与值班人员进行面对面交接。
3. 交接内容:值班人员向接班人详细说明值班期间的情况,包括火灾报警、事故处理、设备运行状况等。
同时,接班人需要检查相关记录和文件,确保信息的准确性和完整性。
4. 现场检查:接班人需要对岗位现场进行检查,包括消防设备、安全设施、通讯设备等,确保其正常运行。
5. 签字确认:在确认交接内容无误后,接班人与值班人员分别在交接记录上签字确认,表示交接完成。
6. 离开岗位:值班人员在交接完成后,离开岗位,由接班人开始负责岗位工作。

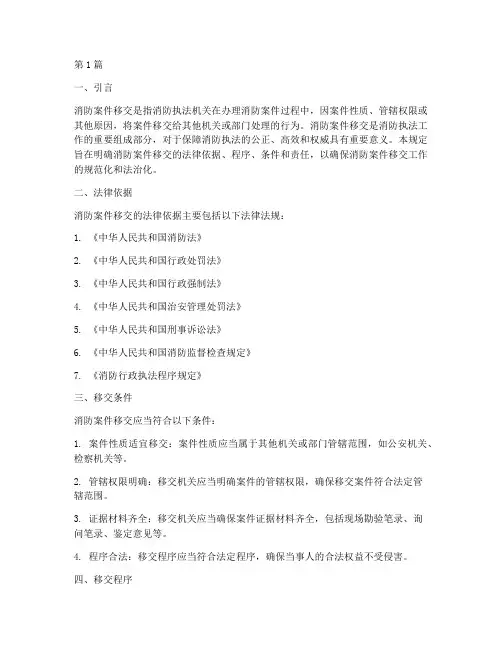

第1篇一、引言消防案件移交是指消防执法机关在办理消防案件过程中,因案件性质、管辖权限或其他原因,将案件移交给其他机关或部门处理的行为。
消防案件移交是消防执法工作的重要组成部分,对于保障消防执法的公正、高效和权威具有重要意义。
本规定旨在明确消防案件移交的法律依据、程序、条件和责任,以确保消防案件移交工作的规范化和法治化。
二、法律依据消防案件移交的法律依据主要包括以下法律法规:1. 《中华人民共和国消防法》2. 《中华人民共和国行政处罚法》3. 《中华人民共和国行政强制法》4. 《中华人民共和国治安管理处罚法》5. 《中华人民共和国刑事诉讼法》6. 《中华人民共和国消防监督检查规定》7. 《消防行政执法程序规定》三、移交条件消防案件移交应当符合以下条件:1. 案件性质适宜移交:案件性质应当属于其他机关或部门管辖范围,如公安机关、检察机关等。
2. 管辖权限明确:移交机关应当明确案件的管辖权限,确保移交案件符合法定管辖范围。
3. 证据材料齐全:移交机关应当确保案件证据材料齐全,包括现场勘验笔录、询问笔录、鉴定意见等。
4. 程序合法:移交程序应当符合法定程序,确保当事人的合法权益不受侵害。
四、移交程序消防案件移交程序如下:1. 初步审查:移交机关对案件进行初步审查,确认是否符合移交条件。
2. 立案决定:经审查,认为符合移交条件的,由移交机关负责人作出立案决定。
3. 制作移交文书:移交机关制作《消防案件移交决定书》,明确案件移交原因、移交机关、接收机关及接收日期等。
4. 送达当事人:移交机关将《消防案件移交决定书》送达当事人,告知其案件移交情况。
5. 移交案件材料:移交机关将案件材料按照法定程序移交给接收机关。
6. 办理交接手续:移交机关与接收机关办理交接手续,确认案件材料完整无误。
五、移交责任消防案件移交责任如下:1. 移交机关责任:移交机关应当依法履行移交职责,确保案件移交合法、及时、准确。
2. 接收机关责任:接收机关应当依法接收案件,对案件进行审查,确保案件处理合法、公正。

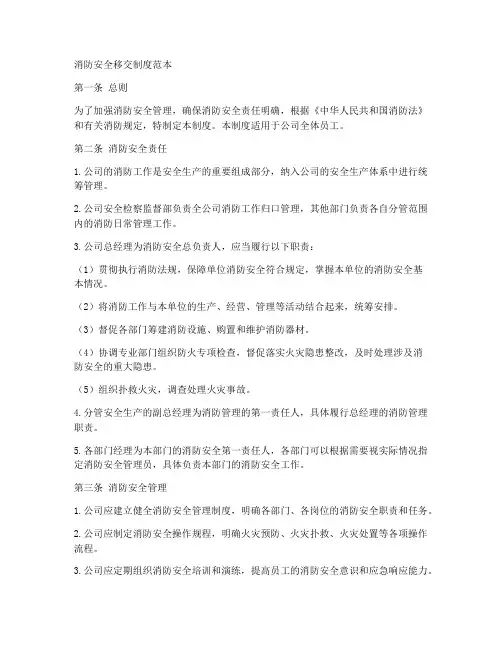

消防安全移交制度范本第一条总则为了加强消防安全管理,确保消防安全责任明确,根据《中华人民共和国消防法》和有关消防规定,特制定本制度。
本制度适用于公司全体员工。
第二条消防安全责任1.公司的消防工作是安全生产的重要组成部分,纳入公司的安全生产体系中进行统筹管理。
2.公司安全检察监督部负责全公司消防工作归口管理,其他部门负责各自分管范围内的消防日常管理工作。
3.公司总经理为消防安全总负责人,应当履行以下职责:(1)贯彻执行消防法规,保障单位消防安全符合规定,掌握本单位的消防安全基本情况。
(2)将消防工作与本单位的生产、经营、管理等活动结合起来,统筹安排。
(3)督促各部门筹建消防设施、购置和维护消防器材。
(4)协调专业部门组织防火专项检查,督促落实火灾隐患整改,及时处理涉及消防安全的重大隐患。
(5)组织扑救火灾,调查处理火灾事故。
4.分管安全生产的副总经理为消防管理的第一责任人,具体履行总经理的消防管理职责。
5.各部门经理为本部门的消防安全第一责任人,各部门可以根据需要视实际情况指定消防安全管理员,具体负责本部门的消防安全工作。
第三条消防安全管理1.公司应建立健全消防安全管理制度,明确各部门、各岗位的消防安全职责和任务。
2.公司应制定消防安全操作规程,明确火灾预防、火灾扑救、火灾处置等各项操作流程。
3.公司应定期组织消防安全培训和演练,提高员工的消防安全意识和应急响应能力。
4.公司应加强消防设施和器材的管理,定期检查、维护、保养,确保其处于良好状态。
5.公司应建立健全火灾事故报告和调查处理制度,及时消除火灾隐患。
第四条消防安全移交1.消防安全移交是指在公司内部进行的消防安全管理职责和任务的交接。
2.消防安全移交应按照公司的相关规定和程序进行,明确移交双方的责任和义务。
3.消防安全移交内容包括:消防设施、器材的管理和使用情况,消防安全管理制度和操作规程,消防安全培训和演练情况,火灾事故报告和调查处理情况等。

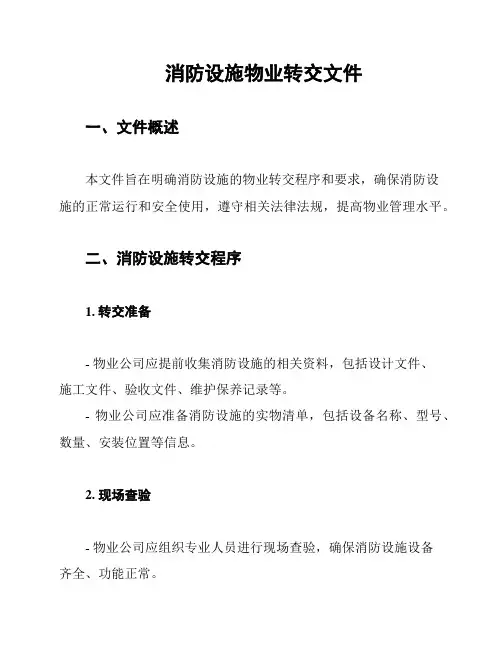

消防设施物业转交文件一、文件概述本文件旨在明确消防设施的物业转交程序和要求,确保消防设施的正常运行和安全使用,遵守相关法律法规,提高物业管理水平。
二、消防设施转交程序1. 转交准备- 物业公司应提前收集消防设施的相关资料,包括设计文件、施工文件、验收文件、维护保养记录等。
- 物业公司应准备消防设施的实物清单,包括设备名称、型号、数量、安装位置等信息。
2. 现场查验- 物业公司应组织专业人员进行现场查验,确保消防设施设备齐全、功能正常。
- 查验过程中发现问题,应及时与施工方或设备供应商沟通,确保问题得到解决。
3. 资料交接- 物业公司应与施工方或设备供应商进行消防设施资料的交接,确保资料完整、准确。
- 交接内容包括设计文件、施工文件、验收文件、维护保养记录等。
4. 签字确认- 双方应对消防设施的实物清单和资料进行核对,确认无误后进行签字确认。
- 签字确认后的清单和资料应由物业公司妥善保管。
三、消防设施管理要求1. 日常巡查- 物业公司应制定消防设施的日常巡查制度,确保设施设备正常运行。
- 巡查记录应详细记录设施设备的状态,发现问题应及时处理。
2. 定期检查- 物业公司应按照相关规定,定期对消防设施进行检查、维护、保养。
- 检查记录应详细记录设施设备的状态,发现问题应及时处理。
3. 培训和演练- 物业公司应定期对员工进行消防设施的使用培训,确保员工熟练掌握操作方法。
- 物业公司应定期组织消防演练,提高员工的应急处理能力。
4. 法律法规遵守- 物业公司应遵守国家法律法规,确保消防设施的运行符合相关规定。
- 物业公司应定期对消防设施进行检查、维护、保养,确保设施设备的安全运行。
四、附则本文件自发布之日起实施,如有未尽事宜,可根据实际情况予以补充。
物业公司应根据本文件制定具体的操作规程,并严格执行。
---以上内容为消防设施物业转交文件的概述和具体要求,请根据实际情况进行调整和完善。
希望对您有所帮助。
建筑消防设施移交流程一、资料移交清单1、公安机关消防机构验收合格意见书。
2、消防设施施工合同。
3、消防设施施工蓝图,设计变更。
4、设备清单。
5、施工资料、隐蔽验收记录、测试记录、材料及设备合格证、设备说明书、随即配件清单等。
6、火灾自动报警系统电子版编码图。
7、电气火灾监控系统编码图。
二、现场设备移交1、喷淋系统2、消火栓系统3、火灾自动报警系统(报警系统、联动系统、CRT)4、电话系统5、广播系统6、防排烟系统7、防火卷帘系统8、气体灭火系统9、电气火灾监控系统10、应急照明、疏散指示系统。
11、室外消火栓、水泵结合器。
三、现场测试1、喷淋系统①喷淋泵现场手动启动、压力开关启动、流量开关启动、监控室多线启动、总线启动。
合格标准:水泵正常启停,监控室收到水泵启动反馈信号。
备注:必须带上水泵控制柜钥匙。
②泄压阀测试合格标准:系统内压力达到规定值,泄压阀自动泄压。
③湿式报警阀测试合格标准:警铃响声正常、压力开关动作正常、启泵功能正常、反馈信号正常。
④末端试水测试合格标准:压力开关动作、水流指示器动作、水泵启动。
⑤管道、支架固定牢靠,管道标示范围清楚,符合国家的相关规范。
⑥系统按图施工,喷头安装符合国家规范,与周围的环境协调、美观。
⑦楼顶水箱间水箱、稳压泵按图施工,符合国家相关标准,稳压泵手动、自动启动正常,电接点压力表,压力范围正常。
2、消火栓系统①消火栓泵现场手动启动、低压压力开关启动、流量开关启动、监控室多线启动、总线启动。
合格标准:水泵正常启停,监控室收到水泵启动反馈信号。
备注:必须带上水泵控制柜钥匙。
②泄压阀测试合格标准:系统内压力达到规定值,泄压阀自动泄压。
③顶层消火栓试射合格标准:水柱充实长度不小于13米。
④系统按图施工,消火栓箱安装符合规范,内配齐全,按图纸配置手提式、推车式灭火器。
⑤管道、支架固定牢靠,管道标示范围清楚,符合国家的相关规范。
⑥楼顶水箱间水箱、稳压泵按图施工,符合国家相关标准,稳压泵手动、自动启动正常,电接点压力表,压力范围正常。

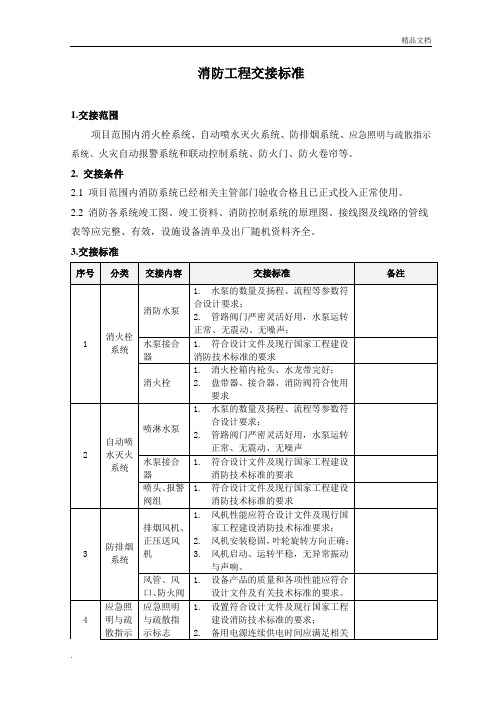

消防工程交接标准
1.交接范围
项目范围内消火栓系统、自动喷水灭火系统、防排烟系统、应急照明与疏散指示系统、火灾自动报警系统和联动控制系统、防火门、防火卷帘等。
2. 交接条件
2.1 项目范围内消防系统已经相关主管部门验收合格且已正式投入正常使用。
2.2 消防各系统竣工图、竣工资料、消防控制系统的原理图、接线图及线路的管线表等应完整、有效,设施设备清单及出厂随机资料齐全。
3.交接标准
4.其他要求
4.1 项目工程负责人为工程交付第一责任人,项目物业经理为工程接收第一责任人。
4.2 项目工程负责人需以交房节点为基准,提前6个月倒排进度计划,物业经理需提前2个月进驻现场,并参与消防各系统的调试与验收。
4.3 达到交接条件后即可进行消防设施设备和资料的交接,交接双方责任人在交接表上签字后生效。
消防值班人员操作指南一. 值班人员责任:1. 火灾报警设备是重要的防火安全设施,值班人员应严格管理,认真负责;严禁非值班人员随便操作。
2. 值班人员要熟记设备的运行状态:正常状态、火警状态、故障状态及操作内容。
3. 值班人员应熟悉该报警系统设备的平面布置图,掌握现场主要设备的位置及部位号的分布情况,4. 发生火灾报警后,按规定进行操作,将操作情况及现场情况填入运行记录。
5. 出现故障报警后,按规定进行操作并找管理人员解决,将故障情况及处理结果填入运行记录。
6. 出现事故应找管理人员及时解决、不得较长时间关断某一部位甚至整个区域,更不能随意停机。
如必须停机应报告有关领导,及时通知维保单位派人解决,并做好相应的预防措施。
7. 若主电掉电,采用备电供电,应注意供电时间不应超过八小时,若超过八小时应切断控制器电源开关(包括备电开关),以防蓄电池损坏。
8. 协助、配合维保单位作好月检报告及日常维修保养工作。
二. 火灾报警时的处理方法在控制器报警之后,值班人员不要惊慌,头脑冷静,保持镇定,同时要保持警惕。
因为实际情况下,火情报警的概率虽比较小,大部分的火警属于误报,但也不能排除火灾真正发生的可能。
可按以下程序操作:⒈先消音,观察并记住报警地址(部位)号,必须立即到现场查看,尽快查明报警现场的情况,判断火灾探测器报警原因,判断是火情报警还是误报。
可以使用消防电话或派人现场查看。
1. 确认是否有火灾发生。
这时可能有以下几种情况:⑴确认火灾发生:如消防控制室值班人员确认火灾发生,立即按本单位预定的方案组织扑救;(一般应根据不同情况及时采取以下两种方式:一是如火情比较小,可以及时采用灭火器具将火扑灭;二是如火情较大,在及时组织本单位人员,利用现有消防设施设备扑灭火灾的同时,应迅速拨打119电话,通知消防队并全力配合消防队施救)。
⑵现场无火灾,但有火情因素:(有人抽烟,烧纸屑,有水雾,风大或有异味,或有大量粉尘,有高频干扰等),应根据具体情况疏导、排除火情因素后复位。
防火系统物业移交记录一、项目背景:根据相关法律法规的要求,物业公司需要对物业内的防火系统进行移交,确保系统的安全性和有效性。
二、移交内容:1. 移交范围:- 灭火器:包括手提灭火器、灭火器柜等。
- 灭火器设施:包括灭火器安装位置、数量、型号等信息。
- 自动报警系统:包括火灾报警控制器、感烟探测器、手动火灾报警按钮等。
- 自动喷水灭火系统:包括水泵、喷头、管道等。
- 疏散指示标志:包括疏散指示标志的位置、数量等信息。
2. 移交流程:a. 物业公司将防火系统的详细情况整理成清单,并进行核实和检查。
b. 物业公司与接收单位(例如新的物业公司)协商确定移交的时间和地点。
c. 双方进行现场验收,核对清单上的防火系统设备和信息。
d. 确认无误后,双方签署移交记录。
三、移交记录内容:1. 移交单位信息:- 单位名称:- 地址:- 联系人:- 联系2. 接收单位信息:- 单位名称:- 地址:- 联系人:- 联系3. 移交日期:年月日4. 移交内容:- 灭火器:数量、型号、位置等信息。
- 灭火器设施:数量、型号、位置等信息。
- 自动报警系统:数量、型号、位置等信息。
- 自动喷水灭火系统:数量、型号、位置等信息。
- 疏散指示标志:数量、位置等信息。
四、注意事项:1. 移交前,物业公司应对防火系统进行全面检查和维护,确保系统正常运行。
2. 接收单位应对移交的防火系统进行详细检查,确保设备完好并能正常使用。
3. 如发现移交内容有误或设备存在故障,应及时通知对方并协商解决办法。
4. 移交记录应妥善保存,作为日后维护和管理的依据。
五、签字确认:移交单位代表签字:__________________ 日期:年月日接收单位代表签字:__________________ 日期:年月日。
消防站交接班制度
各班在每天交接班时,包括您负责的工作和转让的设备、工具、
设备、车辆等进行移交。
交接时,双方在场认真清点,交接后双方在
值班记录上签字。
交接内容包括:
1、介绍当班灭火、火灾危险和剩余工作,提醒下班注意情况。
2、仔细检查设备(装备),保证装备完好。
3、认真清理值班室、卫生间、走廊,并保持卫生干净、整洁,各
种物品摆放整齐有序。
4、移交个人设备。
5、认真清点并移交值班室的其他用具(电视机、空调机等),并
做好值班记录。
双方应认真办理交接班手续,防止物品丢失、损坏等问题的发生,各班必须认真履行交接班手续,出现问题将严肃处理。

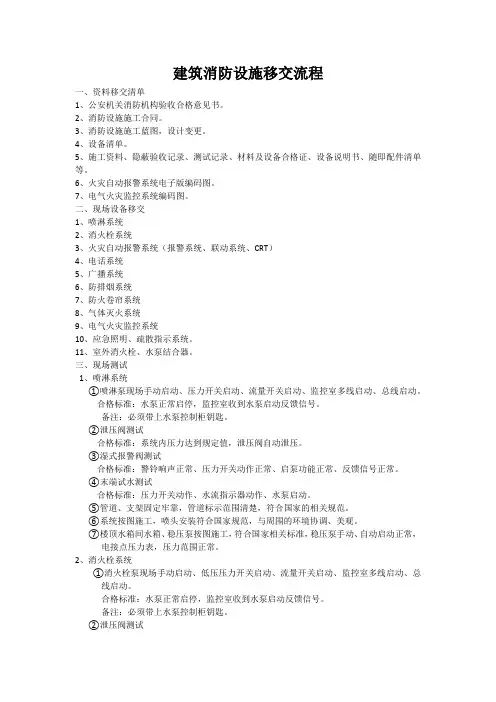

建筑消防设施移交流程
一、资料移交清单
1、公安机关消防机构验收合格意见书。
2、消防设施施工合同。
3、消防设施施工蓝图,设计变更。
4、设备清单。
5、施工资料、隐蔽验收记录、测试记录、材料及设备合格证、设备说明书、随即配件清单等。
6、火灾自动报警系统电子版编码图。
7、电气火灾监控系统编码图。
二、现场设备移交
1、喷淋系统
2、消火栓系统
3、火灾自动报警系统(报警系统、联动系统、CRT)
4、电话系统
5、广播系统
6、防排烟系统
7、防火卷帘系统
8、气体灭火系统
9、电气火灾监控系统
10、应急照明、疏散指示系统。
11、室外消火栓、水泵结合器。
三、现场测试
1、喷淋系统
①喷淋泵现场手动启动、压力开关启动、流量开关启动、监控室多线启动、总线启动。
合格标准:水泵正常启停,监控室收到水泵启动反馈信号。
备注:必须带上水泵控制柜钥匙。
②泄压阀测试
合格标准:系统内压力达到规定值,泄压阀自动泄压。
③湿式报警阀测试
合格标准:警铃响声正常、压力开关动作正常、启泵功能正常、反馈信号正常。
④末端试水测试
合格标准:压力开关动作、水流指示器动作、水泵启动。
⑤管道、支架固定牢靠,管道标示范围清楚,符合国家的相关规范。
⑥系统按图施工,喷头安装符合国家规范,与周围的环境协调、美观。
⑦楼顶水箱间水箱、稳压泵按图施工,符合国家相关标准,稳压泵手动、自动启动正常,
电接点压力表,压力范围正常。
2、消火栓系统
①消火栓泵现场手动启动、低压压力开关启动、流量开关启动、监控室多线启动、总
线启动。
合格标准:水泵正常启停,监控室收到水泵启动反馈信号。
备注:必须带上水泵控制柜钥匙。
②泄压阀测试
合格标准:系统内压力达到规定值,泄压阀自动泄压。
③顶层消火栓试射
合格标准:水柱充实长度不小于13米。
④系统按图施工,消火栓箱安装符合规范,内配齐全,按图纸配置手提式、推车式灭火
器。
⑤管道、支架固定牢靠,管道标示范围清楚,符合国家的相关规范。
⑥楼顶水箱间水箱、稳压泵按图施工,符合国家相关标准,稳压泵手动、自动启动正常,
电接点压力表,压力范围正常。
3、火灾自动报警系统(报警系统、联动系统、CRT)
①外观整洁美观,多线盘、总线盘标识清晰、主机控制范围清晰,多线、总线、电源线、
电话线、广播线有永久固定标识。
②地下室烟感手报与车位号关联起来或与风机房关联起来,房间内烟感应与房间号关联
起来。
③报警点位与CRT系统关联正常。
④联动功能正常。
⑤准确显示报警设备状态信息。
(故障、动作、火警、反馈等)
⑥断开主机主电源,备电工作时长,监控状态不少与8小时。
(火灾自动报警系统施工
及验收规范GB50166--2007,第4.16.2条款)
⑦严禁出现线路接地、短路现象。
⑧主机显示屏上:火警:0个,故障:0个,屏蔽:0个,反馈:0个。
⑨水泵、风机必须有多线按钮,卷帘、切电、广播必须有总线按钮。
⑩多线控制设备全数测试,每个回路报警设备测试不少于20%。
⑾消防联动测试。
4、电话系统电话分机测试一边
合格标准:通话音质正常,音量正常,无杂音,能显示电话分机位置,监控分机状态。
5、广播系统测试一边
合格标准:音质正常,音量正常;间距不大于25米。
6、防排烟系统风机测试一边
合格标准:手动启动风机正常、远程启动正常,手动启动风机,主机接收的反馈信号,联动正常(部分联动)。
7、防火卷帘卷帘测试一边
合格标准:手动启动正常,远程启动正常,联动正常(部分联动)。
8、气体灭火系统模拟气体灭火联动
合格标准:联动相关设备正常,启动气体灭火系统正常,喷洒指示正常,延时正常,紧急停止正常。
9、电气火灾监控系统模拟故障和过载
合格标准:能准确监控控制柜状态,位置信息准确。
10、应急照明、疏散指示系统
合格标准:转换时间不大于5s,应急时间不小于90分钟,公区照度不小于1LX,疏散楼梯内不小于5LX。
11、室外消火栓、水泵结合器
合格标准:室外消火栓两个接口分别未:DN65,D100;水泵结合器要标清所属系统及控制范围(喷淋、消火栓)。
外表整洁美观,无锈蚀,滴漏现象。
