桩基检测技术方案编制:审核:年月日目录一、工程概况 (1)二、工程地质概况 (1)三、检测数量及目的 (1)1、检测数量 (1)2、检测目的 (3)四、检测依据 (3)五、检测方法 (3)(一)单桩竖向抗压静载试验 (3)1、试验设备 (3)3、现场试验 (5)4、卸载观测 (6)5、单桩竖向抗压极限承载力确定 (6)6、单桩竖向抗压极限承载力的统计取值 (7)(二)单桩竖向抗拔静载试验 (7)1、试验设备 (7)2、现场试验 (7)3、卸载观测 (9)4、单桩竖向抗拔极限承载力确定 (9)(三)低应变法检测 (9)1、检测仪器 (10)2、检测方法 (10)3、低应变资料分析 (10)(四)超声波法检测 (11)1、检测设备及仪器 (11)2、检验方法 (11)3、桩身完整性判定 (12)六、报告的编制 (13)七、检测时间安排 (14)八、质量、安全保证措施 (14)九、需要委托方配合的工作 (15)一、工程概况检测内容有:桩身完整性(低应变法和声波透射法)、单桩竖向抗压承载力试验、单桩竖向抗拔承载力试验。
检测部位包含主厂房、罐区、污水处理+滑雪场、飞灰处理、水处理+冷却塔、烟囱(桩基甲级)。
为了保证施工的顺利进行和结构的安全可靠,为设计提供试验桩的科学依据,根据国家规范和设计院图纸要求,本工程承载力抗压静载试验采用堆载法,抗拔静载试验采用反力桩。
二、工程地质概况工程地质概况详见《岩土工程勘察报告》三、检测数量及目的1、检测数量根据《建筑基桩检测技术规范》JGJ106:(1)单桩竖向承载力检测数量在同一条件下不应少于3根,且不宜少于总桩数的1%;当工程桩总数小于50根时,不应少于2根。
(2)桩身完整性检测,建筑桩基设计等级为甲级,或地基条件复杂、成桩质量可靠性较低的灌注桩工程,检测数量不应少于总桩数的30%,且不应少于20根;其他桩基工程,检测数量不应少于总桩数的20%,且不应少于10根;除符合以上条件外,每个柱下承台检测数不应少于1根;大直径嵌岩灌注桩或设计等级为甲级的大直径灌注桩,应在上述检测范围内,按不少于总桩数10%的比例采用声波透射法或钻芯法检测。

建筑工程试验检测项目及频率汇总表
精选文档
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
精选文档
精选文档
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
建筑工程试验检测项目及频率汇总表
精选文档
精选文档。

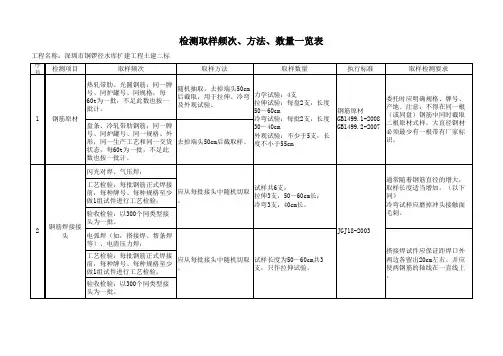

检测取样频次、方法、数量一览表工程名称:深圳市铜锣径水库扩建工程土建二标
检测取样频次、方法、数量一览表工程名称:深圳市铜锣径水库扩建工程土建二标
检测取样频次、方法、数量一览表工程名称:深圳市铜锣径水库扩建工程土建二标
检测取样频次、方法、数量一览表工程名称:深圳市铜锣径水库扩建工程土建二标
检测取样频次、方法、数量一览表工程名称:深圳市铜锣径水库扩建工程土建二标
检测取样频次、方法、数量一览表工程名称:深圳市铜锣径水库扩建工程土建二标
检测取样频次、方法、数量一览表工程名称:深圳市铜锣径水库扩建工程土建二标。
桩基工程检测方案表格序号检测项目检测内容检测方法检测标准检测标准符合情况检测结果及评定1 桩身直径和垂直度检测桩身直径和垂直度对桩的承载力和稳定性有重要影响,需要进行检测。
桩身直径和垂直度检测仪器进行测量和检测。
GB50330-2013 和 JGJ94-2008 标准要求符合 GB50330-2013 和 JGJ94-2008 标准要求,符合桩基设计要求检测结果符合设计要求,桩身直径和垂直度良好2 桩身混凝土强度检测桩身混凝土强度对桩的承载力和稳定性有关,需要进行检测。
桩身混凝土强度检测,使用混凝土强度检测仪器进行试验。
GB/T50081-2002 标准要求符合GB/T50081-2002 标准要求,符合桩基设计要求检测结果符合设计要求,桩身混凝土强度良好3 桩身锚固长度检测桩身锚固长度对桩的承载力和稳定性有影响,需要进行检测。
桩身锚固长度检测,使用尺子和测量仪器进行测量。
GB50330-2013 和 JGJ94-2008 标准要求符合 GB50330-2013 和 JGJ94-2008 标准要求,符合桩基设计要求检测结果符合设计要求,桩身锚固长度良好4 桩底摩阻力检测桩底摩阻力对桩的承载力和稳定性有影响,需要进行检测。
桩底摩阻力检测,使用静力桩载荷试验仪进行试验。
GB50330-2013 和 JGJ94-2008 标准要求符合GB50330-2013 和 JGJ94-2008 标准要求,符合桩基设计要求检测结果符合设计要求,桩底摩阻力良好5 桩身竖向位移监测桩身竖向位移对桩的承载力和稳定性有影响,需要进行监测。
桩身竖向位移监测,使用竖向位移监测仪器进行实时监测。
GB50330-2013 和 JGJ94-2008 标准要求符合 GB50330-2013 和 JGJ94-2008 标准要求,符合桩基设计要求监测结果符合设计要求,桩身竖向位移良好6 桩头荷载试验桩头荷载试验用于检测桩的承载能力,需要进行试验。
桩基工程质量检测方案表格一、引言桩基工程是土木工程中常见的一种基础形式,其质量直接关系到工程的安全和稳定。
因此,对桩基工程的质量进行严格检测是十分重要的。
本文将针对桩基工程的质量检测制定一套详细的方案。
二、检测对象桩基工程的质量检测对象包括但不限于以下几个方面:1. 桩基的承载能力2. 桩身的垂直度和直径3. 桩的外观及表面平整度4. 桩身的混凝土质量5. 桩的锚固长度和锚固质量三、检测方法1. 桩基的承载能力检测(1)静载试验:通过在桩顶施加一定载荷,观测桩身的沉降情况和力学响应,以评估桩的承载能力。
(2)动载试验:采用冲击或振动的方式对桩进行检测,观测振动信号及响应,推断桩的承载能力。
2. 桩身的垂直度和直径检测(1)视觉检测:利用测量仪器对桩身进行三维扫描,测量直径和垂直度。
(2)超声波探伤:通过超声波探伤仪对桩身进行扫描,分析并记录桩身的直径和垂直度。
3. 桩的外观及表面平整度检测(1)目视检测:对桩的外观进行目视检查,记录表面是否平整、有无裂缝或渗漏。
(2)手摸检测:手摸桩身表面,观察是否有凹凸不平或结块现象。
4. 桩身的混凝土质量检测(1)取样检测:在指定位置取样,进行混凝土抗压强度检测。
(2)超声波透射法:采用超声波透射法检测桩身混凝土的密实性和质量。
5. 桩的锚固长度和锚固质量检测(1)取样检测:在锚固部位取样,进行拉拔试验,检测锚固长度。
(2)超声波透射法:采用超声波透射法检测桩身锚固部位混凝土的密实性和质量。
四、检测频次及标准1. 桩基的承载能力检测:一般在桩基施工完成后,进行静载试验和动载试验,以确保桩的承载能力符合设计要求。
2. 桩身的垂直度和直径检测:在桩基施工完成后,进行一次检测,以确保桩身垂直度和直径符合设计要求。
3. 桩的外观及表面平整度检测:在桩基施工完成后,进行一次检测,以确保桩的外观和表面平整度符合设计要求。
4. 桩身的混凝土质量检测:在桩基施工完成后,进行取样检测,确保桩身混凝土的质量符合设计要求。

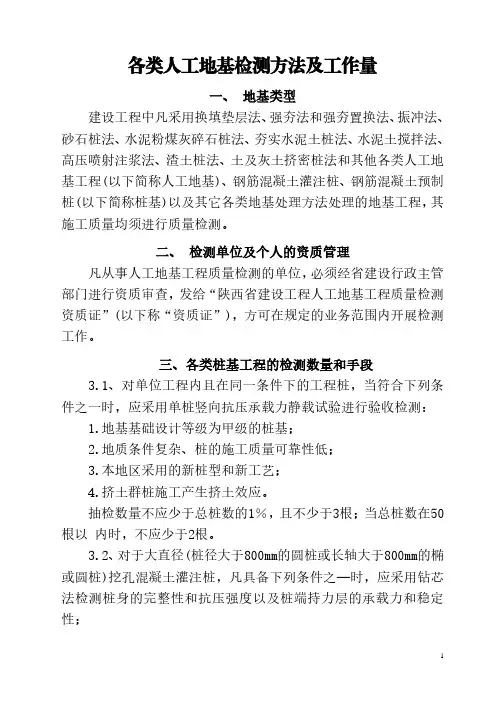

各类人工地基检测方法及工作量一、地基类型建设工程中凡采用换填垫层法、强夯法和强夯置换法、振冲法、砂石桩法、水泥粉煤灰碎石桩法、夯实水泥土桩法、水泥土搅拌法、高压喷射注浆法、渣土桩法、土及灰土挤密桩法和其他各类人工地基工程(以下简称人工地基)、钢筋混凝土灌注桩、钢筋混凝土预制桩(以下简称桩基)以及其它各类地基处理方法处理的地基工程,其施工质量均须进行质量检测。
二、检测单位及个人的资质管理凡从事人工地基工程质量检测的单位,必须经省建设行政主管部门进行资质审查,发给“陕西省建设工程人工地基工程质量检测资质证”(以下称“资质证”),方可在规定的业务范围内开展检测工作。
三、各类桩基工程的检测数量和手段3.1、对单位工程内且在同一条件下的工程桩,当符合下列条件之一时,应采用单桩竖向抗压承载力静载试验进行验收检测:1.地基基础设计等级为甲级的桩基;2.地质条件复杂、桩的施工质量可靠性低;3.本地区采用的新桩型和新工艺;4.挤土群桩施工产生挤土效应。
抽检数量不应少于总桩数的1%,且不少于3根;当总桩数在50根以内时,不应少于2根。
3.2、对于大直径(桩径大于800mm的圆桩或长轴大于800mm的椭或圆桩)挖孔混凝土灌注桩,凡具备下列条件之—时,应采用钻芯法检测桩身的完整性和抗压强度以及桩端持力层的承载力和稳定性;1.设计对基桩完整性、混凝土质量有特殊要求。
抽检数量为总桩数的10%且不少于10根;2.设计对基桩承载力有要求,且终孔后未进行桩端持力层核验的。
检测数量为总桩数的10%且不少于10根;3.基桩反射波法低应变动测曲线杂乱无章,不能正常有效地进行桩身完整性分析判定时或低应变反射波法检测中不能明确完整性类别或完整性类别为Ⅲ类的桩,对这部分桩应全部检测;4.低应变反射波法检测中桩底同向反射信号强烈,桩端持力层的岩土性状(承载力和稳定性)有可能较差时,对于这部分桩应全部抽检;5.基桩低应变发射波法判定完整性类别为Ⅲ类的桩,应全部检测;6.钻孔抽芯法的桩体岩心采取率不低于90%。
桩基检测表1-1检测数量规定检测项目公路标准港口标准建筑工程标准检测时间确定委托方需提供的资料委托方现场准备工作竖向抗压静载竖向抗拔静载水平静载1、同一单位工程,不少于总桩数的1%,且不少于3根;2、总桩数少于50根时,不应少于2根。
对于预制桩,从成桩到开始试验的时间间隔:1、对于砂类土,不应少于10天;2、对于粘性土,不应少于15天;3、对于淤泥或淤泥质土,不应少于25天;4、对于混凝土灌注桩,混凝土龄期需达到28天。
1、提供安全可靠的施工现场;2、提供用水、电及必要的照明;3、桩头应平整完好,对于混凝土灌注桩,还应用高强混凝土做好桩帽。
高应变检测同一单位工程,不少于总桩数的5%,且不少于5根。
从成桩到开始试验的时间间隔:1、对于砂类土,不应少于7天;2、对于粉土,不应少于10天;3、对于粘性土,不应少于15天;4、对于淤泥或淤泥质土,不应少于25天。
根据检测方提供的方案做好准备。
低应变检测公路工程基桩100%进行完整性检测,且超声波检测不少于50%混凝土预制桩:检测桩数不宜少于总桩数的10%,并不得少于10根;灌注桩宜全部检测低应变或超声法抽检不应少于总桩数的30%,且每承台下不应少于1根1、对于混凝土灌注桩龄期不得少于14天(或强度等级不低于15MPa);2、对于混凝土预制桩不受此限。
清理桩头,对于混凝土灌注桩还应凿出水泥浮浆,平整桩头。
钻芯法检测抽检数量为总桩数的2%,且不少于2根。
群桩基础每墩不少于1根。
抽检数量为总桩数的3%抽检不应少于总桩数的15%,且不应少于10根龄期应大于28天或预留同条件养护试块强度达到设计强度1、提供安全可靠的施工现场;2、提供钻探用水及必要的照明。
声波透射法检测公路工程基桩100%进行完整性检测,且超声波检测不少于50%/低应变或超声法抽检不应少于总桩数的30%,且每承台下不应少于1根混凝土达到设计强度等级的70%,且不小于15MPa1、工程名称、工程地点、建设、勘察、设计、监理、施工单位名称;2、工程地质勘察资料;3、桩设计资料和施工记录;4、桩平面布置图;5、其它资料。
附件:各类工程基桩、天然地基和支护工程检测方法及数量一、工程基桩基桩类型检测要求抽检数量说明各类预制桩用低应变法检测桩身完整性每个承台抽检桩数不得少于一根;基础设计等级为甲级,抽检数量不少于总桩数的30%,且不少于20根;其他抽检数量不少于总桩数的20%,且不少于10根。
对于只有一层的地下车库或厂房,全部是单桩单柱的,抽检数量不少于总桩数的30%,且不少于20根,如发现Ⅲ、Ⅳ桩,则全数检测。
用静载法或高应变法检测单桩承载力1、静载试验抽检数量不少于总桩数的1%,且不少于3根,当总桩数在50根以内时,不得少于2根;2、高应变法检测单桩承载力,抽检数量不应少于总桩数的5%,且不得少于5根。
1、对单位工程内且在同一条件下的工程桩,当符合下列条件之一时,应采用单桩竖向抗压承载力静载试验进行验收检测:1)、设计等级为甲级的桩基;2)、地质条件复杂、桩施工质量可靠性低;3)、本地区采用的新桩型或新工艺;4)、挤土群桩施工产生挤土效应;5)场地地质条件为岩溶的桩基工程;6)非岩溶地区上覆土层为淤泥等软弱土层,其下直接为中风化岩、或微风化岩、或中风化岩面上只有较薄的强风化层;7)桩端持力层为遇水易软化的风化岩层;8)采用“引水法”施工的桩基工程。
2、除上述条件以外的预制桩工程,可采用低应变进行桩身完整性检测、高应变法进行单桩竖向抗压承载力检测;也可直接采用高应变法同时进行桩身完整性检测和单桩竖向抗压承载力检测,抽检桩数不应少于同条件下总桩数的8%,且不得少于10根。
3、当需要检测的项目包括多个单位工程时,检测桩位还应覆盖到不同的单位工程。
混凝土灌注桩用低应变法、声波透射法、钻芯法1、采用低应变法检测桩身完整性时,柱下三桩或三桩以下的承台,每承台抽检桩数不得少于1根;当满足下列条件之一时,柱下四桩或四桩以上承台抽检桩数不应少于相应总桩数的30%,且单位工程抽检检测桩身完整性2、满足说明中所列条件的桩基工程:柱下四桩或四桩以上承台抽检桩数不应少于相应总桩数的30%,且抽检总桩数不得少于20根。
对桩基检测方法及桩基质量检测数量在规范中的规定发表于2010-10-18 16:41:11分使用道具小中大楼主1 桩的检测方法有以下5种:1.1 静载试验——在桩顶部逐级施加竖向压力、竖向上拔力和水平推力,观测桩顶部随时间产生的沉降、上拔位移和水平位移,以确定相应的单桩竖向抗压承载力、单桩竖向抗拔承载力和单桩水平承载力的试验方法。
1.2 钻芯法——用钻机钻取芯样以检测桩长、桩身缺陷、桩底沉渣厚度以及桩身混凝土的强度、密实性和连续性,判定桩底岩土性状的方法。
1.3 低应变法——采用低能量瞬态或稳态激振方式在桩顶激振,实测桩顶部的速度时程曲线或速度导纳曲线,通过波动理论分析或频域分析,对桩身完整性进行判定的检测方法。
1.4 高应变法——用重锤冲击桩顶,实测桩顶部的速度和力时程曲线,通过波动理论分析,对单桩竖向抗压承载力和桩身完整性进行判定的检测方法。
1.5 声波透射法——在预埋声测管之间发射并接收声波,通过实测声波在混凝土介质中传播的声时、频率和波幅衰减等声学参数的相对变化,对桩身完整性进行检测的方法。
粤建科字[2000 ]137号)第一章总则第一条为规范我省桩基工程质量的检测行为,明确有关检测工作内容和方法,确保建设工程质量,根据国家、省现行技术规范、规程及规定,结合本省实践,制定本规定。
第二条本规定适用于本省行政区域内钢筋混凝土桩和钢桩的检测。
支护桩、水泥土搅拌桩等复合地基竖向增强体的检测,应分别按行业标准《建筑基坑支护技术规程》JGJ120-99、《建筑地基处理技术规范》JGJ79-91或广东省标准《建筑基坑支护工程技术规程》DBJ/T15-20-97 执行,当JGJ120-99、JGJ79-91或DBJ/T15-20-97 未作具体规定时,应参照本规定执行。
第三条桩基工程除按本规定进行检测外,其原材料、混凝土试件及桩位偏差等还应按有关规范、标准的要求进行检验。
第二章一般规定第四条桩基工程质量检测包括成桩质量检测和承载力检测两部分,一般应先进行成桩质量检测,后进行承载力检测。
羅对桩基检测方法及桩基质量检测数量在规范中的规定发表于2010-10-18 16:41:11 分使用道具小中大楼主膁蒁 1 桩的检测方法有以下 5 种:罿 1.1 静载试验——在桩顶部逐级施加竖向压力、竖向上拔力和水平推力,观测桩顶部随时间产生的沉降、上拔位移和水平位移,以确定相应的单桩竖向抗压承载力、单桩竖向抗拔承载力和单桩水平承载力的试验方法。
肃 1.2 钻芯法——用钻机钻取芯样以检测桩长、桩身缺陷、桩底沉渣厚度以及桩身混凝土的强度、密实性和连续性,判定桩底岩土性状的方法。
袄 1.3 低应变法——采用低能量瞬态或稳态激振方式在桩顶激振,实测桩顶部的速度时程曲线或速度导纳曲线,通过波动理论分析或频域分析,对桩身完整性进行判定的检测方法。
芁 1.4 高应变法——用重锤冲击桩顶,实测桩顶部的速度和力时程曲线,通过波动理论分析,对单桩竖向抗压承载力和桩身完整性进行判定的检测方法。
螆 1.5 声波透射法——在预埋声测管之间发射并接收声波,通过实测声波在混凝土介质中传播的声时、频率和波幅衰减等声学参数的相对变化,对桩身完整性进行检测的方法。
蒆芃羁袈薄粤建科字[ 2000 ] 137 号)第一章总则第一条为规范我省桩基工程质量的检测行为,明确有关检测工作内容和方法,确保建设工程质量,根据国家、省现行技术规范、规程及规定,结合本省实践,制定本规定。
螃蒈第二条本规定适用于本省行政区域内钢筋混凝土桩和钢桩的检测。
支护桩、水泥土搅拌桩等复合地基竖向增强体的检测,应分别按行业标准《建筑基坑支护技术规程》JGJ120-99、《建筑地基处理技术规范》 JGJ79-91 或广东省标准《建筑基坑支护工程技术规程》 DBJ/T15-20-97 执行,当 JGJ120-99、 JGJ79-91 或 DBJ/T15-20-97 未作具体规定时,应参照本规定执行。
罿羆第三条桩基工程除按本规定进行检测外,其原材料、混凝土试件及桩位偏差等还应按有关规范、标准的要求进行检验。
附件1:调整后各类工程基桩、天然地基和支护工程检测方法及数量一、工程基桩部分(二)验收试验说明:1、本表主要依据《广东省建筑地基基础检测规范》(DBJ15-60-2008)和《建筑基桩检测技术规范》(JGJ106-2003),所列数量和方法是工程施工完成后质量验收检测的要求。
为设计提供承载力参数的试桩静载试验和锚杆基本试验结果,不得作为施工质量验收试验的依据。
2、上述检测应按单位工程计算,当单位工程由若干个子单位工程组成时抽检数量宜按子单位工程计算。
小区工程中,地基基础设计等级为丙级,且各单位工程的工程桩总数少于30根或地基处理面积小于300㎡,经工程质量各方责任主体共同确认,可将地质条件相近、施工工艺相同的若干个单位工程合并起来确定抽检数量,但应对每单位工程进行承载力抽检,承载力检测抽检数量:当采用单桩静载试验时不得少于1根、当采用高应变法时不得少于2根、当采用平板载荷试验时不得少于2点。
对地基处理面积超过20000㎡或工程桩总数超过2000根的大型单位工程,超过部分的抽检数量可适当减少,但不应少于相应规定抽检数量的50%。
3、对检测不合格的基桩和地基,按以下要求进行扩大检测:①当平板载荷试验、锚杆试验、单桩承载力检测或钻芯法抽检结果不满足设计要求时,应按不满足设计要求的数量加倍扩大抽检。
②当采用低应变法抽检桩身完整性所发现的Ⅲ、Ⅳ类桩之和大于抽检桩数的20%时,应按原抽检比例扩大抽检,当两次抽检的Ⅲ、Ⅳ类桩之和仍大于抽检桩数的20%时,该批桩应全数检测。
当Ⅲ、Ⅳ类桩之和不大于抽检桩数的20%时,应研究确定处理方案或扩大抽检的方法和数量。
③当采用高应变法和声波透射法抽检桩身完整性所发现的Ⅲ、Ⅳ类桩之和大于抽检桩数的20%时,应按原抽检比例扩大抽检。
当Ⅲ、Ⅳ类桩之和不大于抽检桩数的20%时,应研究确定处理方案或扩大抽检的方法和数量。
④标准贯入试验、圆锥动力触探试验、静力触探试验、十字板剪切试验等方法抽检孔数超过30%不满足设计要求时,应按不满足设计要求的孔数加倍扩大抽检,或适当增加平板载荷试验数量。
建设工程桩基检测(含监督抽测)方案
说明:1、本方案由建设单位组织参建各方共同确定,具体检测桩位应由设计、监理等单位确定并填写《桩位附表》;
2、确定依据为《建筑基桩检测技术规范》(JGJ106-2003)及《建筑地基基础检测规范》DBJ 15-60-2008等;
3、地质情况及桩工艺按《建筑地基基础检测规范》DBJ 15-60-2008第3.3.5和3.3.6条的分类规定填写;
4、测桩过程中若发现有不合格桩情况,建设、设计、监理及检测单位必须尽快通知质监站及时处理;
5、塔吊、人货梯基础按番禺区安监站文件要求检测:(1)基础为预制管桩、钻(冲)孔桩的,采用低应变
法检测全部桩的桩身完整性;(2)基础为处理土地基(木桩加固地基、换填砂石地基、水泥土搅拌桩复
合地基等)的只能采用压板试验(检点)检测地基承载力;基础为天然土地基的,原则上采用压板试验
(检1点),特殊情况不能做压板试验的,可采用标准贯入试验(检6点)或动力触探试验(检6点)
检测地基承载力并提供安全评价报告;
6、本方案(含桩位附表、桩位平面图及方案详情)一式三份,由建设单位、检测单位和质监站各存一份。
建设工程桩基检测(含监督抽测)方案-桩位附表
的桩;(2)设计认为重要的桩;(3)局部地质条件出现异常的桩;(4)当采用两种或两种以上检测方法时,宜根据前一种检测方法的检测结果来确定后一种检测方法的受检桩。
建设工程桩基检测(含监督抽测)方案-桩位平面图
2、桩位平面图最大纸幅不大于A3纸幅。
