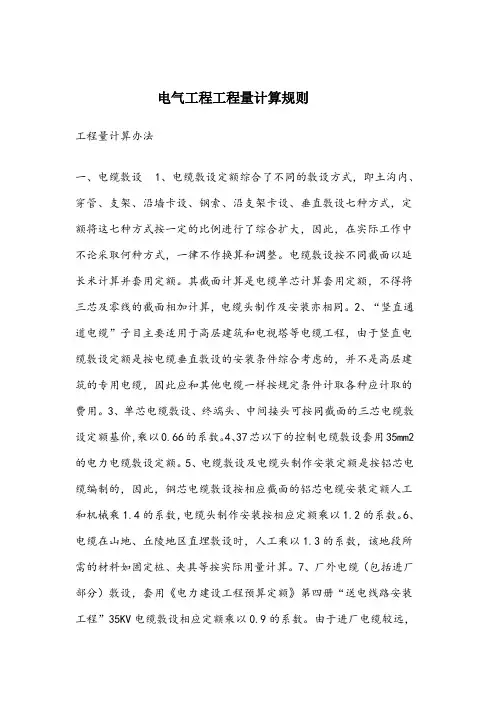

电气计算规则
- 格式:doc
- 大小:43.50 KB
- 文档页数:34
电气计算规则
1、工程量运算次序
电气设备安装工程工程量运算次序应按照以下次序供给:
变压器——高低压设备安装——母线、绝缘子——电机、电动葫芦(含接线、检查)——滑触线装配——电缆(电缆头、桥架、穿管数量)——防雷及接地装配——10KV以下架空配电线路——电气调剂实验——配管配线——照冥器具——电梯电气装配
2、电力变压器
电力变压器分干式及油浸式两种,以台运算,差别高低压及容量。
3、配电装配
3.1 包含断路器、接触器、互感器、避雷器、电抗器、电力电容器及电容器柜,以台为计量单位,隔分开关、熔断器以组为计量单位;
3.2 配电装配设备的支架按施工图设计的须要量运算,以kg为计量单位;
3.3 差不多槽钢、角钢以m运算,应标明规格型号;
3.4 配电设备的端子板外部界线,以组为单位,端子箱安装分户外、户内以个为单位。接线方法有:有端子外部接线、无故子外部接线,2.5mm和6mm两种,以个为单位 如营口港1~3#泊位上输油臂分控站接线就应当套用该项目,别的应增长“管内穿线”的工程量,以m/单根运算总工程量;
3.5 高压设备定额内均不包含绝缘台安装,其工程量应按施工图设计履行;
3.6 导线敷设应有焊(压)接线端子工程量,如照明导线的敷设就应推敲此项工程量;
3.7 盘柜配线只有用于盘上小设备元件的少量现场配线,不有用于工厂的设备修配、修改工程。
3.8 高压开关柜与差不多型钢采取焊接固定,柜间用螺栓连接;柜内设备按厂家已安装好,连接母线已设备,油漆已刷好来推敲。规定主母线以及主母线与上刀闸引下线的设备安装可另套响应定额运算。供给工程量
4、母线、绝缘子
4.1 带型母线安装及带型母线引下线安装包含铜排、铝排,分别以不合截面和片数以“m/单相”为计量单位。母线和固定母线的金具均按设计量加损耗运算,应标明规格及截面面积;
4.2 槽型母线安装以“m/单相”为计量单位,若为“三”相则应乘以“3”,槽型母线与设备连接分别以连接不合的设备以“台”为计量单位;
4.3 与发电机、变压器、断路器、隔分开干系接,注明槽型母线的规格尺寸,槽型母线及固定槽型母线的金具按实际用量加损耗率运算;
4.4 共箱母线安装以m为计量单位。
5、操纵设备及低压电器
5.1 操纵台、操纵箱、配电箱以台运算,应标明箱柜大年夜小尺寸,配电箱区分落地式和吊挂嵌入式两种,操纵开关应区分规格、方法以个单位;
5.2 电缆终端头中心头制造安装中已包含焊、压接线端子,不得反复运算。
5.3 各类屏、柜、箱、台安装,均未包含端子板的外部接线工作内容,应依照设计图纸运算端子规格、数量。套用外部接线定额(造价用)。
6、电机
6.1 电机系指发电机和电念头的统称,单台重量在3吨以下的电机为小型电机,3~30吨为中型电机,30吨以上的为大年夜型电机;
6.2 电机分直流、交换,标出功率,防爆与否等;
6.3 电机干燥项目,以台为单位,功率大年夜小,分大年夜中小型;
6.4 电机接线为导线则套焊压端子项目,工程量应供给数量、导线规格型号。
7、滑触线安装以100m/单相为单位,分规格型号。
8、电缆
8.1 电缆爱护管长度,除按设计规定长度运算外,遇有下列情形,应按以下规定增长爱护管长度:
8.1.1 横穿门路,按路基宽度两端各增长2m;
8.1.2 垂直敷设时,管口距地面增长2m;
8.1.3 穿过建筑物外墙时,按差不多外缘以外增长1m;
8.1.4 穿过排水沟时,按沟壁外缘以外增长1m;
8.2 电缆敷设按单根以延长米运算,一个沟内(或架上)敷设三根各长100m的 电缆,应按300m运算,以次类推;
8.3 电缆敷设长度应依照敷设路径的水平和垂直敷设长度,按下表规定增长附加长度;
电缆敷设的附加长度
序号
项目 预留长度 (附加) 说明
1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长运算
2 电缆进入建筑物 2.0m 规范规定最小值
3 电缆进入沟内或吊架时引上(下)预留 1.5m 规范规定最小值
4 变电所进线、出线 1.5m 规范规定最小值
5 电力电缆终端头 1.5m 规范规定最小值
6 电缆中心接头盒 两端各留2.0m 规范规定最小值
7 电缆进操纵、爱护屏及仿照盘等 高+宽 按盘面尺寸
8 高压开关柜及低压配电盘、箱 2.0m 盘下进出线
9 电缆至电念头 0.5m 从电机接线盒起算
10 厂用变压器 3.0m 从地坪起算
11 电缆绕过梁柱等增长长度 按实运算 按被绕物的断面情形运算增长长度
12 电梯电缆与电缆架固定点 每处0.5m 规范最小值
电缆敷设工程量应标注规格型号;
8.4 桥架安装包含运输、组合、螺栓或焊接固定、弯头制造、附件安装、切割口、防腐、桥式或托板式耳孔、上管件隔板安装、盖板等;
8.5 立柱、托臂及其他各类支撑架应以重量(kg或100kg)为单位;
8.6 电缆防火:包含防火堵洞(包含防火门、盘柜下、电缆地道及爱护管以处为单位)、防火隔板(以m2为单位)及阻燃槽盒(以m为单位),锦州变电所电气设备平面安排图S8-3 –D3/22中规定进出线口待敷设电缆后需用沥青黄麻封堵;
8.7 电缆防腐有缠石棉绳、刷漆和剥皮等,以m为计量单位,应供给电缆规格型号;
8.8 电缆穿管应供给电缆型号、延长米等。
9、防雷及接地
9.1 接地母线、避雷线敷设均按延长m运算,其长度按施工图设计水平和垂直固定长度另加3.9%的附加长度运算,运算主材费时应另增长规定的损耗率;
9.2 接地跨接线以“处”为计量单位,按规程规定凡需作接地跨接线的工程内容,每跨接一次按一处运算,户外配电装配构架均需接地,每副构架按一处运算。
10、 电气调剂实验
10.1 电气调试体系的划分以电气道理体系图为依照。电气设备元件的本体实验均包含在响应定额的体系调试之内,不得反复运算。绝缘子和电缆等单体实验,只在零丁实验室应用。在体系调试定额中各工序的调试费用如需零丁运算时,可按下表运算。
电气调试体系各工序的调试费用
项目
比率
工序
发电机调
相机体系
变压器
系 统
送 配 电
设备体系
电念头
系 统
一次设备本体实验
30
30
40
30
从属高压二次设备实验
20
30
20
30
一次电流击二次回路检查
20
20
20
20
继电器及外表实验 20
20
20
20
10.2 变压器体系调试,以每个电压侧有一台断路器为准。多于一个断路器的按响应电压等级送配电设备体系调试的响应定额另行运算,避雷器与消弧线圈的实验调剂不包含在本定额范畴内,编制预算及供给工程量时应别的运算;
10.3 送配电设备体系调试(单位“体系”),有用于各类供电回路(包含照明供电回路)的体系调试。凡供电回路中带有外表、继电器、电磁开关调试元件的(不包含闸刀开关、保险器),均按调试体系运算。移动电器和一插座连接的家电设备业经厂家调试合格、不须要用户调试的设备均不该运算调试费用;
10.4 专门爱护装配,均以构成一个爱护回路为一套,其工程量运算规定如下(专门爱护装配未包含在各体系调试定额之内,应另行运算)
10.4.1 发电机转子接地爱护,按全厂发电机共用一套推敲;
10.4.2 距离爱护,按设计规定所爱护的送电线路断路器台数运算;
10.4.3 高频爱护,按设计规定所爱护的送电线路断路器台数运算;
10.4.4 故障录波器的调试,以一块屏为一套体系运算;
10.4.5 掉灵爱护,按设置该爱护的断路器台数运算;
10.4.6 掉磁爱护,按所爱护的电机台数运算;
10.4.7 变流器的断线爱护,按变流器台数运算;
10.4.8 小电流接地爱护,按装设该爱护的供电回路断路器台数运算;
10.4.9 爱护检查及打印机调试,按构成该体系的完全回路为一套运算。
10.5 主动装配及旌旗灯号体系调试,均包含继电器、外表等元件本身和二次回路的调剂实验,具体规定如下:
10.5.1 备用电源主动投入装配,按连锁机构的个数确信备用电源自投装配体系数。一个备用常用变压器,作为三段场用工作面备用的厂用电源,运算备用电源主动投入装配调试时,应为三个体系。装设主动投入装配的两条互为备用的线路或两台变压器,运算备用电源主动入装配调试时,应为两个体系。被用电机主动投入装配亦按此运算;
10.5.2 线路主动重合闸调试体系,按采取主动重合闸装配的线路主动断路器的台数运算体系数。综合重合闸也按此规定运算;
10.5.3 主动调频装配的调试,一台发电机为一个体系;同期装配调试,按设计构成一套能完成同期并车行动的装配为一个体系运算;
10.5.4 蓄电池及直流监督体系调试,一组蓄电池按一个体系运算;
10.5.5 变乱照明切换装配调试,按设计能完成交直流切换的一套装配为一个调试体系运算;
10.5.6 中心旌旗灯号装配调试,按每一个变电所或配电室为一个调试体系运算工程量;
10.5.7 不间断电源装配调试,按容量以套为单位运算。
