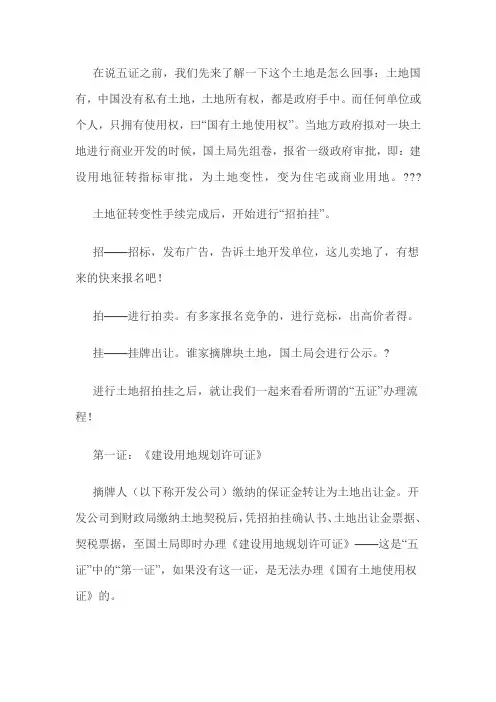

1 房地产开发“五证”办理流程

建设用地规划许可证,国有土地使用证,建设工程规划许可证,建设工程施工许可证,商品房预售许可证。

一:《建设用地规划许可证》

1. 报件人身份证明及建设单位介绍信(外商委托书)

2. “建设用地规划许可证”申请表

3. 市计委批准的年度建设项目计划任务书

4. 公司成立批准文件,工商登记文件

5. 总平面规划图及有关附件

6. 建设下项目及选址红线图

7. 大中型建设项目可行性研究报告(包括环境评估报告)

8. 与原用地单位签订的征地协议书(需经主营部门批准)原用地单位的土地使用证

9. 项目当地勘测院绘制的1:500地形图

10. 其他(特殊项目)

二:《国有土地使用证》(可与《建设用地规划许可证》同时办理)

1. 土地登记申请书

2. 法人代表身份证

3. 企业法人营业执照

4. 单位代码证

5. 用地批复及附图

6. 国有土地使用合同及缴款发票

7. 有效期内的建设用地批准书、许可证

8. 规划总平图

9. 委托书及委托代理人身份证复印件

10. 外资企业需提供外商投资企业批准书

三:《建设工程规划许可证》(注意规划指标与规范有无冲突)

1. 先行申报人防审查,取得人防审查意见书

2. 《建设工程规划许可证》申请表(加盖申报单位公章,设计单位公章,人防部门印章)

3. 计划部门立项批文

4. 《建设用地批准书》及用地红线图或《土地使用证》 2 5. 勘测院的“建设工程规划监测报告”

6. 施工图审查机构出具的审查报告书

7. 施工图审查机构盖章的建筑施工图(三套)

8. 设计单位提供盖章的建筑分层面积表,功能分类面积核算表

9. “建筑方案设计审纪委”或“建筑方案审查意见书”,扩初设计批复

10. 建设单位授权委托书,委托代理人身份证复印件

四:《建筑工程施工许可证》(可申请桩基先行施工)

1. 建筑施工许可证申请表

2. 建设工程用地许可证(建设用地批准书)

3. 建设工程规划许可证及建设工程规划用地许可证

4. 拆迁许可证或施工现场是否具备施工条件(现场查看)

5. 中标通知书及建筑工程施工合同

6. 施工图设计文件审批

7. 建设工程消防设计审核意见(可与《规划许可证》同时办理

8. 建设工程安全监督登记及安全生产许可证

9. 银行资金到位证明或保函

10. 计划文件

11. 施工组织设计

12. 其他(监理合同登记表,建设工程项目报建表等)

五:《商品房预售许可证》(可申请提前发放)

1. 申请项目批文

2. 土地使用权出让合同

3. 土地使用权证

4. 征地红线图

5. 建设工程规划许可证

6. 施工许可证

7. 建设工程施工合同

8. 施工计划书

9. 建筑总平面图

10. 商品房预售项目统一标识

11. 预售款监管协议

12. 营业执照和资质等级确认证明

13. 白蚁防治合同(拍卖地由国土部门负责)
