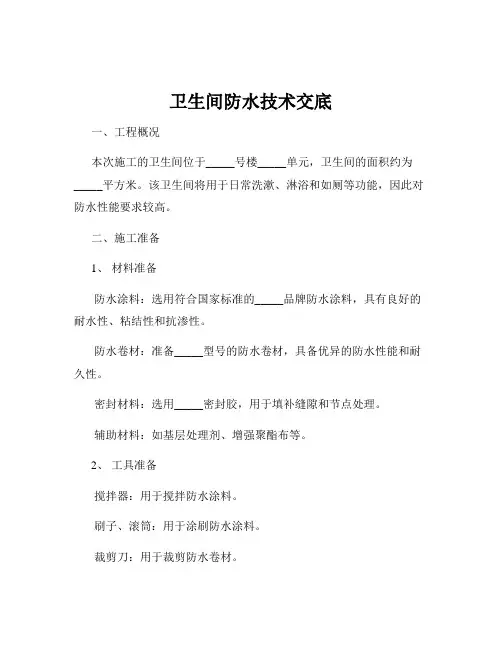

卫生间防水技术交底一、工程概况本次施工的卫生间位于_____号楼_____单元,卫生间的面积约为_____平方米。
该卫生间将用于日常洗漱、淋浴和如厕等功能,因此对防水性能要求较高。
二、施工准备1、材料准备防水涂料:选用符合国家标准的_____品牌防水涂料,具有良好的耐水性、粘结性和抗渗性。
防水卷材:准备_____型号的防水卷材,具备优异的防水性能和耐久性。
密封材料:选用_____密封胶,用于填补缝隙和节点处理。
辅助材料:如基层处理剂、增强聚酯布等。
2、工具准备搅拌器:用于搅拌防水涂料。
刷子、滚筒:用于涂刷防水涂料。
裁剪刀:用于裁剪防水卷材。
喷枪:用于喷涂防水涂料(如有需要)。
扫帚、拖把:用于清理基层。
3、基层处理清理基层表面的杂物、灰尘和油污,确保基层干净、平整。
对基层表面的裂缝、孔洞进行修补,可使用水泥砂浆或堵漏剂。
对于不平整的基层,采用水泥砂浆进行找平处理,确保基层平整度符合要求。
三、施工工艺流程1、防水涂料施工首先,将防水涂料按照产品说明书的比例进行调配,搅拌均匀。
用刷子或滚筒将防水涂料均匀地涂刷在基层表面,一般涂刷2-3 遍,每遍涂刷的方向应相互垂直,确保涂层均匀、无漏刷。
每遍涂刷的间隔时间应根据产品说明书的要求进行,通常为 2-4 小时,以保证前一遍涂料干燥成膜。
在阴阳角、管根、地漏等部位,应增加涂刷次数,加强防水处理。
2、防水卷材施工在防水涂料干燥后,进行防水卷材的铺设。
将防水卷材按照卫生间的尺寸进行裁剪,预留足够的搭接长度。
在基层表面涂刷基层处理剂,增强卷材与基层的粘结力。
从卫生间的低处向高处铺设防水卷材,卷材应平整、顺直,不得有褶皱和空鼓。
采用热熔法或冷粘法将卷材搭接部位进行粘结,确保搭接牢固、密封。
3、节点处理对于阴阳角、管根、地漏等节点部位,应先做附加层处理。
附加层可采用防水涂料或防水卷材,宽度不小于 500mm。
用密封材料将节点部位的缝隙进行密封处理,确保防水严密。
4、保护层施工在防水施工完成并验收合格后,进行保护层施工。

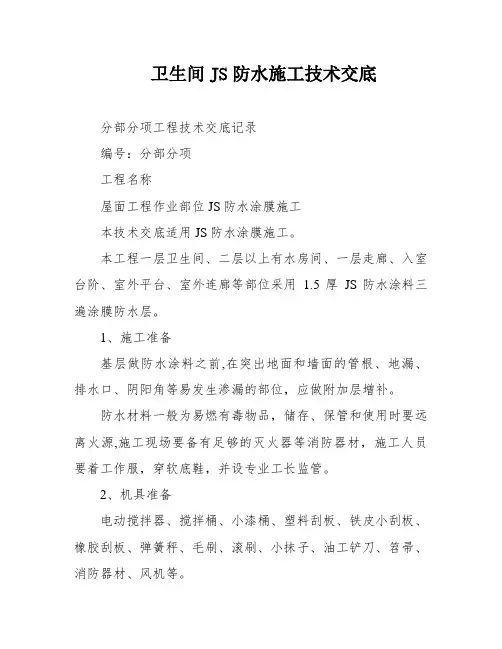

卫生间JS防水施工技术交底分部分项工程技术交底记录编号:分部分项工程名称屋面工程作业部位JS防水涂膜施工本技术交底适用JS防水涂膜施工。
本工程一层卫生间、二层以上有水房间、一层走廊、入室台阶、室外平台、室外连廊等部位采用 1.5厚JS防水涂料三遍涂膜防水层。
1、施工准备基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层增补。
防水材料一般为易燃有毒物品,储存、保管和使用时要远离火源,施工现场要备有足够的灭火器等消防器材,施工人员要着工作服,穿软底鞋,并设专业工长监管。
2、机具准备电动搅拌器、搅拌桶、小漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧秤、毛刷、滚刷、小抹子、油工铲刀、笤帚、消防器材、风机等。
3、工艺流程:基层清理→涂刷基层处理剂→铺涂刷第一遍涂料→铺涂刷第二遍涂料→铺涂刷第三遍涂料→质量验收→保护层。
交4、施工工艺:交清算基层:施工前将验收合格的基层表面灰尘、杂物清算干净。
底防水涂料应多遍涂布,并应待前一遍涂布的涂料干燥成膜后,再涂布后一内遍涂料,且前后两遍涂料的涂布偏向应彼此垂直。
容第一层涂膜:将已搅拌好的防水涂料用塑料或橡胶刮板均匀涂刮在已涂好底胶的基层表面上,厚度为0.6mm,要均匀一致,刮涂量以0.6~0.8kg/m2为宜,操纵时先墙面后空中,从内向外退着操纵。
第二道涂膜:第一层涂膜固化到不粘手时,按第一遍材料施工方法,进行第二道涂膜防水施工。
为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度为0.5mm为宜。
第三层涂膜:第二层涂膜固化后,按前述两遍的施工方法,举行第三遍刮涂,刮涂量以0.4~0.5kg/m2为宜。
防水保护层施工:卷材防水层施工完成后及时施工防水保护层。
4、质量标准主控工程:防水涂料和胎体增强材料的质量,应符合设计要求。
检验方法:检查出厂合格证、质量检验报告和进场检验报告。
涂膜防水层不得有渗漏和积水现象。

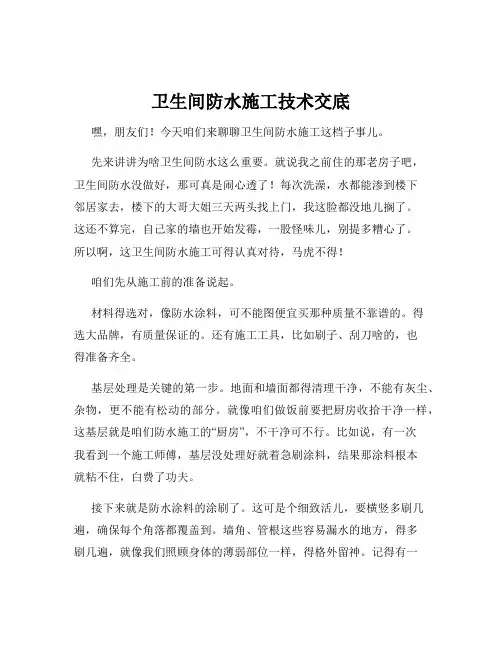

卫生间防水施工技术交底嘿,朋友们!今天咱们来聊聊卫生间防水施工这档子事儿。
先来讲讲为啥卫生间防水这么重要。
就说我之前住的那老房子吧,卫生间防水没做好,那可真是闹心透了!每次洗澡,水都能渗到楼下邻居家去,楼下的大哥大姐三天两头找上门,我这脸都没地儿搁了。
这还不算完,自己家的墙也开始发霉,一股怪味儿,别提多糟心了。
所以啊,这卫生间防水施工可得认真对待,马虎不得!咱们先从施工前的准备说起。
材料得选对,像防水涂料,可不能图便宜买那种质量不靠谱的。
得选大品牌,有质量保证的。
还有施工工具,比如刷子、刮刀啥的,也得准备齐全。
基层处理是关键的第一步。
地面和墙面都得清理干净,不能有灰尘、杂物,更不能有松动的部分。
就像咱们做饭前要把厨房收拾干净一样,这基层就是咱们防水施工的“厨房”,不干净可不行。
比如说,有一次我看到一个施工师傅,基层没处理好就着急刷涂料,结果那涂料根本就粘不住,白费了功夫。
接下来就是防水涂料的涂刷了。
这可是个细致活儿,要横竖多刷几遍,确保每个角落都覆盖到。
墙角、管根这些容易漏水的地方,得多刷几遍,就像我们照顾身体的薄弱部位一样,得格外留神。
记得有一回,一个新手施工员图快,刷得不均匀,有的地方厚有的地方薄,结果还是出了问题。
卫生间的门口也要做好防水处理,不然水有可能会从门口渗出去。
这就好比是给卫生间装了个严实的“门帘”,把水都挡在里面。
做完防水后,一定要做闭水试验。
在卫生间里放满水,等个 24 小时以上,看看楼下有没有漏水,自己家的墙有没有渗水的迹象。
这就像是一场考试,检验咱们的防水工作做得好不好。
有一次我家做闭水试验,我那心一直悬着,生怕出问题,好在最后一切顺利。
总之,卫生间防水施工可不能掉以轻心。
每一个环节都要认真做好,不然以后麻烦可就大了。
希望大家都能把卫生间的防水做得妥妥的,让咱们的生活没有漏水的烦恼!。

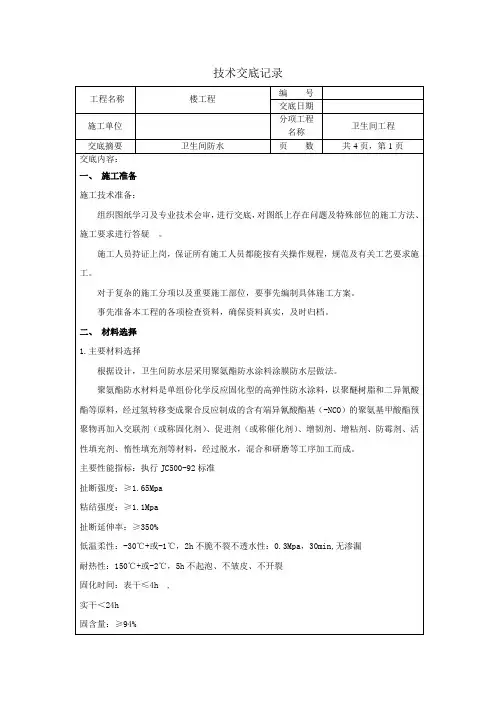

表C2-1编 号工程名称 xxxxx 交底日期 2012年8月5日施工单位 xxxxx分项工程名称涂膜防水交底提要 卫生间防水施工技术交底交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

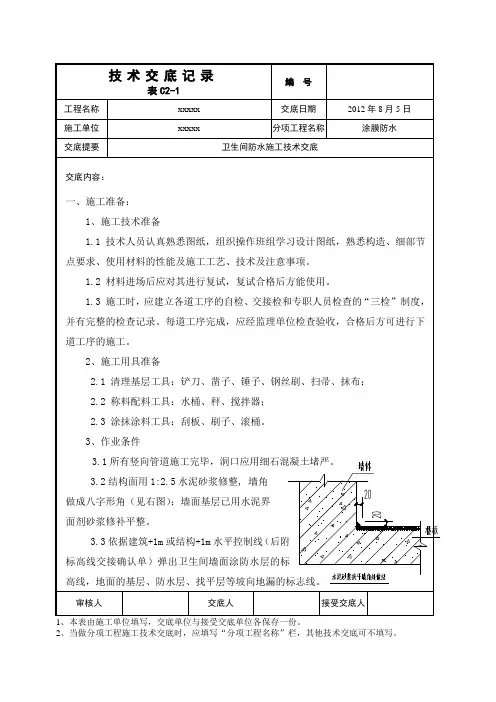

一、施工准备:1、施工技术准备1.1 技术人员认真熟悉图纸,组织操作班组学习设计图纸,熟悉构造、细部节点要求、使用材料的性能及施工工艺、技术及注意事项。
1.2 材料进场后应对其进行复试,复试合格后方能使用。
1.3 施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。
每道工序完成,应经监理单位检查验收,合格后方可进行下道工序的施工。
2、施工用具准备2.1 清理基层工具:铲刀、凿子、锤子、钢丝刷、扫帚、抹布; 2.2 称料配料工具:水桶、秤、搅拌器; 2.3 涂抹涂料工具:刮板、刷子、滚桶。
3、作业条件3.1所有竖向管道施工完毕,洞口应用细石混凝土堵严。
3.2结构面用1:2.5水泥砂浆修整, 墙角 做成八字形角(见右图);墙面基层已用水泥界 面剂砂浆修补平整。
3.3依据建筑+1m 或结构+1m 水平控制线(后附标高线交接确认单)弹出卫生间墙面涂防水层的标高线,地面的基层、防水层、找平层等坡向地漏的标志线。
表C2-1编 号工程名称 xxxxx 交底日期 2012年8月5日施工单位 xxxxx分项工程名称涂膜防水交底提要 卫生间防水施工技术交底交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
二、操作工艺1、工艺流程基层处理→附加层处理→涂膜防水层施工→首次蓄水试验→找坡保护层→再次蓄水试验→墙面界面剂甩毛2、基层处理:基层必须平整、压实、收光;表面须牢固、干净、无明水、无渗漏。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

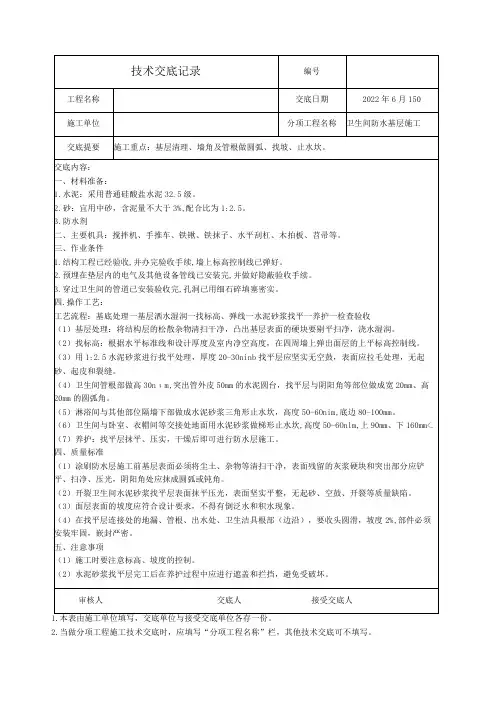

编号03-C2-007表C2-1工程名称交底日期2010-6-13施工单位分项工程名称防水工程交底提要卫生间防水工程技术交底交底内容:实现进度计划要有甲方等各方面良好的资金保证措施。
九、文明施工保证措施1.总则在组织施工中,我们将认真贯彻执行建设部、建委、环保局和卫生局部门施工现场文明施工管理的各项规定,重点落实《建设工程施工现场管理基本标准》、《建设工程施工现场环境保护工作基本标准》,《建设工程现场管理基本标准补充生活设施及卫生防疫管理标准》,以及《建设工程施工现场文明建设施工补充标准》,争创“文明安全工地”。
2.文明管理小组:组长:杨国利副组长:王利3.工作制度在项目实施过程中推行文明施工方案会签制,根据合同内容、施工范围、施工区域等划分文明施工责任区,从制度上落实文明施工工作,保证文明施工的切实落实。
4.文明施工管理措施①施工现场平面布置要严格执行施工组织设计中的施工平面图,对施工区统一规划和管理,避免各自为战的混乱局面,确保施工区的有序创造整洁、有序、安全的作业环境,做到文明施工生产。

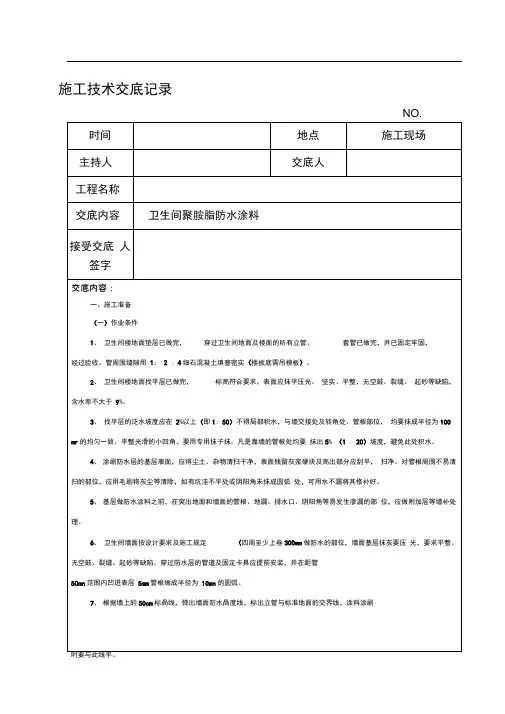

交底内容一、施工准备(一)作业条件1、厕浴间楼地面垫层巳完成,穿过厕浴间地面及楼面的所有立管、套管已完成,并已固定牢固,经过验收。
管周围缝隙用1:2:4豆石混凝土填塞密实(楼板底需吊模板)。
2、厕浴间楼地面找平层已完成,标高符合要求,表面应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%。
3、找平层的泛水坡度应在2%(即1:50),不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为100mm的均匀一致、平整光滑的小圆角,要用专用抹子。
凡是靠墙的管根处均要抹出5%(1:20)坡度,避免此处积水。
4、涂刷防水层的基层表面,应将尘土、杂物清扫干净,表面残留的灰浆硬块及高出部分应刮平,扫净。
对管根周围不易清扫的部位,应用毛刷将灰尘等清除,如有坑洼不平处或阴阳角未抹成圆弧处,可用众霸胶:水泥:砂=1:1.5:2.5砂浆修补。
5、基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层增补。
6、厕浴间墙面按设计要求及施工规定(四周至少上卷300mm)有防水的部位,墙面基层抹灰要压光,要求平整,无空鼓、裂缝、起砂等缺陷。
穿过防水层的管道及固定卡具应提前安装并在距管50mm菏围内凹进表层5mm,管根做成半径为10mm的圆弧。
7、根据墙上的+0.5m水平控制线,弹出墙面防水高度线,标出立管与标准地面的交界线涂料涂刷时要与此线平。
8、厕浴间做防水之前必须设置足够的照明设备(安全低压灯等)和通风设备。
9、防水材料一般为易燃有毒物品,储存、保管和使用时要远离火源,施工现场要备有足够的灭火器等消防器材,施工人员要着工作服,穿软底鞋,并设专业工长监管。
10、环境温度保持在+5℃以上。
11、操作人员应经过专业培训考核合格后,持证上岗,先做样板间,经检查验收合格,方可全面施工。
(二)材质要求单组分聚氨酪防水涂料(由于双组分、多组分聚氨酷防水涂料含有大量有机溶剂,对环境污染严重,己禁止此类材料使用于建筑物内部厕浴间等防水工程)。
( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
卫生间防水施工技术交底(新
版)
Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.
卫生间防水施工技术交底(新版)
一、准备工作
1、材料及主要机具
聚氨酯防水涂料:是一种化学反应型涂料,以双组份形式使用,由甲组份和乙组份按规定比例配合后,发生化学反应,由液态变为固态,形成较厚的防水涂膜。
1)主体材料:
甲组份:异氰酸基含料:以3.5±0.2%为宜。
乙组份:羟基含量,以0.7±0.1%为宜。
甲、乙料易燃、有毒、均用铁桶包装,贮存时应密封,进场后放在阴凉、干燥、无强日光直晒的库房(或场地)存放。
施工操作时应按厂家说明的比例进行配合,操作场地要防火、通风,操作人员应戴手套、口罩、眼镜等,以防溶剂中毒。
2)主要辅助材料:
磷酸或苯磺酰氯:凝固过快时,作缓凝剂。
二月桂酸二丁基锡:凝固过慢,作促凝剂用。
二甲苯:清洗施工工具用。
乙酸乙酯:清洗手上凝胶用。
107胶:修补基层用。
玻璃丝布(幅宽90㎝,14目)或无纺布。
石渣:ф2mm左右,粘结过渡层用。
水泥:425号普通硅酸盐水泥,补基层用。
2、作业条件
1)穿过厕浴间楼板的所有立管、套管均已做完并经验收,管周围缝隙用1∶2∶4豆石混凝土填塞密实(楼板底需支模板)。
2)厕浴间地面垫层已做完,向地漏处找2%坡,厚度小于30㎜时用混合灰,大于30㎜厚用1∶6水泥焦渣垫层。
3)厕浴间地面找平层已做完,表面应抹平压光、坚实平整,不起砂,含水率90%(简易检测方法:在基层表面上铺一块1㎡橡胶板,
覆盖橡胶板部位无明显水印,即视为含水率达到要求)。
4)找平层的泛水坡度应在2%以上,不得局部积水,与墙交接处及转角均要抹成小圆角。
凡是靠墙的管根处均抹出5%坡度,避免此处存水。
5)在基层做防水涂料之前,在以下部位用建筑密封膏封严。
空过楼板的立管四周、套管与立管交接处、大便器与立管接口处、地漏上口四周等。
6)厕浴间做防水之前必须设置足够的照明及通风设备。
7)易燃、有毒的防水材料要备有防火设施和工作服、软底鞋。
8)操作温度保持+5℃以上。
9)操作人员应经过专业培训、持上岗证,先做样板间,经检查验收合格后,方可全面施工。
二、操作工艺
1、聚氨酯防水涂料施工工艺流程:
清扫基层→涂刷底胶→细部附加层→第一层涂膜→第二层涂膜→第三层涂膜和粘石渣
1)清扫基层:用铲刀将粘在找平层上的灰皮除掉,用扫帚将尘土清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。
如有油污时,应用钢丝刷和砂纸刷掉。
表面必须平整,凹陷上要用1∶3水泥砂浆找平。
2)涂刷底胶:将聚氨酯甲、乙两组份二甲苯按1∶1.5∶2的比例(重量比)配合搅拌均匀,即可使用。
用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不得过厚,涂刷量以0.2kg/m2左右为宜。
涂刷后应干燥4h以上,才能进行下一工序的操作。
3)细部附加层:将聚氨酯涂膜防水材料按甲组份∶乙组份=1∶1.5的比例混合搅拌均匀,用油漆刷蘸涂料在地漏、管道根、阴阳角和出水口等容易漏水和薄弱部位均匀涂刷,不得漏刷(地面与墙面交接处,涂膜防水拐墙上做100㎜高)。
4)第一层涂膜:将聚氨酯甲、乙两组份和二甲苯按1∶1.5∶0.2的比例(重量比)配合后,倒入拌料桶中,用电动搅拌器搅拌均匀(约5min),用橡胶刮板或油漆刷刮涂一层兴料,厚度要均匀一致刮涂量以0.8~1.0kg/m2为宜,从内往外退着操作。
5)第二层涂膜:第一层涂膜后,涂膜固化到不粘手时,按第一遍材料配比方法,进行第二遍涂膜操作,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍同。
6)第三层涂膜:第二层涂膜固化后,第二层涂膜固化后,仍按前两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮少量以0.4~0.5kg/m2为宜,涂完之后未固化时,可在涂膜表面稀撒干净的ф2~ф3㎜料径的石渣,以增加与水泥砂浆覆盖层的粘结力。
在操作过程中根据当天操作量配料,不得搅拌过多。
如涂料粘度过大不便涂刮时,可加入少量二甲苯进行稀释,加入量不得大于乙料的10%。
如甲、乙料混合后固化过快,影响施工时,可加入少话磷酸或苯磺酰氯化缓凝剂,加入量不得大于甲料的0.5%;如涂膜固化太慢,可加入少许二月桂酸二丁基锡作促凝剂;但加入量不得大于甲料的0.3%。
涂膜防水做完,经检查验收合格后可进行蓄水试验,24h无渗漏,可进行面层施工。
三、质量标准
1、保证项目:
1)所用涂膜防水材料的品种、牌号及配合比,应符合设计要求和国家现行有关标准的规定。
对防水涂料技术性能四项指标必须经试验室进行复验合格后,方可使用。
2)涂膜防水层与预埋件、表面坡度等细部做法,应符合设计要求和施工规范的规定,不得有渗漏现象(蓄水24h观察无渗漏)。
3)找平层含水率低于9%,并经检查合格后,方可进行防水层施工。
2、基本项目:
1)涂膜层涂刷均匀,厚度满足设计要求,不露底。
保护层和防水层粘结牢固,紧密结合,不得有损伤。
2)底胶和涂料附加层的涂刷方法、搭接收头,应符合施工规范要求,粘结牢固、紧密,接缝封严,无空鼓。
3)表层如发现有不合格之处,应按规范要求重新涂刷搭接,并经有关人员认证。
4)涂膜层不起泡、不流淌,平整无凹凸,颜色亮度一致,与管
件、洁具、地脚螺丝、地漏、排水口等接缝严密,收头圆滑。
四、成品保护
1、涂膜防水层操作过程中,不得污染已做好饰面的墙壁、卫生洁具、门窗等。
2、涂膜防水层做完之后,要严格加以保护,在保护层未做之前,任何人员不得进入,也不得在卫生间内堆积杂物,以免损坏防水层。
3、地漏或排水口内防止杂物塞满,确保排水畅通。
蓄水合格后,不要忘记要将地漏内清理干净。
4、面层进行施工操作时,对突出地面的管根、地漏、排水口、卫生洁具等与地面交接处的涂膜不得碰坏。
五、应注意的质量问题
1、涂膜防水层空鼓、有气泡:主要是基层清理不干净,底胶涂刷不匀或者是由于找平层潮湿,含水率高于9%,涂刷之前未进行含水率试验,造成空鼓,严重者造成大面积起鼓包。
因此在涂刷防水层之前,必须将基层清理干净,并做含水率试验。
2、地面面层做完后进行蓄水试验,有渗漏现象:涂膜防水层做
完之后,必须进行第一次蓄水试验,如有渗漏现象,可根据渗漏具体部位进行修补,甚至于全部返工,直到蓄水2㎝高,观察24h不渗漏为止。
地面面层做完之后,再进行第二遍蓄水试验,观察24h 无渗漏为最终合格,填定蓄水检查记录。
3、地面存水排水不畅:主要原因是在做地面垫层时,没有按设计要求找坡,做找平层时也没有进行补救措施,造成倒坡或凹凸不平,而存水。
因此在做涂膜防水层之前,先检查基层坡度是否符合要求,与符时,应进行处理后再做防水。
4、地面二次蓄水做完之后,已合格验收,但在竣工使用后,蹲坑处仍出现渗漏现象:主要是蹲坑排水口与污水承插接口处未连接严密,连接后未用建筑密封膏封密实,造成使用后渗漏。
在卫生瓷活安装后,必须仔细检查各接口处是否符合要求,再进行下道工序。
