造价工程师案例招投标部分标准答案
- 格式:docx
- 大小:17.77 KB
- 文档页数:1
造价工程师考试题招投标小例题多选题1、评标的原则有()A.竞争优选B.公正,公平,科学管理C.质量好,信誉高,价格合理,工期适当,施工方案先进可行D.规范性与灵活性相结合E.反不正当竞争答案:A,B,C,D,E分析:评标要遵循如下原则和程序:竞争优选、公正、公平、科学合理、质量好、信誉好、价格合理、工期适当、施工方案先进可行、反不正当竞争、规范性与灵活性相结合。
2.标底是().A.建筑安装工程造价表现形式B.招标工程的预期价格C.是评标的依据之一D.由上级主管部门编制并审定的E.判断投标是否的依据答案:A,B,C,分析:标底是建筑安装工程造价表现形式,是招标工程的预期价格,是判断投标价格是否合理的依据,并作为评标的依据之一。
3.招标单位在编制标底时需考虑的因素包括[ ].A.材料价格因素B.工程质量因素C.工期因素D.本招标工程资金来源因素E.本招标工程的自然地理条件和招标工程范围等因素答案:A,B,C,E分析:该题系1997年试点考试试题。
该题考点是标底编制的依据及考虑的因素,涉及面较宽。
按培训教材规定,标底必须适应目标工期的要求,必须适应招标方的质量要求,必须适应市场价格的变化,必须合理考虑本招标工程的自然地理条件和招标工程范围等。
D有较大迷惑性。
“工程的资金来源”在编标底时是不予考虑的。
一级建造师考试招标投标法关于开标、评标和中标的练习题及答案一、单项选择题1.关于评标委员会成员的义务,下列说法中错误的是( )。
A.评标委员会成员应当客观、公正地履行职务B.评标委员会成员可以私下接触投标人,但不得收受投标人的财物或者其他好处C.评标委员会成员不得透露对投标文件的评审和比较的情况D.评标委员会成员不得透露对中标候选人的推荐情况2.根据《招标投标法》的有关规定,评标委员会完成评标后,应当( )。
A.向招标人提出口头评标报告,并推荐合格的中标候选人D.向招标人提出书面评标报告,并决定合格的中标候选人C.向招标人提出口头评标报告,并决定合格的中标候选人D.向招标人提出书面评标报告,并推荐合格的中标候选人3.某省跨海大桥项目,在招标文件中明确规定提交投标文件截止时间为2005年3月8日上午8点30分,开标地点为建设单位十一楼大会议室。
2019年造价工程师《案例分析》试题及答案(三)含答案案例分析题1某建设单位经相关主管部门批准,组织建设某项目全过程总承包(即EPC模式)的公开招标工作。
该工程工期定为2年,考虑到各种因素的影响,决定该工程在项目基本方案确定后即开始招标。
招标程序如下:1.组织评标。
2.招标文件的澄清与修改。
3.成立该工程招标领导机构。
4.召开投标预备会。
5.建立评标组织。
6.决定中标单位。
7.对申请投标者进行资格预审,并将结果通知所有申请投标者。
8.委托招标代理机构代理招标。
9.委托咨询机构编制招标文件。
10.向资格审查合格的投标者发售招标文件。
11.组织投标单位踏勘现场。
12.发布招标公告和投标邀请书。
13.发出中标通知书。
14.编制标底。
15.建设单位与中标单位签订承发包合同。
16.召开开标会议,审查投标书。
业主于2000年3月1日发布该项目施工招标公告,其中载明招标项目的性质、大致规模、实施地点、获取招标文件的办法等事项,还要求参加投标的施工单位必须是本市一、二级企业或外地一级企业,近3年内有获省、市优质工程奖的项目,且需提供相应的资质证书和证明文件。
4月1日向通过资格预审的施工单位发售招标文件,各投标单位领取招标文件的人员均按要求列表登记并签收。
招标文件中明确规定:工期不得长于24个月,工程质量要求获得本省优质工程奖,4月18日16时为投标截止时间。
开标时,由各投标人推选的代表检查投标文件的密封情况,确认无误后由招标人当众拆封,宣读投标人名称、投标价格、工期等内容,还宣布了评标标准和评标委员会名单(共8人,包括招标人代表2人、招标人上级主管部门代表1人、技术专家3人、经济专家2人),并授权评标委员会直接确定中标人。
【问题】1.上述招标程序中的工作顺序是否正确?如果不正确,请排出正确顺序。
具体工作实施情况哪些方面不符合相关法律与规定?2.若本工程有A、B、C、D4家投标单位为有效投标。
经评审,4家投标单位投标方案的有关参数见附表2-5。

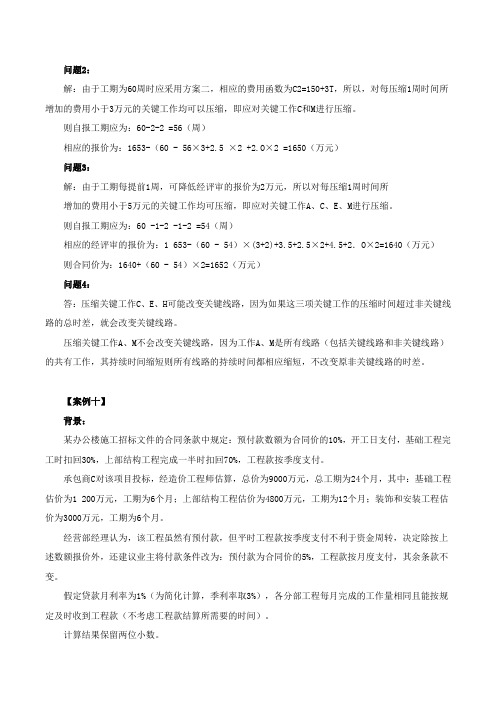

问题2:解:由于工期为60周时应采用方案二,相应的费用函数为C2=150+3T,所以,对每压缩1周时间所增加的费用小于3万元的关键工作均可以压缩,即应对关键工作C和M进行压缩。
则自报工期应为:60-2-2 =56(周)相应的报价为:1653-(60 - 56×3+2.5 ×2 +2.O×2 =1650(万元)问题3:解:由于工期每提前1周,可降低经评审的报价为2万元,所以对每压缩1周时间所增加的费用小于5万元的关键工作均可压缩,即应对关键工作A、C、E、M进行压缩。
则自报工期应为:60 -1-2 -1-2 =54(周)相应的经评审的报价为:1 653-(60 - 54)×(3+2)+3.5+2.5×2+4.5+2.O×2=1640(万元)则合同价为:1640+(60 - 54)×2=1652(万元)问题4:答:压缩关键工作C、E、H可能改变关键线路,因为如果这三项关键工作的压缩时间超过非关键线路的总时差,就会改变关键线路。
压缩关键工作A、M不会改变关键线路,因为工作A、M是所有线路(包括关键线路和非关键线路)的共有工作,其持续时间缩短则所有线路的持续时间都相应缩短,不改变原非关键线路的时差。
【案例十】背景:某办公楼施工招标文件的合同条款中规定:预付款数额为合同价的10%,开工日支付,基础工程完工时扣回30%,上部结构工程完成一半时扣回70%,工程款按季度支付。
承包商C对该项目投标,经造价工程师估算,总价为9000万元,总工期为24个月,其中:基础工程估价为1 200万元,工期为6个月;上部结构工程估价为4800万元,工期为12个月;装饰和安装工程估价为3000万元,工期为6个月。
经营部经理认为,该工程虽然有预付款,但平时工程款按季度支付不利于资金周转,决定除按上述数额报价外,还建议业主将付款条件改为:预付款为合同价的5%,工程款按月度支付,其余条款不变。
建设工程施工招投标实例分析[案例一]背景:某市越江隧道工程全部由政府投资。
该项目为该市建设规划的重要项目之一,且已列入地方年度固定资产投资计划,概算已经主管部门批准,征地作尚未全部完成,施工图及有关技术资料齐全。
现决定对该项目进行施工标。
因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故业主委托咨询单位编制了两个标底,准备分别用于对本市和外省市施企业投标价的评定。
业主对投标单位就招标文件所提出的所有问题统一作书面答复,并以备忘录的形式分发给各投标单位,为简明起见,采用如下格形式,见表1。
在书面答复投标单位的提问后,业主组织各投标单位进行了施工现场踏勘。
在投标截止日期前10天,业主书面通知各投标单位,由于某种原因,决定将收费站工程从原招标范围内删除。
问题:1.该项目的标底应采用什么方法编制?简述其理由。
2.业主对投标单位进行资格预审应包括哪些内容?3.该项目施工招标在哪些方面存在问题或不当之处?请逐一说明。
[案例一]分析要点:本案例考核施工招标在开标(投标截止日期)之前的有关问题,主要涉招标方式的选择、招标需具备的条件、招标程序、标底编制的依据、投标位资格预审等问题。
要求熟悉《中华人民共和国招标投标法》和其他有关规的规定,能发现并正确分析招标投标过程中存在的问题。
因此,在答题,要根据本案例背景给定的条件回答(例如问题1实际上是考核标底编制方法的适用情况,应注意“施工图及有关技术资料齐全”这一背景);特别注意的是,不仅要指出错误之处,而且要说明原因。
为使条理清晰,应按题要求“逐一说明”,而不要笼统作答。
答案:问题1 :答:由于该项目的施工图及有关技术资料齐全,因此其标底可采用施工预算或综合单价法进行编制。
问题2 :答:业主对投标单位进行资格预审应包括以下内容:投标单位组织与机和企业概况;近3年完成工程的情况;目前正在履行的合同情况;资源方面,如财务、管理、技术、劳力、设备等方面的情况;其他资料(如各种奖或处罚等)。
案例分析(每题20分)1某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标,确定了中标人。
招投标文件中有关资料如下:(1)分部分项工程量清单中含有甲、乙两个分项,工程量分别为4500m3和3200m3。
清单报价中甲项综合单价为124/m3,乙项综合单价为985元/m3;(2)措施项目清单中环境保护、文明施工、安全施工、临时设施等四项费用以分部分项工程量清单计价合计为基数,费率为3.8%;(3)其他项目清单中包含零星工作费一项,暂定费用为3万元;(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,规费费率为4%。
税金率为3.41%。
在中标通知书发出以后,招投标双方按规定及时签订了合同,有关条款如下:(1)施工工期自2006年3月1日开始,工期4个月。
(2)材料预付款按分部分项工程量清单计价合计的20%计,于开工前7天支付,在最后两个月平均扣回。
(3)措施费(含规费和税金)在开工前7天支付50%,其余部分在各月工程款支付时平均支付。
(4)零星工作费于最后一个月按实结算。
(5)当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单价调价系数为0.9;当实际工程量比清单工程量减少10%以上时,全部工程量的单价调价系数为1.08。
(6)质量保证金从承包商每月的工程款中按5%比例扣留。
承包商各月实际完成(经业主确认)的工程量,见表5—1。
表5—1各月实际完成工程量表单位:m3施工过程中发生了以下事件:(1)5月份由于不可抗力影响,现场材料(乙方供应)损失1万元;施工机械被损坏,损失1.5万元。
(2)实际发生零星工作费用3.5万元。
问题:1.计算材料预付款。
2.计算措施项目清单计价合计和预付措施费金额。
3.列式计算5月份应支付承包商的工程款。
4.列式计算6月份承包商实际完成工程的工程款。
5.承包商在6月份结算前致函发包方,指出施工期间水泥、砂石价格持续上涨,要求调整。
第一题某拟建工业项目建设投资3000万元,建设期2年,生产运营期8年。
建设贷款本金1800万元,贷款年利率为6%,按年计息。
贷款在两年内均衡投入,建设投资预计全部形成固定资产,固定资产使用年限为8年,采用直线法折旧,残值率为5%。
在生产运营期前4年按等额还本付息方式还贷。
运营期第一年投入资本金300万元,作为生产运营期间的流动资金。
项目生产运营期正常年份营业收入1500万元,经营成本680万元,生产运营期第一年营业收入和经营成本均按正常年份的80%计算。
第二年起各年营业收入和经营成本均达到正常年份水平。
该项目所得税率为25%,营业税金及附加税率为6%。
问题:1、列式计算项目年折旧额。
2、列式计算项目生产运营期第一、二年应偿还的本息额。
3、列式计算项目生产运营期第一、二年总成本费用。
4、判断项目生产运营期第一年末项目还款资金能否满足约定还款方式要求,计算并通过列式计算说明理由。
5、列式计算项目正常年份的总投资收益率。
问题1:计算年折旧。
首先需要计算固定资产原值,固定资产原值=建设投资+建设期贷款利息建设期贷款利息的计算如下:第一、二年贷款本金为1800/2=900万元第一年贷款利息:900/2×6%=27万元第二年贷款利息:(900+27+900/2)×6%=82.62万元建设期利息合计:82.62+27=109.62万元年折旧费:(3000+109.62)×(1-5%)/8=369.27万元问题2:计算第一、二年的还本付息额。
第3年初贷款本息合计:1800+27+82.62=1909.62万元第1、2年应还本付息为:1909.62×(1+6%)4×6%/[(1+6%)4-1]=551.10万元表还本付息计划表单位:万元问题3:计算第一、二年总成本费用。
总成本=经营成本+折旧+摊销+利息支出运营第1年总成本:680×80%+369.27+114.58=1027.85万元运营第2年总成本:680+369.27+88.39=1137.66万元问题4:第一年能否归还贷款,计算并说明。
造价工程师《案例分析》真题及答案试题一:(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡,建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)参考答案:问题1:同类项目人工费占建筑工程费比例=4.5×80/1600=22.5%人工费修正系数=100/80=1.25同类项目建筑工程费中人材机以外的其它费用占=1-22.5%-50%-8%=19.5%拟建项目单位建筑工程费=1600×(22.5%×1.25+50%×1.1 +8%×1.05+19.5%×1.08)=1801.36元/m2拟建项目建筑工程费=1801.36×11000/10000=1981.496万元拟建项目设备投资=2000万元拟建项目设备安装工程费=2000×15%=300万元拟建项目土地相关费用=20×30=600万元除土地外的工程建设其他费用=(建筑工程费+安装工程费)×15%= (1981.496+300)×15%=342.224万元拟建项目工程建设其他费用=600+342.224=942.224万元拟建项目基本预备费=(建筑工程费+安装工程费+设备投资+工程建设其他费)×5%=(1981.496+300+2000+942.224)×5%=261.186万元拟建项目建设投资=建筑工程费+安装工程费+设备投资+工程建设其他费+基本预备费=1981.496+300+2000+942.224+261.186)=5484.91万元(知识点来源:计价教材第1章:建设工程造价构成。
某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB50500--2018)计价方式招标,发包方与承包方签订了施工合同。
施工合同约定如下:(1)合同工期为110天,工期每提前(或拖延)1天,奖励(或罚款)均为300/天(已含税金)。
(2)各项工作实际工程量在清单工程量变化幅度±10%以外的,双方可协商调整综合单价;在变化幅度±10%以内的,综合单价不予调整。
(3)规费综合费率3.55%,税金率3.41%。
(4)发包方原因造成机械闲置,其机械闲置补偿单价为机械台班单价的50%,人员窝工补偿单价为5/工日。
工程项目开工前,承包人编制并经发包人批准的网络计划图如图5-6所示。
根据施工方案及施工进度计划,工作B和I需要使用同一台施工机械,只能顺序施工,不能同时进行,该机械台班单价为100/台班。
该工程项目按合同约定正常开工,施工过程中发生如下事件:事件1:C工作施工中,业主要求调整设计方案,使C工作的持续时间延长10天,造成承包方人员窝工50个工日。
事件2:I工作施工开始前,承包方为了获得工期提前奖励,拟定了I工作持续时间缩短2天作业时间的技术组织措施方案,发包方批准了该调整方案,为了保证质量,1工作时间在压缩2天后不能再压缩。
该项技术组织措施产生费用为350。
事件3:H工作施工过程中,因劳动力供应不足,使该工作拖延了5天。
承点击【造价工程师学习资料】或复制打开?wenkuwd,注册开森包方强调劳动力供应不足是因为天气过于炎热所致。
事件4:招标文件中G工作的清单工程量为1750m3(综合单价为30/m3),与施工图纸不符,实际工程量为1900m3,经承发包双方商定,在G工作工程量增加但不影响因事件1~3而调整的项目总工期的前提下,每完成1m3增加的赶工工程量按综合单价6计算赶工费(不考虑其他措施费)。
上述事件发生后,承包方均及时向发包方提出了索赔,并得到了相应的处理。
【问题】1.承包方是否可以分别就事件1~4提出工期和费用索赔?说明理由。
招标采购案例分析1(总分100, 做题时间90分钟)试题一1.某省重点工程项目计划于2008年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2008年9月8日向通过资格预审的A、 B、C、D、E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间 9月20~22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午 5时才送达,原因是路途堵车。
10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。
评标委员会成员由7人组成,其中当地招标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。
评标委员会于10月28日提出了书面评标报告。
B、A企业分列综合得分第一名、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。
问题1.业主自行决定采取邀请招标方式的做法是否妥当?说明理由。
2.C企业和E企业的投标文件是否有效?分别说明理由。
3.请指出开标工作的不妥之处,说明理由。
4.请指出评标委员会成员组成的不妥之处,说明理由。
5.招标人确定A企业为中标人是否违规?说明理由。
6.合同签订的日期是否违规?说明理由。
SSS_TEXT_QUSTI该题您未回答:х该问题分值: 20业主自行决定采取邀请招标方式招标的做法不妥当。
因为该项工程属省重点工程项目,依据有关规定应该进行公开招标。
如果采取邀请招标方式招标,应当取得当地招标投标监督管理机构的同意。
2.C企业的投标文件应届无效标书。
因为C企业的投标文件是在招标文件要求提交投标文件的截止时间后才送达,为无效的投标文件,招标人应当拒收。
工程招投标与合同管理案例及答案【案例】某地基强夯处理工程,在土方开挖过程中,有两项原因使工期发生较大的拖延。
一是土方开挖时遇到了一些在工程地质勘探中没有探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到15天正常季节小雨,由于雨后土壤含水量过大不能立即进行强夯施工,从而耽误了部分工期。
请问针对以上两项原因承包商可以提出索赔吗?【参考答案】对处理孤石引起的工期延长和费用增加,这是无法预先估计到的情况,承包商可以提出索赔。
由于阴雨天气造成的延期和窝工费用,这是有经验的承包商预先应该估计到的因素,承包商不能提索赔。
【案例】某工程外部通道中有一段1公里左右的土路,业主旱季组织投标人去现场勘察时道路畅通。
某承包商中标后,按监理工程师开工令进场,时逢雨季,不断的阴雨使该段土路很难通行,承包商不得不修路后再进场。
承包商提出索赔。
请问索赔成立吗?【参考答案】进场发生困难,道路条件并无变化,是由于雨季阴雨引起的,这种一般天气条件,承包商应能预见得到,不属于业主风险,故承包商的索赔不成立。
【案例】某工程下部为钢筋混凝土基础,上面安装设备。
业主分别与土建、安装单位签订了基础和设备安装工程施工合同。
两个承包商都编制了相互协调的进度计划,进度计划已得到监理工程师的批准。
基础施工完毕,设备安装单位按计划将材料及设备运进现场进行准备施工。
经监测发现有近1/6的设备预埋螺栓位置偏移过大,无法安装设备,须返工处理。
安装工作因基础返工而受到影响,安装单位提出索赔要求。
[问题]: (1) 安装单位的损失应由谁负责?为什么?(2) 安装单位提出索赔要求,监理工程师应如何处理?【参考答案】(1) 应由业主赔偿,因为安装单位与业主签订了合同,业主未按合同规定,提供合格的施工现场给安装单位;(2) 指令土建单位按图纸要求返工;审核安装单位的索赔要求,包括索赔依据和证据;审核安装单位的索赔值(包括工期和费用),在自己授权范围内与安装单位进行索赔谈判;确认和证明索赔值;向土建单位进行索赔。
标答整理(背熟)2017
一、招投标部分
1、招标人不得以不合理条件限制或排斥潜在投标人。
2、招标人不得对潜在投标人实行歧视待遇。
3、招标人不得限制或排斥外地区、外系统的投标人。
4、招标人不得强制投标人组成联合体投标。
5、招标人不得将招标工程化整为零,规避招标。
6、招标人不得与中标人就投标文件的内容进行实质性的变更。
7、招标人不得与中标人签订背离合同实质性内容的其他协议。
8、招标人不得在中标候选人之外确定中标人。
9、招标人不得组织单个或部分潜在投标人踏勘项目现场。
10、自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于20日。
11、资格预审文件或招标文件的发售期不得少于5日。
12、招标人对招标文件进行必要的澄清或修改,应当在提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。
13、投标有效期从提交投标文件的截止之日起算。
14、招标人可以对已发出的资格预审文件或招标文件进项必要的澄清或修改。
应当在提交资格预审文件申请文件截止时间至少3日前,或提交投标文件截止时间至少15日前,以书面形式通知所有获取资格文件的潜在投标人或招标文件收受人。
不足3日或不足15日的,招标人应当顺延提交资格预审申请文件或投标文件的截止时间。
15、投标人对资格预审文件有异议的,应当在提交资格预审文件截止时间2日前提出;对招标文件有异议的,应当在投标截止时间10日前提出;招标人应当自收到异议之日起3日内作出答复,作出答复前,应当暂停招投标活动。
16、招标人可以设有最高投标限价,但不得规定最低投标限价。
17、联合体各方不得再以自己的名义单独或参加其他联合体在同一标段中的投标。
