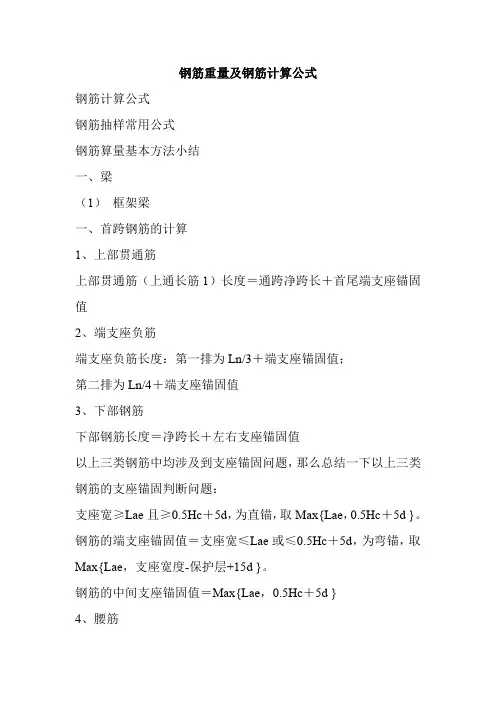

钢筋重量及钢筋计算公式钢筋计算公式钢筋抽样常用公式钢筋算量基本方法小结一、梁(1)框架梁一、首跨钢筋的计算1、上部贯通筋上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值2、端支座负筋端支座负筋长度:第一排为Ln/3+端支座锚固值;第二排为Ln/4+端支座锚固值3、下部钢筋下部钢筋长度=净跨长+左右支座锚固值以上三类钢筋中均涉及到支座锚固问题,那么总结一下以上三类钢筋的支座锚固判断问题:支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。
钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。
钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d }4、腰筋构造钢筋:构造钢筋长度=净跨长+2×15d抗扭钢筋:算法同贯通钢筋5、拉筋拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。
6、箍筋箍筋长度=(梁宽-2×保护层+梁高-2×保护层)*2+2×11.9d +8d箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。
7、吊筋吊筋长度=2*锚固(20d)+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角=60°≤800mm 夹角=45°二、中间跨钢筋的计算1、中间支座负筋中间支座负筋:第一排为:Ln/3+中间支座值+Ln/3;第二排为:Ln/4+中间支座值+Ln/4注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度:第一排为:该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值);第二排为:该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。

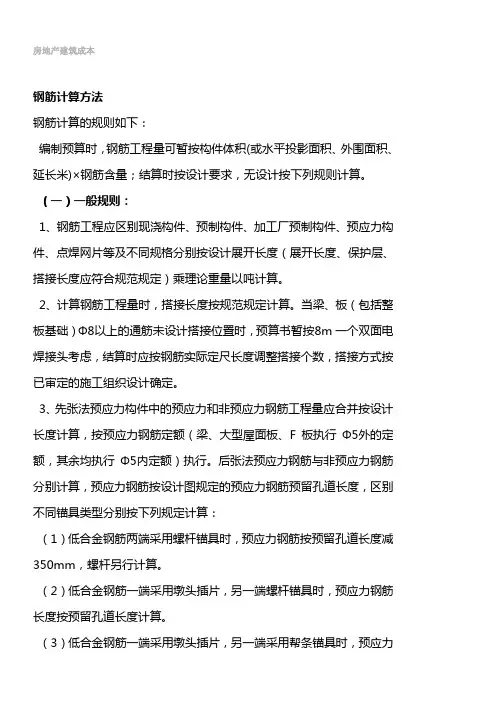

房地产建筑成本分享钢筋计算方法钢筋计算的规则如下:编制预算时,钢筋工程量可暂按构件体积(或水平投影面积、外围面积、延长米)×钢筋含量;结算时按设计要求,无设计按下列规则计算。
(一)一般规则:1、钢筋工程应区别现浇构件、预制构件、加工厂预制构件、预应力构件、点焊网片等及不同规格分别按设计展开长度(展开长度、保护层、搭接长度应符合规范规定)乘理论重量以吨计算。
2、计算钢筋工程量时,搭接长度按规范规定计算。
当梁、板(包括整板基础)Φ8以上的通筋未设计搭接位臵时,预算书暂按8m一个双面电焊接头考虑,结算时应按钢筋实际定尺长度调整搭接个数,搭接方式按已审定的施工组织设计确定。
3、先张法预应力构件中的预应力和非预应力钢筋工程量应合并按设计长度计算,按预应力钢筋定额(梁、大型屋面板、F板执行Φ5外的定额,其余均执行Φ5内定额)执行。
后张法预应力钢筋与非预应力钢筋分别计算,预应力钢筋按设计图规定的预应力钢筋预留孔道长度,区别不同锚具类型分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力钢筋按预留孔道长度减350mm,螺杆另行计算。
(2)低合金钢筋一端采用墩头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算。
(3)低合金钢筋一端采用墩头插片,另一端采用帮条锚具时,预应力钢筋增加150mm,两端均用帮条锚具时,预应力钢筋共增加300mm计算。
(4)低合金钢筋采用后张砼自锚时,预应力钢筋长度增加350mm计算。
4、电渣压力焊、锥螺纹、套管挤压等接头以“个”计算。
标底、标书中,底板、梁暂按8m长一个接头的50%计算;柱按自然层每根钢筋1个接头计算。
结算时应按钢筋实际接头个数计算。
5、桩顶部破碎砼后主筋与底板钢筋焊接分别分为灌注桩、方桩(离心管桩按方桩)以桩的根数计算。
每根桩端焊接钢筋根数不调整。
6、在加工厂制作的铁件(包括半成品铁件)、已弯曲成型钢筋的场外运输按吨计算。
各种砌体内的钢筋加固分绑扎、不绑扎应分别按吨计算。
钢筋计算总结一、保护层厚度:为纵向钢筋(非箍筋)外缘至混凝土表面的最小距离。
无规定时取值as一般情况:基础40mm 框架柱30mm 框架梁25mm 板15mm最小混凝土保护层厚度注:基础中纵向受力钢筋的混凝土保护层厚度不应小于40mm;当无垫层时不应小于70mm.二、钢筋每米重量:每米的重量(Kg)=钢筋的直径(mm)×钢筋的直径(mm)×0.006170.617是圆10钢筋每米重量。
钢筋重量与直径(半径)的平方成正比φ6=0.222 Kg φ8=0.395kg φ10=0.617kg φ12=0.888kg Φ14=1.21kg Φ16=1.58kg Φ18=2.0kg Φ24=2.47kg Φ22=2.98kg Φ25=3.85kg Φ28=4.83kg............Φ12(含12)以下和Φ28(含28)的钢筋一般小数点后取三位数,Φ14至Φ25钢筋一般小数点后取二位数三、箍筋计算1、双肢箍下料长度:无论箍筋还是拉筋,弯钩部分均按135°计算135°/135°弯钩矩形箍筋下料长度(l):按外包尺寸计算:l= 箍筋外包周长-3个90度弯曲调整值+2个135度弯钩增加值(1)、抗震结构l=箍筋4边外包尺寸-3×1.75d + 2×11.87d即l=2(b-2c+2d)+2(h-2c+2d)-1.75d×3+11.87d×2=2(b+h)-8c+26.5d =内包尺寸周长+26.5×箍筋直径(2)、一般结构(非抗震区),135°弯钩矩形箍筋下料长度(l):l=2(b-2c +2d)+2(h-2c +2d)-1.75d×3+6.87d×2=2(b+h)-8c +16.5d =内包尺寸周长+16.5×箍筋直径式中:b —构件截面宽;H —构件截面高;d —箍筋直径;c—主筋保护层厚;特别注意:计算过程中而采用内包尺寸时,箍筋下料长度=内包周长+26.5箍筋直径此点最容易忽视。
梁1 首跨1、上部贯通筋上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值2、端支座负筋端支座负筋长度:第一排为Ln/3+端支座锚固值;第二排为Ln/4+端支座锚固值3、下部钢筋下部钢筋长度=净跨长+左右支座锚固值以上三类钢筋中均涉及到支座锚固问题,那么总结一下以上三类钢筋的支座锚固判断问题:支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。
钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。
钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d }4、腰筋构造钢筋:构造钢筋长度=净跨长+2×15d抗扭钢筋:算法同贯通钢筋5、拉筋拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。
6、箍筋箍筋长度=(梁宽-2×保护层+梁高-2×保护层)*2+2×11.9d+8d箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。
7、吊筋吊筋长度=2*锚固(20d)+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角=60°;≤800mm 夹角=45°2 中间跨1、中间支座负筋中间支座负筋:第一排为:Ln/3+中间支座值+Ln/3;第二排为:Ln/4+中间支座值+Ln/4注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度:第一排为:该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值);第二排为:该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。
钢筋计算的规则如下:编制预算时,钢筋工程量可暂按构件体积(或水平投影面积、外围面积、延长米)×钢筋含量;结算时按设计要求,无设计按下列规则计算。
(一)一般规则:1、钢筋工程应区别现浇构件、预制构件、加工厂预制构件、预应力构件、点焊网片等及不同规格分别按设计展开长度(展开长度、保护层、搭接长度应符合规范规定)乘理论重量以吨计算。
2、计算钢筋工程量时,搭接长度按规范规定计算。
当梁、板(包括整板基础)Φ8以上的通筋未设计搭接位置时,预算书暂按8m一个双面电焊接头考虑,结算时应按钢筋实际定尺长度调整搭接个数,搭接方式按已审定的施工组织设计确定。
3、先张法预应力构件中的预应力和非预应力钢筋工程量应合并按设计长度计算,按预应力钢筋定额(梁、大型屋面板、F板执行Φ5外的定额,其余均执行Φ5内定额)执行。
后张法预应力钢筋与非预应力钢筋分别计算,预应力钢筋按设计图规定的预应力钢筋预留孔道长度,区别不同锚具类型分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力钢筋按预留孔道长度减350mm,螺杆另行计算。
(2)低合金钢筋一端采用墩头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算。
(3)低合金钢筋一端采用墩头插片,另一端采用帮条锚具时,预应力钢筋增加150mm,两端均用帮条锚具时,预应力钢筋共增加300mm计算。
(4)低合金钢筋采用后张砼自锚时,预应力钢筋长度增加350mm计算。
4、电渣压力焊、锥螺纹、套管挤压等接头以“个”计算。
标底、标书中,底板、梁暂按8m 长一个接头的50%计算;柱按自然层每根钢筋1个接头计算。
结算时应按钢筋实际接头个数计算。
5、桩顶部破碎砼后主筋与底板钢筋焊接分别分为灌注桩、方桩(离心管桩按方桩)以桩的根数计算。
每根桩端焊接钢筋根数不调整。
6、在加工厂制作的铁件(包括半成品铁件)、已弯曲成型钢筋的场外运输按吨计算。
各种砌体内的钢筋加固分绑扎、不绑扎应分别按吨计算。
钢筋工程量计算规则(一)钢筋工程量计算规则1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算.2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。
(2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算.(3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0. 15m,两端采用帮条锚具时预应力钢筋共增加0。
3m计算。
(4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0. 35m计算。
(5)低合金钢筋或钢绞线采用JM, XM, QM型锚具孔道长度在20m以内时,预应力钢筋长度增加lm;孔道长度20m以上时预应力钢筋长度增加1.8m计算。
(6)碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加lm;孔道长在20m 以上时,预应力钢筋长度增加1.8m。
(7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0。
35m计算。
(二)各类钢筋计算长度的确定钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+(图纸注明的搭接长度、弯起钢筋斜长的增加值)式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各种类型钢筋设计长度的计算公式见以下:1、钢筋的砼保护层厚度受力钢筋的砼保护层厚度,应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合下表的要求。
(2)处于室内正常环境由工厂生产的预制构件,当砼强度等级不低于C20且施工质量有可靠保证时,其保护层厚度可按表中规定减少5mm,但预制构件中的预应力钢筋的保护层厚度不应小于15mm;处于露天或室内高湿度环境的预制构件,当表面另作水泥砂浆抹面且有质量可靠保证措施时其保护层厚度可按表中室内正常环境中的构件的保护层厚度数值采用。
钢筋计算的规则钢筋计算的规则如下:编制预算时,钢筋工程量可暂按构件体积(或水平投影面积、外围面积、延长米)×钢筋含量;结算时按设计要求,无设计按下列规则计算。
(一)一般规则:1、钢筋工程应区别现浇构件、预制构件、加工厂预制构件、预应力构件、点焊网片等及不同规格分别按设计展开长度(展开长度、保护层、搭接长度应符合规范规定)乘理论重量以吨计算。
2、计算钢筋工程量时,搭接长度按规范规定计算。
当梁、板(包括整板基础)Φ8以上的通筋未设计搭接位置时,预算书暂按8m一个双面电焊接头考虑,结算时应按钢筋实际定尺长度调整搭接个数,搭接方式按已审定的施工组织设计确定。
3、先张法预应力构件中的预应力和非预应力钢筋工程量应合并按设计长度计算,按预应力钢筋定额(梁、大型屋面板、F板执行Φ5外的定额,其余均执行Φ5内定额)执行。
后张法预应力钢筋与非预应力钢筋分别计算,预应力钢筋按设计图规定的预应力钢筋预留孔道长度,区别不同锚具类型分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力钢筋按预留孔道长度减350mm,螺杆另行计算。
(2)低合金钢筋一端采用墩头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算。
(3)低合金钢筋一端采用墩头插片,另一端采用帮条锚具时,预应力钢筋增加150mm,两端均用帮条锚具时,预应力钢筋共增加300mm计算。
(4)低合金钢筋采用后张砼自锚时,预应力钢筋长度增加350mm计算。
4、电渣压力焊、锥螺纹、套管挤压等接头以“个”计算。
标底、标书中,底板、梁暂按8m长一个接头的50%计算;柱按自然层每根钢筋1个接头计算。
结算时应按钢筋实际接头个数计算。
5、桩顶部破碎砼后主筋与底板钢筋焊接分别分为灌注桩、方桩(离心管桩按方桩)以桩的根数计算。
每根桩端焊接钢筋根数不调整。
6、在加工厂制作的铁件(包括半成品铁件)、已弯曲成型钢筋的场外运输按吨计算。
各种砌体内的钢筋加固分绑扎、不绑扎应分别按吨计算。
手工计算钢筋公式手工计算钢筋公式第一章梁第一节框架梁一、首跨钢筋的计算1、上部贯通筋上部贯通筋(上通长筋)长度=通跨净跨长+首尾端支座锚固值2、端支座负筋端支座负筋长度:第一排为Ln/3+端支座锚固值;第二排为Ln/4+端支座锚固值3、下部钢筋下部钢筋长度=净跨长+左右支座锚固值4、腰筋构造钢筋:构造钢筋长度=净跨长+2×15d抗扭钢筋:算法同贯通钢筋5、拉筋拉筋长度=(梁宽-2×保护层)+2×11。
9d(抗震弯钩值)+2d6、箍筋箍筋长度=(梁宽-2×保护层+梁高—2×保护层)+2×11.9d+8d箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+17、吊筋吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度〉800mm 夹角=60°≤800mm 夹角=45°二、中间跨钢筋的计算1、中间支座负筋中间支座负筋:第一排为Ln/3+中间支座值+Ln/3;第二排为Ln/4+中间支座值+Ln/4三、尾跨钢筋计算类似首跨钢筋计算第二节其他梁一、非框架梁在03G101—1中,对于非框架梁的配筋简单的解释,与框架梁钢筋处理的不同之处在于:1、普通梁箍筋设置时不再区分加密区与非加密区的问题;2、下部纵筋锚入支座只需12d;3、上部纵筋锚入支座,不再考虑0。
5Hc+5d的判断值。
未尽解释请参考03G101-1说明。
二、框支梁1、框支梁的支座负筋的延伸长度为Ln/3;2、下部纵筋端支座锚固值处理同框架梁;3、上部纵筋中第一排主筋端支座锚固长度=支座宽度-保护层+梁高-保护层+Lae,第二排主筋锚固长度≥Lae;4、梁中部筋伸至梁端部水平直锚,再横向弯折15d;5、箍筋的加密范围为≥0.2Ln1≥1。
5hb;7、侧面构造钢筋与抗扭钢筋处理与框架梁一致。
第二章剪力墙在钢筋工程量计算中剪力墙是最难计算的构件,具体体现在:1、剪力墙包括墙身、墙梁、墙柱、洞口,必须要整考虑它们的关系;2、剪力墙在平面上有直角、丁字角、十字角、斜交角等各种转角形式;3、剪力墙在立面上有各种洞口;4、墙身钢筋可能有单排、双排、多排,且可能每排钢筋不同;5、墙柱有各种箍筋组合;6、连梁要区分顶层与中间层,依据洞口的位置不同还有不同的计算方法。
手工计算钢筋公式大全第一章梁第一节框架梁一、首跨钢筋的计算1??2?3???????4、腰筋?构造钢筋:构造钢筋长度=净跨长+2×15d?抗扭钢筋:算法同贯通钢筋5、拉筋?拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。
6、箍筋?箍筋长度=(梁宽-2×保护层+梁高-2×保护层)+2×11.9d+8d箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d7、吊筋1四、悬臂跨钢筋计算1、主筋???软件配合03G101-1,在软件中主要有六种形式的悬臂钢筋,如下图所示这里,我们以2#、5#及6#钢筋为例进行分析:2#钢筋—悬臂上通筋=(通跨)净跨长+梁高+次梁宽度+钢筋距次梁内侧50mm起弯-4个保护层+钢筋的斜段长+下层钢筋锚固入梁内+支座锚固值5#钢筋—上部下排钢筋=Ln/4+支座宽+0.75L6#钢筋—下部钢筋=Ln--保护层+15d2、箍筋(1)、如果悬臂跨的截面为变截面,这时我们要同时输入其端部截面尺寸与根部梁高,这主要会影响悬臂梁截面的箍筋的长度计算,上部钢筋存在斜长的时候,斜段的高度及下部钢筋的长度;如果没有发生变截面的情况,我们只需在“截面”输入其端部尺(2在1、?2、?3、?1234、梁中部筋伸至梁端部水平直锚,再横向弯折15d;5、箍筋的加密范围为≥0.2Ln1≥1.5hb;7、?侧面构造钢筋与抗扭钢筋处理与框架梁一致。
钢筋工程量计算一、钢筋工程量计算规则1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。
2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
各类钢筋计算长度的确定钢筋长=构件长-保护层*2+弯勾长*2+弯起钢筋增加值(△L)*2钢筋的混凝土保护层受力钢筋的保护层,应符合设计要求;当设计无要求时,不应小于受力钢筋直径,并应符合下表要求:纵向受力钢筋的混凝土保护层的最小厚度(㎜)混凝土保护层的最小厚度见下表:附注:①基础中纵向受力钢筋的混凝土保护层厚度不应小于35㎜,无垫层时不应小于70㎜;②板墙壳中的分布筋的保护层厚度不应小于表中相应数值减10㎜,且不应小于10㎜;梁柱中的箍筋和构造筋的保护层不应小于15㎜.2.箍筋的弯勾长度:平钩(180°)6.25d;直钩(90°)3.5d;斜钩(135°)4.9d3.弯起钢筋增加长度:30°:0.268H0;45°:0.41H0;60°:0.585H04.箍筋长度:封闭方箍箍筋长度=2*(长+宽)+20d或=构件截面外边周长-8倍保护层厚+27.8d⑶箍筋根数的确定:N=(构件长-保护层)/间距+1二各种构件钢筋计算方法(一)条形基础1、横向受力钢筋的直径,一般为6~16mm;间距为120—250mm。
2、纵向分布钢筋的直径,一般为5~6mm;间距为250~350mm。
3、条形基础的宽度B≥1600mm时,横向受力钢筋的长度可减至0.9B,交错布置,如图2-3示。
(二)独立基础1、独立基础系双向受力,其受力钢筋直径不宜小于8mm,间距为100~200mm。
沿短边方向的受力钢筋一般置于长边受力钢筋的上面。
当基础边长B≥3000mm时(除基础支承在桩上外),受力钢筋的长度可减为0.9B交错布置。
钢筋计算的规则钢筋计算的规则如下:编制预算时,钢筋工程量可暂按构件体积(或水平投影面积、外围面积、延长米)×钢筋含量;结算时按设计要求,无设计按下列规则计算。
(一)一般规则:1、钢筋工程应区别现浇构件、预制构件、加工厂预制构件、预应力构件、点焊网片等及不同规格分别按设计展开长度(展开长度、保护层、搭接长度应符合规范规定)乘理论重量以吨计算。
2、计算钢筋工程量时,搭接长度按规范规定计算。
当梁、板(包括整板基础)Φ8以上的通筋未设计搭接位置时,预算书暂按8m一个双面电焊接头考虑,结算时应按钢筋实际定尺长度调整搭接个数,搭接方式按已审定的施工组织设计确定。
3、先张法预应力构件中的预应力和非预应力钢筋工程量应合并按设计长度计算,按预应力钢筋定额(梁、大型屋面板、F板执行Φ5外的定额,其余均执行Φ5内定额)执行。
后张法预应力钢筋与非预应力钢筋分别计算,预应力钢筋按设计图规定的预应力钢筋预留孔道长度,区别不同锚具类型分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力钢筋按预留孔道长度减350mm,螺杆另行计算。
(2)低合金钢筋一端采用墩头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算。
(3)低合金钢筋一端采用墩头插片,另一端采用帮条锚具时,预应力钢筋增加150m m,两端均用帮条锚具时,预应力钢筋共增加300mm计算。
(4)低合金钢筋采用后张砼自锚时,预应力钢筋长度增加350mm计算。
4、电渣压力焊、锥螺纹、套管挤压等接头以“个”计算。
标底、标书中,底板、梁暂按8 m长一个接头的50%计算;柱按自然层每根钢筋1个接头计算。
结算时应按钢筋实际接头个数计算。
5、桩顶部破碎砼后主筋与底板钢筋焊接分别分为灌注桩、方桩(离心管桩按方桩)以桩的根数计算。
每根桩端焊接钢筋根数不调整。
6、在加工厂制作的铁件(包括半成品铁件)、已弯曲成型钢筋的场外运输按吨计算。
各种砌体内的钢筋加固分绑扎、不绑扎应分别按吨计算。
钢筋重量及钢筋计算公式钢筋计算公式钢筋抽样常用公式钢筋算量基本方法小结一、梁(1)框架梁一、首跨钢筋的计算1、上部贯通筋上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值2、端支座负筋端支座负筋长度:第一排为Ln/3+端支座锚固值;第二排为Ln/4+端支座锚固值3、下部钢筋下部钢筋长度=净跨长+左右支座锚固值以上三类钢筋中均涉及到支座锚固问题,那么总结一下以上三类钢筋的支座锚固判断问题:支座宽≥Lae且≥0。
5Hc+5d,为直锚,取Max{Lae,0。
5Hc +5d }。
钢筋的端支座锚固值=支座宽≤Lae或≤0。
5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }.钢筋的中间支座锚固值=Max{Lae,0。
5Hc+5d }4、腰筋构造钢筋:构造钢筋长度=净跨长+2×15d抗扭钢筋:算法同贯通钢筋5、拉筋拉筋长度=(梁宽-2×保护层)+2×11。
9d(抗震弯钩值)+2d拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距.6、箍筋箍筋长度=(梁宽-2×保护层+梁高-2×保护层)*2+2×11.9d +8d箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d.7、吊筋吊筋长度=2*锚固(20d)+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角=60°≤800mm 夹角=45°二、中间跨钢筋的计算1、中间支座负筋中间支座负筋:第一排为:Ln/3+中间支座值+Ln/3;第二排为:Ln/4+中间支座值+Ln/4注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度:第一排为:该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值);第二排为:该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值).其他钢筋计算同首跨钢筋计算。
第一章梁第一节框架梁一、首跨钢筋的计算1、上部贯通筋上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值2、端支座负筋端支座负筋长度:第一排为Ln/3+端支座锚固值;第二排为Ln/4+端支座锚固值3、下部钢筋下部钢筋长度=净跨长+左右支座锚固值注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。
以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1中关于支座锚固的判断呢?现在我们来总结一下以上三类钢筋的支座锚固判断问题:支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。
钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。
钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d }4、腰筋构造钢筋:构造钢筋长度=净跨长+2×15d抗扭钢筋:算法同贯通钢筋5、拉筋拉筋长度=(梁宽-2×保护层)+2×11.9d(抗震弯钩值)+2d??拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。
6、箍筋箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。
(如下图所示)7、吊筋吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50,其中框梁高度>800mm 夹角=60°≤800mm 夹角=45°二、中间跨钢筋的计算1、中间支座负筋中间支座负筋:第一排为Ln/3+中间支座值+Ln/3;第二排为Ln/4+中间支座值+Ln/4注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度:第一排为该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值);第二排为该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。
