防渗漏施工-技术交底记录
- 格式:docx
- 大小:51.68 KB
- 文档页数:26

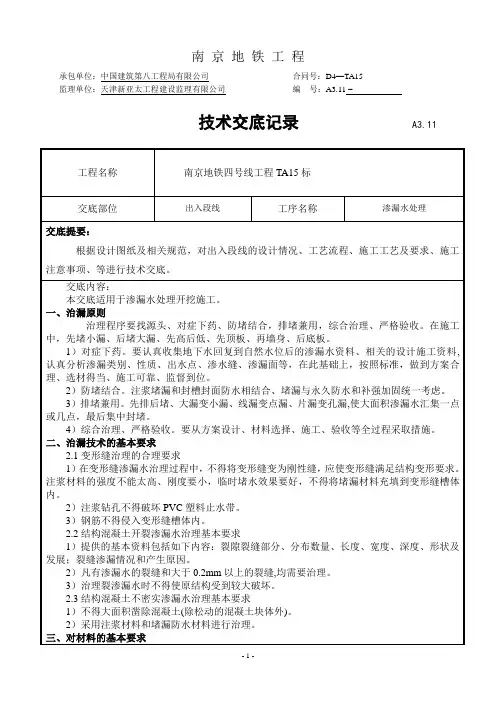

南京地铁工程承包单位:中国建筑第八工程局有限公司合同号:D4—TA15监理单位:天津新亚太工程建设监理有限公司编号:A3.11 –技术交底记录A3.11堵漏使用设备为GZJB型双液轮胎式注浆机,主要用于混凝土、岩石压力灌浆,主要特点有:a.单缸双作用、集成阀塞、球阀换向机械变速传动。
b.结构紧凑、工作稳定可靠。
c.铸铝泵头重量轻,利于运输。
注浆机排量在0-70L/min,注浆压力控制在0.2-8MPa,11KW电机驱动,重量约300kg,适合水泥浆类等介质的注浆,本车站主要使用的注浆材料为水溶性PU注浆材料或改性环氧树脂溶液,具体视现场注浆效果而定。
2)主要施工原理通过以上分析,主体结构渗漏水的主要原因为混凝土浇筑时振捣不到位,造成混凝土不密实,产生渗水的空隙,使结构自防水失败。
在观察渗水部位的渗漏情况后,根据情况决定钻孔的位置,钻孔要一次性穿透侧墙与背后防水层,然后将注浆花管埋进注浆眼,进行注浆,使侧墙内部与背后的空隙被水泥浆液填充,等到水泥浆凝固以后达到堵漏的目的。
3)主要施工工艺流程a.清理:详细检查、分析渗漏情况,确定注浆孔位置。
b.对于单独的渗漏孔,先凿除该部位混凝土,然后安装注浆管,在管周围已凿开的部位填充超早强微膨胀水泥,待水泥强度达到要求后再行注浆。
具体步骤如下图:c.对于面积较大的,呈点状渗漏的部位,采用钻孔埋管法:先使用Z1E-FC-26型电锤进行钻孔,钻头直径为22mm,钻孔角度垂直于墙面为90°,钻孔深度以钻透侧墙为准,钻孔必须穿过渗水斜裂隙。
具体如下图所示d.清孔:将钻孔时留下的杂物用毛刷进行反复清理,或者用清水进行冲洗。
e.埋管:将直径22mm带阀门的注浆花管埋入注浆孔内,将注浆孔周围松散的混凝土进行凿除,防止在注浆时从旁边渗出。
然后用超早强微膨胀水泥对注浆管周围进行封堵,等到凝固后即可进行试水。
f.试注水:在注浆前,首先试注清水,目的是将墙内渗水孔隙冲开,以达到更好的注浆效果,直至渗漏水的混凝土表面的水流加大或者潮湿的混凝土表面出现水珠等现象。
技术交底记录2010 年 5 月1日
交底内容:
一、施工相关参数:
1.塑性砼防渗墙有效厚度不小于600mm,成槽深度按照导墙下12m深控制,砼浇筑至导墙顶面.
2.槽段划分见下图:
二、施工步骤及技术要求
1.施工准备:详见防渗墙施工平台技术交底记录。
2.成槽:
1) 采用抓斗造孔成槽:按照槽段划分线,首先采用抓斗进行主孔施工,主孔施工完毕后进行副孔施工。
抓斗对正孔位后进行垂直造孔(副孔)。
2) 冲击钻造孔:抓斗未能有效施工时,采用冲击钻进行补充。
3) 抓斗造孔:抓斗施工时,严格按照技术人员布置的槽段划分线进行施工,且保证抓孔的垂直度。
造孔过程中,应及时量测孔深及垂直度,成孔后通知相关人员验收,本工程槽底高程为11m,导墙顶面高程为23m.
技术负责人施工员班组长

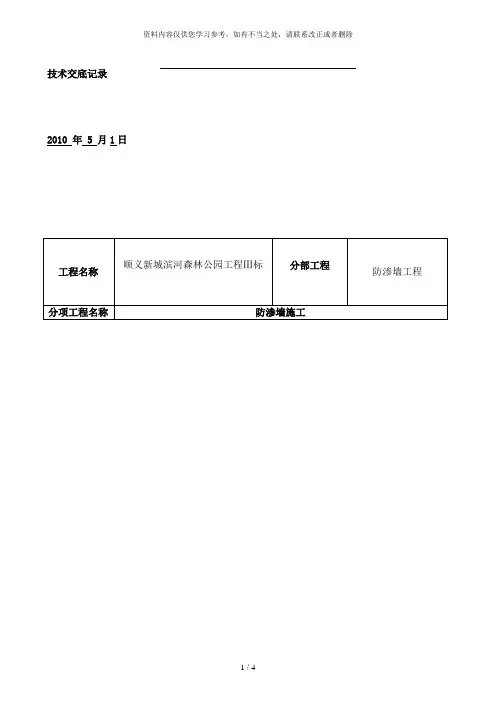

技术交底记录2010 年 5 月1日
防渗墙质量检验标准。

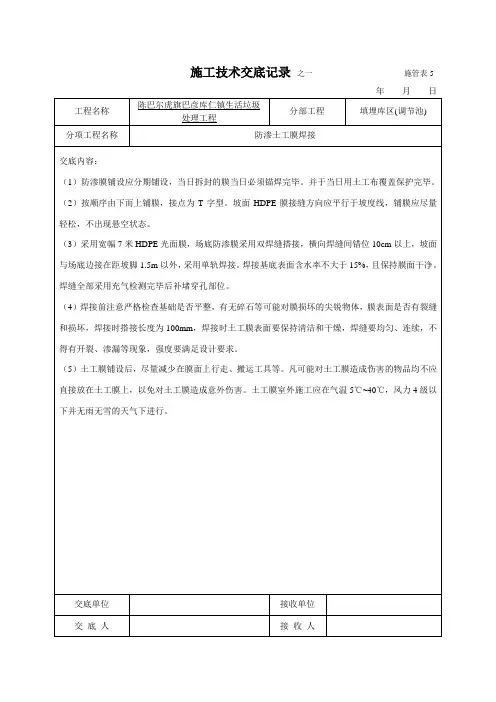

年月日工程名称陈巴尔虎旗巴彦库仁镇生活垃圾处理工程分部工程填埋库区(调节池)分项工程名称防渗土工膜焊接交底内容:(1)防渗膜铺设应分期铺设,当日拆封的膜当日必须锚焊完毕。
并于当日用土工布覆盖保护完毕。
(2)按顺序由下而上铺膜,接点为T字型。
坡面HDPE膜接缝方向应平行于坡度线,铺膜应尽量轻松,不出现悬空状态。
(3)采用宽幅7米HDPE光面膜,场底防渗膜采用双焊缝搭接,横向焊缝间错位10cm以上,坡面与场底边接在距坡脚1.5m以外,采用单轨焊接。
焊接基底表面含水率不大于15%,且保持膜面干净。
焊缝全部采用充气检测完毕后补堵穿孔部位。
(4)焊接前注意严格检查基础是否平整,有无碎石等可能对膜损坏的尖锐物体,膜表面是否有裂缝和损坏,焊接时搭接长度为100mm,焊接时土工膜表面要保持清洁和干燥,焊缝要均匀、连续,不得有开裂、渗漏等现象,强度要满足设计要求。
(5)土工膜铺设后,尽量减少在膜面上行走、搬运工具等。
凡可能对土工膜造成伤害的物品均不应直接放在土工膜上,以免对土工膜造成意外伤害。
土工膜室外施工应在气温5℃~40℃,风力4级以下并无雨无雪的天气下进行。
交底单位接收单位交底人接收人年月日工程名称陈巴尔虎旗巴彦库仁镇生活垃圾处理工程分部工程填埋库区(调节池)分项工程名称长丝土工布铺设交底内容:(1)在安装土工布之前,提供土工布的铺设和连接平面图,报请监理工程师同意后方可开始施工。
接缝于最大坡度直线相平行,与坡脚平行或可能存在应力的地方,水平接缝的距离要大于1.5m。
与岸坡和结构物连接处应结合良好。
由于土工布本身性质铺设时应留有伸缩变形的余量。
(2)在坡面上,首先对无纺土工布的一端进行锚固,然后将卷材顺坡面放下以保证土工布保持适当拉紧的状态。
铺设过程中无纺土工布都必须用沙袋压住,沙袋将在铺设期间使用并保留到铺设上面一层材料。
雨天禁止铺设和连接土工布。
每卷打开的土工布要当天完成连接。
(3)在铺完的土工布上行走时,不得穿硬底鞋,鞋直不得有铁钉、铁掌等可能伤害土工布的东西。

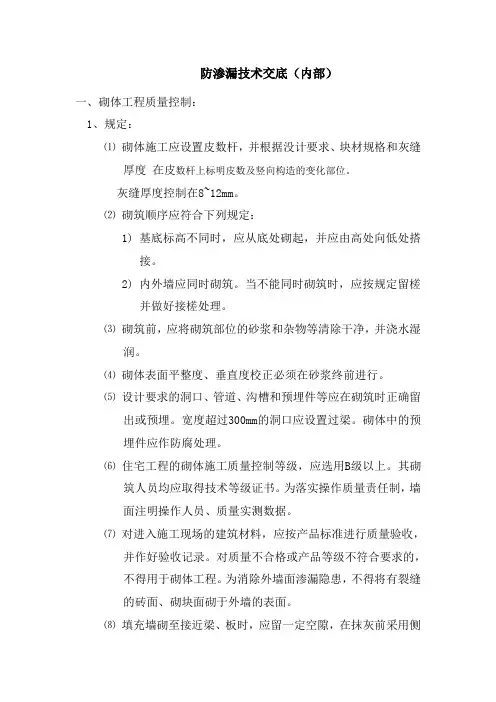

防渗漏技术交底(内部)一、砌体工程质量控制:1、规定:⑴砌体施工应设置皮数杆,并根据没计要求、块材规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位。
灰缝厚度控制在8~12mm。
⑵砌筑顺序应符合下列规定:1)基底标高不同时,应从底处砌起,并应由高处向低处搭接。
2)内外墙应同时砌筑。
当不能同时砌筑时,应按规定留槎并做好接槎处理。
⑶砌筑前,应将砌筑部位的砂浆和杂物等清除干净,并浇水湿润。
⑷砌体表面平整度、垂直度校正必须在砂浆终前进行。
⑸设计要求的洞口、管道、沟槽和预埋件等应在砌筑时正确留出或预埋。
宽度超过300mm的洞口应设置过梁。
砌体中的预埋件应作防腐处理。
⑹住宅工程的砌体施工质量控制等级,应选用B级以上。
其砌筑人员均应取得技术等级证书。
为落实操作质量责任制,墙面注明操作人员、质量实测数据。
⑺对进入施工现场的建筑材料,应按产品标准进行质量验收,并作好验收记录。
对质量不合格或产品等级不符合要求的,不得用于砌体工程。
为消除外墙面渗漏隐患,不得将有裂缝的砖面、砌块面砌于外墙的表面。
⑻填充墙砌至接近梁、板时,应留一定空隙,在抹灰前采用侧砖或立砖或砌块斜砌挤紧,砌筑砂浆应饱满。
⑼封砌井架通道外墙,必须先将残留砼、砂浆等沉渣彻底清理干净,经隐蔽验收后方可进行;当砌至梁、板底时空隙留置时间不得少于24小时。
封堵外墙支模洞、脚手眼等,应在抹灰前派专人实施,在清洗干净后应从墙体两侧封堵密实确保不开裂、不渗漏,并加强检查,由施工单位会同监理单位做好隐蔽工程验收。
⑽砌体施工时,楼面和屋面堆载不得超过楼板的设计允许荷载值;当现浇楼板砼尚未达到设计堆载强度时,板面不得堆载建筑物,以免板底产生裂缝。
⑾设置钢筋混凝土构造柱的砌体,应按先砌墙后浇柱的施工程序进行。
构造柱与墙体的连接处应砌成马牙槎,从每层柱脚开始,先退后进,每一马牙槎沿高度方向的尺寸不宜超过300mm。
沿墙高每500mm设2ר6的拉结钢筋,每边伸入墙内不宜小于1M。
防渗漏安全技术交底.称商业用房项目一标一期单位股份有限公司分项工程名称防渗漏日期2012年3月5日交底内容:1外墙工程1.1防水、防渗漏的主要部位外墙工程渗漏主要表现在外墙裂缝渗水、支模螺杆洞、外墙混凝土墙与砖墙交接处渗水、空调板与砖墙交接处渗水、窗台板与砖墙交接处渗水等等。
渗漏的现象及原因:A、主要为施工时墙面的施工洞、施工人孔、配件节点、空调洞等洞口补不密实;古今名言敏而好学,不耻下问——孔子业精于勤,荒于嬉;行成于思,毁于随——韩愈兴于《诗》,立于礼,成于乐——孔子己所不欲,勿施于人——孔子读书破万卷,下笔如有神——杜甫读书有三到,谓心到,眼到,口到——朱熹立身以立学为先,立学以读书为本——欧阳修读万卷书,行万里路——刘彝黑发不知勤学早,白首方悔读书迟——颜真卿书卷多情似故人,晨昏忧乐每相亲——于谦书犹药也,善读之可以医愚——刘向莫等闲,白了少年头,空悲切——岳飞发奋识遍天下字,立志读尽人间书——苏轼鸟欲高飞先振翅,人求上进先读书——李苦禅立志宜思真品格,读书须尽苦功夫——阮元非淡泊无以明志,非宁静无以致远——诸葛亮熟读唐诗三百首,不会作诗也会吟——孙洙《唐诗三百首序》书到用时方恨少,事非经过不知难——陆游问渠那得清如许,为有源头活水来——朱熹旧书不厌百回读,熟读精思子自知——苏轼书痴者文必工,艺痴者技必良——蒲松龄声明访问者可将本资料提供的内容用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律的规定,不得侵犯本文档及相关权利人的合法权利。
谢谢合作!。

交底内容:本工程为治理渗漏及混凝土护理工程,各主楼三层顶板、车库顶板及地下室外墙局部存在渗水现象。
裂缝形成原因为混凝土徐变及顶板砼浇筑完成后过早堆放材料。
针对以上情况编制专项技术交底。
1、施工准备重点堵漏:找出渗漏严重的裂缝,采用强力防水堵漏剂封闭缝口后打孔注浆:采用化学注浆技术,填塞混凝土内部微小裂缝及孔洞。
要求处理完毕后工程使用功能及混凝土强度不受影响。
1)、技术准备施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。
事先准备本工程的各项检查资料,用于工程开工后及时填写备用,确保资料真实,及时归档。
该项目工程人员安排如下:2.1注浆堵漏材料泡沫聚氨酯,本材料是由甲苯二异氰酸酯()和水溶性聚醚进行聚合反应而成的高分子化合物。
该材料是单组分注浆材料,与水具有良好的混溶性,浆液遇水后会自行分散、乳化,浆液中游离的异氰酸根()会与水进行聚合反应,聚合后的固结体具有良好的延伸性、弹性和抗渗性,在水中永久保持原形,并具有耐低温性。
浆液遇水后会发泡膨胀,发泡体积可增大2倍(膨胀率可通过配方进行调整),从而堵塞水道,达到止水的作用。
水溶性聚氨酯是国际上公认的新型优质防水材料,在国内地下堵漏止水工程中被广泛材料,收到良好的效果。
主要性能指标:2.2强力堵漏防水剂:“堵漏灵”,是一种高效防潮、抗渗、堵漏材料。
该材料分为速凝型、缓凝型两种,均为单组分灰黑色粉料。
主要性能指标2.3环氧树脂1专用注浆膨胀性树脂其性能如下3)设备机Array械配备对该工程的施工计划投入以下机械设备及工具:计划投入的主要施工机具(工具)设备表2、施工方法1)施工流程材料准备技术准备基层处理检查漏点布注浆嘴封闭注浆封孔验收2)基层清理剔凿渗漏部位将混凝土表面处理干净,直至露出地下室混凝土基层,以便于封闭和观察水源。
把混凝土基层凿毛。
3)脚手架搭设根据现场情况采用门式脚手架进行施工,无法采用门式脚手架部位搭设施工用钢管扣件式满堂红脚手架。

一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 施工单位:[施工单位名称]4. 施工时间:[开始时间]至[结束时间]二、施工内容1. 外墙防水补漏施工2. 包括但不限于:裂缝修补、防水涂料涂刷、防水层铺设等三、安全技术措施1. 施工准备- 施工人员必须经过专业培训,了解并掌握外墙防水补漏施工技术及安全操作规程。
- 所有施工工具、设备必须符合安全标准,并定期进行检查和维护。
- 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
2. 施工过程安全措施- 施工人员应佩戴好个人防护用品,严格按照操作规程进行施工。
- 在高空作业时,必须使用安全带,并设置安全网或安全绳。
- 施工现场应设置警示标志,提醒过往行人注意安全。
- 施工过程中,应随时检查施工质量,确保施工安全。
3. 材料及设备安全- 防水材料、涂料等易燃易爆物品应妥善存放,远离火源。
- 施工设备应定期检查,确保正常使用,避免发生故障。
4. 环境安全- 施工现场应保持通风良好,防止有害气体积聚。
- 施工过程中,应防止污水、废水等污染环境。
四、应急措施1. 火灾应急- 发现火情,立即启动应急预案,迅速疏散人员。
- 使用灭火器、消防栓等设备进行灭火。
- 确保火势得到控制后,再进行后续处理。
2. 触电应急- 发现触电事故,立即切断电源,并进行急救。
- 确保事故现场安全后,通知相关部门进行处理。
3. 高空坠落应急- 发现高空坠落事故,立即启动应急预案,迅速疏散人员。
- 对受伤人员进行急救,并立即通知医疗机构。
五、注意事项1. 施工人员必须遵守国家有关安全生产的法律法规,严格执行安全技术措施。
2. 施工过程中,应密切关注施工环境,确保施工安全。
3. 施工结束后,应对施工现场进行清理,确保无安全隐患。
六、交底人:[交底人姓名]七、记录人:[记录人姓名]八、日期:[日期]九、备注1. 本安全技术交底适用于外墙防水补漏施工全过程。

防渗漏施工技术交底时间:地点:现场办公室交底人:被交底人:一、地下室防渗漏的技术措施1、正式砌筑前,在每个分区砌筑样板墙,样板墙质量经业主、监理、总包单位认可后,方可进行大面积砌筑。
2、砌筑材料按设计说明选用,使用前提供样品,需由业主确认,必须有出厂合格证,进场前必须养护28天以上。
3、进场的水泥须有质保书及准用证,按规定复试合格后方可使用,黄砂必须用含泥量少的中粗砂,并检验合格后方可使用。
4、砌筑用砖块、水泥、黄砂等进场后需根据规范现场取样复试,合格后方可进行砌筑施工。
5、根据设计砂浆强度,由青浦实验室进行试验,得出砂浆配合比。
6、严格按照配合比拌制砌筑用砂浆,水泥、黄砂和水须计量后,才能进行搅拌。
7、水泥砂浆须在3小时内用完。
砂浆应有良好的保水性,稠度控制在80~100mm;8、砌筑用砂浆按规定制作试块。
9、砌筑前应清理砖块表面污物及粘土;砖块应隔夜浇水充分湿润;砌筑前还应再次浇水湿润。
10、水平灰缝控制在10mm,竖向灰缝10 mm。
灰缝应横平竖直,砂浆饱满,粘结度在80%以上。
11、当天砌筑收头后,将砌筑人员名单写在墙体上,便于监督。
12、地下室外壁抹1:2水泥砂浆20厚,转角外抹成圆角,其外刷防水涂料三道,外砌120厚砖墙保护。
(见附图1)13、墙身防潮:室外地面以下结构圈梁兼防潮层,凡未设处在室外地面以下0.06m 处用20厚1:2水泥砂浆内掺5%防水剂砌筑砌块。
14、底层室内相邻地坪有高差时,应在高处墙身填土侧面加设垂直防潮层(1:2水泥砂浆内掺3-5%防水剂)(见附图1)。
二、楼地面渗漏防治的技术措施1、上下水管应预埋刚性防水套管,套管的坐标位置应准确。
2、在楼地面施工中,凡贯穿楼板的管道四周,应用环氧树脂玻璃布粘贴一道,以防渗漏,粘贴范围为管径的三至四倍。
3、所有管道井内管线施工完后,每层洞口均用钢筋混凝土材料封堵。
4、预留洞口处理:套管洞口填塞分二次浇筑,先用掺入抗裂防渗剂的细石混凝土浇筑至楼板厚度的2/3处,待混凝土凝固后进行4h蓄水试验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆填塞。

一、工程概况1. 工程名称:___________2. 工程地点:___________3. 工程规模:___________4. 施工单位:___________5. 施工日期:___________二、安全技术交底1. 施工前准备- 施工人员必须熟悉防水补漏工程的施工流程和操作规程,了解相关安全知识。
- 所有施工人员必须佩戴安全帽、手套、防护眼镜等个人防护用品。
- 检查施工场地,确保无安全隐患,如电线、尖锐物等。
- 准备好施工所需的各种材料、工具和设备,并确保其性能良好。
2. 施工过程中的安全措施- 高空作业安全:对于屋顶等高空作业,必须使用安全带,并设置安全防护网。
- 材料运输安全:运输材料时,应使用合适的工具,防止材料滑落或倾倒。
- 设备操作安全:操作切割机、刮刀等设备时,确保设备处于良好状态,并遵循操作规程。
- 防火安全:施工过程中禁止吸烟,并配备灭火器等消防设备。
- 个人防护:施工人员应佩戴防尘口罩,避免吸入有害粉尘。
3. 防水补漏具体操作安全技术- 修补法:在修补漏水部位时,应确保修补材料与漏水部位紧密贴合,避免修补材料脱落。
- 密封填缝法:在填缝过程中,应清理干净漏水部位,确保密封材料均匀填充。
- 防水涂料法:在涂刷防水涂料前,应确保墙面干燥,涂料涂抹均匀,避免遗漏。
- 墙面涂料法:在涂刷墙面涂料时,应防止涂料溅落,避免污染其他区域。
4. 紧急事故处理- 发生火灾时,立即使用灭火器进行灭火,并迅速撤离现场。
- 发生人员受伤,立即进行现场急救,并及时拨打急救电话。
- 发生高空坠落事故,立即组织救援,并向上级报告。
三、注意事项1. 施工过程中,应密切关注天气变化,确保施工环境安全。
2. 定期对施工人员进行安全教育和培训,提高安全意识。
3. 施工完成后,应进行全面检查,确保防水补漏效果。
四、验收标准1. 防水补漏工程完成后,应进行验收,确保无漏水现象。
2. 验收合格后,方可交付使用。
一、交底目的为确保防水堵漏施工过程中的安全,预防事故发生,提高施工质量,现将防水堵漏安全技术交底如下:二、交底内容1. 作业人员要求(1)防水堵漏作业人员应经过专业培训,取得相关资格证书后方可上岗。
(2)作业人员应熟悉防水堵漏施工工艺、安全操作规程和事故应急预案。
2. 施工现场安全措施(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(2)施工场地应保持整洁,不得堆放杂物,确保施工通道畅通。
(3)施工过程中,应确保施工人员的人身安全,防止高处坠落、物体打击等事故发生。
3. 防水材料及工具安全(1)防水材料应存放在通风、干燥、阴凉处,避免阳光直射。
(2)施工工具应妥善保管,防止损坏或丢失。
4. 施工操作安全(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防滑鞋等。
(2)施工过程中,应严格按照操作规程进行施工,不得擅自更改施工方法。
(3)施工人员应保持施工现场整洁,及时清理施工垃圾。
5. 防火、防爆措施(1)施工现场严禁使用明火,禁止吸烟。
(2)施工过程中,如需使用火源,应办理动火作业许可证,并配备灭火器材。
(3)易燃、易爆物品应妥善存放,并设置醒目的警示标志。
6. 高处作业安全(1)高处作业人员必须佩戴安全带,并系好安全绳。
(2)高处作业平台应牢固可靠,脚手架应搭设规范,防止坍塌。
(3)高处作业时,应确保施工人员的人身安全,防止坠落。
7. 通风、排水措施(1)施工过程中,应保持施工现场通风良好,防止有害气体积聚。
(2)施工场地应设置排水设施,确保排水畅通。
8. 事故应急预案(1)施工过程中,如发生意外事故,应立即停止施工,启动应急预案。
(2)事故发生后,应及时报警,并采取措施进行救援。
三、交底人及接受交底人1. 交底人:XXX(姓名)2. 接受交底人:XXX(姓名)3. 交底时间:XXXX年XX月XX日四、注意事项1. 施工人员应认真阅读本交底内容,并严格遵守。
2. 施工过程中,如遇特殊情况,应及时与项目经理或安全员沟通,确保施工安全。
一、工程基本信息1. 工程名称:2. 施工单位:3. 施工地点:4. 施工日期:____年____月____日二、安全技术交底1. 作业人员要求:(1)所有参与防水施工的作业人员必须经过安全技术培训,考核合格后持证上岗。
(2)作业人员应了解防水材料的性能、使用方法和安全注意事项。
2. 施工现场安全管理:(1)施工现场应设置明显的安全警示标志,提醒作业人员注意安全。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏、防护罩等。
(3)施工现场应定期进行安全检查,发现问题及时整改。
3. 防水材料及工具管理:(1)防水材料应存放于通风、干燥、防火、防潮的库房内,并有专人负责管理。
(2)施工工具应整齐放置,定期检查、保养,确保其完好、安全。
4. 施工工艺及操作要求:(1)基层处理:基层应平整、干净、无油污、无杂物,含水率应小于9%。
(2)防水层施工:防水层应分层施工,每层施工前应进行基层处理,确保基层平整、干净。
(3)防水层搭接:防水层搭接宽度应大于100mm,搭接处应进行焊接或粘贴处理。
(4)防水层收头:防水层收头应采用专用收头材料,确保防水层收头严密。
5. 高处作业安全措施:(1)高处作业人员必须佩戴安全带,安全带应系在牢固可靠的构件上。
(2)高处作业平台应牢固可靠,并设置防护栏杆。
(3)高处作业时,应严格遵守操作规程,防止坠落事故发生。
6. 火源管理:(1)施工现场严禁使用明火,如需使用明火,必须办理用火证,并设专人看火。
(2)施工现场应配备灭火器材,确保其有效、可靠。
7. 电气安全:(1)施工现场电气线路应规范布设,不得随意拉接。
(2)电气设备应定期检查、维护,确保其安全、可靠。
8. 环境保护:(1)施工现场应采取措施,防止污染环境。
(2)防水材料、溶剂等有害物质应妥善处理,不得随意丢弃。
三、安全培训及考核1. 作业人员应参加安全技术培训,了解防水施工安全知识。
2. 作业人员应通过安全技术考核,合格后方可上岗。
工程名称交底日期施工班组分项工程名称交底摘要渗漏专项维修施工技术交底交底内容:一.材料及机具设备1.1注浆设备现场根据施工小组数量,每组配备1 套轻型手提式灌浆机(如下图所示)共计3 套,以保证维修工期。
1.2其他附属设备手提电钻、射钉枪、五金小工具若干、配电设备、移动试脚手架等。
1.3主要材料1.选择环氧树脂修补注浆修补:(1)环氧树脂灌浆材料以环氧树脂为主剂加入固化剂、稀释剂、增韧剂等组分所形成的A、B双组分商品灌浆材料;A组分是以环氧树脂为主的体系,B组分为固化体系。
(2)材料性能要求:外观 A、B组分均匀,无分层;环氧树脂灌浆材料浆液性能与固化物性能应符合表1、表2的规定。
注:固化物性能的测定试龄期为28d。
2.采用弹性聚胺酯发泡止水剂:该材料具有极强的可灌性和遇水发泡性能。
在压力作用下沿混凝土细微裂缝(0.02 毫米以上),孔洞迅速扩散,遇水发泡堵塞孔隙,从而达到止水的目的。
该材料遇水后审核人交底人受交底人:工程名称交底日期施工班组分项工程名称交底摘要渗漏专项维修施工技术交底具有连续二次发泡的性能,具有其它堵漏发泡材料无可比拟的特点:(1)效果:可渗透到微细的孔隙中并固定下来,止水彻底;(2)亲水性:易与水混合发生快速反应;(3)粘度:粘度低,易于注入;(4)延伸率:发泡后,具有优秀的伸缩性;(5)快速反应:低温下发泡速度为40 秒~90 秒;(6)粘结力:与构件的粘结力良好。
材料性能如下表:二.渗漏施工工艺1. 布孔:施工操作人员从结构面的一测开始逐处查找漏点,并用颜色标记,标出孔位布置点位置。
2.钻孔:布孔完毕后,紧随着的施工人员手持电钻根据颜色的标记在漏点旁3~4 ㎝处与基面保持45°角钻孔,孔径为 (10毫米)注浆嘴的直径,钻孔深度要深;然后在钻完孔的地方安装注浆嘴,安装时要尽量深设,只露出1~1.5㎝在板外并拧紧。
3.注浆:注浆采用注浆机进行,并在注浆管的一端安装压力表,当注浆各孔段的进浆量小于审核人交底人受交底人:。
防水工施工安全技术交底记录1. 背景介绍防水工施工是在建筑施工过程中非常重要的一项工作,它主要用于保护建筑结构免受水的侵蚀和渗透。
在进行防水施工之前,为了确保项目的安全性和质量,有必要进行相关安全技术的交底,以确保施工人员了解和熟悉施工中的安全要求和操作规范。
本文档将详细介绍防水工施工中的安全要求和技术交底内容。
2. 目的和范围本文档的目的是向防水工施工人员交底安全技术要求和操作规范,确保施工过程中的安全性和质量。
本文档适用于所有涉及防水施工工作的施工人员。
3. 安全技术要求在进行防水工施工之前,施工人员必须了解并严格遵守以下安全技术要求:•个人防护要求:施工人员在进入施工现场前必须佩戴符合要求的个人防护装备,包括安全帽、防护眼镜、耳塞、防护手套等。
•作业环境要求:施工人员必须确保工作区域的环境干燥、通风良好,并避免施工区域出现积水、裂缝等危险情况。
•作业设备要求:施工人员必须熟悉并正确使用所需的施工设备和工具,并确保其工作状态良好、安全可靠。
•施工操作要求:施工人员必须按照操作规范进行施工,确保施工工艺正确、严密、牢固。
同时,要注意杜绝施工过程中的漏施、偷工减料等违规行为。
•材料使用要求:施工人员必须正确使用和保存施工材料,并按照要求进行涂刷、涂布等工艺操作,确保材料的质量和使用效果。
•防火安全要求:施工人员在进行防水施工时必须注意防火安全,禁止在施工现场吸烟或使用明火。
同时,要确保防水材料的阻燃性能合格,并妥善处理施工过程中的废弃材料,防止发生火灾。
4. 技术交底内容为确保施工人员对防水施工的安全要求和操作规范有清晰的认识,下面是防水工施工技术交底的具体内容:•施工方案交底:详细介绍防水施工的施工方案和方法,在此基础上,强调施工过程中的安全操作和注意事项。
•材料使用交底:介绍防水施工过程中所使用的防水材料的类型、特性和使用方法。
包括涂料、胶粘剂、防水膜等。
•施工工艺交底:详细介绍防水工程的施工工艺和步骤,包括基层处理、涂刷、熟化、铺贴等操作,强调关键环节的注意事项。
上海家树建筑工程有限公司技术交底记录JS/J-15-02-2006(C)交底提要:防止管道洞边渗水的技术保证措施项目名称:复地朗香别墅四期南区交底部位:开工前交底内容:一、目标重要性1、确保我公司在管道安装工程洞口防渗水质量工作一次性验收合格,能有效杜绝因封堵质量造成的渗水、漏水等客户投诉现象,避免在保修期间因其质量缺陷带来的繁杂的维修工作。
2、加强质量管理,促进工程质量的提高,深化公司和各项目部的质量管理水平。
二、原因分析1、充料质量达不到要求,填充料收缩与管道之间引成缝隙。
2、管道与洞口之间预留缝隙不够。
3、管道预留洞口内壁光滑,无法与新填充料接触紧密。
4、采用铁丝吊模,从铁丝空洞处渗水。
5、管道处砼振捣不实,及补捣时砂灰、垃圾清理不洁净。
6、养护期内管道受外力震动造成缝隙开裂。
三、可行性及保证目标1、目标设定:管道洞边不渗水的合格率控制在99%范围内。
2、我公司已将此纳入2008年度工作计划中,在实施过程中由生产技术部委派专项人员到施工现场组织技术交底,指导、督促各项目部按照相关标准操作,以确保达到管道洞边不渗水的质量要求。
四、技术保证措施根据现场质量调查及通病形成的原因分析,针对管道洞边渗水成因,制定以下保证措施,采取“过程监控”的管理方法,着重抓好管道洞边修补施工过程中的质量控制,采取合理可行的技术措施,确保达到既定目标。
1、事前控制1.1 施工前对作业人员进行详细的技术交底,让每位员工掌握施工要领,提高施工技能,同时选择有代表性的管道洞口作修补示范操作。
1.2 技术交底时,强调细石砼材料和配合比选用的合理性和适用性。
1.3 建立管道洞口修补质量管理小组,加强施工过程的监督,加强对管理人员及操作人员进行质量交底,建立可操作性管理流程体系。
1.4 施工前十天内组织相关技术人员进行详细审图,特别是对于立管洞边渗水确定合理的修补示范性操作点,确定工艺标准、验收标准及管理流程。
1.5 各项目部根据工程特点制定奖罚措施,调动施工人员的积极性和主动性。
