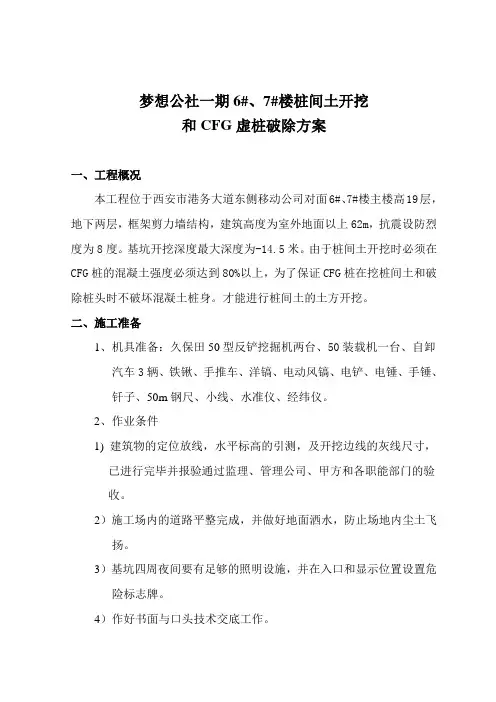

梦想公社一期6#、7#楼桩间土开挖和CFG虚桩破除方案一、工程概况本工程位于西安市港务大道东侧移动公司对面6#、7#楼主楼高19层,地下两层,框架剪力墙结构,建筑高度为室外地面以上62m,抗震设防烈度为8度。
基坑开挖深度最大深度为-14.5米。
由于桩间土开挖时必须在CFG桩的混凝土强度必须达到80%以上,为了保证CFG桩在挖桩间土和破除桩头时不破坏混凝土桩身。
才能进行桩间土的土方开挖。
二、施工准备1、机具准备:久保田50型反铲挖掘机两台、50装载机一台、自卸汽车3辆、铁锹、手推车、洋镐、电动风镐、电铲、电锤、手锤、钎子、50m钢尺、小线、水准仪、经纬仪。
2、作业条件1) 建筑物的定位放线,水平标高的引测,及开挖边线的灰线尺寸,已进行完毕并报验通过监理、管理公司、甲方和各职能部门的验收。
2)施工场内的道路平整完成,并做好地面洒水,防止场地内尘土飞扬。
3)基坑四周夜间要有足够的照明设施,并在入口和显示位置设置危险标志牌。
4)作好书面与口头技术交底工作。
三、施工方法1、施工工艺流程:定位放线→撒灰线→验线→先挖桩间土和桩顶砂层以上的部分土方→再挖土层以下砂层至设计标高并预留150~200人工清除)→装运土方→人工修整坑边及清底预留的150~200→用电动风镐将设计标高以上的部分凿除同时用电铲、电锤、人工用手锤和钎子配合→机械(人工配合)清理凿除的混凝土桩头。
2、开挖方法:1) 采用端头挖土法:挖土机从基槽的端头以倒退行驶的方法进行开挖。
自卸汽车配合在挖土机的一侧装运土。
整个开挖顺序由东向西逐个桩间开挖,所挖土方及时运出全部外运自行处理。
2) 基槽土方开挖应从上到下分层(第一层为桩成孔时挖除的土和原始地貌预留的砂层以上的粘土,第二层为土层以下的砂层并预留150~200人工清除以保证桩的断裂部位不低于设计标高,分段依次进行。
人工破除桩头一段随时机械对其产生的垃圾进行清理一段。
3) 在桩边施工机械挖不到的土方,应有人工配合机械随时进行清除,以便及时用机械挖走。
破桩头及基槽桩间土清理[最新]一、施工准备1 主要机具:1.1 挖土机械有:小型挖掘机、自卸汽车等。
1.2 一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺等。
2 作业条件:2.1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
2.2 桩基施工完毕并检验合格。
2.3 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预验手续。
2.4 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
2.5 施工机械进入现场所经过的道路、卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。
2.6 施工区域运行路线的布置,应根据作业区域的大小、机械性能、运距和运行起伏等情况加以确定。
2.7 机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
二、操作工艺1 工艺流程:确定桩位? 挖掘机开挖 ?人工开挖、清理?破桩头?人工清理、整平? 边坡保护1.1 确定桩位:首先将基槽内的现有土方清运出基槽,将槽底整平,根据桩的位置图在基槽内用白灰撒出每根桩的位置,确定不同开挖高度的桩位置。
1.2 机械开挖:考虑实际情况,桩间土的开挖采用一台小型挖掘机(铲宽500MM)自西向东进行开挖,自卸汽车配合运出施工现场。
开挖时沿两排桩的中心线开挖,每边留200mm土方采用人工开挖,以免机械扰动基底原土。
1.3 人工配合:在挖掘机开挖的同时,用人工进行配合,将离桩较近的土方用人工清理,将槽底预留的200mm机械无法开挖的土方人工挖出,并随时运走。
1.4 破桩头:土方开挖完毕,用切割机将高出的桩头破除,破除桩头时注意桩的标高,在电梯井部位的桩顶标高低于其他的桩标高。
破除的桩头应随时运出。
1.5 人工清理、整平:土方开挖完毕,用人工将多余的土方清出,用水准仪控制标高随时抄平,清理至设计标高,等相关单位验槽。

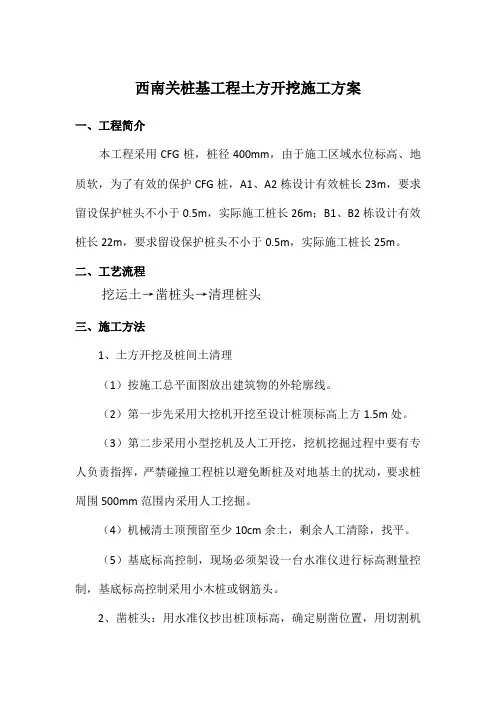

西南关桩基工程土方开挖施工方案一、工程简介本工程采用CFG桩,桩径400mm,由于施工区域水位标高、地质软,为了有效的保护CFG桩,A1、A2栋设计有效桩长23m,要求留设保护桩头不小于0.5m,实际施工桩长26m;B1、B2栋设计有效桩长22m,要求留设保护桩头不小于0.5m,实际施工桩长25m。
二、工艺流程挖运土→凿桩头→清理桩头三、施工方法1、土方开挖及桩间土清理(1)按施工总平面图放出建筑物的外轮廓线。
(2)第一步先采用大挖机开挖至设计桩顶标高上方1.5m处。
(3)第二步采用小型挖机及人工开挖,挖机挖掘过程中要有专人负责指挥,严禁碰撞工程桩以避免断桩及对地基土的扰动,要求桩周围500mm范围内采用人工挖掘。
(4)机械清土顶预留至少10cm余土,剩余人工清除,找平。
(5)基底标高控制,现场必须架设一台水准仪进行标高测量控制,基底标高控制采用小木桩或钢筋头。
2、凿桩头:用水准仪抄出桩顶标高,确定剔凿位置,用切割机随标记转圈切割,为保证桩头完整性,錾子应在切割部们上部30mm 处打入,保证一圈錾入点不少于三个点,最后净桩头剔平,达到表面平整,高低偏差允许在±10mm内。
施工中,严禁把桩头打斜打裂。
3、清理桩头:桩体破至设计标高后,将桩头清理干净,除去浮灰。
四、质量注意事项1、挖桩间土时,严禁超挖。
2、破桩时,如出现移位,应及时调整。
如挖桩时遇到打桩所形成的断桩,应根据现场情况对CFG桩及时进行补强。
3、土方开挖工程质量验收标准。
五、安全方面应注意的问题1、夜间施工要有足够的照明。
2、施工中机械施工要设专人指挥、防止误伤。
3、切割机及使用工具要注意安全防护,以免发生意外事故。
六、成品保护1、土方开挖应尽量避免碰撞桩体,以防桩体断裂。
2、土方开挖及破完桩后,严禁重型车辆驶入基坑,以防破坏桩头。
长治市振平建筑基础加固工程有限公司二〇一五年十二月。
桩间土开挖和CFG桩破除施工方案一、施工前准备工作1.安排施工人员及相关设备:根据施工计划,确定所需施工人员数量和设备,包括挖掘机、装载机、钻机、振动锤等。
2.确定施工方案和施工序列:根据工程要求和现场条件,制定桩间土开挖和CFG桩破除的具体方案,并确定施工序列。
3.进行现场勘查和安全评估:在施工前对现场进行详细勘查,了解地质情况、存在的隐患及周围环境情况,进行相关安全评估,并采取相应的安全防护措施。
4.编制施工方案和安全计划:根据施工要求和现场情况,编制详细的施工方案和安全计划,并按要求进行报备。
二、桩间土开挖施工工序1.清理现场:清理施工区域内的杂物、积水和泥浆,并进行临时围护,确保施工区域的安全和整洁。
2.桩周土方开挖:根据土方开挖的深度和宽度要求,采用挖掘机进行开挖,开挖过程中注意保证边坡稳定,避免对邻近桩的影响。
3.处理开挖土方:将开挖的土方进行分拣,根据要求进行清理和处理,避免对环境造成污染。
4.检查土方开挖质量:对开挖的土方进行质量检查,检查开挖的深度和宽度是否符合要求,并进行记录。
5.清理桩间空隙:除去桩间土方,保持桩间空隙的清洁,为后续工序做好准备。
三、CFG桩破除施工工序1.清理现场:清理破除桩周围的杂物、积水和泥浆,并进行临时围护,确保施工区域的安全和整洁。
2.钻孔:根据桩的要求和现场条件,选择合适的钻机进行钻孔作业,控制好钻孔的位置、深度和直径。
3.注浆:在钻孔完毕后,进行注浆作业,以提高土体的稳定性和承载力,并加固桩身。
4.振动锤破除桩身:使用振动锤对CFG桩进行破除作业,注意控制振动锤的力量和频率,避免对周围结构和桩基造成影响。
5.清理现场:破除桩身后,清理现场,将残留物进行清理,确保施工区域的安全和整洁。
6.桩基检查:进行桩基检查,检查破除后的桩基是否符合要求,并进行记录。
四、安全措施1.施工人员必须配戴安全帽、安全鞋,并按要求佩戴其他必要的个人防护用品。
2.加强施工现场的交通管控,设置警示标志并进行现场警示。
老挝东盟经济开发区MORGEN产业园桩间土清理及桩头清理技术交底唐人街建筑装潢有限公司东盟经济开发区MORGEN产业园项目经理部CFG桩施工技术交底施工单位名称:东盟经济开发区MORGEN产业园项目经理部交底日期:2018年1月14日编号:抄平,在桩身处抄三个点,然后连成水平线,采用手提切割锯进行切割,然后再用钢钻人工凿出边槽。
3、在水平凿除桩头时,杜绝过大的水平力,防止断桩,清桩头时,桩头部分的松散砼或砼浮浆必须清除干净,清至砼密实层,首先在桩侧面用人工钻水平方向凿50-100mm 深沟槽,然后采用风镐自上而下进行凿除作业,保证不冲击破坏有效桩体。
4、凿除的砼块渣及褥垫层的部分土方及时清运。
五、“负差-补桩头”措施500mm直径CFG桩(长螺旋工艺)配伴侣为例来简述一个伴侣现场浇筑施工方案(参见图2):(1)、基桩施工控制桩顶标高,CFG桩停止浇灌混凝土的高度为天然地基设计标高以下500mm,不考虑截桩而增加浇注高度;(2)、机械开挖至天然地基设计标高,此时地表土距离桩顶500mm,可以最大限度避免桩头截断;(3)、人工在桩头周围向下开挖1000mm,黄土直立好则不放坡或适当放坡,上端直径1400-1500,下端直径1200;(4)、桩头部位凿去或磨去浮浆20-200mm;(5)、桩头坑内侧壁和底部砂浆抹面2-5mm;(6)、分别套内、外衬钢模,浇注混凝土,其中:内衬钢模内径700mm,高度400mm,中桩适当增大高度,边桩角桩适当减小高度(变刚度调平),内部浇注砼补桩头(7)、坑内进行素土回填,夯填度根据设计,中桩适当增大夯填度或者增大桩顶标高,边桩、角桩适当减小夯填度或者降低桩顶标高(变刚度调平);(参见图2)本图以桩径410为例,其他桩径类推六、质量保证措施1、桩间土开挖应避免扰动基础持力层土,开挖后的标高允许偏差值为+0, -25mm, 平整附:工序施工图。
桩间土开挖和CFG桩破除施工方案
一、桩间土开挖方案
1. 施工前准备
在进行桩间土开挖前,需要进行以下准备工作: - 确定施工范围和数量; - 制
定详细的开挖方案; - 检查施工设备和工具是否完好; - 确保施工区域周围的安全。
2. 开挖工艺
1.使用挖掘机进行挖掘,按照设计要求进行开挖;
2.挖掘深度和尺寸应符合设计要求;
3.开挖过程中注意保持工地干净、整洁;
4.妥善处理挖掘出来的土方。
3. 安全措施
1.工地各个区域应设置明显的安全警示标识;
2.挖掘机操作人员需持有相应证件,并经过专业培训;
3.在施工现场应设置安全带等安全防护设施;
4.遵守施工现场的各项安全规定。
二、CFG桩破除施工方案
1. 施工准备
在进行CFG桩破除前,需要做好以下准备: - 确定CFG桩的数量、尺寸和深度;- 准备好相应的破除设备和工具; - 制定详细的破除方案; - 检查周围环境是否适
宜施工。
2. 破除工艺
1.使用适当的破除设备对CFG桩进行精准破除;
2.控制破除的力度和方向,确保破除过程安全;
3.定期检查破除设备的状态,及时维护和更换;
4.清理破除后的碎片和残余物,保持工地整洁。
3. 安全防护
1.所有参与施工人员需穿戴合适的安全防护装备;
2.在破除现场设置明显的安全警示标识;
3.避免破除设备和人员受到外界干扰;
4.随时注意破除过程中的安全风险,并立即采取措施应对。
以上是桩间土开挖和CFG桩破除施工方案的一般执行步骤,具体施工时请根据实际情况进行详细制定,并确保施工过程中的安全和质量。
CFG桩头破除技术交底书
1、CFG桩施工完28天等强后,水准抄平计算出需要挖除保护层(桩间土)的深度,然后人工开挖运出或者使用小型挖掘机挖开运出.开挖时必须控制好标高,严禁超挖,若出现超挖,则需要夯实回填.由于挖掘机动力较大,而CFG桩完全是素砼,机械很容易拉断或推断桩身,所以在机械施工时要特别注意,为防止挖掘机挖到桩身,造成断桩,所以桩身附近的土方必须采用人工清理。
2、桩间土挖除完毕后,再次水准抄平,计算出该段CFG桩的保护桩长,并做好标识,然后用电锯从四周水平锯进至少6cm,然后人工用冲击钻(钻杆直径大于12mm)从三个不同角度打眼,打眼深度至少在10cm以上,然后用大锤将三个钢钎呈120°水平凿进,直至桩头与桩身断开,再将桩头推开.桩顶用小钢钎修平。
桩顶标高允许误差0~+20mm.
3、如果在基槽开挖和截桩头时造成桩头断至设计桩顶标高以下,必须接桩至设计桩顶标高,剔平凿毛桩顶并用水冲洗干净,用C20豆石砼接桩.接桩的具体方法为:断桩后,人工开挖桩四周的桩间土,将桩顶凿毛用水冲洗干净,接桩长度不小于10cm,接桩至桩顶设计标高,桩径必须超出桩周200mm。
4、采用小型挖掘机清除,必须安排技术熟练的操作手,并安排专人指挥,以防挖到桩头或桩体造成断桩。
5、现场施工人员必须认真按照交底内容施工,如有违反将给予500元以上的罚款直至清理出场.
交底人:接底人:
日期:日期:。
CFG工程桩段桩处理方案简介CFG工程桩是混凝土灌注桩的一种,由于其高承载力和适应性强等优点,被广泛应用于各类土建工程中。
在CFG工程桩的施工过程中,桩段桩处理是至关重要的一环,其质量直接影响着整个工程的稳定性和安全性。
本文将针对CFG工程桩桩段桩处理方案,从桩基处理流程、工作流程和关键工作环节方面展开详细介绍,以期为从事相关工作人员提供参考和帮助。
桩基处理流程桩基处理是CFG工程桩施工中最为重要的一个步骤,包括桩底清理、桩底案板、钢筋加固、进桩孔环空处理等多个环节,下面将对每个环节进行具体介绍:1.桩底清理:在进行桩底清理之前,首先应清理桩孔中淤泥、泥沙以及深度较浅的砂石等杂物,以保证桩底能够与土体紧密贴合,同时也有利于后期的桩侧土加固。
清理完毕后用高压水枪清洗桩孔。
2.桩底案板:在清理完成后,应根据设计要求进行案板的安装。
案板的主要作用是起荷载传至桩身的作用,同时也可防止泥沙和土体进入桩孔,确保桩基与地面的连接质量。
3.钢筋加固:桩身中央需加插钢筋,以提高桩身的强度和稳定性。
钢筋的直径、数量和布置应符合设计要求,并严格按照对长度、间距和埋置深度等要求进行加固。
4.进桩孔环空处理:在钢筋加固后,应进行进桩孔环空处理。
具体操作方法包括:按设计要求进行孔壁打钻,以便进一步加固桩侧土体,同时能够保证钢筋混凝土与土体之间的良好连结。
安装钻井管,将清洗土钻取出,同时将管道内的空气排出重新注入水泥浆或者气浆,按手动或者自动控制方式进行注浆或者气浆。
进桩孔注浆或者气浆的说明及方案应按照施工图纸要求及时调整。
工作流程在CFG工程桩桩段桩处理的过程中,具体的工作流程通常如下:1.施工设计:根据施工图纸、规范标准和技术要求,编制施工方案,并提前确定好施工计划、施工周期等关键参数。
2.设备准备:根据施工方案,配备好所需工具、设备等材料和人员,确保施工设备以及人员的准备工作已经妥当。
3.桩段加固:根据设计要求,在钢筋加固后对桩侧进行加固。
城北新景CFG桩桩体余土清理方案一、施工准备1、技术准备:1)、清除土方前积极了解现场及工程情况,熟悉施工图纸,弄清结构物定位及轴线尺寸,各部位高程,桩体位置,为顺利施工做好技术准备。
2)、测量复核:测量人员及时掌握相关的控制轴线及水准点,复核无误后方可使用,同时办理与上级部门报验复核手续。
经双方复核认可后方可进行施工。
2、修帮和清底:在距孔口标高50cm槽帮处,抄出水平线,钉上小木橛。
挖走。
同时由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准。
以此修整槽边,最后清除槽底土方。
槽底修理铲平后进行质量检查验收。
3、施工机械、车辆准备:1)机具:铁锹、手推车、小白线、白灰、钢卷尺等。
2)机械:一台小型挖掘机、一台大型挖掘机、一台50型铲车、三辆自卸汽车等。
3、作业条件:1)清土前,将施工现场内的地下,地上障碍物清除和处理完毕。
2)如夜间施工时,应有足够的照明设施,并合理安排开挖顺序,防止错挖或挖住桩头。
二、操作工艺1、修复道路:根据现场的环线临时道路及施工组织设计进行土方开挖时,在基坑西侧设一进出基坑底部的行车马道,马道坡度为1:5,马道的顶部宽度为5.5m。
基坑底部的道路修复,先用大型挖掘机把桩体泥浆土清除干净,然后再用建筑垃圾把挖出的基坑临时道路填2米厚,已备翻斗车进到基坑内往外运土,并且还能防止桩头砼被翻斗车碾压坏。
2、桩体泥浆土的清除:在清除桩体泥浆土时采取两步进行,第一步:选用小型挖掘机先将桩体泥浆土挖出堆集起来,然后再由大型挖掘机装上自卸车,利用修复好的道路运走。
4、清除泥浆时,应合理确定开挖顺序,路线及开挖深度下挖。
5、用反铲挖土机开挖时,从基槽的端头,以倒退行驶的方法进行开挖,自卸汽车配置在挖土机的两侧装运土。
开挖顺序:由东向西进行。
6、挖土机沿挖土方边缘移动时,机械距离边坡上缘的宽度不得小于基槽深度的1/2。
在开挖过程中,应随时检查槽壁和边坡的状态。
以防塌方。
7、开挖时不得挖至设计标高以下,因基槽底有桩,机械应挖到桩顶,然后人工械清理出桩体位置,。
编号:AQ-BH-04674( 管理资料)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑桩间土清理及破桩施工方案Construction scheme for clearing soil between piles and breaking piles桩间土清理及破桩施工方案说明:施工方案是根据一个施工项目制定的实施方案;是根据项目确定的,有些项目简单、工期短就不需要制订复杂的方案。

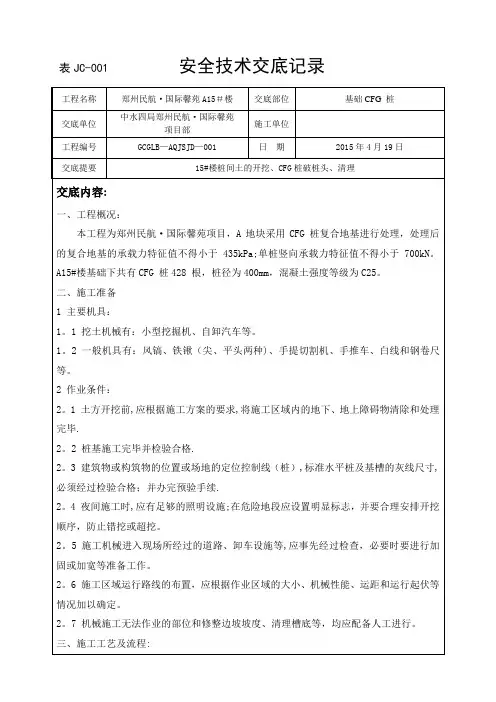

一、工程概况:皇城相府集团白水街城市综合体项目2#住宅楼工程,根据建设单位提供的勘察报告,该地基采用水泥粉煤灰碎石桩(CFG桩)复合地基,桩体混凝土强度标准值要求达到C20,水泥采用普通硅酸盐水泥。
桩按正三角形布臵,桩径D=400mm,桩距S=1300mm,有效桩长为13.5-29m。
CFG桩的复合地基承载力大于470kKPA,工程桩总数792根。
工作内容包括桩间土开挖和桩头的破除、运输及断桩处理。
此项目由林州建总建筑工程有限公司施工,山西立创建设工程项目监理有限公司负责项目进度、质量、安全等监理工作。
二、编制说明:编制依据:1北京中联环建文建筑设计有限公司设计的工程施工图纸2、建材太原地质勘察院详堪3、主要规范规程:a、地基与基础工程施工质量验收规范GB50202-2002b、建筑工程施工质量验收统一标准GB50300-2013c、建筑机械使用安全技术规程JGJ33-2012三、施工现场准备工作:1主要机具:1.1挖土机械有:小型挖掘机、自卸汽车等。
1.2一般机具有:切割机、洋镐、铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺等。
2作业条件2.1土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
2.2桩基施工完毕并检验合格。
2.3建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预验手续。
一、编制依据1、《建筑地基基础工程施工质量验收规范》(GB50202-2002);2、《建筑桩基技术规范》(JGJ94-2008);3、《地基处理技术规范》(JGJ 79-2012);4、《建筑地基基础设计规范》(GB50007-2011);3、复合地基处理工程图纸;二、工程概况1、本工程2#、3#、5#、6#、7#、8#厂房基础均采用钻孔压灌CFG桩复合地基施工方案,桩身混凝土强度为C20,2#楼桩长16m(不含保护桩长0.5m),桩间距1.6m*1.6m,其他楼号桩长为12m(不含保护桩长0.5m),桩间距为1.7*1.7m,桩径400mm,正方形布置。
桩端持力层为粉细砂④层。
要求复合地基承载力特征值不低于200Kpa,变形模量不小于10MPa。
2、验收时每根桩逐个检查,发现断桩现象,要进行断桩处理,对于断桩尺寸不超过150mm的不需要进行补桩,需要将断桩面打凿平整,清理干净。
三、处理措施1、CFG桩桩间保护土层清运的技术方案清土分一般土层和桩间保护土层两部分,即自然地面以下至桩顶标高以上500mm为一般土层;桩顶标高至桩顶标高以上500mm为桩间保护土层。
基坑开挖原则上应在CFG桩施工结束后进行,如在CFG桩施工期间进行,应不影响CFG桩正常施工。
桩间保护土层的清运应按书面技术交底进行,并有专人指挥。
桩间保护土层的开挖、清运宜采用人工开挖、清运。
在桩距足够大且槽底土不易受扰动的情况下,可以采用小型机械开挖、清运。
开挖过程中应用水准仪进行测量,控制标高,以避免超挖。
桩间保护土层开挖、清运过程中,应合理安排开挖、清运顺序,避免开挖和运输机械直接在基底面上行走,造成基底土层的扰动。
如需在已开挖完成的基底面上行走,应采取铺设木板等保护措施,以保证基底土在施工过程中不受扰动。
在桩间保护土层开挖、清运过程中,应注意成品CFG桩的保护,特别是采用机械开挖、清运的情况下,应有专人指挥机械,严禁机械碰撞桩头,以避免造成浅部断桩。
2024年桩间土清理及破桩施工方案一、项目背景和目标桩间土清理及破桩施工是为了清除桩基周边的土壤和破损桩体,为后续工程施工提供良好的地基条件。
本方案旨在规范施工过程,保障施工质量和安全,实现工程的顺利进行。
二、施工准备工作1. 施工前的准备(1)制定施工方案,并根据工程要求配备相应的施工人员和设备。
(2)进行必要的勘测,确定桩基的准确位置和数量。
(3)确保施工区域的临时交通、围栏、警告标志等设置完善。
(4)购买或租赁必要的施工机械设备,包括挖掘机、抓斗等。
(5)准备施工所需的材料,包括清理水泥浆、填塞材料等。
2. 桩间土清理工作(1)划定清理区域,并在不干扰原有桩基的情况下进行挖掘。
(2)采用挖掘机进行土壤的清理,将土壤清理至设计标高以下20cm处。
(3)清理出的土壤可依项目要求进行处理,分为可回填和需要弃置的两类。
(4)在清理过程中,注意及时清理遗留在桩基周边的垃圾和碎石。
三、破桩施工方案1. 破桩方法选择根据桩基的类型和具体情况,可选择机械破桩、化学破桩或冲击破桩等方法。
在破桩之前,应对桩体进行勘测,确定桩体长度、强度和深度。
2. 机械破桩(1)采用挖掘机配备破桩斗进行破桩作业。
(2)挖掘机按照预定的破桩路径进行挖掘,用抓斗固定住桩体,在机械的作用下拆除桩体。
(3)破碎后的碎桩可进行分选,根据要求进行回收、处理或弃置。
3. 化学破桩(1)依据桩体的材料和性质,使用化学破桩药剂进行破桩作业。
(2)根据药剂的使用说明,将药剂注入桩体内,使其发生氧化反应,降低桩体强度,从而实现破桩效果。
(3)破碎后的桩体可进行清理和回收处理。
4. 冲击破桩(1)根据桩体类型和强度,选择合适的冲击破桩设备,如沉拔桩机、液压冲击器等。
(2)通过冲击的作用,将桩体逐渐拆除。
(3)冲击破桩完成后,可对破碎的桩体进行清理和处理。
四、施工注意事项1. 严格遵守安全操作规程,确保施工人员的人身安全。
2. 施工现场应设置明显的警示标志,确保施工区域的安全。
桩间土清理及破桩施工方案一、工程简介:本工程采用CFG桩,桩径400mm,桩长7.75~13.75m,有效桩长7~13米,桩顶标高为-4.82米,破完桩后桩顶标高为-5.47米,桩体采用梅花桩布置,桩心间距为1.4米。
二、工艺流程:挖运土→凿桩头→清理桩头三、施工方法:1、桩间土施工:(1)按施工总平面图(坐标)放出建筑物的外轮廓线;(2)用人工挖出桩头,使桩头明显外露。
(3)清土采用小型机械设备及人工开挖,挖机挖掘过程中要有专人负责指挥,严禁碰撞工程桩以避免断桩及对地基土的扰动,要求桩周500cm范围内采用人工挖掘;(4)机械清土顶预留至少10cm余土,剩余人工清除,找平;(5)基底标高控制,现场必须架设一台水准仪进行标高测量控制,基底标高控制采用小木桩或钢筋头;2、凿桩头:用水准仪抄出桩顶标高,确定剔凿位置,用切割机随标记转圈切割,为保证桩头完整性,錾子应在切割部们上部30mm处打入,保证一圈錾入点不少于三个点,最后净桩头剔平,达到表面平整,高低偏差允许在±10mm 内。
施工中,严禁把桩头打斜打裂。
3、清理桩头:桩体破至设计标高后,将桩头清理干净,除去浮灰。
四、质量注意事项:1、挖桩间土时,严禁超挖,如挖至桩间土以下用砂石夯填密实。
2、破桩时,如出现桩顶标高低于30mm时,补桩时要用1:1水泥砂浆分层找补或细石砼一次找补,找补时应先在坑内垫100mm的1—3石子,找平将圆形模具居中放置。
然后抄平确定桩顶标高,标高即位置确定后,四周用级配砂石夯填,模具留置其中。
在浇筑砼前,桩顶刷一层素水泥浆,再用同标号水泥砂浆垫底做为结合层,最后浇筑C30砼,C30砼采用1—3石子,白石中砂,42.5#水泥。
砼应振捣密实,防止漏振,设专人检查模板具是否移位,如出现移位,应及时调整。
如挖桩时遇到打桩所形成的断桩,应及时通知监理和建设单位共同协商解决,并做好记录。
3、土方开挖工程质量验收标准。
允许偏差项目桩基基坑基槽-5020-50挖方场地平整人工±30±300-100设计要求20205020机械±50+500-150标高主控项目长度、宽度边坡一般项目表面平整度基底土性设计要求五、安全方面应注意的问题:1、夜间施工要有足够的照明。
老挝东盟经济开发区MORGEN产业园桩间土清理及桩头清理技术交底唐人街建筑装潢东盟经济开发区MORGEN产业园工程经理部CFG桩施工技术交底施工单位名称:东盟经济开发区MORGEN产业园工程经理部交底日期:2018年1月14日编号:四、技术保障措施(一〕挖桩间土1、CFG 桩施工完后,立即组织基坑土方开挖,按照先打桩局部的先开挖的原那么,按照建立单位提供的桩基施工的程序图进展,开挖顺序自东向西进展。
2、桩间土采用一台80型的反铲挖掘机、50装机、两辆自卸双桥轿车运土,人工辅助清理。
3、机械挖土时应保存100mm 土层,严禁超挖。
4、桩间水平方向控制与桩保持300mm 平安距离由人工挖除,挖除至槽底设计标高,在进展清凿桩头施工。
5、施工期间抓紧施工,遇降雨时,及时准备好盲沟的集水井的抽水设备,必要时,基坑设200mm 深明沟进展排水,同时准备充足的塑料布进展覆盖保护,防止雨水浸泡地基土。
明沟采用5-15 级配碎石同褥垫层的做法施工。
(二)清凿桩头1、清凿桩头紧跟随土方开挖进展施工,主楼局部的CFG 桩采用风镐和人工钢钻进展清凿桩头,要求不损伤设计桩顶标高以下局部的桩体,桩头外表平整,不出现凸头形状,先采用风镐凿除,留50mm 高左右采用钢钻人工仔细凿除平整。
2、桩顶标高控制在正负零下2.45米,集水坑井随设计标高加深,采用水准仪进展抄平,在桩身处抄三个点,然后连成水平线,采用手提切割锯进展切割,然后再用钢钻人工凿出边槽。
3、在水平凿除桩头时,杜绝过大的水平力,防止断桩,清桩头时,桩头局部的松散砼或砼浮浆必须去除干净,清至砼密实层,首先在桩侧面用人工钻水平方向凿50-100mm 深沟槽,然后采用风镐自上而下进展凿除作业,保证不冲击破坏有效桩体。
4、凿除的砼块渣及褥垫层的局部土方及时清运。
五、“负差-补桩头〞措施500mm直径CFG桩〔长螺旋工艺〕配伴侣为例来简述一个伴侣现场浇筑施工方案〔参见图2〕:〔1〕、基桩施工控制桩顶标高,CFG桩停顿浇灌混凝土的高度为天然地基设计标高以下500mm,不考虑截桩而增加浇注高度;〔2〕、机械开挖至天然地基设计标高,此时地表土距离桩顶500mm,可以最大限度防止桩头截断;〔3〕、人工在桩头周围向下开挖1000mm,黄土直立好那么不放坡或适当放坡,上端直径1400-1500,下端直径1200;〔4〕、桩头部位凿去或磨去浮浆20-200mm;〔5〕、桩头坑侧壁和底部砂浆抹面2-5mm;〔6〕、分别套、外衬钢模,浇注混凝土,其中:衬钢模径700mm,高度400mm,中桩适当增大高度,边桩角桩适当减小高度〔变刚度调平〕,部浇注砼补桩头〔7〕、坑进展素土回填,夯填度根据设计,中桩适当增大夯填度或者增大桩顶标高,边桩、角桩适当减小夯填度或者降低桩顶标高〔变刚度调平〕;〔参见图2〕本图以桩径410为例,其他桩径类推附:工序施工图。
CFG桩间土方地坑轨道土方和管桩承台土方清理及破桩头一、施工准备
1主要机具
1.1 挖土机械有:大型挖掘机、推土机、自卸汽车等。
1.2 一般机具有:铁锹(尖、平头两种)、小白线或20号铅丝和钢卷尺等。
2 作业条件:
2.1 土方开挖前,应根据施工方案的要求,将施工区域内的障碍物清除和处理完毕。
2.2 桩基施工完毕并检验合格。
2.3 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格;并办完预验手续。
2.4 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
2.5 施工机械进入现场所经过的道路、卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。
2.6 施工区域运行路线的布置,应根据作业区域的大小、机械性能、运距和运行起伏等情况加以确定。
2.7 机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
二、操作工艺
1.1工艺流程
确定桩位和开挖的顺序→挖掘机开挖装车→自卸车按要求运输路线行驶→人工开挖、清理→破桩头→人工清理、整平→边坡保护
1.1.1 一阶段清理方积极配合打桩施工,清理桩间土期间不影响CFG桩施工,及时清理预留桩位上的土方。
1.1.2二阶段根据桩的位置图在土层上方用白灰撒出承台和地坑轨道桩的位置,确定不同开挖高度的桩位置,把承台内和地坑轨道的现有土方清运出基槽,将槽
底整平。
1.1.3 机械开挖:考虑实际情况,桩间土的开挖采用一台大型挖掘机(铲宽1000MM)自东向西进行开挖,自卸汽车配合运出施工现场,并附运输路线图。
开挖时沿两排桩的中心线开挖,每边留200mm土方采用人工开挖,以免机械扰动基底原土。
1.1.4人工配合:在挖掘机开挖的同时,用人工进行配合,将离桩较近的土方用人工清理,将槽底预留的200mm机械无法开挖的土方人工挖出,并随时运走。
1. 破桩头:土方开挖完毕,用切割机将高出的桩头破除,破除桩头时注意桩的标高,在承台和地坑轨道部位的桩顶标高低于其他的桩标高。
破除的桩头应随时运出。
1.1.5 人工清理、整平:土方开挖完毕,用人工将多余的土方清出,用水准仪控制标高随时抄平,清理至设计标高,等相关单位验槽。
三、质量标准
基槽允许偏差项目:
(1)表面标高 +0,-50mm 用水准仪检查
(2)(2)长度宽度允许偏差+50mm 用钢卷尺检查
四、注意事项
1. 机械开挖时注意不得碰撞桩,不得超挖。
2. 清理时,不得碰撞定位桩、标准水准点、轴线引桩,应经常测量校核其平面位置,水平标高是否符合要求。
3. 清理时,同时注意进行沉降和位移观测。
观测基坑周围护壁和其他设施。
4. 出现断桩及桩破坏,应立即进行修复。
5. 基槽开挖完毕,应在基坑四角及中间预留积水坑,并预备足够的水泵,防止雨水浸泡基槽。
五、安全措施
1. 土方开挖前应有详细的安全技术措施。
对施工人员进场前进行安全教育,向工人进行详细交底,并结合本工程的特点作有针对性的质量和安全教育。
2. 交底应有文字记录,且履行签认手续。
3. 每日施工前,召开班前会,进行安全教育。
4. 所有施工人员认真贯彻执行“安全第一”的主要方针。
严格按照安全交底及安全操作规程施工。
5. 各种机械要有专人负责维修、保养,对机手要坚持持证上岗,并每天对机械的关键部位进行检查,预防机械故障及机械伤害的事故发生。
6. 现场照明电源及水源配备齐全,夜间照明用的碘钨灯采取加罩措施,施工材料和拆除材料的存放及保管应符合防火要求。
7. 沿基坑周围设立围挡,无关人员不得靠近、围观。
8. 所有施工人员进入现场必须佩戴安全帽,酒后不得进入施工现场。
附图:自卸车运输路线图。
