土建工程造价管理及其施工图预算编制措施土建工程的造价管理是指按照一定的规定和程序对工程项目所需的费用进行科学、合理的计算,控制和管理的过程。
它是确保工程项目正常进行和成本控制的重要手段之一。
施工图预算编制是工程项目开工前的重要环节,是确定工程项目造价的基础和依据。
土建工程造价管理的措施主要包括以下几个方面:1. 工程量的准确计算。
工程量是造价计算的基础,只有准确计算了工程项目各个部分的工程量,才能得到可靠的造价结果。
在进行工程量计算时,必须按照规范要求进行,严格对照设计图纸和施工规范进行量取,确保计算结果的准确性。
2. 费用的科学计算。
在对工程量计算完毕后,需要对各项费用进行科学计算。
费用的计算应遵循相关的规范和制度,包括人工费、材料费、机械费、施工设备费等,同时需要注意各项费用的增减和合理安排,确保整个工程项目的费用是合理的。
3. 投标报价的合理制定。
土建工程在进行投标报价时,需要根据项目的实际情况进行合理的制定。
投标报价的合理制定需要考虑多个因素,包括工程量、费用、风险、市场行情等,确保报价的准确性和合理性,同时也需要考虑盈利空间和市场竞争,确保项目可以顺利中标。
施工图预算编制是土建工程造价管理的重要环节,它是在施工图纸基础上对工程项目的造价进行编制和核定的过程。
施工图预算编制的措施主要包括以下几个方面:1. 对施工图纸的详细审查。
在进行施工图预算编制前,需要对施工图纸进行详细的审查。
审查的内容包括施工图纸的准确性、完整性和合理性等,同时还需要检查施工图纸中各项工程量的计算是否准确,材料的选用是否合理等。
2. 对施工工艺的合理评估。
施工图纸中需要包含工程项目的施工工艺方案,这是施工图预算编制的重要依据。
对施工工艺方案进行合理的评估,包括施工方法、工序、施工周期等,对工程项目的造价进行合理的预估和编制。
土建工程造价管理及其施工图预算编制需要采取一系列科学合理的措施,包括工程量的准确计算、费用的科学计算、投标报价的合理制定、施工图纸的详细审查,施工工艺的合理评估,综合考虑各项费用等,以确保工程项目的造价控制和管理的有效性和可靠性,提高工程质量,促进工程项目的顺利进行。
土建施工图预算编制实例引言土建施工图预算是土建工程施工过程中非常重要的一环,它是对土建工程项目各项费用进行科学合理计算和控制的依据。
本文将以一个具体实例来说明土建施工图预算的编制过程,帮助读者了解土建施工图预算的基本原理和方法。
项目概况本文所述的项目为一座新建的办公楼,地上共有10层,每层面积为500平方米,地下有2层,每层面积为400平方米。
建筑的结构为框架结构,屋面为水泥瓦屋面。
施工图预算的编制步骤第一步:了解工程量清单在编制施工图预算之前,首先要进行工程量的测算和计算。
根据该项目的特点,我们需要编制以下的工程量清单:1.结构工程量清单:包括地基工程量、混凝土工程量、钢筋工程量等;2.安装工程量清单:包括电气安装、给排水安装、空调安装等;3.装修工程量清单:包括墙面装修、地面装修、天花板装修等。
第二步:确定单位工程造价根据工程量清单以及对应的市场行情,我们可以确定各个单位工程的造价。
这需要参考市场价格和历史数据,并结合实际情况进行估算。
以本文所述项目为例,我们假设结构工程造价为2000元/平方米,安装工程造价为1000元/平方米,装修工程造价为1500元/平方米。
第三步:计算各单位工程费用在确定了单位工程造价之后,我们可以计算各个单位工程的费用。
以本项目的结构工程为例,10层楼每层面积为500平方米,地下2层每层面积为400平方米,所以结构工程的费用可以计算为:结构工程费用 = (地上层数 * 单层面积 * 结构工程造价) + (地下层数 * 单层面积 * 结构工程造价)= (10 * 500 * 2000) + (2 * 400 * 2000)= 10,000,000 + 1,600,000= 11,600,000 元同样的方法,我们可以计算出安装工程和装修工程的费用。
第四步:综合计算总造价最后,根据各单位工程的费用,我们可以综合计算出整个项目的总造价。
以本项目为例,总造价可以计算为:总造价 = 结构工程费用 + 安装工程费用 + 装修工程费用= 11,600,000 + (10 * 500 * 1000) + (10 * 500 * 1500)= 11,600,000 + 5,000,000 + 7,500,000= 24,100,000 元结论通过以上实例,我们可以看到,土建施工图预算编制是一个复杂而且系统性强的工作,需要深入了解工程量清单、市场行情以及历史数据。

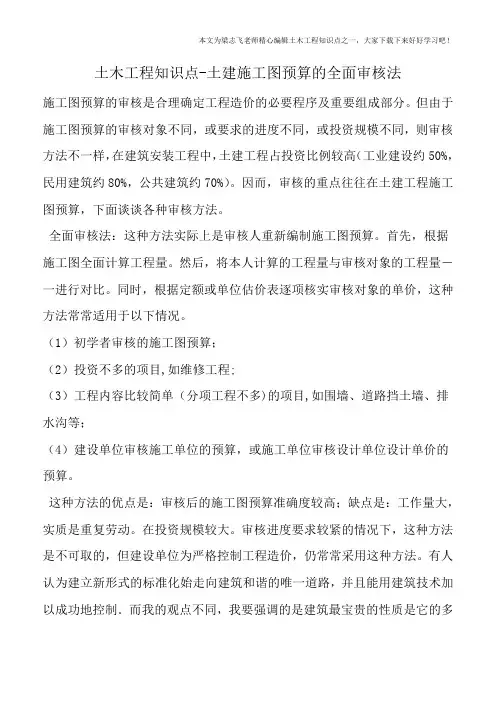

土木工程知识点-土建施工图预算的全面审核法
施工图预算的审核是合理确定工程造价的必要程序及重要组成部分。
但由于施工图预算的审核对象不同,或要求的进度不同,或投资规模不同,则审核方法不一样,在建筑安装工程中,土建工程占投资比例较高(工业建设约50%,民用建筑约80%,公共建筑约70%)。
因而,审核的重点往往在土建工程施工图预算,下面谈谈各种审核方法。
全面审核法:这种方法实际上是审核人重新编制施工图预算。
首先,根据施工图全面计算工程量。
然后,将本人计算的工程量与审核对象的工程量―一进行对比。
同时,根据定额或单位估价表逐项核实审核对象的单价,这种方法常常适用于以下情况。
(1)初学者审核的施工图预算;
(2)投资不多的项目,如维修工程;
(3)工程内容比较简单(分项工程不多)的项目,如围墙、道路挡土墙、排水沟等;
(4)建设单位审核施工单位的预算,或施工单位审核设计单位设计单价的预算。
这种方法的优点是:审核后的施工图预算准确度较高;缺点是:工作量大,实质是重复劳动。
在投资规模较大。
审核进度要求较紧的情况下,这种方法是不可取的,但建设单位为严格控制工程造价,仍常常采用这种方法。
有人认为建立新形式的标准化始走向建筑和谐的唯一道路,并且能用建筑技术加以成功地控制.而我的观点不同,我要强调的是建筑最宝贵的性质是它的多
样化和联想到自然界有机生命的生长.我认为着才是真正建筑风格的唯一目标.如果阻碍朝这一方向发展,建筑就会枯萎和死亡.要使建筑结构适合于环境,要注意到气候,地位和四周的自然风光,在结合目的来考虑的一切因素中,创造出一个自由的统一的整体,这就是建筑的普遍课题,建筑师的才智就要在这个可提到完满解决上体现。
施工图预算的编制依据和方法施工图预算的概念和作用1.施工国预算的概念施工图预算即单位工程预算书,是在施工图设计完成后、工程开工前、根据已审定的施工图纸,在施工方案或旅下组织设计已确定的前提下、按照同家或省、市颁发的现行预算定额、费用标准、材料预算价格等有关规定,逐项计算上程量,套用相应定额,进行工料分析,计算直接费、间接费、计划利润、税金等费用确定单位工程造价的技术经济文件。
建筑安装工程预算包括建筑工程预算和设备及其安装工程预算。
建筑工程预算又可分为般土建工程预算、给排水工程预算、暖通工程预算、电气照明I程预算、构筑物工程预算及工业管道、电力、Atmel代理电信工程预算;设备及其安装工程预算又可分为机械设备及共安装工程预算和电气设备及其安装工程预算。
本章只讨论一般土建工程施工图预算的编制。
2.施工图预算的作用①是确定工程造价的依据施工阁预算可作为建设单位招标的标底,也可以作为建筑施丁企业投标时报价的参考。
②是实行建筑工程预算包干的依据和签订施工合同的主要内容。
通过建设单位与施工单位协商,可在施工团预算的基础卜,考虑设计或施工变更后可能发生的额外贸用,故在原费用上增加一定系数,作为工程造价一次包死。
同样,施工单位与建设单位签定施工合向,也必须以施工图预算为依据;否则,施工合同就失去了约束力。
⑤是施工企业和建设单位进行丁程结算的依据。
当工程竣工验收后,根据设计变更调整后的施工图预算,即为施工企业和建设单位双方工程价款的结算依据。
④是施上企业安排调配施工力量、组织材料供应的依据“施工单位各职能部门可依此编制劳功力计划和材料供应计划,做好施工前的准备。
⑤是建筑安装企业实行经济核算和进行成本管理的依据。
正确编制施工图预算和确定工程造价,有利于巩固与加强建筑安装企业的经济核算,有利于发挥价值规律的作用。
⑥施工图预算是进行“两算”对比的依据施工图预算的编制依据1.编制依据①施工图纸。
施工图纸足指经过会审的施上图,包括所附的文宁说明、有关的通用团集和标准图集及施工图纸会班记录。
土建工程造价管理及其施工图预算编制措施【摘要】土建工程造价管理及其施工图预算编制是土建工程中非常重要的一环。
本文首先介绍了土建工程造价管理及施工图预算编制的简介,然后分析了土建工程造价管理的重要性和施工图预算编制的原则。
接着详细描述了施工图预算编制的步骤和常见问题,并探讨了土建工程造价管理的现状。
结论部分强调了土建工程造价管理及施工图预算编制的重要性,同时提出了未来发展方向。
本文全面分析了土建工程造价管理及施工图预算编制的相关内容,为进一步提升土建工程管理水平提供了重要参考。
【关键词】土建工程、造价管理、施工图、预算编制、措施、重要性、原则、步骤、常见问题、现状、发展方向、总结。
1. 引言1.1 土建工程造价管理及其施工图预算编制措施简介土建工程造价管理是指在土建工程项目的各个阶段,对工程造价进行合理控制和管理,以确保工程质量和进度的同时最大程度地控制工程成本,保证项目的经济效益。
施工图预算编制则是在完成初步设计后,根据施工图设计的具体要求和工程量清单,对工程各项费用进行详细预算,为工程实施提供资金保障和决策依据。
土建工程造价管理的重要性不言而喻。
在一个项目中,造价管理是项目成功与否的关键因素之一。
合理的造价管理可以有效控制工程成本,避免因资金不足而影响工程质量和进度。
工程造价管理还可以帮助项目管理者及时发现和解决工程中存在的问题,有效规避风险,保证工程的顺利进行。
施工图预算编制的原则主要包括准确性、全面性、实用性和灵活性等,以确保预算的科学性和可操作性。
施工图预算编制的步骤主要包括确定预算范围、编制工程量清单、确定费用标准和价格、编制预算书等。
在实际施工图预算编制过程中,常见问题包括工程量清单的准确性、价格的波动性、设计变更等。
土建工程造价管理目前面临的挑战有人力资源短缺、技术不足、信息化水平低等问题。
土建工程造价管理及其施工图预算编制是土建工程项目中至关重要的环节,对项目的成功实施和经济效益起着关键作用。
工程施工图预算步骤一、收集资料在进行工程施工图预算之前,首先需要收集相关的资料和信息。
这些资料包括但不限于设计图纸、施工图纸、设备清单、材料清单、劳动力需求等。
这些资料将成为预算的基础,根据这些资料可以更加准确地进行预算。
二、确定预算范围在收集了所有必要的资料之后,需要确定预算的范围。
预算的范围包括了整个工程项目的费用,可以按照施工图纸的不同阶段进行划分,例如土建工程、装修工程、设备安装等。
确定了预算的范围之后,就可以开始进行详细的预算工作。
三、分析施工图在确定了预算的范围之后,需要对施工图进行详细的分析。
这包括了对各个施工阶段所需要的材料、设备、人力等资源进行详细的了解。
通过对施工图的分析,可以确定每个阶段的具体费用,并做出相应的预算计划。
四、编制预算表根据施工图的分析结果,需要开始编制预算表。
预算表是一个详细的费用清单,列出了每个施工阶段所需要的材料、设备、人力等资源的费用,并按照项目进度进行分类排列。
预算表的编制需要细致认真,确保每一项费用都被考虑到,并且没有遗漏。
五、核对预算表在编制完预算表之后,需要进行核对。
核对的目的是确保预算表的准确性和完整性,避免因为遗漏或错误而导致预算计划失误。
可以邀请多个专业人士对预算表进行核对,以确保数据的准确性。
六、调整预算表在核对完预算表之后,可能还会有一些需要调整的地方。
这可能是因为数据有误,或者是由于工程项目的变化而需要进行调整。
在调整预算表时,需要谨慎处理,确保调整的数据是准确无误的。
七、制定预算计划在完成了所有的预算表核对和调整之后,就可以制定预算计划了。
预算计划是一个详细的时间表,包括了每个施工阶段的费用及支出时间。
在制定预算计划时,需要考虑到实际情况,确保预算计划的可行性和有效性。
八、监控预算执行一旦制定了预算计划,就需要进行对预算的执行情况进行监控。
监控的目的是确保预算计划的顺利执行,及时发现问题并进行处理。
在监控预算执行过程中,需要及时更新数据,进行调整和修正。

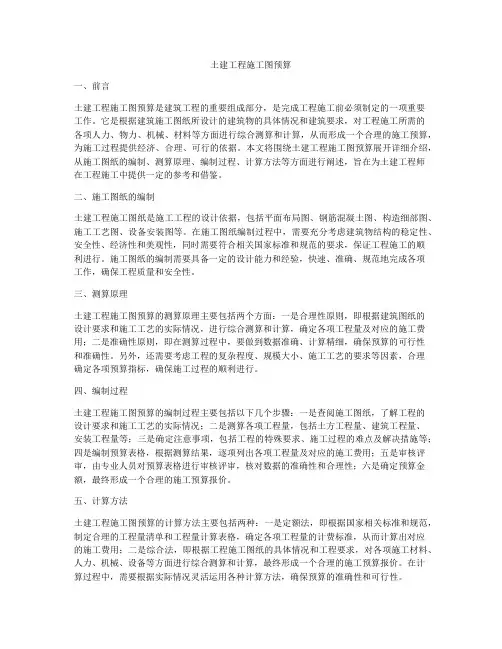

土建工程施工图预算一、前言土建工程施工图预算是建筑工程的重要组成部分,是完成工程施工前必须制定的一项重要工作。
它是根据建筑施工图纸所设计的建筑物的具体情况和建筑要求,对工程施工所需的各项人力、物力、机械、材料等方面进行综合测算和计算,从而形成一个合理的施工预算,为施工过程提供经济、合理、可行的依据。
本文将围绕土建工程施工图预算展开详细介绍,从施工图纸的编制、测算原理、编制过程、计算方法等方面进行阐述,旨在为土建工程师在工程施工中提供一定的参考和借鉴。
二、施工图纸的编制土建工程施工图纸是施工工程的设计依据,包括平面布局图、钢筋混凝土图、构造细部图、施工工艺图、设备安装图等。
在施工图纸编制过程中,需要充分考虑建筑物结构的稳定性、安全性、经济性和美观性,同时需要符合相关国家标准和规范的要求,保证工程施工的顺利进行。
施工图纸的编制需要具备一定的设计能力和经验,快速、准确、规范地完成各项工作,确保工程质量和安全性。
三、测算原理土建工程施工图预算的测算原理主要包括两个方面:一是合理性原则,即根据建筑图纸的设计要求和施工工艺的实际情况,进行综合测算和计算,确定各项工程量及对应的施工费用;二是准确性原则,即在测算过程中,要做到数据准确、计算精细,确保预算的可行性和准确性。
另外,还需要考虑工程的复杂程度、规模大小、施工工艺的要求等因素,合理确定各项预算指标,确保施工过程的顺利进行。
四、编制过程土建工程施工图预算的编制过程主要包括以下几个步骤:一是查阅施工图纸,了解工程的设计要求和施工工艺的实际情况;二是测算各项工程量,包括土方工程量、建筑工程量、安装工程量等;三是确定注意事项,包括工程的特殊要求、施工过程的难点及解决措施等;四是编制预算表格,根据测算结果,逐项列出各项工程量及对应的施工费用;五是审核评审,由专业人员对预算表格进行审核评审,核对数据的准确性和合理性;六是确定预算金额,最终形成一个合理的施工预算报价。
一般土建工程施工图预算课前语:通过《房屋建筑学》的课程,我们基本上了解了一幢房屋的建成,除了地基是承受建筑物荷载的部分外,房子要由基础或地下室、墙体、或柱、梁楼板层与地面、楼梯及垂直交通设施、屋顶、门和窗等结构构件组成。
伴随着时代的进步,建筑业的发展,建筑结构、构造也相应起了变化,从木结构、砖木结构,逐渐发展到砖混结构、混合结构到钢筋混凝土(RC)结构,从而出现了柱、梁、板的RC结构体系和钢结构体系。
结合《土木建筑制图》的识读图课程。
大家基本上了解,一幢建筑物的建成,首先要有设计。
只有经过会审、审批后的技术设计,才能进行施工图设计。
施工图是建筑物实体缩小的设计蓝图,它指导施工。
以土木建筑为主体,配合供水、排污、排水、供电、弱电、取暖、通风、供气等专业工种,建成一幢大厦。
为了有计划的控制建设投资,因此,必须在建设前先按照设计图编制设计概算、工程预算,直至工程结算、决算。
编制概算、预算的重要依据是识别施工蓝图,大家初步搞清楚建筑施工图(建施)包括的内容和范围,结构施工图(结施)的内容和范围。
识读图纸的方法和顺序应该掌握其要领和技巧。
识读图纸要平、立、剖结合详图,逐项计算,按结构分部分项拆骨头统计各项材料的消耗。
今天结合讲的是《建筑工程概预算》的工程量计算部分课程。
建筑产品的特点,与其它工业产品的区别:1、结构形式不同;2、装修等级各异;3、施工中工料消耗不同;4、施工周期不一样;5、气候条件的影响;6、施工地点水文地质条件影响。
确定每一项建筑产品应根据:1、设计檔的要求和施工技术方案;2、建筑产品的质量等级;3、使用功能的区别;4、其它特殊要求。
对其价格(即全部费用)进行具体、细致的计算。
工程概预算就是计算和确定拟建工程全部费用的技术经济檔。
国家规定每项工程都必须——先编制预算造价;初步设计——编制设计概算;扩初设计——编制修正概算;施工图设计——编制施工图预算。
一个单项工程完成应编制:1、工程结算;2、竣工决算。
1.1建筑工程概预算的分类:一、按项目所处的建设逐段分类①建筑工程概算(设计概算)——这是控制项目投资额的依据,可以凭此选择最优设计方案,进行招投标。
②施工图预算——确定工程造价,签订工程承包合同,进行工程结算的依据,银行拨付工程进度款的依据。
③施工预算——承包方内部的预算,控制成本,压缩开支,“三对比”采购,下达作业计划的依据。
④工程结算——作为一个单项工程、单位工程、分部工程、或分项工程完工后结算工程价款的依据,控制工程成本。
由于施工中会出现局部变更,增减工作量,调整价差,不可抗拒等因素,结算是可变的,有调整余地。
⑤竣工决算——是反映整个建设项目全部实际建设费用的技术经济檔,由承包方编制,发包方审核(监理方会审或审核)、审计部门审定,以此作为竣工价款决算,办理交付使用。
二、按建筑工程概预算编制的对象分类①单位工程概预算,编制综合概预算的基础;②其它工程和费用概预算——建筑工程、设备及安装工程、其它如土地、青苗等补偿、安置补助、建设单位管理、生产职工培训、试运转费用等;③单项工程综合概预算;④建设项目总概算。
从筹建至竣工验收交付使用的全部支出,汇总的檔。
三、按工程专业性质分类土建、安装、市政、仿古、园林等专业编制。
1.2一般土建工程施工预算的编制依据、方法一、编制方法:①根据会审的施工图、施工组织设计;②按工程量计算规则、计算分部分项的工程量;③套用现行预算定额或单位估价表;④计算、汇总定额直接费及工料用量;⑤按现行费用定额(当地的)计算其它直接费、间接费、计划利润、税金、汇总得工程造价。
二、作用:①确定建筑安装工程造价的依据;②是签订工程承包合同,进行工程结算的依据;③是建设银行拨付工程价款的依据;④是施工单位加强企业经营管理,搞好经济核算的依据。
三、编制依据:①施工图纸、会审纪要;②施工组织设计(施工方案);③预算定额(或单位估价表)数据;④人工、材料、机械台班单价及费用定额;⑤预算工作手册;⑥工程合同或协议。
一般土建工程施工图预算编制方法与步骤一、单位法1、收集、熟悉施工图预算的基础数据;2、计算整理工程量;3、计算并汇总直接费;4、工料分析并汇总工料总用量;5、计算各项费用并汇总工程造价;6、编写说明:包括工程概况,编制依据,会审、设计变更、索赔等,暂估的确认;7、复核、装订、签章审批。
二、实物法1、收集、熟悉施工图及施工组织设计等数据;2、计算并整理工程量;3、计算单位工程所需的工料和数量;4、计算并汇总直接费;5、计算各项费用并汇总工程造价;6、编写说明;7、复核、装订、签章及审批。
三、实物法与单价法不同处:1、计算直接费的方法不同——单的计算简便,便于经济分析与比较;实的计算繁琐,但能动态反映建筑产品价格,符合价值规律。
2、进行工料分析的目的不同——单为价差调整提供数据;实为准确,完整求证单位工程直接费,而分析计算全部工料机用量。
各有特点,单适用手工编制预算,而实可用计算机编制,因为它储存有大量完整的价格信息系统。
目前通用的软件有:鲁班软件Luban Soft上海鲁班软件有限公司——鲁班算量、鲁班预算、《造价师》。
北京豪力海文科技发展有限公司:FIDIC企业管理系统平台(菲迪克)。
1.3建筑安装工程费的费用构成(见“中国工程咨询”2001.11期)建筑工程费按其费用的性质分为直接工程费、间接费、计划利润和税金四部分。
1、直接工程费:施工中耗费在工程实体的各项费用(1)直接费:A、人工费、B、材料费、C、施工机械使用费。
(2)其它直接费:A、冬、雨季施工增加费、B、夜间施工增加费、C、材料二次搬运费、D、仪器、仪表使用费、E、生产工具、用具使用费、F、检验试验费、G、特殊工程培训费、H、工程定位复测、工程点交、场地清理等费用、I、特殊地区施工增加费。
(3)现场经费:A、临时设施费。
B、现场管理费,包括:a、现场管理人员的基本工资、工资性补贴、职工福利费、劳动保护费等。
b、办公费、现场水、电、烧水、取暖等。
c、差旅交通费:公务差旅、探亲路费、招工、工伤就医路费、工地转移、现场交通油料、燃料、养路、牌照费等。
d、固定资产使用费、设备、仪器折旧、大修、维修或租赁费等。
e、工具用具使用(非固定资产)如办公用器具、交通工具检验、试验、测绘、消防等配置、维修和摊销等。
f、保险费、施工用财产、车辆保险、高空、井下、海上作业等特殊工种保险等。
g、工程保修费、竣工交付使用,在规定保修期内的修理费用。
h、工程排污费。
i、其它费用。
2、间接费用:不直接由施工工艺引起,但却与工程的总体条件有关,为建安生产服务的各项费用。
(1)企业管理费用——A、企业管理人员基本工资、工资性补贴,按规定标准计提的职工福利费;B、差旅交通费、C、办公费;D、固定资产折旧及修理费;E、工具用具使用费;F、工会经费;G、职工教育经费;H、劳动保险费;I、职工养老保险及待业保险费;J、保险费、企业财产保险、管理用车辆保险;K、税金、企业按规定交纳的房产税、车船使用税、土地使用税、印花税等;L、其它,包括土地使用费、技术转让费、技术开发费、业务招待费、排污费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费等。
(2)财务费用——企业为筹集资金而发生的各项费用,包括企业经营期间发生的短期货款利息净支出,汇总净损失,金融机构手续费以及其它财务费用。
(3)其它费用——按规定支付工程造价(定额)管理部门的定额编制管理费,劳动定额部门的定额测定费,以及按规定支付给上级有关部门的管理费等。
3、计划利润:按规定应计入建筑安装工程造价的利润,依据不同投资来源或工程类别,计划利润实施差别利率。
4、税金:是指国家税法规定的应计入建筑安装工程造价内的营业税,城乡维护建设税及教育费附加等。
1.4工程量计算的一般方法1.什么是工程量?以物理计量单位或自然计量单位表示各分项工程或结构构件的实物数量加M3、M2、M、T(吨)等。
①当L、B、H的尺寸不固定,常用M3为计量单位,如土方、砼、砌体等。
②当L、B、H中有一个尺寸固定,另两个经常变化时,常用M2作计量单位,如楼地面、屋面防水层、内墙抹灰、外墙贴面等。
③当L、B、H两个尺寸内固定,另一个方向尺寸经常变化时,常用M为计量单位,如楼梯、栏杆扶手等。
④当物体体积变化不大,重量差异较大时,常用T为计量单位。
如散装水泥、黄砂、石子、石灰等。
⑤无法以物理计量单位的具有自然属性的单位,称自然计量单位,如个、台、套、组、等。
2.工程量计算的一般方法关键是一个计算的顺序问题,可以提高计算速度和质量,减少和杜绝少算、漏算、算大算小,重复计算的差错。
从基础到主体,从结构到装修,从主要分部工程到辅助分部工程,逐步计算。
这是按施工顺序。
常见计算顺序①按顺时针方向进行计算;②按先横后竖,先上后下,先左后右的顺序计算;③按轴线编号顺序计算,由外到内,自左至右,自下而上;④按结构构件编号的顺序计算,自梁、板、柱、特殊构件顺序。
3.工程量计算的一般原则①计算口径要一致;②计算单位要一致;③计算规则要一致。
应注意的问题:①采用“工程量计算书”的统一规格;②计算式应按图索骥,注明部位、轴线编号、便于核对;③计算精度,算到小数点后两位,钢材、木材、贵重材料可算到小数点后三位,余数四舍五入;④计算式的尺寸顺序应统一,宽(B)×高(H)×长(L);⑤计算书底稿要整齐,数字清楚,标点明确,切忌草率零乱,辨认不清。
4.工程量计算的主要规则国家统一的1995年颁布。
GJD-101-95《全国统一建筑工程基础定额》(土建)GJDGZ-101-95《全国统一建筑工程预算工程量计算规则》各省、市、自治区在国家统一的基础上,编制适用本地区的预算定额和工程量计算规则。
最近(重庆)正改革传统的“基价制”模式,试行工程量清单计价办法。
建设部也于2001.11.5施行“建筑工程施工发包与承包计价管理办法》1.5详述分部分项工程量计算一、建筑面积的计算建筑面积是指建筑物各层水平投影面积的总和。
国家以此的数量计算和控制建设规模。
设计单位用单位建筑面积的技术经济指标,来评定设计方案的优劣,如单方造价。
施工单位以每年开、竣工的建筑面积数量,来表达其工作成果。
因此在编制和审查概预算工作中,正确计算建筑面积是十分重要的。
(一)计算建筑面积的范围(1)单层建筑物不论其高度如何,均按一层计算,其建筑面积以外墙勒脚以上的结构外围水平面积计算。
注意是结构外表面,不包括粉刷、贴面等外装修。
(2)高低联跨的单层建筑物,当高跨为边跨时,按勒脚上两端山墙外表面之间的水平长度乘以勒脚以上对墙表面至高跨中柱外边线的水平宽度计算;当高跨为中跨时,按勒脚以上两端山墙外表面间的水平长度乘以中柱外边线的水平宽度。
(3)多层建筑,按各层面积的总和计算,首层按外墙勒脚以上结构的外围水平面积计算。
