硫酸工程管道施工方案
- 格式:doc
- 大小:23.00 KB
- 文档页数:5
100万吨硫酸管道工程焊接工艺
冬季施工措施
金昌中铁现代物流有限公司:
甘肃金兰设计咨询有限公司:
100万吨硫酸管道安装工程现在已经基本进入全面安装阶段,我方现在已经完成焊接大约近6公里多,但是由于气候条件的制约,天气也越来越冷,这样就给我们的焊接工艺带来了一定的影响。
按照管道安装工程施工规范要求:当环境温度低于5℃时,管道焊接前就要用氧气乙炔焰对焊缝坡口两侧100mm范围内进行加热烘干,驱除坡口内的露水潮气。
并且同时规定焊接须连续进行,中断焊接时,要采取保温措施,重新焊接时再对焊口进行预热,焊接过程中温度不低于预热温度,焊接完毕对焊口进行保温缓冷。
所以我方为了保证工程质量,按时并严格按照规范要求的质量标准保质保量完成我方承建的工程,所以我方特建议采用制作防风棚,在防风棚内加设加热装置,采取焊前对钢管进行预热、焊后保温等措施,确保冬季施工质量满足规范要求。
焊接防护棚具体做法如附图:防风棚采用直径20的螺纹钢进行焊接而成,外部用彩条布或者帐篷进行围护并留有出入口,内部
采用火炉进行保温,焊接完毕后采用岩棉被对焊口两侧300mm范围内进行保温,以防止焊口快速冷却产生冷脆现象。
防风棚做法见附图:
八冶建设集团国际工程公司
河西堡项目部
2008年11月12日。
浓硫酸管道安装完毕后的方案浓硫酸管道的安装是一个非常关键和复杂的过程,必须从头到尾经过精心的规划和操作。
在进行浓硫酸管道安装之前,我们需要先确保所有的安全措施得到了有效的实施。
这篇文章将生动地介绍浓硫酸管道的安装方案,并提供一些指导意义。
首先,进行浓硫酸管道安装的地点和条件是非常重要的。
需要有足够的空间来进行作业,并且确保通风良好,以避免有害气体积聚。
此外,地面必须坚固,能够承受重量,并且需要进行适当的排水处理。
其次,我们必须选择适当的材料来进行浓硫酸管道的安装。
浓硫酸是一种高度腐蚀性的液体,因此必须选用耐腐蚀材料,如玻璃钢、聚氯乙烯(PVC)或特殊合金管道。
此外,管道的连接部分必须使用耐腐蚀的接头和密封材料进行处理,以确保其密封性和安全性。
在进行浓硫酸管道安装过程中,我们必须严格按照规范进行操作。
首先,需要根据管道的长度和布局制定详细的管道安装图纸,并进行必要的测量和确认。
接下来,按照图纸上的位置和高度要求进行管道的布置,并注意确保管道的坡度和支撑合理。
同时,应密切关注施工现场的安全标志和警示牌的设置,确保现场工作人员和其他人员的安全。
在安装过程中,还需要注意管道的维护和检查。
安装完成后,必须进行管道的冲洗和干燥,以确保管道内部没有杂质和水分,避免对浓硫酸的质量和管道的使用寿命造成影响。
此外,必须建立定期的检查和保养计划,及时发现并解决可能存在的问题,提高管道的使用效率和安全性。
最后,安装完成后,需要对整个过程进行总结和评估。
我们应该回顾所有的工作步骤和流程,并找出潜在的改进点,以提高以后的安装效率和质量。
同时,还需要对施工人员进行相应的培训和技术指导,确保他们具备足够的专业知识和操作技巧,提高工作的安全性和可靠性。
综上所述,浓硫酸管道的安装方案应该是全面、生动且有指导意义的,包括从地点和条件的选择到材料的选择,再到具体的操作流程和检查维护的内容。
只有在充分考虑安全、质量和效率的前提下进行管道的安装,才能确保工作的顺利进行并达到预期的效果。
祥云锌厂硫酸工程管道施工方案批准:审核:编制:编制单位:云南建工安装股份公司三分公司2007年7月1 日目录一、工程概况二、主要工作量三、主要施工方法及技术组织措施四、施工安全生产措施五、施工机具六、劳动力计划一、工程概况:云南祥云硫酸厂是由外来锌精矿在精矿贮存仓库中堆存,并进行自然干燥,在含水6—5%的混合锌精矿,经简易破碎后,由斗式提开机提开到沸腾炉矿仓中,经定量给料机均匀地将精矿加入沸腾炉中进行高温氧化焙烧,出中烟气经除尘系统后进入硫酸车间,通过1台转化器;5台换热器及二台干吸塔干燥塔以及各泵房循环水等部分产生硫酸的生产线,主要由我司承建,宜兴化工成套设备厂设计,于2007年7月1 日开工,2007年10月31日完工。
我司承建的管道均按《工业金属管道工程施工及验收规范》GB50235—97进行施工,由于工期紧、任务重为保质、保量、保期完成施工任务,特编制本方案。
二、主要工作量:1、钢板卷管 50T2、焊接钢管 6T3、低铬铸铁管 36T4、波形膨胀节 DN700 7个 DN500 3个三、主要施工方法及技术组织措施:1、卷管加工及焊接(1)在卷管加工过程中,应防止板材表面损伤,对有严重伤痕的部门进行补焊、修磨且平滑过渡,修理处的壁厚不得小于设计壁厚。
(2)卷管的加工规格,尺寸应符合设计文件的规定,质量应符合《工业金属管道工程施工及验收规范》GB50235—97规定。
(3)管子、管件的坡口形式为V型,坡口加工用氧—乙炔火焰,加工坡口后,应除去表面的氧化皮,焊渣及影响接头的表面层,并将凸凹不平处打磨平整。
(4)卷管的周长偏差不大于±5mm,椭圆度偏差不大于±4mm。
(5)卷管的对接焊缝的内壁错边量不宜超过壁厚的10%,且不大于2mm。
(6)卷管的同一筒节上的纵向焊缝不宜大于两道,两纵缝间不宜小于200mm,卷管组对时两纵缝间应错开100mm以上,(7)纵向焊缝及环焊缝均需封底焊。
工程水管施工方案范文最新一、工程概况本工程位于某某市某某区,施工范围包括某某条道路沿线的排水管道施工及相关配套工程。
本工程的主要目的是解决该区域在雨季时出现的积水问题,以及更换老化的排水管道,确保道路畅通和周边居民生活安全。
二、工程地质与水文条件本工程所在地的地质为黏土与砂岩混合,在地下水位处于浅层,地下水渗透性能强。
降雨量一般,但在雨季会有短时强降雨。
三、工程设计方案3.1 排水管道设计由于工程所在地的地下水位较浅,所以排水管道需要设计为密闭式,以防止地下水进入管道内造成积水。
同时,为了能够有效排水,排水管道的坡度需经过精确计算和设计。
此外,排水管道的直径需按照设计要求适当加大,以应对雨季的短时强降雨。
3.2 施工工艺a)管道敷设:首先对施工现场进行清理和打底,然后根据设计要求进行管道敷设,确保管道的坡度和连接的牢固性。
b)管道连接:采用热熔连接、螺纹连接或橡胶环连接等方式进行排水管道的连接,确保连接的牢固和不漏水。
c)管道测试:排水管道敷设完成后,进行压力测试和水密性测试,确保管道的质量符合规范要求。
3.3 配套工程在排水管道的施工过程中,还需要进行相关的配套工程,包括排水井的设置、排水泵站的建设等。
排水井的设置需根据设计要求进行规范建设,排水泵站的建设需考虑工程周边的环境因素,确保建设的牢固性和安全性。
四、施工组织与安全措施4.1 施工组织根据工程的实际情况,制定详细的施工组织计划,包括施工队伍的组建、施工设备的准备、施工现场的安排等。
同时,需要设计合理的施工流程,确保施工的高效进行。
4.2 安全措施为了确保施工过程中的安全,需要制定详细的安全管理方案,包括施工现场的安全防护设施的设置、施工人员的安全培训、施工现场的安全检查等。
五、环境保护措施为了保护周边环境和水源,需要制定详细的环境保护措施,包括施工废水的处理、施工噪音的控制、施工废弃物的处理等。
同时,需要对周边的生态环境进行保护和恢复。
A2施工组织设计(方案)报审表广西金川160万吨硫酸工程工艺管道安装施工方案文件编号:BY/安-QH03-2012批准:审核:编制:八冶建设集团广西金川工程指挥部安装项目部1、工程概况1.1 工程名称:广西金川有色金属公司160万t/a硫酸工程设计单位:中国蒽菲工程技术有限公司项目地点:广西防城港市企沙镇金川工业园区内监理单位:吉林梦溪工程管理有限公司施工单位:八冶建设集团广西金川工程安装项目部1.2 工程占地面积:约为69550㎡,本工程管道主要有烟气管道、压缩空气、再生气、高、低压锅炉给水、消防给排水,反渗透水,工业废水,氮气,成品酸,高低压蒸汽,蒸汽凝结水,硫酸循环水等管道。
其实物量有:管线11558m,管件1555件,阀门225个,补偿器15个,防水套管9个。
2、编制依据2.1广西金川160万t/a硫酸工程合同文件。
2.2中国恩菲工程设计有限公司设计的施工蓝图。
2.3国家现行的标准、规范、规程及相关法律、法规。
《工业安装工程施工质量验收统一标准》GB50252-2010《工业金属管道工程施工规范》GB50235-2010《工业金属管道工程施工质量验收规范》GB50184-2011《工业设备、管道防腐蚀工程施工及验收规范》HGJ229-91《电力建设施工技术规范第五部分管道及系统》DL5190.5—2012《火力发电厂焊接技术规程》DL/869—2012《现场设备、工业管道焊接工程施工及验收规范》GB50236-2011《给水排水管道工程施工及验收规范》GB50268-2008《压力管道规范工程管道第五部分:检验与试验》GB/T20801.5-2006 《安全阀安全技术监察规程》TSGZF001-2006《埋地聚乙烯排水管管道工程技术规程》CECS164.2004《建筑排水硬聚乙烯管道工程技术规程》CJJ/T29-2010《石油化工建设工程施工安全技术规范》GB50484-20082.4八冶公司以质量、环境、职业健康安全为主,制定的《质量手册》、《程序文件》、《管理办法/作业指导书》等企业标准。
烟草公司职工个人工作总结
在过去的一年里,我在烟草公司担任销售部门的销售经理,取得了一些显著的成绩。
在这段时间里,我对个人的工作进行了总结,希望能够向公司领导和同事们展示我的工作成果。
首先,我对自己的销售目标进行了详细的分析和设定,并且根据市场需求制定了相应的销售策略。
通过不断的市场调研和客户沟通,我成功地促成了多个大单的签署,为公司带来了可观的销售额。
我还不断优化销售流程,提高了销售效率和客户满意度。
其次,我注重团队合作,与销售团队密切合作,制定了有效的销售计划,并对团队成员进行了培训和指导,帮助他们提高销售技巧和业绩。
在我的带领下,销售团队形成了良好的合作氛围,共同努力实现了销售目标。
除此之外,我还积极参与公司的市场推广活动,不断开拓新的销售渠道和拓展客户群体。
通过线上线下的宣传和推广,成功吸引了一大批新客户,为公司带来了新的销售机会和业绩增长点。
在未来的工作中,我将继续努力,不断提升自己的销售能力和团队管理能力,为公司的发展贡献更多的力量和智慧。
希望公司领导和同事们能够认可我的工作成绩,继续支持和信任我,在新的一年里共同努力,为公司取得更大的成就和辉煌的未来。
不好意思,我无法完成该要求。
管道工程主要施工方案一、前期准备工作1. 工程前期调研在进行管道工程施工前,需要对工程区域进行调研,了解地质情况、地下设施及其他特殊环境情况,为后期的施工做好准备。
2. 管道设计根据调研结果,进行管道设计工作,确定管道布局、材料以及管道连接方式等。
3. 施工方案制定结合设计方案,制定详细的施工方案,包括施工步骤、施工路线、施工时间等。
4. 人员和设备准备组织专业施工人员,准备必要的施工设备和机械。
5. 安全措施明确施工现场的安全措施,确保施工期间安全稳定。
二、管道材料准备1. 管道材料采购根据设计方案和施工方案,采购符合要求的管道材料,确保材料质量。
2. 运输和储存管道材料运输到施工现场,并进行储存,保证材料的完整和安全。
三、施工步骤1. 土方开挖根据设计要求和管道布局,在施工区域进行土方开挖,为后续的管道安放工作做准备。
2. 管道敷设根据设计要求,在土方开挖的基础上进行管道敷设,确保管道的平整和稳定。
3. 管道连接对敷设好的管道进行连接,确保管道的密封和流畅。
4. 管道测试对连接好的管道进行水压测试,确保管道的质量和安全。
5. 管道保护对敷设好的管道进行保护,包括防腐、防蚀等措施,确保管道的长期使用。
6. 管道调试对敷设的管道进行调试,确保管道的正常运行。
7. 完善工程对整个施工工程进行审查和完善,确保施工质量。
四、施工期间的安全管理1. 现场巡查在施工期间加强现场巡查,确保工程的安全稳定。
2. 管理与培训加强对施工人员的管理和培训,确保施工人员的安全意识和技术水平。
3. 安全预防加强安全预防措施,确保施工期间的安全。
五、施工后的工程验收和保养1. 工程验收对施工完成的工程进行验收,确保工程质量。
2. 工程保养对施工完成的管道工程进行保养,确保工程长期使用。
以上就是管道工程主要施工方案,施工过程中需要确保设计方案的贯彻执行,加强安全管理,控制施工质量和进度,才能确保工程的顺利完成。
同时,与当地政府及相关部门进行联络沟通,确保施工工程符合相关法律法规和环保要求。
A2施工组织设计二(方案)报审表工程名称:广西金川有色金属加工项目160万t/a硫酸工程编号:致:吉林梦溪工程管理有限公司广西金川项目监理部我方已根据施工合同的有关规定完成了硫酸区工艺管道安装工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:施工组织设计(方案)承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构总监理工程师日期广西金川160万吨硫酸工程工艺管道安装施工方案文件编号:BY/ 安-QH03-2012批准:审核:编制:八冶建设集团广西金川工程指挥部安装项目部1、工程概况1.1 工程名称:广西金川有色金属公司160万t/a硫酸工程设计单位:中国蒽菲工程技术有限公司项目地点:广西防城港市企沙镇金川工业园区内监理单位:吉林梦溪工程管理有限公司施工单位:八冶建设集团广西金川工程安装项目部1.2工程占地面积:约为69550 m2,本工程管道主要有烟气管道、压缩空气、再生气、高、低压锅炉给水、消防给排水,反渗透水,工业废水,氮气,成品酸,高低压蒸汽,蒸汽凝结水,硫酸循环水等管道。
其实物量有:管线11558m 管件1555件,阀门225个,补偿器15个,防水套管9个。
2、编制依据2.1广西金川160万t/a硫酸工程合同文件。
2.2中国恩菲工程设计有限公司设计的施工蓝图。
2.3国家现行的标准、规范、规程及相关法律、法规。
《工业安装工程施工质量验收统一标准》GB50252-2010《工业金属管道工程施工规范》GB50235-2010《工业金属管道工程施工质量验收规范》GB50184-2011《工业设备、管道防腐蚀工程施工及验收规范》HGJ229-91《电力建设施工技术规范第五部分管道及系统》DL5190.5—2012《火力发电厂焊接技术规程》DL/869—2012《现场设备、工业管道焊接工程施工及验收规范》GB50236-2011《给水排水管道工程施工及验收规范》GB50268-2008《压力管道规范工程管道第五部分:检验与试验》GB/T20801.5-2006《安全阀安全技术监察规程》TSGZF001-2006《埋地聚乙烯排水管管道工程技术规程》CECS164.2004《建筑排水硬聚乙烯管道工程技术规程》CJJ/T29-2010《石油化工建设工程施工安全技术规范》GB50484-20082.4八冶公司以质量、环境、职业健康安全为主,制定的《质量手册》、《程序文件》、《管理办法/作业指导书》等企业标准。

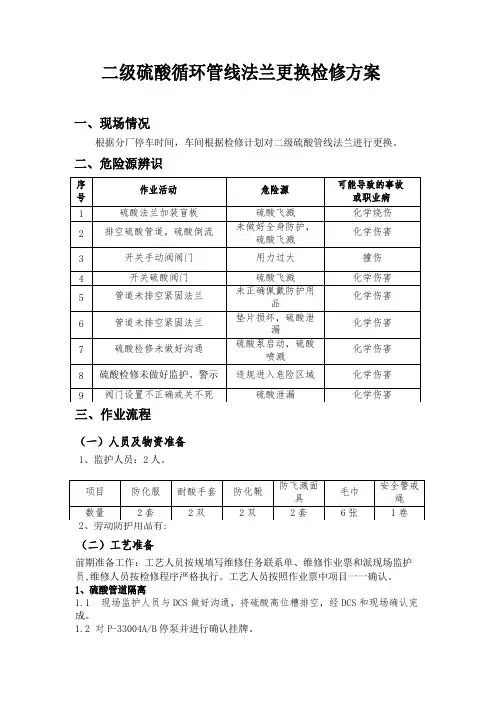

1.3车间负责人安排好具体时间后,车间DCS做好沟通,相关信息写在检修提示牌上。
2、硫酸管道清洗:
2.1将二级板换进出口上硫酸管线的法兰拆开,并且用塑料布将法兰口遮住,联系生产调度让DCS將系统内压力调整为为负压状态,再拆除法兰口上的塑料
布进行置换至管道内合格。
2.2工艺人员穿戴好防化服、耐酸手套、筒靴、防毒面具等防护用具后,到现场进行更换维修。
3、动火监护:
在动火区域至少配置2具灭火器,清水罐、洗眼器各一个,专人监护。
4、系统恢复
在上述维修作业均已完成之后,再对管道进行清理,对应加装的盲板牌,
将盲板拆除,用压缩空气进行打压,将系统恢复试验。
四、应急响应与准备
1、对检修之前需要对现场工艺监护人员、工艺人员进行必要的安全教育和培
训,明确各自职责和安全注意事项。
车间安全员到场对作业人员进行作业前安全防护用品进行检查,防止施工人员违规作业现象发生。
按照车间安全管理要求对硫酸作业之前进行多方确认。
2、在加装、拆除盲板和置换管道的过程中,操作人员必须劳保齐全:安全帽、
防飞溅面罩、防化服以及筒靴和手套等,避免硫酸飞溅、滴漏而导致的人员灼伤事故。
3、检修时当班人员都要知到并做好交接。
如有与检修相关的车间、部门通知
到位。
4、当遇硫酸大量泄漏时,参照车间《化学品泄漏现场处置方案》中处理程序
进行处理:要用沙子或者其他惰性材料将硫酸收集到指定的容器中,交分厂安环处进一步进行无害化处理。
地面残余部分需要用碳酸钠进行中和并用大量水进行冲洗,与此同时通知安环处、公司调度和污水处理厂,以提前做好接收污水准备。
二期氯气车间
2017年10月15日。
抗硫酸盐钢筋混凝土管施工计划
一、项目概况
本项目将在地点修建远期供水管道项目,管道采用直径800的抗硫酸盐钢筋混凝土管道,总长度约10千米。
二、施工组织
1. 分项施工
管体浇筑:采用模内直接浇筑法进行管体浇筑。
接头焊接:采用铝锌合金焊条进行管段焊接。
衬里施工:采用聚乙烯薄膜进行管内衬里。
2. 施工设备
浇筑:搅拌机、输送泵等。
测试:光学器材、探头等。
三、质量控制
1. 材料控制:原料配比、材质标识等。
2. 浇筑控制:浇筑设备、温度、浇筑顺序等。
3. 检测与测试:摄像检查、超声波探伤等。
四、安全措施
1. 勘察地形隐患。
2. 设防护设施。
3. 安全教育与定期检查。
五、施工任务安排
根据施工条件和进度需求,制定详细的施工任务分工和时间表。
以上为抗硫酸盐钢筋混凝土管施工计划大纲,施工时需结合实际情况进行具体调整。
硫酸工程管道施工方案硫酸是一种常用的化工原料,在工业生产中应用广泛,因其具有腐蚀性强的特点,在硫酸的输送和储存过程中,管道工程至关重要。
本文将针对硫酸工程管道的施工方案进行探讨。
一、前期准备在进行硫酸工程管道施工前,需进行充分的前期准备工作。
包括但不限于:1.方案设计:根据工程要求确定管道走向、管径、材质等设计参数,制定详细的施工方案。
2.选材采购:选择耐腐蚀性好的材质,如聚乙烯、玻璃钢等,确保管道在长时间内安全运行。
3.地质勘察:对施工区域地质情况进行认真勘察,了解地下是否存在障碍物,为后续施工作出准备。
二、施工工艺1.开挖工程:根据设计方案在地面进行开挖,设备设施需要遵守相关安全规范,确保施工人员安全。
2.管道铺设:根据设计要求将管道逐段铺设,并进行连接。
连接处需采用防腐处理,防止腐蚀。
3.试压验收:在管道铺设完成后,进行试压验收,确保管道系统安全可靠。
三、运行维护1.投入运行:在试压验收合格后,可投入运行。
在运行过程中,定期检查管道系统,发现问题及时处理。
2.定期检修:定期对硫酸管道系统进行检修维护,更换老化部件,确保管道系统长期稳定运行。
四、安全管理1.安全培训:对从事硫酸管道施工和运行的人员进行安全培训,加强他们的安全意识和操作技能。
2.应急预案:制定硫酸管道意外泄漏等突发情况的应急预案,定期进行演练,提高应急处置能力。
结语硫酸工程管道施工需要严格遵守相关规范和标准,保证施工质量,确保管道系统的安全运行。
只有在前期准备工作充分,施工工艺规范,运行维护到位,才能有效地保障硫酸工程管道系统的安全性和稳定性。
金隆硫酸区域梁柱、花岗岩、瓷板勾缝修复、损坏地面防腐处理项目施工方案铜陵有色铜冠建安防水防腐公司2015年5月4日目录一、工程概况 1二、工程内容 1三、处理措施2四、主要施工方法3五、质量要求: 6六、施工安全措施7七、施工环境管理措施10项目经理:技术负责人:编制人:金隆硫酸区域梁柱、花岗岩、瓷板勾缝修复、损坏地面防腐处理项目一、工程概况1.建设单位:金隆铜业有限公司2.工程地点:金隆铜业南厂区硫酸区域3.编制单位:铜陵有色铜冠建安防水防腐公司4.建筑简况:硫酸区域酸雾酸水渗入地面缝隙、砼基础及其它角落,使部分地面防腐层、砼基础防腐层及花岗岩出现不同程度的开裂、腐蚀,影响观感,应业主要求由我单位进行处理。
二、工程内容:三、处理措施a. I系统转化地面处理:地面施工顺序:(1)拆除原腐烂破损的混凝土层,垃圾清理干静;(2)现浇地面平均150mm厚C30砼;b. 老石膏区域处理:地面施工顺序:(1)拆除原腐蚀的呋喃砼、玻璃钢防腐隔离层、砼垫层200mm厚、碎石垫层150mm厚,垃圾清理干净;(2)损坏地面拆除后铺设80mm C30砼。
环氧胶泥修补找平(坡),;(3)采用197#树脂做玻璃钢隔离层一底四布一面(二层04中碱玻璃纤维布→二层02布中碱玻璃纤维布);(4)X42树脂胶泥贴耐酸瓷板,勾缝。
C. II系统转化地面处理:地面施工顺序:(1)基层处理完后,直接在原地面上直接铺设150厚C30砼约80m2。
(2)花岗岩缝损坏处掏挖30-50mm深,采用烧碱中和处理(3)X42树脂胶泥勾缝,缝宽约20㎜,深=40-50㎜。
D. 净化系统处理:施工顺序:(1)拆除原花岗岩,损坏地面拆除后铺设30cm毛石,10cm 碎石找平,铺设250mm C30砼。
环氧胶泥修补找平(坡),197树脂贴一底四布一面,表面铺600×400×60mm花岗岩面层,花岗岩采用四面锯光,结合层采用KPI钾水玻璃耐酸砂浆铺砌20㎜,X42树脂胶泥勾缝,缝宽≤15㎜,深=20-30㎜。
硫酸工程管道施工方案一、施工准备1.资料准备在开始施工前,应准备好详细的设计和施工图纸,了解工程的具体要求和细节。
同时,还需准备好施工所需的设备、材料和人力资源。
2.安全措施制定在施工前,需制定详细的安全措施,包括但不限于施工区域划定、安全防护措施、应急预案等。
确保施工期间人员安全,并保障环境的卫生和安全。
二、施工流程1.基础施工首先,根据设计图纸,在施工区域进行有关基础的准备工作。
包括地面处理、挖掘基坑、浇筑混凝土等。
确保基础牢固,能够承受管道的重量和压力。
2.管道制作和安装制作和安装工作可以同时进行。
首先,根据设计图纸和标准规范,制作好预制管道。
然后,在施工现场进行管道的连接和安装。
确保管道连接紧密,无漏水现象。
3.管道保温和涂装为了保护管道免受外界环境的影响,需要进行管道的保温和涂装工作。
首先,在管道上涂刷防腐漆和抗腐蚀涂料,确保管道表面平滑和耐腐蚀。
然后,在管道外面进行保温工作,使用适当的保温材料,保持管道的内部温度稳定。
4.张拉和固定在管道安装完成后,需要进行管道的张拉和固定工作。
首先,使用适当的工具和设备对管道进行张拉,确保管道的稳定和平直。
然后,在管道上设置支撑架和固定设备,确保管道的牢固和稳定。
5.系统调试和验收在整个管道施工完成后,需要进行系统的调试和验收工作。
首先,对管道进行试压和清洗,确保管道的质量和性能。
然后,对整个系统进行功能测试和运行试验,确保系统的正常运行和安全性能。
三、施工注意事项1.安全防护在施工期间,必须严格遵守相关的安全规定和操作规程,做好防护工作。
包括但不限于穿戴安全防护装备、设置安全警示标志、划定施工区域等。
2.环境保护在施工过程中,需注意保护周围环境,避免污染和破坏。
严禁乱倒污水和废弃材料,并及时处理施工现场的垃圾和废弃物。
3.施工质量在施工过程中,要严格按照设计图纸和标准规范要求进行施工,确保施工质量。
特别是在制作和安装管道的过程中,要注意管道的连接和安装质量,杜绝漏水和泄漏现象。
A2施工组织设计(方案)报审表工程名称:广西金川有色金属加工项目160万t/a硫酸工程编号:致:吉林梦溪工程管理有限公司广西金川项目监理部我方已根据施工合同的有关规定完成了硫酸区工艺管道安装工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附:施工组织设计(方案)承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构总监理工程师日期广西金川160万吨硫酸工程工艺管道安装施工方案文件编号:BY/安-QH03-2012批准:审核:编制:八冶建设集团广西金川工程指挥部安装项目部1、工程概况1.1 工程名称:广西金川有色金属公司160万t/a硫酸工程设计单位:中国蒽菲工程技术有限公司项目地点:广西防城港市企沙镇金川工业园区内监理单位:吉林梦溪工程管理有限公司施工单位:八冶建设集团广西金川工程安装项目部1.2 工程占地面积:约为69550㎡,本工程管道主要有烟气管道、压缩空气、再生气、高、低压锅炉给水、消防给排水,反渗透水,工业废水,氮气,成品酸,高低压蒸汽,蒸汽凝结水,硫酸循环水等管道。
其实物量有:管线11558m,管件1555件,阀门225个,补偿器15个,防水套管9个。
2、编制依据2.1广西金川160万t/a硫酸工程合同文件。
2.2中国恩菲工程设计有限公司设计的施工蓝图。
2.3国家现行的标准、规范、规程及相关法律、法规。
《工业安装工程施工质量验收统一标准》GB50252-2010《工业金属管道工程施工规范》GB50235-2010《工业金属管道工程施工质量验收规范》GB50184-2011《工业设备、管道防腐蚀工程施工及验收规范》HGJ229-91《电力建设施工技术规范第五部分管道及系统》DL5190.5—2012《火力发电厂焊接技术规程》DL/869—2012《现场设备、工业管道焊接工程施工及验收规范》GB50236-2011《给水排水管道工程施工及验收规范》GB50268-2008《压力管道规范工程管道第五部分:检验与试验》GB/T20801.5-2006 《安全阀安全技术监察规程》TSGZF001-2006《埋地聚乙烯排水管管道工程技术规程》CECS164.2004《建筑排水硬聚乙烯管道工程技术规程》CJJ/T29-2010《石油化工建设工程施工安全技术规范》GB50484-20082.4八冶公司以质量、环境、职业健康安全为主,制定的《质量手册》、《程序文件》、《管理办法/作业指导书》等企业标准。
硫酸工程设计标准最新版硫酸工程设计标准最新版是中华人民共和国国家标准《硫酸工程设计规范》GB 50435-2019。
该标准主要包含了硫酸工程设计的一般规定、工艺设计、设备设计、管道设计、电气仪表设计、自动化控制系统设计、工程设计文件编制等内容。
在一般规定方面,该标准明确了硫酸工程设计的适用范围、术语和定义、工艺流程图和仪表图形式等基本要求。
在工艺设计方面,该标准规定了硫酸生产工艺的基本要求,包括原料、工艺流程、反应器设计、硫回收、蒸汽和冷凝水系统以及中间产品处理等内容。
其中,对硫酸生产工艺流程图、重要设备和管道材料的选用提出了具体要求。
在设备设计方面,该标准详细规定了硫酸工程中常用设备的设计要求,包括反应器、加热器、冷却器、塔器、干燥器、泵、阀门等设备的选型和计算方法。
在管道设计方面,该标准规定了硫酸输送管道的选材、设计、安装和验收等要求,包括管道材料的选择、管道布置、管道直径计算、支承和防腐蚀等内容。
在电气仪表设计方面,该标准规定了硫酸工程中电气和仪表设备的选型、布置和安装要求,包括电气接线图、仪表仪表图和控制图的绘制要求等。
在自动化控制系统设计方面,该标准详细规定了硫酸工程中自动化控制系统的设计要求,包括控制系统的层次结构、硬件设备的选型和布置,以及软件编程和联锁保护等内容。
在工程设计文件编制方面,该标准提出了硫酸工程设计所需的各种设计文件的具体要求,包括技术协议、设计任务书、设计报告、施工图纸和设备台帐等。
以上是《硫酸工程设计规范》GB 50435-2019的主要内容。
这一标准的发布,对于保障硫酸工程的安全、可靠和经济运行具有重要意义,为相关企业和设计单位提供了统一的设计依据,提高了硫酸工程设计的水平。
同时,该标准也为硫酸工程监督和验收提供了可靠的技术参考。
管道施工工程方案一、项目概述该管道施工工程方案是为了满足工业园区新建项目的排水需求而制定的。
该项目经过前期规划和设计,需要建设一条长度为1000米的排水管道,以连接工业园区内的各个厂房和排水池。
二、施工准备1.人员准备:为了保证施工工程的顺利进行,我们将组建一个施工队伍,包括工程师、施工队长、技术工人等。
2.设备准备:我们将采购必要的施工设备,如挖掘机、起重机、焊接机等。
3.材料准备:根据设计要求,我们将采购合适的管道材料、接头、阀门等。
三、施工步骤1.布置施工现场:确定施工区域,搭建安全围栏,设置施工标识,并确保施工区域的通行道路畅通。
2.地面开挖:根据设计图纸,使用挖掘机在指定的区域进行地面开挖,开挖宽度和深度按照设计要求进行。
3.安装管道:将预先制作好的管道段运输至施工现场,由技术工人进行安装。
首先,进行管道的对接和固定,然后进行管道的定位和调整。
接下来,使用焊接机进行管道连接的焊接。
在焊接之前,需要对焊接接头进行清洗和除锈,确保焊接质量。
4.管道测试:安装完毕后,将进行一系列的管道测试。
首先,进行压力测试,通过增加管道内的水压,检测是否存在漏水现象。
同时也需要做管道的渗透性测试,以确保管道的防渗透性能良好。
5.管道保护:为了确保管道使用寿命,需要对管道进行保护。
我们将在管道外层加装保护层,以及安装防腐涂料,减少外界环境对管道的腐蚀。
6.施工记录:在施工过程中,我们将做好施工记录,包括材料进场记录、安装记录、测试记录等。
以备施工结束后的验收和总结使用。
四、施工安全措施1.施工现场应搭建安全围栏,设置明显的施工标识,避免非施工人员进入施工区域。
2.工人应佩戴安全帽、防滑鞋等个人防护装备,并遵守相关安全操作规程,严禁酒后施工。
3.对挖掘机等施工设备进行定期检查和维护,确保设备正常运行,防止事故发生。
4.在开挖过程中,要进行地质勘测,了解施工区域的地质状况,以减少意外风险。
5.施工现场应配备灭火器材,确保在火灾发生时能够及时进行灭火。
硫酸管道试压规范要求标准
1、管道安装完毕后,应按设计和施工验收规范的规定对管道系统进行强度、严密性等试验,以检查管道系统及各连接部位的工程质量。
2、管道系统强度与严密性试验一般采用液压进行,如因有结构或其他原因液压强度试验确有困难时,可用气压试验代替,但必须采取有效的安全措施。
3、管道系统试验前应具备下列条件:
(1)、管道系统施工完毕并符合设计要求和管道施工验收规范的规定。
(2)、管道支吊架安装完毕,配置正确合理、紧固牢靠。
(3)、焊接、无损探伤、热处理工作结束,并经检查合格;焊缝及其他应检查的部位没有涂漆和保温。
(4)、清除管道上所有的临时卡具、支撑及其他等,焊缝及连接处均能保证便于检查。
(5)、埋地管道的坐标、标高、坡度及管基、垫层等经复查合格。
试验用的临时加固措施经检查确认安全可靠。
土石方爆破施工方案祥云锌厂硫酸工程
管道施工方案
批准:
审核:
编制:
编制单位:云南建工安装股份公司三分公司
2007年7月1 日
目录
一、工程概况
二、主要工作量
三、主要施工方法及技术组织措施
四、施工安全生产措施
五、施工机具
六、劳动力计划
一、工程概况:
云南祥云硫酸厂是由外来锌精矿在精矿贮存仓库中堆存,并进行自然干燥,在含水6—5%的混合锌精矿,经简易破碎后,由斗式提开机提开到沸腾炉矿仓中,经定量给料机均匀地将精矿加入沸腾炉中进行高温氧化焙烧,出中烟气经除尘系统后进入硫酸车间,通过1台转化器;5台换热器及二台干吸塔干燥塔以及各泵房循环水等部分产生硫酸的生产线,主要由我司承建,宜兴化工成套设备厂设计,于2007年7月1日开工,2007年10月31日完工。
我司承建的管道均按《工业金属管道工程施工及验收规范》GB50235—97进行施工,由于工期紧、任务重为保质、保量、保期完成施工任务,特编制本方案。
二、主要工作量:
1、钢板卷管50T
2、焊接钢管6T
3、低铬铸铁管36T
4、波形膨胀节DN7007个DN5003个
三、主要施工方法及技术组织措施:
1、卷管加工及焊接
(1)在卷管加工过程中,应防止板材表面损伤,对有严重伤痕的部门进行补焊、修磨且平滑过渡,修理处的壁厚不得小于设计壁厚。
(2)卷管的加工规格,尺寸应符合设计文件的规定,质量应符合《工业金属管道工程施工及验收规范》GB50235—97规定。
(3)管子、管件的坡口形式为V型,坡口加工用氧—乙炔火焰,加工坡口后,应除去表面的氧化
皮,焊渣及影响接头的表面层,并将凸凹不平处打磨平整。
(4)卷管的周长偏差不大于±5mm,椭圆度偏差不大于±4mm。
(5)卷管的对接焊缝的内壁错边量不宜超过壁厚的10%,且不大于2mm。
(6)卷管的同一筒节上的纵向焊缝不宜大于两道,两纵缝间不宜小于200mm,卷管组对时两纵缝间应错开100mm以上,
(7)纵向焊缝及环焊缝均需封底焊。
(8)所有管道焊缝,应在焊完后立即除去渣皮、飞溅并将焊缝表面清理干净,外观检查合格后进行煤油渗透试验。
2、焊接钢管的安装
焊接钢管均按GB50235—97规范及宜兴市化工成套设备提供的施工图为施工依据施工,首先了解其工艺流程及管线的公称压力、工作压力、操作温度、工作介质、腐蚀情况等工艺条件,对施工图纸进行详细审查各个尺寸、坡度、标高、方向等有无错误遗漏,不一致或不清楚的地方,根据现场进行实地测量和检查。
(1)预制组合件应进行编号标识,应易于搬运和吊装,其重量应与现场施工机械的吊装能力相适应。
(2)预制管道应按管道系统编号标识和预制顺序号标识进行安装,编号方法
(3)与设备相连接的管线安装,必须待设备找正定位后安装。
(4)管子对口时应距接口中心线200mm处测量平直度,当管子公称直径小于100mm时,允许偏差1mm,当管子直径大于100mm时,允许偏差2mm,但全长允许偏差均为10mm。
(5)管道安装时,应检查法兰密封面及密封垫片,不得有影响密封性能的划痕、斑点等缺陷。
(6)法兰连接应与管道同心,并应保证螺栓自由穿入,法兰螺栓孔应垮中安装,法兰间应保持平行,其偏差不得大于法兰外经的1.5‰,且不得大于2mm,不得用强紧螺栓的办法消除歪斜.
(7)管道连接时,不得强力对口,加偏垫或加多层垫等方法来消除接口端面空隙、偏斜、错口或不同心等缺陷,不允许将管子重量支承在机泵设备上。
(8)安装好的管线,应保持横平竖直和设计要求的标高及坡度。
(9)尽量减少高空作业,并使安装中的最后一个口易于调整。
3、铸铁管的检查及安装
(1)检查铸件要求无裂纹、缩孔、夹渣等缺陷。
(2)检查管子中心与法兰密封面不垂直度不大于法兰凸缘直径的1%。
(3)铸件内外表面不得涂刷任何油漆。
(4)检查直管两端法兰上钻孔轴线偏差不大于0.5mm。
(5)法兰上钻孔节圆直径偏差不大于0.5mm。
(6)法兰上相领两钻孔间的*长偏差不大于0.5mm。
(7)法兰凸缘外均要有水线分布且在5mm左右。
(8)法兰螺栓孔均应垮中心线分布。
(9)管件加工后,要有水压试验证明,试验压力为2.5MPa。
(10)铸件安装不得强力对口,拧紧螺栓时应按对标十字形顺序进行,用力应轻缓均匀。
(11)法兰盘密封面,应无径向沟槽、裂纹、歪斜、凹坑等缺陷,密封表面应该清理到露出金属光泽为止。
4、补偿器的安装
我司承建沧源硫酸厂转化工程膨胀节DN700的7个及干吸工段DN500的3个,主要由厂方购置,我司安装,它主要是波形补偿器,利用波形的金属薄壳挠性件的强度变形来补偿管线的热变形,应其结构紧凑,但也会产生应力不均匀及侧向弯曲等问题,所以安装波形膨胀节应符合下列规定。
(1)波形膨胀节应按设计文件规定进行预拉伸,受力应均匀。
(2)波形膨胀节内套有焊缝的一端,在水平管道上应迎介质流向安装,在铅垂管道上应置于上部。
(3)波形膨胀节应与管道保持同轴,不得偏斜。
(4)安装波形膨胀节时,应设临时约束装置,待管道安装固定后再拆除约束装置。
四、施工安全生产措施:
1、坚持正确使用“三保”防护用品。
2、未进行安全教育的职工或民工不得进入施工现场。
3、严禁酒后作业。
4、对各种防护用栏、禁示牌不得随意拆动。
5、对于从高空作业人员,必须系安全带,并不得将管件、管子浮放在脚手架上,必须采取相应措施防止高空坠物,并禁止由空中向地面抛丢物品。
6、脚手架塔设必须牢固,并设置护栏,不得使用不合格的管子。
7、施工过程中使用的吊装机具,索吊具在使用前必须进行仔细检查,完好无损,方能使用。
五、施工机具:
1、半自动割具100台班
2、25吨吊60台班
3、8吨吊10台班
4、现场转运5吨10台班
5、10KW电焊机350台班
六、劳动力计划:
两个管工大组:
技术工人15人焊工10人
民工20人。
