静电除尘器安装技术要求与验收规范方案
- 格式:doc
- 大小:45.19 KB
- 文档页数:22
除尘器的安装施工方案一、材料要求1 通风专业常用的除尘器类型有:旋风除尘器、双级涡旋除尘器、湿式除尘器、过滤式除尘器、多管除尘装置、电除尘器等。
除尘器的安装分为整体式和组装式。
2 除尘器应有产品合格证,其型号、规格及尺寸必须符合设计要求。
3 除尘器本体和配套件应齐全;完整,其内表面平整、无明显凹凸,圆弧均匀,拼缝错开,焊缝表面无裂纹、夹渣、明显砂眼、气孔等缺陷。
4 除尘器制作的板厚应按照设计要求、标准样本材料明细表执行。
并对其外观进行检查,确认后填写设备开箱检查记录单,经双方确认后方可安装。
如有损坏应修复合格,损坏严重时应及时更换。
二、主要机具主要机具:电锤、手电钻、电焊机、气焊设备、倒链、扳手、水平尺、线坠等。
三、作业条件1 土建施工己完毕,现场已具备施工条件且无障碍物及其他杂物。
2 已进行技术交底。
四、操作工艺(一) 工艺流程:设备验收→搬运→安装及调整→检验(二)设备验收:1 除尘器各部件的连接应严密,进出口方向必须符合设计要求,安装牢固平稳,因除尘器有时设计在风机负压端,有时在正压端,不能装反,故安装时要弄清进、出口方向后再行安装。
2 除尘器涡旋方向要与风机旋转方向配套一致,即右旋除尘器配用右旋引风机,左旋除尘器配用左旋引风机。
(三)安装及调整:1 安装时,法兰密闭垫应加在螺栓内侧,以保证密封性能。
2 湿式除尘器的水系统,其水管连接处和存水部位必须严密不漏,排水畅通。
3 现场组装除尘器的各部位连接处必须严密。
4 除尘器的排灰阀、卸料阀、排泥阀的安装必须严密,并便于操作和维修。
5 双级蜗旋除尘器的叶片方向必须正确;旁路分离室的泄灰口必须光滑无毛刺。
6 旋筒式水膜除尘器的外筒体内壁严禁有突出的横向接缝。
7 脉冲袋式除尘器安装分整体式和组装式两种:整体式脉冲袋式除尘器安装,应对外观及各部件进行检查,若无松动、破损等缺陷,整体完成,则可安装。
组装式脉冲袋式除尘器安装时,应弄清其装配形式,按设计要求正确安装。
静电除尘器安装的性能测试与验证方法静电除尘器是一种常见的空气净化设备,常用于工业生产中对粉尘和颗粒物的过滤和清除。
为了确保静电除尘器的正常运行和高效净化,需要进行性能测试与验证。
本文将介绍静电除尘器安装的性能测试与验证方法,以提供参考和指导。
一、静电除尘器性能测试的重要性静电除尘器的性能测试是确保其净化效果达到预期的关键步骤。
通过性能测试,可以验证静电除尘器的过滤效率、电场强度、能耗、清灰效果等指标,判断其是否满足设计要求和使用需求。
只有通过性能测试,才能保证静电除尘器的正常运行和有效去除空气中的污染物。
二、静电除尘器性能测试的方法1. 过滤效率测试过滤效率是评价静电除尘器性能的重要指标之一。
常用的测试方法是使用空气中含有粉尘颗粒的模拟气流,并经过静电除尘器处理后,采集处理前后的颗粒物样本,通过称重或显微镜分析等方法来计算过滤效率。
2. 电场强度测试电场强度是影响静电除尘器净化效果的关键因素之一。
通过电场强度测试,可以评估静电除尘器电场分布的均匀性和强度是否符合设计要求。
常用的测试方法是使用电场测量仪器,在静电除尘器的工作区域内进行电场强度的实时监测和记录。
3. 能耗测试能耗是评价静电除尘器使用成本的重要指标之一。
能耗测试旨在确定静电除尘器在正常运行状态下的耗电量。
常用的测试方法是通过电能表或能耗分析仪器对静电除尘器的输入功率进行测量和记录,以计算出单位时间内的能耗。
4. 清灰效果测试清灰效果是评价静电除尘器运行稳定性和清灰效率的关键指标之一。
清灰效果测试一般包括两个方面的内容:静电除尘器对污染物的去除效果和清灰器对积灰的清除效果。
常用的测试方法是收集静电除尘器运行一段时间后的积灰样本,采用显微镜观察污染物去除情况,并对清灰器的清灰效果进行评估。
三、静电除尘器性能验证的步骤1. 设立验证目标与指标在进行性能验证前,需要明确静电除尘器的验证目标和指标。
根据静电除尘器的设计参数和使用要求,制定出性能验证的具体目标和指标,以便后续的测试和评估。
电除尘器使用条件

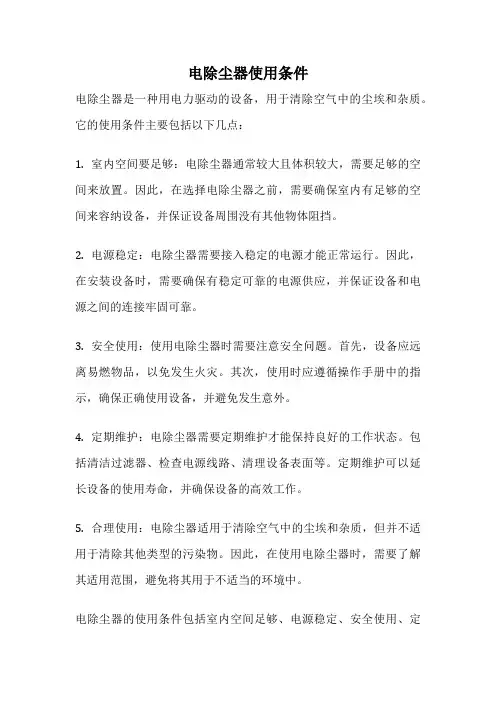

电除尘器是一种用电力驱动的设备,用于清除空气中的尘埃和杂质。
它的使用条件主要包括以下几点:
1. 室内空间要足够:电除尘器通常较大且体积较大,需要足够的空间来放置。
因此,在选择电除尘器之前,需要确保室内有足够的空间来容纳设备,并保证设备周围没有其他物体阻挡。
2. 电源稳定:电除尘器需要接入稳定的电源才能正常运行。
因此,在安装设备时,需要确保有稳定可靠的电源供应,并保证设备和电源之间的连接牢固可靠。
3. 安全使用:使用电除尘器时需要注意安全问题。
首先,设备应远离易燃物品,以免发生火灾。
其次,使用时应遵循操作手册中的指示,确保正确使用设备,并避免发生意外。
4. 定期维护:电除尘器需要定期维护才能保持良好的工作状态。
包括清洁过滤器、检查电源线路、清理设备表面等。
定期维护可以延长设备的使用寿命,并确保设备的高效工作。
5. 合理使用:电除尘器适用于清除空气中的尘埃和杂质,但并不适用于清除其他类型的污染物。
因此,在使用电除尘器时,需要了解其适用范围,避免将其用于不适当的环境中。
电除尘器的使用条件包括室内空间足够、电源稳定、安全使用、定
期维护和合理使用。
只有在满足这些条件的情况下,电除尘器才能发挥其应有的功能,为我们创造一个清洁、健康的室内环境。
湿式电除尘器安装施工方案湿式电除尘器是一种用于工业颗粒物净化的设备,其安装施工是确保设备正常运行的重要环节。
下面将介绍湿式电除尘器的安装施工方案。
1. 设备验收在进行安装之前,首先需要对湿式电除尘器设备进行验收。
验收包括检查设备的型号规格、零部件完整性、外观是否损坏等,确保设备完好无损。
2. 安装场地选择选择安装湿式电除尘器的场地时,应考虑到设备的排放口位置、进出口管道连接等因素。
场地应通风良好,方便设备排放处理后的气体。
3. 基础施工进行湿式电除尘器安装之前,需要对设备的基础进行施工。
包括基础的平整、固定设备的螺栓孔等工作,确保设备安装在稳固的基础上。
4. 设备搬运安装将湿式电除尘器设备搬运至安装场地,并进行设备的吊装和安装。
在安装过程中要注意设备的定位和固定,确保设备不会出现晃动或倾斜。
5. 连接管道连接设备的进出口管道是安装施工的重要环节之一。
确保管道连接严密、不漏气,并且布局合理,符合设计要求。
6. 电气连接完成管道连接后,进行设备的电气连接工作。
按照设备的电气图纸进行连接,确保设备正常供电,并进行必要的电气调试。
7. 设备调试安装完毕后,进行湿式电除尘器设备的调试工作。
包括设备的启动、运行情况检查、排放口气体检测等,确保设备正常运行。
8. 安全交底在安装施工完成后,进行安全交底工作。
告知相关人员设备的安全操作规程、设备的日常维护保养等,确保设备的安全运行。
以上是关于湿式电除尘器安装施工方案的介绍,通过以上步骤的认真施工,可以确保设备的安装质量和工作效果。
希望以上方案能够对湿式电除尘器的安装工作提供帮助,保障设备的正常运行和环境保护工作。

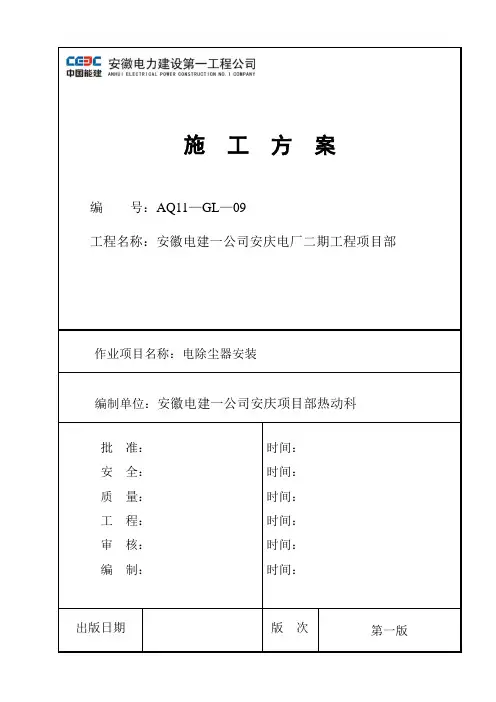

施工方案编号:AQ11—GL—09工程名称:安徽电建一公司安庆电厂二期工程项目部作业项目名称:电除尘器安装编制单位:安徽电建一公司安庆项目部热动科批准:安全:质量:工程:审核:编制:时间:时间:时间:时间:时间:时间:出版日期版次第一版目录1作业任务 (1)2编写依据 (2)3作业准备和条件 (2)4作业方法及安全、质量控制措施 (5)5作业质量标准及检验要求 (18)6技术资料要求 (23)7危险源、环境因素辨识及防范措施、文明施工标准 (23)8有关计算及其分析 (27)9 附录 (28)1作业任务1.1工程概况本期工程建设2×1000MW机组,电除尘器型号为2F686-5,由浙江菲达环保科技股份有限公司设计制造。
该电除尘器设计为1000MW机组单台锅炉配备两台双列三室五电场型式静电除尘器。
每台除尘器相互独立,各有三个进口封头和三个出口封头。
电除尘本体下部采用钢支架作为底部支承结构。
每电场6个灰斗,阴极线为管型芒刺线和螺旋线两种线型,其中一至四电场为管型芒刺线,五电场为螺旋线。
阳极板采用480C型极板。
阴极、阳极、槽板均采用悬挂式结构,阴极振打和阳极振打均采用侧面摇臂锤旋转振打。
1.2作业项目范围作业范围:按烟气流向从电除尘进口封头法兰到电除尘出口封头法兰,下部至灰斗出口法兰、电除尘器钢支架,上部至电除尘顶部包括单轨吊机,以及电除尘器阴阳极振打、楼梯平台栏杆等安装工程。
序号名称技术参数1 电除尘器型号2F686-52 每台锅炉配电除尘器数量2台3 正常处理烟气量2×585.3 m3/S4 流通面积2×686 m25 电场数5个6 同极间距400mm7 阳极板型式480C型8 阴极线型式第一、二、三、四电场管型芒刺线,第五电场螺旋线9 高压电源型号GGAJ02-2.0A/72KV10 设计阻力<200Pa11 漏风率<2%12 保证效率≥99.85%1.3工程量工程量共2525.03吨,具体详见下表。
静电除尘器安装的工程验收与质量保障静电除尘器是一种常用的工业设备,用于去除产生在工业生产过程中的静电带电粒子。
为确保除尘器的顺利运行和高效清除含尘颗粒,工程验收与质量保障是非常重要的环节。
本文将对静电除尘器安装的工程验收和质量保障进行探讨。
一、工程验收1. 施工方案确认静电除尘器工程施工前需要制定详细的施工方案,包括安装位置、材料要求、电气接线等内容。
工程验收时要对施工方案进行确认,确保符合设计要求,并满足安全、环保等相关标准。
2. 安装质量检查静电除尘器的安装质量直接关系到其正常运行和除尘效果。
在工程验收中,需要对安装质量进行严格检查,包括支架安装牢固性、电极间距调整、电极表面清洁度等,确保每个细节都符合规范要求。
3. 电气连接验收静电除尘器的电气连接是关键步骤之一。
在验收中,需要对电气连接进行检查,包括接线端子的紧固程度、接线是否正确、接地线是否可靠等,以确保电气连接的安全可靠性。
4. 耐压试验为确保静电除尘器的安全运行,耐压试验是必不可少的环节。
在验收中,需要对静电除尘器进行耐压试验,包括耐压和耐电弧等,以验证其耐久性和安全可靠性。
二、质量保障1. 配件及材料质量静电除尘器的配件及材料质量直接影响到其使用寿命和除尘效果。
为保障质量,需选择优质的配件和材料,并确保其符合相关标准和规范要求。
2. 定期维护保养静电除尘器的定期维护保养是确保其高效运行的关键。
质量保障中,需制定详细的维护保养计划,并按计划进行清洁、检修、更换等工作,以保障设备的稳定性和操作效果。
3. 周期检测与评估为及时发现设备运行异常和故障,质量保障中需进行周期性的检测与评估工作。
通过定期的电流、电压等参数检测,以及除尘效果评估,可以及时纠正问题,确保静电除尘器长期稳定运行。
4. 人员培训与操作规程为提高使用人员的操作技能和安全意识,质量保障中需进行相应的人员培训。
同时,制定详细的操作规程,明确使用要点和安全注意事项,以确保设备的安全运行和最佳除尘效果。
如何正确选择静电除尘器的安装位置静电除尘器是一种常见的空气净化设备,通过利用静电原理将空气中的污染物吸附和除尘。
选择合适的安装位置对于静电除尘器的工作效果至关重要。
本文将介绍如何正确选择静电除尘器的安装位置以及安装位置的相关考虑因素。
一、背景介绍静电除尘器是一种高效的空气净化设备,广泛应用于各种工业领域中,如电力、化工、烟草、冶金等。
它可以去除空气中细小颗粒污染物,净化室内空气,提高工作环境的舒适度和安全性。
二、选择安装位置的考虑因素1. 清洁度要求:静电除尘器需要安装在相对清洁的环境中,避免灰尘和杂物对其工作效果造成影响。
因此,避免安装在有尘土、粉尘较多的场所,最好选择相对清洁的区域。
2. 工作温度和湿度:静电除尘器通常有一定的工作温度和湿度范围限制,超出这个范围可能导致设备损坏或降低过滤效果。
因此,在选择安装位置时需要考虑周围环境的温度和湿度条件,确保在设备可接受的范围内。
3. 空气流动情况:静电除尘器工作需要空气流动,因此需要选择安装位置时考虑周围的空气流动情况。
避免安装在通风不畅或有阻挡物的区域,以确保设备正常运行。
4. 安全性考虑:静电除尘器通常需要与电源连接,因此选择安装位置时需要考虑电源接线的便利性、安全性以及对设备和周围环境的安全影响。
5. 维护和保养:静电除尘器需要定期维护和保养,因此选择安装位置时需要考虑方便进行设备的维护和保养操作,如清洁滤芯或更换滤芯等。
三、正确选择安装位置的方法1. 确定空气污染源的位置:首先需要根据实际情况确定空气污染源的位置。
可以通过观察或测量等手段找出主要的污染源,以便选择合适的安装位置。
2. 考虑空气流动情况:在确定空气污染源位置后,需要考虑周围的空气流动情况。
通常情况下,选择位于污染源附近的空气流动较好的位置,以便更好地捕捉和除尘。
3. 考虑设备维护便利性:选择安装位置时还需要考虑设备维护的便利性。
保证设备能够方便地进行维护和保养操作,比如容易取下滤芯进行清洁或更换等。
静电除尘器安装技术要求及验收规范静电除尘器工作原理:电除尘器室在两个曲率半径相差很大的阳极板和阴极线上,通以高压直流电,维持一个足以使气体电离的静电场。
气体电离后所产生的电子、阴离子和阳离子,吸附在通过电场的粉尘上,而使粉尘获得荷电。
荷电粉尘在电场力的作用下,便向电极性相反的电极运动而沉积在电极上,以达到粉尘和气体分离的目的。
当沉积在电极上的粉尘厚度达到一定的厚度时,通过振打使其以片状脱落,被振落的灰尘落入灰斗中,完成清灰过程。
主要配套件:1 微机自控高压供电装置(整流变压器、高压控制柜、高压阻尼电阻)2高压隔离开关柜 3.穿墙套管4.低压微机自控柜5.振打就地操作箱6.顶部端子箱7.检修箱8.照明箱 9.低压操作箱10.铂热电阻 11.阳打减速机12.阴打减速机 13.分布板振打减速机14.电动葫芦 15.灰斗振动器16.灰斗料位计安装工艺及技术要求:一、基础验收:会同基础施工单位,根据有关标准验收基础强1.预埋地脚螺栓无损伤,间距符合设计和安装要求,地脚螺栓的丝扣长度应在可调范围之内。
2.预埋件的位置、尺寸和规格数量符合安装图纸要求。
预埋件埋设牢固可靠,与混凝土结合紧密,用敲击法检查时无空声。
3.基础外形尺寸符合设计要求二、钢支架安装1.先将球面座按设计要求放置,无误后将地脚螺栓拧紧并点焊,将固定立柱立起用铅垂线找正后加临时斜撑或拉筋予以固定,用同样的方法安装其余的立柱并临时固定,测量柱距、柱顶标高、及对角线其偏差应符合以下规定:然后在各柱之间加临时拉筋,以保证安装电除尘器底梁时立柱不发生们移或摆动。
三、支承安装及验收(滑动支座):1.先在基础外定出纵轴基准点,每端两点为宜作为电除尘器的安装基准,在以后的安装中以此基准校正各部位坐标。
2.严格按照图纸要求首先安放固定支座 , 然后以固定支座为基准,安装单向和万向支承,注意位移方向不得装错。
在每个支承的上平面划出中心十字线及底梁摆放时的外廓线,照此中心位置测量各支承的中心距及对角线误差。
电除尘器标准电除尘器是一种利用电场力将粉尘从气体中分离的设备,广泛应用于煤炭、水泥、冶金等行业的粉尘排放控制。
为了确保电除尘器的有效运行和排放粉尘的符合标准,制定了一系列的电除尘器标准,以规范电除尘器的设计、安装、运行和维护。
本文将对电除尘器标准进行详细介绍,以便相关行业人员了解和遵守。
首先,电除尘器的设计和制造需要符合相关标准,包括结构设计、材料选用、电场参数等方面。
设计时需要考虑电除尘器的处理风量、粉尘浓度、粉尘特性等因素,确保电除尘器具有良好的除尘效果。
同时,制造过程中需要符合相关的工艺标准,确保设备的质量可靠。
其次,电除尘器的安装和调试也需要按照标准进行。
安装时需要考虑设备的位置、支撑结构、进出口管道连接等问题,确保设备安全稳定地运行。
调试时需要进行电场参数的调整、清灰系统的测试等工作,以确保设备的正常运行。
电除尘器的运行和维护也是关键的环节。
在运行过程中,需要根据设备的工作状况进行实时监测,及时处理异常情况,确保除尘效果符合要求。
同时,定期的维护保养工作也是必不可少的,包括清灰系统的检查、电场部件的维护、设备的润滑等,以延长设备的使用寿命。
此外,电除尘器的排放粉尘需要符合国家相关的排放标准。
在运行过程中,需要对排放进行在线监测,确保排放浓度、排放量等指标符合要求。
对于超标排放的情况,需要及时采取措施进行调整,以确保环境的清洁和安全。
总的来说,电除尘器标准涵盖了设备的设计、制造、安装、运行和维护等方方面面,对于确保电除尘器的正常运行和排放粉尘的符合标准起到了重要的作用。
相关行业人员需要深入了解这些标准,并严格遵守,以确保设备的安全稳定运行,同时也保护环境,促进行业的可持续发展。
静电除尘器安装的工程质量验收与评估静电除尘器是一种常见的空气净化设备,广泛应用于工业领域中的污染控制。
为了确保静电除尘器的正常运行和工程质量,对其安装过程进行验收和评估是必要的。
本文将重点探讨静电除尘器安装的工程质量验收与评估的相关内容。
一、验收要点静电除尘器安装的工程质量验收是确保其功能正常、气密性良好、结构牢固的重要环节。
以下将从以下几个方面对验收要点进行详细说明。
1. 设备安装位置的合理性静电除尘器的安装位置应符合工艺要求和设计规范,在安装前需要详细核对工艺流程图和设备布局图,确保设备与管道的连接正确无误。
安装位置的合理性还需要考虑到维护和维修的便捷性。
2. 设备安装固定的稳固性静电除尘器在运行过程中会产生较大的震动,因此安装过程中应特别注意设备的固定,确保设备牢固不松动。
通过使用合适的螺栓和紧固件,并进行适当的紧固力度,可以确保设备的固定稳固性。
3. 输送管道的气密性检查输送管道的气密性对静电除尘器的工作效果至关重要。
安装完成后,应进行相应的气密性检查。
一般采用压力差法或烟雾法进行检查,确保输送管道无漏气、无渗漏。
4. 高压电源和控制系统的连接静电除尘器的高压电源和控制系统是其正常运行的关键部分。
安装验收过程中需要仔细检查高压电源的连接情况,确保连接稳定可靠。
同时还需对控制系统进行测试,保证各个功能正常工作。
5. 导线的正确连接静电除尘器内部有大量导线需要连接,保证其正确、牢固地连接是安装验收的重要环节。
在安装过程中,需要详细核对设备的电气图,确保导线接头正确连接,无松动现象。
二、评估指标静电除尘器的工程质量评估是对其安装结果进行客观评价的过程,以确保设备的性能和使用寿命。
以下将介绍一些常用的评估指标。
1. 净化效率静电除尘器的净化效率是评估其工程质量的重要指标之一。
通过对进出口气体中颗粒物质量浓度的测量,可以计算出静电除尘器的净化效率。
净化效率的测试需由专业人员进行,并使用准确可靠的测量设备。
电除尘器标准电除尘器是一种利用电场力将粉尘颗粒从气流中去除的设备,广泛应用于煤炭、水泥、冶金等行业的粉尘处理过程中。
为了确保电除尘器的正常运行和高效除尘,制定了一系列的标准来规范其设计、制造和使用。
本文将介绍电除尘器的相关标准内容,以便各行业在选择和使用电除尘器时能够遵循相关规范,提高除尘效率,保障生产环境和员工健康。
首先,电除尘器的设计和制造应符合国家相关标准和规定。
在设计过程中,应考虑设备的结构合理性、除尘效率、电场强度、电极材料选用等因素,确保设备能够稳定、高效地工作。
制造过程中,应严格按照设计图纸和工艺流程进行生产,保证设备的质量和性能符合标准要求。
其次,电除尘器在安装和调试过程中,应严格按照相关标准进行操作。
安装时应注意设备的水平度和固定稳固性,避免因安装不当而导致设备不稳定或者漏风现象。
在调试过程中,应按照设备说明书和相关标准进行操作,确保设备能够达到设计要求的除尘效果。
另外,电除尘器在使用过程中,应定期进行维护和保养,以确保设备的正常运行。
维护工作包括清理除尘器内部的灰尘、检查电场和电极的状态、检修电源系统等。
保养工作则包括润滑设备的传动部件、更换易损件等。
这些工作的目的是延长设备的使用寿命,保证设备的除尘效率。
最后,电除尘器的运行管理应符合相关标准要求。
运行管理包括设备的操作规程、安全生产管理、设备运行记录等。
操作规程应明确设备的操作流程和注意事项,确保操作人员能够正确、安全地操作设备。
安全生产管理则包括设备的安全防护措施、应急预案等,以应对突发情况。
设备运行记录则是对设备运行情况的记录和分析,以便及时发现和解决设备运行中的问题。
综上所述,电除尘器的标准涉及到设备的设计、制造、安装调试、使用维护和运行管理等方方面面,对电除尘器的选择和使用具有重要指导意义。
各行业在使用电除尘器时,应严格遵循相关标准要求,确保设备的正常运行,提高除尘效率,保障生产环境和员工健康。
静电除尘器安装的行业标准与规范解读静电除尘器是一种专业清洁设备,广泛应用于工业生产中的粉尘净化、环境治理等领域。
为了确保静电除尘器的正常工作和安全性,行业内制定了一系列的标准和规范,本文将对静电除尘器的安装标准和规范进行解读。
一、安装位置选择与准备工作静电除尘器的安装位置选择非常关键,通常应选择在离排风口最近的地方安装,以便有效地减少管道阻力。
在安装之前,还需要对安装位置进行准备工作,清除杂物并确保无火源和易燃物质,以防发生火灾事故。
二、防静电处理为了避免静电的产生和积聚,需要对静电除尘器及其附属设备进行防静电处理。
具体措施包括将所有金属部件接地,使用电气绝缘材料包裹电线和设备,以及安装适当的接地装置等。
三、安装管道和风机在进行静电除尘器的安装时,需要合理布置和连接管道,并确保管道的密封性和稳定性。
同时,选用适当的风机,使其能够提供足够的风量和风压,以确保静电除尘器正常工作。
四、安装除尘电极和集尘板除尘电极和集尘板是静电除尘器的核心组件,安装时需要注意以下几点:1. 电极与集尘板的安装间距应符合设计要求,一般为20-30mm,以确保收集效果最佳。
2. 安装时要确保电极与集尘板的平行度,以及电极之间的间距均匀一致。
3. 定期清洗和维护电极和集尘板,以保持其良好的除尘效果。
五、电气设备的安装静电除尘器的电气设备安装要符合相关的电气安全标准,包括:1. 使用合格的电气材料和设备,并按照规定进行接线和连接。
2. 安装过程中要确保电气设备与静电除尘器相互独立,避免干扰和故障。
3. 静电除尘器的电气设备应有过载保护和漏电保护等功能,以确保人身安全和设备的正常运行。
六、安全措施在静电除尘器的安装和运行过程中,应加强安全措施,包括:1. 提供充足的防护装置,防止工作人员接触到高压设备和易燃气体。
2. 建立完善的操作规程和应急预案,以应对突发情况和事故。
3. 定期进行设备巡检和维护,确保静电除尘器的稳定运行。
总结静电除尘器的安装标准与规范对于确保设备的安全和正常运行非常重要。
静电除尘器安装的设计与施工方案优化一、引言静电除尘器作为一种常见的空气净化设备,广泛应用于工业生产和环境治理领域。
它通过利用静电原理,将带电颗粒吸附于电极上,达到除尘和净化空气的目的。
然而,在实际的安装过程中,由于缺乏合理的设计和施工方案,常常导致除尘器的效率低下或者存在安全隐患。
本文就静电除尘器的安装进行设计与施工方案的优化进行探讨。
二、设计方案优化1. 确定除尘设备位置在进行静电除尘器的安装之前,首先需要确定除尘设备的安装位置。
该位置应选择在污染源附近,以能够在最大程度上减少带电颗粒传播的距离,提高除尘效率。
同时,还需考虑设备的布局和维护空间。
2. 设计合理的系统风道除尘器的风道系统设计合理与否直接影响到除尘器的工作效能。
应根据实际工艺要求和现场情况,合理设计系统风速、管道布局及角度,减少漏风和阻力,提高系统的吸尘效果。
3. 选择合适的电极材料静电除尘器的电极材料直接影响到除尘器的除尘效果。
一般情况下,金属材质具有良好的导电性和抗腐蚀性能,可选择不同种类的合金材料作为电极,以提高除尘器的效率和使用寿命。
4. 优化高压电源高压电源是静电除尘器的核心部件,其稳定性和输出功率直接关系到除尘效果。
因此,在施工过程中,应选择稳定可靠的高压电源,并合理设置电源参数,以确保除尘器能够正常工作。
三、施工方案优化1. 施工前的准备工作在安装静电除尘器之前,需要对施工现场进行认真的勘察和测量,了解污染源的情况和形态。
同时,还需对材料和设备进行检查,确保其完好无损,满足施工要求。
2. 合理组织施工队伍静电除尘器的安装属于复杂的机电工程,需要由专业的施工队伍进行操作。
施工队伍应具备丰富的经验和技术,能够熟练操作设备,确保施工质量和安全。
3. 严格施工规范静电除尘器的安装过程中,需要按照相关的标准和规范进行操作。
施工人员应进行逐步详细的施工方案编制,并结合实际情况进行调整。
同时,施工人员应穿戴相应的防护设备,确保施工过程的安全。
静电除尘器是一种常见的工业除尘设备,通常用于去除空气中的颗粒物和粉尘。
以下是静电除尘器安装的一般方案:
1. 安装位置选择:
-选择距离粉尘源较近的位置,以确保有效捕集粉尘。
-确保安装位置有足够的空间容纳静电除尘器设备,并方便设备的维护和清洁。
2. 安装步骤:
1. 准备工作:
-确保安装位置周围环境清洁整洁,无碍事物影响设备安装。
-准备好安装静电除尘器所需的工具和设备。
2. 固定支架:
-根据静电除尘器设备的尺寸和重量,选择合适的支架进行固定。
-确保支架稳固可靠,能够承受设备的重量和工作时的振动。
3. 连接管道:
-将静电除尘器与粉尘源之间的管道连接起来,确保连接紧密,避免漏气或漏尘。
-采用防静电管道,避免静电放电引发安全问题。
4. 电气连接:
-将静电除尘器的电源线连接到电源插座,确保接线正确并牢固。
-注意接地,确保设备的接地良好,避免静电危险。
5. 调试测试:
-在安装完成后进行设备的调试测试,检查各部件是否正常工作,是否有异常噪音或震动。
-调整静电除尘器的工作参数,确保其适应实际的粉尘处理需求。
3. 安全注意事项:
-在安装过程中,要注意人员安全,避免发生意外伤害。
-遵守相关安全操作规程,确保设备安全稳定运行。
-需要定期对设备进行维护保养,确保设备长期有效运转。
以上是一般静电除尘器安装的基本方案,具体安装过程中要根据设备型号、厂家提供的安装说明书和现场实际情况进行操作,确保安装的顺利进行和设备的正常使用。
除尘用品工程施工规范标准一、总则1.1 本规范是为了规范除尘用品工程施工,保障施工质量,确保工程顺利进行,达到设计要求。
1.2 本规范适用于除尘用品工程的设计、施工和验收等全过程。
1.3 本规范内容包括了设计要求、施工准备、材料设备、工程施工、验收标准等方面的规定。
二、设计要求2.1 设计单位应根据工程实际情况,合理确定除尘用品的数量和规格,保证工程的除尘效果。
2.2 设计单位应根据工程要求,确定除尘用品的安装位置和布置方式,保证工程施工顺利进行。
2.3 设计单位应根据工程要求,确定除尘用品的操作参数,确保工程正常运行。
2.4 设计单位应根据工程要求,确定除尘用品的检修要求,保证工程的长期稳定运行。
三、施工准备3.1 施工单位应认真研究设计图纸,理解工程要求,做好施工准备。
3.2 施工单位应根据设计要求,准备好相应的材料设备,确保施工进度。
3.3 施工单位应组织好施工人员,具备相应的经验和技能,确保施工质量。
3.4 施工单位应做好施工计划,合理安排施工进度,确保工程按时完成。
四、工程施工4.1 施工单位应按照设计要求,按照工程图纸进行施工,保证施工质量。
4.2 施工单位应对施工过程进行监督和检查,及时发现并解决问题。
4.3 施工单位应按照工程进度要求,逐步完成各项施工任务。
4.4 施工单位应在施工结束后,对工程进行彻底清理,保证工程面貌整洁。
五、验收标准5.1 施工单位应组织对工程进行验收,保证工程符合设计要求。
5.2 验收单位应根据设计要求,对工程进行细致检查,明确工程质量。
5.3 验收单位应对工程进行试运行,验证工程性能,保证工程正常运行。
5.4 验收单位应出具相应验收报告,明确工程的验收结果,确保工程可以投入使用。
六、安全保障6.1 施工单位应制定相应的安全措施,确保工程施工过程中的安全。
6.2 施工单位应对施工人员进行安全教育,提高员工安全意识。
6.3 施工单位应严格遵守安全规章制度,确保施工过程中的安全。
转炉干法电除尘器安装工艺及注意事项摘要:圆筒式静电除尘器是转炉烟气干法除尘系统中非常关键的除尘设备,静电除尘器的安装质量是烟气除尘系统能否安全稳定运行的重要因素。
本文简要介绍了静电除尘器的安装工艺流程、施工技术和注意事项。
关键词:静电除尘器工艺流程施工技术注意事项1.圆筒式静电除尘器说明静电除尘器的作用是收集转炉烟气中的灰尘,在除尘器内沿气流方向平行布置一些收尘极,这些收尘极间形成多个收尘通道,放电极间隔均匀地布置在收尘通道中心。
通过高压硅整流变压器和其控制系统,施加给放电极负的高压,使得在放电极和收尘极之间形成负高压电场,含尘烟气进入静电除尘器后,可电离气体被电离,在电场力的作用下,气体正离子被放电极捕集,气体负离子向收尘极运动,气体负离子在运动过程中与粉尘碰撞并附着在粉尘上使粉尘荷电,荷电粉尘向收尘极运动直至被收尘极捕获。
粉尘积累到一定厚度后,由振打清灰装置将粉尘震落到除尘器底部,通过刮灰装置将粉尘刮到内置链式输灰机内,再通过输灰系统将粉尘输送到储灰仓,静电除尘器除尘流程结束。
2.圆筒式静电除尘器安装工艺特点除尘器无法整体运输,只能在安装现场进行零部件的拼装,除尘器本体大量的零部件安装是一项非常繁琐的工作;阴阳极极间距是电场电压的保证,圆筒式静电除尘器的阳极板排及阴极小框架垂直高度十几米,极易弯曲变形,现场组对安装及调整难度非常大;静电除尘器内部流通的是煤气、空气等,容易产生爆炸,因此电除尘器壳体焊接质量标准要求高;电除尘器运行自动化程度较高,且电除尘器一旦投运除尘器内部再检修处理问题非常困难,因此在安装阶段除尘器本体的每个系统、每个部件的安装都必须严格认真,否则任何一个部件出现故障都有可能影响电除尘器的正常运行。
3.施工工艺流程及施工技术3.1施工工艺流程圆筒式静电除尘器主要由钢支架、壳体、阳极板排、阴极框架及吊挂装置、分布板、振打装置、刮灰系统、输灰系统、内部走台、外部平台、泄爆阀、高压电源、文丘里管、壳体保温等组成,其中壳体又包括中间环形梁、边部环形梁、筒体、锥形进风口、锥形出风口等。
静电除尘器的技术要求一. 供货范围;1. 设备的设计、制造和安装。
2. 电除尘器本体 :①本设备所需框架钢结构件。
②前自进口管,后至出口管,封头不需法兰。
上自电除尘器顶盖,下至灰斗卸灰出口法兰。
③本设备全部平台、栏杆④检修用起重装置⑤全部振打电机,电加热器,绝缘瓷件等。
⑥卸灰系统⑦除尘器支架为混凝土结构,电收尘器本体及支座平面以上的走梯、检修平台以及内部的全部机械设备, 。
⑧满足正常运行二年的常用备件3. 电气、仪表;①全套高压整流电源及控制柜。
②低压控制系统。
③装置本体一次仪表。
电压、电流要求远传接入 DCS 系统。
注:不包括所有电缆、电缆桥架和照明系统。
二.设计规范和总体要求2.1 35t/h吹风气回收装置项目静电除尘器订货参数处理风量:110000Nm 3/h (平均 130000N m3/h (瞬时入口浓度:<7g/m3 出口浓度:<50mg/m3除尘器效率:≥ 95%烟气温度:<180℃阻力:<250Pa漏风率<5%出灰方式:加湿后汽车运走外型尺寸:总长<14500mm总宽<6500mm2.2 45t/h三废混燃炉项目静电除尘器订货参数处理风量:130000Nm 3/h (平均 150000N m3/h (瞬时入口浓度:<15g/m3出口浓度:<50mg/m3除尘器效率:≥ 99.5%烟气温度:<180℃阻力:<250Pa漏风率<5%出灰方式:加湿后汽车运走外型尺寸:总长<18500mm总宽<7500mm2.3 设计技术要求本体性能(1严格要求做到绝缘可靠 , 防止漏电 , 漏风事故发生 .(2在设计、制造、安装中,应提供有效的安全防范措施,并说明。
(3极板、极线选材优良,能适应各种工况,做到安全可靠,投标方应提供最低使用寿命。
(4提供必须的开停车运行说明。
(5除尘效率高,故障率低,连续运行时间长,维护、检修方便,尽可能做到不停车检修。
静电除尘器安装技术要求及验收规范静电除尘器工作原理:电除尘器室在两个曲率半径相差很大的阳极板和阴极线上,通以高压直流电,维持一个足以使气体电离的静电场。
气体电离后所产生的电子、阴离子和阳离子,吸附在通过电场的粉尘上,而使粉尘获得荷电。
荷电粉尘在电场力的作用下,便向电极性相反的电极运动而沉积在电极上,以达到粉尘和气体分离的目的。
当沉积在电极上的粉尘厚度达到一定的厚度时,通过振打使其以片状脱落,被振落的灰尘落入灰斗中,完成清灰过程。
主要配套件:1 微机自控高压供电装置(整流变压器、高压控制柜、高压阻尼电阻)2高压隔离开关柜 3.穿墙套管4.低压微机自控柜5.振打就地操作箱6.顶部端子箱7.检修箱8.照明箱9.低压操作箱10.铂热电阻11.阳打减速机12.阴打减速机13.分布板振打减速机14.电动葫芦15.灰斗振动器16.灰斗料位计安装工艺及技术要求:一、基础验收:会同基础施工单位,根据有关标准验收基础强1.预埋地脚螺栓无损伤,间距符合设计和安装要求,地脚螺栓的丝扣长度应在可调范围之内。
2.预埋件的位置、尺寸和规格数量符合安装图纸要求。
预埋件埋设牢固可靠,与混凝土结合紧密,用敲击法检查时无空声。
3.基础外形尺寸符合设计要求钢支架安装二、先将球面座按设计要求放置,无误后将地脚螺栓拧紧并点焊,1.将固定立柱立起用铅垂线找正后加临时斜撑或拉筋予以固并临时固定,测量柱距、定,用同样的方法安装其余的立柱柱顶标高、及对角线其偏差应符合以下规定:然后在各柱之间加临时拉筋,以保证安装电除尘器底梁时立柱不发生们移或摆动。
三、支承安装及验收(滑动支座):1.先在基础外定出纵轴基准点,每端两点为宜作为电除尘器的安装基准,在以后的安装中以此基准校正各部位坐标。
2.严格按照图纸要求首先安放固定支座, 然后以固定支座为基准, 安装单向和万向支承,注意位移方向不得装错。
在每个支承的上平面划出中心十字线及底梁摆放时的外廓线,照此中心位置测量各支承的中心距及对角线误差。
3.安装时,若各支承标高误差较大,可在柱顶和支承之间加垫铁,垫铁厚度不超过5mm,周边与支承底板周边相吻合,不得超出,焊接时必须把圈梁、支承底板及垫铁板焊为一体。
4.支承标高验收:相邻支承的中心距不大于±3mm,相邻支承的对角线不大于±3mm,支承表面的水平度不大于1mm,各支座标高偏差≤±3mm。
四、圈梁安装及验收:1.安装前对分段圈梁焊件进行组焊,并对所有圈梁进行检验,超标时予以校正至符合图样要求。
2.先吊装边梁,按底梁和底梁支承中心要求摆放。
3.吊装端底梁,端底梁与边梁组成一个方框,测量其对边、对角尺寸以后在接缝处点焊。
测量误差,要求如下:对边误差≤3mm 对角误差≤5mm4.底梁与底梁支承必须接触良好,安装完成后,其上平面平面度允差≤3mm。
5.底梁各连接部位焊接时需采取措施,规定先后次序,防止焊接变形。
五、灰斗安装及验收:由于灰斗不易于运输,一般为现场组装。
1 在组装前尽量找一平整工作面,并利用槽钢做一基准平台,并找平。
2 然后利用平台拼装灰斗,并保证各边对接平整均匀及加强筋板对齐无错牙现象。
3 在灰斗内的纵向、横向加临时支承,以免焊接、吊装时变形。
4. 检查灰斗上法兰口与圈梁内壁尺寸上否相符, 不对时允许用火焊修割, 灰斗找正后施焊密封。
5.灰斗挡风板(阻流板)组焊时,注意挡风板的方向。
灰斗挡风板与灰斗内壁可加若干支承的焊接要牢固。
6.灰斗安装验收:(1)焊缝必须严密,密封性可用渗油法检查,灰斗内壁上的疤痕必须用砂轮机磨掉。
(2)灰斗内壁各个角的弧形板是便于灰尘流动而设,其接缝处焊缝必须光滑平整无疤痕,以免积灰。
3)灰斗外壁的角钢筋要对齐,搭接处要焊牢,以免影响强度。
(4)灰斗上口对角线误差不大于5mm,各灰斗底部法兰中心位置偏差不大于6mm,组装后灰斗高度误差不大于10mm。
六、内部走台安装及验收:1.尘中走道必须注意随后安装在其上的阳极板排、振打杆定位装置,需符合图纸要求。
.划出电场中心线,在尘中走道上做标记。
2验收:尘中走道上的阳极板排定位装置与电场中心线偏差不大于3mm;相邻定位装置中心线偏差1mm;相邻电场内部走台对角线偏差不大于5mm。
七本体安装:壳体包括:立柱、大梁、墙板、顶盖板1. 立柱安装及验收(1)立柱检查由于运输、现场堆放等原因,有可能造成立柱的变形。
安装前,应对单根立柱逐根进行检查,其直线度为5mm,立柱端面与中心线的垂直度为3mm,如出现超标,应予以校正。
检查立柱型号及数量,符合图纸的要求,不得装错。
检查立柱两端端板螺孔中心线,应分别与底梁和大梁孔组中心线相吻合。
(2)立柱的安装单根吊装时,吊装一根,临时固定一根,即将立柱底部端板与底梁用螺栓连接或点焊并用型钢或钢丝绳拉住,以防倾倒。
方法及要求:1用经纬仪或铅坠线找每根立柱的允许偏差千分之一,最大偏差不大于10mm。
允许在立柱底面垫铁板,所垫厚度不大于5mm,而且要在底面分段垫实,垫铁外廓尺寸与立柱底面周边一致,不得缩进或超出。
2各立柱间距安装偏差不大于立柱间距的千分之一,最大不超过10mm。
立柱与水平面的垂直度为立柱长度的千分之一,最大不超过10mm。
立柱顶部标高相互差值不大于5mm。
(3)安装立柱支撑:复查立柱柱距,对角线和柱顶标高,若超标时予以调整。
拧紧各部位螺栓,对施焊部位全部焊接且保证密封。
吊装要求在立柱的内侧划出横撑所在位置及斜撑的全部等高线,柱的外侧划出中心线。
吊装时,先不摘钩,待垂直度及标高找正并装上临时支撑后,方可摘钩。
以后每吊一排组件应检查柱距、对角线和标高,符合图纸要求。
全部组件吊装就位并检验合格后,拧紧各部螺栓并按图纸要求进行焊接密封。
2 墙板安装及验收:两侧墙板的安装顺序根据现场情况决定。
首先现场拼装焊接并校正墙板因搬运造成的凹凸不平处,分段吊装,找正位置后施焊,焊缝应严密、光滑、无焊瘤,全部焊缝应做渗油试验。
墙板垂直度为±5mm,墙板应按图纸要求进行焊接,不得点焊或漏焊,检查墙板与立柱、加强筋连接处焊接的密封性最为重要。
3.大梁安装及验收:大梁安装前应做精度复查,超标时应予以校正。
两根大梁间的跨距,允许偏差不大5mm。
各大梁相对标高误差不大于5mm。
大梁中心线与立柱中心线偏差不大3mm。
整体框架精度检查合格后,将立柱与底梁、立柱与立柱支撑、立柱与大梁等接缝处全部焊接。
所有焊缝要牢固可靠,密封、不得有夹渣、气孔等缺陷,焊缝要求光滑、平整。
4 顶盖上下盖板安装与验收:顶盖上盖板待阴、阳极系统安装完毕并检查合格后方可安装。
并注意盖板上吊点开孔位置。
八、进口烟箱安装及验收:1进口烟箱主要由上、下、左、右壁板,加强筋和连接板组成,根据现场条件,确定烟箱组装后还是单片吊装。
一般应全部组装好焊接完毕在吊装,焊接时应注意变形。
2装气流分布板可在烟箱下壁板上开工艺孔,进口气流分布板按图纸规定的编号施工,安装符合图纸要求。
3起吊时在中心位置临时焊接三只吊耳,焊接前应充分估计吊耳能承受得力足够起吊重量。
九、出口烟箱安装及验收:1.出口烟箱由壁板、连接板、加强筋等组成,吊装与进口烟箱吊装方案相同。
2. 按图清点检查零部件,校正运输变形。
和进口烟箱一样起吊,与出口柱连接。
3 焊接保证气密性。
出口槽型板装置按图纸要求安装。
十、阴、阳极系统安装及验收:阴、阳极系统是电除尘器的关键部位,除尘效率的高低其安装质量的好坏是主要因素,因此,施工和工程技术人员应充分重视该部件的安装质量,如阳极板、阴极线发运至现场应及时采取防雨措施,以保证其表面质量。
1.阳极部分吊装:1)按图纸要求检查阳极悬吊架质量。
2)检查校正阳极板,使其平面度≤±10mm,校正时严禁用金属锤敲击并采用冷态校正。
3)阳极悬吊梁架于大梁下翼缘板,调整阳极悬吊架的横向中心线与墙板电场横向中心线相吻合。
水平偏差≤±3mm,每两根悬吊架中心线距400±1mm。
(4)阳极悬吊架与阴极框架横向中心线偏差≤±3mm。
(5)阳极板吊装,吊装前极板长短调整夹、固定夹安装就位,吊装时应采取措施防止极板变形。
(6)极板吊装时,注意正反安装及吊挂点位置,严格按照图纸要求,不能装错。
(7)待板排安装就位后,安装阳极振打杆,注意振打杆下平面与走台定位装置之间的距离应严格保证图纸要求,否则进行调整。
(8)板排平面度为8mm,对角线长度相互差值不大于5mm。
(9)阳极板排吊装完毕,全部检查合格后,所有悬吊梁、所有螺母必须做焊接,焊缝不允许有尖角和毛刺。
(10)检查异极间距,偏差为200±10mm,每个通道用“T”型量具,测量每根极线,不合格时需校正,对每个通道二侧在高度方向测量10 个点,并做好纪录。
2.阴极部分吊装:(1) 阴极悬吊系统安装a、阴极系统的安装,特别是石英套管,在安装前必须仔细检查,不得有裂纹。
b、同一组四个套管应调整到同一水平面,其平面度为1mm,中心距偏差1mm,对角线偏差2mmc、绝缘套管中心线与吊杆中心线应重合,其同轴度为5mm。
d、套管下面加柔性垫板,每个套管的上平面保持水平,其倾斜度为2mm。
e、阴极大框架在地面按图纸要求组装成一个整体起吊,注意同一电场大框架的对称,并注意安装振打轴承座的大框架,不得装错。
组装后的尖角应做导角或圆角处理。
f 技术要求:1同一电场两个大框架的中心线在该电场沿气流方向的中心平面内,其极限偏差为±5mm。
2同一电场两个大框架悬挂同一小框架所对应的型钢在同一平面内,其平面度为5mm.3大框架悬挂同一组小框架的悬挂点须在同一条与水平面垂直的直线上,其直线度为3mm。
(2)阴极小框架安装:a、阴极小框架在临时平台上组装成一个整体框架,焊缝光滑无毛刺尖角,悬吊检查其平面度为6mm。
b、极线校正符合图纸要求后安装在小框架上松紧度要一致、适中,极线上部固定螺栓拧紧,下部用于极线膨胀的螺栓拧紧后松四分之一圈,100%检查合格后螺栓、螺母做止转焊接,不允许有毛刺尖角。
c、大框架上有一固定极距(400mm)角钢(设有定位槽),待整个电场间距调整好后(冷态升压试验)合格后固定焊牢。
十一、阳极振打安装及验收:1.按图纸固定轴承支撑。
支撑架必须牢固,无晃动。
2.安装轴承及振打轴,振打轴联接时,同轴度公差为3mm,相邻轴承的同轴度为1mm,待调整后固定。
3.安装锤头,注意锤头装配逐个转过105°,锤头组与连板一定要卡紧,防止间隙过大脱落。
锤头(包括阳极、阴极、分布板、槽板的锤头)与承击砧的接触位置极限偏差在水平方向为±2mm,在竖直方向为±5mm。
锤头与承击砧必须是线接触,接触长度大于锤头厚度的三分之二以上。
每个锤头必须转动灵活,无卡死、碰撞现象。
