土方开挖及基坑支护安全监理旁站记录
- 格式:doc
- 大小:179.00 KB
- 文档页数:2

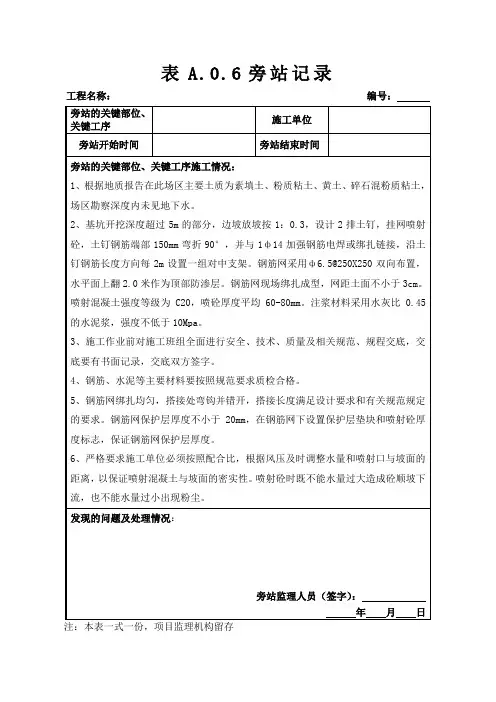

表A.0.6旁站记录
工程名称:编号:
旁站的关键部位、
施工单位
关键工序
旁站开始时间旁站结束时间
旁站的关键部位、关键工序施工情况:
1、根据地质报告在此场区主要土质为素填土、粉质粘土、黄土、碎石混粉质粘土,场区勘察深度内未见地下水。
2、基坑开挖深度超过5m的部分,边坡放坡按1:0.3,设计2排土钉,挂网喷射砼,土钉钢筋端部150mm弯折90°,并与1ф14加强钢筋电焊或绑扎链接,沿土钉钢筋长度方向每2m设置一组对中支架。
钢筋网采用ф6.5@250X250双向布置,水平面上翻2.0米作为顶部防渗层。
钢筋网现场绑扎成型,网距土面不小于3cm。
喷射混凝土强度等级为C20,喷砼厚度平均60-80mm。
注浆材料采用水灰比0.45的水泥浆,强度不低于10Mpa。
3、施工作业前对施工班组全面进行安全、技术、质量及相关规范、规程交底,交底要有书面记录,交底双方签字。
4、钢筋、水泥等主要材料要按照规范要求质检合格。
5、钢筋网绑扎均匀,搭接处弯钩并错开,搭接长度满足设计要求和有关规范规定的要求。
钢筋网保护层厚度不小于20mm,在钢筋网下设置保护层垫块和喷射砼厚度标志,保证钢筋网保护层厚度。
6、严格要求施工单位必须按照配合比,根据风压及时调整水量和喷射口与坡面的距离,以保证喷射混凝土与坡面的密实性。
喷射砼时既不能水量过大造成砼顺坡下流,也不能水量过小出现粉尘。
发现的问题及处理情况:
旁站监理人员(签字):
年月日注:本表一式一份,项目监理机构留存。
深基坑开挖监理安全旁站记录范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!1. 引言深基坑开挖是建筑工程中的重要环节,监理安全旁站记录是确保施工安全的关键文档之一。
土方开挖及挖基坑支护安全旁站监理记录表土方开挖及挖基坑支护工程安全旁站监理过程检查明细(本页打印在背面)一、适用范围1、危险性较大的土方开挖及基坑支护、降水工程⑴、开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
⑵、开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
2、超过一定规模的危险性较大的的土方开挖及基坑支护、降水工程⑴、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
⑵、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、检查明细1.必须有开挖、支护方案□;方案必须经过监理审批□;作业前必须进行安全技术交底□2.深度≥5m的基坑其开挖及支护应经专家论证□;施工单位应根据专家论证意见完善施工方案□3.基坑周边必须设置安全可靠的防护栏杆□;危险处,夜间应设有红色标志灯□4.防护栏杆应用安全立网封闭,或在栏杆下边设置高度不低于180mm的挡脚板或400mm的挡脚笆□5.边坡坡度应严格按设计要求进行放坡□;软土基坑必须分层均衡开挖(层高不宜超过1m)□6.严禁采用挖空底脚的方法进行土方施工□;作业中必须遵循先放坡,先支护,后开挖的原则□7.机械挖土或人工挖土时应制定具体的安全防护措施□8.作业人员必须沿斜桥道上下基坑,施工人员不得随意采踏边坡上下基坑□9.应有防止基坑内积水而使基坑土体恶化影响支护结构稳定的排水措施□10.应有雨天防止地表水冲刷土壁边坡,从而防止土方坍塌的有效排水措施□11.基坑施工期间应设专人巡查其周围地面变化情况,使得能够及时发现地面裂缝或塌陷等事故隐患□12.挖方弃土及料具堆积部位应在基坑周边1.2m范围以外□13.机械运土及铲土时,应有严禁在基坑周边行走运载车辆的管理措施□14.机械挖土作业时,应有防止碰撞支护结构、工程桩或扰动基底原状土的措施□15.深基坑内应有通风、防尘、防毒和防火措施□;立体交叉作业时应有隔离防护措施□16.抽水用潜水泵和电源电线绝缘必须良好□;必须符合三相五线制和"一机一闸一箱一漏"的要求□17.夜间作业必须配备有足够的照明□;基坑内必须采用36V以下安全电压□18.基坑开挖必须有严密的变形监测措施□;监测措施中应绘有各测点的平面和立面布置图等□。
土方开挖及基坑支护安全旁站记录土方开挖即基坑支护是建筑工程中的重要环节,为了保证工程的安全进行,需要进行旁站记录。
下面是一份针对土方开挖及基坑支护安全的旁站记录,供参考:旁站记录工程名称:XXX工程工程地点:XXX地点工程单位:XXX单位旁站日期:XXX年XX月XX日旁站人员:XXX,XXX,XXX,XXX一、基本情况本次旁站的目的是为了对土方开挖及基坑支护工作进行安全评估,并对施工单位的现场操作进行检查。
旁站人员按照工程监理的要求,对施工场地进行了详细的实地考察,并对现场操作人员进行了询问,并记录了相关情况。
二、土方开挖情况1.施工单位已按照设计要求进行了土方开挖工作。
2.施工单位严格遵守了开挖隔离带的要求,确保了施工场地周围的安全。
3.土方开挖过程中,施工单位采用了适当的防护措施,确保人员和设备的安全。
4.施工单位对土方开挖过程进行了及时的排水处理,确保施工现场没有积水。
三、基坑支护情况1.施工单位已按照设计要求进行了基坑支护工作。
2.施工单位使用了适当的支护材料和设备,确保了基坑的稳定性。
3.支护工作过程中,施工单位采取了相应的安全措施,对现场人员进行了安全培训,并提供了必要的个人防护装备。
4.施工单位安排有专人进行现场监督,并定期检查支护设施的稳定性。
5.基坑支护工作进行期间,施工单位与附近居民进行了沟通,告知工程施工情况,并采取了相应的措施,确保附近居民的安全。
四、安全管理1.施工单位设立了专门的安全管理班组,并配备了专职安全管理人员。
2.安全管理人员对现场人员进行了安全生产培训,并强调了施工现场的安全意识和作业规范。
3.施工单位建立了完善的安全生产管理制度,并进行了台账记录和监督检查。
4.现场人员已按照要求佩戴了相应的安全帽、安全鞋等个人防护装备。
五、存在的问题与建议1.施工单位在土方开挖和支护过程中,对周围环境的保护尚需加强,如加强扬尘治理,防止扬尘对周边居民造成影响。
2.监理单位建议施工单位加强与附近居民的沟通,及时了解他们的意见和需求,并积极采取相应的措施。
土方开挖旁站记录记录开始时间:xxxx年xx月xx日xx时记录结束时间:xxxx年xx月xx日xx时地点:xxxx施工现场一、施工前准备:1.旁站区域划定:根据工程的要求,确定旁站区域的范围,并进行标示。
2.旁站布置:根据旁站区域的大小,合理布置旁站内的设备、材料等,确保安全有序。
3.配置安全设施:布置安全警示牌、安全告示等,提醒人员注意安全。
二、施工过程:1.进场人员登记:2.设备调用:记录调用的设备名称、数量以及调用时间,以便于工作进度的跟踪和设备使用情况的统计。
3.材料进出:记录进出旁站的材料名称、数量以及进出时间,以确保材料的使用有序和材料的安全保管。
4.人员进出:记录进出旁站区域的人员姓名、单位,及进出时间,以便于对人员出入情况进行管理和统计。
5.施工进度监控:记录开挖工程的进度,包括每日挖掘的土方量,以便于对工程进度进行控制和统计。
6.安全检查:进行定期安全检查,记录安全隐患及时整改的情况,确保施工的安全。
三、施工结束:1.施工人员撤离:记录人员离场的时间、人数及单位,以便于对人员离场情况进行统计和管理。
2.设备归还:记录归还设备的数量、名称以及归还时间,确保设备的有序归还和材料的安全保管。
3.清点材料:记录旁站内剩余的材料数量、名称,以便于对材料使用情况进行统计和核对。
4.整理旁站:对旁站区域进行清扫、整理,确保旁站区域的整洁、无积存物。
四、注意事项:在记录中还可以添加一些其他的注意事项,如临时设施的维护、卫生清理等。
记录人签名:__________。
基坑支护监理旁站方案工作细节在本工程的旁站监理过程中,我项目监理部的监理人员将按以下程序对施工过程进行旁站监理,确保工程质量。
1、项目总监根据工程实际情况,在开工前,编制详细的旁站监理方案,并分送建设单位和施工企业。
2、要求施工企业项目经理根据旁站监理方案,将关键部位、关键工序施工的时间提前一天书面通知项目监理组。
3、在高危作业、易发生安全事故的薄弱环节等工程(深基坑、高大模板、施工起重机械、脚手架、吊装工程)施工期间,自始至终全面跟踪现场的施工情况。
4、施工正常结束后,由监理员填写《安全旁站记录表》,工地施工员进行签字认可。
5、如施工中,发现施工企业存在违反安全,立即责令施工单位整改,发现其施工活动已经或者可能危及工程安全的,及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或采取其他应急措施。
苏家村片区及东站新村一期安置房基坑支护监理旁站方案一、水泥搅拌桩的监理检查1.搅拌桩施工前监理员需注意的问题工程地质勘察时应查明填土层的厚度和组成;软土层的分布范围、含水量和有机质含量,地下水的侵蚀性质等。
施工前应标定深层搅拌机械的灰浆泵输浆量、灰浆经输浆管到达搅拌机喷浆口的时间和起吊设备提升速度等施工参数,并根据要求通过成桩检验,确定搅拌桩的配比和施工工艺。
2.旁站检查控制的内容(1)采用系列深层搅拌机搅拌施工时,监理员巡视时应重点注意以下内容:1)监理人员应注意提醒施工人员控制搅拌机下沉速度,其下沉速度通过电机的电流监测表控制,工作电流不应大于10A。
2)重复搅拌提升时,要求施工人员对桩顶以下2~3m范围内或其他需要加强的部位,在重复搅拌提升时增喷水泥浆。
(2)监理人员均需注意的是:1)预搅下沉时不允许施工人员冲水,只有遇较硬土层而下沉太慢时,方可适量冲水,但须考虑冲水对桩身强度的影响。
2)以水泥浆作固化剂时,要求施工单位提交拌制后防止浆液离析的措施。
3)喷浆(粉)口到达桩顶设计标高时,要求施工人员停止提升,搅拌数秒,以保证桩头均匀密实。
土方开挖监理旁站记录时间:XXXX年XX月XX日地点:XX市XX区XX路XX号工地主持人:XXX参与人员:监理工程师、施工单位代表、建设单位代表、设计单位代表会议内容:1.开会目的本次旁站会议的目的是对土方开挖工程进行监理,提出意见和建议,确保施工过程符合设计要求和施工规范。
2.施工过程回顾施工单位代表汇报了过去一周的施工情况。
土方开挖工程已经完成了部分基坑的挖掘,并进行了支护工程。
施工单位按照设计要求进行了坑底平整、排水等工作,并已经开始进行地下管线的施工。
施工过程中未发现重大质量或安全问题。
3.监理工程师意见监理工程师对施工单位的工作表示肯定,并对土方开挖过程中存在的一些问题提出了意见和建议。
主要包括:-土方开挖的进度控制:建议施工单位根据设计要求和工程进度安排,合理控制土方开挖的进度,避免过度挖土或未按时完成开挖工程。
-坑底排水:要求施工单位加强坑底排水系统的施工和维护,确保坑底无积水。
监理工程师建议安装有效的排水设备,如泵站等,定期清理排水设备,确保排水畅通。
-支护结构的检查:监理工程师要求施工单位定期检查支护结构的安全性和完整性,确保支护材料的质量和施工过程的合理性。
如发现问题及时进行修复或更换。
-土方开挖的安全措施:监理工程师呼吁施工单位加强对土方开挖施工的安全管理,做好防护工作,避免人员伤亡和设备损坏。
4.建设单位和设计单位的汇报建设单位代表对施工单位的工作表示满意,并表示将继续支持监理工程师的工作。
设计单位代表对土方开挖的设计提出了一些建议,包括在施工过程中需要注意的地质情况、土质变化等,以及对支护结构的设计和施工要求。
5.其他事项讨论会议还讨论了其他相关事项,如施工单位的施工人员配置、材料采购等。
会议要求施工单位在施工过程中按照相关规定配备合格的施工人员,并严格控制材料采购,确保施工质量和进度。
6.下一步工作安排会议最后确定了下一步的工作安排,包括监理工程师对施工单位的工作进行监督和检查,建设单位继续提供支持和配合,施工单位按照要求进行施工并及时汇报进展情况。
管道沟槽土方开挖旁站记录时间:2024年5月1日地点:XX市XX区XX路XX号天气状况:晴天参与人员:项目经理、施工员、检测员、监理工程师、安全员开挖单位:XX建筑有限公司1.工程概况:本次工程是为了新建一条供水管道,总长度约为500米。
开挖过程中遇到一些特殊情况,需要进行旁站记录。
2.工程地点:本次开挖工程在XX市XX区XX路XX号,交通便利,周边环境较为良好。
3.工程开挖过程:5月1日,开挖工作正式开始。
开挖单位按照设计要求进行开挖作业,首先进行标志设置,确保施工区域的安全。
随后,使用挖掘机进行土方开挖,施工员按照施工计划进行指挥。
开挖过程中发现地下存在一些石块和杂物,需要进行及时清理。
同时,施工人员注意周围环境,确保施工安全。
4.基坑支护:随着土方开挖,出现了部分基坑岩层不稳定的情况。
为了保证开挖工程的顺利进行,开挖单位进行了基坑支护。
采用了钢支撑和喷射混凝土围护的方法进行支护,确保基坑的稳定性。
5.土方质量检测:为了控制土方开挖的质量,特别邀请了专业的检测员进行土方质量检测。
检测员按照相关标准和要求进行了土方抽样和检测。
初步检测结果显示,土方质量良好,符合规范要求。
6.安全措施:为了保证施工过程的安全,开挖单位对施工人员进行了安全培训,并配置了相关的防护设备。
现场安全员对施工现场进行了巡查,确保各项安全措施得到落实。
施工人员严格按照操作规程进行作业,没有发生安全事故。
7.现场协调与沟通:施工过程中,项目经理、施工员、检测员、监理工程师和安全员之间进行了及时的协调和沟通。
针对工程遇到的问题和困难,进行了讨论和解决方案的研讨。
各方紧密配合,确保了工程的顺利进行。
8.工程进度与问题记录:开挖工程进度符合预期,目前已完成约300米的土方开挖。
然而,在开挖过程中发现地下存在较多的杂物,导致进度较慢。
需要加强清理工作,以保证后续工程的顺利进行。
9.工程下一步计划:根据工程进展情况,下一步将继续进行土方开挖工作,并进行基坑支护。
附录1 土方开挖及基坑支护作业安全专项控制记录 风险级别:公司级□ 项目级□ 编号:
注:1. 表中★项为作业进程单项否决项,出现任一否决项,作业进程立即停止(或不得作
业),其他项为过程整改项。
2.此表由旁站人填写,项目安全部归档。
项目名称: 施工部位: 施工单位: 施工时间:
施工内容:
安全管理控制点
检查结果 存在问题
是(√) 否(×) 施工方案
★方案是否审批、论证 作业前检查
工人状况
工人有无情绪反常 工人有无身体不适
★对参与该项作业人员进行安全技术交底
基坑排水措施是否到位 ★是否设置人员上下的爬梯 ★临边防护是否到位
检查抽水用潜水泵和电源电线绝缘是否良好 ★夜间作业必须配备有足够的照明 作业控制
★开挖时是否进行基坑变形监测 基坑内是否采用36V 以下安全电压照明
避免交叉作业
★严禁在基坑周边行走运载车辆 设专人巡查其周围地面变化情况 基坑周边1.5米内是否堆放弃土及料具
完工检查
所有临边防护到位
合理堆放材料、及时清理现场
过程问题及处理措施:
施工单位(签字): 施工旁站人(签字):
旁站安全员(签字): 生产经理(签字): 年 月 日。
土方开挖及基坑支护安全旁站监理记录项目名称:土方开挖及基坑支护监理单位:xxx 监理工程师:xxx监理日期:xxxx年xx月xx日监理记录编号:xxxx一、工程概述根据施工图纸和设计要求,本次施工任务为土方开挖及基坑支护工程。
施工范围包括:xxxxxx。
项目施工单位为xxxxx。
本次监理目的是确保施工按照设计要求和相关规范进行,保证施工质量和安全。
二、检查内容1.施工人员的资质证书是否合法有效。
2.现场是否落实安全标志。
3.施工是否按照施工图纸进行。
4.土方开挖过程中的安全预警和应急措施。
5.基坑支护结构是否满足设计要求。
6.施工现场是否有明确的通风设施。
7.施工现场是否有合适的交通道路和设备进出口。
8.泥水泵是否安装稳固,防止泥浆喷洒。
9.施工现场是否有适切的防护栏杆。
三、检查结果本次监理检查的结果如下:1.施工人员资质证书:施工单位提供了施工人员的相关证书,符合施工要求。
2.安全标志:施工现场醒目处设置了安全标志,指示施工区域,保证了施工场地的安全。
3.施工图纸:施工过程中,施工单位按照施工图纸要求进行土方开挖及基坑支护,保证施工按照设计要求进行。
4.安全预警和应急措施:施工单位在土方开挖过程中设置了合适的安全预警和应急措施,确保了施工过程中的安全。
5.基坑支护结构:基坑支护结构满足了设计要求,施工单位按照相关规范进行支护,保证了基坑的稳定性。
6.通风设施:施工现场设置了适当的通风设施,保证了施工人员在封闭的环境中有良好的通风条件。
7.交通道路和设备进出口:施工现场设置了合适的交通道路和设备进出口,保证了施工的顺利进行。
8.泥水泵安装:泥水泵安装稳固,防止了泥浆的喷洒,保证了施工现场的清洁和安全。
9.防护栏杆:施工单位设置了适切的防护栏杆,确保了施工现场人员的安全。
四、存在的问题与整改措施本次监理检查中,发现以下问题:1.施工单位在土方开挖过程中存在部分区域未设置安全标志,下次施工应加强注意并及时补齐。
基坑支护设计监理旁站记录(最新版)
日期:YYYY年MM月DD日
旁站人员:[填写旁站人员姓名]
项目名称:[填写项目名称]
旁站目的
本次旁站的目的是对基坑支护设计监理进行记录和监测,确保工程质量和安全。
旁站内容
1. 检查基坑支护的施工进展情况。
2. 检查基坑支护设计方案的合理性和符合相关规范要求。
3. 检查基坑支护设计监理的操作流程和监测措施。
4. 就基坑支护设计监理中存在的问题和风险进行讨论和解决方案的提出。
旁站记录
1. 基坑支护施工进展情况
- 施工进展良好,按计划进行。
- 现场人员遵守安全操作规范。
2. 基坑支护设计方案合理性和符合规范要求
- 对比设计方案和相关规范文件,确认设计方案合理且符合要求。
- 未发现设计方案存在明显缺陷或不合理之处。
3. 基坑支护设计监理操作流程和监测措施
- 监测设备齐全且正常运转。
- 监测数据准确可靠。
4. 存在的问题和解决方案
- 发现基坑支护材料储存不规范,提出整改要求。
- 提出加强施工现场安全管理的建议。
旁站总结
本次基坑支护设计监理旁站记录显示,该工程的基坑支护施工进展良好,设计方案合理且符合相关规范要求。
监理操作流程和监测措施得到良好执行,并尽快解决了存在的问题。
建议继续加强施工现场的安全管理,并确保基坑支护材料的储存规范。
旁站人员声明
本次基坑支护设计监理旁站记录真实完整反映了旁站内容和观察到的问题。
无误。
请将以上内容复制到您的文档中,并根据实际情况填写具体内容。
A.0.6
旁站记录表(深基坑支护与开挖)
工程名称:编号:A.0.6-
旁站的关键部
施工单位
位、关键工序
旁站开始时间年月日时分旁站结束时间年月日时分旁站的关键部位、关键工序施工情况:
监理情况:监理员全过程旁站监理
(1)审核同意深基坑支护(开挖)方案、应急预案,深基坑支护方案已经专家论证,核对苏州市吴中区东吴建筑有限责任公司单位资质、安全生产许可证,质保资料齐全;
(2)检查深基坑支护工(开挖)三级安全教育及安全技术交底实施情况是☐否☐完成;(3)检查深基坑支护工(开挖)持证上岗情况,人证是☐否☐对应一致;
(4)监督深基坑支护(开挖)施工过程是☐否☐符合施工组织设计中的安全技术措施和深基坑支护专项施工方案求要;
(5)检查原材料型号、品种、规格及锚杆的部件质量,原材料的主要技术性能是☐否☐符合设计要求,并见证取样送检;
(6)检查锚杆的位置、钻孔直径、深度及角度、锚杆插入长度、注浆配合比、压力及注浆量等是☐否☐符合深基坑支护专项施工方案要求;
(7)监督施工方是☐否☐切实按施工方案进行开挖,开挖中是☐否☐对支护桩、护壁造成影响;是☐否☐超挖,复核每个层面的标高;
(8)检查钢筋网的钢筋直径和间距是☐否☐要符合设计要求,其绑扎随开挖分层进行;(9)检查坡面喷射混凝土的配合比、厚度是☐否☐符合要求;
(10)检查施工单位对基坑支护的沉降、水平位移及周边建筑物四大角垂直度的监测情况;(11)检查基坑周边设置安全可靠的防护栏杆情况是☐否☐符合要求;
(12)检查基坑边坡坡度是☐否☐符合施工方案要求;
发现问题及处理情况:
旁站人员(签字):
年月日
注:本表一式一份,项目监理机构留存。
