屋面防水施工方案(6篇)第一篇: 屋面防水施工方案一、工程概况联华大厦工程屋面基底积约为1354.41m2;屋面防水等级为Ⅰ级防水,采用4厚高聚物SBS改性沥青防水卷材,热熔法施工。
二、编制依据:1、工程设计图纸,屋面做法修改图JX-9,技术交底;2、施工现场条件和实地勘察情况;3、《屋面工程防水技术规范》GB50107—1999;4、《屋面工程质量验收规范》GB50207—20xx;5、《弹性体改性沥青卷材》GB18242-20xx;6、《平屋面图集》05ZJ201;7、《建筑工程质量检验评定标准》GBJ301-20xx;三、施工准备1、施工技术准备:施工人员必须持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工;预先编制本工程的验收计划,为确保工程质量创造条件。
2、人员准备:该项目工程人员安排如下:3、材料准备:3.1、材料性能SBS改性沥青防水卷材采用SBS改性沥青为主要材料加工制成,是近年来深受社会推崇的一种新型防水卷材,具有高温不流淌,低温柔度好,延伸率大,不脆裂,耐疲劳,抗老化,韧性强,抗撕裂强度和耐穿刺性能好,使用寿命长,防水性能优异。
采用热熔施工法,把卷材热熔搭接,熔合为一体,形成防水层,达到防水效果。
3.2、配套材料1.基层处理剂:采用改性沥青涂料。
2.嵌缝密封膏:沥青密封膏。
3.3、辅助材料主要包括:工业汽油等,用于胶粘剂清洗机具、喷灯燃料使用。
4、设备机械配备对该工程的施工计划投入以下机械设备及工具:四、防水施工:1、工艺流程基层处理→涂刷基层处理剂→铺贴附加层→热熔→防水卷材铺贴→热熔封边→蓄水试验→淋水试验→保护层施工→质量验收2、基层处理1.1、找平层应以水泥砂浆抹平压光,基层与突出屋面的结构(如排气道、管道等)相连的阴阳角;基层与立面墙、排水沟、排水口、沟脊的边缘相连的转角处应抹成光滑的圆弧形,其半径一般为50mm。
1.2、找平层上应无明显湿渍,基层干燥,含水率小于9%,可用面积约1m2,厚为1.5~2.0mm的橡胶板覆盖在基层表面上,放置2~3h,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水珠,可满足施工要求。
防水涂料屋面防水施工方案
防水涂料屋面防水施工方案
屋面防水施工方案的施工流程
基面找平→清理基面→湿润基面→涂刷第一道防水涂料→涂刷第二道防水涂料→质量验收→覆盖层施工
施工操作
1.在干燥基面上施工防水涂料前应先湿润基面至无明水为准,若基面潮湿但无明水可直接施工。
2.按配比先将防水浆料乳液倒入拌料桶中,然后再将粉料倒入,充分搅拌至均匀、无料粒糊状,静置十分钟后再搅拌一下,效果更佳。
3.用毛刷或滚刷直接将胶浆涂刷在基面上,待第一层完全干透后(约2小时或手擦不粘为准),再涂刷第二遍,两遍的涂刷方向应交错。
4.在操作进程中应保持间断性搅拌以防止胶浆沉淀。
5.待防水层完全干固后,方可在其上面做砂浆保护层或其它覆盖层。
施工注意事项
1.禁止在5℃以下或下雨的情况下施工。
2.若在特别潮湿又通风的环境中施工,应采用通风设备加快防水涂料成膜,以免影响防水层质量;
3.切忌将已干结的砂胶浆加水混合后再用;
4.节点处理按有关规范要求进行,建议加一层玻璃纤维网;
5.浆料涂后24小时内,需防止人行走并不能穿高跟鞋或钉鞋进入防水层区域。
6.已完成的防水层在没有做保护层之前,不得有铁器、钢钉、钢筋、脚手架等棱角重物在防水层上施工或堆放,以免破坏防水层;
7.防水层完全干固后,方可做其它覆盖层;
8.做好防护措施,如戴手套等。
第1篇一、工程概况1. 工程名称:某住宅小区屋面防水工程2. 工程地点:某市某区某住宅小区3. 工程规模:小区共有住宅楼10栋,屋面防水工程面积为15000平方米4. 工程内容:屋面防水、保温、隔热等5. 工程工期:60天二、施工准备1. 技术准备(1)熟悉设计图纸,了解屋面防水设计要求;(2)了解屋面防水材料的性能、规格、质量标准;(3)掌握屋面防水施工工艺流程和质量验收标准。
2. 材料准备(1)防水材料:防水卷材、防水涂料、密封材料等;(2)保温隔热材料:聚苯乙烯泡沫板、岩棉板等;(3)施工工具:切割机、滚筒、刷子、喷枪等。
3. 人员准备(1)成立施工队伍,明确各岗位人员职责;(2)对施工人员进行技术培训和安全教育;(3)确保施工人员具备相应的操作技能。
4. 施工设备准备(1)施工电梯、吊车等设备;(2)施工平台、脚手架等辅助设施;(3)安全防护设施,如安全带、安全网等。
三、施工工艺1. 施工顺序(1)清理屋面:将屋面上的杂物、油污、锈蚀等清理干净;(2)基层处理:对屋面进行打磨、修补,确保基层平整、干燥;(3)铺设保温隔热层:按照设计要求,铺设聚苯乙烯泡沫板或岩棉板;(4)铺设防水层:根据防水材料的不同,采用卷材法或涂料法进行施工;(5)施工细部处理:对屋面阴阳角、排水口、女儿墙等部位进行防水处理;(6)施工验收:按照质量验收标准进行验收。
2. 施工工艺(1)卷材法1)铺设基层:将基层清理干净,铺设防水卷材;2)焊接:采用电加热焊接或热风焊接,确保卷材接缝牢固;3)铺设防水层:按照设计要求,铺设第二层防水卷材;4)收尾处理:对屋面边缘、阴阳角等部位进行收尾处理。
(2)涂料法1)铺设基层:将基层清理干净,涂抹底漆;2)涂抹防水涂料:按照设计要求,涂抹防水涂料;3)施工第二层:涂抹第二层防水涂料;4)收尾处理:对屋面边缘、阴阳角等部位进行收尾处理。
四、质量要求1. 防水层应无裂缝、起泡、脱落等现象;2. 防水层与基层应粘结牢固,无空鼓;3. 防水层厚度应符合设计要求;4. 防水层表面应平整、光滑,无明显瑕疵;5. 防水层应具有良好的防水性能。
第1篇一、工程概况1. 工程名称:XX小区屋面防水补漏工程2. 工程地点:XX小区3. 工程规模:小区共有住宅楼20栋,本次施工涉及15栋住宅楼的屋面防水补漏。
4. 工程内容:主要包括屋面防水材料的采购、施工、验收及售后服务等。
二、施工准备1. 技术准备(1)施工人员培训:对施工人员进行防水材料的性能、施工工艺、安全操作等方面的培训,确保施工质量。
(2)施工方案编制:根据屋面防水补漏的要求,编制详细的施工方案,明确施工步骤、材料要求、施工方法等。
2. 材料准备(1)防水材料:选择符合国家标准的防水卷材、防水涂料、堵漏王等材料。
(2)辅助材料:水泥、砂子、钢丝网、密封胶、塑料布等。
3. 工具准备(1)施工工具:剪刀、卷尺、切割机、喷枪、刷子、滚筒、刮刀等。
(2)检测工具:防水检测仪、压力表、防水试验器等。
4. 施工现场准备(1)清理屋面:将屋面上的杂物、油污、灰尘等清理干净。
(2)检查屋面:检查屋面是否有裂缝、凹陷、松动等情况,如有,应及时进行处理。
(3)搭建脚手架:根据施工要求,搭建稳固的脚手架。
三、施工工艺流程1. 基层处理(1)清理屋面:将屋面上的杂物、油污、灰尘等清理干净。
(2)修补裂缝:对屋面上的裂缝、凹陷、松动等情况进行处理,如用砂浆、钢丝网等材料进行修补。
(3)涂刷底漆:在基层处理完成后,涂刷底漆,以提高防水层的附着力。
2. 防水层施工(1)铺设防水卷材:根据屋面面积和卷材宽度,合理裁剪卷材,按照施工要求进行铺设。
铺设过程中,注意卷材的搭接、焊接、卷边等操作。
(2)涂刷防水涂料:在铺设防水卷材的基础上,涂刷防水涂料,以形成连续的防水层。
(3)施工缝处理:对屋面施工缝进行处理,如用密封胶、堵漏王等材料进行填充。
3. 保护层施工(1)铺设保护层:在防水层施工完成后,铺设保护层,如水泥砂浆、细石混凝土等。
(2)养护:保护层施工完成后,进行养护,以确保防水层的质量。
4. 验收(1)自检:施工过程中,对施工质量进行自检,确保符合要求。

工程屋面及防水施工方案一、背景介绍在建筑工程中,屋面及防水施工是非常重要的一部分。
屋面对于建筑物的防水、保温、隔热等功能起着至关重要的作用,因此屋面及防水施工必须要严谨、细致、精密。
合理的施工方案可以保证工程的顺利进行,提高施工质量和效率。
本文将对工程屋面及防水施工方案进行详细介绍。
二、屋面及防水材料选择1. 屋面材料选择(1)就一般的住宅建筑而言,采用防水、隔热性能好的混凝土屋面、胶卷材料、金属板等。
而对于高层建筑、工业厂房、商业综合体等大跨度建筑,可以采用给排水幕墙技术结合防水涂料材料。
(2)弹性体防水卷材、自粘卷材适用于屋面防水保护,其施工简单、工期短、对基层的要求低。
(3)金属板材,例如彩钢瓦、铝板、镀锌板等,一般用于轻钢结构和钢结构建筑的屋面、墙面,其特点防水性能好、外观漂亮、寿命长。
2. 防水材料选择(1)普通型防水涂料:适用于潮湿的地下室、潮湿的厨房、卫生间等防水、湿度环境,价格适中,是商业用途下的主力材料。
(2)改性沥青防水涂料:适用于地下室、水池、大坡度屋面的保护工程,价格稍贵但性能更好。
(3)高分子聚合物防水涂料:适用于广场、楼顶、天台等大面积的防水保护,成本高、性能强。
三、屋面及防水施工方案1. 屋面施工(1)基层处理:在施工前需要对屋面的基层进行处理,包括清理杂物、封闭裂缝、打磨平整等。
(2)材料铺设:根据屋面材料的不同进行铺设,需保证材料平整、牢固,各部件之间紧密连接。
(3)排水系统安装:在屋面施工过程中,需要安装排水系统,保证屋面排水畅通。
(4)涂料施工:对于需要进行涂料保护的屋面,需要进行防水涂料的施工,确保屋面防水效果。
2. 防水施工(1)基层处理:与屋面施工一样,防水施工中的基层处理同样非常重要,需要确保基层平整、干净。
(2)防水卷材铺设:防水卷材铺设时需要严格按照规范进行施工,保证卷材之间的接缝牢固、紧密。
(3)涂料施工:对于需要进行涂料保护的部位,需要进行防水涂料的施工,确保防水效果。

防水涂料屋面施工方案1. 引言防水涂料屋面施工方案是在建筑工程中常见的一种防水措施。
本文将介绍防水涂料屋面施工方案的步骤、材料选择以及注意事项。
2. 施工步骤2.1 准备工作在进行防水涂料屋面施工之前,需要进行一些准备工作。
•清理屋顶表面,确保表面干净、平整、无明显凹凸。
清理时可使用刷子或高压水枪清除屋顶上的灰尘、杂物等。
•检查屋面是否有裂缝或破损,如有,则需要进行修补。
•对所有细节部位,如下水道口、烟囱周围等,进行检查和处理。
2.2 底层涂料施工底层涂料的施工是防水涂料屋面施工的第一步。
•首先,选择适合的底层涂料。
根据屋面的材质和环境条件,选择相应的底层涂料,如丙烯酸乳液、聚氨酯等。
•将底层涂料均匀地涂刷在整个屋面上,确保覆盖整个屋面表面。
可以使用滚筒或刷子进行涂刷。
•在涂刷底层涂料时,需要确保涂料的厚度均匀,避免出现过厚或过薄的情况。
2.3 防水涂料施工防水涂料的施工是防水涂料屋面施工的重点步骤。
•选择适合的防水涂料,根据建筑物的使用需求和环境条件,选择相应的防水涂料,如聚氨酯防水涂料、矽酸酯防水涂料等。
•将防水涂料均匀地涂刷在底层涂料的表面上,确保覆盖整个屋面表面。
同样,可以使用滚筒或刷子进行涂刷。
•在施工防水涂料时,需要保持施工环境的干燥,并避免出现涂料流畅度不佳、颜色不均匀等问题。
2.4 表层涂料施工表层涂料的施工是为了增加屋面的美观和耐久性。
•选择适合的表层涂料,根据建筑物的需求和个人审美,选择相应的表层涂料,如抗紫外线涂料、耐候性涂料等。
•将表层涂料均匀地涂刷在防水涂料的表面上,确保覆盖整个屋面表面。
同样,可以使用滚筒或刷子进行涂刷。
•在施工表层涂料时,需要注意涂料的厚度和干燥时间,避免过厚或过薄的情况,并保持施工环境的干燥。
3. 材料选择在防水涂料屋面施工中,材料的选择非常重要。
下面是一些常用的防水涂料材料:•丙烯酸乳液:适用于各类屋面,具有耐水性和耐候性好的特点。
•聚氨酯:适用于大面积的屋面,具有良好的粘接性和耐化学品的特点。
屋面防水施工方案【篇一:屋面防水施工方案】1范围本工艺标准适用于工业与民用建筑物、构筑物屋防水工程采用聚氨酯防水涂料冷作业涂膜防水工程。
2施工准备2、1材料及要求2、1、1聚氨酯防水涂料,属于合成高分子有机反应型防水涂料,应具有出厂合格证及厂家产品的认证文件,并应进场后抽样送检复验,其技术性能必须满足有关标准的要求。
2、1、2二甲苯或醋酸乙酯:用于稀释和清洗工具。
2、1、3水泥、325号普通硅酸盐水泥,用于配制水泥砂浆抹保护层。
2、1、4中砂:圆粒中砂,粒径2~3㎜,含泥量不大于3%;用于配制水泥砂浆抹防护层。
2、2主要机具:2、2、1电动机具:电动搅拌器。
2、2、2手用工具:搅拌桶、小铁桶、小平铲、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤、消防器材等。
2、3作业条件:2、3、1施工前审核图纸,编制防水工程施工方案,并进行技术交底;屋面防水必须由专业队施工,持证上岗。
2、3、2涂刷防水层的基层应按设计抹好找平层,要求抹平、压光,坚实平整,不起砂,含水率低于9%,阴阳角处应抹成圆弧角。
2、3、3涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块,有突出的部分处理、清扫干净。
2、3、4涂刷聚氨酯不得在淋雨的条件下施工,施工的环境温度不应低于5℃,操作时严禁烟火。
3操作工艺3、1工艺流程:基层清理→涂刷底胶→涂膜防水层施工→做保护层3、2基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查基层无不平、空裂,起砂等缺陷,方可进行下道工序。
3、3刷底胶(相当于冷底子油):3、3、1底胶(基层处理剂)配制:先将聚氨酯甲料、乙料以1:2的比例(重量比)配合搅拌均匀,配好的料在2h内用完。
3、3、2底胶涂刷:将配制好的底胶料,用长把滚刷均匀涂刷在基层表面,涂刷量为0、3㎏/㎡左右,涂刷后约4h手感不粘时,即可做下道工序。
3、4涂膜防水层施工:3、4、1防水涂膜厚度选用应符合下表规定。

防水施工方案一、屋面防水施工方案屋面是建筑物最容易受到雨水浸泡的部位,因此屋面的防水施工尤为重要。
以下是一个常用的屋面防水施工方案:1.表面处理:首先清理屋面上的灰尘和杂物,确保屋面表面干净。
然后对屋面进行腻子处理,填平裂缝和不平整的地方,使屋面表面平整。
2.防水涂料:使用聚合物改性水泥防水涂料或聚合物改性沥青涂料进行防水处理。
先进行底涂,然后使用滚筒或刷子均匀涂刷一遍防水涂料,确保整个屋面覆盖均匀。
根据需要,可以涂刷多遍。
3.防水卷材:在涂刷防水涂料后,可以使用防水卷材进行二次保护。
将防水卷材铺贴在屋面上,将其边缘用焊接工艺进行焊接。
确保防水卷材的表面没有波浪和漏焊现象。
4.耐久性处理:为了增加屋面防水的耐久性,可以进行耐久性处理。
例如使用耐候性好的聚合物涂料进行面涂,以增加屋面的耐候性和防护能力。
二、卫生间防水施工方案卫生间是建筑物内水汽较多的区域,因此卫生间的防水施工尤为重要,以防水渗漏造成墙体发霉等问题。
1.表面处理:首先清理卫生间墙面和地面上的瓷砖和灰尘,确保卫生间墙面和地面干净。
然后对墙面和地面进行腻子处理,填平裂缝和不平整的地方,使墙面和地面表面平整。
2.防水涂料:使用聚合物改性水泥防水涂料或聚合物改性涂料进行防水处理。
先进行底涂,然后使用刷子均匀涂刷一遍防水涂料,确保墙面和地面覆盖均匀。
根据需要,可以涂刷多遍。
3.防水卷材:在涂刷防水涂料后,可以使用防水卷材进行二次保护。
将防水卷材铺贴在墙面和地面上,将其边缘用焊接工艺进行焊接。
确保防水卷材的表面没有波浪和漏焊现象。
4.接缝处理:卫生间墙面和地面的接缝处是水渗漏的隐患点,因此需要进行接缝处理。
可以使用防水胶条或者硅酮密封剂进行接缝处理,确保接缝处无渗漏现象。
综上所述,屋面和卫生间的防水施工方案主要包括表面处理、防水涂料、防水卷材、耐久性处理(屋面)和接缝处理(卫生间)。
在实际操作中,需要根据具体情况选用合适的防水材料,并严格按照操作步骤进行施工。

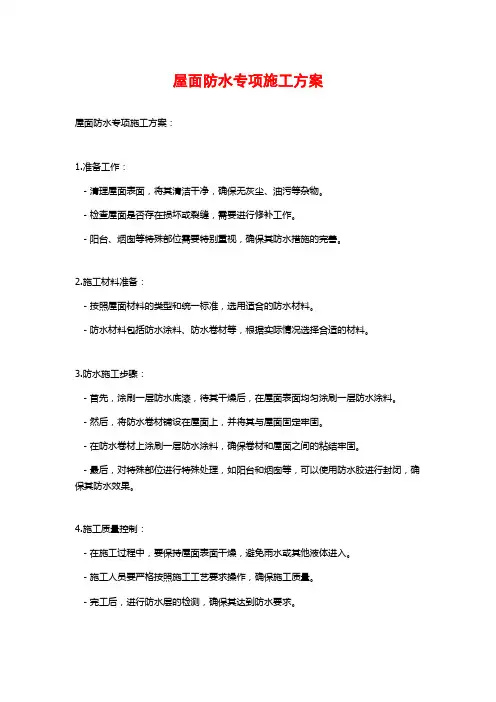

屋面防水专项施工方案
屋面防水专项施工方案:
1.准备工作:
- 清理屋面表面,将其清洁干净,确保无灰尘、油污等杂物。
- 检查屋面是否存在损坏或裂缝,需要进行修补工作。
- 阳台、烟囱等特殊部位需要特别重视,确保其防水措施的完善。
2.施工材料准备:
- 按照屋面材料的类型和统一标准,选用适合的防水材料。
- 防水材料包括防水涂料、防水卷材等,根据实际情况选择合适的材料。
3.防水施工步骤:
- 首先,涂刷一层防水底漆,待其干燥后,在屋面表面均匀涂刷一层防水涂料。
- 然后,将防水卷材铺设在屋面上,并将其与屋面固定牢固。
- 在防水卷材上涂刷一层防水涂料,确保卷材和屋面之间的粘结牢固。
- 最后,对特殊部位进行特殊处理,如阳台和烟囱等,可以使用防水胶进行封闭,确保其防水效果。
4.施工质量控制:
- 在施工过程中,要保持屋面表面干燥,避免雨水或其他液体进入。
- 施工人员要严格按照施工工艺要求操作,确保施工质量。
- 完工后,进行防水层的检测,确保其达到防水要求。
需要注意的是,在屋面防水工程中,需要结合实际情况和专业知识进行施工,并且及时进行维护和检查,以确保防水层的使用寿命和效果。
屋面防水施工方案完整版一、1.1 防水材料的选择在进行屋面防水施工之前,首先要选择合适的防水材料。
市场上有很多种防水材料,如沥青防水卷材、聚氨酯防水涂料、聚合物水泥防水涂料等。
我们要根据建筑物的具体情况,如屋顶的形状、材质、使用环境等,来选择合适的防水材料。
还要考虑防水材料的性能、价格、施工难度等因素,以便在保证防水效果的前提下,降低施工成本。
二、1.2 防水层的施工1.2.1 基层处理在进行防水层施工之前,要对屋顶的基层进行处理。
要清理屋顶上的杂物,如瓦片、油毡等,确保基层平整、干净。
然后,要对基层进行打磨,以去除表面的砂粒、凹凸不平的地方。
要对基层进行湿润处理,以便防水材料更好地粘结在基层上。
1.2.2 防水层的铺设防水层的铺设是整个防水施工过程中最关键的一步。
一般来说,防水层可以分为两层或三层,分别是底涂、中涂和面涂。
底涂的作用是增强防水层与基层之间的粘结力;中涂的作用是增加防水层的厚度,提高防水效果;面涂的作用是保护防水层,防止其受到外界因素的破坏。
在铺设防水层时,要注意以下几点:1) 涂层的厚度要符合设计要求,一般要求中涂厚度不小于1.5mm,面涂厚度不小于0.6mm;2) 涂层的涂布要均匀,不得有漏涂、滴涂现象。
3) 涂层之间要留有一定的缝隙,以便形成空气层,有利于防水层的呼吸和散热。
4) 在涂抹防水涂料时,要采用刷子、滚筒等工具,均匀涂抹在基层表面上。
三、2.1 排水系统的设计安装为了确保屋面防水的效果,除了选择合适的防水材料和进行合理的施工外,还需要设计并安装合适的排水系统。
排水系统的主要作用是排除屋顶上的积水,防止积水渗入防水层,从而影响防水效果。
排水系统的设计应考虑以下几个方面:1) 根据屋顶的形状和使用环境,确定排水斜度的要求。
2) 根据建筑物的结构和使用荷载,确定排水管道的规格和数量。
3) 根据屋顶的坡度和高度,确定排水口的位置和数量。
4) 根据屋顶的使用情况,确定排水系统的安装位置和方式。

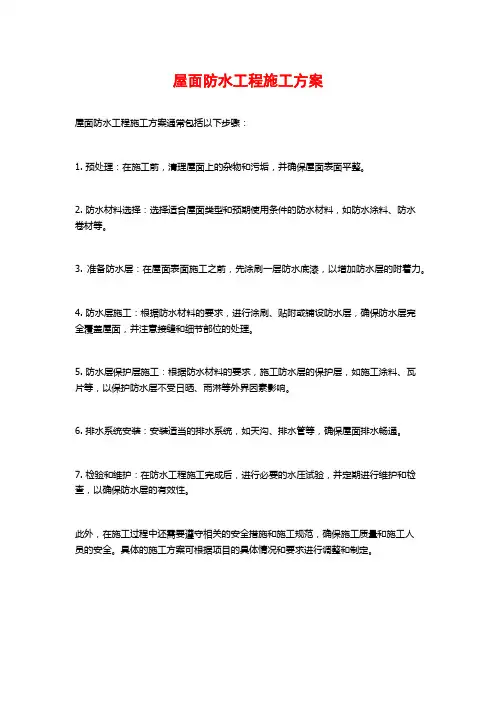

屋面防水工程施工方案
屋面防水工程施工方案通常包括以下步骤:
1. 预处理:在施工前,清理屋面上的杂物和污垢,并确保屋面表面平整。
2. 防水材料选择:选择适合屋面类型和预期使用条件的防水材料,如防水涂料、防水
卷材等。
3. 准备防水层:在屋面表面施工之前,先涂刷一层防水底漆,以增加防水层的附着力。
4. 防水层施工:根据防水材料的要求,进行涂刷、贴附或铺设防水层,确保防水层完
全覆盖屋面,并注意接缝和细节部位的处理。
5. 防水层保护层施工:根据防水材料的要求,施工防水层的保护层,如施工涂料、瓦
片等,以保护防水层不受日晒、雨淋等外界因素影响。
6. 排水系统安装:安装适当的排水系统,如天沟、排水管等,确保屋面排水畅通。
7. 检验和维护:在防水工程施工完成后,进行必要的水压试验,并定期进行维护和检查,以确保防水层的有效性。
此外,在施工过程中还需要遵守相关的安全措施和施工规范,确保施工质量和施工人
员的安全。
具体的施工方案可根据项目的具体情况和要求进行调整和制定。
屋面防水工程施工方案(有一定针对性)根据不同的屋面类型和具体情况,编制针对性的防水工程施工方案如下:1. 屋顶瓦片防水工程施工方案:- 清理屋顶表面的污物和杂物,确保屋面清洁。
- 使用刷涂法进行防水施工,采用聚合物改性沥青防水涂料,将其均匀刷涂在瓦片表面和瓦片之间的缝隙上,形成一层均匀的防水层。
- 在防水层干燥之后,进行二次刷涂,以增加防水层的厚度和密度。
- 接缝处采用隔热涂料进行封堵,增加接缝处的防水效果。
- 屋面排水部位及漏水点附近加强处理,采用专用防水胶带或防水胶进行封堵。
2. 平板屋面防水工程施工方案:- 检查屋面平整度,对存在凹凸不平的地方进行修复,确保屋面平整。
- 使用毛细管防水涂料进行防水施工,首先在屋面上刷涂一层底漆,然后刷涂毛细管防水涂料形成一层均匀的防水层。
- 可根据实际需要施工多层防水涂料,提高防水效果。
- 在防水层干燥之后,进行穿孔试验,检测防水层是否存在漏水点,并及时修复。
- 屋面排水部位采用专用排水装置,如排水板、排水管等,确保排水畅通。
3. 屋面草皮防水工程施工方案:- 清除屋面上的杂草和污物,确保屋面清洁。
- 刷涂根据草皮类型选用的防水底漆,增加草皮与防水层的粘结力。
- 将防水层材料铺设在整个屋面上,并采用热熔或冷热粘合方式进行固定。
- 在防水层上铺设防潮层和保护层,增加屋面的防水性能和耐用性。
- 将草皮铺设在防潮层上,根据需要进行修剪和养护。
以上是根据不同屋面类型的一些针对性防水工程施工方案,具体可根据实际情况进行调整和优化。
在施工过程中,还应注意工程质量控制,对施工人员进行技术培训,确保工程质量和工期的达标。
屋面防水维修施工方案一、施工前准备工作1.全面检查屋面表面的破损、裂缝、渗水等情况,记录损坏的位置和范围。
2.清理屋面表面的杂物、垃圾,确保施工区域干净整洁。
3.准备所需材料和工具,如防水材料、刷子、滚筒等。
二、损坏修补1.对于破损和裂缝较小的区域,可使用防水胶进行修补。
先清洁和擦干待修补的区域,然后将防水胶均匀地涂抹在损坏处,确保涂层均匀平整。
2.对于较大的破损区域,需要使用补丁材料进行修复。
先将损坏的区域修整平整,然后在损坏处周围涂抹一层防水胶,将补丁材料粘贴在损坏处并压平,确保补丁与屋面牢固粘合。
三、屋面涂料防水1.清洁和擦干屋面表面,确保无尘、无油污。
2.涂刷底漆,将底漆均匀地涂刷在屋面表面,等待底漆完全干燥。
3.涂刷防水涂料,根据防水涂料的使用说明进行操作,先从角落和边缘涂刷,然后用滚筒均匀涂刷整个屋面表面。
4.等待第一遍涂料干燥,根据需要可进行第二遍涂刷,确保涂层厚度均匀。
四、防水卷材施工1.清洁和擦干屋面表面,确保无尘、无油污。
2.在屋面表面涂刷一层防水胶,将防水卷材铺放在湿胶上,并用力压实,确保卷材与屋面完全粘贴。
3.将卷材之间的接缝处进行处理,涂刷一层防水胶,将接缝处粘合牢固。
4.在卷材表面涂刷一层防水混凝土,形成防水层,确保卷材耐候、耐磨。
五、检验和保养1.完成施工后,检查整个屋面的防水工程,确保没有泄漏、渗水等问题。
2.定期检查和维护屋面的防水层,对于有破损或损坏的区域及时修补和更换。
3.防止堆放杂物和重物在屋面上,以免造成破坏和压力。
六、施工注意事项1.施工过程中需要注意安全,佩戴防护用具,避免涂料和胶水溅到皮肤和眼睛。
2.在施工时,需要保持屋面的干燥,避免施工区域降水和水气进入。
3.施工完成后,防止人员和机械设备随意踏踩和碰撞涂层,以免造成破坏。
以上为屋面防水维修施工方案,希望能对您有所帮助。
屋面防水施工方案完整版一、防水施工前的准备工作1.1 材料准备在进行屋面防水施工之前,我们需要准备好一系列的防水材料,如防水涂料、防水胶带、防水卷材等。
这些材料的质量直接影响到防水效果,所以我们在选择材料时要格外小心。
我们还需要准备一些辅助工具,如刷子、刮板、滚筒等,以便更好地进行施工。
1.2 基层处理在进行防水施工之前,我们需要对屋面的基层进行处理。
要清除基层上的杂物和尘土,确保基层干净整洁。
然后,要用砂纸对基层进行打磨,使其表面平整光滑。
要对基层进行检查,确保没有裂缝、凹陷等缺陷。
只有基层处理得当,才能保证防水施工的效果。
二、防水施工的具体步骤2.1 涂刷底涂在进行防水施工时,首先要涂刷一层底涂。
底涂的作用是增强防水涂料与基层的粘结力,提高防水效果。
在涂刷底涂时,要均匀涂抹,不能有漏涂的地方。
涂刷完底涂后,要等待一段时间让其干燥固化。
2.2 铺设防水卷材在底涂干燥固化后,我们可以开始铺设防水卷材。
铺设防水卷材时,要按照一定的顺序进行,如先铺平面、再铺立面等。
在铺设过程中,要确保卷材与基层紧密贴合,没有空隙。
要注意卷材的铺放方向,一般要求垂直于屋脊的方向。
铺设完防水卷材后,还要用专用工具对其进行压实,确保其牢固可靠。
2.3 做保护层为了保护防水卷材不受损伤,我们需要在其上再做一层保护层。
保护层的材料可以是聚氨酯泡沫、玻璃纤维布等。
在做保护层时,要确保其与防水卷材紧密贴合,没有空隙。
要注意保护层的厚度,一般来说,越厚越好。
三、防水施工的注意事项3.1 施工环境在进行防水施工时,要选择一个适宜的环境。
一般来说,温度在5°C-35°C之间比较适合,过高或过低的温度都会影响防水效果。
还要避免在雨天或大风天气进行施工,以免影响防水效果。
3.2 施工质量在进行防水施工时,一定要注重施工质量。
无论是涂刷底涂、铺设防水卷材还是做保护层,都要做到均匀、完整、无遗漏。
只有这样,才能保证防水效果达到最佳。
屋面防水施工方案范文五篇【篇1】屋面防水施工方案一、施工工艺流程:铲除旧防水层、找平层→基面清理→涂料配制→第一遍涂刷→重复涂刷至设计厚度→涂膜层检查→揭防水卷材底隔离纸→铺贴自粘橡胶沥青复合防水卷材→辊压、排气、压实→收头处理→检查验收→保护层施工二、施工技术要点:1.铲除屋面原有旧防水层,基层大面应平整,原有找平如有松散应铲除,局部凹凸不平时应铲平或刨去重新补做,低凹处用聚合物水泥砂浆修补抹平,较薄时可用掺胶的素浆涂刷。
垃圾应清理掉,保持基层平整、干固、无明水。
(1)、开启后应立即密封,以防吸潮固化而报废,建议开启后一次性用完;(2)、当产品贮存期较长时,涂料表面会形成一层薄胶,使用时剔除,不影响使用;(3)、涂膜厚度应均匀,封闭严密,不允许有露底、起鼓、脱落、开裂、翘边和收头封闭不严等现象;(4)、施工温度宜在0℃以上,施工环境应保持空气流通。
2.节点增强处理:(1)基层做防水涂料之前,在突出屋面的管根、排水口、阴阳角等易发生渗漏的部位,应增强涂刷多次聚氨酯涂料作附加层,附加层宽度应大于200mm。
(2)水落口周边作密封处理,涂膜伸入水落口的深度不小于50mm。
3.涂料配制及涂刷:按液料:粉料:水=10:13:0~10进行配料,操作时要先将粉料加水湿润后徐徐加入液料,之后用电动搅拌器再搅拌5分钟左右。
4.重复涂刷至设计厚度:用毛刷将配好的聚合物水泥基防水涂料均匀涂覆于基面上,不可有沉积,每遍涂刷要按规定用量取料,每遍厚度控制在0.5mm左右。
第一遍涂膜干固不粘手后即可涂刷第二遍,直至设计要求的1.5厚。
5.检查验收:(1)施工后要认真检查整个工程的各个部位,管件、阴阳角、管口等薄弱环节是否已做了重点处理。
防水层是否保持完好,发现问题应查明原因并及时修补。
涂膜防水层做完后不应有裂纹、脱皮、流淌、鼓泡、皱皮等现象。
(2)根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。
屋面防水施工方案完整版一、施工准备1.1施工前必须对屋面进行全面检查,检查是否存在破损、裂缝、漏水等问题。
1.2清理屋面表面的尘土和杂物,确保施工区域干净整洁。
1.3准备好所需的施工工具和材料,包括刷子、滚筒、喷枪、防水涂料等。
二、屋面防水施工2.1刮除原有屋面涂料,并清除旧涂料的残留物,确保基层平整干净。
2.2对于存在破损或裂缝的地方,先修补补充好,等修补完毕后再进行下一步施工。
2.3刷涂底涂材料,一般为沥青底涂材料,用滚筒或刷子均匀涂刷于整个屋面表面,确保完全覆盖。
2.4将屋面防水材料制备好,根据施工要求稀释好涂料,确保涂料的粘度合适。
2.5采用喷枪或刷子进行涂刷,首先对角落和边缘等难以处理的地方进行处理,确保没有遗漏。
2.6从屋面的低处向高处进行涂刷,保证涂料的流动性,均匀涂刷于整个屋面表面。
2.7施工过程中,注意均匀涂刷,防止出现涂料厚度不均匀的情况,导致防水效果不好。
2.8等涂料干透后,可以根据需要再涂刷一遍,以增加防水层厚度和密度。
三、施工验收3.1施工结束后,检查整个屋面表面,确保涂料涂刷均匀,无遗漏和漏涂的情况。
3.2检查屋面防水涂料的厚度,确保达到设计要求。
3.3检查屋面是否存在破损或裂缝的地方,确保修补完善。
3.4进行屋面防水试验,可使用水源对屋面进行冲洗,检查是否出现渗漏的情况。
3.5完成屋面防水施工后,填写屋面防水施工记录,记录施工的日期、工程量、材料使用情况等。
四、施工注意事项4.1施工过程中必须注意安全,佩戴好安全帽、手套等个人防护用品。
4.2施工过程中注意保护好周边设施和建筑物,防止因施工而造成的损坏。
4.3在施工现场设置明显的警示标志,确保他人不会误入施工区域,造成意外伤害。
4.4施工过程中遇到雨天或有明显降雨趋势的天气,应停止施工,待天气转晴后再进行。
4.5施工过程中注意控制施工质量,确保涂料涂刷均匀、厚度均匀,并在施工后及时进行验收。
以上为屋面防水施工方案的完整版,施工过程中应根据实际情况进行调整和补充。
屋面防水涂料施工方案屋面防水涂料施工方案一、施工前准备工作:1. 协调好施工时间和施工地点,确保施工期间无人居住或工作。
2. 清理施工地面,确保平整干净,无油污和杂物。
3. 针对屋面的裂缝和破损部位进行修补,确保屋面结构完好无损。
4. 清理屋面表面的尘土和污垢,确保涂料能够充分附着。
二、施工工艺:1. 涂料配制:根据防水涂料的种类和规格,按照涂料厂家提供的配制方案进行配制,确保涂料的质量和稳定性。
2. 基层处理:在屋面基层上涂刷一层基础涂料,以增强屋面表面的附着力,并填补细微的细缝和凹陷处。
3. 防水涂料施工:根据涂料厂家提供的施工指导书,采用刷涂、滚涂或喷涂的方式进行涂料施工。
施工过程中要注意涂料的均匀性和厚度的控制,确保涂膜的质量和防水效果。
4. 相邻层接缝处理:在涂膜未完全干燥前,要及时处理好相邻层之间的接缝,填充好裂缝和缝隙,确保层与层之间的紧密性和防水效果。
5. 结构部位处理:对屋面上的雨水口、天沟、风管等特殊结构部位进行特殊处理,采用合适的防水涂料或密封胶进行处理,以确保这些部位的防水效果。
6. 涂料涂刷:涂料施工完成后,要进行一次修整,修补漏涂、起泡和不良涂膜,确保涂膜表面平整光滑。
7. 施工完成验收:施工完成后,要进行详细的验收工作,检查涂层的质量和防水效果是否符合要求。
三、施工安全:1. 施工过程中要做好安全防护,佩戴好安全帽、口罩、手套等防护用品,避免涂料直接接触皮肤和呼吸道。
2. 施工现场要保持清洁整齐,避免产生滑倒和其他意外事故。
3. 施工人员要按照操作规程进行施工,避免误操作引发安全事故。
4. 施工过程中要注意观察天气情况,避免在恶劣天气(如大风、大雨等)施工。
5. 施工完成后,要及时清理施工现场,避免涂料残留和杂物堆积。
综上所述,屋面防水涂料施工方案包括施工前准备工作、施工工艺、施工安全等多个方面的内容,要根据具体情况进行调整和细化,确保施工质量和防水效果。
同时,在施工过程中要加强沟通和协调,与涂料厂家保持良好合作关系,共同推进施工进度,确保施工工作的顺利进行。
屋面防水工程施工方案
一、编制依据:
《建筑构造专项图集》《企业标准》及《屋面防水工程施工及验收规范》GB50207-2002。
佰嘉经济适用房南区项目施工图纸、建筑分项工程施工工艺标准。
二、工程概况:
佰嘉经济适用房南区项目屋面采用双层聚乙烯丙纶防水卷材(300g/㎡防水卷材+聚合物水泥防水涂料)。
三、施工准备及部署:
(一)、施工准备:
1.1、聚乙烯丙纶防水卷材进场经复试合格,质量证明资料齐全。
1.2、卷材用胶有质量检验报告、并有环卫检测报告、合格证,采用PO.3
2.5#水泥与
胶混合为糊状,下称粘结料,满面粘贴卷材使用。
1.3、扫帚(用于清理基层)、冲子、铲刀,(清除基层凸凹附着物)、毛刷、剪刀、卷尺、胶桶、刮板、搅拌器、搅拌桶等。
1.4、找平层完工后,可直接在潮湿面上进行防水施工,不必等到干透,第一天抹完找平层,第二天就可做防水施工。
只要施工面没有明水即可。
(二)、施工部署:
1、施工前应将基层表面灰尘、杂物清理干净。
2、按比例现场配制好聚合物防水粘结料,按粘贴尺寸裁剪相应卷材。
3、阴阳角管根、排汽孔、落水口等复杂部位的附加层做好后再大面积展开。
4、卷材粘贴时,聚合物防水粘结料要满面涂刷。
5、卷材搭接宽度:长边为150㎜,短边为150㎜,错开相邻两边接缝。
卷材末端收头,应粘接牢固,防止翘边和开裂,用聚合物水泥防水粘结料密好缝,封好头。
四、找平层质量要求:
找平层应有利于卷材的铺设和粘贴。
找平层应抹平压光、表面光滑、洁净、接茬平整。
不允许有明显的尖凸、凹陷、起皮、起沙、开裂现象。
找平层平整度应在允许的范围内平缓变化、坡向一致并符合图纸设计要求。
五、主要施工方法及措施:
注意:制粘结料容器及工具必须清理干净,制成的粘结料内不允许有硬性颗粒和杂质。
(一)、胶粘剂及聚合物水泥防水涂料配比:
防水工程用胶选用:胶:水泥(PO.32.5#):水=1:5:1.25(水适量)(重量比)。
聚合物水泥防水涂料配比:胶:胶粉:水1:4:1(水适量)。
(二)、屋面做法
1、施工顺序:
验收基层清理修整基层表面涂刷聚合物水泥防水涂料
涂刷粘结料细部加强层处理防水层收头处理、节点密封养护验收闭水验收
2、把调好的聚合物水泥防水涂料均匀涂刷在找平层上,厚度≥1.2㎜,待达到强度再进
行卷材铺贴。
3、复杂部位做的附加层:
3.1、将水泥和点牌胶调成糊状(下称粘结料)均匀涂刷在找平层上,然后把防水卷材粘贴上面,再用刮板推压平正,使卷材下面的气泡和多余的粘结料推赶出来。
使防水层平整、均匀、牢固。
3.2、阴阳角做法:
①、先做阴阳角附加层宽为300㎜卷材上下各半,(见图1、2、3、4、5、6、7、
8、9)。
②、施工主防水层,将平面交接处的卷材向上翻至立面>250mm深(亦可根据实际要求定),在卷材的端头处,用剪刀剪开至100mm~150mm深,然后涂刷粘结料在侧立面(见图
6、7)。
③、两个立面一个平面的阴角,可做在主防水层之上,将卷材用剪刀裁成300mm的正方形片材,从其中任意一边的中点剪至方片中心点(见图8);然后将被剪开部位按虚线折合重叠,第一层折叠口朝上,涂刷粘结料的阴角部位(见图9)。
④、第二层附加层的做法同第一层的做法,但折叠口朝下。
⑤、两个立面一个平面的阳。
可做在主防水层之上,将卷材用剪刀裁成300mm的正方形片材,从其中任意一边的中点剪至方片中心点,第一层口朝上,第二层口朝下。
(见图1、2、3、4、5)。
3.3、横式落水口(见示意图):
3.3.1、首先测量出落水口的宽(A)与高(B)、(C)。
3.3.2、卷材下料(见图3.3-1)。
3..33、将剪裁好的卷材及落水口的下表面、两侧涂刷粘结料并粘结压实,剪断线与落水口(女儿墙内侧)对齐。
3.3.4、卷材下料(见图3.3-2)。
3.3.5、再将剪裁好的卷材及落水口的周围涂刷粘结料并粘结压实,折叠线与落水口相对齐。
落水口与女儿墙交接处参见阳角防水构造做法施工。
3.4、排气孔的做法:
3.4.1、首先测量排气孔直径D,然后以D+300㎜为边长剪裁放样成正方形(也可根
据实际情况定)(见图3.4—1)再以正方形中心为图心,D-5㎜为直径画圆,用剪刀沿圆周边剪下,再以正方形的一边中部为起点朝圆心方向剪裁至最近的圆周边,在排气孔根
部与剪成的卷材上涂刷粘结料并围大在管道根部粘结压实。
(见图3.4—2)。
3.4.2、施工主防水层。
3.4.3、方法同(1)但需将剪裁口反向错开粘结(3.4—3)。
3.4.4、以D乘3.14+40㎜为边长(也可根据实际情况定),以1.8㎜(也可根据实际情况定)(见图3.4—4),沿长边方向(排气孔周长方向)将卷材片剪成小口,然后在排气孔根与剪成的卷材上涂刷粘结料并围套在排气孔根部粘结压实(见图3.4—5)。
3.5、女儿墙做法:①、根据现场实际裁剪下料。
②、做阴、阳角附加层和主防水层从低往高处做,展开防水卷材,并找正方向,把卷材折回,将粘结料分别涂刷在水泥基底和防水卷材上,然后用刮板碾压平整,并把多余汽泡和粘结料排出。
③、女儿墙向上卷起至防水沿下(也可根据实际情况定)并封好头密好缝。
3.6、接缝部位处理:用刷子刷一层粘结料,做好封头处理,卷材长边搭接150㎜,短边搭接150㎜,屋面防水粘贴面积为90%以上。
六、组织机构:
组织机构网络图
(四)、劳动力安排:防水工人配备45人。
进入现场45人。
管理人员4人。
根据工作量安排劳动力,随时插入,随时增减人员,确保工程进度。
七、质量保证措施:
(一)、基本项目:
1、防水层应牢固,平正、洁净、无起砂、起皮、空鼓、尖凸、凹陷和松动等现象。
2、粘结料涂刷均匀,不得有漏刷和麻点等缺陷。
3、卷材防水层粘贴和搭接、封头、应符合设计要求和施工规范并应粘贴牢固、无损伤、无滑移、无翘边、无褶折等缺陷,结合紧密,厚度均匀一致。
(二)、保证项目:
1、卷材防水层及其排气孔、阴阳角等细部作法必须符合设计要求和施工规范规定,严禁有渗漏现象。
2、严格按有关规范标准和施工工艺作业,并事先做好技术交底工序,严格按“优良”条款自觉检查到位。
3、积极配合总包工作,并与相关工种友好协作。
特别要做好蓄闭水试验,并做好成品
保护工作。
八、安全、消防、环保等措施:
(一)、所有施工人员进入现场,必须戴好安全帽并遵守总包方一切安全规定要求。
(二)、卷材应妥善保存,特别避免与矿物油、某些动植物油等影响聚乙烯性能的化学物质接触,以免造成卷材损坏变质。
(三)、施工人员必须穿软底鞋,不把尖锐坚硬的物体放在卷材上,以免损坏卷材。
(四)、施工人员不得打闹、酗酒、抽烟,要求文明施工,确保施工安全。
(五)、材料存放应集中,并有防火、防盗措施、设专人看管发放。
(六)、进场作业人员必须严格遵守总包管理各项规章制度。
做到文明施工保质保量完成防水工程。
