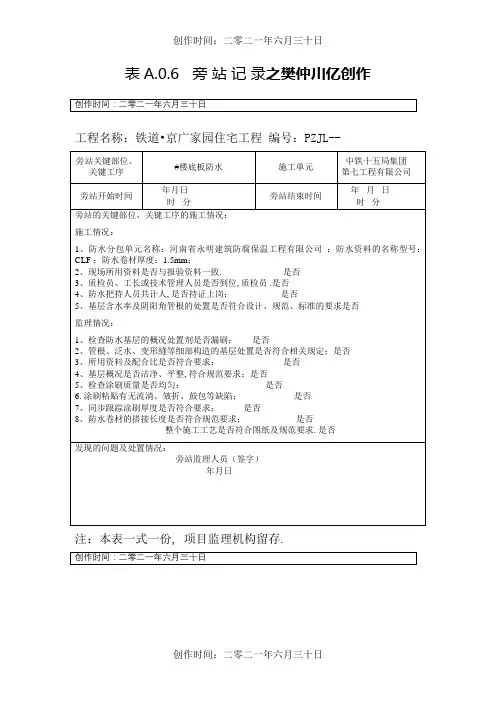

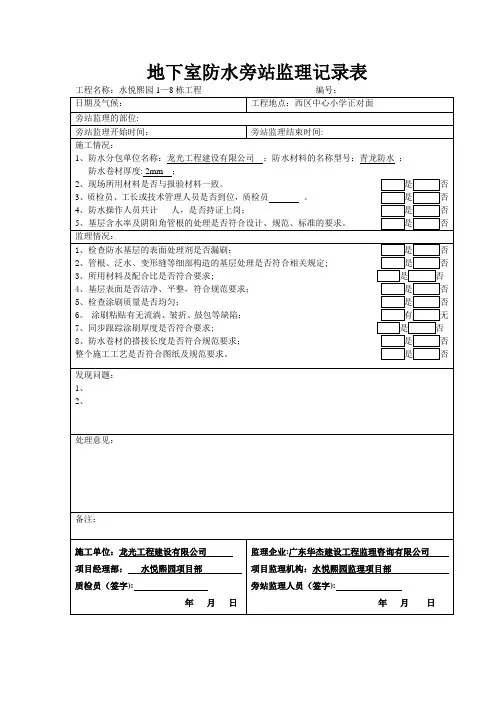

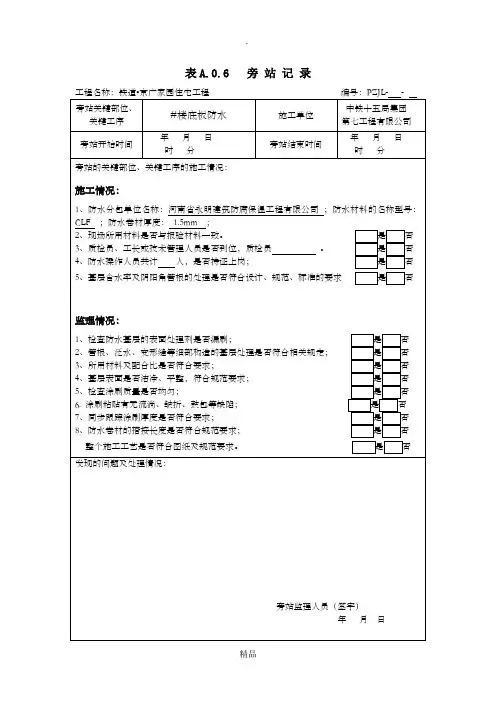

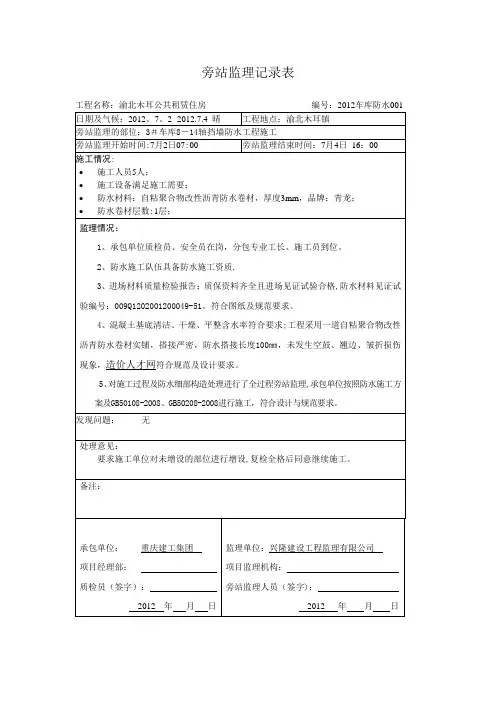

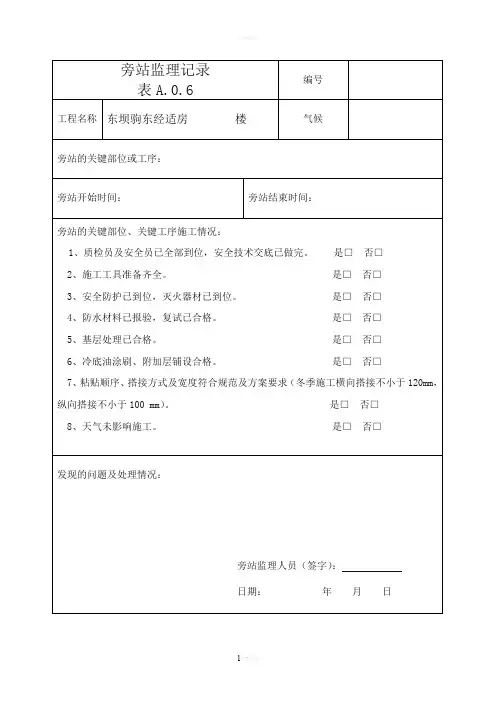

旁站监理记录
表A.0.6编号
工程名称东坝驹东经适房楼气候
旁站的关键部位或工序:
旁站开始时间:旁站结束时间:
旁站的关键部位、关键工序施工情况:
1、质检员及安全员已全部到位,安全技术交底已做完。
是□否□
2、施工工具准备齐全。
是□否□
3、安全防护已到位,灭火器材已到位。
是□否□
4、防水材料已报验,复试已合格。
是□否□
5、基层处理已合格。
是□否□
6、冷底油涂刷、附加层铺设合格。
是□否□
7、粘贴顺序、搭接方式及宽度符合规范及方案要求(冬季施工橫向搭接不小于120mm,纵向搭接不小于100 mm)。
是□否□
8、天气未影响施工。
是□否□
发现的问题及处理情况:
旁站监理人员(签字):
日期:年月日
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求。
防水卷材施工监理旁站记录范文日期:[具体年月日]天气:[晴/雨等天气状况]工程名称:[项目全称]旁站部位:[例如屋面/地下室等具体部位]一、施工情况。
1. 施工人员与设备。
今天施工的队伍看起来挺专业的,工人大概有[X]个,都穿着工作服戴着安全帽。
带头的那个师傅经验好像很丰富,一直在指挥大家干活。
施工用的设备都挺齐全的,像热熔喷枪、扫帚、压辊啥的,摆放得也还算整齐。
不过呢,有个小问题,我发现有个年轻工人操作热熔喷枪的时候有点手生,不太熟练的样子,我就提醒了一下他们负责人,让老师傅再教教他,毕竟这东西操作不好容易出问题。
2. 基层处理。
基层的处理总体还不错。
工人们先用扫帚把基层表面打扫得干干净净的,一点灰尘和杂物都没有。
然后又用吹风机把一些角落里的灰尘都吹走了,这一点值得表扬。
但是,在检查基层平整度的时候,我发现有一小块地方有点坑洼不平。
我就跟施工的师傅说:“大哥,这地方就像脸上长了个小痘痘似的,看着不舒服,得处理一下啊。
”师傅听了就赶紧拿了点水泥砂浆把那地方修补平整了。
3. 卷材铺贴。
卷材铺贴开始的时候,工人们先把卷材按照屋面的形状和尺寸进行了裁剪,这个裁剪的尺寸把握得还比较准。
然后就开始热熔铺贴了。
那个热熔喷枪喷出的火焰温度很高,卷材一接触就迅速融化,工人就赶紧把卷材贴到基层上,再用压辊来回滚压,把里面的空气都排出来。
我看到有个地方工人滚压的时候有点马虎,没完全压实,我就大声喊:“兄弟,这儿可不能偷懒啊,得压实喽,不然以后漏水了可就麻烦大了。
”工人听了马上又认真地滚压了几遍。
在卷材搭接的地方,按照要求是要搭接[X]厘米,大部分地方都做得很标准。
不过有一处搭接稍微窄了一点,我拿尺子一量,只有[具体厘米数]厘米,我就跟工人说:“这搭接就像两个人拉手,拉得紧一点才能更牢固,得按照要求来啊。
”他们就重新调整了一下。
二、监理情况。
1. 质量检查。
我一直在旁边盯着呢,时不时就拿尺子去量一量卷材的铺贴尺寸,检查一下搭接宽度,眼睛就像扫描仪一样,不放过任何一个小细节。
B11

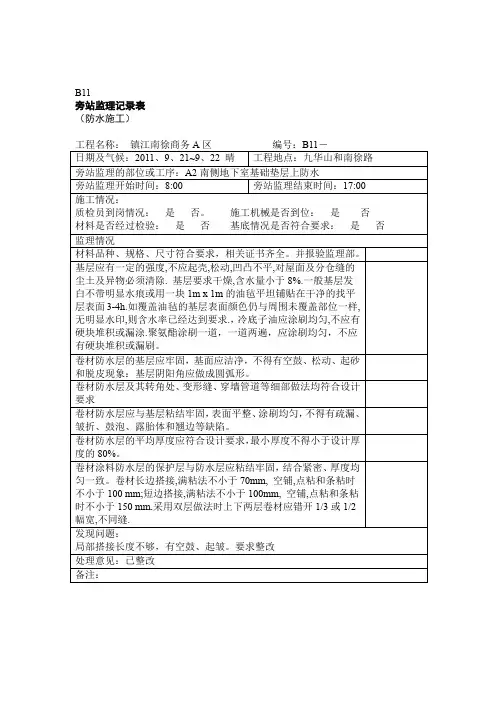

旁站监理记录表(防水施工)
江苏省建设厅监制
;施工单位质检员、安全员在岗,施工人员5人1、2台;2台、辊2、施工机械、设备准备:喷灯弹性改性沥青防水材厚度为冷底子油有出厂合格证,SBS3、进场材料质量检验报告:1层*3mm,有出厂合格证和检测报告,并已见证取样送检,符合设计及规范要求;角;处理成圆已层已验收合格,阴阳角地技促4、督施工单位进行了术、安全交底,下室砼找平弹性改性沥青防水找平层基底清洁干燥,冷底子油涂刷均匀无透底现象;采用单层SBS,未发生10cm 卷材实铺,热熔法施工,焊缝严密,防水卷材长、短边搭接均大于空鼓、折皱等现象。
当场督促施工单位质检员要求返工整改。
防水卷材局部搭接长度偏短。
B11
旁站监理记录表
(防水施工)
江苏省建设厅监制B11
旁站监理记录表(防水施工)
江苏省建设厅监制B11
旁站监理记录表(防水施工)
江苏省建设厅监制
B11
旁站监理记录表
(防水施工)
工程名称:镇江南徐商务A区编号:B11-
江苏省建设厅监制B11
旁站监理记录表
(防水施工)
江苏省建设厅监制
B11
旁站监理记录表(防水施工)
江苏省建设厅监制B11
旁站监理记录表(防水施工)
江苏省建设厅监制B11
旁站监理记录表(防水施工)
江苏省建设厅监制B11
旁站监理记录表(防水施工)
江苏省建设厅监制
旁站监理记录表(防水施工)
江苏省建设厅监制B11
旁站监理记录表(防水施工)
江苏省建设厅监制.。
防水卷材施工监理旁站记录范文英文回答:As a waterproofing membrane construction supervisor, my main responsibility is to ensure that the installation of waterproofing materials is carried out according to the specified standards and specifications. I am in charge of monitoring the entire process, from the preparation of the substrate to the final application of the waterproofing membrane.During the construction process, I closely observe the work of the waterproofing contractors and document any deviations or issues that may arise. For example, if I notice that the substrate is not properly prepared or if there are any visible defects in the membrane, I will immediately bring it to the attention of the contractor and request corrective actions.I also conduct regular inspections to ensure that theinstallation is progressing as planned. This includes checking the adhesion of the membrane to the substrate, inspecting the seams for any signs of leakage, andverifying that the specified thickness of the membrane is being achieved. If I identify any problems, I communicate with the contractor to address them promptly.Another important aspect of my role is to review the quality of the materials being used. I ensure that the waterproofing membranes meet the required standards andthat the installation is carried out in accordance with the manufacturer's guidelines. This involves checking the product certifications, verifying the batch numbers, and inspecting the storage and handling of the materials on site.In addition to monitoring the construction process, I also maintain a detailed record of all activities and observations. This includes recording the date and time of each inspection, documenting any issues or concerns, and noting any corrective actions taken. These records serve as a reference for future reference and can be used to trackthe progress of the project.中文回答:作为一名防水卷材施工监理,我的主要责任是确保防水材料的安装按照规定的标准和规范进行。

GDJL·ZLJL·72·C 旁站监理记录表编号
工程名称日期及气候
施工工序:卷材防水细部构造处理旁站监理的部位:
旁站监理开始时间:旁站监理结束时间:
施工情况:
1.防水分包单位名称;防水材料名称型号;防水卷材厚度;胎基为。
2.现场所用材料是否与报验的材料一致。
□是□否3.质检员、工长或技术管理人员是否到位,质检员。
□是□否4.防水操作人员共计人,其中持证人员人。
5.基层含水率及阴阳角管根的处理是否符合设计或规范、标准的要求。
□是□否
监理情况:
1.检查防水基层的表面处理剂是否有漏刷。
□是□否2.管根、泛水、变形缝等细部构造的基层处理是否符合相关规定。
□是□否3.附加层是否做到位。
□到位□不到位4.卷材长边、短边的搭接长度约为:长边mm,短边mm。
5.地下混凝土后浇带及水平施工缝处是否设附加层。
□是□否6.卷材的上口收边是否有单独的技术处理。
□是□否
发现问题:
处理意见:
备注:
承包单位:
项目经理部:
质检员(签字):
年月日监理单位:
项目监理机构:
旁站监理人员(签字):
年月日
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】。

屋面防水旁站监理记录
一、工程概况
工程名称:XXXXXX
工程地点:XXXXXX
结构类型:XXXXXX
建筑面积:XXXXXX
屋面防水工程内容:XXXXXX
二、旁站监理目的
本次旁站监理旨在确保屋面防水工程施工质量,遵守相关法规、规范,保障工程安全、进度及质量。
三、旁站监理范围及时间
范围:XXXXXX
时间:XXXXXX
四、旁站监理记录
防水材料检查:XXXXXX
防水材料符合设计要求,质量合格证明文件齐全。
材料进场后,已按照规范要求进行抽样检验,检验结果合格。
基层处理检查:XXXXXX
基层处理符合设计要求,无起砂、空鼓、开裂等现象。
基层干燥度满足施工要求。
防水层施工检查:XXXXXX
防水层施工符合设计要求,厚度均匀,无气泡、裂纹等现象。
搭接宽度、附加层设置等满足规范要求。
细部构造检查:XXXXXX
天沟、檐沟、泛水、变形缝等细部构造处理符合设计要求,密封材料填嵌密实,无渗漏现象。
五、旁站监理结论
本次屋面防水工程施工过程中,各道工序均符合设计要求及相关规范规定。
经检查,防水层施工质量良好,无渗漏现象。
细部构造处理到位,满足使用功能要求。
同意进行下一道工序施工。
六、旁站监理建议及注意事项
加强成品保护,避免后续施工对防水层的破坏。
定期进行屋面防水工程检查与维护,确保防水效果持久可靠。
屋面防水施工旁站记录
日期: [填写日期]
天气: [填写天气状况]
施工单位: [填写施工单位名称]
施工时间: [填写施工时间]
施工人员: [填写施工人员姓名]
【旁站记录】
1. 屋面防水工程进展情况:
- [填写具体防水工程进展情况,如已完成的工作,正在进行的工作等]
2. 施工现场安全状况:
- [填写施工现场安全情况,包括安全设施是否完善,是否采取了必要的安全措施等]
3. 施工材料与设备情况:
- [填写使用的施工材料和设备名称及型号,是否符合要求,是否存在问题等]
4. 施工过程中的质量控制:
- [填写施工过程中采取的质量控制措施,如抽查测试,现场监督检查等]
5. 施工期间存在的问题与解决措施:
- [填写施工过程中出现的问题及解决措施,如材料短缺,施工难题等]
6. 施工现场卫生管理:
- [填写施工现场的卫生管理情况,如有垃圾处理情况,现场清洁度等]
7. 相关部门的检查与意见:
- [填写相关部门对施工现场的检查情况及提出的意见建议]
备注:
[填写附加的备注信息,如施工过程中的特殊情况、意外事件等]
签名: _____________________。
质量旁站要点及旁站监理记录模板
〔卷材防水〕
旁站要点:
1、卷材施工天气是否适宜,施工环境气温是否适宜严禁在雨天、雪天和五级风及其以上时
施工。
2、施工人员是否均已到位。
3、防水卷材数量是否满足要求,证卷材清扫干净,无水滴、油污及附着物。
4、屋面基层是否枯燥、尘土、杂物是否清扫干净。
5、所选用的基层处理剂、接缝胶粘剂、密封材料等配套材料与作业指导书的一至。
6、基层处理剂是否涂刷均匀,卷材铺贴顺序和方向否准确。
7、卷材的铺贴方向是否正确。
接缝搭接长度是否符合标准、接缝是否结实,密封严密,有
无翘边、鼓泡等缺陷。
8、铺贴的卷材应平整顺直,搭接尺寸准确合理,不得扭曲、皱折,下面的空气应排尽,不
得出现空鼓。
9、如为热熔法施工,卷材加热应均匀,不得过分加热或烧穿卷材。
10、天沟、檐口、泛水和立面卷材收头的端部应裁齐,并塞入凹槽内,用金属压条固定,封
口严密。
不得翘边。
JZLB8
质量旁站监理记录表
工程名称:编号:
注本表由监理工程部填写,监理工程部存份。
填写、使用说明
〔1〕本表由监理工作人员填写。
〔2〕如监理人员发现问题性质严重,应在记录旁站监理表式后,发出监理工程师通知单要求施工工程部进展整改。
〔3〕对施工工程部现场整改问题,也应保持书面记录,并在备注栏中说明整改情况。
〔4〕本表经施工工程部质检人员及旁站监理人员签字后有效。
