铝炉筑炉施工方案
- 格式:doc
- 大小:38.50 KB
- 文档页数:5

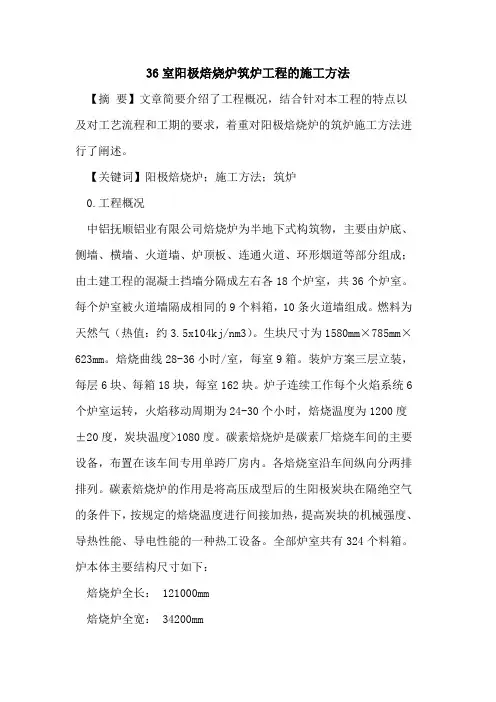

36室阳极焙烧炉筑炉工程的施工方法【摘要】文章简要介绍了工程概况,结合针对本工程的特点以及对工艺流程和工期的要求,着重对阳极焙烧炉的筑炉施工方法进行了阐述。
【关键词】阳极焙烧炉;施工方法;筑炉0.工程概况中铝抚顺铝业有限公司焙烧炉为半地下式构筑物,主要由炉底、侧墙、横墙、火道墙、炉顶板、连通火道、环形烟道等部分组成;由土建工程的混凝土挡墙分隔成左右各18个炉室,共36个炉室。
每个炉室被火道墙隔成相同的9个料箱,10条火道墙组成。
燃料为天然气(热值:约3.5x104kj/nm3)。
生块尺寸为1580mm×785mm×623mm。
焙烧曲线28-36小时/室,每室9箱。
装炉方案三层立装,每层6块、每箱18块,每室162块。
炉子连续工作每个火焰系统6个炉室运转,火焰移动周期为24-30个小时,焙烧温度为1200度±20度,炭块温度>1080度。
碳素焙烧炉是碳素厂焙烧车间的主要设备,布置在该车间专用单跨厂房内。
各焙烧室沿车间纵向分两排排列。
碳素焙烧炉的作用是将高压成型后的生阳极炭块在隔绝空气的条件下,按规定的焙烧温度进行间接加热,提高炭块的机械强度、导热性能、导电性能的一种热工设备。
全部炉室共有324个料箱。
炉本体主要结构尺寸如下:焙烧炉全长: 121000mm焙烧炉全宽: 34200mm焙烧炉全高: 6920mm炉室尺寸(长×宽×高) 103680×13870×6920mm每个料箱尺寸(长×宽×高) 5760×780×5496mm炉底总面积 3062.56㎡焙烧炉两端紧靠炉室各有一条由耐火材料砌筑的连通火道。
焙烧炉外侧为钢制环形长方形烟道。
断面尺寸为2460×1160(高×宽)。
内衬为74mm厚纤维浇注料。
1.施工条件(1)筑炉工程开工前,厂房应基本封闭,防风防雨,工地的气温应不低于+5℃。
筑炉工程施工方案一、施工前期准备1、确定项目基本情况:包括工程名称、地理位置、工程范围、工程内容、工程时间、建设单位、监理单位等。
2、制定施工方案:根据工程范围和要求,进行施工技术论证和方案设计,明确施工步骤、施工方法、施工工序、施工单位及责任等。
3、编制施工组织设计:确定施工人员配置、施工组织架构、工作分工及施工管理办法等。
4、提前准备材料和设备:根据施工方案需求,提前准备好所需的施工材料、设备,并进行检查和验收,确保施工质量。
二、施工分项方案1、地基处理:根据工程地质勘察报告,进行地基处理,包括土石方开挖、填筑、压实等工作。
2、基础施工:按照设计要求施工,包括混凝土浇筑、基础加固、基础防水等工作。
3、主体结构施工:进行砌体结构、钢筋混凝土结构等主体结构的施工,确保结构牢固、符合设计要求。
4、屋面工程:进行防水、保温、隔热等屋面工程施工,确保屋面的防水性能和保温隔热效果。
5、建筑装饰:进行室内外装饰、涂料、地板、门窗等装饰工程施工,确保建筑外观和室内环境符合要求。
三、施工工艺与要求1、施工工艺:符合施工工艺、标准和规范要求,采用先进的施工技术和管理手段进行施工。
2、材料要求:选用质量优良、符合国家标准的建筑材料,对材料进行检测和验收,确保材料质量符合要求。
3、质量要求:严格按照设计要求和施工规范进行施工,确保施工质量符合国家标准和工程技术规范。
4、安全要求:严格执行安全生产法律法规,确保施工现场安全生产,遵守安全操作规程,加强安全监测和管理。
5、环境保护:严格按照环境保护法律法规要求,采取环保措施,减少施工对环境的影响,确保施工过程中环境干净卫生。
四、施工组织和管理1、施工人员:根据施工组织设计确定施工人员配置,按照职责分工,加强施工管理和监督。
2、施工技术:组织施工人员进行技术培训,提高施工人员技术水平和工作能力。
3、施工管理:建立施工管理制度,完善施工管理流程,加强工地管理和施工监督。
4、施工协调:加强与建设单位、设计单位、监理单位和相关部门的沟通和协调,及时解决施工中遇到的技术、质量、安全等问题。
筑炉工程施工方案一、项目概述筑炉工程是指在指定地点建造一座完整的炉子,用于燃烧或加热等工艺用途。
本方案旨在确保筑炉工程的施工进度、质量和安全。
二、施工准备1.环境准备:清理并平整施工场地,确保场地的风险和障碍物被清除。
2.施工图纸准备:根据设计要求,准备好筑炉工程的施工图纸和技术文件。
3.施工人员准备:组织专业施工人员,确保他们具备相关经验和技能。
4.施工机械准备:采购和准备好所需的施工机械设备,例如挖掘机、起重机等。
三、施工流程1.基础工程施工:根据设计图纸,先进行地基开挖和基础浇筑,确保基础坚固稳定。
2.砌筑工程施工:按照设计要求进行砖石砌筑,使用适当的砌筑材料和工艺,确保炉体的强度和密封性。
3.钢结构工程施工:如有钢结构的部分,需要按照设计要求进行焊接和安装,确保结构的稳定性。
4.烟囱安装:根据设计图纸进行烟囱的安装,并通风排烟。
5.炉排安装:按照设计要求安装炉排,确保燃烧用料的平均分布和通风。
6.供气系统安装:根据设计要求安装供气系统,确保足够的气体供应,包括天然气或液化气体等。
7.电气系统安装:根据设计要求安装电气系统,确保电力供应和操作灯光等功能。
8.燃烧系统安装:根据设计要求安装燃烧系统,确保正常燃烧和热量传递。
四、质量控制1.施工材料:使用符合相关标准和质量要求的施工材料,杜绝使用质量不合格的材料。
2.施工工艺:根据施工图纸和技术要求,按照正确的施工工艺进行施工,保证施工过程的质量。
3.工程验收:在施工完成后,进行验收和检验,确保施工工艺符合设计要求和相关标准。
4.质量记录:做好施工记录和相关资料的整理,包括图纸、施工过程记录和验收记录等。
五、安全措施1.安全培训:在施工前,组织相关人员进行安全培训,提高他们的安全意识和应急处置能力。
2.安全设施:在施工现场设置安全警示标识和安全设施,包括防护栏杆、安全网等,确保施工现场的安全性。
3.安全监测:设置安全监测点,对施工现场的环境和安全状况进行监测,及时发现和处理安全隐患。
筑炉工程施工方案1. 项目背景筑炉工程是对炉体进行建造或维修的工作,通常用于工业生产、能源生产等领域。
本文档旨在提供一份筑炉工程施工方案,详细说明施工过程和注意事项。
2. 项目目标本项目的目标是按照设计要求,确保筑炉工程施工过程中的顺利进行,保证工程质量和安全性。
3. 施工准备工作在正式开始筑炉工程之前,需要进行一些准备工作,包括但不限于下面几个方面:•设计和图纸准备:根据客户需求和安全要求,制定详细的工程设计,并准备相应的图纸。
•材料采购和准备:根据设计要求,采购所需的筑炉材料,并做好储存和准备工作。
•人员组织和培训:组织专业施工人员,并确保他们具备相关技能和培训。
4. 施工工序及注意事项筑炉工程施工通常包括以下几个主要的工序,每个工序都需要注意相应的事项:4.1 地基处理•清理施工现场,确保平整清洁。
•根据设计要求,进行地基的加固和处理工作。
4.2 砌筑炉体•根据图纸要求,进行炉体的砌筑。
•保证砌筑质量和强度,遵循相应的操作规程和安全规范。
4.3 炉体烘干•在砌筑完炉体后,进行炉体的烘干,以确保炉体内部的湿气完全蒸发。
•控制烘干温度和时间,以避免炉体开裂和损坏。
4.4 绝热材料安装•在炉体烘干完毕后,开始安装绝热材料。
•选择合适的绝热材料,并按照施工图纸要求进行安装。
4.5 耐火材料安装•绝热材料安装完毕后,进行耐火材料的安装。
•根据设计要求,选择合适的耐火材料,并按照施工图纸要求进行安装。
4.6 炉门和附件安装•安装炉门和其他相关附件。
•确保安装质量和密封性,以确保正常使用。
5. 安全措施在筑炉工程施工过程中,安全永远是第一位的。
需要注意以下几点:•施工人员必须穿戴合适的个人防护装备。
•施工现场必须设立明显的警示标志,确保人员和设备的安全。
•定期进行安全检查和巡视,及时发现和解决安全隐患。
•按照工程规范和安全标准进行操作,严禁违章施工。
6. 施工质量控制在筑炉工程施工过程中,需要进行质量控制,确保工程质量。
筑炉工程施工技术方案一、工程介绍筑炉工程是指在工业生产中建设、安装和调试各种类型的炉子,用于燃烧和加热原料。
筑炉工程的施工过程需要精确的技术方案,包括施工流程、施工方法、材料选择等,以确保炉子能够正常运行,并满足生产的需求。
二、施工流程1. 施工前准备在施工前,需要进行详细的规划和准备工作。
首先,对施工环境进行评估和分析,确定施工场地的可行性和要求。
然后,根据工程图纸,制定详细的施工方案,包括材料清单、施工流程和时间计划等。
最后,准备必要的施工设备和工具,确保施工能够顺利进行。
2. 基础施工基础施工是筑炉工程的关键环节之一。
首先,根据设计要求进行地基的开挖和平整,确保地基的牢固和稳定。
然后,进行混凝土浇筑,形成炉体的基础。
在浇筑过程中,需要注意混凝土的配比、搅拌和浇注的质量。
最后,进行基础的养护和保养,确保基础能够达到设计要求。
3. 砌筑工程砌筑工程是筑炉工程的核心环节,需要注意以下几个方面。
首先,根据设计图纸和要求,进行砌筑砖块的选择和预处理。
然后,按照砌筑顺序和方法,进行砌筑工作。
在砌筑过程中,需要注意砖块的规格、配比和粘结剂的使用。
最后,进行砌筑的验收和质量检测,确保炉体的质量和效果。
4. 安装工程安装工程是筑炉工程的重要环节之一。
首先,根据设计要求和工程图纸,进行燃烧设备、通风设备、传输设备等的安装工作。
然后,进行相关管路的连接和安装。
在安装过程中,需要注意设备的位置、安装方式和接口的质量。
最后,进行安装的调试和验收,确保设备的正常运行和安全性能。
5. 调试和验收。
筑炉施工方案项目背景在工业生产和生活中,筑炉是一个重要的过程。
不同行业的筑炉方案会有所不同,但总体流程和原则是相似的。
本文档旨在提供一个通用的筑炉施工方案,以便于各行各业在进行筑炉工程时能够有一个参考和指导。
工程准备在开始筑炉工程前,需要进行一系列的准备工作,以确保工程的顺利进行。
材料准备在筑炉工程中,主要需要以下材料:1.砖块:用于筑炉的主要材料,应选择耐高温、耐磨损的砖块。
2.砂浆:用于砌筑砖块之间的胶结材料,应选择与砖块相匹配的砂浆。
3.钢筋:用于加固筑炉结构的金属材料,应选择粗细适当的钢筋。
4.高温抗腐蚀涂料:用于炉体内部涂层的防腐材料,应选择高温抗腐蚀性能良好的涂料。
设备准备在筑炉工程中,需要使用各种设备进行砌筑和加固。
1.砌筑工具:如砖刀、泥刀、批刀等,用于切割和搅拌砖块、砂浆等。
2.梯子:用于在高处进行砌筑和加固时提供支撑。
3.手动搅拌机:用于搅拌砂浆和涂料。
4.脚手架:用于提供施工时的支撑和工作平台。
筑炉施工步骤步骤一:确定施工位置和尺寸在进行筑炉工程前,首先需要确定筑炉体的位置和尺寸。
根据需要筑炉的用途和空间要求,在场地上选择合适的位置,并测量确定筑炉体的尺寸。
在确定施工位置后,需要进行地基开挖。
根据筑炉体的尺寸,使用挖掘设备开挖足够深度和宽度的地基。
步骤三:基础浇筑在地基开挖完成后,可以进行基础的浇筑工作。
首先,在地基底部铺设一层厚度适当的砂浆,然后在其上铺设预制钢筋网,最后将混凝土浇筑在基础上,直至与地面平齐。
步骤四:筑炉砌体在基础完成后,可以开始筑炉的砌体工作。
首先,将砂浆涂抹在基础上,然后将砖块按照设计尺寸和规格进行砌筑。
在砌筑过程中,需要使用砖刀对砖块进行切割和修整,以确保砌筑质量。
在砌筑完成后,需要对筑炉进行加固和修整。
使用钢筋对筑炉进行加固,以提高其结构强度和稳定性。
同时,对筑炉的砌体表面进行修整和涂刷高温抗腐蚀涂料,以提高其耐用性和使用寿命。
步骤六:完工验收在筑炉工程完成后,需要进行完工验收。

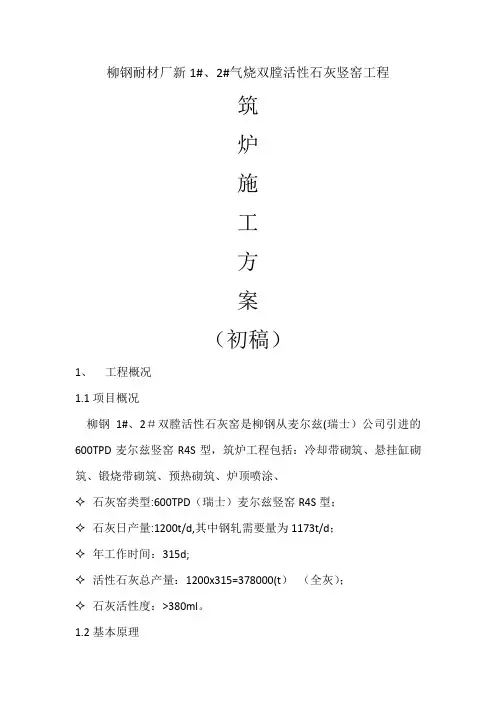

柳钢耐材厂新1#、2#气烧双膛活性石灰竖窑工程筑炉施工方案(初稿)1、工程概况1.1项目概况柳钢1#、2#双膛活性石灰窑是柳钢从麦尔兹(瑞士)公司引进的600TPD麦尔兹竖窑R4S型,筑炉工程包括:冷却带砌筑、悬挂缸砌筑、锻烧带砌筑、预热砌筑、炉顶喷涂、✧石灰窑类型:600TPD(瑞士)麦尔兹竖窑R4S型;✧石灰日产量:1200t/d,其中钢轧需要量为1173t/d;✧年工作时间:315d;✧活性石灰总产量:1200x315=378000(t)(全灰);✧石灰活性度:>380ml。
1.2基本原理麦尔兹石灰窑由两个在中下部相联通的窑筒组成,两个窑筒均匀填入石灰石。
而燃料与助燃空气(一次空气)由一个窑筒的上部压入,燃烧气体在燃烧筒内的流向向下,与被煅烧的石灰石的流向平行,同时,冷却空气则由两个窑筒的底部引入.燃烧气体和石灰石在煅烧带煅烧,并在窑筒较低部分与冷却空气混合。
混合后的气体经过通道进入排气筒,向上流动在预热带预热入窑的石灰石,同时降低烟气温度,排出窑筒.通过换向装置,每隔15分钟整个过程将会切换方向,将烟气与燃烧空气的流向倒转,从而使燃烧空气通过之前的排气筒,而废气则流过之前的煅烧筒。
整个石灰窑系统为微正压操作,以达到合理的煅烧石灰.1.3结构特点和耐火内衬麦尔兹石灰窑两个窑筒结构相同,在标高19。
5m~22.8m之间由连接通道路相连,此处筒体内设置悬挂缸。
每个窑筒从下往上依次为冷却带(高6.75m,倒锥台形式),煅烧带(高7。
6m,直筒),预热带(高5。
15m,直筒),窑顶部分(高1。
35m,直筒)。
筒体耐火内衬分为4环,工作层分别为粘土砖(45层FC35)、高铝砖(45层HA65)、镁铝砖(65层M85)、粘土砖(20层FC30)、中水泥捣打料。
保温层为2环轻质砖、1环绝热板或纤维毯.悬挂缸下部为钢纤维浇注料,内壁为镁铝砖M85,外壁为高铝砖HA65,缸体上包裹纤维毯。
连接通道主要为高铝砖HA65。
筑炉施工方案(完整版).doc 范本1:【一:施工方案】1、前期准备1.1 确定施工区域1.2 评估施工需求1.3 订购所需材料和设备1.4 确定施工人员和工期安排2、施工流程2.1 确定施工布局和尺寸2.2 搭建施工临时设施2.3 进行地基处理2.4 搭建炉体框架2.5 安装炉门和炉排2.6 进行隔热层施工2.7 安装烟囱和排烟设备2.8 进行炉内设备安装和连接2.9 进行电气布线和管道安装2.10 完成炉体内部的调试和测试3、安全保障措施3.1 制定安全施工计划3.2 提供必要的安全防护设施3.3 严格执行安全操作规程3.4 进行施工现场安全巡检3.5 培训施工人员的安全意识和应急处理能力4、质量控制措施4.1 制定质量管理计划4.2 进行施工前的质量验收4.3 严格控制材料和设备的质量4.4 进行施工过程中的质量检验4.5 进行施工后的质量验收和评估【二:法律名词及注释】1、建筑法:指《中华人民共和国建筑法》2、施工图:指建筑工程施工图纸及相关说明、设计文件等3、施工合同:指建设工程施工合同4、施工监理:指对建设工程实施的监督和检查5、质量安全监督:指对建设工程质量和安全进行监督和检查的活动【三:附件】1、建筑工程施工许可证2、建筑工程规划许可证3、施工图纸及相关文件4、施工合同5、施工监理合同6、质量安全监督合同----------------------------------------------------------------------------------------------------------------------范本2:【一:施工方案】1、前期准备1.1 确定施工区域及范围1.2 评估施工所需材料和设备1.3 制定施工计划和工期安排1.4 确定施工人员和施工队伍2、施工流程2.1 搭建临时工地设施2.2 清理施工区域,并进行地基处理2.3 进行炉体结构施工2.4 安装炉门和炉排2.5 进行炉体内隔热层施工2.6 安装烟囱和排烟设备2.7 进行炉内设备和管道的安装2.8 进行电气布线和调试2.9 完成施工验收和整理工作3、安全措施3.1 制定施工安全管理计划3.2 提供必要的安全防护设备3.3 开展安全教育和培训3.4 定期检查施工现场安全状况3.5 做好施工现场的文明施工工作4、质量控制措施4.1 制定施工质量管理计划4.2 进行施工前的质量验收4.3 严格控制施工材料和设备的质量4.4 进行施工过程中的质量检验4.5 完成施工后的质量验收和评估【二:附件】1、施工许可证2、工程规划许可证3、施工图纸及说明文件4、施工合同5、施工监理合同6、质量监督合同【三:法律名词及注释】1、建筑工程法:指《中华人民共和国建筑法》2、施工图纸:指建筑工程施工图纸及相关说明文件3、施工合同:指建筑工程施工合同4、施工监理:指对建筑工程施工过程进行监督和检查5、质量监督:指对建筑工程施工质量进行监督和检查。
筑炉工程施工计划一、项目概况1.1 项目名称:筑炉工程1.2 项目地点:某市某县某村1.3 项目性质:新建1.4 项目规模:500平方米1.5 项目工期:180天1.6 项目预算:100万元二、项目背景2.1 项目背景本项目为某市某县某村进行的一项重要建设工程,旨在提升当地居民的生活质量,改善社会环境。
筑炉工程为该地区的基础设施建设项目,将为当地居民提供更加便利的供热条件。
2.2 建设目标通过筑炉工程的建设,实现以下目标:(1)提供供热服务,满足当地居民对于温暖生活的需求;(2)改善当地环境,减少空气污染;(3)促进当地经济发展,增加就业机会。
三、施工单位3.1 施工单位介绍施工单位为某市某建筑工程有限公司,具有丰富的工程施工经验和专业技术团队,拥有完备的设备和设施,能够保证项目的高质量、高效率完成。
3.2 施工单位责任施工单位需严格按照项目需求,制定详细的施工计划,保证工程质量和进度,确保施工安全,合理利用资源,做到精细管理。
四、施工组织机构4.1 项目经理项目经理负责工程的全面管理和协调,确保工程质量、工期和安全。
4.2 技术负责人技术负责人负责工程技术方面的工作,审核施工图纸,控制施工质量。
4.3 安全员安全员负责施工现场的安全管理工作,加强安全教育培训,制订安全操作规程。
4.4 项目部项目部负责项目所有具体施工工作,根据施工计划安排施工进度,保障工程顺利进行。
五、工程施工计划5.1 工程前期准备项目经理负责组织制定施工计划、安排施工人员和设备。
技术负责人审核施工图纸,准备施工材料。
5.2 土方开挖施工单位根据设计要求,进行土方开挖工作,清理现场,确保施工安全。
5.3 基础施工进行地基处理,浇筑基础,确保基础牢固,符合设计要求。
5.4 结构施工进行钢筋加工、混凝土浇筑等结构施工工作,严格按照设计图纸要求进行施工。
5.5 设备安装安装锅炉、管道等设备,确保设备运行正常。
5.6 装饰工程进行装饰工程,保证工程完工后的美观性。

炉施工方案1. 综述炉施工是指针对炉的建设,包括炉体结构、炉内材料、热工设计、电气控制等方面的建设和配置,以达到预定的热处理目的和质量要求的一项工作。
在进行炉施工时,需要考虑多方面的因素,包括使用环境、使用要求、安全性等方面。
本文将介绍一些常见的炉施工方案及其考虑因素。
2. 炉体结构炉体结构是炉施工的基础,它的设计和配置必须满足使用环境、使用目的和工艺要求等多方面的因素。
一般来说,炉体结构可分为钢结构、砖结构、石棉烯等材料。
选用何种材料需要根据炉的使用环境和使用要求而定。
在炉体结构的设计和配置中,需要考虑以下因素:2.1. 炉容根据炉的使用要求和工艺要求,需要确定炉的容量。
在炉的容量设计中,需要考虑以下因素:•产品尺寸•产品数量•处理周期•产量要求2.2. 炉型在炉型的选择中,需要考虑以下因素:•炉体结构•处理温度•处理材料•热能消耗2.3. 炉墙炉墙主要是用来支撑炉体和承受炉内物料和介质的力量。
在炉墙的设计中,需要考虑以下因素:•材料类型•厚度•堆砌方式•稳定性3. 炉内材料炉内材料是指用来构建炉内结构和承载加热体的材料。
选用何种材料需要考虑以下因素:3.1. 耐热性炉内材料需要具备一定的耐热性,以保证长时间的加热和高温下的使用。
3.2. 密度炉内材料需要具备一定的密度,以保证机械强度和稳定性。
3.3. 隔热性能炉内材料需要具备一定的隔热性能,以达到节能的目的。
4. 热工设计热工设计是指对炉内温度和加热方式的设计和计算。
在热工设计中,主要需要考虑以下因素:4.1. 最高温度根据炉的使用要求和处理材料的特性,需要确定炉内最高温度。
4.2. 加热方式在加热方式的选择中,需要考虑以下因素:•炉容•炉型•材料类型•加热效率4.3. 周期时间在周期时间的计算中,需要考虑以下因素:•热处理效果•加热效率•处理材料类型和数量5. 电气控制电气控制是指对炉内加热方式和温度的控制。
在电气控制中,需要考虑以下因素:5.1. 控制方式在控制方式的选择中,需要考虑以下因素:•温度控制方式•加热方式5.2. 系统配置在系统配置中,需要考虑以下因素:•控制器性能•传感器数量和性能•控制方式6. 安全性安全性是指在炉施工中对炉内和周围环境的安全保证。

筑炉施工方案范文筑炉是一项具有长久历史的施工工程,早在古代的时候,人们就开始运用这一技术来加热和烹饪。
随着科技的发展和人们需求的变化,筑炉技术也在不断的更新和改进。
筑炉施工方案一直是一个重要的环节,对筑炉的效果和使用寿命有着直接的影响。
首先,在进行筑炉施工方案的制定时,我们需要考虑到以下几个方面。
1.目标和用途:我们需要明确筑炉的使用目标和用途,是用于取暖、烹饪还是其他功能。
不同的目标和用途将决定筑炉的大小、结构和设计。
2.材料选择:选择合适的材料非常重要,它们需要具备耐高温、耐磨和耐腐蚀等特性。
常见的筑炉材料包括砖、耐火砖、混凝土等。
在选择材料时,还需要考虑到成本和环保因素。
3.结构和设计:筑炉的结构和设计必须合理,以确保炉火的均匀分布和热量的最大利用。
常见的筑炉结构包括圆形和矩形,可以根据具体情况选择合适的形状和尺寸。
4.通风和燃烧:筑炉的通风系统和燃烧系统必须合理设计,以确保烟尘的排放和燃料的充分燃烧。
通风系统可以通过风筒和管道实现,燃烧系统可以通过燃烧室和燃烧器实现。
5.安全和环保:筑炉的安全和环保是非常重要的考虑因素。
我们需要对筑炉的施工过程和使用过程进行严格的安全管理,确保炉火的安全和使用者的健康。
基于以上考虑,我们可以制定一个典型的筑炉施工方案。
1.目标和用途:假设我们的筑炉目标是供暖和烹饪。
烹饪的需求是日常家庭用途,取暖的需求是为了在寒冷的季节提供舒适的温度。
2.材料选择:我们选择使用砖块和耐火砖材料,它们具有良好的耐高温和耐腐蚀性能。
此外,对于烟尘和有害气体的排放,我们还将使用环保型砖块。
3.结构和设计:我们选择设计一个圆形的筑炉结构,直径为2米,高度为1.5米。
炉膛以砖块为主要材料,保证了坚固性和稳定性。
炉膛内部有一个燃烧室和一个化烟室,以确保燃料的充分燃烧和烟尘的有效排放。
4.通风和燃烧:我们设计一个包括进风口和出风口的通风系统,保证炉内空气的流通和烟尘的排放。
燃烧系统采用喷射燃烧器,可提供高效的燃烧效果。
铝炉筑炉施工方案内衬砌筑应在厂房炉体基础施工完成验收后,炉壳钢构完成验收后,环境温度在摄氏5度以上的情况下进行,同时厂房应具备不受天气影响的条件。
本施工方案按现行的国家标准《GB 50211-2004 工业炉砌筑工程施工及验收规范》制定。
一、炉底砌筑:1、炉底硅藻土砖的砌筑。
炉壳验收后,炉壳内清扫干净,炉底及扒渣坡砌筑3层硅藻土砖,砖缝小于等于5mm, 硅藻土砖采用干砌法,砖缝用硅藻土粉填充。
2、炉底及扒渣坡保温浇注料的砌筑:在炉底及斜坡砌筑完成后及侧墙保温板和保温砖砌筑完成后,在轻质砖上浇注一层低点为50mm厚的保温浇注料。
在侧砖保温砖上按图纸标出底部斜度及扒渣的斜度。
保温浇注料严格按厂家说明书执行浇注。
3、炉底低水泥浇注料的浇注:在侧墙和炉底保温浇注料完成后,开始浇注炉底低水泥浇注料,炉底低水泥浇注料分两次完成,第一次把炉底模具按图纸支好,并确认牢固后开始浇注,按厂家说明书执行浇注。
炉底第一次水泥浇注料凝固后,进行模具拆除及二次支模,确认牢固后进行第二次浇注,程序同上。
二、侧墙熔池部分的砌筑:1、侧墙熔池部分硅酸铝纤维板的铺设:在炉底两层保温砖完成后,铺设熔池部分侧墙衬板,衬板分为两层,分别为40mm及20mm厚,两层为错缝铺设,板缝小于等于3mm,大于3mm时用纤维毡填充。
2、侧墙熔池部分硅藻土砖的砌筑:在纤维板铺设完成后,开始砌筑硅藻土砖3、侧墙熔池部分保温浇注料的浇注:在第2步完成后,开始保温浇注料的浇注,先将模板支好,确定其牢固后,将保温浇注料按厂家说明进行浇注。
4、侧墙熔池部分低水泥浇注料的浇注:低水泥浇注料的浇注分两次完成,基本程序同底部低水泥浇注料的浇注方法相同。
三、熔池以上侧墙部分的砌筑:1、硅酸铝纤维板的铺设:衬板分为两层,分别为40mm及25mm厚,两层为错缝铺设,板缝小于等于3mm,大于3mm时用纤维毡填充。
2、侧墙锚固砖的砌筑:用挂勾及保持器与炉体钢构连接,与纤维板的施工交叉进行。
中国铝业XX分公司碳素厂焙烧炉筑炉工程审批:负责:校核:编制:第一章工程综述1、编制依据及原则1.1国家行业标准和中铝河南分公司提供的投标书内容。
1。
2建设部颁发的《建设工程施工现场管理规定》。
1。
3我公司的《质量保证手册》、《程序文件》和《项目管理文件》。
1.4现场实际情况。
1。
5采用的主要规范及标准目录。
施工图纸和耐火材料和安装砌筑技术要点。
《工业炉砌筑工程施工及验收规范》GB50211—2004。
《安装工程质量验收手册》《筑炉工手册》施工现场条件和现场勘察资料。
2、工程情况介绍工程名称:中铝河南分公司碳素厂3#焙烧炉工程。
工程地址:中国铝业河南分公司3#焙烧炉车间内。
建设单位:中国铝业河南分公司.设计单位: 。
工期要求:工期要求55天.质量标准:整体工程达到优良标准.施工内容:拆除原有车间内3#焙烧炉火道墙60条,耐烧砖回收,垃圾外排,在原有位置重新砌筑60道火道墙;拆除原有车间内4#焙烧炉火道墙10条,耐烧砖回收,垃圾外排,在原有位置重新砌筑10道火道墙.以及预制块的拆除、预制和新砌筑。
3、工程特点根据车间生产需要安排建筑施工,在规定的时间内要完成火道墙的拆除,垃圾外排以及重新砌筑火道墙的施工任务,所以我们施工单位必需和生产部门积极协调沟通,按照生产要求在规定的时间内完成施工任务。
第二章施工部署1。
质量目标按照国家有关施工验收标准和图纸要求,保证工程质量和施工安全,整体工程优良标准.2.安全目标伤亡事故为零,杜绝重大伤亡事故和安全事故发生。
3。
文明施工目标按照中铝河南分公司及郑州市安全文明卫生相关规定执行。
4。
环境保护目标在确保工程质量和工期的前提下,采取有效措施,施工中产生的建筑垃圾外排至甲方指定地点,严格按照国家标准规范施工.5.服务目标树立服务理念,积极与建设单位协调做好服务工作。
6、组织机构6。
1项目管理机构设置中标后,按照项目法施工管理,我公司将组建项目部,组织技术过硬的施工队伍,通过科学管理和精心施工创造精品工程。
大中型铝电解槽筑炉规程2012年12月目录1.总则2.砌筑的工艺流程3.槽内衬的砌筑3.1槽壳的检查及砌筑基准线的确定3.2槽底部的砌筑3.3阴极炭块组的制作3.4阴极炭块组的安装3.5槽周围的砌筑3. 6侧部块的砌筑3.7扎固1.总则1.1筑炉之前,施工单位应对电解槽阴极结构图纸仔细核查,若发现问题应及时与设计单位联系,协商解决。
1.2砌筑工作必须在电解厂房(包括厂房内的吊运设备)和有关辅助系统基本建成的条件下进行,应做好筑炉前准备工作。
在冬季施工时,室内温度不得低于+5度。
1.3 各个工序都必须建立完善的检查及验收制度。
1.4 筑炉材料必须满足技术要求的规定。
2.砌筑的工艺流程槽壳的检查->槽底部的砌筑->阴极炭块组的制作-> 安装阴极炭块组->槽周围的砌筑->侧部块和角部炭块的砌筑->扎固3.槽内衬的砌筑3.1 槽壳的检查及砌筑基准线的确定。
砌筑前应按图纸的要求检查槽壳的制造公差是否满足制作、安装规程的要求;同时按电解槽槽壳制作、安装规程检查槽底安装后的平面度。
经检查合格后填写合格证方能进行内衬的砌筑。
检查合格后将槽壳的内膛清扫干净,画出内衬砌筑各层的基准线。
基准线应以槽壳底板水平线为准按图纸要求找出阴极钢棒与槽壳窗口安装的中心线(以确保阴极钢棒位于槽壳窗口中心为原则)。
3.2 槽底部的砌筑3.2.1 铺绝热板(硅酸钙板)铺绝热板应从槽横轴线中心线往两端铺,不铺成通缝,并用木锤轻轻的打紧。
缝隙应不大于1mm,并用干式防渗料填满绝热板与槽壳四周的空隙。
绝热板的规格按图纸要求。
当绝热板由于运输或操作而破损时,必须用锯切的方法重新加工,其规格必须大于等于设计规格的1/3方能使用。
3.2.2 干法砌筑保温砖两层保温砖在绝热板(硅酸钙板)上干砌,层间砖缝交错。
砖缝(含卧缝)1mm,可用氧化铝粉填满,保温砖距槽壳的四周填充干式防渗料。
3.2.3 装填、压实干防渗料3.2.3.1工具和设备往复式平盘振捣机1台,振动频率6500rpm,重量110Kg,平盘650×550mm,BX-12型。
筑炉施工方案一、前言筑炉是一项复杂而重要的工程,施工方案的设计和执行关乎工程的质量和安全,下面将从筑炉施工的准备工作、具体施工步骤、质量控制和安全措施等方面进行详细介绍。
二、准备工作1.规划设计:在开始筑炉施工前,需要进行详细的规划设计工作,包括炉体的结构、材料选用、炉体尺寸等方面的设计和确定。
2.材料准备:根据设计方案,准备所需的材料,包括砖块、水泥、沙子等,确保材料的质量和数量满足施工需要。
3.施工人员培训:对参与施工的人员进行培训,使其了解施工步骤和安全注意事项,提高工作效率和减少安全事故的发生。
三、施工步骤1.地基处理:首先进行地基的处理工作,确保炉体的稳固和平整。
2.砌筑炉墙:根据设计方案,将砖块、水泥等材料按照要求进行砌筑,保证炉体的结构牢固。
3.内部加砂:在炉体砌筑完毕后,进行内部的加砂工作,加强炉体的保温效果。
4.炉顶施工:最后施工炉顶部分,确保炉体的密封性和完整性。
四、质量控制1.现场监督:在施工过程中,需要有专人对施工现场进行监督,确保施工过程符合设计要求。
2.质量检验:完成每个施工环节后,需进行质量检验,确保施工质量符合标准。
五、安全措施1.安全防护:施工人员需佩戴相关防护用具,确保施工过程中的安全。
2.消防设施:在施工现场设置完善的消防设施,确保一旦发生火灾等事故时能够及时处理。
以上便是筑炉施工方案的相关内容,通过详细的准备工作、施工步骤、质量控制和安全措施,可以保证筑炉工程的顺利进行和施工质量的保障。
筑炉工程是一项具有挑战性的工程,仅有合理的规划和严谨的执行,才能确保工程的成功实施。
筑炉施工方案筑炉施工方案一、项目背景本项目是为了满足工业生产的热能需求,对原有的炉子进行改建和施工,提高热能利用效率,减少能源浪费。
二、施工内容1. 炉子改建:对原有的炉子进行翻新,提高燃烧效率和传热效率。
具体包括炉膛结构优化、加装节能设备、提高燃烧效果等。
2. 施工过程:(1)确定施工方案:根据现有炉子的情况,进行分析评估并确定施工方案。
(2)材料采购:根据施工方案,采购所需的相关材料和设备。
(3)拆除旧炉子:进行旧炉子的拆除工作,注意安全和环保。
(4)施工炉膛结构:根据设计要求,施工新的炉膛结构,增加热交换面积,提高传热效果。
(5)安装节能设备:根据设计要求,安装节能设备,如余热回收装置、炉膛排烟系统等。
(6)检测调试:施工完成后,对炉子进行检测和调试,确保其正常运行并达到设计要求。
(7)清理整理:完成检测调试后,对施工现场进行清理整理,保持环境整洁。
三、施工计划1. 项目周期:预计完成整个施工周期为2个月。
2. 人员配备:需配备工程师、钳工、电焊工、管道安装工等人员。
3. 施工流程:(1)项目准备:制定施工计划、购买所需材料和设备。
(2)现场清理:对施工地点进行清理整理,确保施工条件。
(3)炉子拆除:拆除旧炉子,并进行废弃物的处理。
(4)炉膛结构施工:按照设计要求施工新的炉膛结构。
(5)设备安装:将节能设备按照设计要求安装到炉子上。
(6)检测调试:进行炉子的检测和调试工作。
(7)清理完工:对施工现场进行清理整理,保持环境整洁。
四、施工预算1. 施工人工费用:根据施工周期和人员配备,预计施工人工费用为20万元。
2. 材料与设备费用:根据材料和设备的采购价格,预计费用为30万元。
3. 其他费用:包括水电费、运输费、安全保障费等,预计费用为5万元。
总结:本方案通过对原有炉子的改建和施工,能够提高热能利用效率,减少能源浪费。
同时,施工计划明确、预算合理,能够确保工程的顺利进行。
第1篇一、施工准备1. 技术准备:在施工前,需要对炉体结构、材料、施工工艺等进行详细的研究和设计。
同时,对施工人员进行技术培训,确保施工过程中能够按照设计要求进行操作。
2. 材料准备:根据炉体结构、材料要求,提前采购所需材料,如耐火砖、保温材料、炉衬材料等。
确保材料质量符合国家标准,为施工提供保障。
3. 施工队伍准备:组建一支具有丰富经验的施工队伍,包括炉体砌筑、保温、吊装、焊接等专业人员。
对施工队伍进行安全教育和质量意识培训,提高施工水平。
4. 施工现场准备:对施工现场进行清理,确保施工环境整洁、安全。
搭建施工临时设施,如办公室、仓库、休息室等。
二、施工过程1. 炉体基础施工:按照设计要求,对炉体基础进行施工,确保基础平整、坚实。
在基础施工过程中,注意排水、防潮、防渗等措施。
2. 炉体砌筑:根据炉体结构,选用合适的耐火砖进行砌筑。
砌筑过程中,注意砖缝饱满、垂直,确保炉体结构稳定。
3. 炉衬施工:炉衬施工主要包括炉衬材料铺设、焊接、保温层施工等。
在施工过程中,严格按照设计要求进行,确保炉衬质量。
4. 炉体吊装:在炉体砌筑完成后,进行炉体吊装。
吊装过程中,注意安全,确保炉体位置准确。
5. 炉体焊接:对炉体进行焊接,包括炉体本体、炉门、炉盖等。
焊接过程中,注意焊接质量,确保焊接牢固、平整。
6. 保温层施工:在炉体焊接完成后,对炉体进行保温层施工。
保温层施工主要包括保温材料铺设、焊接等。
保温层施工过程中,注意保温效果,降低炉体热量损失。
7. 施工质量检查:在施工过程中,定期对施工质量进行检查,发现问题及时整改。
确保施工质量符合国家标准。
三、施工验收1. 炉体结构验收:对炉体结构进行检查,确保炉体结构稳定、牢固。
2. 炉衬质量验收:对炉衬材料、焊接质量进行检查,确保炉衬质量符合设计要求。
3. 炉体保温效果验收:对炉体保温层进行检查,确保保温效果良好。
4. 炉体性能验收:对炉体进行性能测试,包括热效率、温度分布等,确保炉体性能符合设计要求。
铝炉筑炉施工方案
内衬砌筑应在厂房炉体基础施工完成验收后,炉壳钢构完成验收后,环境温度在摄氏5度以上的情况下进行,同时厂房应具备不受天气影响的条件。
本施工方案按现行的国家标准《GB 50211-2004 工业炉砌筑工程施工及验收规范》制定。
一、炉底砌筑:
1、炉底硅藻土砖的砌筑。
炉壳验收后,炉壳内清扫干净,炉底及扒渣坡砌筑3层硅藻土砖,砖缝小于等于5mm, 硅藻土砖采用干砌法,砖缝用硅藻土粉填充。
2、炉底及扒渣坡保温浇注料的砌筑:
在炉底及斜坡砌筑完成后及侧墙保温板和保温砖砌筑完成后,在轻质砖上浇注一层低点为50mm厚的保温浇注料。
在侧砖保温砖上按图纸标出底部斜度及扒渣的斜度。
保温浇注料严格按厂家说明书执行浇注。
3、炉底低水泥浇注料的浇注:
在侧墙和炉底保温浇注料完成后,开始浇注炉底低水泥浇注料,炉底低水泥浇注料分两次完成,第一次把炉底模具按图纸支好,并确认牢固后开始浇注,按厂家说明书执行浇注。
炉底第一次水泥浇注料凝固后,进行模具拆除及二次支模,确认牢固后进行第二次浇注,程序同上。
二、侧墙熔池部分的砌筑:
1、侧墙熔池部分硅酸铝纤维板的铺设:
在炉底两层保温砖完成后,铺设熔池部分侧墙衬板,衬板分为两层,分别为40mm及20mm厚,两层为错缝铺设,板缝小于等于3mm,大于3mm时用纤维毡填充。
2、侧墙熔池部分硅藻土砖的砌筑:
在纤维板铺设完成后,开始砌筑硅藻土砖
3、侧墙熔池部分保温浇注料的浇注:
在第2步完成后,开始保温浇注料的浇注,先将模板支好,确定其牢固后,将保温浇注料按厂家说明进行浇注。
4、侧墙熔池部分低水泥浇注料的浇注:
低水泥浇注料的浇注分两次完成,基本程序同底部低水泥浇注料的浇注方法相同。
三、熔池以上侧墙部分的砌筑:
1、硅酸铝纤维板的铺设:
衬板分为两层,分别为40mm及25mm厚,两层为错缝铺设,板缝小于等于3mm,大于3mm时用纤维毡填充。
2、侧墙锚固砖的砌筑:
用挂勾及保持器与炉体钢构连接,与纤维板的施工交叉进行。
3、侧墙硅藻土砖的砌筑:
基本操作规程和底部硅藻土砖砌筑方法相同。
4、侧墙浇注料的浇注:
在以上三步完成后,进行浇注。
分两次进行,步骤与低水泥浇注料相同。
按图纸留出扒渣门、铝液测温孔、接铝箱等位置。
四、炉顶的砌筑:
1、在侧墙完成后,按图纸将炉顶锚固砖挂好并用木楔固定,将模
具支好并确认牢固,按图纸留出膨胀缝,按厂家说明进行浇注。
2、炉顶保温料的浇注:
在第1步完成后,开始按厂家说明进行炉顶保温料的浇注。
3、炉顶纤维毡的铺设:
在炉顶保温料凝固后,在其上面铺设2层20mm的硅酸铝纤维毡。
此方案为保温炉砌筑方案,熔炼炉几乎与之相同。
筑炉施工方案
内衬砌筑应在厂房炉体基础施工完成验收后,炉壳钢构完成验收后,环境温度在摄氏5度以上的情况下进行,同时厂房应具备不受天气影响的条件。
本施工方案按现行的国家标准《GB 50211-2004 工业炉砌筑工程施工及验收规范》制定。
五、炉底砌筑:
4、炉底石棉板的铺设:
炉壳验收后,炉壳内清扫干净后,铺设10mm石棉板,板缝小于等于3mm,如板缝大于3mm时,可用石棉灰填充。
5、炉底硅藻土砖的砌筑。
在石板板铺设完成后,将炉内清扫干净,砌筑2层硅藻土砖,砖缝小于等于5mm, 硅藻土砖采用干砌法,砖缝用硅藻土粉填充。
6、炉底轻质砖及斜坡的砌筑:
在两层保温砖砌筑完成后,在其上面砌筑一层轻质粘土砖,灰缝
小于等于2mm,轻质粘土砖采用湿砌法,用粘土泥浆砌筑。
7、炉底及扒渣坡保温浇注料的砌筑:
在炉底轻质砖及斜坡砌筑完成后及侧墙保温板和保温砖砌筑完成后,在轻质砖上浇注一层低点为50mm厚的保温浇注料。
在侧砖保温砖上按图纸标出底部斜度及扒渣的斜度。
保温浇注料严格按厂家说明书执行浇注。
8、炉底低水泥浇注料的浇注:
在侧墙和炉底保温浇注料完成后,开始浇注炉底低水泥浇注料,炉底低水泥浇注料分两次完成,第一次把炉底模具按图纸支好,并确认牢固后开始浇注,按厂家说明书执行浇注。
炉底第一次水泥浇注料凝固后,进行模具拆除及二次支模,确认牢固后进行第二次浇注,程序同上。
六、侧墙熔池部分的砌筑:
5、侧墙熔池部分硅酸铝纤维板的铺设:
在炉底两层保温砖完成后,铺设熔池部分侧墙衬板,衬板分为两层,分别为40mm及20mm厚,两层为错缝铺设,板缝小于等于3mm,大于3mm时用纤维毡填充。
6、侧墙熔池部分硅藻土砖的砌筑:
在纤维板铺设完成后,开始砌筑硅藻土砖
7、侧墙熔池部分保温浇注料的浇注:
在第2步完成后,开始保温浇注料的浇注,先将模板支好,确定其牢固后,将保温浇注料按厂家说明进行浇注。
8、侧墙熔池部分低水泥浇注料的浇注:
低水泥浇注料的浇注分两次完成,基本程序同底部低水泥浇注料的浇注方法相同。
七、熔池以上侧墙部分的砌筑:
5、硅酸铝纤维板的铺设:
衬板分为两层,分别为40mm及25mm厚,两层为错缝铺设,板缝小于等于3mm,大于3mm时用纤维毡填充。
6、侧墙锚固砖的砌筑:
用挂勾及保持器与炉体钢构连接,与纤维板的施工交叉进行。
7、侧墙硅藻土砖的砌筑:
基本操作规程和底部硅藻土砖砌筑方法相同。
8、侧墙浇注料的浇注:
在以上三步完成后,进行浇注。
分两次进行,步骤与低水泥浇注料相同。
按图纸留出扒渣门、铝液测温孔、接铝箱等位置。
八、炉顶的砌筑:
4、在侧墙完成后,按图纸将炉顶锚固砖挂好并用木楔固定,将模
具支好并确认牢固,按图纸留出膨胀缝,按厂家说明进行浇注。
5、炉顶保温料的浇注:
在第1步完成后,开始按厂家说明进行炉顶保温料的浇注。
6、炉顶纤维毡的铺设:
在炉顶保温料凝固后,在其上面铺设2层20mm的硅酸铝纤维毡。
此方案为保温炉砌筑方案,熔炼炉几乎与之相同。
