顶管施工质量控制
- 格式:docx
- 大小:64.65 KB
- 文档页数:10
顶管工程施工质量控制措施(一)建立有效的保证体系我公司已通过了ISO9002国际质量体系的认证,在本工程中要认真贯彻GB/T9002-ISO9002系列标准,根据《质量保证手册》和《质量体系程序》文件,形成从质量策划,合同评审,供应商的评审,采购验证,施工过程控制,检验,测量和试验设备的控制,不合格品的控制,文件和资料控制,质量记录的控制到培训、服务等,形成一个符合国际ISO9002系列标准质量保证体系。
(二)建立健全质量管理网络为保证施工质量,在施工现场实行以总工程师为核心的质量管理网络。
以确保整体工程达到优良级,实行工程质量目标管理,明确各部门的工作岗位职责,落实质量责任制,形成一个有效的质量保证体系。
由检验部门具体负责,各项目组配备专职质量员,强化质量监控和检测手段。
(三)明确质量管理标准工程的质量标准以标书要求及标书中参用的质量标准为准。
工程开工前组织全体施工人员认真学习并做好技术交底工作。
建立技术交底卡,严格按操作规程组织施工。
(四)质量检验加强自检,互检制度,实行三级(班组,项目部,质检科)检验制度,做好隐蔽工程验收,由班组填自检单,然后项目部验检,质检科抽检,监理验证签字。
做好上下通工序验收,只有上道工序通过验收后方可进行下道工序施工。
(五)把好原材料、成品的质量关凡使用在本工程中原材料、混凝土管材、商品混凝土等都必须经过ISO9002系列认证产品或推荐使用的合格产品,到施工现场进行严格检验,并具备质保单位和试验技术资料等。
做好各种材料的质量记录和资料的整理和保存工作,使各种证明、合格证(单位)、验收、试验单据等齐全,确保其可追溯的完整性。
(六)现场试验检验确保各种试验的时效性和准确性,现场成立实验室,并严格按照“试验室规程”开展现场各种试验工作,保证按照规范要求做好各类原材料、成品混凝土管材、商品混凝土、砂浆、焊接件等的抽检和复检工作,切实起到把好质量关,用数据和分析图表配合和指导现场施工质量。

顶管施工质量控制摘要:顶管是一种常用的地下工程施工技术,广泛应用于城市地下管网、地铁隧道、地下通道等项目中。
施工质量是保证工程安全和工程质量的关键因素。
本文将从施工前的准备工作、施工过程中的质量控制要点以及施工后的质量验收等方面进行论述,以帮助工程师和监理人员有效控制顶管施工的质量。
1. 引言顶管施工是地下工程中常见的一种施工技术,其主要目的是替代传统的开挖方法,减少对地表交通和市民生活的影响。
顶管施工需要高度重视施工质量,以确保工程的安全性和可靠性。
2. 施工前的准备工作2.1 工程设计:顶管施工前需要进行详细的工程设计,包括结构设计、管道布置设计等。
设计中需要考虑地下水位、土壤情况以及周边建筑物等因素,以避免施工期间出现不必要的问题和事故。
2.2 施工方案:根据工程设计,制定详细的施工方案,明确施工的各个环节和步骤,制定合理的工期计划和施工进度。
施工方案中需要考虑到管道的材料、施工设备和人工等方面的要求,以确保施工质量。
2.3 材料采购:根据施工方案,按照规格、质量和数量要求,选择合适的材料供应商进行采购,确保施工所需的材料质量符合要求。
3. 施工中的质量控制要点3.1 施工现场管理:合理组织施工现场,确保施工人员的安全和施工环境的整洁。
同时,要加强施工过程中的安全宣传教育,确保每位施工人员都严格遵守安全操作规程。
3.2 材料质量检验:对施工所用的各类材料进行质量检验,确保材料的质量符合设计要求。
例如,对钢筋进行抽样检测,检查材料的拉伸强度、弯曲性能等。
3.3 施工过程监控:对施工过程进行实时监控,及时发现施工中存在的问题和隐患,并采取相应措施进行纠正。
例如,对土方开挖、管道铺设、填充与回填等环节进行质量检查,确保施工质量。
顶管施工质量控制措施一、引言顶管施工是一种非开挖的管道埋设技术,具有对环境影响小、施工周期短、成本低等优点。
然而,如果质量控制不当,可能会引发一系列问题,如管道破裂、地面沉降等。
因此,制定和实施有效的质量控制措施是顶管施工的关键环节。
二、顶管施工质量控制的重要性顶管施工质量控制对于工程的成功至关重要。
质量控制有助于确保管道施工符合设计要求和相关标准,从而保障管道的安全性和使用寿命。
质量控制有助于防止因施工不当引起的地面沉降和环境破坏,保障周边环境的稳定。
质量控制有助于提高施工企业的信誉和形象,使其在激烈的市场竞争中获得优势。
三、顶管施工质量控制措施1、施工前准备阶段:在施工前,应充分调查和理解施工环境,包括地质条件、地下管线分布、周边建筑物等。
根据调查结果,制定详细的施工方案,包括顶管的选择、施工设备的配置、施工顺序等。
同时,对施工团队进行充分的技术交底,确保他们了解并掌握顶管施工的各项技术和要求。
2、施工过程中:在施工过程中,应严格执行各项技术规范和操作规程,确保顶管施工的安全和稳定。
同时,应建立完善的现场管理制度,对施工过程进行全面、连续的监控和管理。
对于发现的问题,应立即采取措施进行处理,防止问题扩大。
3、施工后阶段:在施工结束后,应进行全面的质量检查和验收。
对于验收中发现的问题,应立即进行整改和修复。
同时,应进行质量回访和保修工作,对于在质保期内出现的问题,应负责维修和更换。
四、结论顶管施工质量控制是保证工程安全、稳定、长久的关键环节。
在施工过程中,必须严格执行各项质量控制措施,确保顶管施工符合设计要求和相关标准。
只有这样,才能真正发挥顶管施工的优势,为城市的可持续发展做出贡献。
顶管施工质量控制一、引言顶管施工是一种非开挖的管道埋设方法,具有对环境影响小、施工周期短、成本低等优点。
然而,如果施工质量得不到有效控制,这些优点将无法充分发挥。
因此,对顶管施工质量控制进行研究,对于提高工程质量和效益具有重要意义。

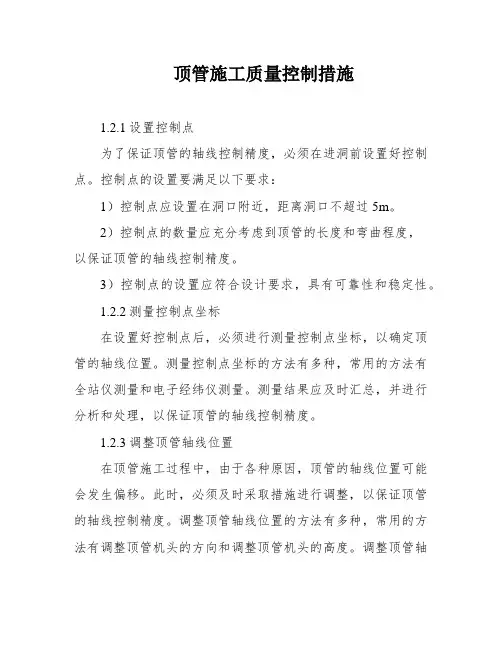

顶管施工质量控制措施1.2.1设置控制点为了保证顶管的轴线控制精度,必须在进洞前设置好控制点。
控制点的设置要满足以下要求:1)控制点应设置在洞口附近,距离洞口不超过5m。
2)控制点的数量应充分考虑到顶管的长度和弯曲程度,以保证顶管的轴线控制精度。
3)控制点的设置应符合设计要求,具有可靠性和稳定性。
1.2.2测量控制点坐标在设置好控制点后,必须进行测量控制点坐标,以确定顶管的轴线位置。
测量控制点坐标的方法有多种,常用的方法有全站仪测量和电子经纬仪测量。
测量结果应及时汇总,并进行分析和处理,以保证顶管的轴线控制精度。
1.2.3调整顶管轴线位置在顶管施工过程中,由于各种原因,顶管的轴线位置可能会发生偏移。
此时,必须及时采取措施进行调整,以保证顶管的轴线控制精度。
调整顶管轴线位置的方法有多种,常用的方法有调整顶管机头的方向和调整顶管机头的高度。
调整顶管轴线位置时,必须充分考虑到顶管的长度和弯曲程度,以保证调整的精度和效果。
1.2.4检查顶管轴线位置在顶管施工结束后,必须进行检查顶管轴线位置,以确定顶管的轴线控制精度是否达到设计要求。
检查顶管轴线位置的方法有多种,常用的方法有全站仪测量和电子经纬仪测量。
检查结果应及时汇总,并进行分析和处理,以保证顶管的轴线控制精度。
在顶进过程中,压触变泥浆是一项重要的工作,可以减少顶进的阻力。
触变泥浆系统由三个部分组成:拌浆、注浆和管道。
拌浆是将注浆材料兑水后搅拌成所需的浆液,需要静置24小时后才能使用。
注浆是通过注浆泵进行的,可以控制注浆的压力和注浆量。
管道分为总管和支管,总管安装在管道内一侧,支管将浆液输送到每个注浆孔上。
注浆孔的布置是在工具头后的三节钢管中各设一道,之后每隔5m设一道补浆孔。
在长距离顶进中,减阻泥浆的应用是减小顶进阻力的重要措施。
通过工具管和钢管上预留的注浆孔,将一定量的减阻泥浆压入管道外壁,形成一个泥浆套,减小管节外壁和土层间的摩阻力,从而减小顶进时的顶力。
顶管施工质量控制措施一、管道轴线偏差过大1.偏差结果管道轴线与设计轴线偏差过大,使管道发生弯曲,甚至造成管节损坏,接口渗漏。
2、防治措施1)顶管施工前又幡道通过地带的地质情况认真调查,指导纠偏。
纠偏按照〃勤测量、勤纠偏、小量纠〃的操作方法进行。
2)采用同种规格的千斤顶,使其顶力、行程、顶速相一致,保持顶力合力线与管道中心线相重合。
3)加强顶管后背施工质量的控制,确保后背不发生位移,并使后背平整,以保证顶进设备的安装精度。
4)顶进过程中随时绘制顶进曲线,以利指导顶进纠偏工作。
二、顶力突然增大1.增大现象在顶进过程压力表指针突然增大。
2、防治措施1)按不同地质条件配制适宜的泥浆,并采取同步注浆的方法,并及时足量的沿线补浆,经常检查膨润土质量,特别是不得含砂2)顶进施工前对顶进设备进行认真的检修保养。
3)停顶时间不能过久,发生故障及时加以排除。
.地面沉降与隆起1.沉降、隆起机涌水涌砂结果顶管距楼房及既有箱涵距离过近,在施工过程中或施工后,在管道轴线两侧一定范围内发生地面沉降或隆起,使管道周围道路交通受到影响,甚至危及到正常使用和安全。
2、防治措施D严格控制顶管轴线偏差,执行勤测量、勤纠偏、小量纠的操作方法。
2)在顶进过程中及时足量地注入符合技术标准的润滑支承介质填充管道外围环形空隙。
施工结束及时用水泥或粉煤灰等置换润滑泥浆。
3)严格控制管道接口的密封质量,防止渗漏。
4)由于顶管施工位于住宅楼及街道商铺较近,为防止顶管顶进过程中引起地面沉降给周边建筑物造成损害或重大安全事故,综合对地质情况、地下水位数据的搜集及顶管施工范围内环境情况,施工前对顶管采取旋喷桩止水方案。

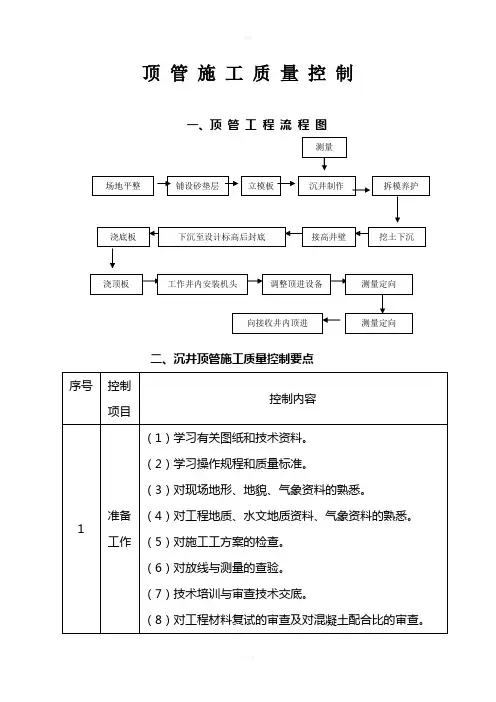

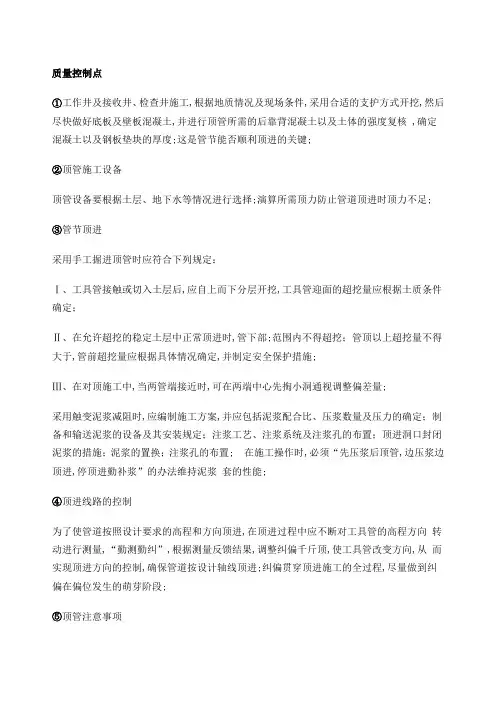

质量控制点①工作井及接收井、检查井施工,根据地质情况及现场条件,采用合适的支护方式开挖,然后尽快做好底板及壁板混凝土,并进行顶管所需的后靠背混凝土以及土体的强度复核 ,确定混凝土以及钢板垫块的厚度;这是管节能否顺利顶进的关键;②顶管施工设备顶管设备要根据土层、地下水等情况进行选择;演算所需顶力防止管道顶进时顶力不足;③管节顶进采用手工掘进顶管时应符合下列规定:Ⅰ、工具管接触或切入土层后,应自上而下分层开挖,工具管迎面的超挖量应根据土质条件确定;Ⅱ、在允许超挖的稳定土层中正常顶进时,管下部;范围内不得超挖;管顶以上超挖量不得大于,管前超挖量应根据具体情况确定,并制定安全保护措施;Ⅲ、在对顶施工中,当两管端接近时,可在两端中心先掏小洞通视调整偏差量;采用触变泥浆减阻时,应编制施工方案,并应包括泥浆配合比、压浆数量及压力的确定;制备和输送泥浆的设备及其安装规定;注浆工艺、注浆系统及注浆孔的布置;顶进洞口封闭泥浆的措施;泥浆的置换;注浆孔的布置; 在施工操作时,必须“先压浆后顶管,边压浆边顶进,停顶进勤补浆”的办法维持泥浆套的性能;④顶进线路的控制为了使管道按照设计要求的高程和方向顶进,在顶进过程中应不断对工具管的高程方向转动进行测量,“勤测勤纠”,根据测量反馈结果,调整纠偏千斤顶,使工具管改变方向,从而实现顶进方向的控制,确保管道按设计轴线顶进;纠偏贯穿顶进施工的全过程,尽量做到纠偏在偏位发生的萌芽阶段;⑤顶管注意事项1顶管最小覆土:一般要求管顶覆土大于倍的管道外直径,其最小不得小于倍的管道外直径;2注意防止地面的沉降或隆起:在顶管施工沿线按一定间距布设沉降观测点,监测顶管顶进施工期间的地面沉降量;开挖端面的取土过多或过少,会造成地面的沉降或隆起;为避免这种不良影响,可采取以下措施:在压浆时要控制好压力,恰好能平衡“泥浆套”以上土体的压力;严格控制管道接口的密封质量,防止渗漏;在某些管节埋藏较浅,离地面不足1.5米的位置,可采用沿管线局部压钢板,上堆砂包加载的形式,防止管节顶进时触变泥浆上浮使到泥浆套失效;3工具管纠偏后,刃脚后形成一个空隙,管道顶进时周围的土体会塌入空隙,造成地面沉降;为避免这种情况,在顶管顶进时,要及时测量,勤测勤纠,避免大角度纠偏;顶管施工监理控制要点:A、工作井、接收井监理要点:图纸设计以上两种井全是采用沉井工艺施工,沉井施工时要做好以下监理工作:⑴、沉井施工前的准备工作要审查施工单位提交的沉井施工方案,包括施工材料检测、沉井定位、预制、入土下沉和封底砼等主要工序的工艺流程、排水、出土的安排、安全施工措施、施工机具、人员和施工工期安排等,监理工程师认为方案可行,准备充分后方可批准开工;⑵、沉井制作检查Ⅰ、检查沉井定位情况Ⅱ、对沉井结构钢筋、模板、砼的检查Ⅲ、沉井刃脚下的支垫位置、砂垫层厚度除满足设计要求外,还要注意使刃脚受力均匀,抽垫方便Ⅳ、抽除垫木应分区对称,同步依次进行,抽垫前沉井砼应达到设计要求;⑶、沉井入土下沉的监理工作Ⅰ、监理人员应随时检查沉井记录并了解现场地质情况,随时校正位置,防止倾斜;Ⅱ、本工程设计采用不排水法施工;井内取土时要先挖锅底后掏刃脚,必须对称取土均匀下沉;Ⅲ、在下沉过程中要及时测量观察若发现偏移,应立即采取措施,进行纠正,井内取土不得堆放在基坑周围;Ⅳ、当沉井下沉至设计标高以上时,应放慢下沉速度,每天不大于,锅底开挖深度应减少,刃脚下掏土应慎重;防止突沉和超沉事故发生;Ⅴ、沉井下沉过程中,井内水位必须高于井外水位~,若沉井重量不够时应采用配重下沉;Ⅵ、沉井下沉后位移值与下沉深度之比小于1%,沉井刃脚平均标高与设计标高的偏差为±50mm;沉井相互垂直两直径与周围的交点中任何两点的刃脚踏面高差不得超过该两点水平距离1%;Ⅶ、沉井落底后,封底前应做好下列工作:沉井刃脚底标高应与设计要求相符;基底面应尽量整平,清除淤泥和残留物,防止封底砼和基底间掺入有害夹层;Ⅷ、灌注封底砼按水下灌注砼施工工艺,导管要有足够埋深,最终灌注高度应比设计标高提高15cm;Ⅸ、封底砼达到设计强度值前,应保持井内外水位相等,以免封底砼承受水压,影响封底效果;封底砼强度达到设计要求后方可抽水,将凸出砼剔除后绑筋浇筑底板砼;B、顶进施工监理控制要点⑴、审查施工单位提交的施工方案,包括顶力设备选择、所需顶力、导轨安装定位高程、顶进高程和轴线控制、纠偏措施、起重设备的固定和制动性能、安全措施等内容,监理工程师审查后方可批准实施;⑵、采用手工掘进顶管时应符合下列规定:Ⅰ、工具管接触或切入土层后,应自上而下分层开挖,工具管迎面的超挖量应根据土质条件确定;Ⅱ、在允许超挖的稳定土层中正常顶进时,管下部135;范围内不得超挖;管顶以上超挖量不得大于,管前超挖量应根据具体情况确定,并制定安全保护措施;Ⅲ、在对顶施工中,当两管端接近时,可在两端中心先掏小洞通视调整偏差量;⑶、接口处理应符合下列规定:Ⅰ、管节末进入土层前,接口处外侧应垫麻丝、油毡或木垫板,管口内侧应留有10-20mm空隙,顶紧后两管间的孔隙宜为10-15mmⅡ、顶管结束后,管节接口的内侧间隙按设计规定处理;⑷、管道顶进时的检查与纠偏在管道顶进的全部过程中,应控制工具管前进的方向,并应根据测量结果分析偏差产生的原因和发展趋势,确定纠偏措施;管道采用手工掘进时,工具管进入土层过程中,每顶进30cm,测量不应少于一次,管道进入土层后正常顶进时,每顶进100cm,测量不应少于一次,纠偏时应增加测量次数;全段顶完后,应在每个管节接口处测量其轴线位置和高程,有错口时,应测出相对高差,并作出测量记录;纠偏时应注意在顶进中纠偏和应采用小角度逐渐纠偏;⑸、触变泥浆及注浆采用触变泥浆减阻时,应编制施工方案,并应包括泥浆配合比、压浆数量及压力的确定;制备和输送泥浆的设备及其安装规定;注浆工艺、注浆系统及注浆孔的布置;顶进洞口封闭泥浆的措施;泥浆的置换;注浆孔的布置;顶管工程监理质量控制1施工前准备①施工组织设计和施工方案审查对施工组织设计进行全面、细致的研究、分析和审查,尤其对机头的类型、主千斤顶、管材的强度与接口形式、洞口构造、中继环的设置、压浆孔的布置、稳定土层的措施、环境监测及工程保护措施等内容进行重点审查,并加强对以下方案的审查:A各个工作井和各段顶管的单项施工方案;B工作井封底的措施和方案;C洞口、地基加固措施方案;D顶管穿越地下管线、顶管穿越地上构筑物,顶管穿过河道的专项保护方案;②工程材料和顶管设备核验对进场的每种材料,严格检查其规格、型号、核对进货单及质保书中该材料的规格、型号、数量是否符合设计要求;对成品管等关健材料,要到生产厂家进行现场制作考察;在施工前,重点检查管道承插口是否完好无损,槽口尺寸是否准,钢套环是否按设计要求进行防腐处理,刃口有无疵点,焊缝是否平整,肋板与环形钢板是否垂直,钢套环尺寸是否准确且无变形,橡胶圈有无裂缝、变形、老化、变质等现象,对不符合要求的材料,严禁进入施工现场;顶管设备进场前应检查其是否经过维修保养,检查合格后方可进入施工现场;施工前应对全套设备及各类机具均应进行单、整机联动及模拟操作,确认正常后方可投入使用;2测量复核测量工作贯穿于顶管施工的全过程,测量复核是保证顶管施工质量的重要手段;对测量结果的复核,重点要控制以下内容;①对业主提交的测量桩点进行复测;②对施工单位测放的工作井,管道的轴线和标高进行定位复测;③对顶管机导轨轴线和标高进行复核;④对出洞的标高和轴线进行复核;只有上述复核内容符合要求后方可同意施工进入下道工序;3施工过程质量控制在施工阶段,控制的要点就是严格按照审批通过的“施工组织设计”和“施工方案”进行施工控制,并做好关键工序工程、隐蔽工程验收,闭水试验及涂装施工的质量检验工作;由于顶管工艺的特殊性,在施工过程中,重点做好以下内容的控制;①工作井工作井作为顶管机的工作场地,须满足顶管过程中结构的稳定安全,且截面设计须满足顶管千斤顶、后背尺寸要求;在沉井施工过程中,重点监控沉井的终沉阶段,尤其是在地质条件不好的情况下;对施工过程中出现的问题,应及时进行分析和纠偏,保证沉井下沉和干封底的质量;②顶管顶进在顶管施工前,要作好扎扎实实的技术交底和安全交底工作;让所有施工人员除了掌握顶管操作技能和注意事项外,还应掌握处置涌水、流砂等突发事件的方法;必须按照设定的管道中心线与顶管工作井、接收井建立地面与地下测量控制系统;当顶管顶进长度较长时,必须保证通风机械的正常运转,以确保管内通风良好,避免安全事故;接口顶合时,应保证平整对中顶入,橡胶止水圈应均匀挤压到位,接口钢套环或承插口管壁密贴,木垫板无松动脱落,接口间隙均匀一致;③顶管出洞顶管出洞前,必须进行以下的控制,确保顶管顺利出洞;A对顶管整个系统的安装,单机调试进行全面检查,并进行设备联运调试;B检查洞口橡胶止水圈的安装是否牢固,尺寸是否准确,是否能完全封堵机头与洞口空隙;C检查洞口前方的土体是否正采取了加固措施,洞口前方是否建立了沉降监测;机头出洞时,顶进操作应谨慎平稳匀速推进,首节管出洞口后应立即开始均匀压注触变泥浆;在管节出洞10~20m范围内,检查并督促施工员将切土、出泥、顶速、土压、轴线、标高等施工参数逐渐调整至正常状态;。
顶管施工质量安全保证措施
一、质量保证技术措施
1、机头出洞和顶进时,必须采取措施,防止机头旋转和沉落。
2、顶进过程,时刻注意出土情况、顶推力的变化。
根据各方面数据及时调整推进速度。
3、顶力控制的关键是减低顶进阻力,而减低顶进阻力的有效方法是科学地实施顶管注浆工艺,我们将认真地执行顶管注浆操作规程。
从材料、配方、搅注浆方法和人员方面都给予高度重视,力求使顶进阻力减低到最低限度。
4、方向控制的关键有两个方面:第一,而且机头出洞时要求准确。
第二,就是测量数据的准确,纠偏要得当。
在测量过程中,我们要贯彻勤测量,多微调,并在机头内安装倾斜仪传感器,以指导纠偏操作。
我们要求多微调勤纠偏,纠偏弧度不宜太大。
如果万一顶管偏差超过了质量标准范围,必须立即停止推进,逐级上报。
使工程质量能够得到有效控制。
测量定位所用的仪器,必须符合工程精度要求。
所有测量观测点,桩位严格保护,埋设可靠坚固,坚持三级复核制度,确保测量结果,并报方、监理书面认可使用。
5、工程使用的成品、橡胶密封圈等在制造和施工中严格把关,确保强度、精度、密封等都符合质量要求。
二、安全文明施工
1、要保持施工现场的文明、安全和卫生整洁。
2、建立交接班制度,并应做好施工中各种测量记录。
3、贯彻“安全第一、预防为主”的方针政策,建立安全网络,负责安全交底,督促施工人员执行安全操作规程,定期组织检查,把事故和隐患消灭在萌芽状态,杜绝事故的发生。
4、接受甲方和监理的督促检查。
5、积极参加安全生产立功竞赛活动。
