铁路分部分项工程划分表一、前言铁路建设是一项复杂的工程项目,需要将整个项目划分成多个小的分部工程,以便于管理和施工。
铁路分部分项工程划分表就是用来帮助管理人员将整个铁路项目划分成不同的分部工程,从而确保工程的顺利推进和高质量完成。
二、什么是铁路分部分项工程划分表铁路分部分项工程划分表是铁路建设项目的一份详细划分表,它列出了整个铁路项目的各个分部工程名称、编号、施工内容、工程量、施工单位等详细信息。
其主要作用是为工程管理人员提供一个清晰的项目划分结构,使得他们可以针对每个小型工程进行有针对性的统筹安排和管理,从而保证整个项目的高效且顺利完成。
三、铁路分部分项工程划分表的内容铁路分部分项工程划分表包含了以下内容:1. 分部工程编号和名称分部工程编号和名称是整个铁路分部分项工程划分表的核心内容,它们用于标识和区分不同的分部工程,并为后续的施工管理和质量控制提供了一个明确的目标。
2. 施工内容施工内容是对每个分部工程的具体工作内容进行详细的描述和说明,它涵盖了工程的建设标准、质量要求、验收标准等方方面面,是指导工人和监理人员开展具体施工工作的重要依据。
3. 工程量工程量是对每个分部工程的建设任务量进行具体的计量,它反映了工程的施工规模和时间安排,也是衡量工程进展和质量的重要指标。
4. 施工单位施工单位是指对每个分部工程进行施工和管理的责任单位,它与铁路项目组和监理方之间的合作和沟通密切相关,是保证工程质量和安全的必要条件。
四、铁路分部分项工程划分表的应用铁路分部分项工程划分表是铁路建设项目管理和控制的重要工具,其应用主要体现在以下方面:1. 工程承包人的招投标在铁路项目进行招投标时,分部分项工程划分表是用于详细列出各个分部工程的内容和数量,并为工程承包人提供清晰的标准,以便于其进行合理的报价和投标,从而最终选定合适的工程承包人。
2. 工程管理和监督铁路分部分项工程划分表是工程管理和监督的主要工具,管理人员可以根据工程划分表进行分部管理,并进行计划和进度的跟踪,以确保整个铁路工程按照预定计划有条不紊地推进。
高速铁路通信检验批用表中铁电气化局集团第一工程有限公司二分公司一、填写说明1. 施工单位填写时,可根据填写内容多少,调整填写栏目的大小,尤其“施工单位检查评定记录”栏目,要尽可能调大些,保证填写内容全面性、详细和具有可追朔性。
2. 当“施工质量验收标准的规定”栏目中的要求为符合“设计要求”时,施工单位要将“设计要求”字样变为设计的具体质量指标要求。
3.“主控项目”和“一般项目”中的实测记录栏中检测数据较多时,可以去掉记录表中的分格,将实测数据按顺序连续填写,数据之间以“,”分隔。
4. 监理人员在填写“监理单位验收记录”栏目时,应写明验收情况;当其中某项内容验收日期与“监理单位验收结论”栏的验收日期不一致时,还应单独在该项内容验收记录栏中注明其验收时间。
5. 验收程序按验标规定执行(除另有规定外)。
6. 检验批记录表的编号按检验批、分项工程、分部工程、单位工程验收过程中,填写各专业检验批质量验收记录表时,检验批的编号按照表1规定执行。
对于不同批次的检验批,在分项工程编号后面附加三位或四位,便是检验批的编号。
7. 表格格式要求(1)各表表头格式统一:“”采用小三号宋粗,字距加宽至3磅,“××××检验批质量验收记录表”采用小四号宋粗,字距一般采用标准间距,当表名较短时可适当加宽字间距,以长出“”字样为原则;行距一般采用“固定值”中的18磅。
(2)表中文字:采用小五号宋体字,标准间距,当为了排版需要或上下对齐时,可适当调整字间距。
行间距一般采用“固定值”中的18磅,当为了排版需要或对齐时,可适当调整行间距。
(3)表尾“注”中文字采用小五号宋体字,标准间距,行间距一般采用“固定值”中的18磅。
(4)用表纸张尺寸大小除另有特别要求外,一般采用A4纸张格式。
表1:通信工程单位工程、分部工程、分项工程的编号一览表传输设备配线(02) 传输系统检测(02) 传输设备单机检验(01)传输系统检验(02)传输系统网管检验(03) 接入网(03)接入网设备安装和配线(01) 接入网设备安装(01)接入网设备配线(02)接入网系统检测(02) 接入网设备安装单机检验(01)数据通信系统检测(02) 数据通信设备单机检测(01) 数据通信系统检测(01)数据通信系统网管检测(01) 电话交换系统(05) 电话交换设备安装和配线(01) 电话交换设备安装(01)电话交换设备配线(02) 电话交换系统检测(02) 电话交换系统检测(01)电话交换系统网管检测(02)数字调度通信系统(06) 数字调度通信设备安装和配线(01) 数字调度通信设备安装(01)无线子系统检验(01)运营与支撑子系统(OSS )(09) 网管系统检验(01)接口检测系统检验(02)漏缆检测系统检验(03)SIM 管理系统检验(04) 无线终端(10)车载台检验(01)手持台检验(02)GSM-R 接口(11) GSM-R 接口检验(01)会议电视系统检测(02) 会议电视系统检验(01)会议电视系统网管检验(02) 综合视频监控系统(09) 综合视频监控系统设备安装和配线(01)综合视频监控系统设备安(01)综合视频监控系统设备配线(02) 综合视频监控系统检验(02) 综合视频监控设备单机检验(01)综合视频监控系统检验(02)综合网络管系统检测(02) 综合网管系统检验(01)通信设备房屋环境监控及电源监控系统(14)监控设备安装和配线(01)监控设备安装(01)监控设备配线(02)监控系统检验(02) 监控系统功能和性能检验(01)监控系统网管检验(02)二、通信工程检验批验收表格式样依据《高速铁路通信工程施工质量验收标准》(铁建设[2010]240号;每个单位工程是由相应的分部工程组合构成的;每个分部工程又是由相应的分项工程组成;每个分项工程又包含若干检验批。
高速铁路工程单位工程、分部工程、分项工程、检验批划分样表摘要:一、高速铁路工程概述二、单位工程划分及内容三、分部工程划分及内容四、分项工程划分及内容五、检验批划分样表正文:高速铁路工程是我国铁路建设的重要组成部分,它代表着我国铁路建设的先进技术和水平。
在高速铁路工程中,工程项目的划分是非常重要的,它关系到工程的进度和质量。
一、高速铁路工程概述高速铁路工程是指建设高速铁路系统的工程,包括铁路线路、车站、信号系统、电力系统、通信系统等。
高速铁路工程的建设,对于提高我国铁路运输能力,促进经济发展具有重要意义。
二、单位工程划分及内容在高速铁路工程中,单位工程是指具有独立施工条件并能形成独立使用功能的工程。
常见的单位工程包括路基工程、桥梁工程、隧道工程、轨道工程、站房工程等。
每个单位工程都有其独立的功能和施工要求。
三、分部工程划分及内容分部工程是指单位工程中按专业性质、建筑部位或设备类别等划分的工程。
例如,路基工程可以分为路基土石方工程、路基排水工程、路基防护工程等;桥梁工程可以分为桥梁基础工程、桥梁下部工程、桥梁上部工程等。
四、分项工程划分及内容分项工程是指分部工程中按施工工序或材料类别等划分的工程。
例如,路基土石方工程可以分为挖方工程、填方工程、压实工程等;桥梁基础工程可以分为桩基工程、承台工程、墩台工程等。
五、检验批划分样表检验批是指在分项工程中,按施工工序或材料类别等划分的检验单元。
检验批的划分样表可以帮助工程师更好地进行质量控制和验收。
总之,高速铁路工程的划分包括单位工程、分部工程、分项工程和检验批,每个层次的划分都有其重要性和必要性。
《高速铁路隧道工程施工质量验收标准》TB10753-2018检验批影像资料留存统计表 统计:河南长城监理黄光福
《高速铁路隧道工程施工质量验收标准》TB10753-2018检验批影像资料留存统计表 统计:河南长城监理黄光福
《高速铁路隧道工程施工质量验收标准》TB10753-2018检验批影像资料留存统计表 统计:河南长城监理黄光福
《高速铁路隧道工程施工质量验收标准》TB10753-2018检验批影像资料留存统计表 统计:河南长城监理黄光福
《高速铁路隧道工程施工质量验收标准》TB10753-2018检验批影像资料留存统计表 统计:河南长城监理黄光福。
高速铁路地道工程地道工程施工质量查收区分为单位工程、分部工程、分项工程和检验批。
单位工程应按一个完好工程或一个相当规模的施工范围区分,并按以下原则的确:1一座地道宜作为一个单位工程,长地道和专长地道可按施工标段区分为若干单位工程。
2独立明洞(或棚洞)可作为一个单位工程。
分部工程应按一个完好部位或主要结构及施工阶段区分;分项工程应按工种、工序、资料、施工工艺等区分;检验批可依据施工及质量控制和查收需要按施工段或部位等区分。
地道工程的分部工程、分项工程和检验批的详细区分及编号应切合以下各表的规定。

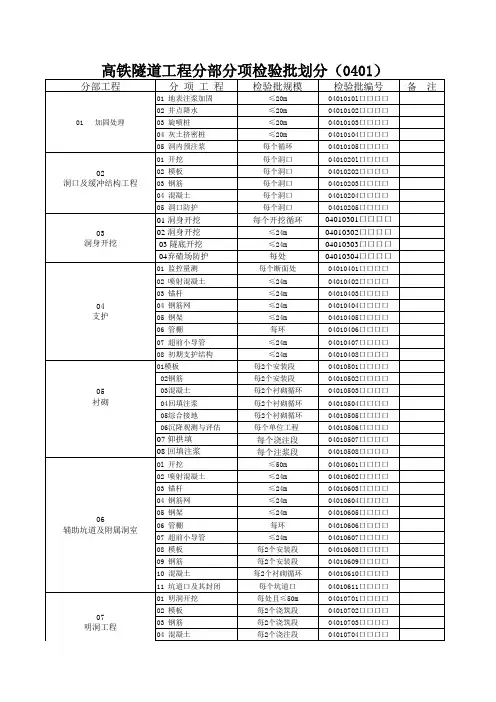

高速铁路地道分部工程、分项工程、检验批区分序分部号工程加固1处理洞口及缓2冲结构工程洞身3开挖4支护(地道单位工程编号0401 )分项工程检验批检验批检验项目条纹号主控项目一般项目地表注浆加固≤ 20m井点降水≤ 20m、旋喷桩≤ 20m 4.3.14.灰土挤密桩≤ 20m洞内预注浆每个循环开挖每个洞口、模板每个洞口钢筋每个洞口混凝土每个洞口洞口防备每个洞口超前地质预告每次、洞身开挖≤ 24m、隧底开挖≤ 24m弃渣场防备每处、监控量测每个断面处发射混凝土≤ 24m7.3.22 、锚杆≤ 24m钢筋网≤ 24m钢架≤ 24m管棚每环超前小导管≤ 24m早期支护结构≤ 24m-模板每 2 个安装段钢筋每 2 个安装段5衬混凝土每 2 个衬砌循环砌每 2、回填注浆个衬砌循环综合接地每 2个衬砌循环-沉降观察与评估每个单位工程-开挖≤ 50m9.2.1 、、发射混凝土≤ 24m锚杆≤ 24m辅钢筋网≤ 24m助坑钢架≤ 24m道6及管棚每环附超前小导管≤ 24m属洞模板每 2 个安装段室钢筋每 2 个安装段混凝土每 2 个衬砌循环坑道口及其封闭每个坑道口9.12.1 、、明洞开挖每处且≤ 50m明模板每 2 个浇筑段7洞钢筋每 2 个浇筑段工程混凝土每 2 个浇筑段回填≤ 24m10.6.4 、洞口防排水每个洞口洞内排水渠(槽)每 200m检查井每 4 处结构下纵向保温排水盲沟每 200m防施工缝防水每 2 个浇筑段-水8与变形缝防水每处排涂料防水层防水每 2 个浇筑段水卷材防水层防水每 2 个浇筑段防水板防水每 2 个浇筑段径向注浆每个注浆作业段、盲管每 2 个浇筑段营运通风土建工程每 2 处附营救通道与营救站每 200m、9属紧迫出口每处、设施电缆槽每 200m洞内隶属修建物每处、洞口开挖检验批质量查收记录表04010101□□□单位工程名称分部工程名称分项工程名称查收部位施工单位项目负责人施工质量查收标准名称及编号《高速铁路地道工程施工质量查收标准》TB10753—2010施工质量查收标准的规定监理单位施工单位检查评定记录查收记录开边坡主1挖第条尺寸仰坡控基端墙项底地2第基翼墙条目承载力挡土墙地点洞门深度排一水沟坡度般1第条项地点目洞门深度截水沟坡度专职质量检查员年月日施工单位检查评定结果分项工程技术负责人年月日分项工程负责人年月日监理工程师监理单位查收结论年月日说明主控项目1.地道门边坡、仰坡开挖范围及尺寸应切合设计要求。
高速铁路工程施工质量验收标准检验批示例电子版表格检验批质量验收程序和记录表填写标准一、单元划分质量验收划分为单位工程、分部工程、分项工程和检验批。
工程质量验收采取分层次、逐级验收。
检验批验收→分项工程验收→分部工程验收→单位工程验收。
所有验收的基础就是检验批验收记录。
㈠、检验批验收组织:施工单位自检合格后报监理单位,由监理工程师组织施工单位专职质量检查员、技术负责人、工程负责人验收。
监理单位检查全部主控项目,一般项目的检查内容和数量可根据各项验收标准及设计文件的要求确定。
验收内容:①原材料、构配件和设备等的检验,按进场的批次和本标准规定的抽样检验方案执行。
②混凝土性能指标的检验,按验标规定的抽样检验方案执行。
包括原材料、构配件和设备等的质量证明文件(质量合格证、规格、型号及性能检测报告等)和检验报告、施工过程中重要工序的自检和交接检验记录、平行检验报告、见证取样检测报告等。
验收标准:质量验收标准为合格,主要取决于主控项目和一般项目的检验结果。
⑴主控项目:是对安全、卫生、环境保护和公众利益起决定性作用的检验项目。
⑵一般项目:是除主控项目以外的检验项目。
不合格的处理:标准不统一的处理:当涉及结构安全和系统功能的部分设计规范条文和设计文件对质量的要求与验标不一致时,应以设计文件为准。
㈡、分项工程由监理工程师组织施工单位分项工工程负责人、专职质量检查员、技术负责人验收。
合格标准:⑴分项工程所含的检验批均符合合格质量的规定。
⑵分项工程所含的检验批的质量验收记录应完整。
分项工程质量验收是其所含检验批质量的统计汇总,主要是检查核对检验批是否覆盖了分项工程范围、检验批验收记录的内容及签字是否齐全准确。
㈢、分部工程由监理工程师组织施工单位项目负责人和技术、质量负责人验收。
下列工2程勘察设计单位项目负责人应参加:⑴路基工程的地基处理、沉降观测、路堑开挖及支挡结构基坑开挖。
⑵桥梁工程的地基和基础分部工程。
⑶隧道工程的衬砌分部工程。
