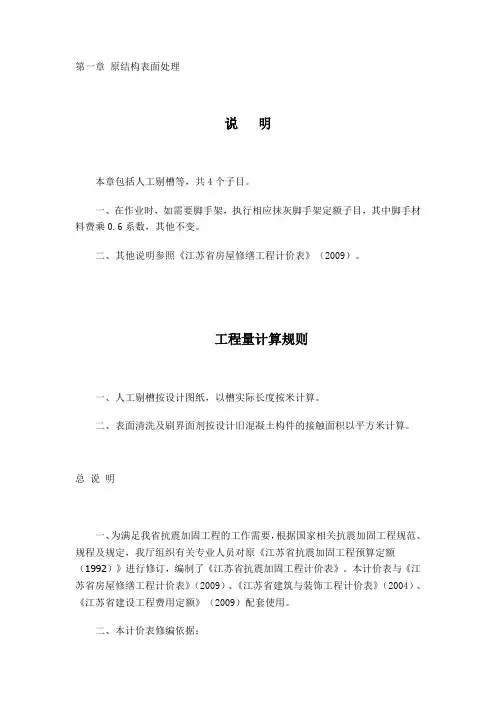

第一章原结构表面处理说明本章包括人工剔槽等,共4个子目。
一、在作业时,如需要脚手架,执行相应抹灰脚手架定额子目,其中脚手材料费乘0.6系数,其他不变。
二、其他说明参照《省房屋修缮工程计价表》(2009)。
工程量计算规则一、人工剔槽按设计图纸,以槽实际长度按米计算。
二、表面清洗及刷界面剂按设计旧混凝土构件的接触面积以平方米计算。
总说明一、为满足我省抗震加固工程的工作需要,根据国家相关抗震加固工程规、规程及规定,我厅组织有关专业人员对原《省抗震加固工程预算定额(1992)》进行修订,编制了《省抗震加固工程计价表》。
本计价表与《省房屋修缮工程计价表》(2009)、《省建筑与装饰工程计价表》(2004)、《省建设工程费用定额》(2009)配套使用。
二、本计价表修编依据:1、《省房屋修缮工程预算定额》(1999);2、《省建筑与装饰工程计价表》(2004);3、《省施工机械台班2007年单价表》;4、《省建设工程费用定额》(2009);5、《省抗震加固工程预算定额》(1992);6、国家与本省现行房屋修缮工程设计、施工标准、规、规程及标准图;7、新工艺新材料生产厂家提供的产品说明书及技术参数表;8、2009 年地区建筑材料指导价及信息价。
三、本计价表的主要作用是:1、编制抗震加固工程概、预算、招标控制价(或标底)的依据;2、确定抗震加固工程投标价、工程结算审核的指导;3、行政主管部门调解工程造价纠纷、合理确定工程造价的依据;4、施工企业、部经济核算及编制企业定额的参考。
四、本计价表适用于具有专业结构加固(补强)资质的单位承接的各类房屋建筑、构筑物和附属设备的抗震加固及改造工程。
不适用于新建、扩建、房屋修缮及二次装饰工程。
本计价表适用于地基和基础、砌体结构、混凝土结构加固;涉及到多种类型结构的工程时,套用相应章节子目。
五、本计价表中所称抗震加固工程是指为增强建筑物抗震性能、保证使用安全、延长使用年限所进行的结构加固等施工作业。
2009江苏省建设工程费用定额江苏省建设工程费用定额(2009年)江苏省建设厅二○○九年四月江苏省建设厅文件苏建价〔2009〕107号关于颁发《江苏省建设工程费用定额》的通知各省辖市建设局(建委):根据《建筑安装工程费用项目组成》(建标〔2003〕206号)和《建设工程工程量清单计价规范》(GB50500-2008)等有关规定,并结合江苏实际情况,由我厅组织人员编制的2009年《江苏省建设工程费用定额》,业经审查,现予颁发,并决定自2009年5月1日起在全省范围内施行。
原2003年颁发的建设工程各专业费用定额同时停止执行。
本定额由江苏省建设工程造价管理总站负责解释和管理。
附件:《江苏省建设工程费用定额》二○○九年四月七日主题词:建设工程造价定额通知抄送:住房和城乡建设部,省各有关厅、局、各省辖市工程造价管理处目录一、总则 (1)二、工程费用的组成……………………………………………………..(3)三、工程类别的划分…………………………………………………….(15)(一)建筑工程类别划分及说明……………………………………..(15)(二)单独装饰工程类别划分及说明……………………………….(18)(三)安装工程类别划分及说明…………………………………….(18)(四)市政工程类别划分及说明…………………………………….(21)(五)仿古建筑及园林绿化工程类别划分及说明…………………..(24)(六)房屋修缮工程类别划分及说明………………………………..(26)四、工程费用取费标准及有关规定…………………………………….(27)(一)企业管理费、利润取费标准及规定…………………………...(27)(二)措施项目取费标准及规定……………………………………..(29)(三)其他项目取费标准及规定……………………………………(32)(四)规费项目取费标准及规定…………………………………….(32)(五)税金计算标准及规定…………………………………………(32)五、工程造价计算程序…………………………………………………..(34)江苏省建设工程费用定额一、总则(一)为了规范建设工程造价计价行为,合理确定和有效控制工程造价,根据《建设工程工程量清单计价规范》(GB50500-2008)和《建筑安装工程费用项目组成》(建标〔2003〕206号)等有关规定,结合我省实际情况,江苏省建设厅组织编制了《江苏省建设工程费用定额》(以下简称本定额)。
2009 江苏修缮定额(安装)总说明一、本计价表是我省房屋修缮工程电气、给排水、采暖、通风空调工程编制工程概预算、结算、招标控制价及投标报价的依据,是造价审核的依据,也是企业经济核算、考核工程成本、编制施工计划及材料计划的参考。
二、本计价表适用于我省房屋修缮工程电气照明、给排水、卫生器具、采暖、通风空调等的拆除、安装及大、中维修,不适用于新建、扩建工程。
三、本计价表是以国家和有关部门发布的现行施工及验收技术规范,技术操作规程,质量评定标准和安全操作规程为依据,按大多数修缮施工企业采用的施工方法,机械化施工程度和合理劳动组织编制的。
四、本计价表已包括完成该工程项目的全部施工过程所需要的人工费、材料费、机械费、管理费、利润,除本计价表已注明可以换算外,其他均不得调整。
五、本计价表已综合考虑了修缮工程零星、分散、工程量小、连续作业程度差、施工障碍多等人工降效因素,并考虑了工程搭接、单位工程转移、筛砂、洗石、办理领退料手续、竣工现场清理、一般工具材料的搬运(成品或半成品)、施工场地(200 米以内)的水平运费、临时停水、停电等用工、停工因素,编制预、结算时不得另行增加。
六、本计价表人工工资单价为44.00 元/ 工日。
费用定额执行《江苏省建设工程费用定额》(2009)。
七、本册计价表中材料预算价格是按2009 年江苏地区建筑材料指导价及信息价编制的,凡带有()的材料,基价中不包括其价格。
应按()内所列计价表用量乘地区价格计算。
八、本计价表已将可能发生的施工机械费及垂直运输费参照《江苏省施工机械台班2007 年单价表》定额水平,以机械费用的形式列入子目,执行过程中除另有说明外,均不得换算。
九、本计价表脚手架搭拆费按工程人工费的15%计取,其中人工工资占25%、材料占75%。
十、凡操作高度距离地面5 米以上的工程,可计取超高增加费,按超高部分人工费的30%计取。
十一、本计价表的垂直运输高度以建筑物檐高20 米以内为准。
2009年版《江苏省房屋修缮工程计价表》土建册、《江苏省抗震加固工程计价表》交底材料一、修编意义:1999年编制的《江苏省房屋修缮工程预算定额》至今已有十年了,十年来,我省建设工程计价管理和计价方式已发生了较大的变化,随着国家《工程量清单计价规范》的出台应用,其它配套专业定额的组成结构框架也有较大改变,当前房屋修缮工程的工艺也不再是单一的房屋修缮维修,有部分拆除、整栋拆除、恢复拆除、恢复修缮、二次装修、古建维修、房屋抗震加固、基础托换等多种形式;房屋修缮工程施工中的新技术、新结构、新工艺、新材料的应用,以及建筑市场人工、机械水平的变化, 1999年编制的《江苏省房屋修缮工程预算定额》中缺项较多,不能满足建筑面积300m2以内翻建,搭接,增层、房屋抗震加固改造、装饰装修、古建筑的拆除维修工程预算编制的需要。
近几年来在房屋修缮工程就原《江苏省房屋修缮工程预算定额》使用中已收集了很多意见和建议,结合我省房屋修缮工程的实际情况在原1999《江苏省房屋修缮工程预算定额》基础上进行调、增、删、并,重新修编了《江苏省房屋修缮工程计价表》、《江苏省抗震加固工程计价表》,以下简称新定额。
二、编制原则及修编方法[(2008年5月23日在华东饭店召开《江苏省房屋修繕工程预算定额》第二次修编工作会议讨论记要)](一)主原则1、定额编制遵循社会主义市场经济原则,有利于促进我省房屋修缮工程施工市场竞争,有利于规范市场各方主体的计价行为,有利于我省造价管理部门在管理房屋修缮工程市场的计价活动、规范计价依据和计价行为。
新定额的编制形式与其它专业定额同步,实物项目与措施项目分离。
2、简明实用定额的编制适当综合、减少步距、简洁明了,减少活口、方便大家使用;对已淘汰或已不采用的做法不再列入,在原1999《江苏省房屋修缮工程预算定额》基础上进行调、增、删、并。
3、调整定额水平、满足市场需求定额水平以我省近年来先进、成熟的施工工艺、科学合理的施工管理、大多数承包人在正常施工条件下经过努力能够达到的水平。
2009江苏修缮定额(安装)总说明一、本计价表是我省房屋修缮工程电气、给排水、采暖、通风空调工程编制工程概预算、结算、招标控制价及投标报价的依据,是造价审核的依据,也是企业经济核算、考核工程成本、编制施工计划及材料计划的参考。
二、本计价表适用于我省房屋修缮工程电气照明、给排水、卫生器具、采暖、通风空调等的拆除、安装及大、中维修,不适用于新建、扩建工程。
三、本计价表是以国家和有关部门发布的现行施工及验收技术规范,技术操作规程,质量评定标准和安全操作规程为依据,按大多数修缮施工企业采用的施工方法,机械化施工程度和合理劳动组织编制的。
四、本计价表已包括完成该工程项目的全部施工过程所需要的人工费、材料费、机械费、管理费、利润,除本计价表已注明可以换算外,其他均不得调整。
五、本计价表已综合考虑了修缮工程零星、分散、工程量小、连续作业程度差、施工障碍多等人工降效因素,并考虑了工程搭接、单位工程转移、筛砂、洗石、办理领退料手续、竣工现场清理、一般工具材料的搬运(成品或半成品)、施工场地(200米以内)的水平运费、临时停水、停电等用工、停工因素,编制预、结算时不得另行增加。
六、本计价表人工工资单价为44.00元/工日。
费用定额执行《江苏省建设工程费用定额》(2009)。
七、本册计价表中材料预算价格是按2009年江苏地区建筑材料指导价及信息价编制的,凡带有()的材料,基价中不包括其价格。
应按()内所列计价表用量乘地区价格计算。
八、本计价表已将可能发生的施工机械费及垂直运输费参照《江苏省施工机械台班2007年单价表》定额水平,以机械费用的形式列入子目,执行过程中除另有说明外,均不得换算。
九、本计价表脚手架搭拆费按工程人工费的15%计取,其中人工工资占25%、材料占75%。
十、凡操作高度距离地面5米以上的工程,可计取超高增加费,按超高部分人工费的30%计取。
十一、本计价表的垂直运输高度以建筑物檐高20米以内为准。
超过20米的按工程项目人工费增加20%计取高层建筑增加费,其中人工工资占20%、机械占80%。
2009江苏修缮建筑工程定额书说明2019江苏修缮建筑工程定额书是对2009年江苏省建筑工程行业中修缮工程项目定额的详细规定和说明。
该定额书主要包括修缮建筑工程定额的编制原则、内容结构、计算方法等方面的内容。
通过本文我们将对2009年江苏修缮建筑工程定额书进行详细的说明,帮助相关从业人员更好地理解和应用该定额标准。
一、定额书的编制原则2009年江苏修缮建筑工程定额书是根据国家有关标准和规范,结合江苏省的实际情况而编制的。
在编制过程中,充分考虑到建筑工程的特点和修缮项目的具体需求,力求科学、合理地确定各项工程量和费用标准,以确保修缮工程的质量和安全。
二、定额书的内容结构2009年江苏修缮建筑工程定额书的内容主要包括工程量清单、定额说明、定额计算表和附录等部分。
工程量清单列出了修缮工程项目所需的各项材料、人工和机械设备的数量及规格,为定额计算提供了详细的依据。
定额说明对每一项工程量进行了具体解释和补充说明,帮助施工单位和监理单位更好地理解定额标准。
定额计算表则是对工程量清单中的各项费用进行了细化计算,包括直接费、间接费和管理费等内容。
附录部分则包含了定额标准中的相关规范和标准表格,方便用户查阅和使用。
三、定额书的计算方法在使用2009年江苏修缮建筑工程定额书进行工程量计算时,需要根据具体的修缮项目情况和工程要求进行精确的计算。
首先应按照定额书中的工程量清单确定所需材料、人工和机械设备的数量和规格,然后根据定额说明中的相关要求进行费用计算,包括直接费、间接费和管理费等方面。
最后将所有费用进行汇总、计算,得出修缮工程项目的总造价,以供工程招标和施工过程中的参考。
通过以上对2009年江苏修缮建筑工程定额书的详细说明,相信读者对该定额标准有了更深入的了解和认识。
在实际的修缮工程项目中,根据定额书的规定和要求进行精确的计算和施工,有助于提高工程质量、保障工程安全,促进建筑工程行业的健康发展。
希望本文能对相关从业人员有所帮助,更好地应用和理解2009年江苏修缮建筑工程定额书。

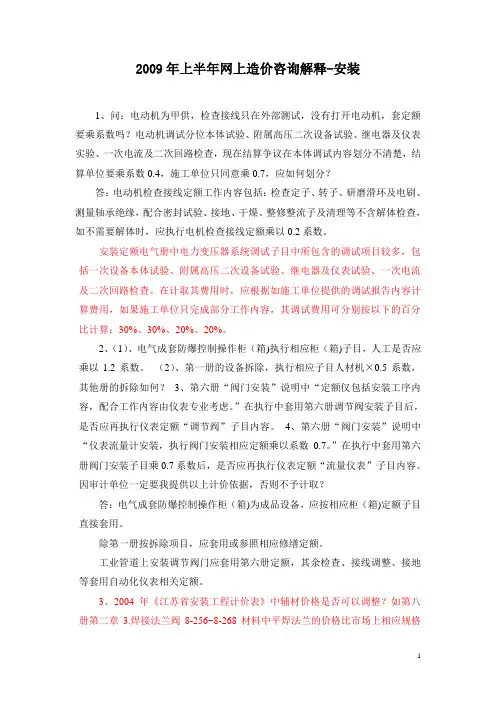

2009年上半年网上造价咨询解释-安装1、问:电动机为甲供,检查接线只在外部测试,没有打开电动机,套定额要乘系数吗?电动机调试分位本体试验、附属高压二次设备试验、继电器及仪表实验、一次电流及二次回路检查,现在结算争议在本体调试内容划分不清楚,结算单位要乘系数0.4,施工单位只同意乘0.7,应如何划分?答:电动机检查接线定额工作内容包括:检查定子、转子、研磨滑环及电刷、测量轴承绝缘,配合密封试验、接地、干燥、整修整流子及清理等不含解体检查,如不需要解体时,应执行电机检查接线定额乘以0.2系数。
安装定额电气册中电力变压器系统调试子目中所包含的调试项目较多,包括一次设备本体试验、附属高压二次设备试验、继电器及仪表试验、一次电流及二次回路检查。
在计取其费用时,应根据如施工单位提供的调试报告内容计算费用,如果施工单位只完成部分工作内容,其调试费用可分别按以下的百分比计算:30%、30%、20%、20%。
2、(1)、电气成套防爆控制操作柜(箱)执行相应柜(箱)子目,人工是否应乘以1.2系数。
(2)、第一册的设备拆除,执行相应子目人材机×0.5系数,其他册的拆除如何?3、第六册“阀门安装”说明中“定额仅包括安装工序内容,配合工作内容由仪表专业考虑。
”在执行中套用第六册调节阀安装子目后,是否应再执行仪表定额“调节阀”子目内容。
4、第六册“阀门安装”说明中“仪表流量计安装,执行阀门安装相应定额乘以系数0.7。
”在执行中套用第六册阀门安装子目乘0.7系数后,是否应再执行仪表定额“流量仪表”子目内容。
因审计单位一定要我提供以上计价依据,否则不予计取?答:电气成套防爆控制操作柜(箱)为成品设备,应按相应柜(箱)定额子目直接套用。
除第一册按拆除项目,应套用或参照相应修缮定额。
工业管道上安装调节阀门应套用第六册定额,其余检查、接线调整、接地等套用自动化仪表相关定额。
3、2004年《江苏省安装工程计价表》中辅材价格是否可以调整?如第八册第二章3.焊接法兰阀8-256~8-268材料中平焊法兰的价格比市场上相应规格的蝶阀还高很多,审计时如何处理。
2009年版《江苏省房屋修缮工程计价表》土建册、《江苏省抗震加固工程计价表》交底材料一、修编意义:1999年编制的《江苏省房屋修缮工程预算定额》至今已有十年了,十年来,我省建设工程计价管理和计价方式已发生了较大的变化,随着国家《工程量清单计价规范》的出台应用,其它配套专业定额的组成结构框架也有较大改变,当前房屋修缮工程的工艺也不再是单一的房屋修缮维修,有部分拆除、整栋拆除、恢复拆除、恢复修缮、二次装修、古建维修、房屋抗震加固、基础托换等多种形式;房屋修缮工程施工中的新技术、新结构、新工艺、新材料的应用,以及建筑市场人工、机械水平的变化,1999年编制的《江苏省房屋修缮工程预算定额》中缺项较多,不能满足建筑面积300m2以内翻建,搭接,增层、房屋抗震加固改造、装饰装修、古建筑的拆除维修工程预算编制的需要。
近几年来在房屋修缮工程就原《江苏省房屋修缮工程预算定额》使用中已收集了很多意见和建议,结合我省房屋修缮工程的实际情况在原1999《江苏省房屋修缮工程预算定额》基础上进行调、增、删、并,重新修编了《江苏省房屋修缮工程计价表》、《江苏省抗震加固工程计价表》,以下简称新定额。
二、编制原则及修编方法[(2008年5月23日在华东饭店召开《江苏省房屋修繕工程预算定额》第二次修编工作会议讨论记要)](一)主原则1、定额编制遵循社会主义市场经济原则,有利于促进我省房屋修缮工程施工市场竞争,有利于规范市场各方主体的计价行为,有利于我省造价管理部门在管理房屋修缮工程市场的计价活动、规范计价依据和计价行为。
新定额的编制形式与其它专业定额同步,实物项目与措施项目分离。
2、简明实用页脚内容1定额的编制适当综合、减少步距、简洁明了,减少活口、方便大家使用;对已淘汰或已不采用的做法不再列入,在原1999《江苏省房屋修缮工程预算定额》基础上进行调、增、删、并。
3、调整定额水平、满足市场需求定额水平以我省近年来先进、成熟的施工工艺、科学合理的施工管理、大多数承包人在正常施工条件下经过努力能够达到的水平。
2009年版《江苏省房屋修缮工程计价表》土建册、《江苏省抗震加固工程计价表》交底材料一、修编意义:1999年编制的《江苏省房屋修缮工程预算定额》至今已有十年了,十年来,我省建设工程计价管理和计价方式已发生了较大的变化,随着国家《工程量清单计价规范》的出台应用,其它配套专业定额的组成结构框架也有较大改变,当前房屋修缮工程的工艺也不再是单一的房屋修缮维修,有部分拆除、整栋拆除、恢复拆除、恢复修缮、二次装修、古建维修、房屋抗震加固、基础托换等多种形式;房屋修缮工程施工中的新技术、新结构、新工艺、新材料的应用,以及建筑市场人工、机械水平的变化,1999年编制的《江苏省房屋修缮工程预算定额》中缺项较多,不能满足建筑面积300m2以内翻建,搭接,增层、房屋抗震加固改造、装饰装修、古建筑的拆除维修工程预算编制的需要。
近几年来在房屋修缮工程就原《江苏省房屋修缮工程预算定额》使用中已收集了很多意见和建议,结合我省房屋修缮工程的实际情况在原1999《江苏省房屋修缮工程预算定额》基础上进行调、增、删、并,重新修编了《江苏省房屋修缮工程计价表》、《江苏省抗震加固工程计价表》,以下简称新定额。
二、编制原则及修编方法[(2008年5月23日在华东饭店召开《江苏省房屋修繕工程预算定额》第二次修编工作会议讨论记要)](一)主原则1、定额编制遵循社会主义市场经济原则,有利于促进我省房屋修缮工程施工市场竞争,有利于规范市场各方主体的计价行为,有利于我省造价管理部门在管理房屋修缮工程市场的计价活动、规范计价依据和计价行为。
新定额的编制形式与其它专业定额同步,实物项目与措施项目分离。
2、简明实用定额的编制适当综合、减少步距、简洁明了,减少活口、方便大家使用;对已淘汰或已不采用的做法不再列入,在原1999《江苏省房屋修缮工程预算定额》基础上进行调、增、删、并。
3、调整定额水平、满足市场需求定额水平以我省近年来先进、成熟的施工工艺、科学合理的施工管理、大多数承包人在正常施工条件下经过努力能够达到的水平。
2009江苏修缮定额(安装)总说明一、本计价表是我省房屋修缮工程电气、给排水、采暖、通风空调工程编制工程概预算、结算、招标控制价及投标报价的依据,是造价审核的依据,也是企业经济核算、考核工程成本、编制施工计划及材料计划的参考。
二、本计价表适用于我省房屋修缮工程电气照明、给排水、卫生器具、采暖、通风空调等的拆除、安装及大、中维修,不适用于新建、扩建工程。
三、本计价表是以国家和有关部门发布的现行施工及验收技术规范,技术操作规程,质量评定标准和安全操作规程为依据,按大多数修缮施工企业采用的施工方法,机械化施工程度和合理劳动组织编制的。
四、本计价表已包括完成该工程项目的全部施工过程所需要的人工费、材料费、机械费、管理费、利润,除本计价表已注明可以换算外,其他均不得调整。
五、本计价表已综合考虑了修缮工程零星、分散、工程量小、连续作业程度差、施工障碍多等人工降效因素,并考虑了工程搭接、单位工程转移、筛砂、洗石、办理领退料手续、竣工现场清理、一般工具材料的搬运(成品或半成品)、施工场地(200米以内)的水平运费、临时停水、停电等用工、停工因素,编制预、结算时不得另行增加。
六、本计价表人工工资单价为44.00元/工日。
费用定额执行《江苏省建设工程费用定额》(2009)。
七、本册计价表中材料预算价格是按2009年江苏地区建筑材料指导价及信息价编制的,凡带有()的材料,基价中不包括其价格。
应按()内所列计价表用量乘地区价格计算。
八、本计价表已将可能发生的施工机械费及垂直运输费参照《江苏省施工机械台班2007年单价表》定额水平,以机械费用的形式列入子目,执行过程中除另有说明外,均不得换算。
九、本计价表脚手架搭拆费按工程人工费的15%计取,其中人工工资占25%、材料占75%。
十、凡操作高度距离地面5米以上的工程,可计取超高增加费,按超高部分人工费的30%计取。
十一、本计价表的垂直运输高度以建筑物檐高20米以内为准。
超过20米的按工程项目人工费增加20%计取高层建筑增加费,其中人工工资占20%、机械占80%。
十二、房屋修缮工程涉及新装工程执行《江苏省安装工程计价表》(2004)版相应子目后人工乘以 1.1系数。
本计价表未涉及的拆除子目可执行《江苏省安装工程计价表》(2004)版相应子目后人工、机械乘以50%。
十三、本计价表中凡注明“××以内”的,均包括“××”;“××以上”的,则不包括“××”本身。
十四、本计价表解释权属于江苏省建设工程造价管理总站。
第一章电气设备工程说明第一节拆除工程一、本节说明1、本节所指拆除工程,操作时应按序拆除,尽量保持原物完整,对尚可使用的电线不得任意剪断,各项电气设备、管线和附属零件,必须分类集中整理后入库,如采用武拆者,其人工乘50%。
2、本节拆除工程,是以手工操作为主编制的。
二、工程量计算规则1、配管拆除以“100M”为单位,不扣除管路中间接线盒、箱、灯头盒、开关盒所占长度。
2、配线拆除以“100M”为单位,按单根延长米计算。
3、各种灯具的拆除,以“组”为单位,开关、插座的拆除以“只”为单位。
4、配电箱、板、接线盒及仪表等的拆除,以“块”或“只”为单位。
第二节拆换工程一、本节说明本节所指拆换工程,操作时应按序拆换,进行部件清洗,拆换配线、接焊包(压)头、送电试亮等全部过程。
二、工程量计算规则1、配线拆换以“100M”为单位,按单根延长米计算。
2、吊灯线拆换以“10套”为单位。
3、杆上支持物拆换以“10份”为单位。
4、杆上横担拆换以“10根”为单位。
5、低压引入线拆换以“10组”为单位。
第三节整修工程一、本节说明1、本节定额线路整修是指在原来的基础上,重新修复,位置不变(含20%拆换工程量)。
如果发生迁移、换位和拆换工程量超过20%者,按拆除与新装子目执行。
2、配线进入开关箱、柜、板的预留线,按下表规定预留长度,分别计入相应的工程量内。
序号项目预留长度说明1 各种开关、柜、板高+宽盘面尺寸2单独安装(无箱、盘)的铁壳开关、闸刀开关、起动器、母线槽进出线盒等0.3m 以安装对象中心算3 由地坪管子出口引至动力接线箱1m 以管口计算4电源与管内导线连接(管内穿线与软、硬母线接头)1.5m 以管口计算5 出户线 1.5m 以管口计算1、聚乙烯、阻燃型塑料管的接头含量允许按设计要求调整。
一、工程量计算规则1、配管工程量不扣除管路中间接线箱、盒、灯头盒、开关盒所占长度,以“100M”为单位。
配线工程量的计算,按单根(线路)延长米计算。
2、灯具、插座分支线以“10套”为单位。
3、电机解体检查、清洗以“10台”为单位,电机换轴承以“10根”为单位。
4、排除线路故障、疑难检修、修换各种灯具部件以“处”为单位。
第二章给排水工程第一节管道、阀门、卫生器具、泵类拆除说明一、本节定额适用于各种管道、阀门、低压器具、卫生器具、散热器、水泵等的拆除工程。
二、管道拆除不分室内外,套用相应定额。
三、暗装管道:指半通行沟、通行沟、地板下、管井及顶棚内的管道。
四、本定额中有列拆除子目,考虑按序拆除,尽量保持原物完整,各类设备和附属零件必须分类集中整理,验收入库。
五、坐式大便器和蹲式大便器的拆除定额不包括其配套的水箱拆除,高、低水箱拆除另套相应定额计算。
六、拆除地下管道的开挖地槽人工可另行计算。
七、本节拆除是按手工操作为主编制的。
工程量计算规则一、钢管工程量以管道中心线长度以“米”为计量单位计算,不扣除阀门及管件(包括接头零件、减压器、疏水器、水表、伸缩器等)所占的长度,但应扣除暖气片所占长度。
二、室内外铸铁管道及塑料管道工程量计算不扣除接头零件所占长度。
三、螺纹阀门拆除以其公称直径套用定额,以“个”为计量单位计算。
四、卫生器具拆除以“组”或“套”为单位计算。
五、散热器拆除以“组”为单位计算。
六、水泵拆除以“台”为单位计算。
第二节火灾自动报警系统拆除说明一、本节包括:报警、联动、广播、通讯等火灾自动报警系统设备,水灭火、气体灭火、泡沫灭火等灭火系统设备等拆除工程。
二、点形探测器包括感烟、感温、复合、火焰、紫外、可燃气体、被动红外光束等独立探测装置,红外光束探测特指红外对射探测装置。
三、按钮拆除适用于报警、联动、灭火系统中各类按钮,其中带电话插孔的手钮、气体灭火紧急启/停按钮,综合工日乘以系数 1.2。
四、模块拆除适用于各类编址、非编址模块拆除,其中多输出编址模块、非编址模块拆除,综合工日乘以系数 1.2。
五、柜式、琴台式报警(联动)控制器拆除,综合工日乘以系数 1.5。
六、多线制重复显示器拆除,综合工日乘以系数 1.2。
七、广播通讯柜指广播、通讯一体的控制柜,其拆除不分种类、规模,均按该项目执行。
八、端子箱拆除40对以下编制,40对以上每增加40对,综合工日增加20%;扬声器拆除不分壁挂、吸顶等安装方式。
九、CRT显示系统拆除按报警控制器拆除定额人工乘以系数0.2。
工程量计算规则一、各种点形探测器拆除以“10只(套)”为计量单位;红外线探测器拆除以“10套”为计算单位;线形探测器拆除以“10m”为计量单位,包括接口、模块及固定装置拆除。
二、按钮、模块、总线隔离器拆除以“只”为计量单位。
三、各种壁挂、柜式、台式报警控制器、联动控制器、报警联动一体机按多线制、总线制区别,以“台”为计量单位。
四、重复显示器、警报装置、壁挂式电源箱、广播通讯柜、端子箱拆除以“台”为计量单位。
五、扬声器、通讯分机、通讯插座、备用电池等拆除以“只”为计量单位。
六、喷头拆除以“10个”为计量单位。
七、湿式报警装置、温感式水幕装置拆除以“组”为计量单位。
八、水流指示器拆除区别不同连接方式以“个”为计量单位。
九、减压孔板、集热板拆除以“个”为计量单位。
十、消火栓、水泵结合器拆除以“套”为计量单位。
十一、气压罐拆除以“台”为计量单位。
十二、气体贮存装置拆除区别不同容积以“套”为计量单位。
十三、二氧化碳称重检漏装置拆除以“套”为计量单位。
十四、泡沫灭火系统设备拆除均以“台”为计量单位。
第三节绝热拆除说明一、本节定额适用于管道、设备绝热拆除工程。
二、本节定额所列项目均为拆除工程中常用项目,对于定额中未包括的拆除项目,可参照相近项目执行。
三、拆除后的废料、污物应清理至施工现场100m以内指定地点归堆,100m 以外的污物运输另行计算。
四、拆除后的污物在定额中以“污土量”,污土量按虚方计算,仅供运输参考。
五、拆除中的除锈项系指拆除保温层后的管道和设备除轻锈和中锈,若管道或设备为重锈时,定额人工乘以 1.3。
六、拆除阀门和法兰绝热层,按管道直径及厚度相应定额人工乘以系数 1.2。
工程量计算规则一、管道绝热工程按管道直径及保温厚度,以“10m”为计量单位。
二、设备以“m3”为计量单位。
第四节管道、阀门、低压器具、卫生器具维修说明一、本节定额适用于修缮工程的给排水管道、阀门、低压器具、卫生器具的维修等。
二、本定额所列调换子目,仅供单独调换时使用。
三、大便槽水箱托架安装已按标准图计算在定额内,不得另行计算。
四、砖墙、混凝土墙刨沟执行《江苏省建筑与装饰安装市政工程补充定额》(2007)相应子目。
工程量计算规则一、各种管道均以管道中心线长度以“米”为计量单位,不扣除阀门及管件(包括减压器、疏水器、水表、伸缩器等)所占的长度,但应扣除暖气片所占长度。
第三章通风空调说明一、通风管道拆除项目的规格用分子、分母符号表示。
其分子是指圆形风管直径。
分母指方、矩形风管周长。
二、风管拆除按手工操作考虑,包括风管的吊托支架、调节阀门及保温层等拆除。
工程量计算规则一、风管拆除分为咬口和焊接,按其圆形风管直径或方、矩形风管周长不同,以“10平方米”为单位计算。
二、风口拆除不分风口型号均按其不同风管直径或周长分别以“个”为单位计算。
三、风帽拆除按其直径不同以“个”为单位计算。
四、静压箱拆除按大边长不同以“10平方米”为单位计算。
五、消声器按“100kg”为单位计算。
六、通风机、空调器等以“台”为单位计算。
合同管理制度1 范围本标准规定了龙腾公司合同管理工作的管理机构、职责、合同的授权委托、洽谈、承办、会签、订阅、履行和变更、终止及争议处理和合同管理的处罚、奖励;本标准适用于龙腾公司项目建设期间的各类合同管理工作,厂内各类合同的管理,厂内所属各具法人资格的部门,参照本标准执行。
2 规范性引用《中华人民共和国合同法》《龙腾公司合同管理办法》3 定义、符号、缩略语无4 职责4.1 总经理:龙腾公司经营管理的法定代表人。
负责对厂内各类合同管理工作实行统一领导。
以法人代表名义或授权委托他人签订各类合法合同,并对电厂负责。
4.2 工程部:是发电厂建设施工安装等工程合同签订管理部门;负责签订管理基建、安装、人工技术的工程合同。
