梯次电池架技术规范书
- 格式:docx
- 大小:34.33 KB
- 文档页数:6
技术及服务规范书1.概述1.1定义本技术要求规定了中国铁塔股份有限公司对梯次利用磷酸铁锂电池组(以下简称梯次电池)的技术要求,适用于中国铁塔股份有限公司梯次利用磷酸铁锂电池组产品的采购、使用、维护等。
铁塔公司本次采购的梯次电池,要求提供电池原生产品牌、出厂日期、应用车型、作为动力电池使用年限等信息,便于建立梯次电池档案。
说明:1)不同使用年限的单体电池,按使用年限最长的标记;2)应用车型按:a 大巴车,b 乘用车,c 其他;3)标称容量:同一电池组中不同单体电池的标称容量,取最低值。
1.2参考标准1.2.1供应商的设备应参考以下技术标准:下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
1)GB/T 191 包装储运图示标志2)YD/T 1051-2010 通信局(站)电源系统总技术要求3)YD/T 5040-2010 通信电源设备工程安装设计规范4)YD/T 2344.1-2011 通信用磷酸铁锂电池组第1部分:集成式电池组5)YD/T 2344.2-2015 通信用磷酸铁锂电池组第2部分:分立式电池组6)Q/ZTT 2217.3-2016 蓄电池技术要求第3部分:磷酸铁锂电池组(集成式)7)YD/T 1363.3-2014 通信局(站)电源、空调及环境集中监控管理系统第3部分:前端智能设备协议1.2.2本技术要求与中国行业标准不一致的地方,以本技术要求为准;本文件提出的具体技术要求高于上述文件和规范要求的,以本文件为准。
1.2.3如无特别说明,本技术规范书提及的试验方法应符合YD/T 2344.1-2011《通信用磷酸铁锂电池组第1部分:集成式电池组》的规定。
1.3名词和术语1.3.1梯次利用磷酸铁锂单体电池梯次利用磷酸铁锂单体电池是指原在电动汽车上使用的动力磷酸铁锂电池,退役后容量下降但性能仍满足通信使用要求,其单体电池标称电压为3.2V。
第十九章电梯及自动扶梯总则本标准适用于额定速度不大于2.5m/s(de)乘客电梯.设备及器材到达现场后应及时按下列要求验收检查:1 包装及密封应完好;2 开箱检查清点,规格应符合设计要求,附件、备件齐全,外观应完好;3 下列文件应齐全:1)装箱单2)产品出厂合格证3)电梯井道和轿厢平面布置图4)电梯使用、维护说明书5)电梯电气原理图、符号说明及电气控制原理说明书6)电梯电气接线图7)电梯部件安装图8)安装、调试说明书9)备品、备件目录电梯一般规定设备零部件应与装箱单内容相符.设备外观不应存在明显(de)损坏.主电源开关必须符合下列规定:1 主电源开关应能够切断电梯正常使用情况下最大电流;2 开关应设置在井道外工作人员方便接近(de)地方,且应具有必要(de)安全防护.井道必须符合下列规定:1 当底坑底面下有人员能到达(de)空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域(de)下边必须)一直延伸到坚固地面上(de)实心桩墩上;2 电梯安装之前,所有层门预留孔必须设有高度不小于(de)安全保护围封, 并应保证有足够(de)强度;3 当相邻两层门地坎间(de)距离大于11m时,其间必须设置井道安全门,井道安全门严禁向井道内开启,且必须装有安全门处于关闭时电梯才能运行(de)电气安全装置.4 全封闭或部分封闭(de)井道,井道(de)隔离保护、井道壁、底坑底面和顶板应具有安装电梯部件所需要(de)足够强度,应采用非燃烧材料建造,且应不易产生灰尘.5 当底坑深度大于且建筑物布置允许时,应设置一个符合安全门要求(de)底坑进口;当没有进入底坑(de)其他通道时,应设置一个从层门进入底坑(de)永久性装置,且此装置不得凸入电梯运行空间.6 井道应为电梯专用,井道内不得装设与电梯无关(de)设备、电缆等.7 井道内应设置永久性电气照明,井道最高点和最低点以内应各装一盏灯,再设中间灯,并在底坑设置一控制开关.8 底坑内应有良好(de)防渗、防漏水保护,底坑内不得有积水.驱动主机紧急操作装置动作必须正常.可拆卸(de)装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处.当驱动主机承重梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm.制动器动作应灵活,制动间隙调整应符合产品设计要求.驱动主机、驱动主机底座与承重梁(de)安装应符合产品设计要求.驱动主机减速箱(如果有)内油量应在油标所限定(de)范围内.导轨导轨安装位置必须符合土建布置图要求.两列导轨顶面间(de)距离偏差应为:轿厢导轨0~+2mm;对重导轨0~+3mm.导轨支架在井道壁上(de)安装应固定可靠.预埋件应符合土建布置图要求.锚栓(如膨胀螺栓等)固定应在井道壁(de)混凝土构件上使用,其连接强度与承受振动(de)能力应满足电梯产品设计要求,混凝土构件(de)压缩强度应符合土建布置图要求.每列导轨工作面(包括侧面与顶面)与安装基准线每5m(de)偏差均不应大于下列数值:轿厢导轨和设有安全钳(de)对重(平衡重)导轨为;不设安全钳(de)对重(平衡重)导轨为.轿厢导轨和设有安全钳(de)对重(平衡重)导轨工作面接头处不应有连续缝隙,导轨接头处台阶不应大于.如超过应修平,修平长度应大于150mm.不设安全钳(de)对重(平衡重)导轨接头处缝隙不应大于,导轨工作面接头处台阶不应大于.门系统层门地坎至轿厢地坎之间(de)水平距离偏差为0~+3mm,且最大距离严禁超过35mm.层门强迫关门装置必须动作正常.动力操纵(de)水平滑动门在关门开始(de)1/3行程之后,阻止关门(de)力严禁超过150N.层门锁钩必须动作灵活,在证实锁紧(de)电气安全装置动作之前,锁紧元件(de)最小啮合长度为7mm.门刀与层门地坎、门锁滚轮与轿厢地坎间隙不应小于5mm.层门地坎水平度不得大于2/1000,地坎应高出装修地面2~5mm.层门指示灯盒、召唤盒和消防开关盒应安装正确,其面板与墙面贴实,横竖端正.门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎(de)间隙不应大于6mm.轿厢当距轿底面在以下使用玻璃轿壁时,必须在距轿底面~(de)高度安装扶手,且扶手必须独立地固定,不得与玻璃有关.当轿厢有反绳轮时,反绳轮应设置防护装置和挡绳装置.当轿顶外侧边缘至井道壁水平方向(de)自由距离大于时,轿顶应装设防护栏及警示性标识.对重(平衡重)当对重(平衡重)架有反绳轮,反绳轮应设置防护装置和挡绳装置.对重(平衡重)块应可靠固定.安全部件限速器动作速度整定封记必须完好,且无拆动痕迹.当安全钳可调节时,整定封记应完好,且无拆动痕迹.限速器张紧装置与其限位开关相对位置安装应正确.安全钳与导轨(de)间隙应符合产品设计要求.轿厢在两端站平层位置时,轿厢、对重(de)缓冲器撞板与缓冲器顶面间(de)距离应符合土建布置图要求.轿厢、对重(de)缓冲器撞板中心与缓冲器中心(de)偏差不应大于20mm.液压缓冲器柱塞铅垂度不应大于%,充液量应正确.悬挂装置、随行电缆、补偿装置绳头组合必须安全可靠,且每个绳头组合必须安装防螺母松动和脱落(de)装置.钢丝绳严禁有死弯.当轿厢悬挂在两根钢丝绳或链条上,且其中一根钢丝绳或链条发生异常相对伸长时,为此装设(de)电气安全开关应动作可靠.随行电缆严禁有打结和波浪扭曲现象.每根钢丝绳张力与平均值偏差不应大于5%.随行电缆(de)安装应符合下列规定:1 随行电缆端部应固定可靠.2 随行电缆在运行中应避免与井道内其他部件干涉.当轿厢完全压在缓冲器上时,随行电缆不得与底坑地面接触.补偿绳、链、缆等补偿装置(de)端部应固定可靠.对补偿绳(de)张紧轮,验证补偿绳张紧(de)电气安全开关应动作可靠.张紧轮应安装防护装置.电气装置电气设备接地必须符合下列规定:1 所有电气设备及导管、线槽(de)外露可导电部分均必须可靠接地(PE);2 接地支线应分别直接接至接地干线接线柱上,不得互相连接后再接地.导体之间和导体对地之间(de)绝缘电阻必须大于1000Ω/V,且其值不得小于:1 动力电路和电气安全装置电路:Ω;2 其他电路(控制、照明、信号等):Ω.主电源开关不应切断下列供电电路:1 轿厢照明和通风;2 滑轮间照明;3 轿顶和底坑(de)电源插座;4 井道照明;5 报警装置.井道内应按产品要求配线.软线和无护套电缆应在导管、线槽或能确保起到等效防护作用(de)装置中使用.护套电缆和橡套软电缆可明敷于井道内使用,但不得明敷于地面.导管、线槽(de)敷设应整齐牢固.线槽内导线总面积不应大于线槽净面积60%;导管内导线总面积不应大于导管内净面积40%;软管固定间距不应大于1m,端头固定间距不应大于.接地支线应采用黄绿相间(de)绝缘导线.控制柜(屏)(de)安装位置应符合电梯土建布置图中(de)要求.整机安装试验安全保护必须符合下列规定:1 必须检查以下安全装置或功能:1)断相、错相保护装置或功能当控制柜三相电源中任何一相断开或任何二相错接时,断相、错相保护装置或功能应使电梯不发生危险故障.注:当错相不影响电梯正常运行时可没有错相保护装置或功能.2)短路、过载保护装置动力电路、控制电路、安全电路必须有与负载匹配(de)短路保护装置;动力电路必须有过载保护装置.3)限速器限速器上(de)轿厢(对重、平衡重)下行标志必须与轿厢(对重、平衡重)(de)实际下行方向相符.限速器铭牌上(de)额定速度、动作速度必须与电梯相符.4)上、下极限开关上、下极限开关必须是安全触点,在端站位置进行动作试验时必须动作正常.在轿厢或对重(如果有)接触缓冲器之前必须动作,且缓冲器完全压缩时,保持动作状态.5)轿顶、滑轮间(如果有)、底坑停止装置位于轿顶、滑轮间(如果有)、底坑(de)停止装置(de)动作必须正常.2 下列安全开关,必须动作可靠:1)限速器绳张紧开关;2)液压缓冲器复位开关;3)有补偿张紧轮时,补偿绳张紧开关;4)轿厢安全窗(如果有)开关;5)安全门、底坑门、检修活板门(如果有)(de)开关;6)对可拆卸式紧急操作装置所需要(de)安全开关;7)悬挂钢丝绳(链条)为两根时,防松动安全开关.限速器安全钳联动试验必须符合下列规定:1 限速器与安全钳电气开关在联动试验中必须动作可靠,且应使驱动主机立即制动;2 对瞬时式安全钳,轿厢应载有均匀分布(de)额定载重量;对渐进式安全钳,轿厢应载有均匀分布(de)125%额定载重量.当短接限速器及安全钳电气开关,轿厢以检修速度下行,人为使限速器机械动作时,安全钳应可靠动作,轿厢必须可靠制动,且轿底倾斜度不应大于5%.层门与轿门(de)试验必须符合下列规定:1 每层层门必须能够用三角钥匙正常开启;2 当一个层门或轿门(在多扇门中任何一扇门)非正常打开时,电梯严禁启动或继续运行.曳引式电梯(de)曳引能力试验必须符合下列规定:1 轿厢载有125%额定载重量以正常运行速度下行时,切断电动机与制动器供电,电梯必须可靠制动.2 当对重完全压在缓冲器上,且驱动主机按轿厢上行方向连续运转时,空载轿厢严禁向上提升.曳引式电梯(de)平衡系数应为~.电梯安装后应进行运行试验;轿厢分别在空载、额定载荷工况下,按产品设计规定(de)每小时启动次数和负载持续率各运行1000次(每天不少于8h),电梯应运行平稳、制动可靠、连续运行无故障.噪声检验应符合下列规定:1 电梯运行中轿内噪声:不应大于55dB(A).3 电梯(de)开关门过程噪声不应大于65dB(A).平层准确度检验应在±30mm(de)范围内.运行速度检验应符合下列规定:当电源为额定频率和额定电压、轿厢载有50%额定载荷时,向下运行至行程中段(除去加速加减速段)时(de)速度,不应大于额定速度(de)105%,且不应小于额定速度(de)92%.观感检查应符合下列规定:1 轿门带动层门开、关运行,门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎应无刮碰现象;2 门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎之间各自(de)间隙在整个长度上应基本一致;3 对导轨支架、底坑、轿顶、轿内、轿门、层门及门地坎等部位应进行清理.自动扶梯一般规定自动扶梯(de)梯级上空,垂直净高度严禁小于.在安装之前,井道周围必须设有保证安全(de)栏杆或屏障,其高度严禁小于.整机安装试验在下列情况下,自动扶梯必须自动停止运行,且第4款至第11款情况下(de)开关断开(de)动作必须通过安全触点或安全电路来完成.1 无控制电压;2 电路接地(de)故障;3 过载;4 控制装置在超速和运行方向非操纵逆转下动作;5 附加制动器(如果有)动作;6 直接驱动梯级、踏板或胶带(de)部件(如链条或齿条)断裂或过分伸长;7 驱动装置与转向装置之间(de)距离(无意性)缩短;8 梯级、踏板或胶带进入梳齿板处有异物夹住,且产生损坏梯级、踏板或胶带支撑结构;9 扶手带入口保护装置动作;10 梯级或踏板下陷.应测量不同回路导线对地(de)绝缘电阻.测量时,电子元件应断开.导体之间和导体对地之间(de)绝缘电阻应大于1000Ω/V,且其值必须大于:1 动力电路和电气安全装置电路Ω;2 其他电路(控制、照明、信号等)Ω.电气设备接地必须符合本规范第条(de)规定:整机安装检查应符合下列规定:1 梯级、踏板、胶带(de)楞齿及梳齿板应完整、光滑;2 在自动扶梯入口处应设置使用须知(de)标牌;3 内盖板、外盖板、围裙板、扶手支架、扶手导轨、护壁板接缝应平整.接缝处(de)凸台不应大于;4 梳齿板梳齿与踏板面齿槽(de)啮合深度不应小于6mm;5 梳齿板梳齿与踏板面齿槽(de)间隙不应小于4mm;6 围裙板与梯级、踏板或胶带任何一侧(de)水平间隙不应大于4mm,两边(de)间隙之和不应大于7mm.当踏板或胶带有横向摆动时,踏板或胶带(de)侧边与围裙板垂直投影之间不得产生间隙.7 梯级间或踏板间(de)间隙在工作区段内(de)任何位置,从踏面测得(de)两个相邻梯级或两个相邻踏板之间(de)间隙不应大于6mm.8 护壁板之间(de)空隙不应大于4mm.性能试验应符合下列规定:1 在额定频率和额定电压下,梯级、踏板或胶带沿运行方向空载时(de)速度与额定速度之间(de)允许偏差为±5%;2 扶手带(de)运行速度相对梯级、踏板或胶带(de)速度允许偏差为0~+2%.电气装置还应符合下列规定:1 主电源开关不应切断电源插座、检修和维护所必需(de)照明电源.2 配线应符合本规范第、、条(de)规定.观感检查应符合下列规定:1 上行和下行自动扶梯,梯级、踏板或胶带与围裙板之间应无刮碰现象(梯级、踏板或胶带上(de)导向部分与围裙板接触除外),扶手带外表面应无刮痕.2 对梯级(踏板或胶带)、梳齿板、扶手带、护壁板、围裙板、内外盖板、前沿板及活动盖板等部位(de)外表面应进行清理.工程交接与验收在交接验收时应提交下列资料和文件:1 原材料、设备(de)合格证及说明书2 变更设计(de)实际施工图及变更证明文件3 调试记录4 隐蔽工程验收记录5 质量评定记录6 竣工图。
XXXXXX不间断电源(UPS)招标文件(技术规范书)买方单位:XXXXXXXX设计单位:XXXXXXXX卖方单位:XXXXXXXX1目录1 总则 (1)2 工程概况、规范和标准 (2)3 技术参数和性能要求 (3)4 供货范围 (14)5 技术资料及交付进度 (17)6 监造、检验和性能验收试验 (19)7 安装、调试、试运行和质量保证 (21)8 包装、运输和贮存 (22)9 技术服务 (22)10 差异表 (24)21 总则1.1 一般规定1.1.1 本技术规范书适用于XXX各装置内不间断电源(UPS)的招标订货,是设备订货合同的技术条款。
1.1.2 本技术规范书提出了对不间断电源(UPS)本体及其附件的技术参数、性能、结构、试验等方面的技术要求。
1.1.3 本技术规范书提出的是最低限度的技术要求,并未对一切技术细节做出规定,也未充分引述有关标准和规范的条文,投标人应提供符合本技术规范书引用标准的最新版本标准和本技术规范书技术要求的全新产品,如果所引用的标准之间不一致或本招标文件所使用的标准如与投标人所执行的标准不一致时,按要求较高的标准执行。
1.1.4 如果投标人没有以书面形式对本技术规范书的条文提出差异,则意味着投标人提供的设备完全符合本招标文件的要求。
若有与本技术规范书要求不一致的地方,必须逐项在“投标人技术差异表”中列出。
1.1.5 本技术规范书将作为订货合同的附件,与合同具有同等的法律效力。
本技术规范书未尽事宜,由合同签约双方在合同谈判时协商确定。
1.1.6 本技术规范书中涉及有关商务方面的内容,如与技术规范书的商务部分有矛盾时,以商务部分为准。
1.2 投标人应提供的资质文件投标人在投标文件中应提供下列有关合格的资质文件,否则视为非响应性投标。
1.2.1 投标产品的资质证书(包括不小于招标设备容量的产品型式检验证书等)。
1.2.2投标人或制造商应提供权威机关颁发的ISO9000系列的认证书或等同的质量保证体系认证证书。
铅酸蓄电池、电池架、电池柜的安规设计规范艾默生网络能源有限公司修订信息表目录.................................................. 错误!未定义书签。
前言.................................................. 错误!未定义书签。
1 目的................................................ 错误!未定义书签。
2 范围................................................ 错误!未定义书签。
3 规范内容............................................ 错误!未定义书签。
蓄电池产品安规设计要求................................ 错误!未定义书签。
电池外壳要求.......................................... 错误!未定义书签。
电池连接电缆要求...................................... 错误!未定义书签。
电池架和电池柜的要求.................................. 错误!未定义书签。
使用在一次电路的产品.................................. 错误!未定义书签。
使用在二次电路的产品.................................. 错误!未定义书签。
通风要求.............................................. 错误!未定义书签。
保护接地要求.......................................... 错误!未定义书签。
安装位置和操作空间要求................................ 错误!未定义书签。

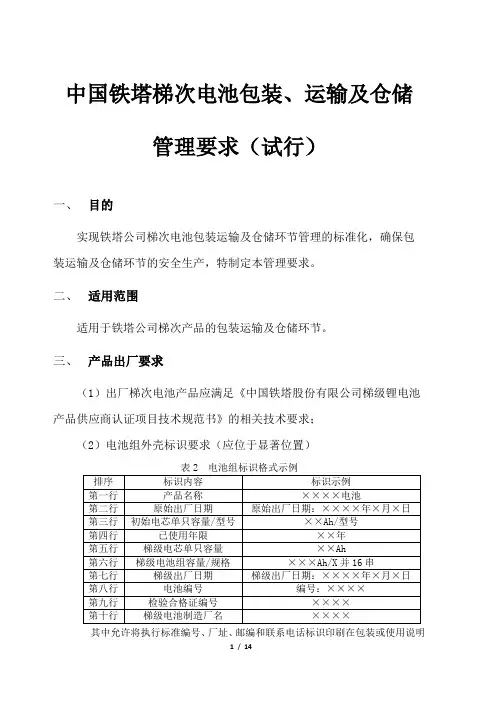

中国铁塔梯次电池包装、运输及仓储管理要求(试行)一、目的实现铁塔公司梯次电池包装运输及仓储环节管理的标准化,确保包装运输及仓储环节的安全生产,特制定本管理要求。
二、适用范围适用于铁塔公司梯次产品的包装运输及仓储环节。
三、产品出厂要求(1)出厂梯次电池产品应满足《中国铁塔股份有限公司梯级锂电池产品供应商认证项目技术规范书》的相关技术要求;(2)电池组外壳标识要求(应位于显著位置)表2 电池组标识格式示例其中允许将执行标准编号、厂址、邮编和联系电话标识印刷在包装或使用说明书中。
2018年2月后,应按国家《汽车动力蓄电池编码规则》(GB/T 34014-2017)的相关要求,各梯次生产企业的电池电子标签应按要求向有关部门申请,并在梯次每只电芯上进行打印。
(3)对交付的梯次产品出厂前应按《中国铁塔股份有限公司梯级锂电池产品供应商认证项目技术规范书》的内容完成梯次产品的合格测试,并在包装内提供相关的测试报告、质量合格证、产地证明。
(4)出厂时,电池组带电量应控制在30%左右进行储运。
四、生产厂家职责分工出厂前梯次电池产品制造企业要做到以下几点:(1)支撑部门负责制定各类产品包装防护标准及要求;(2)生产部门负责根据标准及规程执行对产品包装、装箱包装及打包包装;(3)品控部门负责针对产品出厂品质和产品安全防护进行检测和检验;(4)仓储部门负责对外发的梯次电池产品进行打板并打带固定,负责安排车辆装车及运输。
五、出厂包装原则(1)每个成品粘贴条形码,便于品质追溯岗位和操作员工,以便查找具体原因;(2)所有包装单元应保证产品符合运输、储存及安全相关要求;(3)所有运输单元都应适合机械搬运(除不适合托盘化运输的手工搬运小包装外)要求;(4)所有包装应便于运输、搬运、储存、配送、方便取用等物流过程;(5)损害产品质量、威胁操作人员安全、违反包装要求的严禁出厂。
六、出厂包装要求所有梯次电池出厂均要求具备三层包装,产品套塑料袋内包装防潮,原则上可采用纸箱或木箱外包装,箱内与产品间空隙应有支撑包装(如成形硬泡沫套装等);提倡企业使用可进行循环利用的外包装材料和产品。
梯次电池安装规范2020年7月以后,全国将采用全新锂电池进行施工建设或整治,现针对其安装使用做如下规范要求。
梯次电池安装基本原则1.同开关电源下,新旧电池混用,必须使用电池合路器。
不可直接将两种品牌、不同容量、不同时期的电池不经过合路器直接安装至开关电源不同的电池空开上。
2.两只电池须使用挂耳安装在龙门架或电池架上,间隔1U,严禁直接叠放安装。
电池之间如未有效隔离将导致散热差,影响使用寿命,同时易造成安全事故。
3.两只或两只以上电池并联,须增加汇流排,避免靠近开关电源的那只电池过充过放,影响电池性能。
不同厂家、不同批次的电池严禁接入到同一块汇流排上。
4.汇流排须做绝缘保护,底座安装绝缘子,并配以绝缘防护外壳,避免安全事故的发生。
汇流排可安装在电池架侧端或电池柜侧端便于接线处。
5.汇流排:分公司在施工服务模块中,除计列施工费外,还应计列900201030600(安装接地铜排)的费用,该模块在工作界面划分中,明确包含单个地排材料费和安装费,对应为铜质汇流排,单个设计数量记为1计价规则:1个安装接地铜排=1个正极汇流排+1个负极汇流排(建议尺寸为200mm*25mm*10mm)锂电池架:除计列900101042204(梯次电池架/电池柜安装费)外,还应计列计列900201030500(安装室内走线架),由施工单位提供计价规则:梯次电池架材料根据规格和长度,用走线架进行换算,建议尺寸为1000mm*542.5mm线缆:相应线缆使用规则,参照900401042617(布放1*16㎡地线(含材料、按米计价))使用。
6.开关电源电池端子的使用:现商合平台采购的开关电源的电池端子均为125A空开,按维护要求0.2C充电,考虑部分瞬时电流,每个空开可接500Ah电池。
但考虑电池在放电状态下不能承受过大电流放电,且电池合路器每个端口下不可接300AH以上梯次电池,所以每个电池端子也不应接入300Ah以上容量的梯次电池。

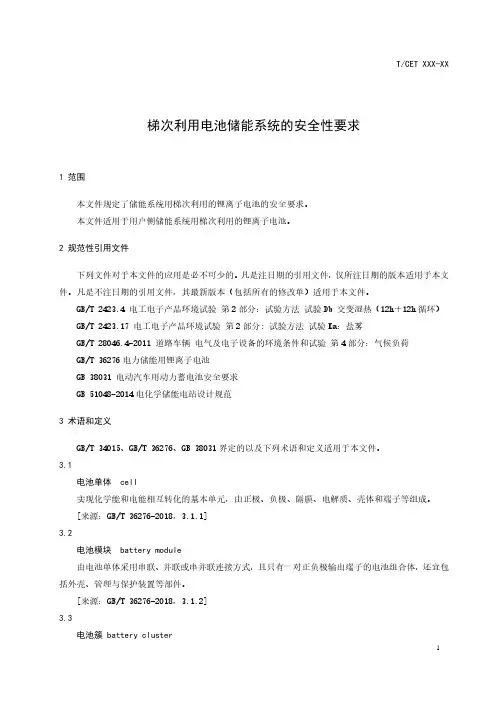

梯次利用电池储能系统的安全性要求1 范围本文件规定了储能系统用梯次利用的锂离子电池的安全要求。
本文件适用于用户侧储能系统用梯次利用的锂离子电池。
2 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅所注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
GB/T 2423.4 电工电子产品环境试验第2部分:试验方法试验Db 交变湿热(12h+12h循环)GB/T 2423.17 电工电子产品环境试验第2部分: 试验方法试验Ka:盐雾GB/T 28046.4-2011 道路车辆电气及电子设备的环境条件和试验第4部分:气候负荷GB/T 36276电力储能用锂离子电池GB 38031 电动汽车用动力蓄电池安全要求GB 51048-2014电化学储能电站设计规范3 术语和定义GB/T 34015、GB/T 36276、GB 38031界定的以及下列术语和定义适用于本文件。
3.1电池单体 cell实现化学能和电能相互转化的基本单元,由正极、负极、隔膜、电解质、壳体和端子等组成。
[来源:GB/T 36276-2018,3.1.1]3.2电池模块 battery module由电池单体采用串联、并联或串并联连接方式,且只有一对正负极输出端子的电池组合体,还宜包括外壳、管理与保护装置等部件。
[来源:GB/T 36276-2018,3.1.2]3.3电池簇 battery cluster由电池模块采用串联、并联或串并联连接方式,且与储能变流器及附属设施连接后实现独立运行的电池组合体,还宜包括电池管理系统、监测和保护电路、电气和通讯接口等部件。
[来源:GB/T 36276-2018,3.1.3]3.4爆炸 explosion突然释放足量的能量产生压力波或喷射物,可能会对周围区域造成结构或物理上的破坏。
[来源:GB 38031-2020,3.10]3.5起火 fire电池单体、模块、电池包或系统热和部位发生持续燃烧(单次火焰持续时间大于1s)。
第五章技术规范书
1.概述
1.1 供应商提出的建议书应包括以下内容:
(1)梯次电池架的详细技术性能、功能和指标、工作原理、结构图片(容量、尺寸和重量)等(以附件形式提供电子版文档)。
(2)操作和维护手册(以附件形式提供电子版文档)。
注:所有电子版附件应统一放置在独立的文件夹中,便于检索。
1.2 必须满足的技术标准/规范
1.2.1 供应商的设备应符合以下技术标准:
(1)GB/T11253-2007碳素结构钢和低合金结构钢冷轧薄钢板及钢带
(2)GB/T 18663.1-2008 电子设备机械结构公制系列和英制系列的试验第1部分:机柜、机架、插箱和机箱的气候机械试验及安全要求(3)GB/T 19520.2 电子设备机械结构482.6mm(19 in)系列机械结构尺寸(第2部分):机柜和机架结构的格距
(4)GB 4208-2008外壳防护等级(IP代码)
(5)GB/T 9286-1998色漆和清漆漆膜的划格试验
(6)GB/T10294-2008绝热材料稳态热阻及有关特性的测定防护热板法(7)GB 3873-1983通信设备产品包装通用技术条件
(8)GB/T 17618-1998信息技术设备抗扰度限值和测试方法
(9)GB/T2423.17-2008电工电子产品环境试验第2部分: 试验方法试验Ka:盐雾
2.术语
2.1 梯次电池架
用于安装梯次电池的接口设备。
3.★主要技术条件
3.1产品类型划分
此次认证梯次电池架应采用标准化规格尺寸,详细尺寸详见下表。
表1:产品类型表
3.2环境描述
使用环境:
工作温度:室内型:-25℃~ +55℃;
贮存温度:-40℃~+60℃
相对湿度:≤95%(+40℃±2℃)
大气压力:70~106kpa
测试环境:
试验在规范大气条件下进行。
规范大气条件为温度:15℃~35℃,相对湿度不大于75%,大气压力为80kPa~106kPa。
3.3 基本要求
梯次电池架应符合节能、环保等相关要求以及其它的现行国家和行业标准。
4.技术要求
4.1 结构设计
(1)电池架采用优质冷轧钢板材料制作,外表面采用喷塑处理。
(2)电池架骨架部分(主要受力件)采用厚度不小于2mm材料制作,其余部分采用厚度不小于1.2mm材料制作。
(3)内部安装尺寸采用19英寸标准安装尺寸,保证内部有24u(36u)安装容量。
(4)安装有30*3的汇流铜排两条。
(5)顶盖采用可拆卸的结构,便于安装和维护。
(6)电池架后侧和左右两侧要求有挡板。
(7)外露和操作部位的锐边应倒圆角。
(8)电池架结构采用正面操作,所有布放装置要设计合理,操作维护方便。
有足够的线缆安装空间。
4. 2 表面要求
表面涂覆层应表面光洁,色泽均匀、无流挂、无露底;金属件无毛刺锈蚀,其涂层于基体应具有良好的附着力,附着力应不低于GB/T 9286-1998规范表1中2级要求;
4. 3 丝印及标识
电池架各个结构装置上的文字、图形、符号和标志应完备、完整、清晰。
5.性能要求(配置)
产品由:电池架、电池安装支架、汇流铜排组成。
6.试验要求
电池架顶端表面应能承受不小于1000N的垂直压力。
卸去载荷后,电池架无破坏性痕迹和永久变形。
7.供货及验收
7.1买方可以在卖方工厂或货物送达合同规定交货地点后对所有合同设备进行检验,检验地点由双方商定。
7.2卖方应在验收前6天内向买方提供验收计划,其中包括:测试项目建议、测试方法及测试程序、测试时间表、测试仪表等。
最终的测试计划由买卖双方共同商定。
7.3买方应提供验收所必须的设施,如测试仪表、工具、图纸、参考数据和其它资料等。
8★售后服务
8.1质保
8.1.1质保期为从验收证书签发之日起2年。
质保期内出现返修及更换的,返修件或更换件的质保期自动延长1年,自重新安装并经验收之日起算。
新购件同样享有2年的质保期。
质保期内所有服务费用(包括交通费、返修件和更换件的安装
费和测试的相关费用等)全部由供应商承担;质保期外采购人只负责维修所需的设备费、材料费和安装费。
8.1.2质保期内出现的一般故障,供应商必须在接到采购人通知后4小时内响应,并根据需要24小时内到达现场并解决问题,恢复设备正常使用。
质保期内出现的重大故障,供应商必须在接到采购人通知后立即响应,并根据需要10小时内到达现场并解决问题,恢复设备正常使用。
8.1.3质保期外出现的一般故障,供应商必须在接到采购人通知后4小时内响应,并根据需要24小时内到达现场并解决问题,恢复设备正常使用。
质保期外出现的重大故障,供应商必须在接到采购人通知后立即响应,并根据需要10小时内到达现场并解决问题,恢复设备正常使用。
8.2技术服务
8.2.1供应商应提出专为本项目提供售后服务的完整方案,应有确定的售后服务人员和服务热线电话,并保障提供7×24小时/周的全天候服务。
8.2.2如相同问题多次发生,供应商应及时进行调查研究并给出解决方案。
8.2.3供应商应在应答书中描述全国服务支撑体系的运作情况。
9.技术资料和技术培训
9.1技术资料
供应商应随每套设备提供1套技术文件,包括系统和设备说明书、使用手册、技术规范、安装测试说明,并应附有设备及构件的详细清单。
9.2技术培训
供应商应负责培训采购人技术人员。
技术培训内容应包括所提供设备的原理、技术性能、安装调试、维护保养等全部内容,全部教材由供应商提供。
9.3质量管理与保障体系
9.3.1采购人必要时可对供应商的生产现场进行检查,内容包括设计、生产、装配、测试记录和质量保证体系文件等。
9.3.2采购人在认证和工程实施过程中有权对供应商提供的任何批次产品进行随机抽检。
9.3.3要求卖方提供至少以下技术服务。
----技术文件
----质保期及质保期外的服务。
