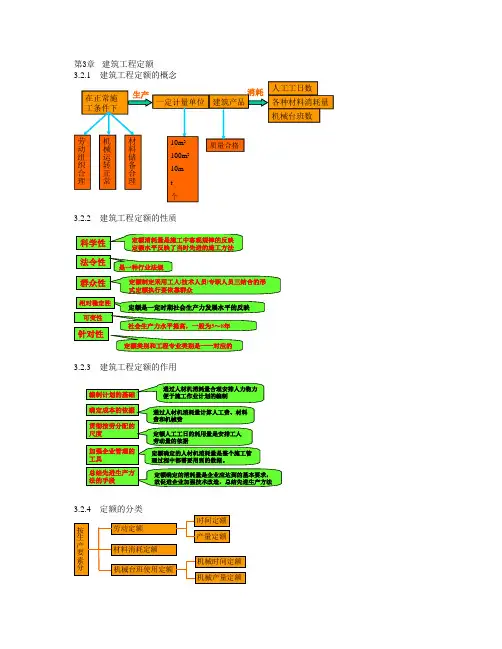

第3章 建筑工程定额3.2.1 建筑工程定额的概念 在正常施工条件下一定计量单位人工工日数各种材料消耗量机械台班数消耗建筑产品质量合格生产劳动组织合理机械运转正常材料储备合理10m 3100m 210m t 个3.2.2 建筑工程定额的性质3.2.3 建筑工程定额的作用3、组成:劳动定额、材料消耗定额、机械台班使用定额三个相对独立的部分。
4、施工定额的作用*企业计划管理的依据*组织施工生产的工具*编制施工预算*衡量工人劳动生产率计算工人劳动报酬*编制预算定额3.3.2施工定额的编制1、原则*平均先进:指在正常施工条件下,多数工人或班组经过努力能够达到,少数可以接近,个别可以超过的定额水平。
它低于先进水平,略高于平均水平。
*简明适用*专职定额人员与群众相结合,以群众为主*独立自主2、编制依据3.3.3 劳动定额(2.1)时间定额(2.2)、产量定额(2.3)时间定额与产量定额的关系时间定额:砌1m3砖基础需0.937工日产量定额:每工日综合可砌1/0.937=1.067m3。
【示例】现测定一砖基础墙的时间定额,已知每m3砌体的基本工作时间为140工分,准备与结束时间、休息时间、不可避免的中断时间占时间定额的百分比分别为:5.45%、5.84%、2.49%,辅助工作时间不计,试确定其时间定额和产量定额。
【解】时间定额以工日为单位,便于统计总工日数、核算工人工资、编制进度计划产量定额以产品数量的计量单位为单位,便于施工小组分配任务,签发施工任务单,考核工人的劳动生产率。
【示例】某抹灰班组有13名工人,抹某住宅楼混砂墙面,施工25天完成任务,已知产量定额为10.2m 2/工日。
试计算抹灰班应完成的抹灰面积。
【解】13名工人施工25天的总工日数=13×25 =325工日 抹灰面积=10.2×325=3315m 2(2)实体消耗性材料定额的制定方法*理论计算法 *实验室实验法 *统计分析法 *现场观察法(2.1)、理论计算法:适合于计算按件论块的现成制品材料 (a )1m 3砖砌体材料消耗量的计算设1m 3砖砌体净用量中,标准砖为A 块,砂浆为Bm 3,则:1m 3=A ×一块砖带砂浆体积,故:则3 则 砖的损耗率)(-1/A因墙厚为砖宽的倍数,即:墙厚=砖宽×K 如1/2砖墙K =1;1砖墙K =2;2砖墙K =4。
《2017海南省房屋建筑与装饰工程综合定额》第三章桩基础工程说明一、本章定额包括打桩、灌注桩两节。
二、本章定额适用于陆地上桩基工程,所列打桩机械的规格、型号是按常规施工工艺和方法综合取定,施工场地的土质级别也进行了综合取定。
三、桩基施工前场地平整、压实地表、地下障碍处理等定额均未考虑,发生时另行计算。
四、探桩位已综合考虑在各类桩基定额内,不另行计算。
五、单位工程的桩基工程量少于表3-1对应数量时,相应项目人工、机械乘以系数1.25。
表3-1 单位工程的桩基工程量表六、打桩:(一)单独打试桩、锚桩,按相应定额的打桩人工及机械乘以系数1.5。
(二)打桩工程按陆地打垂直桩编制。
设计要求打斜桩时,斜度≤1:6时,相应项目人工、机械乘以系数1.25;斜度>1:6时,相应项目人工、机械乘以系数1.43。
(三)打桩工程以平地(坡度≤15°)打桩为准,坡度>15°打桩时,按相应项目人工、机械乘以系数1.15。
如在基坑内(基坑深度>1.5m,基坑面积≤500m2)打桩或在地坪上打坑槽内(坑槽深度>1m)桩时,按相应项目人工、机械乘以系数1.11。
(四)在桩间补桩或在强夯后的地基上打桩时,相应项目人工、机械乘以系数1.15。
(五)打桩工程如遇送桩时,可按打桩相应项目人工、机械乘以表3-2中的系数:表3-2 送桩深度系数表(六)打、压预制钢筋混凝土桩、预应力钢筋混凝土管桩,定额按购入成品构件考虑,已包含桩位半径在15m范围内的移动、起吊、就位;超过15m时的场内运输,按本定额“混凝土及钢筋混凝土工程”的相应项目计算。
(七)预应力钢筋混凝土管桩桩头灌芯部分按人工挖孔桩灌桩芯项目执行。
(八)桩引孔按600mm直径螺旋钻机成孔子目计算。
七、灌注桩。
(一)钻孔、冲孔、旋挖成孔等灌注桩设计要求进入岩石层时执行入岩子目,入岩指钻入中风化的坚硬岩。
(二)旋挖成孔、冲孔桩机带冲抓锤成孔灌注桩项目按湿作业成孔考虑,如采用干作业成孔工艺时,则扣除定额项目中的粘土、水和机械中的泥浆泵。
