表9-4重大危险源管理等级评估考核表项目考核要素考核内容设计分值考核得分一.负责人与责任1.1负责人1.企业的主要负责人应明确其是本单位安全生产的第一责任人,落实安全生产基础工作和基层安全生产责任制。
5 52.主要负责人作出文件化的安全承诺,并确保安全承诺转变为必需的资源支持。
5 53.企业应实施切实有效的安全管理。
5 44.实施全员、全过程、全方位、全天候的安全管理和监督原则。
5 41.2 方针目标1.制定文件化的安全方针和目标。
2 22.安全方针和目标得到所有从业人员的贯彻落实。
公众易于获得。
2 13.签订各级组织的安全目标责任书。
2 24.各级组织制定安全工作规划或计划,以保证安全方针和目标的有效完成。
2 25.对目标的完成情况进行考核。
2 21.3机构设置1.建立安全生产委员会或领导小组。
5 52.设置安全生产管理机构且安全管理机构的设置要符合法律法规和规范的要求。
5 43.企业的主要负责人和安全生产管理人员应具备与本单位所从事的生产经营活动相适应的安全生产知识和管理能力。
5 5项目考核要素考核内容设计分值考核得分4.企业的主要负责人和安全生产管理人员经主管部门考核合格,取得安全资格证书。
5 51.4职责1.明确各级管理人员及从业人员的安全职责。
10 72.明确安全生产管理机构、各职能部门、各生产基层单位安全职责。
10 93.建立安全责任考核制度,定期考核,予以奖惩。
10 81.5安全生产投入1.建立企业提取重大危险源安全费用制度,确定提取标准。
5 42.建立重大危险源安全费用台帐。
5 53.重大危险源安全费用专项用于重大危险源的安全生产和管理。
5 54.依法参加工伤社会保险,为从业人员缴纳工伤保险费。
5 5二.重大危险源风险分析2.1范围与评价方法1.确定企业的重大危险源。
6 62.重大危险源应登记建档,进行定期检测、评估、监控。
8 63.企业对重大危险源建立专门的管理小组,对重大危险源的运行、变化等情况要及时做出内部评估和评估更新。
监理重大危险源检查记录表
监理在进行重大危险源检查时需要详细记录检查过程、发现的问题以及采取的措施。
以下是一个可能用于监理重大危险源检查的记录表格的简单示例:
监理重大危险源检查记录表:
说明:
1.日期:记录检查的具体日期。
2.检查项目:将检查分为不同的项目,如工地安全管理、危险化
学品管理、电气安全等。
3.检查内容:详细描述检查的具体内容,例如检查制度、设备、
操作等。
4.检查发现:记录在检查中发现的问题或不符合要求的情况。
5.整改措施:对于发现的问题,明确采取的整改措施,可以是下
发通知书、停用设备、要求培训等。
6.整改责任人:指定负责整改的责任人。
7.整改完成日期:记录整改措施的完成日期。
这样的记录表有助于监理及时发现和解决工地中存在的危险源问题,确保施工过程的安全性。
请注意,具体的检查项目和内容可能需要根据工地实际情况进行调整。
卸料平台验收记录表工程名称标段搭设楼号单元层数序号验收项目验收内容验收结果1钢筋吊环埋设钢筋规格φ16弯钩后预埋位置必须正确。
钢筋环埋设不得少于二个,间距50cm,第二个钢筋环后工字钢伸出不得小于30cm。
2 钢丝绳拉结钢丝绳规格必须符合施工方案计算要求,U型卡环不得少于3个,绳卡之间距离不小于15cm,最后一个50cm 以上必须设弯度,绳卡后端钢丝绳必须伸出15~20cm 以上。
U型卡要一顺排列,压板放在主绳的一面,拧紧直到钢丝绳压扁1/3左右为止。
严禁钢丝绳与建筑物摩擦(应垫板),4条钢丝绳必须受力均匀。
3 稳固卸料平台工字钢支脚必须与建筑物接触。
卸料平台后边略高于前面,平稳不能有晃动,钢筋卡环上面左右必须加木楔固定。
4 防护卸料平台前两边防护要符合临边防护要求,后边要有50cm高的挡板。
不得拆除架子杆件。
5 限载与标识卸料平台荷载1吨。
卸料平台外侧设置限载标识牌。
平台内侧设有限载,钢管40根(3m以下),方木60根,模板限高1m。
施工单位验收结论结论:项目经理:安全员:年月日监理单位验收结论结论:专业监理工程师:总监理工程师:年月日塔吊验收记录表工程名称标段序号验收项目验收要求验收结果1 限位器塔吊必须设灵敏可靠的力矩限制器,塔吊根据不同型号应装设行程限位、起重变幅限位和起重超高限位,并有效灵敏。
2 保险装置塔吊吊钩应设置防止上吊物滑脱的保险装置,卷扬机卷筒应设防止钢丝绳滑脱的保险装置。
当爬梯高度超过5米,结构内部距离大于1.2米时,应设护圈。
3 架体稳定架体的基础安装和附着必须符合说明书和方案要求,架体的垂直偏差应在说明书允许范围内,架体附着装置不得与脚手架连接,行走式塔吊必须安装齐全的防风夹轨器,保证塔吊非工作能力作用下静止状态。
4 钢丝绳钢丝绳不得有断股、绳芯外露、变形、严重锈蚀等现象,断丝及磨损必须在允许范围内,绳咔固定符合要求。
5 塔吊指挥塔吊指挥,司机必须持证上岗,高塔应使用旗语或对讲机。

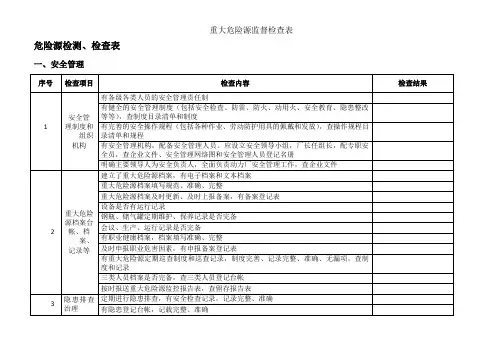

建设工程施工现场重大危险源检查表一、危险源识别1.确认施工现场中是否存在以下危险源:•高处作业•隐蔽工程•现浇混凝土作业•电气设施•施工机具、设备•危险品储存二、危险源评估1.针对上述危险源,分别进行危险源评估,确定其危险等级。
危险等级的划分应符合国家相关规定。
2.根据危险等级,制定相应的应急预案,明确应急处置措施。
应急预案应包括以下内容:–事故发生后的应急处置程序–应急责任人名单及联系方式–应急处置设备、器材等资源清单–外部应急资源联系方式三、危险源控制1.根据危险源评估结果,制定相应的控制措施,确保危险源得到有效控制。
控制措施应满足以下要求:–具有可操作性和可行性–符合工程实际情况和当地相关法律法规要求–严密可靠,确保控制措施有效实施和运行–明确责任分工,确保落实到位2.制定相应的监控措施,建立检查、考核、整改和追究责任的制度。
监控措施应包括以下内容:–检查周期和检查项–质量标准和责任分工–异常情况的处理流程–检查结果的记录和汇总四、安全教育1.对施工现场的从业人员进行相关安全教育,提高他们对危险源和安全措施的认识和重视程度。
安全教育应包括以下内容:–相关危险源和危险等级的介绍与评估–相关控制措施和应急预案的讲解–安全生产法律法规的普及和宣传2.建立安全管理月报制度,定期发布安全信息和例行检查结果。
安全管理月报应包括以下内容:–不良事件和事故的处理情况–整改措施的跟踪和落实情况–安全检查和考核结果的汇总五、质量管理1.建立质量管理体系,确保工程质量符合要求,避免质量事故的发生。
质量管理体系应包括以下环节:–工程设计和图纸符合规定要求–施工过程中的质量控制措施和质量检验结果–施工结束后的验收和质量检查结果2.设置相关的质量控制点,制定相应的检查和测试标准,确保工程质量达标。
质量控制点应包括以下内容:–施工进度和现场安排的符合情况–施工中造成的对周边环境和其他市政设施的影响情况–工程质量符合国家相关标准的情况六、环境保护1.确定施工过程中可能对环境造成的影响,制定相应的环境保护措施。
施工现场重大危险源安全检查
表
(可以直接使用,可编辑实用优秀文档,欢迎下载)
施工现场重大危险源安全检查表
附件
施工现场每周(月)安全检查记录
项目名称:
施工单位检查人员
项目经理:
技术负责人:监理单位检查人员:检查时间:年月日
施工单位检查人员
项目经理:
技术负责人:监理单位检查人员:检查时间:年月日
施工单位检查人员项目经理:
施工单位检查人员
项目经理:
技术负责人:监理单位检查人员:检查时间:年月日
施工单位检查人员
项目经理:
技术负责人:监理单位检查人员:检查时间:年月日
施工单位检查人员
项目经理:
技术负责人:监理单位检查人员:检查时间:年月日
施工单位检查人员
项目经理:
技术负责人:监理单位检查人员:检查时间:年月日
施工现场每周(月)安全检查记录
项目名称:
施工单位检查人员
项目经理:
技术负责人:监理单位检查人员:检查时间:年月日
项目部安全检查表年月日。
危大工程台账本页仅作为文档页封面,使用时可以删除This document is for reference only-rar21year.March中昂·玥府危大工程管理台账北京纽约建设发展有限公司目录5.1.1 专项施工方案编审要求 (6)一、一般规定 (6)二、专项施工方案编制基本内容 (7)三、施工单位宜结合下列内容编制专项施工方案 (7)5.1.2安全管理措施 (8)5.1.3安全管理措施 (10)一、建立安全生产管理机构 (10)二、建立安全生产管理及教育培训制度 (10)三、危大工程安全管理技术措施 (11)(一)土方开挖、基坑支护降水工程 (11)(二)模板工程及支撑体系工程 (12)(三)起重吊装安装拆卸 (13)(四)脚手架工程 (15)(五)施工升降机安装拆卸 (18)(六)吊篮施工安全管理措施 (20)四、危大工程清单楼栋详情 (28)1.1塔吊安装拆除台账 (28)1.2施工升降机安装拆除台账 (29)1.3吊篮安装拆除台账 (30)1.4脚手架安装拆除台账 (31)5.1.4危险性较大的分部分项工程清单 (33)5.1.5.本工程涉及到的危险性较大的分部分项工程验收记录 (33)5.1.5.1.01建筑工程深基坑工程土方开挖条件验收记录 (33)5.1.5.1.02建筑工程深基坑工程土方开挖安全验收表 (33)5.1.5.1.03高大模板支撑安全验收表 (33)5.1.5.1.04落地式钢管扣件脚手架搭设验收表(危大工程) (33)5.1.5.1.05悬挑式脚手架验收表 (33)5.1.5.1.06悬挑式卸料平台验收表 (33)5.1.5.1.07落地操作平台搭设验收单 (33)5.1.5.1.08建筑施工起重机械(塔式起重机)安装验收记录表 (33)5.1.5.1.09建筑施工起重机械(施工升降机)安装验收记录表 (33)5.1.5.1.10高处作业吊篮使用验收表 (33)5.1.6危险性较大的分部分项工程监控记录 (34)5.1.6.1.01建筑工程深基坑工程土方开挖监控记录 (34)5.1.6.1.03高大模板支撑监控记录 (34)5.1.6.1.04落地式钢管扣件脚手架搭设、拆除监控记录 (34)5.1.6.1.05悬挑式脚手架搭设、拆除监控记录 (34)5.1.6.1.06悬挑式卸料平台搭设、拆除监控记录 (34)5.1.6.1.07落地操作平台搭设、拆除监控记录 (34)5.1.6.1.08建筑施工起重机械(塔式起重机)安装、运行、拆除监控记录345.1.6.1.09建筑施工起重机械(施工升降机)安装、运行、拆除监控记录345.1.6.1.10高处作业吊篮安装、使用、拆除监控记录 (34)5.1.7超过一定规模的危大工程安全技术交底 (35)5.1.7.1超过一定规模的危大工程安全技术交底 (36)5.1.7.2超过一定规模的危大工程安全技术交底 (38)5.1.8超过一定规模的危大工程监理巡视检查记录表 (43)5.1.1 专项施工方案编审要求一、一般规定1.施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
